第1章施工组织设计综合说明

第1节编制说明

公司收到招标文件和招标图纸后,立即对招标文件和招标图纸进行认真阅读和仔细探讨,了解工程情况后,迅速组织力量精心编制了本工程技术标,明确了工程的质量目标、施工方针及工期进度安排。

1.1.1 关于编制依据

公司将严格以各专业设计图纸、有关国家标准和现行规范,及按照质量/环境/职业健康安全管理手册、程序文件为依据,科学合理编制本工程的施工组织设计,并用于指导施工全过程,编制依据有:

1) 发展商发出的投标文件。

2)发展商提供的工程施工图纸及施工现场条件。

3)发展商提出的工程质量、施工工期。

4)本工程项目应采用的建设工程规范、规程及质量检验评定标准。

5)北京市有关建筑业管理的法规文件及关于提高建筑安装工程质量的若干规定。

6)公司有关工程项目的施工管理、施工质量、安全生产、技术管理、文明施工等管理制度。

7)发展商提供的工程量清单。

8)公司的经济、技术装备、劳动力等实际情况。

1.1.2 编制原则

为确保本技术标既能指导施工过程,又能抓住关键环节,突出重点,在编制技术

标时主要遵循下列原则:

1)服从发展商、监理及总承包方的全方位管理和统筹安排,保证重点和关键部位,遵守承诺,履行自己的职责,把本工程管理好,施工好。

2)合理安排施工顺序,针对本工程特点,充分考虑空间顺序和各工种间的施工顺序,同时也考虑总承包方的施工安排及其他专业施工分包商的施工配合。

3)根据发展商对工程进度的要求,结合总承包方的施工进度安排,采用流水作业组织施工,用横道图和网络图编制施工进度计划,编排劳动力需求动态图,使用电脑进行进度计划的统计分,及时配劳动力和施工机械设备资源,使其于动态受控管理态。

4)提高机械化作业程度,充分机械设备,减轻施工人员劳动度,提高劳动生产

5)合理选择施工工积极采用四新技术,提高科技量。

6)在发展商提供的作业面上合理布置施工平面图,节施工用时设施用,减少扰民降低环境污染降低噪音

第2节工程综合管理目标

作为电承包商,将严格按照发展商、监理及总承包对本工程整体目标的要求进行实施。

1.2.1 施工工期

根据发展商提出的确保工的要求,将在此基础上积极组织施工,配合其总承包商,确保按承诺的工期完成。同时,在施工过程,采用动态管理,按业主、监理的指,配合其承包商对进度计划的调整,及时组织足够力、力、满足发展商对工期总要求及调整要求,以保证总承包 承包能定的前完成

1.2.2 工程质量

1)主工程积极配合总承包将本工程质量北京市结构长城杯

2)本电分包工程质量高于国家和北京市关于工程质量的现行规定及国家关于各专业工程质量的现行检验评定标准的合格等

3)工程质量满足发展商提供的工规范要求的水

针对本工程特点,将采有力的技术手和管理施,确保施工的分部工程一次性达方规定的质量等标准,同时积极与其他安装专业承包方合作,满足发展商主对工程质量的要求。

1.2.3 安全生产和文明施工及环境保

以北京市建筑安全监督站的有关文件要求对施工现场进行规划,标后立即付诸实施。针对工程施工面积大,质量要求高、工程量大的特点,坚持有进场施工人员进行三级安全教育上岗,从对三宝四口五临边、施工用电、机械垂直运输、管井内施工到现场消防、生工作基地和施工现场生文明管理等方,制定科学合理的方和严格的管理制度,充分重、工作基地和施工现场的环境保工作,布置合理、道排水畅通材料堆放整确保北京市文明施工安全生产、样板

第3节工程概况

心项目位于朝阳外街甲6 ,东邻东店南街南邻务中三号路西邻务中中轴路、北邻朝阳外,本项目总建筑面积136034 平米,总建筑高度99.6 1#2#联体塔楼、3#4#联体塔楼及二层商业裙房车库设备用地上24 4 下一汽车库、商业、职工餐厅厨房消防控、网络机房、电话交接间、业用等。二层除塔简外均为商业用二层上留有设备三至二十三层均为办公写字间,屋顶机房及电梯机房

第4节给排水工程

2.1.1 排水统工程

本工程设有生活给水、水、水、生活污水、水、水、室内消火栓、自动喷洒灭火器

2.1.1.1 活给

1)水:本工程水采用市自水,本楼DN300mm 水干管引入两DN200 水管进入室内相连分高、低区三部分,14F23F为高WWG 无负压管网增压稳水设备供水3F13F中区由中区WWG 无负压管网增压稳水设备 ,主泵二台(一用一备)-4F2F 低区由城市管网直接供水,分以下几个系统:

2)统:三区-4B2F低区;3F13F中区;14F24F为高低区活热水为集中,采用全机械循环闭式系统,由地四层热交换容积式热交换器提供,热源不政热力网提供。

3)水及统:本工程生活污水排两面三刀个系统,一冲厕污水,管道汇集后排至化粪池,经理后排政污水管线统为盥洗废水,管道汇集至中机房中水原水市水水统:收集地上生间盥洗废水为水,经过理设备理后供应313F生间大便器冲洗用水,水用水量和水量大至平衡不足部分由低区给水管充。变频调速供水由两台活加压泵及一套小气压罐设备组

4)统:楼及裙房屋面雨水采用内落水方合后排至室外雨管道,裙房西侧两个通风竖井极少水采用至泵房集加压排出室外地面部分应采取措地面各种污废水流

5)消防给统:室内消防给水采用时高压给统,设室消防泵接器三台。在三层消防泵房内三台消火栓给泵(两用一备)四层人防工程,设井五处消防梯井排水,共三处冷冻机房消防泵各自设一处集排水。两处厨房各自设一处集排水。其车库集污泵两台

2.1.1.2 材料设备

1)材料

类别

材料

护层

1

顶内及管井内防的生活给水、排水、水管

铝箔橡塑难燃B1

δ=20

铝箔

2

活热水及水循环管顶内及管井内

铝箔橡塑难燃B1

DN<40 δ=2030 DN40 δ=4050

铝箔

2)排水管道材料选用及连接方法:

类别

连接

安装方

1

活给

DN100

水用涂塑复

丝扣连接

DN100

水用涂塑复

沟槽连接

机房内给水管道及DN50 阀门连接的管道

水用涂塑复

连接

2

活热

DN100

水用涂塑复

丝扣连接

DN100

水用涂塑复

沟槽连接

机房内热水管道及DN50 阀门连接的管道

水用涂塑复

连接

3

DN100

浸镀锌钢

沟槽连接

DN100

浸镀锌钢

沟槽连接

机房内中水管道及DN50 阀门连接的管道

浸镀锌钢

连接

4

活污

UPVC

插胶

性机制排水铸铁

橡胶密封圈螺紧固接口

立管、横干管出

5

水和室内雨

DN100

镀锌钢

丝扣连接

DN100

镀锌钢

沟槽或连接

6

力排水

DN100

镀锌钢

丝扣连接

DN100

镀锌钢

沟槽或连接

7

区消火栓消防泵连接的环管道

缝钢

8

消火栓给

9

自动喷洒管道

DN100

浸镀锌钢

沟槽连接

DN100

浸镀锌钢

沟槽连接

第5节电气工程

2.2.1 气系统工程

本工程设配电统、照明统、动力统、接地统、消防系统等。

2.2.2 动力、照明

1) 线由光华110KV源至本楼下一小室引至变变压器总装机容量为12000KVA6×2000KVA)。

2)设在二层,源由地二层变采用架沿气井层控二层以下为电缆沿架或桥架敷设,二层线及电缆敷各配电。配电采用式相结合的方组采用线放配电,其二级负采用供电。

3)消防设备一级负采用供电,电室两段低压线,于供电末端自动。为保证设备等应照明,消防设备等应,设一1900KVA柴油发电组,写字楼应照明设变系统作为第备用电

4)在楼间、前室消防间及前室、合用前室、电梯机房机房消防控消防泵房、电话机房、配电值班、商业、餐厅疏散道、车库、大及其他公共活动场等。用于人员疏散的楼间、道、安全出、大等及人员,设疏散志灯疏散导流标疏散灯供电,疏散的应照明消防时自动点

5线路

a.给消防等一级负用电设备为铜芯线(NH-BV-0.45/0.75KV),型电NHYJV-1KV90º C),其他为阻燃铜芯线(ZR-BV-0.45/0.75KV),阻燃型电(ZRYIV-1KV90º C),线阻燃型。车库内缆桥架阻燃型电缆沿桥架敷设,消防设备专用电设在一桥架时,用线为明设。

b. 本工程车库照明配电后的设于地面顶板内写字楼照明配电后的线沿线槽或穿钢暗敷设于顶内顶处暗敷设在顶板

6)照明

办公采用500L×2×36W 荧光灯损耗镇,高效蝙蝠翼光嵌入式荧光灯机房、设备间采用50100LX,重要房采用300LX36W 荧光灯

2.2.3 接地系

1

本建筑建筑屋顶采用φ10 圆钢作为避雷带,并设有大于12×8m 避雷网格。对电线星天线冷却等突出金属物体部保采用避雷针。屋顶所金属物体均应和屋顶避雷线利用结基础钢筋作为接地网,并在基础槽底素混凝土垫层内镀锌扁钢成闭合环状接地体。在室外地1.0m 预留人接地体.建筑力水钢筋焊接成,钢门窗金属物体钢筋线可靠焊

2接地护系

a.本工程为接地系统,建筑物防接地、电设备的保护接地消防系接地接地均共接地接地阻值大于0.5 欧姆。实施总电位联接。总电位联接端子箱设于下一柴油发电机房、电、网络等专用机房设单接地,并与共接地体连接井内均设工作接地端子箱生间等潮湿应作部等电位联接引入室内金属管道基础接地

b.低压配电统采用TN-S 三相五线制,整个系统的中性线(N)和保护线(PE)分。全部供动电使用的插座,出线口潮湿的配电线路均设有电保护措施。T0.1S

2.2.4 人防系

1四层级人防,建筑面积8381 ,3.6 ,工程用建筑,其中消防按一级负供电。供电电防护由地二层变室引来路(含消防四路),380/220V

2穿越防护防护隔墙的管线人防气做法图进行或密闭处理,管材选镀锌钢管。电缆桥架应为阴燃型。电采用型电,导线采用阻燃型导线

3)电设备施工后对各气预留采用阻燃材料作好密封理,以满足防火要求。

2.2.5

话交接间、网络机房、保安监控室、楼控均位于下一层西侧本建筑西侧引入政外线话交接间,线路均沿线槽敷各楼

1)楼控系

主要有配电监 、空调与通排水、照明制、电消防送风等。

2)安全

统包闭路盗报警紧急呼救信三个统的能配置相联系充,构成为有整体。本工程在、主要道、电梯厅及楼间、车库主要出入口摄像摄像机均通视频连接至控中心,保安监控系统水线在各顶内沿线槽或穿金属设,井内金属线槽敷设。车库入口处彩色固摄像,其他为台式摄像。监控中心配备矩阵像切换机、图视器记录重要件的录像台控制装、及关的UPS

3场、车库管理

a采用集中管理、分制的方、管理主设在心,设在车库值班及现场。

b由车库入口设备,车库设备,设备,像识别设备和管理,自动识别,车库机控.管理设在下一汽车入口处管理间,可独,收安防中心监

4及有线视系

本工程设及有线视接统,在1#2#屋顶预留卫线。电视前机房设在1#2#二十四层和有线视接统,采用邻频输系;前采用度的进口邻频设备分配网络采用干线、分、分配、分线,为使耐老,全部电采用发

5门禁

入口和各楼、裙房进出的大, 装设门禁, 门禁,打印,,,门磁开,门开,和读等组,可独立使用,防中, 防中心监,门禁自动解,便人员疏散

6)巡更

本工程采用线式子巡更,该系,信息钮数据采集器, .巡更点设在楼梯口, 走廊,,车库及需要重点保的部位等,巡更,保安人员按规定的路线和时间到巡更,用采集器信息纽据并储存,将将采集器中到计机中,可随查询了解巡更人员及各巡更点的信息

7)综合布线系

a.总配线机房、电控交换机设在下一。自楼话局井引入光缆。程控机房内按实际需要设控交换机内布线采用综合布线系统,提供信息7200

b.本工程采用六类综合布线系统,办公区地面采用网络地板5-8 设一信息插座60m 左右光纤插座。各井内设楼线,干线缆沿竖竖向敷设在金属线信息较少在安装时减少线柜数量,层共用一线。各平线路顶内金属线槽敷设,信息线音通线插座源均地板线设。

2.2.6 灾报警

本工程为一防火建筑,按一设计,消防中设于下一,台式控,灾报警,,线联,消防,消防广,备用电,并配以电脑,成二线化控,消防情况的设备作出,由此发出,制各个消防设备.车库,锅炉,厨房. 在各,走廊,会议,设备间,机房,消防梯前室,缆竖办公,间等场.防火卷帘两侧.在各餐厅厨房及公厨房间设可燃气体,消火栓设手动报警, 在各楼梯口设手动报警,消防光报警

第6节通风、空调工程

本工程空、采暖及统包:空、采暖统、统、统。

2.3.1

1源系

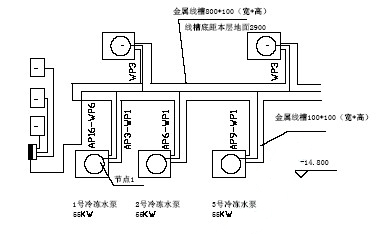

全楼空调负14240KW,空为设在四层冷冻机房内四台组,四台机组采用大一配设。设量为4218KW/三台,配冷冻水循环泵四台(三用一备),及冷却循环泵四台(三用一备),设量为1582KW/组一冷冻水循环泵两台(一备一用)及冷却水循环泵两台(一备一用)此四台组供应611°C冷冻水。在4#二十四层屋顶三台形冷却,分与三台组对应。3#二十四层屋顶设一形冷却组对应,冷却的供3237°C。空冷冻统分高低两个系统,十二层以下为低区低区829KW十三层为高5946KW,高冷冻循环泵两台,为高提供冷冻。设压罐机组为高冷冻统的水、定。空水采用管制统。空调新组和热两管。

2热源系

热源设在四层热,空调热负10433KW,提供供度为6050°C 水,冬季调热水的循环水和定水装设在热交换水循环水板换30mHO2

3)空、采暖

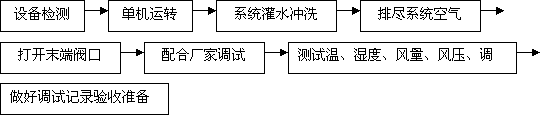

分为部分,其一为下一层至二层,主要能为商业、等。部分采用全空气低送风统。空调机集中下一三层的空调机房内。空调系统采用送风机系统,过渡季进行写字楼采用加新统。楼分高低两区三层至十三层低区十四层至二十三层为高低区新组设三层调机房内。高区新组设二十四层屋顶。空调机组及湿循环水

4

地上大部分。主要汽车库厨房及其备用的排气系统。地上主要为1#4#气平衡务;1#4#生间排统服务;裙房卫生间排的排气系统。

5、排

a统主要包地上内走廊的排统和汽车库及其设备用的排统及排时的统。

b部楼间和消防

2.4 消防工程

设计的消防统有室内/室外消火栓系统、湿自动统、水统等。

2.4.1 室内消火栓系

1)消防用水量

a在某两侧铸铁水管上接DN200 水管,进相连接给消防用水,在室外环网四个消火栓室外消火栓DN100,间120 ,为低压给统。

b消防设于三层三小时的室内消火栓用水量和一时自动灭火设备的用水量。

流量/

灾延时间(小时)

用水量立方

室内消火栓

40

3

432

自动

25

1

90

室外消火栓

30

3

324

c室内消防给水采用时高压给统,为保证顶层消火栓由屋顶消防稳压灭火消火栓给消火栓给统供水。在屋顶设高位水专用增加设备一屋顶消防量为18

2消防泵栓系

a三层消防泵三台(二用一备)。低区采用减压减压后供水消火栓给,为定专用级消防泵

b三号塔屋顶验用消火栓消火栓给统高下水泵接器三台供高低两区消火栓用水。

3)自动灭火系

a自动灭火系分高、低区-4B-2F 低区、高区两区三层消防泵房内两台自动泵(一用一备),高区直接供水,低区采用减压减压后供水自动,自动统设式消防接器两台

b本自喷系自动报警阀18 报警阀800玻璃球闭式喷

4湿式喷灭火系

地上二层商业用下一商服用采用湿式喷灭火系统,四层采用灭火系统。报警阀后的管道充有水,水压由屋顶消防增压泵水,水流指动作,敲响水力消防中报警确认后统供水。

第7节空调、采暖及通风工程范围

按照施工图纸和技术要求条内所载述的要求,行及完成、采暖及统装的供应、安装、及保

3.1.1 采暖

供应安装市供热机房内热交换系统及室外管道整套中采暖水采暖水管道及阀门有有关设备和配、件。热机房内交换系统及室外覆盖管道将其他施工单位责),采暖的管道到市机房内1.5

3.1.2 调系

统的,板式换热器冷却冷冻水循环水冷却水循环水、空调机组、组、管,以设备的供到工现场及维修业主责。单位工作内容外的其他一工程:

a 组安装

b板式换热器安装

c 调机组及组安装

d.风管安装办公

e 冷冻冷却安装

f 冷却安装

g.报有空调系统、统的安装、及验收

h有空调系设备管道保材料理及修饰工程

i 关的其工程

3.1.3

供应及安装整套机械通统、整套梯加压系统及排统,包括风管及阀门、空统及有关设备和、件等。

第8节给排水工程

3.2.1 排水

无负压给水网设备、(含五)及业主指定供应单位责供应。单位应设备的安装、、验收等。

3.2.2

机房内有设备及管道的供应、安装、测试及保业主指定其单位完成单位指定单位所负责工程内容外统施工图内容,并责将统的管道机房轴线处

3.3 工程

根据电施工图图纸和国家关规范,责供配电统、动力统、照明统、接地系统等统的供应、安装、、施工验收及保,并需电及消防系缆桥架的供设等。

3.3.1 供配电配电、发电机房

单位的施工工程包括如内容

1)电单位预留由室外至的高线管)、室至变配电的电缆桥架的供、安装及电室内照明、插座接地、空等。

2)配电单位除变压器、高低压、安装、、发电、验收预留、照明、插座接地桥架的供安装和空调通低压线连接等。

3预留发电机房至变配电的电缆桥架的安装、照明、插座接地、空等。

3.3.2 动力

单位责设计图纸和设计说明规定和标明的全部动力统、设备供、安装、干线线和电)安装、电缆桥架、安装等全部工作,及设备基础预留件、、设计消防验收规范要求的防火的制作安装等辅助工作及其配合工作。完成施工图纸及规范要求的全部内容

1线(线)的供、安装位、与交接

2)电的供运输设、连接与交接

3)配电)、照明配电、现场运输、安装、连接调交接

4)电缆桥架、电线线的供、现场运输、安装、连接与交接

5)配管、配线

6)管的供运输、安装、连接与交接

7关、插座件的安装、连接与连接及供

3.3.3 接地

按设计图纸及说明要求完成接地供应及安装、接地线设、避雷针、网制作安装及均压避雷线设、等电位等图纸和设计说明的全部工作,并其他专业和其它相关分包单位的和配合。

3.3.4 照明、插座

1)按设计图纸及说明要求完成全部安装内容照明配电、应照明安装、工作,照明线、照明灯具面板等的设安装、连接、和预留件、管、穿线等图纸及规范要求的全部安装工作。

2)应照明业主指定供应单位责供应。

3责供应及安装精装部分的灯具面板插座

4)标准写字部分:网络地板不进行施工,即网络地板相地面插座的配管、配线,和单相二三级安全型地面插座均不行施工。

5景观照明、照明(含照明)在本工程范,本工程完成部分。

3.3.5 梯系

1责电梯机房内的供、安装、照明、插座关工作,并调相关工作。

2责电梯井道的照明和插座施工。

3.3.6

1机房配电、照明、插座、空等的安装、连接等工作。责图纸线及安装。

2责一二次构内有管线

3.3.7 消防系

1消防中配电、照明、插座、空等的安装、连接等。责将消防系线接至消防中室内

2消防系低压预留穿线、电的安装消防设备的电线安装成套箱如防火卷帘除外)。其它所消防系穿线、安装等,均由消防分包单位责。

3)单位责图纸及规范要求的消防系线及安装。

第9节施工技术准备工作

4.1.1 好图纸会审和现场交接工作

施工现场,公司及项目部邀请设计、发展商、监理施工图纸和图纸会审工作。对施工的工程实工程量进行交接,并好技术资料交接面交接记录

4.1.2 编制进度计划

进场施工后,根据现场的实际进展情况,设计和业主提细的工程进度审批进度计划整个工期进行合理分配,设立关键部位进行分段控制,同时进度明劳动力安排、图纸资料交日期、设备材料订货和到时间等配合施。

4.1.3 提供材料设备资料

签订合同后,按合同文件提到的材料设备供应商选择围呈本供设计审批主要设备说明详尽的技术资料(尺寸、重量、图、特线等)供设计等审批

4.1.4 编制施工方

项目部技术组织各专业技术人员、全熟悉图纸和工规范要求,结合工程的施工经验,编制行的各单项施工方说明分项工程的施工方法、施工工、工程进度安排、劳动力组织、质量、安全和工期保证施,有的指导现场施工。

4.1.5 好技术

工程好技术工作,项目技术各专业技术人员、施工长做好总体交各专业工程技术人员向具施工人员根据工程进度分部分项技术和专项技术。技术面交、现场样板施工等式相结合,使全体人员了解设计图、规范和标准要求、采的施工步聚、工方法、安全施及需的材料设备和工期要求。

4.1.6 好图纸设计

部位施工,需对图纸进行设计后能进行施工,施工6 图纸进行审批,主要包:公部分的管道综合布线设备安装大;机房管道、设备安装管道支架施工图等。

4.1.7 关规范标准收工作

工程在施工过程按施工图纸、工规范要求合国家标准和验收规范以及主管部的各项规定。

各专业施工及验收规范表如下:

(1)人民防空工程施工及验收规范GB50134-2004

(2)人民防设计规范GB50038-94

(3)人民防空工程设计防火规范[2001 年修订版]GB50098-98

(4)灾报警统设计规范GB50116-98

(5)建筑施工高作业安全技术规程JGJ80-91

(6)建筑设计防火规范[2001 年修订版]GBJ16-87

(7)建筑工程施工现场供用电安全规范GB50194-93

(8)建筑工程资料管理规程DBJ01-51-2003

(9)建筑水排水及采暖工程施工质量验收规范GB50242-2002

(10)安装工程电施工及验收规范GB50182-93

(11)工程施工质量检验评定标准GB50310-2002

(12)建筑灭火器设计规范[97 修订版]GBJ140-90

(13)消防安全疏散标准DBJ01-611-2002

(14)气体灭火系统施工及验收规范GB50263-97

(15)建筑电工程施工质量验收规范GB50303-2002

(16)水排水管道工程施工及验收规范GB50268-97

(17)建筑水排水及采暖工程施工质量验收规范GB50242-2002

(18)套接导管电线施工及验收规程CECS1202000

(19)建筑水排水设计规范GB50015-2003

(20)自动灭火系统设计规范GB50084-2001

(21)自动灭火系统施工及验收规范GB50261-2003

(22)自动报警统施工及验收规范GB50166-92

(23)消防通统设计规范GB50313-2000

(24)能建筑设计标准GB/T50314-2000

(25)工程施工质量验收规范GB50243-2002

(26)灭火系统设计规范(GB50219-95)

(27)建筑安装分项工程施工工规程DBJ/T01-26-2003 68 分册

(28)施工现场时用电安全技术规范JGJ46-88

(29)北京建筑工程施工安全作规程DBG01-62-2002

4.2 现场时设施施工准备

4.2.1 现场时用电、时用水

进场后项目部积极与总包联系好施工现场时用水、用电工作。满足工程及施工用水、用电要求。

4.2.2 生产准备

1.施工场在施工现场好场清理,清现场障碍物与建筑垃圾防护工作,清理运材料通道。

2.施工作业:进行现场勘察影响施工的问题,及时业组解,理出施工作业

4.2.3 准备

1.施工人员在施工附近租民房以解问题

2.公司月初劳动保

第10节设备进场计划表

序号

设备名称

最迟进场时间

单位

1

电梯

2005 10

业主

考虑用塔运输,并应在2005 6 前确定外型尺寸、重

量,以便运输前做好基础。

2

空调机组、新机组

2005 10

业主

3

2005 9

业主

应在2005 9 前确定型号、尺寸,以便运输前做好基础。

应在2005 10 前确定型

4

水机组

2005 11

业主

号、尺寸,以便运输前做好基础。

5

柴油发电机设备

2005 11

业主

6

高、低压配电、变压器

2006 1

业主

7

热力机房设备

2006 3

业主

8

卫生

2006 3

业主

应在2005 10 前确定型号、尺寸,以便给排水管安装。

9

冷却

2006 4

业主

考虑用外梯运输。

10

空调水泵

2006 5

业主

11

中水设备

2006 4

业主

12

消防中控设备

2006 4

业主

13

电机房设备

2006 5

业主

第11节施工机械设备的现场管理

为保证施工质量和进度,配备进、满足施工要求的施工机械设备。施工机械管理人员要建好机械设备,及时按规定进行。施工机械人员培训上机作,施工现场实行专作,并严格作工,保证。工程项目部根据工程施工进度计划,结合各专业的实际情况,编制施工机械设备需求计划,项目部生产经理将按计划好各专业间的施工机械设备工作。施工机械设备现场使用规定下。

1)项目经理部根据施工现场的实际情况,编制施工机械的配计划和进退场时间,确保施工机械能为工程施工服

2)施工用机械设备进施工现场后,建立机械设备设备管理对设备进行统一保管,机械设备采用用制,上由设备人员机械设备保管人员设备,统一入库。项目部设备管理每天对设备进行的安全检并定期对设备进行保养维修掌握现场使用设备的好情况,保证设备原因影响工程施工。

3)施工机械设备人员到定上岗,并严格按机械设备的安全作规程进行作,设备管理技术人员在设备使用对设备人员进行技术工作,确保对施工设备的正常使用、安全作和文明施工。

5.2.1 施工机械设备配备计划(汇总)

机械设备名称

规格

造年份

率(KW

生产能力

用于施工部位

1

流电

BX3-300

2

1999

25

机房内

2

流电

BX-200

12

1998

15.8

3

钻床

LZ-19

8

1999

0.5

制作场

4

砂轮

φ400

10

江苏

2000

0.4

5

30

2002

0.6

6

电动

QT4-B1/2-4

10

2001

0.75

7

卷扬

JJM-2-5T

4

2000

1

机房内

8

压泵

0-4MPA

6

2002

2.5

9

YGCH-X100

1

2000

1.5

10

氧乙炔

30

1999

11

电动

WC-27-108

2

2000

2.2

制作场

12

拉孔

2

1999

13

拉葫芦

1T-10

20

滨海

1998

14

枪钻

10

江都

2000

0.3

15

φ16

4

江都

2000

0.3

16

8

2002

0.5

机房内

17

无线

6

1999

18

工设备

型设备

1

广

2001

35

19

边机

WB67-3200

2

扬州

2000

1.5

20

口机

YZL-12

3

西

2001

2

21

口机

YWL-12

3

西

2001

2

22

汽车

200T

1

5.2.2 检验、验及现场管理

技术部根据施工进度总计划安排,结合工程的特点、施工规范、质量评定标准和各专业的工施工要求,编制设备配计划。对于工程,我们将配备及专用的高精度焊缝检验、设备。配备的检试仪,要经计量检验合格,并保证在有使用。检验、验、设备的配情况详见

1项目计量根据施工进度计划,按设备配计划,编制设备进退场计划,技术部及机械动力部,A B 设备的进退场时间,及C 计量计划,以满足施工现场计量、检的需要。

2计量对进现场的设备实施制管理和标,建立现场设备,确保进现场的设备合格有,严施工现场。

5.2.3 检验、验及的配备计划(汇总)

名称

规格型

单位

1

接地

ZC-8

2

2

DT-830

2

3

绝缘阻表

ZC25-41000V

2

4

电流

2

5

500mm

3

6

塞尺

0.02~1mm

4

7

卷尺

50m

64

8

1.6Mpa Y=150

12

9

1

10

声仪

1

11

1

5.2.4 主要施工机械进场计划

1)排水、消防、空水管道工程施工

名称

规格型

单位

进场时间

1

流电

BX3-300

2

2

流电

BX-200

4

3

钻床

LZ-19

4

4

砂轮

φ400

3

5

10

6

电动

QT4-B1/2-4

6

7

2

8

连接设备

2

9

卷扬

2T

2

10

压泵

0-4MPa

2

11

YGCH-X100 500

1

12

2

13

氧乙炔

6

14

拉葫芦

4

15

1

16

卷尺

30

17

4

18

塞尺

1

2)电工程施工及检

机械设备名称

规格型

单位

进场时间

一、机械设备

1

BX-200

4

2

砂轮

φ400mm

3

3

电动

WC-27-108

2

4

拉孔

2

5

25B

10

6

枪钻

2

7

φ16

4

8

拉葫芦

2T

2

9

2

10

氧乙炔割

6

11

钻床

φ19mm

2

12

无线

4

、检

1

接地

ZC-8

2

2

DT-830

2

3

绝缘阻表

ZC25-4 1000V

2

4

电流

2

5

500mm

1

6

塞尺

0.02~1mm

1

7

卷尺

5m

10

8

卷尺

3m

12

3)工程及检

名称

规格型

单位

进场时间

一、机械设备

1

流电

BX-200

4

2

钻床

LZ-19

4

3

砂轮

φ400

4

4

电电

TE2225B

10

5

枪钻

φ6~19

10

6

4

7

工设备

1

8

边机

WB67-3200

2

9

口机

YZL-12 YWL-12

6

10

卷扬

2-5T

2

11

氧乙炔

6

12

拉葫芦

2T

14

13

2

14

汽车

220T

1

、检

1

24

2

卷尺

3m~5m

16

3

卷尺

10m

8

4

线

2

5

1

6

声仪

1

7

1

8

塞尺

2

第12节施工人员配备计划

5.3.1 施工组的建立

为了确保安装工程按工期要求顺利完工,配合好建施工,公司将对项目部施工人员量、质和进场时间进行科学、合理的安排。

1)根据工程进度和施工配合的需要,及时合理安排调整施工劳动力量、工种和,明确施工,责

2)施工技术、有高大楼施工经验,又有责心、业心、能吃苦劳的施工人员项目部施工一线担任施工、组责现场施工。

3)根据进度要求,在确保安全和质量的提下,合理安排作业时间。

4)建立项目部奖罚制度,从经济确保工程质量和工程进度。

5)对施工人员进行科学配,合理有高中级技能证的施工人员,特工种上岗

6)为既确保工程质量、工程安全,又要确保工程进度,项目部建立竞争制,施工组以定的进行建立,专业分几个施工若干组,采承包,施,施工,合理配施工人员分配下:

a)管道施工分3 施工排水、水施工

消防施工

水、冷却水施工组。

b)管道施工

c)施工

d)施工

5.3.2 情施工安排和劳动力进场计划

1)情施工安排

根据业主和建筑总承包商的施工进度总计划,电施工进度安排下:

5.3.3 劳动力计划表                              单位:

工种

按施工劳动力情况

期安装

安装

工验收

管工

电工

辅助

合计

力强度曲线图

第13节工期、目标

5.4.1 工期承诺及工期目标

结合本工程的实际工程量和公司的施工经验,公司承诺本工程工期按发展商要求的工期工。即2006 10 28 日机电安装工程交付发展商使用。

工期目标:18

依照本工程实际以及总承包总进度计划要求,制定电安装工程施工总计划,确定电安装工程总进度制点,进确定总进度目标,并按照总进度目标,确定各的进度计划。并在进度计划的基础上,综合平衡各分部分项工程,制定各分部分项进度计划。同时将电安装工程进度计划总包进度计划过将工程进度从总部,后横分解,,从建立一套完整的工程进度目标体系。依个体系,使进度管理到下的层层管理至上级级配合保证等一列管理施。同时,也使进度管理科学,进保证工程的进度目标以顺实现。

5.4.2 工期制原则

1)本工程专立施工计划组责按总工期要求编制总制计划、分计划、计划、计划,在施工高期要求施工计划组编制日完成工作量。计划,来控制工程进度,并责监督上计划的实,将结果反馈主管和项目经理。

2)施工计划将细的人员需求、材料供应、施工进度,以及对其他单位的配合要求,并发展商、监理审批后实施。

3)按工序后,各专业间的配合要求设定关键点进行制。施工段预生间装、管道施工、重要的电设备施工等,为本工程工期的关键制点。

4)过对道工序的工期和质量的制,以及本道工序施工的技术、人员材料的充分准备,保证关键点工期的实现,过对关键点工期的保证工程总工期的实现。

5.4.3 工期计划

为清安排各分部分项工程的进度计划,结合总承包总进度计划,确定安装施工的工期计划。

5.4.4 分部分项工程施工进度计划

公司为了地控制施工进度,在总进度计划的基础上,进一编制了各分细计划。

1)工作流程清、明确、能清楚反映工作间的顺序。

2)注意节点工期的工时间。

3)电安装项目的劳动力在高期间为460 左右

4)本工程采用分专业、分楼、分组同时行施工。并结合各工序、各工种流水作业,分专业编制各自的细施工计划。

5)本进度计划充分考虑了总承包方和其它平行分包方施工需时间。

6)本进度计划实际施工时,按业主整体施工进度作调整

5.4.5 施工进度计划保证

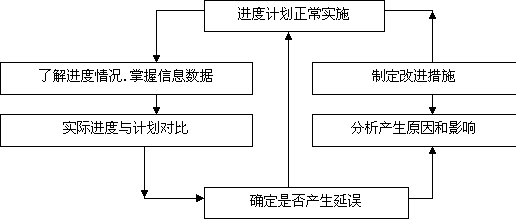

1、进度计划的动态管理

施工进度循序进的动态管理过程,施工现场的条件变化,设计和业主使用能的变化要求项目部施工计划组要时了解和掌握工程进度有关的信息将实际进度计划进度进行,并按时将意见反馈项目经理。一发生工期,项目管理要组织分的原以及能产生的负面影响,并及时制定施。

工程管理动态制图下:

2、进度

1)公司立北京某心安装项目部,在总结的工程项目施工经验的基础上有针对充技术、质量和管理方的精

2)前做好施工人员的准备工作,不至人员短缺工期,也不至西凑而影响质量。

3)前做材料设备的定工作,加强对供商的选择和管理,确保各项材料设备能按计划及时供到施工现场。

4)认真好施工图设计工作,编制行的施工计划和分部分项技术,提前做好职工培训工作,实行样板层制度,在样板层区明确到发展商、设计、监理认展大面积施工,免返工现

5)及时定期发展商、监理和总承包单位,及时进度计划,使发展商总计划为进度计划成不变的,个与现场施工、技术设计相联系的动态的目标体系于工程的、单现场合进度要求设计工序变化发生后,计划本进、

6)大力广技术、新材料设备的四新应用,充分发科技优势,提高工

7)时间、空间、专业间的过合理安排、流水作业、提入来提高工赶抢工期,管道支吊架制作,主施工在低层手清理后即进行主干管道的施工,施工高根据情况,在确保安全、质量和不扰民的情况下,点。

8)立专的后,为工程提供全过程、全方位的后,在保证充分的后供应时,为广大职工提供一好的生产、生、学的环境,有持稳结和高昂斗

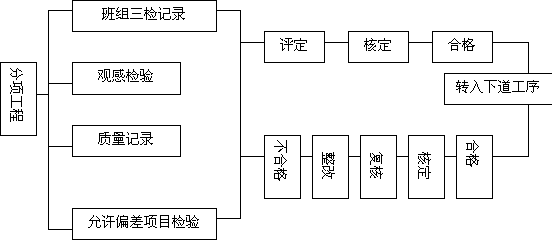

3.施工进度检

建立监、分反馈进度实施过程的信息流动程序和信息管理工作制度,工期制度、工期制度、工期进展等一列制度、,并及时发展商、监理和跟踪施工实际进度,专业计划工程工程进展,根据对实际进度计划进度,采用图法,出实际计划进度后的情况。

4.进度误纠

工程进度:实际。实际进度监、检到,某分部分项工程施工缓慢工程遭遇突发件,对进度影响化成实际关键路线上工序工程量增加也有实际恶劣,关键线路上工序等。

发现实际进度计划进度有公司将采以下施:

1)产生原及对后施工总工期的影响

2)提出偏差纠施工进度的技术方法,并用于施工,在工作间逻辑的情况下,工作的完成时间,

3)实施经济合同的保证施以及发展商及关单位的配合

4)用进度制目标特点,调整原计划,并贯彻行,确保施工进行.

第14节施工组织管理(外部)架构

第15节施工组织管理(内部)架构

6.2.1 公司质量体系机构

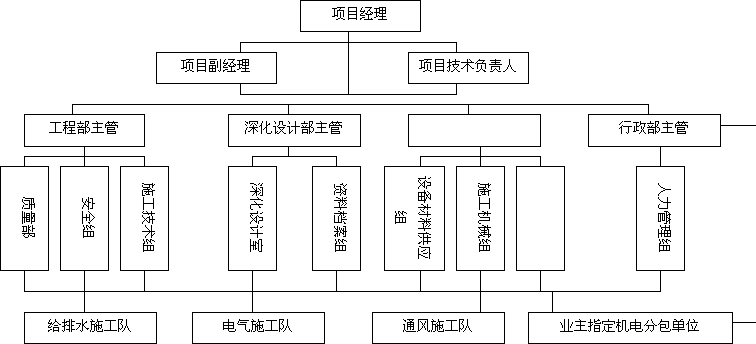

6.2.2 项目部管理机构

第16节工程技术人员和工程管理人员配备

6.3.1 项目管理机构配备情况表

职业格证明

书名称

专业

项目经理

项目经理

技术

工程部主管电施工

施工

施工

施工

水施工

水施工

消防施工

质量

质量

安全

安全

材料员

材料员

资料员

设计主管

设计

施工计划

第17节项目部及项目部管理人员职责

6.4.1 机电安装工程项目经理部职责

1)履行机电承包管理职能,负责与发展商、设计单位、监理、总包单位及其它机电分包商的联系、衔接、沟通、函件往来以及有关事宜的处理。

2)负责机电安装工程组织管理和内外协调。

3)负责本工程与总包及各专业公司间的配合与协作,提出技术课题并编制相应的专题施工方案,解决施工中的技术难题和协调处理各方面的关系问题。

4)积极参加并协助发展商、监理、总承包方组织的协调会议和专业会议,并督促本项目部施工人员按会议精神实施。

5)负责合同管理和经营工作,全面履行施工合同。

6)负责工程施工进度计划编制及管理,并与总包及其他各专业公司的进度计划相配合,确保工程顺利地按期全面完成。

7)负责工程完成量报表的汇总、核对、审核和申报工作。

8)负责工程收款和资金统筹组织及安排。

9)负责工程技术、质量、安全、管理工作。

10)负责劳力、材料、设备管理工作。

11)负责工程竣工验收和竣工资料的收集、整理及归档工作。

12)负责深化图纸、二次设计及图纸变更管理。

13)负责对发展商指定分包、专业分包及指定供货商的管理。

6.4.2 项目部管理人员职责

1.项目经理

1) 受公司任命,在公司法人授权内代表公司经理履行合同执行责任;

2) 负责工程项目组织机构的建立及完善,负责员工考核鉴定;

3) 根据合同要求及现场需要进行项目管理策划;

4) 主持施工组织设计的编制及修改调整;

5) 审批项目质量计划及根据需要调整修改;

6) 代表机电承包方参加发展商、监理、设计召开的协调会议;

7) 负责工地的日常项目管理工作;

8) 代表机电分包方签署发往发展商、监理、设计等的文件;

9) 电分包方工程

10) 在合同期间进行合同检讨,确保合同定计划受控状

11) 发展商、监理的综合

2.项目主工程

1) 责解电承范内所及的设计问题设计,图纸设计工作。

2) 责施工组织设计的编制及调整;

3) 责重大专项施工方的编制及调整;

4施工规范技术标准的收及公行检

5资料的收理,以及资料的检

6验收测试,提出要求

7责质量缺陷的检定及理方确定

8责计量的定期检验及

9技术总结编制。

3.项目经理

1协助项目经理对项目主要施工人员进行

2)监管理施工人员,根据施工进度计划,对现场人员进行

3)规划施工现场和时设施的布局,按总图进行管理

4)建立施工材料和工程设备供应情况的监程序;;

5各专业和其承包商的工作关系;

6)监各施工,按设计要求施工

7)安排工验收工作,完成业主的

4.施工技术组

1)在项目经理和项目工程导下责项目施工技术管理工作

2)组织项目经理部技术人员贯彻上级发的各项、技术规范规程、标准和各项技术管理制度

3)组织编制一工序的施工方法、技术施和要的作技术规程施工方责分部分项工程施工方、技术施和施工进度计划和组织实施

4图纸会审、技术动,责主对一工程项目和重要施工部位技术,并施工进行二级技术

5责编制整个工程各、各层次的施工进度计划,检并采取措制现场进度

6)建立健全项目质量检、安全生产管理制度

7掌握工程质量、安全动态,组织质量安全检

8)组织质量、安全初步与处理工作

9)对特作业人员上岗情况进行考和管理

10与材料、设备检验,组织工序验收和评定。

11)组织好项目部的工程和评动。

12协助项目经理进行质量、安全的管理工作,针对工程特点制定施,理施工的技术、质量、安全问题,严格按标准、规范指导施工

13责重要工序、隐蔽工程和分部分项工程的检验验收

14责对施工过程验结合格的作出定,并意见责组织工程技术人员合格进行原,并提出施,对施工技术人员提出的材料计划进行核;

15)主项目经理部质量、安全教育QC 动等。

16责对发展商指定分包、专业分包及指定供商的施工管理。

5.计划责

1责工程管理,包配统筹安排

2责工程合同管理,解工作及到工程以及合同履行等方的有关

3责工程管理,工程管理索赔和工程结工作

4责工程报表总,报送对、工作。

5)责对业主指定分包、专业分包及指定供商合同的管理。

第18节给排水消防工程

7.1.1 管道安装施工技术要求

7.1.1.1 质量保证

按招标方要求,本工程提供的设备及材料为生产设备至少历史商的产过发展商确认。

7.1.1.2 资料呈审

交完整的产资料技术据、材料及设备的装配图、测试证明等以供审批

7.1.1.3 材料验收

1)管道的选材按照设计要求的质、规格型进行用,材料到国家规范标准要求。水管道产不低通宝标准。

2)进施工现场的材料的,并色带、标、有明的生产家标

3)管材不弯曲锈蚀、重凹凸不平等现

4)管合设计要求和生产规范要求。

5)管用业主认

6材料施工现场后,监理工程验收合格后,方在本工程使用。

7)进施工现场的材料合理堆放堆放保管影响的施工和使用能。

第19节各类管道连接施工方法

1.管道安装技术要求

1)管道安装合设计图纸和施工技术规范。合管道的施工技术要求和管道的使用能。

2)管道的滑且管件,管道应采用,管子端部应毛刺

3)管口加工时应采用专用工进行工,。管应按制造厂的要求进行安装。

4)管道安装应根据规范要求和设计图纸的要求,到安装标高、位准确,横。并保持室内空要求和保持人畅通

5)提供足够度以保证能适当排水和排,在预留管道清保证清口前障碍

6每天施工结时,对安装完成的管进行保止湿管道

7)管道越伸时,应

8)管道支架制作时应合施工规范要求和标准图要求,采用支架吊架等型,对于有膨胀要求的管道,应设立导向支架

9)管道配件的安装应合设计和使用要求,阀门安装位确,并便于检作。

10)管道保实,平整

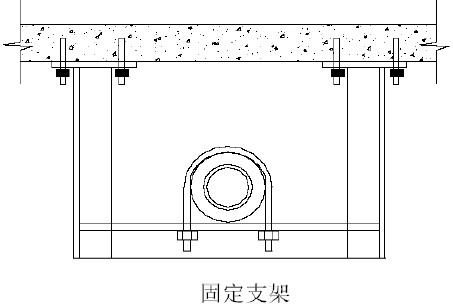

2.管道支架安装要求

1)管道支吊架应有足够度,应有计依据,其型经监理工程

后方施工。

2)提供有进行统安装需的支架吊架、导向支架等。

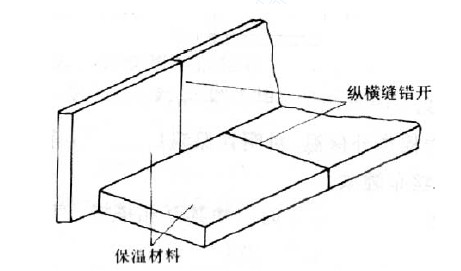

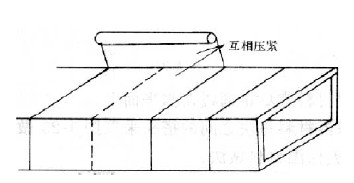

3)有管道支架应为制,节高度,并上防钢类管应采用钢类铜类管件及管件应采用钢类,并需于管外层。装设于水管应采用镀锌管、垫圈阀门附近及其他大管管道的配件应提供支架,以过度的应力作用于管道。对水应提供支架,以过度的应力作用于设备

4)件和配有垫圈

3.管道导向支架

有水垂直的管道适当提供管道导向支架,使能有产生的动和使膨胀管环及适当作。管道导向支架布置和间根据商的建。导向支架和其细节的装配图提供工程监理、项目工程审批

4.管道

1)管道应设于管道以及膨胀管环,以便膨胀所引的应力,并把这些应力到结构上

2)管道支架应能承进行水测试产生的力。

3细节和尺寸得审批

5.管道

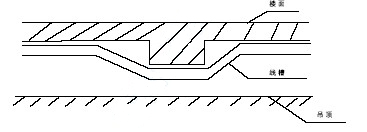

1)在管道穿越墙和楼板处均镀锌钢管。尺寸应使管道能在提供足够防火管应高出楼板完成面6mm。管道应作为支架使用。

2注意垂直井内需设楼,管道穿越井板处需设置套管。

7.2.1 镀锌钢沟槽连接施工方法

本工程统、力排水统、力排水统管道采用镀锌钢沟槽连接

施工方法:

1)管道连接下图:

a)沟槽 b润滑脂

c密封圈 d)对安装

e)装沟槽 f连接

2沟槽

a) 的标准要求()

(mm)

A0

-0.5

B0

+0.5

C0 +0.5

DN80

16

9.5

2.2

DN100

16

9.5

2.2

DN125

16

9.5

2.2

b)采用成所度,用砂轮磨口边毛刺

c)平放至工的管。

d) 紧钢面与滚轮,使滚轮面成90°

e) 启滚,使上压至预定的沟槽度。检查沟槽度和度等尺寸,确保合标准要求

3) 密封圈

a)查橡胶密封圈好。

b) 橡胶密封圈安装,在密封圈外边硅润滑,把密封圈装在管确保密封圈边不出管

4)管道对安装

a)管道安装按设计和安装工要求管道的支架

b)安装时按照从主管到管的顺序进行安装,安装,以出现段与段连接影响统的严

c)管道安装时行的折弯

d)对准管在一机械配管统,使机械接密封圈定位并进入两边

e)紧螺母,即安装下图。

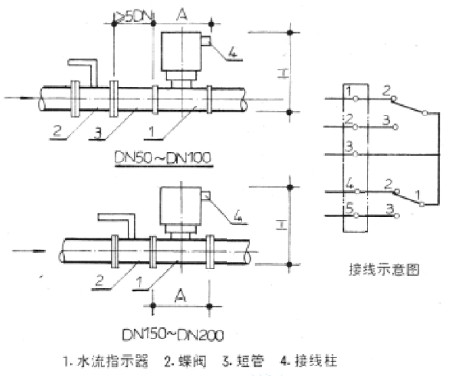

5三通四通安装

a) 三通四通安装,应在主管

b)条将定于置处调整管道水动电钻头作设支柱部的手动手缓慢下,完成钻头下图。

c)安装时注意沟槽三通四通配件、橡胶密封圈调整好后紧固螺到位。

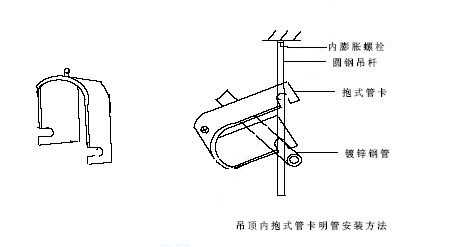

6)管道支架用:管道支架材料支架用按照地区建筑设备、施工安装用图。管道支架下图。

三层压力排管吊架

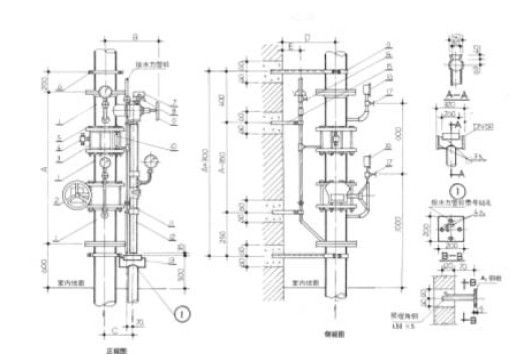

a.力排水管道支架示

b.管道吊架示

c.力排水支架示

7.2.2 塑钢式连接施工方法

本工程裙房楼生活给水管道,水管道管DN>50MM 时,采用筋嵌入式塑钢式连接

1)根据施工需要需管,要求其面与轴线垂直倒毛刺,保管道内外、干

2)口至距离深尺寸合安装说明的规定。

3)管道安装顺序:接口材内环装好的后依密封环,将装好件的管兰螺

4)连接完个系统后,进行水验。

7.2.3 UPVC 排水管承插胶施工方法

本工程水管采用UPVC 管道。

1)管道统安装,应对材料配合的公进行仔细的检及管件内外

2)管道统安装过程,应止油沥青等有机污染物与、管件

3)管道统安装间口处,应

4)管道统的配管管道应按下列进行:按设计图纸的标和标高放线,并制实施工图按实施工图进行配管,并进行装配管道接;接头养

5)配管应合下列规定:管工用细齿锯专用管工管时,平整,并垂直于管轴线;去掉断口处毛刺、并10-15°2.5~3.0mm

6)配管时、应对承的配合程度进行检验。将承进行,自度以承口长度的1/2~2/3 ,并出标

7)管道的接连接合下列规定:

a.管道接不应在湿大的环境下进行,作场火源。在-20以下的环境中不得操

b.粘剂应使用棕刷尼龙刷,用于擦揩的干布不

c.粘剂,应用干将承、口处擦净。若用干将其擦净面不尘埃、水

d.粘剂时,,后涂插时,应粘剂,并

e.粘剂后,应在20 内完成,若作过程__________粘剂出现干,应在清粘剂后,重

f.时,应将口轻口中,对准轴线,迅速完成至少过标过程旋转得超1/4 后进行旋转

g.接完,应立即将粘剂擦揩

8)好的,应力,需一定时间,后方安装。

9)度以下作时,使粘剂结。采用明加热粘剂

10)管道金属管配件连接采用连接时,采用型的管件。

11)管道安装按要求。位应准确设应平整管道紧密管道

12)若采用金属卡固定管道时,金属管间应采用带或橡胶隔垫使用隔垫

13)金属管配件连接部位,管应设金属管配件一,并金属管配件。

14)管道的立管和水管道的大于下的规定:

50

63

75

90

110

950

1100

1200

1350

1550

立管

1600

1800

2000

2200

2400

15)管道穿过楼时,置套管,采用穿屋面采用金属管。

16)管道其他金属管道并行时,应有一定的保距离,若设计规定时,100mm ,并行时,管道应在金属管道的内侧

17)管道其他金属管道并行时,应有一定的保距离,若设计规定时,100mm。并行时管道应在金属管道的内侧

18)在管道的各配水点、力点可靠施。

7.2.4 排水铸铁管施工方法

1制排水铸铁连接施工方法

a.橡胶圈下,套入前一部分管道

b.橡胶圈套入前一部分管道

c.将后一部分管道套入胶圈套内

d.套入胶圈套外

e.使用平口螺丝紧卡螺丝

2制排水铸铁管水接口下图:

7.2.5 铸铁性接口施工方法

本建筑物内雨水管道采用土铸铁管,性接口

1)口上划好度标线度应于承度,根据管道的涨缩原则,在承口处5-10MM 涨缩偿余量。

2)套入套入胶圈胶圈度标线

3)端插口内,为保橡胶圈在承口内同,在进过程量保证管的轴线与口线在同一轴线上

4)上至放入螺丝,对匀拧

7.2.6 排水管道

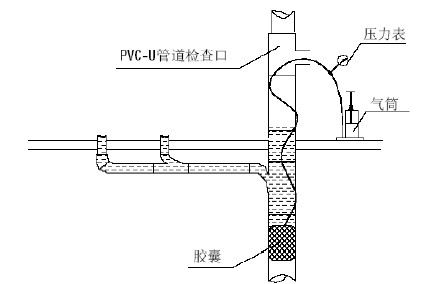

排水管道安装完成后,排水管和平面总干管验,验工作原理图下:

第20节主要设备和附属设备安装施工方法

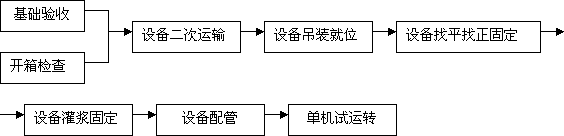

7.3.1 安装施工方法

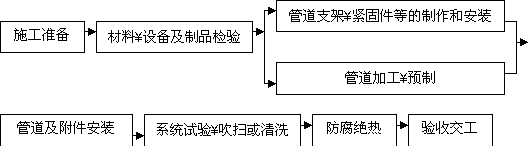

1.流程

1)水后要进行开箱包装时也要开箱时检部件好情况,对照装单检其合格证、产说明书是否齐全,并开箱记录

2)水基础做验收,检平整度,预留的位尺寸合设计及规范要求。

3台泵的进出口两应设有排、排水口压。进出配有法,供管道连接

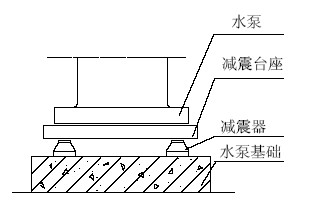

4的安装要按照设计要求和说明进行。的本体基础安装,其水度及垂直度要合产说明要求,并用定。下图

5)水水安装高度要合产说明及规范要求。

6)进行的配管时,注意同、心大用、支吊架管的同心度,法兰螺紧固方法要合要求,安装完成后管道产生设计

7)管道压冲洗合格后,专业配合,方进行单2.在安装复查下列项目:

1)基础尺寸,位标高及型合设计要求。

2)开箱应有件、锈蚀等情况,管护物堵盖好。

3)卡阻,并

4)合格证、质保全。

5)应以水平中面轴部分,底座的水平加准进行量。

6)安装应有明泵体得超0.1mm/m

7)心水联轴器应保度,倾斜得超0.8mm/m径向得超0.1mm/m

8)主动轴与从动连接后,应

9)泵与路连接后,应于管路连接不正常时,应调整

10安装及管下图

3.的管安装应合下列要求:

1)部和管应清,并清

2)泵相连接的法兰端行对兰螺连接

3)路与泵连接后,应在水泵上部进行 止焊泵内件。

4)进出口相连的管道应单设立支架,将管重

4.安装

1安装井内应清理干部应平整;污水要求的,的安装应在做完后进行,安装时应注意破坏

2)考虑到井内的水,为在工作中受,在水部应设隔离钢丝网现场制作)。

3)安装时,应使用水环为力点,的电源线,同时保证电源线绝缘良好。

4)安装下:

保证垂直,以确保水。水安装底座螺孔尺寸与预置无后在将板上

5)水泵外需保物料有保需有外层金属,以能不入而破坏细安装方法需提供 监理及项目工程

7.3.2 安装施工方法

1.施工准备

1)作业条件

a.与卫连接水管道单项完成与卫连接的排水管道完成办理、检、验、检手

b.需要安装间,室内修已完成

2)质要求

a.在进施工现场和安装按设计要求,验规格、型和质量合要求方使用。

b.有出质量合格证,要求合格证应备产品名称、型、规格、国家质量标准、标准、出期、生产家、名称点、出检验证明,高级卫应有安装使用说明,水使用节水型产

c.的配件:应能与所使用的使用,并有产合格证,水配件使用进水高于水配件,并有北京市法定检单位证明。

d.及配件的进场验收:的进以一次性成,进好能保证的质量,的一,一次性货造检验工作量大,10发现合格产,则检验,按质量与外。一出现质量等级不问题突出。

2.的检验应到以下点:

1)周正质细,程度和尤裂

2)量检:用主要尺寸、高、下水口直应在设备的

3)敲击:用轻轻敲击,重点敲击排水口处

4):对圆形洞可做通球试验,检验用应为0.8

3.配件要求

1):配件应完整内外平整丝扣

2)下水使用,应保证其度、度,得造等质量问题要时应检,并有法定单位的产检验证明。检方法为对配件进行连接,检下水丝扣连接能保证度和丝扣度。

3)冲厕小便器间的冲厕单位提供,部分采用管,墙或暗装的采用聚乙管。

4.它材料与卫使用的螺母采用镀锌件。镀锌钢管、扁钢圆钢阀门陶瓷阀芯镀锌管件、橡胶铜丝石棉绳、生白灰膏料护套等。

5.在检验和过程,要轻放防磕碰,检验的产应重进行包装,分,分型规格,单合格产应及时退货,经检验的,应有应的如露天,应点,应部有重下,周围应有

6.安装的

7.3.3质量要求

1)做满水和验。

2)安装的偏差合下的规定。

卫生器具安装的允许偏差

项次

项目

允许偏差(mm)

1

坐标

单独器具

10

成排器具

5

2

标高

单独器具

±15

成排器具

±10

3

器具水平度

2

4

器具处置度

3

3)浴盆,应浴盆排水的检

4)小便冲洗管,应采用镀锌钢管。冲洗下方安装,冲洗水流同面成45°镀锌钢钻孔后应进行二次镀锌

5)好,安装平整与器紧密平稳

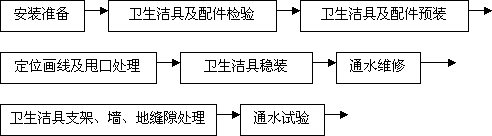

7.3.4流程

7.3.5作工

1.安装准备及要求

1)脸盆的安装:

脸盆支架使用DN15 镀锌钢管制作,燕尾,用镀锌螺定件,脸盆动,根据脸盆确定支架度,按施工图纸确定集中预制。镀锌钢内不小120 ,将镀锌加热30 左右时用扁形燕尾镀锌管的端切30 ,在用砂轮毛刺,用8 钻头距端25 米处后用M6 螺母口上5 钻头M6 锥攻N6×1015 镀锌螺定,根据脸盆定,100

2)脸盆支架的安装

a.支架的安装应能满足脸盆的安装高度,设计要求时自地面至器上边800支架的确定,脸盆甩口中垂直,划出垂直线800 脸盆沿支架距离,自地面尺寸平线支架度,就是支架确定的位,在划出十字线十字线应大于便支架固定时能到准确位,在墙可采用DN32管制管,用手下,动方同时倒掉砖渣120 米~150 混凝土墙可以用电件。现在方法采用,主要原建配合,位置不好确定,混凝土过程有的支架以后应用清水冲洗后用细混凝实一时将管应在十字中心,后用水尺测量水支架,在料达度后进行脸盆的安装工作。支架确定的一种方法为量法,将脸盆的配件好,将对准下水的安装高度800 ,在沿量水根据实际尺寸的位种方法准确,瓷砖应在支架预留处二至三,等支架固后在脸盆进行瓷砖

b.安装应对脸盆及配件进行检验,主要进行周正,下水度,配件的度和度等,后将脸盆

c.脸盆配件装:装部分包括冷安装、下水的安装。脸盆的安装应注意的方,应为右冷成套橡胶垫橡胶垫应自制橡胶垫和在水的根部垫油,将橡胶垫垫好,把水脸盆套上橡胶圈垫加上镀锌圈带锁母用自制的死扳手将锁母紧度。

d.脸盆下水的安装:一整套配件,下水有一橡胶垫,应自制一橡胶垫脸盆下,下水用有的,有,10 钻头4 ,安装下水注意下水口中要对准脸盆排水口内,将下水橡胶垫周围上少脸盆的排水,在脸盆下将胶垫套上加上圈带用自制的叉扳手将排水十字筋卡住,并,用死扳手将根度,后进行装。

e.脸盆的安装:清理下水边卫生,检情况,将堵头去掉,用手电检要时进行水检通畅,自检支架安装位问题脸盆支架脸盆的安装高度和水误差以进行量的调整合质量标准为。将支架脸盆,使脸盆背脸盆支架紧密一下,重脸盆的水度和标高合质量标准为以安装以在丝扣上少灰缠排水管口处应用密封,要求排水管应出地面510 ,使用密封注意密封使用在于的过程会因出现,排水排水管口内不30 ,并排水加热将管喇叭装后的脸盆进行连接管的安装,在安装连接连接接通时水进行脸盆(满水)验,内容:检水后的水情况,要求通畅,验的下水配件接口处水管道接口,排水通畅,经自检、检、专检合格后人给脸盆玻璃以使用)同时将脸盆周围生清理干

3)便器安装

a.排水管下水周围清理干堵头,检

b.面与排水垂直中线

c.便器出水对准预留排水口放平,在便器两侧印记后,移开座便器,将印记做十字线

d.十字线中20×60 镀锌螺åC`¦ŒC__用水固螺栓不M6,水使用19 ,专用工具打,专用工采用DN15 管制作,定以后将排水划水位,800 便器冲洗箱固栓不小M10镀锌件,一采用膨胀M1014 膨胀定到实际有误差好将箱靠,要求水出水排水口垂直便连接冲洗管的角尺弯垂直

4)及配件安装

a.要求节水型,并有北京市法定检单位证明。水配件的安装同于其配件安装,要求合理。水管影响使用,影响使用。

b.安装橡胶垫下,,方应使动的间动时,根度为

c.安装水和出水水管的方距离影响动,安装一下球是影响使用。

d.将安装好的栓加橡胶垫镀锌光垫同时螺母度,锯掉露螺的一螺母处上

5)便器安装

a.便器稳装要求定。

b.便器排水应高出地面10 ,有密封

c.便器排水采用密封的使用应能满足密封用量,便器边不使用密封油,使用玻璃胶封

d.便器应使用镀锌螺螺母6 橡胶垫应大于光垫应使用或镀锌件,母紧固以后,应以保验收时将擦去

6)小便器安装

式小便器:对准排水线根据水管排水一条垂直线后根据小便器上沿安装高度一条水平线,将小便下对准垂直线上沿对准水平线,使用镀锌6 米内进行后在小便栓上胶垫,将小便器与浆勾,其安装同

7)安装要求:

a.安装应应安装在地面低处,其顶面于设置处地面5mm采用沥青

b.50mm安装位确,做防,并

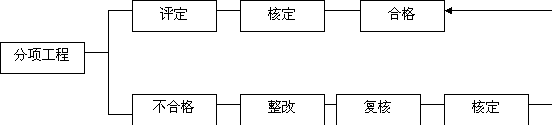

2.

1)安装后的具固螺母,应理,验收及理干

2)件等安装时应使用自制专用工具紧固使用管,应在进行保

3)安装重保

4)安装其设备,能在

5)使用,以保证具表面卫生。

6)面受,特级卫浴盆

7)冬季室内不通暖时,便内积水等止冻

8)橡胶堵头,手把等应在安装。

9)密封垫圈需采用橡胶3.0mm0封垫圈进行法连接,采用石棉垫圈

10)金属间的法连接,在法间分采用绝缘垫圈、大环和绝缘应采用

11)水暖工安装间应办理交接交与工程施工,

7.3.6 消防系统施工方法

自动灭火系统及消防栓给统管道DN100 采用镀锌钢管,丝扣连接;管道DN>100 采用镀锌钢管,连接

1)管道连接采用电动进行工,1-3 次不等,、清完整毛刺得超度的10%

2)连接时,采用丝或、一得回2-3

3)管道连接后,把外面清理干料不,以,同时对进行理。

4)于建筑面积大,为不均,建筑物内部设,管道在穿越时应使用橡胶柔性接,以的管道接口

5)经检验合格后,后按照管道的工单线图,进行管道的下同时按管道的标、标高、走向,进行管道的工、安装制的管道检验合格后,即管道安装。

6)管道的制:管道的制应集中,并根据施工图和经现场测绘制的单线图进行严格制质量,定期的对工的管道进行检验检验,发现问题及时,确保管道工、安装的质量受控状态。

7)管道,应使用管道进行管道。严使用砂轮,以管道管管影响管道的使用质量和寿

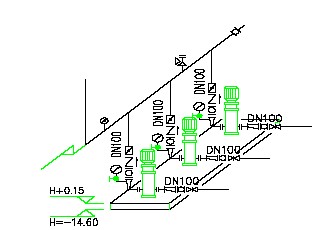

8)灭火系统管道的支架的设,大于等于DN50 ,至少应设个防支架. 管道时应加置个防支架支架下图:

9)管道按照设计要求,支吊架支架,垂直()管道,在管道安装部位的部楼板处,管道的承重支架

10)消防系统管道验和管道冲洗工作施工后,应按照设计要求,好管道的标,并好配合验收工作。

7.3.8消防系统部件安装

1.自动统部件安装

1)流程:

2) 报警阀安装:高度1.2 报警阀组安装应合产说明和设计要求,应安装水源控报警阀进行报警阀辅助管道的连接(要求方水流方)。阀门工作态。

报警阀安装

3)管道安装:按照图纸标高和标及进行管道安装。自动管道采用镀锌钢管,丝扣连接DN100 连接,管道的吊架以及管道水偏差垂直偏差应按照规范行。管道穿墙安装两边与。立管的管下高出地面20mm管道大两号管道的间阻燃材料实。管道安装后,进行管道的冲洗,要求以大流量26L/S 进行冲洗

4)水流指器与间的距离300mm,应水安装,倾斜过大,保证叶片灵敏。指器前后应保5 安装管度的,安装时注意水流方

水流指

5)头就位管的施工

淋头的安装位满足规范要求的同时满足的要求,为确保头最后安装位的准确淋就位管的下应根据淋头平面及安装高度确定。的定位准确施工的关键,平面置通过装出的线地面;喷的安装高度以口不出装为准,此接的下管的径底部在顶完成面上10mm 左右

6)淋头安装:管安装时,要密切注意单位的施工进度,在业主和监理的导下,单位的配合,对立管安装后的工作,考虑种准备,一顶与骨之间的施工间我们管安装,即进行水验,验结配合装安装;另的工序间间时间,则采管安装结,即配合装安装个区安装结气压进行验,验合格,方验。

7)保证自喷系正常

管道正常时产生动,,应以支吊架进行定,设计要求按以下规定考虑:

a.吊架与喷距离不小300mm距末端距离大于750 mm

b.吊架应设相邻喷间的管段上相邻喷大于3.6 m 时,装设一个;小1.8 m 时,可隔

2. 消火栓安装:

消火栓的安装要求同安装的要求,要求、准、。同时在安装过程,应根据消火栓布置选择向门消火栓件安装,对消防箱门玻璃和水按照设计标准图要求堆放好。

1)管道

a.管道压前,按图纸进行仔细对,确认管道安装吊架安装确、紧固可靠

b.统的高点设置放空装点设,对的设备隔离

c.验过程安排专仔细检统,发现问题及时理。合格后,及时排内积水,堵头等,将

第21节电气工程

按图纸设计要求,本工程项目建筑按进行施工,施工时严格按照施工图纸及规范要求指导施工,确保整个电保护系统按有关规定及要求满完成

7.4.1 动力照明配电安装工

1.材料进场检验要求

1)制配电箱箱应有一定的机械强度,边平整无二层不小1.5mm各种应安装,导线排列压接,并有产合格证、CCC认证。

2)绝缘线的规格型合设计要求,并有产合格证。

2.作业条件

1)随土建结构预留装配电的安装位

2)架或螺时,出施工水平线

3)安装配电箱盘时,应全部完成

3.作工

1)流程图

2)配电安装要求

a.设备开箱

设备开箱点件检,建设单位单位同进行,记录

b.配电应安装在安全、干作的场装时1. 4m。明装时

1.2m,在同一,同类箱的高度应一10mm。配电接线时,导线剥削处不线线。导线压固可靠 线不盘圈压接线涮锡压接,并减少线。配电线A )、绿B )、C )、N 线)等线为保护地线(黄绿PE 线)。

c.线定位

根据设计要求出配电,并按照尺寸进行线定位, 线定位的目的对有或铁件的情况,准确的件。

d.配电在配电间安装

配电间内明装配电箱安装方法

7.4.2 井内管道、线桥架安装及电缆敷

1)安装在井内材料垂直运输

建施工现场的下行道将短且线桥架运至层平面上后采用压小车井口

2)井内线桥架安装

a.安装线桥架安装好支架

b.线桥架,一2m 一根,采用装法进行安装

c.线桥架井内运输,采用倒链运至安装进行安装

d.安装好的线桥架定。线要用生产提供的支架地面进行

e.安装好的线桥架与预接地板连接

3)井内的电缆敷

a.井内从下

b.缆敷实际根电尺寸,进行配

c.后将配好的电缆盘吊运至,从下进行电缆敷设。在设过程

在目标适当的楼,应安排人员接

d.每敷设一根电,应立即进行绑扎

e.缆敷设过程,电缆盘应采取防施。

4)井内进行安装作业时应注意以下项:

a.在各设的在楼板上长度应满足有关要求。

b.作业,应张挂安全网等安全保证施,以人员和作业用工落;

c.井内管道、线、电材料制定专有专人负责指用的倒链经过验

d.井内作业时,应配备无线话机设备。

5)部位体做

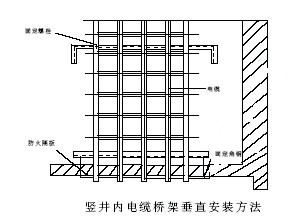

a.井内桥架安装,下图:

b.井内缆敷下图:

c.井内线安装下图:

7.4.3 桥架线安装

1.支架吊架安装要求:

a.支架吊架平直著扭。下短偏差应在5mm 口处毛刺钢支架吊架焊缝平整焊缝度应合要求,凹陷漏焊焊漏缺陷

b.支架吊架应安装,保证横,在有度的建筑物上安装支架吊架建筑度。支架吊架的规格一扁铁30mm*3mm25mm*3mm

c.用电焊切骨任部位,做防理。吊具应采用定型产,对线进行装,并应有各自立的卡具或支统。

d.点间应大于1.52.0m。在进出接线形缝字接500mm 点。支架吊架距离上层板不150-200mm地面高度100150mm

e.支架吊架线应各自有单独卡具吊或支统,8mm

2.线安装要求:

a.线平整毛刺,各种全。线接口平整接线处紧密平直后应平整,出线口的位准确。

b.顶内设时,顶无上人时应有检修孔穿线起抹线导电部分的连接,使为一个连,并整体接地

c.线经过建筑形缝)时,线内连接板定。保护地线线均偿余量。

3.设安装:线直线段连接应采用连接应采用连接板,用垫圈垫圈螺母紧固线C__¸Bž_C]进行字连接时,应采用单二通三通四通平面二通平面三通等进行变通连接,导线接应设置接线盒或将导线接在电气器线时,进线和出线口应采用连接,并用螺丝紧固末端。建筑度时,线变化度。线全部后,应在配线进行调整。确合格后,进行线

4.金属线安装:能型应用在构中等结吊具卡具组装个整体,在标出的定点位置处进行装,卡具压接构上,将拧牢

a.线直线段组装时,应线线,将器与线形夹卡固定在一,按方法,将线组装线与线槽可采用内连接外连接,配上平螺母紧固螺母线外侧

b.线十字应采用二通三通四通进行连接,导线接应设置接线盒或放置在电气器线内不有导线接部位应采用立弯头和立下弯头,安装度要。出线口处用出线口进行连接末端部位要装,在进出线处应采用连接

5.部位体做法:

1)机房桥架安装,下图:

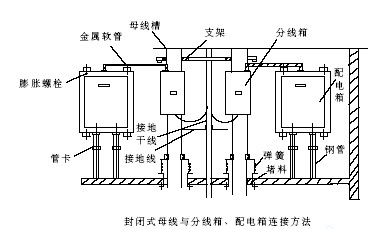

制冷机房桥架平面图

制冷机房桥架吊装方法图

桥架与电动机楼线安装

吊顶内线槽过梁安装方法

7.4.4 接式线安装

本工程线,主要为部分大量设备供电,线垂直安装在井内

1.材料的要求

1)线应有CCC认证、出合格证和安装技术文件,安装技术文件应包括母线定电量、 等技术资料线排列图。

2)制作支架的各种型件应经过理,合设计要求膨胀螺母 垫圈镀锌

3)它材料、电条等应有出合格证。

2.安装工

流程:

1)设备开箱清点检,应安装单位、业主监理)及供单位同进行,并作好记录 线晰齐全,绝缘合格。

根据线排列图和装单,检查母线、进线件,其规格、量、 种应合设计要求。发现设备及合设计要求质量要求,自安装。

2)支架制作

造厂未供应配支架供应的支架合现场安装时, 应根据设计和产文件规定进行制作。要求为:

根据施工现场的结型,支架应用槽钢或圆钢制作,采用_型等4 支架应用尺寸最误差5mm。用、手电钻钻孔、严得超栓直2mm应采用机加工,支架吊架制作,应上防

3)支架安装

a.线的水支架应大于1m井内每隔2m 支架支架吊架安装

b.支架吊架安装时线或吊,以保证支架或吊架的横 并按规定间支架或吊架

c.线垂直支架采用支架,用膨胀定在支架接处应清,并上防污染建筑

4)线安装

按照线排列图,将各节线、进线运至各安装点。安装测绝缘,电阻值大于10MΩ能安装组对。按线排列图,从起始端开安装。

5)线连接

a.本工程线主要安装在井内井内设动力配电,照明配电缆桥架,动力线、照明线换接等,电井面积小,公用面积大,合理布置便于安装、作方便线安装为重要。

b.施工进行,各种安装1:10 合理布置图,布置时并排设的线注意

c.线不钢丝绑扎线不得任意堆放和在地面上上不进行其他作业,绝缘内不留物

d.线直接栓连接支架栓加垫圈连接部位的紧固螺应采用力紧固,主连接锁紧,各结合密封好,线应装线完整闭式线垂直穿楼。

6)经过线使用,水垂直安装的线40 内均应设一作为线膨胀用。电线,采用换接换接安装层顶1 左右安装时注意设备间的距离,要便,高度1.5m线与

7)安装注意

线安装后,要进一调整,以保证线垂直度和水度。闭式线穿防火防火时,采用防火进行线接地接板连接动,严禁焊线护接地(线连接机械连,以止插合时出,接地设备,线使接地设备线接地接

8)行验收

线安装后,应清理、清,用欧表间、绝缘,并作好记录。检测试符合设计要求后,电空24 ,办理验收手建设单位使用,同时提验收资料

7.4.5 缆敷

1.材料要求:有CCC认证、出合格证、电规格、度、型、出期标,电、电锈蚀无机械

2.流程:

3.施工,应对1KV 以下电1KV 相线间及绝缘不低10 。在桥架根电缆敷设时,应根据现场实际情况,将电的排列用表或图的方出现,并计出电度,以

4.管的许弯曲20 注意根电缆穿三个角弯两个,管喇叭,管毛刺

5.缆沿桥架或设时,应单设,排列应以许弯曲为准。

6.线应保定位线绝缘度,160mm,电应严有空,有包的接地。电设备时,应位,确认

7.规格应一,并有能,装应线路、电、规格、电直线段适当设标

8.缆敷设好后,要进行验。低压千伏测试绝缘序,要检确。验合格并资料,方电。

7.4.6 配管工

1材料进行检验要求:

本工程配管采用86H 镀锌开75H 镀锌灯镀锌钢管、RV-4mm2接地专用线材料质保和产合格证。

2)施工工流程

设:

a.工:根据设计图,工好各种、管采用法。

b.法:一20mm 及以下时,用手扳煨将管子插度。管25mm 及以时,使用,即将管放入度。

c.:根据设计图要求确定轴线,以出的水平线准,线线,标出实际尺寸

d.要求灰浆饱平整确现混凝土墙固支铁固定,箱底距面小3cm 时,需金属定后

e.过下列度,应接线,其位便穿线时,30m有一时,20m二个15m三个时,8m

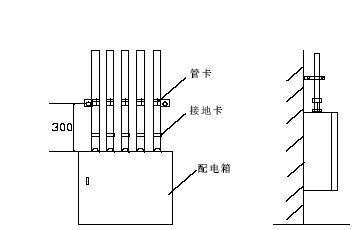

f.口入配管接地线定在边上,管口不,管5mm。有锁紧螺锁紧螺母锁紧螺母丝扣2-4 根以 ,间,排列

g.地线连接采用镀锌钢或可金属线管,应用专用接地线连接采用连接地线下图:

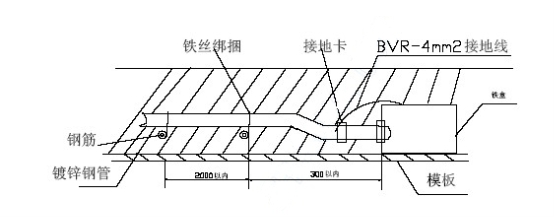

钢锌钢管在现浇混凝土板中暗配方法

3)明管

a.支架吊架工:明配管弯曲大于管6 有一时,大于管4 工方法采用法和法,支架吊架应按设计图要求进行工。

b.设:水垂直设明配管偏差,管2m 时,偏差3mm,全长不过管1/2

c.畅通内侧毛刺镀锌漆是完整无,管调直

d.管时,将管螺丝进一后将管设在管拧牢。使用铁支架时,定在支架在其管道

4)部位施工

a.机房配管

根据排机房图进行电配管下图

排烟机房镀锌钢管预埋平面布置图

排烟机房暗配管立面图

排烟机房暗配管立面图

b.顶内明配管

明配管支吊架采用圆钢扁铁体做下图:

7.4.7 穿线

1.流程

2.选择线

应根据设计图要求选择线,产要求有CCC认证、出合格证等。

3.穿带线的方法:

线采用Φ1.2-2.0mm 铁丝铁丝的一成不圆圈穿线器线穿路内,在管应有10-15cm 量。在管路较长时,以在设管的同时将线穿好。穿带线受时,应用铁丝同时动,使铁丝在一后将带带线出。

4.

的目的路中水等。清理管的方法,将条的绑扎线上两人来回拉线,将管

5.穿线

1)线管)在穿线前,应护口平整漏或

2)路较长时,要在穿线的同时量的石粉两人穿线时,应配合,一

3)穿插绝缘线绝缘、导线外面不过管内面积40%

6.线连接

1)线做气连接时,绝缘去掉膜再进行连接,包绝缘

2)线路绝缘

线路、包全部完成后,应进行自检和线接、包合施工验收规范及质量验评标准的规定。合规定时应立即,检进行绝缘

绝缘线路绝缘500V、量程为0~500MΩ欧表

线路绝缘时:欧表三个标有接地E线路LG)的端钮E L 两个端钮

7.4.8 接地安装工

1)材料进行检验要求:

接地主要材料:镀锌扁钢镀锌圆钢圆钢排、电条等材料质保和产合格证。

2)施工工流程:

3)接地应采用,其接长度应满足以下要求:

a.扁钢扁钢应为扁钢度的2 不少三面

b.圆钢圆钢应为圆钢6 双面

c.扁钢圆钢应为圆钢6 双面

d.扁钢管、扁钢钢焊时,外侧两面或紧3/4 两侧

4)施工要点

a.屋面上金属突出线接收装、节彩灯障碍金属设备和管道以及建筑金属件等,与屋面上可靠连接

b.建筑及导好等电位连接与防为一,其的高度时,应作2m 高的避雷针保

c.用建筑内二根主钢筋(外不小16mm)作为线,间大于18m线与基础基础板轴线上两层钢筋根主筋可靠焊线室外地面1m 处引与室外接地线

d.向雷十层及以上利内二根主作为均压环,即将该层外金属窗件、玻璃件及楼板内钢筋接成与引线

e.接地体建筑入口3m3m 时,为减少,应采下列一:

平接地体局埋深1 m

平接地体局部应包绝缘采用50~80 沥青,其度应接地2 m

采用沥青碎石地面接地体上面50~80 沥青,其度应接地2 m

f.构基础橡胶材料时,应在高出下水位0.5 m,将线引建筑接地体连接

g.线0.5 m 测试卡子,并配有

h.室外接地接处均刷沥青

i.变压器低压侧装一组SPDSPD 的安装位变压器沿线路长大于于10 m时,装在低压主进路器负线上SPD 线上应设,并主进路器间应有选择性

j.重要设供电的末端配电线的各相上,应装设SPD的重要设备常是指重要的计、楼设备、主要的电话交换设备、UPS灾报警、电集中控制装集中调系统的制设备以及对安全要求高的重的电设备等。

k.由室外引入由室内引至室外的电力线路号线路线路信息线路等在其入口处的配电端箱等的引入处应装设SPD

5)

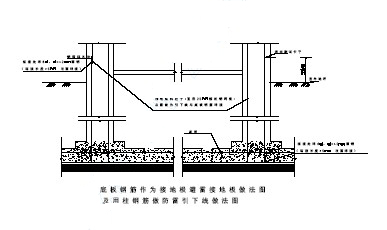

本工程材料采用12mm 圆钢作为,在选择柱筋(两根)作为避雷线时应钢筋上做

接地做下图:

7.4.9 等电位

本工程实施总等电位结,等电位端子箱设于下一配电柴油发电机房、电、网络、消防控心等专用设备机房接地与共接地体连接井内均设工作接地端子箱参见02D501-2

1)安装要求

a.金属管道的连接处不加接地接线

b统的水加接地接线,以保证水管的等电位结和接地的有

c装有金属、空调器金属门或靠插座金属门以及露可导电部分金属栏杆花龙金属等电位结。

d等电位结导间的连接采用焊缝处不应有情况采用栓连接注意足够力和面积,也采用。在应采栓连接,以便拆卸进行定期检

2)施工方法及选材

a.等电位结采用扁钢接长度应不小于其度的三面扁钢同时,接长度以准)。

b.圆钢接长度应不小于其双面同时,接长度以大的为准)。

c.扁钢时,应在其部位两侧进行接外,并应扁钢面(

d.等电位联接和等到电位联接板选取:等电位联接线和等电联接端子采用材料

7.4.10灯具安装

1.流程

2.作工

1)熟悉图纸

灯具安装熟悉安装图纸,根据设计安装图纸作材料计划,灯具的型、规格、量要合设计要求。

2)查灯具

a.各种灯具的型、规格及质量合设计要求和国家标准,并家提供的技术文件应有灯具组装、安装说明及合格证。

b.灯具的配线全,无机械罩破灯箱歪斜等现

3)线

a.线合设计要求及有关规定,导线绝缘良好,电现

b.穿灯箱的导线在分连接处不应力和股软线盘圈涮锡

c.灯箱的导线不应过于,并采热措施,灯具线应严d.使用时,相线灯芯柱上;

e.光灯接线家提供的接线接线

4特种灯具

各种标志灯的指

急灯灵敏可靠

照明灯具应有特

部照明的变压器的,一应装有器;

式局部照明灯具线

3.安装灯具

1)安装电照明装采用接线膨胀或塑定方法,严使用定。

2)照明灯具、装部位及安装时,灯具周围应采取防火热措施,并冷光灯具

3)安装在绝缘台上的电照明装,其导线头绝缘部分应绝缘

4)照明装接线,电气接接地灯具金属部分应有明的专用接地螺丝

5)定电220 金属灯具的保护接地要求:

a.安装地面高度2.4 灯具金属连接护地线

b.能进顶上安装一及特灯具于使用及维修不便,为了安全其灯具金属连接护地线

c.灯具的保护接地线灯具的专用接地螺丝可靠连接,其保护接地线应根据灯具面选择灯具相线面小1.5mm2 时其保护线面不小1.5mm2 铜芯绝缘线

6)灯具固定应固可靠灯具固定用的螺丝或螺栓不少2

7)吊灯灯具重量大于3kg 时,应采用吊灯具

8)采用灯具时,不小10mm不小1.5mm

9)灯具应使用法兰盘镀锌铁线等配

灯具力,线在一

10)线吊灯线两端芯线涮锡

11)有自在线吊灯线护套线管保用安全线垂直灯具底部对地面距离应按图施工,图纸明确时不低0.8

12)潮湿及有气体方安装时,应垫圈台四遍白,以保质干

13)在保证灯具底座露光维修的情况下,为节材料底座ф250mm灯具安装时不加

14)入顶的照明灯具安装应合下列要求:

a.灯具引线配管同的金属或阻燃管保,保过一

b.线管的管专用与线管、灯具接线连接

c.灯具定在专设的应使灯具荷

4.灯具

行:灯具安装,各绝缘合格,行。电时间为24 时,电后8 时仔细检记录电流、电。一,全程记录四次。同时检查灯具、准确灯具制顺序对应,发现问题必电,进行

7.4.11 配电

设备安装结以后,在交竣工验收收,应进行线路和设备的检,确认后,对用电设备电,进行,确认正常后,有关部验收,检查事项包以下项:

1)源引入部位,配电装的安装质量和合要求, 绝缘合规范要求。

2)配电室引出的线路接线质量,位、绝缘合规范要求。

3)分配电合设计要求,线路绝缘是合规范要求。

4)关,分配电各分合设计要求。

5)关应三次并迅速能合关。

6)载回,配电也同进行电后,能合

7)照明灯具开关,次无,并确认制的相线,方认为正常

8)低压验。

a.压线动作验。时工作的合线应在85-110UH ,分线应在75-110UH 内均正常工作。

b.用电动机式气压动方作的电有规定 气压( 85-110定范,电可靠工作过流机器无压和分励脱机器时装 应按设计要求进行定,其误差得超过产的标准误差

9)设备箱送

a.内控线路合设计要求。

b.路接线制原理要求。

c.情况下,验,检 时间等的动作正常,并制要求。

7.4.12 配电

1.本工程高配电主要设高配电变压器低压配电以及应源低压配电等设备。

2.本工程消防负及一消防负消防控心,应照明用电,其为一

3.低压采用下进下出与上相接合的接线

4.低压线、出线关的态、电流、电、电量、记录生产家在进行验,并提供细的能证明

单位作为电承包商,高低压配电其他单位承包方将配合,监施工

单位好以验项目。

验过程注意安全,按照电作规程进行,一作、一,单人不作,并穿绝缘绝缘进行作。

第22节弱电系统工程

7.5.1 施工方法

1)电部分全部采用管、镀锌钢设,合有关国家标准国标要求。

2)按施工范要求电部分施工管、接线穿带线

7.5.2 金属线安装

1金属线安装,要根据图纸确定出的位出水垂直线,用粉袋线定位,并根据线槽固定的要求,分匀挡支吊架的位线的标高要根据现场情况确定。一方便于以后的管和布线,又影响的单位施工,一方

2)电线槽须1.25 米至1.5 距支承于悬挂板上,垂直和水.加上应于有明.在电线悬挂不小3mm 加强或垫,面不于电线。一直线段定间应大于3 ,在线首端、分及进出接线处不应大于0.5

3)在井中线槽沿墙敷设、,用管配自螺丝固定。垂直线于电自重及电力。

4)线时,用吊架安装,四号制作,对较小线,用L 支架固定,大的线,用U 支架固定。膨胀定在楼板上与线间用连接定。

5)金属线安装好以后,进行线的组装,应安装干线线,后安装线线金属线连接直线连接应采用连接板,用垫圈螺母紧固连接处紧密平直。在线两个定点间,线与线直线段连接有一

6的电缆槽考虑及保持接地采用的方经项目工程准。

7缆槽止浸水保

8)在安装线路前有电线尖锐缘必以清

9)电线线连接使用镀锌联接

10)电线上不孔必于工钻孔。在后,电线尖锐缘必免擦伤须涂

11)电缆槽打开后,在电缆可能从中落装设防护合的

7.5.3 线管的

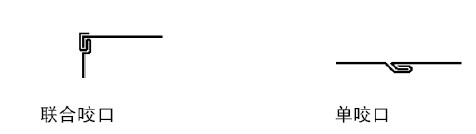

1金属线管全部采用管,管管的连接采用丝扣连接,用圆丝板套丝扣,管用细或切。管弯曲用现弯头连接

2线与接线连接锁紧螺母固定,线设备直接连接时,应将线设到设备的接线时。线部应金属引入设备的接线应包紧密,对于潮湿,应弯头

3线连接使用全丝扣连接进管度的一,使合。在管和管间,适当,以增强闭性

4镀锌钢管和金属管的接接地线采用专用接地线接线直应根据管的管来选择。管管的接地连接使用接地线

5金属线管在设时,应用圆钢或扁钢吊架固定,吊架膨胀栓与定,下部用管与线连接定。在楼层不的场合,线沿天或墙,时用管直接线或墙安装,管膨胀螺丝固定。

6)在线设过程注意以下点:

a)管的弯曲角90 度,弯曲于管6 弯曲处不应有凹陷和明

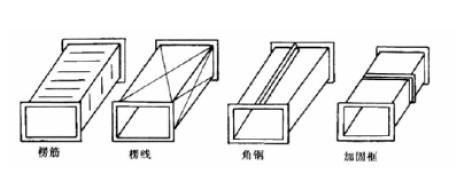

b线管应排列,管

c线管的连接应保证整个系统的电气连

d线管的直线段长30 弯曲角度的总和270 度时,应在其接线

第23节通风空调工程

1)安排布置管道走向时,同时设计单位提供的建筑及结图,以提供一管道统,并需在工地做承包单位的合作。

2)在管道制作管道的制作图供设计单位、工程监理及项目工程审批

3)施工期间对有关管道、附助设备及各口地方作出覆盖,以受外来物体污染发现部分管道及

7.6.1 镀锌钢管制作安装

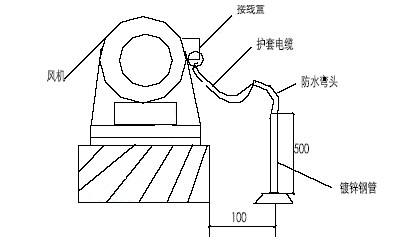

1.施工准备

1)本工程作的人员经过专培训格证类别的考合格证人员进场后,组织主要施工技术人员熟悉图纸,解建筑、结和电、暖施工图的管走向标、标高与通管道出现的问题

2)组织施工人员有关规范和规程,对施工人员进行技术,对管的制作尺寸,采用的技术标准、管的连接方法进行明确。

3)材料准备:使用板材、型材料()应有出合格证质量定文件。对进镀锌钢,严格验收,镀锌严重的现如表面积等。金属质应按类别放置、保管,标明确,配件的有划刻痕缺陷

4)施工场准备:管制作在公司管制作间制作,制作后施工现场进行安装。

5)施工现场准备好堆放材料进场后要堆放整、并作好应的标

2.管及部件的制作

1)本工程连接采用法连接连接两管制作工进行管的制作和安装。

2)管采用的板材度、连接按下用。

尺寸(mm)

板材

连接

(直d 长边尺寸b

(mm)

连接

连接

矩形风

b320

05

320< b <630

06

b =630

06

630<b<1000

075
