浙江国华余姚燃气发电厂工程施工组织设计

目      录

              1

              1

              1

              1

              1

              2

              5

              6

              7

              7

              9

              11

              15

              19

              23

              23

              23

              23

              24

              25

              26

              27

              27

              29

              29

              29

              29

              31

              31

              31

31

              31

              31

              34

              34

              34

              34

              34

              34

              35

              37

              37

              37

              39

              39

              40

              41

              42

              42

72

              82

              110

              114

              127

              132

              139

              144

              148

              148

              153

              153

              153

              154

              154

              154

              155

              155

              156

              156

              156

              156

              157

              157

              157

              159

              159

              160

              160

              160

              160

              161

              161

              164

167

              168

              168

              168

              169

              170

              180

              181

              187

              209

              209

              210

              210

              211

              211

              212

              212

              212

              213

              213

              218

              218

              218

              219

              219

              219

              219

              219

              220

              220

              220

              221

              222

233

234

234

234

235

237

247

247

247

249

252

253

253

253

253

253

254

254

254

254

254

254

254

254

施工组织设计

编制依据

浙江国华余姚燃气发电厂工程A标段动力岛及升压站建筑安装工程)施工招标文件、初设图纸及附件

工程概况规模

工程概况

工程简况

3施工用水池,出口水泵安装完毕,由本标段中标单位在施工期间进行全厂施工用电环网及水源公用部分包括取水井的维护、运行、拆除、清理。

厂区自然条件

(一)地理位置

      1015.4hPa

28.3℃

4.2℃

Pa

14%

现场施工技术条件和技术要求

(一)厂址位置及与工矿区、城镇关系

2单位容量用地面积0.121m2/kW

3贮水池,其中250m3为施工用水调节水池及消防蓄水池50m3为生活用自来水贮水池。池边设有3台供水泵,由水泵出口沿厂区南侧围墙至厂前区己敷设施工用水总管线,在总管线上己留有支管接口并设有节门。支管由投标人自行敷设,其费用列入报价中

主设备简况

主机型式、参数及主要技术规范如下:

(一)燃气轮机

kV,Ud=12%,Dyn1,风冷式。

主要系统设备介绍

建筑专业

浙江国华余姚燃气发电厂工程A标段主要包括汽机房及集控楼,联合循环发电机组主、辅机设备基础,网络继电器室,变配电系统建筑物基础、避雷针,启动锅炉房,贮氢站,调压站,凝结水箱除盐水箱等附属设备基础,划定区域内的地下设施、构筑物、永久道路、厂区土石方、厂区室外上下水道含厂区室外消防水道、施工降水、施工排水、综合管架等。

本工程为两台250MW级燃气轮机加1台280MW蒸汽轮机的联合循环发电机组,燃气轮机为露天布置,仅蒸汽轮机布置在汽机房内。主厂房分为汽机房和集控楼两部分。汽机房纵向长度为60m,柱距10m,横向跨度为25m。厂内布置一台汽轮发电机,基座为岛式布置,顶标高12.6m。环岛布置有汽机平台,标高分别为6.3和12.6m两层,屋面高度为32.0m。

汽机房及集控楼的建筑、结构(含汽机房、集控楼、地下设施等)及上下水、暖通、照明、除尘、防雷接地等。

汽机房内设一台90t/20t桥式起重机,轨顶标高为25.3m,跨度为23.5m,屋架下弦标高为27.8m,燃气轮机与余热锅炉为露天布置,燃气轮机、余热锅炉通过管架与汽机房相连,管架采用钢结构。

集控楼纵向长度为60m、柱距10m,横向两跨,跨度分别为7.4m、6.6m。分3层布置,7.0m层布置6kV配电间,电气设备间、蓄电池室,11m层布置电缆夹层,13.6m布置电子设备间、单元控制室等。

汽机房与集控楼为纵向布置,检修吊物孔设在6轴与7轴间,0.00m设有380V厂用配电盘室、空压机房、柴油机房等;汽机房6.3m及集控楼7.0m层,布置有6kV配电装置、电气设备间、蓄电池室等;集控楼的11.0m层布置有电缆夹层;汽机房运转层标高为12.6m,集控楼部分为13.60m、布置有单元控制室、电子设备间、会议室、SIS室、工程师室、交接班室、打印机室、男女更衣间及消防设备间等。

汽机房、集控楼框架柱及汽机房运转层平台柱采用钢筋砼独立基础,汽机房内地下沟道及设备基础、循环水管坑等均为钢筋砼结构。

汽机房及集控楼采用现浇钢筋砼框排架结构,汽机房屋面结构采用钢屋架支撑体系,压型钢板底模现浇钢筋砼板。汽机房6.26m及12.6m楼层及集控楼各层楼层均采用钢梁、压型钢板底模现浇钢筋砼板。

汽机房及集控楼1.20m以下外墙采用砖墙外贴面砖或刷防水、防紫外线的高级涂料。1.20m以上采用单层镀铝锌高强度彩色压型钢板。窗采用静电喷塑铝合金窗。

汽机房0.00m层采用防滑耐磨地坪涂料,运转层采用橡胶地板。集控楼各层楼梯间、卫生间、6kV配电装置及380V汽机PC采用地砖楼面,汽机房、集控楼其余各层均采用耐磨楼地面。电缆夹层采用水泥砂浆楼面,卫生间地面、墙面用贴面砖,顶棚采用PVC吊顶,其余顶棚均采用乳胶漆。内墙用多孔砖刷耐磨涂料,有特殊功能要求的房间按施工详图要求施工。

汽机房屋面采用钢结构屋架,压型钢板作底模的钢筋砼板,卷材防水。集控楼采用单坡钢结构梁,压型钢板作为底模的钢筋砼楼板,卷材防水,挤塑泡膜板保温层。

燃机基础、燃机模块处辅助设备基础、余热锅炉基础采用钢筋砼大块式基础;余热锅炉附属设备基础、汽机辅助附属设备基础采用钢筋砼基础;汽轮发电机基础采用钢筋砼片筏基础,上部结构为整体框架式现浇钢筋砼结构。

网络继电器室采用现浇钢筋砼框架,屋面板为现浇砼板,钢筋砼独立基础;单层钢筋砼框架结构填充墙,布置有继电器室、通讯机房、仪表及检修、值班室、卫生间等功能及生活用房。房屋高度为5.6m。铝合金门窗。

220千伏屋外配电装置架构及独立避雷针基础为钢筋砼独立基础,变压器基础为大块式钢筋砼基础。220千伏屋外配电装置架构柱为予应力离心管柱,钢梁。独立避雷针为钢结构。

启动锅炉房采用单层钢筋砼框架填充墙,建筑物高度约7.0m,钢筋砼独立基础。地面为环氧耐磨自流平地坪,铝合金门窗。内、外墙涂料同网络继电器室。

贮氢站为单层钢筋砼框架填充墙结构,建筑物高度约6.0m左右,钢筋砼独立基础。凝结水贮水箱、综合管架基础采用钢筋砼基础。

调压站为半露天布置,设简易棚,基础为钢筋砼独立或大块基础,场地为砼地面。

本标段责任区域内的永久道路已部分铺设路基,采用砼路面。

本工程位于非采暖地区,全厂不设置集中采暖系统。仅在空调房间冬季采用空调机组热泵运行或蒸汽加热方式供热。

锅炉专业

(一)锅炉本体

名称

单位

100%负荷

过热蒸汽流量(高压部分)

t/h

271.7

过热器出口压力

MPa

12.6

过热器出口温度

567.5

再热蒸汽流量(高压部分)

t/h

317.55

再热器出口压力

MPa

2.66

再热器出口温度

567.5

过热蒸汽流量(中压部分)

t/h

48.704

过热器出口压力

MPa

2.827

过热器出口温度

327

过热蒸汽流量(低压部分)

t/h

41.05

过热器出口压力

MPa

0.543

过热器出口温度

318

排烟温度

84

锅炉热效率

%

(五)锅炉炉壳

(六)烟囱

汽机专业

(一)主要设备介绍
1)燃气轮机

美国GE公司

PG9351FA

2700r/min

18级、轴流式、压比15.4

环形布置、18个燃烧器

251,600 kW

9780kJ/kWh

605.6℃

2351.9×103kg/hr

1507.8×103GJ/hr

2)燃机发电机

美国GE公司

324-LU

水-氢-氢冷却、静态励磁

325MVA

0.8

15.75kV

50Hz

3)蒸汽轮机

美国GE公司

D11

双缸(一高中压缸和一低压缸)、下排汽

3000r/min

283.542MW

121.66bar(a)

565.5

543.38t/h

25.8bar(a)

565.5

635.095t/h

4.84bar(a)

316.5

82.105t/h

4)汽机发电机

美国GE公司

324-LU

水-氢-氢冷却、静态励磁

325MVA

0.9

15.75kV

50Hz

5)凝汽器

韩国斗山重工业株式会社

              单背压、单壳体 双流程表面式

21000m2

44900m3

不锈钢管316L(胀焊好运到现场)

(二)主要系统介绍
1)高压蒸汽系统

4)低压蒸汽系统

5)凝结水系统

3的凝结水贮水箱,水源来自化学水车间的除盐水,配备两台凝结水输送泵互为连锁备用,主要用于启动时向热力系统,锅炉及闭式循环冷却水系统充水,向凝汽器补水。

6)辅助蒸汽系统

3的闭式膨胀水箱一座,另外还设置一个停机冷却水泵。

8)开式循环冷却水系统

电气专业

(一)变组系统及主接线

2)网络部分二次线

(九)过电压保护及接地

2 (铜)。

(十)照明和检修网络

热工专业

(一)机组的自动化水平

保温油漆专业

本标段主要工程量

建筑专业

序号

材料名称

单位

数量

1

土方开挖

m3

25000

2

土方回填

m3

120000

3

混凝土

m3

11000

4

钢筋

t

1700

5

砌体

m3

1200

6

压型钢板墙板

m2

6000

7

压型钢板底板

m2

7200

8

防水卷材

m2

4000

锅炉专业

序号

设备名称

规格型号

单位

数量

1

余热锅炉本体

2

本体钢结构

汽包(高压)

100(包装重量)

2

汽包(中压)

31(包装重量)

2

汽包(低压)

19(包装重量)

2

本体外护板

t

300

受热面模块

过热器、再热器、省煤器、蒸发器

t

2745

汽水联络管

t

2

高压给水泵

4

中压给水泵

4

再循环给水泵

4

3

钢烟囱

H=80m

2

4

进、出口烟道

t

100

5

汽水管道

t

125

高压管道

低压管道

6

其它

定排扩容器

1

连排扩容器

1

取样装置

1

安全门

7

各种附件

t

120

8

厂区燃气管道

t

60

9

启动锅炉及附属

Q=10t/h

1

汽机专业

序号

设备名称

规格型号

单位

数量

1

燃气轮机

PG9351FA

1

2

蒸汽轮机

D11

1

3

凝汽器

双流程、表面式,冷却面积21000m2

1

4

燃机发电机

324LU  325000kVA

2

5

汽机发电机

324LU  325000kVA

1

6

燃机润滑油模块

1

7

CO2灭火保护系统

2

8

燃机水洗模块

1

9

汽机主汽门及中联门

2

10

低压进汽关断门、控制门

1

11

轴封冷却器

1

12

汽机润滑油模块

1

13

氢气干燥装置

1

14

汽轮机高压旁路

100%容量(最大出力工况)

2

15

汽轮机再热旁路

100%容量(最大出力工况)

2

16

汽轮机低压旁路

100%容量(最大出力工况)

2

17

凝结水泵

Q=1000m3/h H=286m 1250kW

2

18

水环真空泵

3.3kPaa 83.5Kg/h 132kW

2

19

闭式循环冷却水泵

Q=2600m3/h H=53m 520kW

2

20

开式循环冷却水滤水器

电动旋转、自动反冲洗Q=3200m3/h

2

21

开式循环冷却水泵

Q=3200m3/h H=21m 520kW

2

22

板式换热器

M30-FLM

3

23

油净化装置

移动压滤式,带油处理泵,3 m3/h

1

24

闭式循环停机冷却水泵

Q=1000m3/h H=53m 260kW

1

25

凝结水输送泵

Q=200m3/h H=80m 45kW

2

26

胶球清洗装置

1

27

闭式膨胀水箱

20m3

1

28

疏水扩容器

立式、16m3

1

29

汽机房行车

90/20t

1

30

电动葫芦

10t

1

31

排污水泵

60m3/h H=20m

2

32

凝汽器检漏装置

1

33

主蒸汽及再热热段管道

ASTM A335P91

T

176

34

再热冷段管道

ASTM A672B70CL32

T

60

35

低压蒸汽管道

1

36

汽机、燃机本体管道

1

37

辅助蒸汽系统

1

38

凝结水系统

1

39

闭式循环冷却水管道

1

40

开式循环冷却水管道

1

41

主厂房内循环水管道

1

42

凝汽器抽真空管道

1

43

压缩空气管道

1

44

润滑油系统

1

45

控制油系统

1

46

发电机氢、油、水系统

1

电气专业

序号

设备名称

规格型号

单位

数量

1

发电机

3

2

励磁系统

3

3

发电机主回路离相封闭母线

18kV  13000A

三相米

180

4

分支封闭母线

18kV  1600A

三相米

20

5

6kV共箱封闭绝缘母线

GM-40006.3kV4000A

m

340

6

发电机断路器

24kV  13000A、100KA

2

7

机组变频起动装置

1

8

主变压器

SFP-350000/220

3

9

高压厂用变压器

SFZ-35000/15.75kVA

2

10

低压工作变压器

干式2500kVA

4

11

MCC柜

34

12

SF6断路器

8

13

隔离开关

22

14

接地开关

7

15

钢芯铝绞线

m

3600

16

铝管母线

m

1040

17

电压互感器

18

18

ZnO避雷器

Y10W5-200/520W

5

19

移动式金属封闭开关柜

46

20

保安柴油发电机组

1

21

UPS装置

3

22

充电装置

4

23

保护屏

53

24

厂用电馈线综合保护装置

微机型

84

25

网控计算机监控系统

1

26

移动式蓄电池试验放电装置

1

27

不停电电源装置

220V,80kVA,50HZ

2

28

6kV移开式金属开关柜

31

29

低压工作段、保安段

抽屉式,智能型断路器

64

30

端子箱、动力控制箱

JXF-3004

50

31

动力配电箱

80

32

110kV直流系统

2

33

220kV直流系统

2

34

中压电力电缆

XLPE绝缘XLPE绝缘,阻燃PVC护套

Km

35

35

低压电力电缆

XLPE绝缘XLPE绝缘,阻燃PVC护套

Km

170

36

控制电缆

XLPE绝缘,阻燃PVC护套,ZR-KYVP22-1

Km

270

37

计算机电缆

XLPE绝缘,阻燃PVC护套

Km

40

38

通信系统电缆

Km

15

39

电缆桥架

t

400

40

电缆防火堵料

t

100

41

耐火隔板

m

3500

42

镀锌钢管

t

1140

43

耐火电缆槽盒

500W*150H

m

3100

44

全厂滑线

安全型

m

900

45

镀锡铜绞线

t

20

46

接地极

镀锌Ф60*4

Km

4

47

接地干线

扁钢-60*8镀锌

Km

20

48

主厂房接地

扁钢-40*6镀锌

Km

10

49

厂区道路照明

1

50

升压站及A列外照明

1

51

燃机汽机本体照明

3

52

余热锅炉本体照明

2

53

电力电缆

VV22-12*10

m

4000

54

镀锌钢管

Ф25

m

1000

55

烟囱航空障碍灯

2

56

火灾报警系统

1

热工专业

序号

设备名称

单位

数量

1

分散控制系统

1

2

厂级监控信息系统

1

3

大屏幕显示器

2

4

燃机汽机控制系统(MARK VI)

1

5

燃机汽机本体监测仪表系统

3

6

瞬态数据管理系统

1

7

凝汽器胶球清洗系统

1

8

发电机氢、油工况柜

3

9

汽包水位工业电视

6

10

大屏幕显示器装配盘

2

11

机炉电控制辅盘

2

12

热控电源分配柜

11

13

电动阀门配电柜

6

14

就地电磁阀门控制箱

30

15

余热锅炉就地控制盘

40

16

就地保温保护箱

10

17

场景监视系统

1

18

化学取样加药控制设备

1

19

烟气排放连续监测系统(CEM)

1

20

变送器

80

21

热电偶、热电阻

100

22

孔板、喷嘴

15

23

压力表

80

24

温度计

80

25

液位计

10

26

电动执行结构

50

27

气动执行结构

10

28

逻辑开关

30

29

就地接线盒

50

保温油漆专业

序号

安装部位

材料名称

单位

数量

1

汽机本体设备保温

复合硅酸盐

m3

350

2

管道保温

硅酸铝管壳

m3

350

3

管道保温

岩棉管壳

m3

300

4

设备、管道金属保护层

铝皮、镀锌铁皮

m2

10000

5

汽包及联络管保温

主保温材料

m3

90

本工程特点及对策

施工组织机构

本工程施工组织机构

公司实行经理领导下的项目经理负责制,实施项目法施工,项目经理对公司经理负责,公司各业务管理部门为项目施工提供技术保障和支持

本工程管理人员配备

项目部五部一室共设管理人员35人,在项目经理、副经理和总工程师的领导下,具体负责项目部工程、质量、安全、经营等各项管理职能工作,各部室负责人对项目经理负责,细化职责,制定完善的工作流程,建立有效的工作职能管理网络。

项目部操作层各工地设管理人员40人,工程技术人员50人,具体负责各专业技术工作,为员工充分发挥自己才能提供机会。

为贯彻落实“安全第一、预防为主”的安全生产方针及国华公司“安全为天”的管理思想,认真落实国华公司“六更一创”的工程建设要求,提高电力建设过程安健环管理水平,保障职工在劳动过程中的安全与健康

本工程进一步健全安全网络,项目经理为安全的第一责任者,强化安全管理及安全监察职责,按3%配备专职安全员并全部持证上岗。

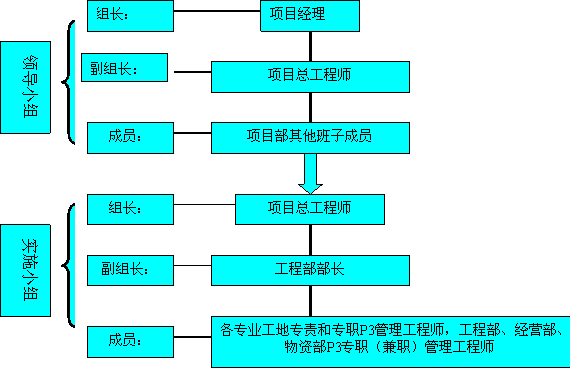

施工组织机构图

综合计划和工期保证措施

本工程开工、竣工日期及里程碑进度表

本工程计划2004年06月05日主厂房开挖,2004年06月28日浇第一方砼,2005年11月08日移交生产,总工期522天

浙江国华余姚燃气发电厂工程里程碑节点

序号

内    容

开 始

完 成

1

主厂房第一罐砼浇灌

04-06-28

2

主厂房基础出零米

04-08-01

3

主厂房封闭完

04-12-19

4

汽机台板就位

04-12-28

5

厂用受电

05-04-10

6

汽机扣缸

05-04-27

7

#1、#2炉水压试验完

05-05-08

8

#1、#2炉化学清洗

05-07-18

9

吹管开始

05-08-10

10

冲转并网

05-09-10

11

整套启动试运

05-09-30

12

竣工移交

05-11-08

梦龙施工网络进度图

P3施工网络计划图

劳动力计划

工期保证措施

本工程计划2004年6月开工,2005年11月投产,期相当紧张,要综合考虑各种因素和采取必要的措施,确保工期目标的实现。

(一)组织措施

(二)技术措施

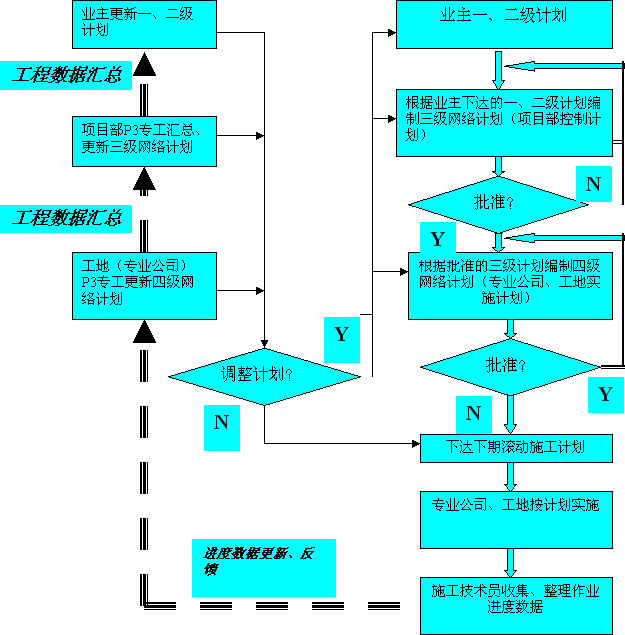

充分发挥以项目总工为首的技术保证体系的作用,按总体施工进度的要求,应用P3软件编制切实可行的三(项目部)、四(工地)、五级(班组)施工进度网络,直至每一道工序,实现策划的科学性。

(三)管理措施

(四)设备监造与催交、催运

(五)里程碑节点的控制

(六)超前策划,加强组织协调

(七)精心组织,快速进场,确保按期开工的措施

总平面布置及力能供应规划

施工总平面布置原则及场地划分

施工总平面布置原则

在本工程投标和施工过程中,我公司将本着节约用地、方便施工的总体原则,严格按照业主的统一规划,对本标段施工区域进行科学合理的布置,主要布置原则如下:

施工区域的划分符合相关专业和工程项目的施工流程要求,尽量减少工种或工序之间的干扰,合理地进行交叉作业

施工场地布置紧凑,充分考虑场地二次周转使用;运输路线布置合理,选取经济合理的运输半径,努力做到设备、材料反向运输和二次搬运总量最少

从大局着眼,全面满足现场消防、防洪排水、劳动保护和安全文明施工的要求

施工场地划分

按业主提供给本标段的施工用地,将其中2主要施工场地划分为施工生活区(A标办公生活区,占地面积6372.5 m2,搅拌站、仓库区、钢筋加工场地、架木工具堆放场地A标施工场地,占地面积8345 m2,电气热工、汽机、余热锅炉设备周转场地A标施工场地,占地面积7785 m2,现场办公室、机械停放场地(A标施工场地,占地面积2978 m2个主要施工区域本工程施工用地面积相对较为紧张,施工过程中在满足本标段建筑安装交叉施工和标段之间交叉施工要求的前提下,将就近开辟小块施工用地,以解决相对独立项目的施工用地;施工总用地面积合计为30100 m2;具体用地面积见施工临时用地面积一览表

临时设施布置

施工场地布置、道路及现场运输

⑴主要场地布置:

本工程电气热工、汽机、余热锅炉设备周转场地A标施工场地设置在二期机组场地,占地面积约7785m2。余热锅炉东南侧设余热锅炉设备周转场地4141m2,用于余热锅炉结构、设备的临时堆放、检查、组合吊装;依次向北设置汽机设备周转场地2152 m2,用于汽机设备组合、检修等; 再向北为电气热工施工场地1492 m2;余热锅炉设备周转场地东侧为建筑钢筋加工场地1245 m2,安装架木工具堆放场地797 m2。#1机组南侧设置建筑架木工具堆放场地1404 m2;主厂房北侧设置建筑垃圾站396m2

本工程项目经理部拟设置A标办公生活区中,需用面积1575 m2

⑵搅拌站场地布置:

在A标施工场地内布置集中搅拌站一座,含建筑实验室占地面积4858 m2

⑶施工生活区场地布置:

在A标办公生活区设置施工生活区,施工按安排800名施工人员考虑。

⑷施工道路布置及现场运输:

因本期工程为新建工程,现场施工道路条件较好,业主规划已形成施工环路,在施工区域内,规划部分临时道路,采用渣石路面;施工期间,我公司将努力保持路面畅通、平整、清洁,并及时维护,对于施工时大型设备、大型起重机途径的地下管线进行必要的加固处理。设备到现场的主要运输通道为次进厂路,进入施工区后沿环路行走,形成良好的施工秩序。

主要施工机械布置

(一)大型施工机械的布置原则

本工程大型施工机械的选型和布置主要依据北京电力建设公司现有的大型施工机械装备情况、施工现场的基本布局、工程主要设备结构特点,以及当地气候特点、网络工期要求,本着适用性和经济性的原则进行。因现场施工场地狭小,燃气轮机、蒸汽轮机和余热锅炉均以模块形式供货,现场的组合工作量很小,因而大型吊装机械采用履带式起重机和汽车式起重机等移动式起重机不采用大型塔式起重机和龙门式起重机,可以满足机组施工的需要。

部分大型机械如CC2500履带吊、GYT-200II型液压提升装置等不安排长期在本施工现场停留,由公司根据各在建工程的需要协调调用,以提高机械利用率和降低施工成本。

(二)余热锅炉主要吊装机械布置

由于施工场地的局限,以及联合循环机组模块化到货、系统简单的特点,余热锅炉安装施工不采用塔式起重机,设备组合、检修场地不设置龙门式起重机锅炉吊装采用P&H7150履带吊,布置在锅炉外侧的场地上;主要负责锅炉钢结构、进出口烟道、烟囱、炉顶小间吊装,该履带吊采用主臂工况时最长主臂82.3m,R=24m,Q=18t,起吊高度H=82m;吊装烟囱至顶端几节时,采用73.15m主臂+18.29m挺臂工况,R=22~28m,Q=15t,起吊高度H=92m;满足烟囱吊装的高度和负荷要求。

为解决P&H7150履带吊无法完成锅炉汽包和管屏组组件吊装的问题,将CC2500履带吊(450t)调至现场(只调用需要的臂杆配置),负责吊装锅炉汽包和管屏组模块;吊装时站车于锅炉外侧。选用超起塔式SWSL工况,36m主臂+24m副臂,120t配重+60t超起配重;该工况幅度R=16m时额定起重量Q=175t,幅度R=28m时额定起重量Q=84t; 所有汽包和管屏组模块均可以采用该车将其吊装就位,大量减少人工作业。由于资料不足,如果锅炉管屏重量为200t左右,则将CC2500履带吊超起配重增加至140t,最大起吊量相应增加至225t,满足锅炉管屏施工。

(三)主厂房起重机械布置

主厂房土建基础及机座混凝土施工布置1台H3/36B塔式起重机,该机布置在D列外侧,其回转中心线距离D列中心线7m;并沿1~7轴方向轨道行走,轨道长度按施工实际需要现场确定。其工况选用塔身35m,臂长55m。

主厂房钢结构梁吊装采用1台KH-180履带吊,该车最长主臂52m,基础臂R=3m时,最大起重量为Q=50t;如需要可以加装挺臂;该车基本满足主厂房钢结构梁和小型设备吊装的高度和负荷要求。布置位置主要在主厂房A列外,因其体积小,如需要,可以进主厂房内部施工。必要时该车可与余热锅炉吊装机械P&H7150履带吊穿插施工,取长补短。

主厂房天车吊装时,使用布置在7轴外侧CC2500履带吊独自吊装。

主厂房内部设备除汽轮机发电机定子、高压缸、部分凝汽器模块以外,均采用主厂房内的90t/20t电动桥式起重机进行吊装、安装。该天车轨顶标高25.3m,跨度23.5m,大车1~7轴方向行走;

汽轮机发电机定子采用布置在1轴外侧2/A~4/A之间的GYT-200II型液压提升装置进行吊装,该装置设计负荷为450t,满足施工需要。

高压缸采用布置在紧贴汽机机座靠7轴侧1/A~5/A之间的GYT-200II型液压提升装置进行吊装,该装置设计负荷为450t,满足施工需要。

另外凝汽器模块中最大件重量约为116t,共两件,其重量超过汽机房行车的起吊能力,因此卸车、吊装利用布置在A列外的CC2500履带吊完成。

(四)燃气轮机施工机械布置

本工程燃气轮机共两套,其纵向中心线与预热锅炉纵向中心线重合,燃气轮机和燃机发电机均为露天布置。燃气轮机和燃机发电机以及燃机发电机转子均由CC2500履带吊独自吊装,CC2500履带吊沿混凝土机座纵轴线方向布置,并能沿纵轴线方向行车。另外,具体CC2500履带吊布置在混凝土机座的那一侧应根据现场施工进度以及设备到货情况而定,吊装作业位置要求尽量不影响其它区域的施工。

(五)其他起重机械布置

本工程计划安排QY-25汽车吊2台,机动灵活,不固定布置,负责工程范围内的小型设备吊装、装卸车、运输、部分设备组合等。

(六)厂内运输车辆布置

1辆20t汽车;2辆10t汽车,部分大型设备将采用履带吊带载行走的方式短距离运输。

生产临建布置

⑴安装生产临建布置:

在现场办公区处设置一系列安装生产临建设施,安装施工办公区等临建设施,建筑面积650 m2,建筑形式为单层活动板房。此处临建不占用本期工程的检修维护场地。

⑵建筑生产临建布置:

在现场办公区处设置建筑专业施工办公区、建筑面积650 m2,建筑形式为单层活动板房。此处临建不占用本期工程的检修维护场地。

2;办公室建筑面积100 m2;建筑形式均为单层活动板房。

生活临建布置

生活临建位于A标办公生活区,占地面积6372.5 m2。根据功能划分为公用设施区、职工宿舍区、合同工宿舍区三个区。

2 ,可满足总人数800人生活需要。

力能供应

(一)施工电源
1)施工电源布置

本工程施工电源现场施工区设一台500kVA的变压器,组合施工区设1台500kVA的变压器。

2)用电负荷

本工程施工用电共分三个区域:现场施工区和组合施工区办公生活区。其中现场施工区变压器供主厂房施工、场地照明。 组合施工区变压器供组合场用电、搅拌站和办公生活区用电。

本标段现场施工区用电负荷800kW,利用系数0.5,计算容量400kVA。

组合施工区用电负荷580kW,利用系数0.6,计算容量348kVA。

3施工供电方式

各用电区域按用电情况设置一台或数一次配电箱。电源由相应的变电站引接,采用VLV3*150+2*70电缆直埋供电。配电箱做重复接地,接地电阻不大于4欧姆。

用电点设二次配电箱,二次配电箱分两种:固定式和移动式。固定式配电箱的设置同一次配电箱,电缆直埋供电。移动式二次配电箱主要供移动设备使用,供电电缆采用橡套五芯电缆明敷设,用电完毕后及时回收。

4施工用电管理制度

施工电源设专人统一维护管理。

施工电源主线规划布设完后,绘制完整的配电系统图,维护人员熟悉高低压配电系统。

现场配电盘、箱应形式统一,并有明显的警示标志,电缆敷设横平竖直,禁止乱拉乱放。

坚持每周一次的现场安全巡视制度,做好现场施工电源冬、雨季巡检工作,消除用电隐患。

(二)施工用水

根据招标文件及初设,现场施工区已经布置了施工用水总管线,供水能力为300m3/h。主厂房区域考虑布置水、消防环状管网。各施工区域用水从主干管网上接管,装表计费和负责维修。但压力不足以保证消防需要,消防用水按最不利考虑,即同时有两处消防栓使用。

1)水量计算

l/s)         备注

12.0          按高峰800人考虑

      15.0

18.0          按两处消火栓同时使用

2)管道选择

按流速V=1.2m/s经计算,厂内施工总供水管D=0.258m,选用主干供水管为DN350焊接钢管,各分区预留接口留设控制阀门,装表接管。

3)管网布置

考虑永临结合方案及初设要求,采用生活、生产、消防共用的方式,管径按正式消防工程管网设置。在环网主干管形成后,直接在管网预设接口处引管。确定主干供水管为DN350焊接钢管,各分区预留接口。施工用水管网均采用地下敷设,各分区用水接口处设水表。

(三)施工供气
1)氧气、乙炔供应

氧气、乙炔采用瓶装供气。在用气集中的施工区,如锅炉组合场、汽机组合场(含铆工场)、主厂房内、锅炉本体及周围,设置集中供气站,采用Ф15×2的无缝钢管多管路供气,以减少浪费。氧气、乙炔站布置在锅炉、汽机组合场北端。

氧气的用气量按每天110m3/日平均数考虑。 乙炔的用量按氧气用量的1/3(即40 m3/日)考虑。氧气、乙炔管道布置在组合场的边侧,氧气管路之间留出安全距离0.5m,锅炉本体的用气管路沿锅炉钢架分左右两路敷设,在各层平台设接口。

2)压缩空气的供应

3/台和一台6m3/台移动式空气压缩机布置用气点附近,对锅炉本体、汽机间的用气拟采用管道供应。

施工通讯

施工排水

施工区消防和照明

(一)施工区消防
1)方针和原则

实行“预防为主、防消结合”的工作方针。坚持“谁主管、谁负责”和“谁施工、谁负责”的原则。

2)工作任务和目标

以防火为主要任务。工作目标是不发生重大火灾事故,确保施工现场稳定和国家财产安全。

组织机构和人员配备

⑴成立以项目经理为组长,由各有关部门和工地主要领导参加的消防工作领导小组,办公室设在综合办公室。综合办公室负责日常工作。

⑵成立以项目经理为主任、由各有关部门和工地负责人参加的防火安全委员会,办公室设在综合办公室。综合办公室负责日常工作。

⑶设立一支由30~50人(高峰期)组成的消防队伍,隶属于综合办公室。担负施工现场和生活区的消防巡逻任务。

⑷建立一支不少于职工人数20%的义务消防队。

⑸抽调足够的人员开展联防,搞好施工现场的消防工作。

⑹消防责任区域管理重点:

各类设备、材料仓库和氧气站、乙炔站、财务室、贵重物品以及易燃、易爆、剧毒、放射性物品为消防安全管理的重点,各责任部门和工地及时将安全管理方案报综合办公室备案,综合办公室协助实施并监督检查其实施效果。

防火安全与施工

⑴各工地在施工生产过程中必须树立“安全第一,预防为主”的思想。防火安全是施工安全管理的重要内容,与施工生产同计划、同部署、同检查、同落实、同验收、同评比。

⑵编制施工方案(措施)、组织施工必须严格执行国家规定的建筑安装工程施工设计规范中有关防火安全的要求。

⑶施工生产过程中的主要设备安装、电气设备受电、酸洗、油循环、分部试运和整套启动调整试运等重要阶段,必须编制适宜的方案和安全措施。

⑷电厂建设中的消防工程,如电缆防火封堵、防火门、火灾报警装置、自动灭火装置等工程的施工和安装按照华北电集基(19944号文规定执行。

⑸项目部每季度定期组织消防和保卫的全面检查工作。实行年终考核评比制度,奖优罚劣。

⑹在施工现场设置足够的消防设施,消防水采用施工用水加压方式。

3)例会和值班制度

⑴每周一为消防活动日,届时召集各部门和工地专职或兼职消防人员参加的消防工作例会,检查与布置消防工作。

⑵建立24小时消防值班和联防制度。在项目经理部设立现场值班室,实行24小时值班。

(二)施工区照明

厂区照明主要采用塔灯方式照明。分区布景:生活区、设备堆放场、现场办公区、砼搅拌区、主厂房区等共设14座塔灯,塔灯高度视各区施工要求确定,道路设高杆灯照明,以满足施工生产需要。

临时用地表

序号

用    途

占地面积(m2

位   置

需用时间

1

项目部

1575

调压站东侧

工程开工

2

施工生活区

6372.5

调压站东侧

工程开工

3

余热锅炉设备周转场地

4141

机组扩建预留场地

工程开工

4

库房

1202

机组扩建预留场地

工程开工

5

大五金堆放场地

1140

机组扩建预留场地

工程开工

6

现场办公室

2131

机组扩建预留场地

工程开工

7

木工棚

348

机组扩建预留场地

工程开工

8

安装架木工具堆放场地

797

机组扩建预留场地

工程开工

9

搅拌站

4858

机组扩建预留场地

工程开工

10

电气热工施工场地

1492

机组扩建预留场地

工程开工

11

汽机设备周转场地

2152

机组扩建预留场地

工程开工

12

机械停放场地

847

机组扩建预留场地

工程开工

13

钢筋加工场地

1245

机组扩建预留场地

工程开工

14

建筑架木工具堆放场地

1404

汽机房南侧

工程开工

15

垃圾站

396

网络继电器室南侧

工程开工

合计

约30100

主要施工方案

建筑专业主要施工方案

(一)建筑专业工程概述
1)工程概况

浙江国华余姚燃气发电厂工程本标段主要包括汽机房及集控楼,联合循环发电机组主、辅机设备基础,网络继电器室,变配电系统建筑物基础、避雷针,启动锅炉房,贮氢站,调压站,凝结水箱除盐水箱等附属设备基础,划定区域内的地下设施、构筑物、永久道路、厂区土石方、厂区室外上下水道含厂区室外消防水道、施工降水、施工排水、综合管架等。

本工程为两台250MW级燃气轮机加1台280MW蒸汽轮机的联合循环发电机组,燃气轮机为露天布置,仅蒸汽轮机布置在汽机房内。主厂房分为汽机房和集控楼两部分。

汽机房及集控楼的建筑、结构(含汽机房、集控楼、地下设施等)及上下水、暖通、照明、除尘、防雷接地等。

汽机房内设一台90t/20t桥式起重机,轨顶标高为25.3m,跨度为23.5m,屋架下弦标高为27.8m,燃气轮机与余热锅炉为露天布置,燃气轮机、余热锅炉通过管架与汽机房相连,管架采用钢结构。

集控楼纵向长度为60m、柱距10m,横向两跨,跨度分别为7.4m、6.6m。分3层布置,7.0m层布置6kV配电间,电气设备间、蓄电池室:11m层布置电缆夹层,13.6m布置电子设备间、单元控制室等。

汽机房与集控楼为纵向布置,检修吊物孔设在6轴与7轴间,0.00m设有380v厂用配电盘室、空压机房、柴油机房等,汽机房6.3m及集控楼7.0m层,布置有6kV配电装置、电气设备间、蓄电池室等;集控楼的11.0m层:布置有电缆夹层;汽机房运转层标高为12.6m,集控楼部分为13.60m、布置有单元控制室、电子设备间、会议室、SIS室、工程师室、交接班室、打印机室、男女更衣间及消防设备间等。

汽机房、集控楼框架柱及汽机房运转层平台柱采用钢筋砼独立基础,汽机房内地下沟道及设备基础、循环水管坑等均为钢筋砼结构。

汽机房及集控楼采用现浇钢筋砼框排架结构,汽机房屋面结构采用钢屋架支撑体系,压型钢板底模现浇钢筋砼板。汽机房6.26m及12.6m楼层及集控楼各层楼层均采用钢梁、压型钢板底模现浇钢筋砼板。

汽机房及集控楼1.20m以下外墙采用砖墙外贴面砖或刷防水、防紫外线的高级涂料。1.20m以上采用单层镀铝锌高强度彩色压型钢板。窗采用静电喷塑铝合金窗。

汽机房0.00m层采用防滑耐磨地坪涂料,运转层采用橡胶地板。集控楼各层楼梯间、卫生间、6kV配电装置及380V汽机PC采用地砖楼面,汽机房、集控楼其余各层均采用耐磨楼地面。电缆夹层采用水泥砂浆楼面,卫生间地面、墙面用贴面砖,顶棚采用PVC吊顶,其余顶棚均采用乳胶漆。内墙用多孔砖刷耐磨涂料,有特殊功能要求的房间按施工详图要求施工。

汽机房屋面采用钢结构屋架,压型钢板作底模的钢筋砼板,卷材防水。集控楼采用单坡钢结构梁,压型钢板作为底模的钢筋砼楼板,卷材防水,挤塑泡膜板保温层。

燃机基础、燃机模块处辅助设备基础、余热锅炉基础采用钢筋砼大块式基础;余热锅炉附属设备基础、汽机辅助附属设备基础采用钢筋砼基础;汽轮发电机基础采用钢筋砼片筏基础,上部结构为整体框架式现浇钢筋砼结构。

网络继电器室采用现浇钢筋砼框架,屋面板为现浇砼板,钢筋砼独立基础;单层钢筋砼框架结构填充墙,布置有继电器室、通讯机房、仪表及检修、值班室、卫生间等功能及生活用房。房屋高度为5.6m。铝合金门窗。

220千伏屋外配电装置架构及独立避雷针基础为钢筋砼独立基础,变压器基础为大块式钢筋砼基础。220千伏屋外配电装置架构柱为予应力离心管柱,钢梁。独立避雷针为钢结构。

启动锅炉房采用单层钢筋砼框架填充墙,建筑物高度约7.0m,钢筋砼独立基础。地面为环氧耐磨自流平地坪,铝合金门窗。内、外墙涂料同网络继电器室。

贮氢站为单层钢筋砼框架填充墙结构,建筑物高度约6.0m左右,钢筋砼独立基础。  凝结水贮水箱、综合管架基础采用钢筋砼基础。

调压站为半露天布置,设简易棚,基础为钢筋砼独立或大块基础,场地为砼地面。

本标段责任区域内的永久道路已部分铺设路基,采用砼路面。

本工程位于非采暖地区,全厂不设置集中采暖系统。仅在空调房间冬季采用空调机组热泵运行或蒸汽加热方式供热。

2)工程范围及内容

⑴主厂房分为汽机房和集控楼两部分。主厂房土方开挖、建筑、结构(含汽机房、集控楼、地下设施等)及上下水、暖通、照明、除尘、防雷接地等。

⑵汽机房内设一台90t/20t桥式起重机,燃气轮机与余热锅炉为露天布置,燃气轮机、余热锅炉通过管架与汽机房相连,管架采用钢结构。

⑶汽机房、集控楼框架柱及汽机房运转层平台柱采用钢筋砼独立基础,汽机房内地下沟道及设备基础、循环水管坑等均为钢筋砼结构。

⑷汽机房及集控楼采用现浇钢筋砼框排架结构,汽机房屋面结构采用钢屋架支撑体系,压型钢板底模现浇钢筋砼板,卷材防水。汽机房6.26m及12.6m楼层及集控楼各层楼层均采用钢梁、压型钢板底模现浇钢筋砼板。

⑸汽机房及集控楼1.20m以下外墙采用砖墙外贴面砖或刷防水、防紫外线的高级涂料。1.20m以上采用单层镀铝锌高强度彩色压型钢板。窗采用静电喷塑铝合金窗。

⑹汽机房0.00m层采用防滑耐磨地坪涂料,运转层采用橡胶地板。集控楼各层楼梯间、卫生间、6kV配电装置及380V汽机PC采用地砖楼面,汽机房、集控楼其余各层均采用耐磨楼地面。电缆夹层采用水泥砂浆楼面,卫生间地面、墙面用贴面砖,顶棚采用PVC吊顶,其余顶棚均采用乳胶漆。内墙用多孔砖刷耐磨涂料。

网络继电器室采用现浇钢筋砼框架,屋面板为现浇砼板,钢筋砼独立基础;单层钢筋砼框架结构填充墙,布置有继电器室、通讯机房、仪表及检修、值班室、卫生间等功能及生活用房。铝合金门窗。

启动锅炉房采用单层钢筋砼框架填充墙,建筑物高度约7.0m,钢筋砼独立基础。地面为环氧耐磨自流平地坪,铝合金门窗。内、外墙涂料同网络继电器室。

为实现各项投标承诺,达到业主满意的工期、安全和质量目标,在贯彻公司各项管理制度及体系要求的前提下,制定项目部安全、质量、施工管理等方面的规章制度,以人为本,做好组织和管理工作,干好本工程。

⑴组建一支经验丰富、善打硬仗、精简高效的项目管理队伍,对工程进行科学的管理。

⑵公司总部作为项目部的坚强后盾,在机械设备、人员、物资等方面给予大力支持。

⑶施工前进一步完善各项施工管理制度,使项目管理能够作到科学化、制度化、标准化。

⑷利用P3软件对施工进度进行控制,保证各阶段目标计划的实现。

⑴砼采取集中搅拌、砼罐车运输、泵车泵送的方法浇注,并设现场试验室,根据不同需要配制不同的配合比,确保砼生产质量。

⑵所有钢筋统一在钢筋加工场制作,加工场配备专业技术和操作人员,保证钢筋加工质量。钢筋的连接由经过培训且取得上岗证的专业人员上岗操作,确保钢筋连接质量。

⑶汽机基座模板采用覆膜多层板大模板,减少模板接缝数量,梁柱模板加固对拉螺栓尽量采取外置方式,避免砼表面留螺栓孔,使砼表面更加美观,确保砼达到清水效果。

⑷砼冬季施工,采取骨料加热、添加外加剂、表面覆盖保温被等措施来保证砼质量。

⑴土方施工配备4台挖掘机、16台15t自卸汽车、2台推土机、1台振动碾及足够的蛙式打夯机。

⑵砼搅拌站安装1台HZS50搅拌机(50m3/h)及1台HZS25搅拌机(25m3/h),保证砼的生产和供应。同时配备2台泵车和1台拖式泵,8辆罐车,保证砼运输和浇筑。

⑶钢筋加工场配备各种钢筋加工机械,保证钢筋加工满足进度要求。

⑷主厂房安装一台H3/36B塔吊及2t客货电梯,满足主厂房施工需要。

综合考虑施工网络进度要求,土建施工队伍高峰人数可达到350人。其中钢筋工80人,木工100人,砼工50人,瓦工60人,水暖工20人,电工20人,机械工20人。在项目施工前应做好劳动力配调工作。

(二)砼搅拌系统主要施工方案
1)搅拌站设备选择

根据本工程现浇砼较多的特点,搅拌机选用1台HZS50搅拌机(50m3/h)及1台HZS25搅拌机(25m3/h),生产能力达75m3/h,可满足施工需要。

2)搅拌站管理

搅拌站实行独立管理模式,由站长全权负责,下设调度室、技术室、材料室、试验室及生产班组,高峰时共编制35人,其中管理人6人,生产人员29人。

⑴原材料进场后,材料员会同监理鉴证取样送验,等试验证明材料合格后方准使用,外加剂检测时间更长。水泥须取得水泥厂家提供的3天材料合格后方准使用,外加剂必须有当年准用证及合格证正式使用说明书方可使用。材料进厂后,用推土机推料防止材料级配集中,料堆上及堆料区不得有油漆杂物,散装水泥进场后入仓,袋装水泥和外加剂入库库内分区存放。各种袋装水泥在库房内挂标识,标明品种,规格,生产日期防止混用和超期使用。库房本身构造和袋装水泥存放时注意潮湿。

⑵搅拌机安装完毕后,须经地方技术监督局鉴定合格后方准使用,并坚持按周期复检。当怀疑计量偏差超标时,用标准法码复测,测量砼拌合物性能的测温仪、磅称、案称,也必须检定合格后使用。对水泥外加剂,材料的使用,实行跟踪管理。

⑶接到开盘单,核对所用原材料,试验配合比和质检员签字无误后,填写施工配合比,待接到前方工地通知后开盘。操作机手必须按开盘单搅拌砼,无技术人员书面通知,不得私自更改配比和进行材料代用,并随时留意机械情况,防止油污杂物掺入拌合物中,站内管理人员至少一人跟班作业,每工作班查计量,砼和易性,不少于两次,并与砼使用部门随时联系,发现异常,及时调整。

⑷拌合物出机后,每工作班,每一工程部位测和易性,测温不少于两次,在开始搅拌或拌合物性能不稳定时,应加大测试密度,冬施或大体积砼必须测试原材料和拌合物出机温度。待上述性能测试合格后,制作砼生产水平试块,养护、拆模后送试验室标养,取得28天强度砼抗压强度报告,由技术人员进行砼生产水平进行统计分析,找出质量波动较大的原因,提出改进措施,进一步控制。

⑸冬施时,首先加热原材料,砂堆底布置温床,可将砂加热到30℃左右,表层砂和深层砂按不同比例混合调节砂温度。水由汽暧加热至60℃,正式搅拌前先用温热水冲洗拌筒和缸车预热,拌筒温度可达40~50℃,为提高初始砼出机温度,拌筒迎风面用苫布覆盖,主机顶部焊顶棚防雨雪,骨料中雪块冻块清除或碾碎。

⑹搅拌计量:外加剂用量一般不超过水泥用量的8%,数量虽少,但对砼性能影响却很大,因此,每次开盘前,由技术人员亲自称量外加剂掺量,并向操作机手交待添加注意事项后由配合人员添加,每班检查不少于两次,遇有大体积砼,单个工程部位超过200m3,或单方外加剂超出3kg时,搅拌每30m3砼核对外加剂数量一次,每班后检查理论用量和实际用量的误差。

⑺按照ISO9001-2002质量体系标准要求,站内建立完善的质量保证体系,各司其职,使体系有效运行。砼搅拌生产质量控制,砼计量器校验,冬施砼大体积砼测温,砼生产水平质量评定,材料跟踪管理台帐等资料真正做到了与工程同步,并同及时向其他工地和资料室移交。施工前有正式施工方案或措施,并进行全员交底,交底后有检查,砼生产水平始终保持优良级。

⑴建立各种砼生产管理制度,明确每个人职责,做到制度健全,职责分明。

⑵每次砼生产前排好各个岗位人员工作时间表,准时交接班,确保砼生产连续进行。

⑶砼施工前,搅拌站人员必须提前1小时到位,做好开盘前的准备工作。

⑷根据工程进度提前备好砼原材料,并进行检验,确保砼生产有足够的合格原材料。

⑸平时做好机械设备的维修、保养工作,减少机械设备的故障率;当机械设备出现故障时,应进行快速抢修,确保机械设备在最短时间内重新投入使用,减小对工程影响。

⑹搅拌站还应建立紧急情况应急预案,考虑各种可能遇见的情况,采取相应的措施,保证砼生产不中断。

(三)平面、高程测量控制主要施工方案

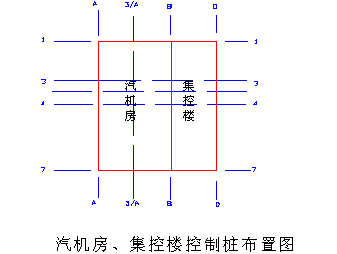

1)控制网设计(如右图所示)

本标段建(构)筑物定位依据业主提供的现场平面、高程测量控制网,建立各建(构)筑物施工测量控制网。按照施工图纸,主厂房依主要轴线拟设置16个控制桩,分别为纵向:A、3/A、B、D列,横向:1、3、4、7轴,其它建(构)筑物设置4~8个控制桩。

2)控制网测设(控制桩示意图见右下图)

平面控制网的测设主要采用极坐标法,根据业主提供的一级导线点,首先确定控制网的四个角点,精确测定四个矩形内角,平差后调整角点,并校核满足规范要求后,确定四个点位,其余各轴线控制点加密采用内插法定位。导线的测量按二级导线施测,角度最大偏差为12〃,闭合差最大偏差为20√n—,距离偏差小于1/8000,导线相对闭合差最大偏差为1/4000。

测设使用经计量鉴定合格的激光全站仪及水准仪;控制桩采用500×500×1200mm的C15砼桩,顶面埋设100×100×8mm的埋件;点位确定满足精度要求后,在桩顶埋件上铆上铜丝。每个控制桩应设保护栏杆并做醒目标记,避免碰撞、碾压及堆放物品。

3)高程控制网测设

高程控制网点由业主提供的控制网点引测至平面控制网桩点上,测设时按四等水准测量精度要求施测,采用双测回法,误差不超过20√L-mm。

整个控制网测设完毕自验后,报请业主及监理复测验收,合格后方可使用。

(四)施工降水主要施工方案

根据招标文件,厂址场地地下水类型为第四系孔隙潜水,受大气降水和地表水补给,以蒸发和地表迳流排泄为主。地下水位埋深为2.5m至3.0m,地下水位随季节变化不大,雨季水田地带地下水位上升可接近地表。本标段汽机房、集控楼基础底标高为-3.50m、-4.00m,为保证基础正常施工,本标段工程采用轻型井点降水。

1)井点布置原则

连接管与集水总管:连接管采用塑料透明管和胶皮管或钢管组成。直径55mm,每个连接管设置阀门,集水总管用直径100mm的钢管。

抽水设备:真空泵一台、离心水泵两台(其中一台备用),气水分离器一台组成一套抽水机组。

3)施工方法及注意事项

⑴井点管埋设,可根据设备条件和土质情况选用射水法、冲孔或钻孔法、套管法。

⑵井点管在地面以下0.501.0m的深度内,用粘土填实,防止漏气。井点管埋设完毕,接通总管及抽水设备进行抽水,检查有无漏水、漏气,出水是否正常,有无淤塞等现象,如有异常情况,检修好后方可使用。

⑶井点使用时,要保证连续不断的抽水,并准备双电源,正常出水规律是“先大后小,先混后清”。如不上水,或水一直较混,或出现清后又混等情况,应立即检查纠正。

⑷真空度应经常观测,保证不低于55.3~66.7kPa。

⑸井点管淤塞较多,严重影响降水效果时,应逐个用高压水反冲洗井点管或拔出重新埋设。

⑹地下结构基础回填完成后,方可拆除井点系统,拆除用倒链、杠杆式起重机,所留孔洞用砂或土填塞。

⑺井点降水时,应对水位降低区域内的建筑物进行沉降观测,发现沉陷或水平位移过大时,及时采取防护技术措施。

(五)土方工程主要施工方案
1)土方开挖

依据招标文件,浙江国华余姚燃气发电厂工程A标段主要包括汽机房及集控楼,联合循环发电机组主、辅机设备基础,网络继电器室,变配电系统建筑物基础、避雷针,启动锅炉房,贮氢站,调压站,凝结水箱除盐水箱等附属设备基础,划定区域内的地下设施、构筑物、综合管架等。

根据厂区平面布置,汽机房基础、汽机基础、集控楼基础同时进行开挖,其它建(构)筑物基础根据施工进度分别进行开挖。

土方开挖采用4台反铲挖掘机,16辆15t自卸汽车配合进行。采取大开挖的方式,从主厂房A列向B列、K10列进行。土方开挖一次成形,边坡按11放坡,局部1:0.75放坡。机械开挖时,人工配合修整边坡、清挖桩间土。槽底层按设计深度预留30cm厚人工清槽,以免机械扰动原土。为便于基础施工,土方开挖时沿坑周围留出距基础承台边缘1.5m宽的工作面,并在槽底周圈人工挖50*60cm排水沟,便于雨季施工排水。

基坑A列1轴处和D列7轴处各设置1条马道,用于施工人员及车辆上下。马道宽度6m,坡度17。在距基坑上口1m处沿周边搭设置标准活动护栏,护栏高1.2m,上刷红、白相间油漆。在护栏内侧采用内装砂土编织袋,沿基坑周边设置30cm高挡水围堰,防止地表水流入基坑。

其它附属工程根据土方量大小及工期,投入相应的机械,施工方法与主厂房相同。

2)土方回填

标段内所有建构筑物基础。依据招标文件和设计图纸要求,回填采用合格的好土。

回填机械选用415t自卸汽车、2Z40装载机、2台推土机、120t震动碾、6台蛙式打夯机、2台垂直振动夯。

回填前测定回填料的压实系数及最优含水率,为回填做好准备。回填时测定回填料的实际含水率,当含水率达不到最优含水率时要通过晾晒、掺干料或洒水湿润的方法进行调整,并通过试验确定碾压遍数。

基坑内基础密集区域用人工回填,大面积区域采用机械回填。人工回填时,手推车送料,自下而上分铺填,每层虚铺厚度30cm,蛙式打夯机夯实。基础边角处用垂直振动夯夯实。大面积机械回填时,自卸汽车运料,推土机铺开、摊平。振动碾压实,碾压方向从两边逐渐压向中间,边角压实不到处辅以人工和蛙式打夯机。对于不能回填处,必须留每步30cm宽斜台阶。(基础回填土碾压如上图所示)

回填逐层取样。每300m2取样一组,测出实际干密度,计算出压实系数,合格后方准进行下层回填。为保证施工进度,现场采用核子密度仪取样。

其它建构筑物土方回填参照主厂房进行。

(六)主厂房及余热锅炉基础主要施工方案
1)概况

根据招标及初设文件,主厂房及余热锅炉基础采用钢筋混凝土独立基础,主厂房基础埋深-4.00m,局部埋深 -3.50m;余热锅炉基础上直埋地脚螺栓与上部钢结构连接。

2)施工部署

根据网络进度要求,主厂房基础及余热锅炉基础同时进行施工,主要包括主厂房基础、余热锅炉基础、设备深基础及土方回填,浅沟浅基在上层平台形成后再安排施工。

3)基础钢筋工程

钢筋在钢筋加工场统一制作,现场人工绑扎成形。钢筋进场要有出厂质量证明书或试验报告单,进场后按炉批号、种类进行复检,合格后标识存放。

技术人员做好钢筋下料表后,钢筋加工场按要求加工,加工前清除表面油渍、漆污和铁锈,对带有颗粒状或片状老锈的钢筋不得使用,成形钢筋应洁净、无损伤、平直,无局部弯曲变形。场内钢筋连接采用闪光对焊连接。按直径、种类每300个接头取一组试样。加工场在材料及工地等部门配合下做好钢筋跟踪管理台帐。

基础钢筋绑扎前,先在垫层上标好基础边线,并按图纸要求划好钢筋位置线,先绑扎基础底部钢筋,待支完模后再绑柱插筋。双层钢筋用φ20以上钢筋马凳支撑,在钢筋与模板之间加设砼垫块以确保混凝土保护层厚度。为保证竖向钢筋不位移,采用φ48×3.5钢架管与模板加固系统紧锁牢固,横纵方向形成整体。钢筋绑扎必须规矩、方正、不变形、不塌腰,数量、间距、排距、绑扣、接头必须符合图纸设计和规范要求,并请监理做好隐蔽验收。

4)模板工程

为提高混凝土外观工艺水平,达到精品工程要求,主厂房基础采用新组合钢模板,接缝处加海绵胶条。

基础统一采用内拉外支法固定模板,即用φ12和φ14对拉螺栓加固,外设2φ48×3.5钢管钢楞,横竖间距均为750mm。基础短柱采用槽钢柱箍外拉φ25螺栓紧固,与钢管支撑系统形成整体。模板螺栓孔采用手持电钻打眼。(模板加固系统见上图)

5)混凝土工程

技术人员根据设计要求向土建试验室申请配合比,所用水泥、砂、石、外加剂必须经试验合格方可使用。混凝土集中搅拌站根据配比进行混凝土拌制,必须确保配料准确。

混凝土由集中搅拌站生产, 6m3罐车运输,汽车泵或拖式泵布料入模,插入式振捣器振捣。独立基础浇筑时,先由边角入模,振捣不超过30秒,插入点均匀布置,并尽量避免振动钢筋,模板、螺栓。浇筑时设专人监护模板、钢筋、埋件及地脚螺栓,防止跑模或螺栓、模板移位。砼入模高度如超过2m,须设置串桶配合下料。浇筑第二层、第三层承台时,与下一层承台混凝土浇筑时间错开1.5小时左右,防止混凝土上翻。混凝土施工缝设置在基础承台顶面,其它位置不得随意留置施工缝。在混凝土初凝前用木抹子搓平,铁抹子压光。浇筑柱头前,先将施工缝进行处理,剔除表面浮浆,露出石子,并清理干净,浇水湿润。

混凝土浇筑终凝后覆盖麻袋片并浇水养护,养护时间为7天,每天浇水保证混凝土表面湿润。掺用缓凝剂的砼养护时间不少于14天。

基础拆模和回填过程中,要保护好基础边角和柱脚螺栓。边角采用外包角钢和木板保护,螺栓头上满黄油并套上钢套筒以保护螺扣。

6)余热锅炉基础预埋螺栓固定措施

柱脚螺栓采用内固定架架固定。固定架分两部分:用角钢焊接制作的支撑受力钢架和用槽钢制作并精确打孔的螺栓固定调节框,螺栓孔的四面焊接M12小螺栓顶丝,用于微调柱脚螺栓位置。

基础混凝土浇筑时,在承台表面埋设埋件,用于焊接螺栓固定架,埋件标高及位置必须准确。在预埋件上弹出固定架立柱中心线,然后焊接固定架,安装固定框。用经纬仪和水准仪配合初步调整螺栓位置,并用顶丝紧固。

基础钢筋绑扎及模板支设完毕后,进行螺栓精调。在一列基础的两端焊接门式支架,并用钢锯条划槽,挂上细钢丝作为螺栓的中心线用以控制螺栓轴线位置。螺栓下部用圆钢连杆与固定架焊牢(多方向),以防止浇筑混凝土时移位。螺栓标高依靠上部螺母拧紧来调整固定。螺栓位置、标高调整准确无误,经监理验收合格后,将固定螺栓的四根顶丝焊死。砼浇筑前将螺栓头抹好黄油用塑料布包好,防止污染及锈蚀。

螺栓固定架自成体系,严禁与模板和钢筋相连。浇筑混凝土时避免磕碰螺栓,禁止混凝土输送管放在固定架上。

(七)汽轮发电机基础施工方案
1)概况

汽轮发电机基础采用钢筋砼片筏基础,上部结构为整体框架式现浇钢筋砼结构。。基础从上到下与主厂房结构完全分开。

2)施工部署

基础底板与主厂房基础同时施工,上部结构在主厂房出0m后进行施工。上部结构施工须在汽机房靠1轴外侧布置一台H3/36B塔吊做为垂直运输工具。

3)测量放线

基座施工时根据主厂房控制网,建立基座施工控制桩。为保证基座埋件及螺栓、套管安装精度,控制轴线纵向设一条、横向设两条,标高从主厂房统一标高控制桩引测,预埋件及螺栓、套管安装位置统一由这三条轴线引测,标高用水准仪一一测定。

4)脚手架工程

根据施工图纸柱、梁、板墙布置及截面尺寸进行脚手架设计,选用满堂红脚手架,架子用φ48×3.5mm架管及配套扣件进行搭设。结构脚手架立杆间距400~500mm,横杆间距1200mm;外围操作架立杆间距1200mm,水平杆间距1200mm。上料平台布置A列与基座间,面积10m×18m,基座两端各设上人马道一座。

5)钢筋工程

钢筋在钢筋加工场集中加工,首先对钢筋施工图进行会审,核对钢筋的品种、规格、数量,然后进行钢筋放样,编制钢筋下料单,放样时同时考虑埋管、螺栓的影响,尽量避开这些埋件。加工时钢筋接头均使用闪光对焊,每种钢筋加工完后分类码放并挂标识牌,标明规格和使用部位。

汽机底板及框架梁截面大、钢筋分布层次多,根据设计图纸钢筋布置,用≥φ25的钢筋制做马凳支撑钢筋,以保证钢筋位置和防止钢筋塌陷。钢筋连接采用冷挤压套管连接。柱钢筋绑扎前先搭设好平台承重架子,然后安放柱钢筋,找正位置后连接固定,接着套箍筋,并按柱主筋上划好的箍筋位置线绑扎;梁、平台钢筋在底部埋件安放固定后进行,先绑扎纵梁,后绑扎横梁,绑扎钢筋时,穿插埋管、螺栓及固定架的安装工作。

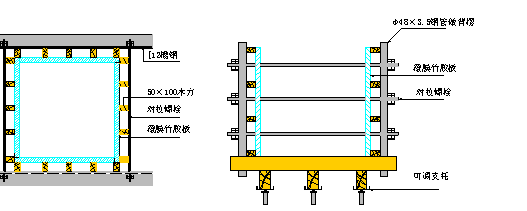

   柱模板加固示意图          汽机基座梁模板支设示意图

6)模板工程

基座底板埋深与厂房基础埋深基本相同。施工时基础部位均采用20mm厚覆膜多层板大模板。

按施工图纸进行大模板配板设计,并按配板图提前在木工场进行加工,每块大模板配好后,应根据配板编号进行标识。大模板配制时用50mm×100mm木方作肋,柱、板墙木肋竖向布置,梁侧模木肋横向布置,间距均为250mm,每块模板四边加设100mm×100mm木肋。配板设计要保证模板接缝有规律。

底板侧模加固用M16对拉螺栓与φ48×3.5mm钢管完成;柱模板加固采用槽钢柱箍、φ30对拉螺栓、φ48×3.5钢管及可调支座。沿柱高度方向布置柱箍,对拉螺栓在柱模板外侧拉紧柱箍,每根柱箍中间部位用可调支座与满堂脚手架顶牢,保证柱的整体稳定。

柱模板用吊车吊装柱模板就位,每块柱模板临时斜靠于脚手架上,待柱四面模板就位后,用φ48×3.5mm钢管进行临时加固找正,然后安装柱箍及支承;梁底脚手架搭设到标高后,首先安装用于支承梁底模的可调支座及梁底纵向100×150mm木方支撑,然后铺设梁底模横向木肋及梁底模板,梁侧模板安装后进行加固找正。

7)直埋螺栓及套管铁件安装

为保证直埋螺栓、套管、锚固板的位置及精度要求,根据设计图纸进行固定架设计。固定架采用型钢制作,立柱采用工字钢,焊在柱混凝土预埋件上。水平布置两层槽钢,槽钢上开孔,并在孔四周设置螺栓顶丝,用于直埋螺栓、套管的精调和找正。为保证固定架整体刚度,固定架设角钢斜撑。固定架必须有足够的刚度、强度和稳定性,且应与模板固定脚手架完全分离,不得有任何连接,砼浇筑时不得碰撞固定架。柱及梁侧面埋件在支模前用螺栓固定在模板上;梁及板底埋件绑筋前首先在底模上标出埋件位置,然后安装埋件,并用螺栓固定在底模上,拆模后外露表面刷防锈漆。

8)混凝土施工

基座砼施工缝设置在底板顶面、平台梁底,下次砼浇筑前按规定对施工缝进行处理。

底板用2台泵车浇筑,8辆罐车运输;平台用2台泵车浇筑,6辆罐车运输。为保证砼浇的连续性,底板和平台浇筑时考虑一台泵车备用。为保证基座支撑体系受力均匀,砼浇筑时从机头和机尾两个方向同时浇筑,底板、平台采用斜面分层法浇筑,柱采用整体分层法浇筑,每层浇筑厚度均不大于50cm。为减小砼对模板的侧压力,柱砼浇筑速度不大于1m/h。砼浇筑时,应根据气温及砼的缓凝时间控制砼接槎的间歇时间,严禁出现冷缝。

基座砼属大体积砼,砼配合比、搅拌、浇筑、养护、测温等必须按大体积砼要求进行。

主厂房框架主要施工方案
1)概况

主厂房为四列式布置,采用钢筋混凝土框排架结构,汽机房平台采用现浇钢筋混凝土框架结构,楼板为H型钢梁—现浇钢筋混凝土板结构(压型钢板做底模)。集控楼各层楼板采用H型钢梁—现浇钢筋混凝土板结构(压型钢板做底模)。

汽机房、集控楼纵向柱距为10m,汽机房跨度为25.0m,集控楼跨度为14.0m。

2)施工部署

根据业主里程碑计划,主厂房基础及框架施工时,组织2支施工队伍,分别承担汽机房、集控楼施工任务。主厂房划分A列、BCD列及汽机房平台三个施工段进行施工,首先施工A列及BCD列框架,而汽机房平台则在汽机基座施工完毕后进行,汽机房屋面结构在运转层平台施工完后进行。主厂房的D列外布置一台H3/36B平臂吊,作为主厂房框架施工垂直运输机械。主厂房框架施工工艺流程如下:

3)脚手架搭设

框排架施工脚手架采用φ48×3.5普通钢管脚手架。搭设前,根据设计图纸中每层柱、主梁、连梁及H型钢次梁布置及截面尺寸进行各层脚手架设计。在A、B、C、D列柱外侧搭设双排脚手架,在整个脚手架外侧每隔6.0m加一道剪刀撑,相邻剪刀撑要相对或相背。在A列及BCD列外侧各搭一座折返式上人步道,坡度为1:3,步道满铺脚手板,在各施工层留出入口。

4)钢筋工程

钢筋采用在加工场集中制作,用排车运至现场人工绑扎成形的方法。每批进场的钢筋要有材质报告,并经施工监理鉴证取样进行复试,复试合格后方准使用,为做好钢筋跟踪管理,每批原材料在钢筋加工厂存放期间,均挂原材料检验合格标识,标识牌主要内容包括:原材料规格,吨位,进货日期,原材编号及复试编号。

钢筋加工场接到施工图纸后,应认真对进行会审,确认无误后,按施工图纸编制详细的钢筋下料申请单,申请单编号应与图纸编号一致,经防错用钢筋。加工场接到钢筋加工委托单后,按委托单要求的完成日期组织加工。加工过程中严禁同规格不同炉批号钢筋混用,每种型号的钢筋加工完成后,由加工厂填写发料单,发料单上注清钢筋规格,钢筋材质及复试编号,并注清委托单编号,随加工完钢筋发至使用部门。加工成型的钢筋在加工厂及现场按梁、板、柱分类存放,并挂牌标识。

钢筋的连接,Ф20及以下采取搭接或闪光对焊方式,Ф20以上采取直螺纹套筒连接。闪光对焊主要用于水平筋,在钢筋加工场完成;直螺纹套筒连接主要用于竖向筋,在施工现场完成。直螺纹套筒接头施工时,在脚手板搭设操作平台上进行。

柱主筋绑扎前,应先找正主筋位置,在柱的上部和中部利用脚手架对柱主筋位置进行临时找正固定,然后开始绑扎柱箍筋。

5)模板工程

为保证砼表面平整、光洁,达到清水砼效果,主厂房柱模板采用20厚覆膜多层板大模板,肋条采用50×100木方。施工前根据构件尺寸进行大模板设计,确定大模板大小及肋条间距。设计时大模板宽度与构件同宽,长度以不超过2.4m为宜,以减少模板接缝。

柱模板加固采用柱箍、架管、对拉螺栓和可调支座完成,柱箍采用[12槽钢。对于砼一次连续浇筑高度小于6m的柱、柱箍间距按600mm设置,当柱砼一次连续大于6m时,上部6m按600mm设置,下部加密至500mm。对拉螺栓设在柱外侧,经受力计算,对于不同柱截面选用不同直径对拉螺栓,对拉螺栓直径φ16~φ25。当柱截面宽度大于700mm时,在每道柱箍正中加设可调支座用短架管与脚手架相连,防止砼浇筑时柱箍变形。对于受力较大的螺栓,采用双螺母。

6)砼工程

砼工程采用现场搅拌站集中搅拌,罐车运输,塔吊、汽车泵、拖式泵浇筑入模方法。

由于主厂房部分结构在冬季进行,针对不同施工季节,结合结构施工特点,应分别进行秋季与冬季砼的试配工作。水泥选用普通硅酸盐水泥,砂使用细度模数大于2.5的中砂,石子使用5mm~31.5mm连续级配的石子。夏秋季施工,针对不同结构部位及浇筑方式,采用不同坍落度及外加剂的配合比,对于采用塔吊吊斗入模砼,试配坍落度为11~13cm,要求砼从出机开始的缓凝时间不小于6小时。对于泵送砼,试配坍落度为13~15cm,保证砼运至现场后坍落度不小于12cm,以利泵送。柱30m以下采用泵车浇筑,30m 以上采用吊车吊斗浇筑;楼板采用泵车或拖式泵浇筑。

柱施工缝一般设在基础(板)顶面和梁底,板施工缝设在板跨的1/3处。施工缝的处理应在砼强度达到3MPa后进行,先剔凿表面浮浆,并用水冲洗过去干清净;下次浇筑砼前充分湿润,并铺50厚同配比砂浆。

柱砼每次浇筑高度不超过50cm,待振捣完后继续浇筑。砼振捣采用φ50振捣棒,振捣时,棒的插入间距40cm左右。柱施工时,为保证柱底部不发生烂根,在每根柱砼浇筑前,铺设50厚与砼同配比砂浆,当柱落灰高度大于2m时,应加串筒,以防砼离析。每次柱浇砼时,应高出预定施工缝标高3~5cm,待柱上面钢筋绑扎前,处理施工缝时,剔凿这部分浮浆。

7)主梁与钢次梁

根据施工招标文件,主厂房上部结构是钢梁-现浇钢筋混凝土组合楼板组成的空间结构。横向为刚架结构,采用刚接受力体系,同时增加多道抗震防线、提高侧向整体刚度,支撑跨梁与柱的连接采用刚性连接。主厂房主、次梁采用H型钢梁,所以钢结构安装时,先主梁安装找正,再将钢次梁就位,安装完毕验收后,铺压型钢板,进行楼板施工。

8)预埋件(管)施工

预埋件(管)等铁工加工厂统一制作。埋件制做严格控制加工质量,钢板采用半自动火焰切割机下料,并用φ125角向磨光机对毛边打磨修整,扁钢及角钢在加工前进行调直、调平,焊接锚筋时根据埋件形状,板厚等合理安排焊接顺序,减小焊变形,对于埋设在板,牛腿顶面埋件,当埋件尺寸大于300×300mm时,在埋件中心开孔,孔径为φ80mm~φ100mm(根据埋件大小确定开孔直径),以利砼浇筑时排出气体,保证埋件与砼面接触密实。埋件加工完后必须调平、调直,标明编号,分类码放。

柱侧面、板底面的预埋件施工时固定方法:在模板和预埋件上打孔,用M8×50螺栓将埋件固定在模板上,为了使预埋件位置准确、平整。固定埋件螺栓孔在加工厂统一钻孔,固定螺栓数量据埋件大小而定(最少不少于4个)。特别注意埋于柱角角钢埋件在每支角钢上应不少于3个固定螺栓。预留孔施工时,当板上设计有预留孔洞,无论圆孔、方孔均采用10mm薄木板制成胎模,胎模中间加设5×5cm木方,将胎模木方与板底模板用M10×100螺栓固定,每个孔洞固定不少于4点。

(九)余热锅炉上部钢结构主要施工方案
1)余热锅炉钢结构施工措施

余热锅炉上部钢结构是钢框架和钢次梁组成的空间结构。构件连接形式为高强螺栓连接。

2)余热锅炉上部钢结构施工

⑴复验钢柱基础截面尺寸、顶面标高、直埋螺栓对基础竣工线的位置偏差及标高偏差。

⑵将基础顶面轴线及标高控制线引至侧面后,进行柱头表面凿毛。

⑶根据基础标高配制、安装柱脚板垫铁。

⑷根据吊装构件荷载及吊装工期要求,配备吊装索具、起吊钢丝绳、拖拉绳、卡环、卡扣、倒链及找正用临时地锚等。

⑸施工机械布置方案:

主厂房上部钢结构吊装采用H3/36B塔吊及KH-180履带吊,余热锅炉上部钢结构吊装采用7150履带吊及CC2500履带吊,吊装时根据需要移动布置。

施工方案

除个别部件外,钢结构基本采用散装的方式进行安装,施工流程如下:

土建基础交安→基础划线→基础凿毛→垫铁配置→第一层钢结构吊装→临时螺栓穿装→第一层钢结构找正→高强螺栓穿装→结构找正质量复查→高强螺栓初紧→结构找正质量复查→高强螺栓终紧→第一层钢结构验收→基础二次灌浆和养护→第二层钢结构吊装……最后一层钢结构验收→整体复查找正验收。

钢结构安装的原则是安装一层、找正一层、验收一层,上道工序未完,不得进行下道工序的施工。

主要质量标准如下:

钢柱中心线与定位轴线偏移       ≤2mm

钢柱标高偏差                   ±2mm

钢柱垂直度偏差(每节)         ≤5mm

(全高)         ≤柱高‰,且≤15mm

相邻柱间距偏差                 ±4mm

)主厂房各层平台主要施工方案

主厂房各层楼面、屋面均采用钢梁-现浇钢筋混凝土楼板结构。汽机房内运转层平台、集控楼各层平台钢结构吊装完成后,安排楼板施工。

根据设计图纸钢结构柱、主、次梁及预留孔位置,进行压型钢板底模配板设计。确定各层平台压型钢板底模几何尺寸、数量、板厚。施工时,严格按配板设计进行板的生产和现场安装。

压型钢板底模安装前,对钢梁上翼缘进行认真清理,清除各种杂物,油污及表面浮锈,根据配板图弹出每块底模压型钢板位置线后,进行压型钢板安装。当铺板跨度大于2.5m时,应在钢梁下翼缘设置硬架支模木方支撑,用于支撑压型钢板底模。

每层压型钢板底模铺设完毕,验收合格后,进行钢梁上抗剪栓钉施工,用以固定压型钢板,栓钉施工完毕后,以压型钢板做底模及施工操作平台,进行楼板钢筋绑扎。各层平台砼浇筑施工,采用罐车运输、拖式泵布料。

(十一)汽机房及集控楼封闭主要施工方案
1)概况

汽机房及集控楼1.20m以下采用砖墙外贴面砖或刷防水、防紫外线的高级涂料。1.20m以上采用单层镀铝锌高强度彩色压型钢板(由招标方采购供货)。窗采用静电喷塑铝合金窗。

汽机房及集控楼采用现浇钢筋砼框排架结构,汽机房屋面结构采用钢屋架支撑体系,压型钢板底模现浇钢筋砼板。钢筋混凝土板上设保温层及防水层。

2)施工部署

汽机房及集控楼封闭在结构施工完成后进行,首先进行墙体砌筑,然后进行压型钢板封闭,屋面断水可同时进行。施工垂直运输采用H3/36B塔吊及2t客货电梯。

3)墙砌体

砖砌块进场前检查检验报告资料是否符合规范及设计要求,取样复试合格后方可使用,提前1个月申请砂浆配合比。砌筑采用脚手架,电梯垂直运输,手推车水平推运。

砌筑前进行外观检查,并浇水湿润。根据图纸和砖尺寸、垂直灰缝的宽度、水平灰缝的厚度等计算砖的皮数和排数,合理布置。370墙挂双线、吊线坠。上下皮砖、砌块相互错缝搭砌,搭接长度不步于砖块长的三分之一。纵横墙交接处分皮咬槎、交错搭砌,临时间断处砌成阶梯斜槎,不允许留直槎。墙的垂直灰缝与门窗洞口边线要避免同线,需固定门窗或其它构件以及搁置过梁等部位,采用规则整齐的砖砌筑,不得使用零星碎砖。构造柱与填充墙之间,沿墙高每隔500mm用φ6钢筋拉接,钢筋间距不小于120mm,拉结筋伸入墙体的长度大于1/5墙长且不小于1m

4)压型钢板封闭

进场的压型钢板表面覆盖一层塑料薄膜加以保护,运输堆放过程中,必须垫上方木,按规格、分批、分类码放整齐,运输和搬运时严禁单头在地上拖运。钢丝绳绑扎点必须采用角钢或橡胶衬垫护角。垂直运输必须使用专用吊具,以防压型板变形。

安装时,采用专用吊篮操作平台。墙板安装时根据厂家提供的排版图进行安装,安装顺序自下而上,依次安装,第一块板安装时先确定安装基准线,同水平仪、经纬仪及大尺配合确定,第一块板安装完毕后,下一块与之对齐帖紧,在连接部位搭接120mm,施工完毕后用专用胶封闭,封闭前清理干净基层。

安装过程中对成品加以保护。钢板选料必须先弹线后机械切割。

(十二)建筑装饰工程及屋面主要施工方案
1)概况

汽机房0.00m层采用防滑耐磨地坪涂料,运转层采用橡胶地板。集控楼各层楼梯间、卫生间、6kV配电装置及380V汽机PC采用地砖楼面,汽机房、集控楼其余各层均采用耐磨楼地面。电缆夹层采用水泥砂浆楼面,卫生间地面、墙面用贴面砖,顶棚采用PVC吊顶,其余顶棚均采用乳胶漆。内墙用多孔砖刷耐磨涂料,有特殊功能要求的房间按施工详图要求施工。

网络继电器室内、外墙采用多孔砖或加气砼砌块,外墙刷防水、防紫外线退色、耐久性好的外墙涂料,内墙选用耐久性好的涂料,要求吊顶的房间采用轻钢龙骨矿棉板,房间地面采用地砖,卫生间墙面及地面均贴面砖

启动锅炉房地面为环氧耐磨自流平地坪,铝合金门窗。内、外墙涂料同网络继电器室。

贮氢站地面与墙面装修要求同网络继电器室。门、窗及防爆要求所需设施选择要符合设计要求。

2)施工部署

汽机房和集控楼装修在结构验收完后进行,按自上而下、先湿后干、先顶棚墙面后地面、先粗装后精装的原则,内隔墙及房间墙体穿插在本层结构施工完后进行,对与设备安装有交叉的地方,待设备安装完后进行,同时预留设备及材料通道。材料垂直运输采用2t客货电梯,水平运输采用手推车。其它建筑物装修材料垂直运输采用龙门架。

现场就近设砂浆搅拌机,使用32.5水泥,按图纸要求搅拌砂浆。围护材料与混凝土结构相交处贴铅丝网,防止抹灰面开裂。抹灰施工应在结构验收之后进行。

3)施工措施

工艺流程:门窗口四周堵缝→墙面清理粉尘、污垢→浇水湿润墙面→吊垂直找方抹灰饼充筋、找规矩→抹底灰→抹面层水泥砂浆

施工准备:将砌块、砼等基层表面的灰尘,污垢和油渍等清除干净,并洒水湿润;检查基层表面的平整度,并用与抹灰层相同的砂浆设置标志或标筋;检查门、窗框位置是否正确,与墙连接是否牢固,连接处的缝隙应用水泥砂浆分层嵌塞密实。

施工步骤

室内墙面、柱面的阳角和门洞口的阳角用1:2水泥砂浆做护角,其高度不应低于2m,每侧宽度不少于50mm。

1:3水泥砂浆打底,厚约13mm,二遍成活。头遍薄抹,压实表面后划毛,待五六成干时再抹第二遍,抹后表面划痕。

1:2.5水泥砂浆,分两遍罩面压光。第一遍用木抹子搓平;第二遍用铁抹揉实压光,厚约5mm。

⑴清除混凝土楼板上的油迹、尘灰、砂粒,个别平整度偏差过大处进行剔凿。

⑵用水准仪控制标高,在混凝土平台上镶嵌玻璃条网格,以平台较高处为控制点,低处用水泥灰饼垫起,确保玻璃条网格上平一致。然后抹1:2水泥沙浆面层,并浇水养护。待到一定强度后,采用磨光机磨光至平整光滑。

⑶基层处理后要求大面平整(用2m靠尺检查平整度,偏差≤2MM)。各阴阳角必须方正,铺贴前含水率低于8%。

铺贴工序弹线分格→裁切试铺→刮胶→铺贴→成品保护

⑴弹线分格:按橡胶地板的尺寸用直角定位法弹线。以房间中心点为中心,弹出相互垂直的两条定位线,充分考虑地板尺寸和房间尺寸的关系,尽量少出现小于1/2板宽的窄条。

⑵裁切试铺:已弹线为依据,采用十字形铺贴方式进行试铺,靠墙处不足整块时,预先裁切好,并遍上号码,以防用错。

⑶刮胶 :橡胶地板铺贴刮胶前,应将基层清扫干净,并先涂上一层薄而匀的底子胶,干燥后方可涂胶铺贴。

⑷铺贴 :铺贴是橡胶地板施工的关键工序,主要控制好三个问题:一是地板要粘贴牢固,不得有脱胶、空鼓现象;二是缝顺直,避免错缝发生;三是表面平整、干净,不得有凹凸不平及破损与污染。铺贴时,切忌整块一次粘上,应先将边角对齐粘合,轻轻的用橡胶滚筒将地板平伏地粘贴在地面上,准确就位后,用橡胶滚筒压实赶气。

⑴施工完毕后,及时进行保养和保护。及时清理地板表面和板缝处的多余胶,盖上塑料布保护。

⑵铺设1200mm宽化纤地毯人行通道,施工人员及小件运输走人行通道。

磨楼

准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺板块→灌缝、擦缝→打蜡

⑴准备工作:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。

⑵基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。

⑶试拼:在正式铺设前,对每一房间的板块,应按图案、颜色、纹理试拼,将非整块板对称摆放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。

⑷弹线:为了检查和控制板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。

⑸试排:在房间内的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm。结合施工大样图及房间实际尺寸,把板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。

⑹刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5,不要刷的面积过大,随铺随刷砂浆)。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1:2~1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上板块时高出面层水平线3~4mm。铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。

⑺铺砌板块:

板块应先用水浸湿,等擦干或表面晾干后方可铺设。

根据房间拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于1mm),在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵,横行之后有了标准,可分段分区依次铺砌,一般房间宜先里后外进行,逐步退至门口,便于成品保护,但必须注意与楼道相呼应。也可从门口处往里铺砌,板块与墙角,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。

⑻灌缝、擦缝:在板块铺好后1~2昼夜进行灌浆擦缝。根据板块颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙内,至基本灌满为止。灌浆1~2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使板块面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。

⑼打蜡:当水泥砂浆结合层达到强度后(抗压强度达到1.2MPa时),方可进行打蜡,面层达到光滑洁亮。

地砖面层

基层处理→浇水润湿→水泥浆拉毛→选砖浸泡→排砖弹线→贴砖→养护→勾缝→清理。

先将基层表面的浮灰及杂物认真清理干净,并洒水湿润2天,再用1:3水泥浆拉毛,同时进行选砖,按不同尺寸分别码放并提前2小时浸泡。

镶贴前应预排,并弹线、立标志,以使接缝均匀,砖的接缝宽度宜为1~2mm。基层如有突出的管线、灯具、卫生器具等支承物,应用整砖套割吻合,不得用非整砖拼凑镶贴。镶贴砖用1:1.5~1:2水泥砂浆粘贴,厚度为7~10mm,将粘结砂浆铺满在瓷砖背面,逐块进行粘贴,并随时用靠尺检查平整度。表面应平整,接缝平直,宽度一致。

镶贴完后养护7天进行勾缝,勾缝用白水泥加颜料配成与面砖同颜色的浆液。勾完后随时用抹布擦干净。

涂料饰面

基层处理→涂刷界面剂→刮一遍腻子→打磨→刮二遍腻子→打磨→一遍涂料→二遍涂料。

施工前首先对基层进行处理,清除表面浮浆、浮灰、油渍等,并修补表面坑凹、孔洞。

基层干燥后开始刮第一遍腻子,干燥后用粗砂纸打磨,清除表面打磨的浮灰,然后刮第二遍腻子,干燥后用细砂纸打磨。操作时应自上而下,从左向右有秩序进行。每日按分格、分段施工,不得留接槎缝,不得事后修补,以免颜色不一致。根据现场实际情况,先在设备、盘柜就位前滚涂一遍,168小时竣工移交前一个月再滚涂一遍。

涂刷前应先做样板,经监理确认后再大面积涂刷。涂刷时注意涂料颜色,避免同一表面出现色差。涂刷采用喷涂的方法,完工后及时进行成品保护。

T型龙骨矿棉板吊顶工程

弹吊顶标高水平线 → 划龙骨分档水平线 → 安装主龙骨吊杆 → 安装主龙骨 → 安装次龙骨 → 安装罩面板 → 接缝处理。

利用室内50线弹出吊顶标高线,保证房间四角水平。计算好龙骨间距并充分考虑灯具、通风口位置,在结构施工时下好吊杆埋件。

吊顶施工时将吊杆与顶板埋件焊接,利用吊杆上可调螺母调节吊杆高度,保证吊杆挂钩在同一高度。

龙骨安装时要求扣件连接紧密,各条龙骨横平竖直。板面尺寸要根据现场龙骨间距裁定,封板时留出灯具及通风口位置,板面接缝要求严密平整,各边螺丝钉要上齐,不得漏上,螺丝钉帽要凹于板面1mm。

封板结束后安装灯具、通风口。

最后进行铝板饰面工程安装。

PVC吊顶

工艺流程:弹吊顶标高水平线→划龙骨分档水平线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装罩面板→接缝处理。

施工前,要与照明、通风、消防等专业施工做好图纸会审工作,统一协商解决有关标高、预留孔洞等问题,以使灯具、风口等设施与吊顶衔接得体,且顶棚内的各种管线及设备要安装完毕,并经试水打压试验合格,灯位、通风口及各种露明孔口位置已确定好,墙面、地面湿作业已完成。首先做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经监理确定认可后再大面积施工。龙骨吊杆必须与顶板底面埋件焊接牢靠,龙骨扣件连接紧密,间距根据面板而定,外露龙骨必须平直,纵横垂直。面板安装应牢固,并注意保持表面洁净,避免污染。

门窗工程

与甲方共同确定厂家。门窗进厂应有出厂合格证,进场前应对型号、数量及门窗扇的加工质量全面进行检查(其中包括缝隙大小、接缝平整、几何尺寸及门窗的平整度等)

⑴工艺流程:门窗安装位置及标高划线→运门窗扇至安装地点→立门窗框→木楔临时固定→按水平线重新复核临时固定→焊接固定→堵洞养护→装五金配件→装玻璃刷漆→刷油→保温门橡胶条安装

⑵操作步骤:按设计图纸门窗安装位置、尺寸、标高,以门窗中线为准往两侧量出门窗边线,以顶层门窗安装位置为主,分别找出各层门窗安装位置线及标高。按图纸门窗编号要求,将钢门、窗分别运到安装地点,并靠垫牢固,防止碰撞伤人。将门窗框就位,用木楔临时固定,使铁脚插入预留洞找正吊直,且保证位置准确。钢门、窗立好后,要进行严格的位置及标高的检查,符合要求后,上框铁脚与过梁铁件焊牢,无预埋铁件时铁脚插入预留洞内,并用水浸湿,采用1:3干硬性砂浆堵塞密实,洒水养护。待堵孔砂浆凝固后,用1:3水泥砂浆将门框边缝塞实,保证门口位置固定牢固。

⑶质量要求:门窗安装位置必须符合设计要求。门窗必须安装牢固,固定点符合设计要求和施工规范的规定。

门窗框与墙体间需填塞保温材料时,应填塞饱满、均匀。门窗扇开关灵活、稳定、无回弹和倒翘。门窗小五金安装位置适宜,槽深一致,边缘整齐、尺寸准确,规格符合要求,木螺丝拧紧卧平,插销开启灵活。门窗披水、盖口条、压缝条、密封条安装尺寸一致,平直光滑,与门窗结合牢固严密,无缝隙。

屋面工程

保温层要求铺砌上下搭接、错层,应砌严、铺平,坡向正确。表面平整度用2m直尺检查,直尺与保温层面的间隙不大于7mm,间隙应有平缓变化。

找平层施工质量的好坏,与保证卷材铺贴质量有密切关系,施工中对以下工序进行控制及检查。

⑴施工前,对找平层基层含水率进行检查。简单方法,用1 m2卷材覆盖在找平层上12h,卷材无结露现象,可以进行施工。

⑵施工前,应对卷材进行材料复试,耐热性、耐久性、延伸率等必须符合要求。

⑶卷材的搭接长度、宽度、搭接方法必须符合规范要求。

⑷在屋面拐角、水落口、天沟屋脊等卷材搭接收头的重点节点部位,必须仔细铺平、贴紧、压实、收头牢靠,并加卷材附加层。

⑸水落口、天沟等部位,坡面与立面的卷材附加层应由由下开始,向上铺贴。

⑹卷材防水施工,尽量避免在0℃以下施工。

⑺施工完毕后,不准在其上进行其他工程的施工,经查发现有不合格之处,应及时修补。

(十三)其它附属工程主要施工方案
1)概况

其它附属工程包括联合循环发电机组辅机设备基础,网络继电器室,变配电系统建筑物基础、避雷针,启动锅炉房,贮氢站,调压站,凝结水箱除盐水箱等附属设备基础,划定区域内的地下设施、构筑物、综合管架等。

2)施工方案

以上项目基础均为钢筋砼结构,上部结构有钢结构,也有钢筋砼框架,针对不不同建筑物的结构特征选择相应的施工方案,对于各建筑物具有共性的施工内容,选择以下方案:

选用机械开挖,人工清槽的方法,对于场地狭窄机械不能进入的基坑可采取人工挖土的方案。

采用自卸汽车运土,人工摊平,蛙式打夯机夯实的方法,每层虚铺厚度不超过30cm,压实后取样检测密实度,合格后进行下一层回填。

在钢筋加工场统一配制,排车运至现场人工绑扎成型。钢筋连接采用搭接、闪光对焊及直螺纹套筒连接。

基础采用组合钢模板,上部结构采用覆膜多层板模板,外置对拉螺栓及脚手架加固的方法。

砼由搅拌站拌制、罐车运输、砼泵车泵送入模、插入式振捣棒振捣、覆盖麻袋片浇水养护的方法。

钢结构在加工组合场统一制作,现场组装,吊装机械可利用就近的吊车或专门配备的汽车吊、履带吊。吊装前在基础上弹好轴线、标高线,并在准备吊装的构件上划好中线和标高线,用经纬仪找正。

(十四)大体积砼主要施工方案

在本标段内,大体积砼施工部位主要包括:汽机基础底板及框架平台、部分主厂房基础、燃机基础与余热锅炉基础等。为避免大体积砼产生温度裂缝及干缩裂缝,在大体积砼施工前应充分做好各项技术准备工作,施工中加强过程控制及砼浇筑后养护工作。

1)图纸审查

大体积砼部位在施工前应仔细审核图纸,核对基础内温度钢筋设计情况,如发现设计温度钢筋较少情况时,应与设计协商,设置必要的温度钢筋,并在截面突变和转折处,底、顶板与墙角转折处,增加斜向构造配筋,以改善应力集中,防止裂缝出现。

2砼配合比设计

⑴大体积砼配制时,水泥选用水化热较低的矿渣水泥,石子选用5~31.5mm连续级配的石子,中粗砂,在保证设计强度和泵送坍落度、和易性的情况下,尽量控制减小水灰比和水泥用量。

⑵外加剂选用具有高效减水性能并具有微膨胀性能的外加剂,使砼具有补偿温度收缩能力。

3温度应力及保温养护材料厚度计算

大体积砼施工,应单独编制施工技术措施,并根据温度应力计算,核算砼产生温度应力是否小于砼抗拉强度。当核算结果不能满足要求时,调整现场措施后,重新计算,以确保各种措施满足温度应力控制要求。通过养护材料厚度计算,选择养护覆盖材料和厚度,保证砼内外温差小于25℃。

4砼生产过程控制

⑴混凝土搅拌严格执行配合比。进场砂石材料严格控制,并采取水洗等措施,保证石子含泥量控制在1%以下,砂子含泥量控制在2%以下。在满足规范出机入模温度的条件下,夏季施工,采用深井水搅拌,砂、石等原材料提前覆盖,避免阳光曝晒,冬季施工,控制搅拌用热水温度,尽量降低砼入模温度。为保证砼搅拌均匀,每盘砼在投料后搅拌时间不少于100秒。

⑵对于汽轮机底板等浇筑方量大,且要求浇筑连续进行部位,砂、石、水泥、外加剂应提前进场,准备充足,散装水泥在浇筑前应经充分冷却。在大体积砼施工前,应对搅拌机械提前进行检修、保养,浇筑开始后,保证砼供应速度,防止因砼生产不足而出现施工冷缝。

5砼浇筑过程控制

⑴大体积砼浇筑前,应根据基础截面形式,选择斜面分层或整体分层浇筑方法。浇筑时,采用泵车或拖式泵布料。当砼自由下落高度大于2m时,应采用串筒下料,以防止混凝土倾落高度过大而产生离析。为消除相邻两层间接缝,振捣上层砼时,振捣棒要插入下层砼5~10cm。

⑵采用泵送混凝土,极易产生泌水,施工时将每层混凝土泌水从高处赶向低处,在适当位置设置排水口或小型水泵将泌水排出,大体积混凝土振捣后容易造成混凝土表面浮浆较厚,施工过程中将多余浮浆铲出,用木抹子将基础表面抹平,在混凝土初凝前用铁抹子对混凝土表面进行3遍压光,以防止混凝土表面收缩裂缝。

6养护及测温

⑴在砼表面压光完成,砼终凝后,立即在砼表面适当浇水湿润,覆盖一层塑料布及保温材料进行养护。养护期间,每天检查砼表面保湿情况及保温材料覆盖是否严密,当发现砼表面失水过快时,应及时洒水养护,并确保塑料布及保温材料覆盖严密,控制砼每天降温速度在1℃左右。当砼内部最高温度与自然大气最低温度差小于20℃时,方可去掉养护措施。

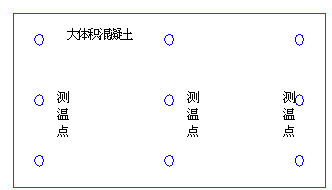

⑵大体积混凝土施工采用热电耦电子测温仪进行测温,基础砼浇筑前,提前按规范要求设计出测温点布置图,埋设测温控制点。每个测温控制点在基础上、中、下均应埋设测温探头,用以测量基础不同部位温度值。在混凝土温度上升阶段每2小时测温一次,下降阶段每4小时测温一次,并做好测温记录。技术人员每天检查分析测温记录,当发现砼内外温差大于25℃或温度梯度大于15℃或降温速度过快时,应及时调整保温措施。(测温点布置如右图所示)

7)组织措施

在各个部位的大体积混凝土施工之前,充分做好技术及各种资源准备,成立专门的组织协调机构,避免因施工组织不力给大体积混凝土浇筑带来的影响。

大体积混凝土中所用散装水泥,数量较大,对于水泥应有足够的贮存量,所用水泥提前一周进场,以降低水泥温度。

混凝土浇筑所需的原材料必须有足够储备,以保证混凝土供应的连续性。

对钢筋工,模板工,振捣工及养护、测温人员进行培训,以满足施工需要。

(十五)提高砼表面工艺主要施工方案

汽机基座和主厂房上部框架结构选用20mm厚玻璃钢覆膜竹胶大模板。

按施工图纸进行竹胶大模板配板设计,并严格按配板图提前在木工厂进行配模,每块大模板配好后,应根据配板编号进行标识,配板设计要保证模板几何尺寸准确、接缝有规律、整齐、表面平整,板缝采用密封胶封严,胶固化后用开刀铲去凸胶痕,胶缝处用细砂纸打磨光滑。

汽机基础和主厂房上部框架结构等采用内置式对拉螺栓加固,即按构件截面尺寸加工内置对拉螺栓,在对拉螺栓两端焊接暗榫,暗榫与模板相接,在模板上钻孔安装加固螺栓。模板拆除后拧出加固螺栓,用与砼颜色相同油漆对内置螺栓表面进行防腐处理。

水泥选用大厂水泥,水泥、砂、石、外加剂进厂后复试合格后,方准使用,并建立跟踪管理台帐,对每批水泥、砂、石、外加剂的使用部位进行跟踪。

配合比应针对结构特点、施工季节及浇筑方式进行试配,确保满足规范和设计要求,并考虑坍落度损失等影响因素,保证砼运至现场后坍落度、和易性良好。

砼采用集中搅拌、罐车运输、泵送入模。搅拌计量系统采用计算机控制,确保计量准确。

为防止砼浇筑时发生离析,砼浇筑时自由下落高度不超过2m。砼采用插入式振捣器振捣,振捣时应快插慢拔,保证振捣器插入间距和振捣时间,彻底排除砼内气泡。

砼浇筑完,应铲除施工缝处表面浮浆,并对施工缝处砼表面进行找平。在施工缝处模板支设加固时,应做到上下模板拼接平齐,加固牢固。

砼养护应严格按规范及施工措施要求执行。普通砼应浇水养护不少于7天,大体积砼及冬施砼应进行保温、保湿养护,并进行测温。

3)成品保护

⑴拆模使用专用工具,严禁硬撬生砸。拆完模板后,对混凝土表面的小缺陷进行处理,将模板缝、表面粘的灰浆用开刀和细砂纸打磨干净、平整。

⑵对混凝土表面用塑料布缠裹保护,防止污染。

锅炉专业主要施工方案

1)钢架安装步骤

(二)高强螺栓安装主要施工方案

⑵锅炉钢架全部采用扭剪型高强螺栓连接,高强螺栓安装时,必须对不同批号的高强螺栓,送往具有高强螺栓检验资格的单位,对高强螺栓的材质、硬度、拉伸极限等检验,在各项标准检验合格后方可使用。

⑶高强螺栓的安装应按一定顺序施紧,宜由螺栓群中央顺序向外施紧,高强螺栓的初紧、终紧应在同一天完成,扭矩检查应在螺栓终紧1小时后、24小时之内完成,扭矩检查采用“松扣、回扣法”,高强螺栓终紧后检查采用“小锤敲击法”。高强螺栓的初紧、终紧及抽检均涂有明显标记并作好记录。

⑷所有螺栓孔在安装前,应将杆件找正,并检查孔是否同心,安装时如发现螺栓孔不同心,严禁强行穿螺栓(如锤击),可以用铰刀修整扩孔,禁止使用火焰切割。

⑸与螺栓头部接触的连接部分表面倾斜度不得超过螺栓轴线的1/20,若斜度超过1/20应使用斜面垫圈,以弥补结合面的不平行。

⑹高强螺栓初紧和终紧时,应从刚性最大的部分到自由端,即先紧中间后紧两边对称进行。

⑺对于大型节点,螺栓数量较多,先拧与后拧造成的螺栓预拉力差别较大,因此则需在初拧后增加一道复拧工序,复拧扭矩与初拧扭矩相同。

⑻高强螺栓施拧采用的扭矩扳手和检查采用的扭矩扳手,在每班作业前后,均应进行校正,其扭矩误差应分别为使用扭矩的±5%和±3%。

⑼高强螺栓检查数量:按节点数抽查10%,但不少于10个节点;每个被抽查节点按螺栓数抽查10%,但不少于2个。

(三)梯子、平台、步道安装主要施工方案

1)密封件安装

2)炉壳安装

1)水压试验应具备的条件

1)锅炉化学清洗

3Po412H20

2HPO4

3PO4

5P2O10

3·H2O)

2H4

2)燃气设备安装

汽机专业主要施工方案

(一)汽机专业工程概述
1)工程概述

⑴汽机房行车到货后应尽快完成安装,以保证在汽轮机本体和凝汽器施工中使用。

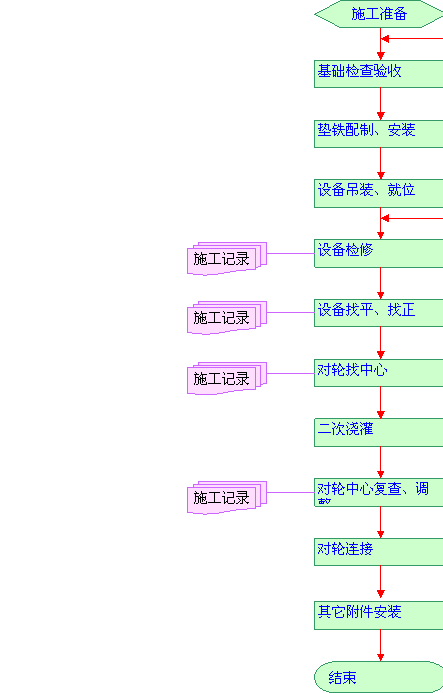

燃气轮机安装流程图如下图::

提前布置好各组垫铁,并依图纸调整好垫铁标高。

提前在燃气轮机的底座上画出纵横中心线,以便就位时完成初步找正工作。

将燃气轮机运至基础旁,用CC2500履带吊卸车并直接就位。

在设备即将落到垫铁上时,推动燃气轮机使设备与基础上的纵横中心线对齐。

设备就位后,检查调整每组垫铁都要承重,不得有脱空现象。

5)燃气轮机找平、找正

1)施工准备

⑷按照图纸要求安装二次灌浆内挡板。

3)台板就位

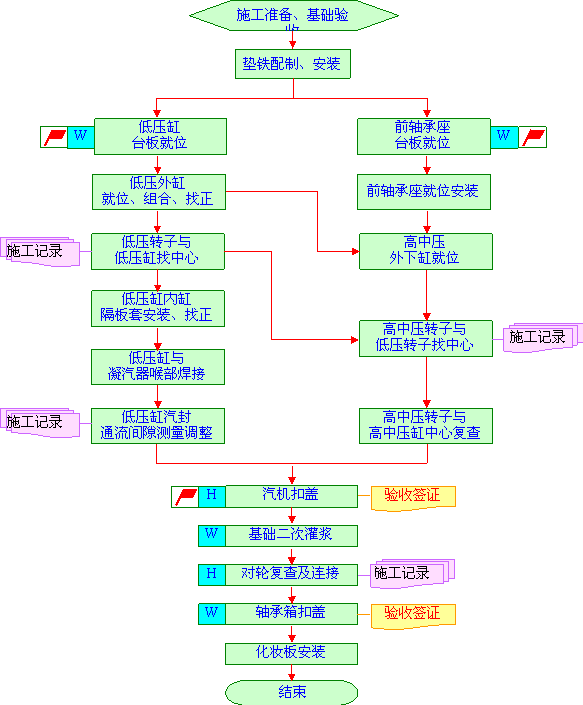

⑴高中压缸为组装好的整体部件,在现场无需解体检查,只进行就位、找正工组。

⑵高中压缸拖运、就位:高中压缸重约126t,无法用汽机房行车直接起吊,就位时由汽机房7轴外拖入汽机房0m检修场,安装液压提升装置及其支架(支架下基础要进行加固),用液压提升装置吊起汽缸至运转层平台,由卷扬机牵引液压提升装置支架及汽缸延预先铺设好的滑道拖运至安装位置,缓慢落下汽缸就位。

⑶按制造厂要求的基准及方法,初步对高中压缸找平、找正。

⑸轴系中心调整完毕后,调整高中压缸以制造厂给定的基准对高中压转子找正,同时调整汽缸的轴向位置和横向水平符合图纸要求。

10)低压缸汽封通流间隙测量、调整

⑷试扣后揭缸,微调轴系中心及通流部分间隙

14)正式扣盖

⑴编制详细全面的《扣盖作业指导书》和《扣盖组织机构》。

⑵经试扣大盖确认无问题后,把全部零部件吊出,彻底清理。

⑶汽缸内所有螺栓做好防松脱措施。

⑷扣盖工作应连续进行,不得中断,有关人员应始终在场。

⑸缸内零部件的安装应遵循先下后上,由前往后的原则。下缸零件安装完毕后,吊入转子。然后安装上缸零部件,盘动转子,检查有无金属磨擦声。

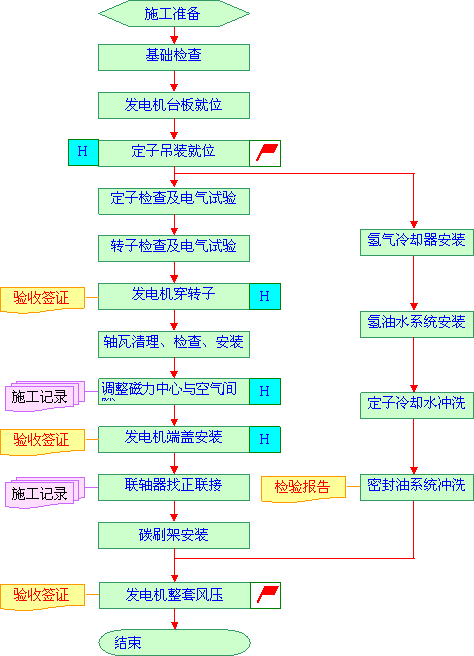

发电机安装流程图如下图::

1)台板安装

定子就位前,将出线罩吊至定子下部存放。

⑵发电机二次浇灌后重新复查对轮中心进行最终找正。

⑶把紧地脚螺栓,装好定位键。

子直接用CC2500履带吊卸车吊装就位。穿转子时用CC2500履带吊配合施工。

(六)油系统安装主要施工方案

1)油系统设备安装

2)润滑油系统管道安装

3调节油系统管道安装

4)油系统冲洗循环

(七)凝汽器安装主要施工方案

2,冷却水管胀焊好运到现场材质为316L不锈钢。

1)施工准备

2凝汽壳体拖运、就位

2设备安装

3)二次浇灌及养护:紧固地脚螺栓并点焊垫铁后进行二次浇灌,在混凝土达到设计及规范要求的强度之前禁止进行管道与设备的连接。

(九)桥式起重机安装主要施工方案

1)施工准备

2500履带吊分别将桥架的两段主梁吊放在行车轨道上。

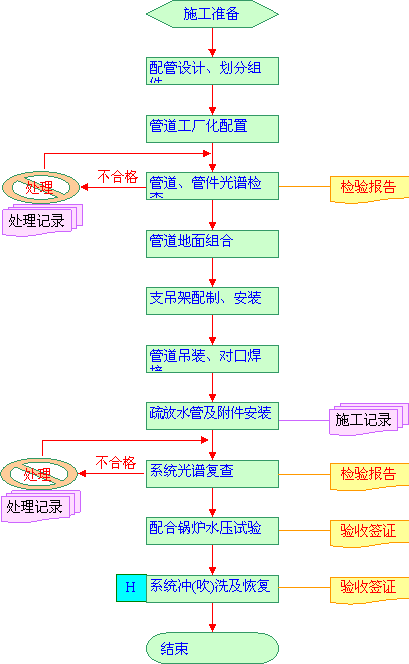

四大管道安装流程图如下图:

1)施工准备

4)阀门和法兰的安装

主要大件设备吊装方案

(一)燃气轮机、燃机发电机定子吊装方案

本工程设计安装一套780MW级燃气轮机,制造厂家为美国GE公司(为2拖1形式,包括二台250MW燃气轮机和一台28MW蒸汽轮机)。燃气轮机型号为PG9351FA型,重量约为280t,外型尺寸为10.7m×5m×6.3m(长×宽×高),为本工程最大、最重的设备;该机整体到货,现场不解体。燃机发电机定子由美国GE公司生产,型号324-LU,布置在燃机的前侧,并与燃气轮机布置在同一根轴线上,轴线标高为5.1856mm,运输重量约为180t,外型尺寸约为12.7m×3.05m×4.57m(长×宽×高)。燃气轮机和燃机发电机均为露天布置。

燃气轮机和燃机发电机定子都采用大型公路平板车运输至施工现场,通过主进厂道路将设备运至就位位置附近,由于燃气轮机和燃机发电机定子的就位标高较低而且周围吊装作业场地开阔,因此考虑设备的卸车、就位都采用一台CC2500履带吊(450t)完成。CC2500履带吊沿混凝土机座纵轴线方向布置,并能沿纵轴线方向行车。在吊装燃气轮机时,履带吊回转中心燃气轮机中心垂直距离为10m ,CC2500履带吊采用SSL工况,主臂36m,车身配重140t,中心压重30t,另加60t超起配重,作业半径10m,额定起吊量342t,吊车负荷率为82%;在吊装燃机发电机定子时,履带吊回转中心距离燃机发电机定子中心垂直距离为14m, CC2500履带吊采用SSL工况,主臂36m,车身配重140t,中心压重30t,另加60t超起配重,作业半径14m,额定起吊量225t,吊车符合率为80%。

另外,具体CC2500履带吊布置在混凝土机座的那一侧应根据现场施工进度以及设备到货情况而定,吊装作业位置要求尽量不影响其它区域的施工。(具体站车位置以及吊装方案见附图《燃机、定子吊装方案图》)。

(二)汽轮发电机定子吊装方案

国华余姚燃气发电厂汽轮发电机型号为324-LU,由美国GE公司生产,运输重量约为218t,外型尺寸约为8×3.05×4.57m(长×宽×高)。汽轮发电机定子采用公路大型平板车运输至施工现场,利用劳辛格架子配合一套4×200t液压提升装置卸车、就位。

劳辛格支撑架布置在汽机房1轴外侧,其中心线要求与定子就位中心线重合,且支撑架顶部标高与汽机机座顶部标高一致为12.6m。为了减少过度梁的跨度,要求劳辛格支撑架尽可能的靠近1轴中心。定子运输至施工现场后,利用公路平板车倒车直接将定子运至劳辛格支撑架底下,利用一套4×200t液压提升装置卸车,开走平板车,并将定子提升一定高度使得定子底部超过汽机运转层平台1m左右,使用P&H7150履带吊与汽机房行车配合在定子与支撑架之间放置2根过度梁,将定子放置在过度梁上,采用预先布置好的卷扬机滑车系统,水平朝7轴方向的牵引,将定子拖运至就位位置的正上方。在1轴外侧利用P&H7150履带吊将劳辛格吊装架拆除并从吊装孔运输至汽机房内,在定子正上方重新布置吊装架和液压提升装置,再次提升定子,撤除过度梁,将定子放置在台板上就位。

此方案要求汽机房1轴2/A~4/A之间12.6m以上的墙板暂缓封闭,待发电机定子、转子安装就位后再进行墙板安装施工。

(三)发电机转子穿装方案

⑴汽轮机发电机转子穿装方案

因目前资料有限,无该发电机转子的有关资料,转子重量约63.6t,长度约12m,按以往的施工经验,国内外的发电机制造厂家均设计有完善的转子穿装施工方案,并随机配备相关的专用设备,因厂家施工方案的可操作性非常好,施工单位能够较彻底地贯彻施工方案,无需转化方案。汽轮发电机转子穿装使用的起重机械为主厂房内的90t/20t桥式起重机,起重量足够。我公司以往施工中多次成功实施假轴法、滑道法、气垫法等常用的转子穿装方法,在此不再赘述施工方案。

另外,由于汽机发电机转子的长度大于发电机与1轴间的净空,考虑在穿装转子时,要求施工人员在发电机转子尾部进行操作,为了便于施工,建议在吊装完发电机定子之后,1轴外侧的劳辛格支撑架暂时不拆,在穿装发电机转子时可以作为施工平台使用。汽轮机发电机转子穿装时同样要求汽机房1轴2/A~4/A之间12.6m以上的墙板暂缓封闭,待发电机转子安装就位后再施工。

⑵燃机发电机转子穿装方案

燃机发电机转子就位中心标高为5.1856mm,露天布置,穿装使用的起重机械为CC2500履带吊,起吊重量、起吊高度足以满足需要。在燃机发电机定子安装完成之后,具备穿装转子条件,按照设备厂家设计的转子穿装方案实施。

(四)高压缸吊装方案

国华余姚燃气发电厂蒸汽轮机型号为D11,由美国GE公司生产,其中高中压缸为合缸到货,现场不允许解体,运输重量约为127t,外型尺寸约为6×3.89×5.64m(长×宽×高)。其重量超过的汽机房行车的起吊能力,因此,必须将其作为汽机房一大件设备考虑其安装就位方案。高压缸采用公路平板车运输至施工现场,利用CC2500履带吊卸车并配合劳辛格支撑架和一套4×200t液压提升装置将设备吊装就位。

利用液压提升装置将高压缸吊装就位,汽机房5~6轴间的混凝土平台暂缓施工,将劳辛格支撑架紧贴汽机机座靠7轴侧布置,并保证其中心线要求与高压缸就位中心线重合,且支撑架顶部标高与汽机机座顶部标高一致。

高压缸运至施工现场后,利用CC2500履带吊卸车(具体卸车工况根据施工进度而定,尽可能的减少变工况的工作量),并将其放置在提前铺设的滑道上,滑道布置在3/A~5/A之间,利用滑道将高压缸拖运至汽机房内,在6~7轴之间经过两次90度缓向,使高压缸纵轴线与汽轮发电机纵轴线重合,继续将高压缸拖运至劳辛格支撑架底下。另外由于资料有限考虑到高压缸的长度不能确定,因此为了保证高压缸能顺利拖运至合适位置我们将劳辛格支撑架提前预组合,并放置汽机平台上,待高压缸拖运至合适位置后再将劳辛格支撑架吊回。然后利用一套4×200t液压提升装置提升高压缸使得底部超过汽机机座,然后沿提前在汽机机座上铺设的滑道将高压缸连同吊装架拖运至就位位置的正上方并将其落在台板上就位。

此方案要求汽机房5~6轴间的混凝土平台施工缓施工,待高压缸安装完毕后再施工。另外如果高压缸具备安装条件而汽机房没有封闭,可以考虑利用CC2500履带吊从6~7轴之间将高压缸空投至汽机房零米,然后再使用液压提升装置将其吊装就位。

(五)主厂房90t/20t桥式起重机吊装方案

国华余姚燃气发电厂主厂房内安装1台90t/20 t的电动桥式起重机。轨顶标高25.3m,跨度23.5m;生产厂家不详;按常见电动桥式起重机的有关参数,该起重机的整体自重约为100t。主厂房天车梁、天车轨道安装找正完毕后即可进行天车吊装。

吊装前可以在7轴外将两根主梁、端梁以及司机室等组合成一整体,组件重约80t,吊装采用CC2500履带吊独自吊装,CC2500布置在7轴外,吊车采用SWSL工况,主臂36m,副臂24m,车身配重120t,加装超起配重60t,作业半径24m,额定起吊量102t,符合率约为80%。

(六)主变压器吊装方案

国华余姚燃气发电厂的3台主变压器均由保定天威变压器厂生产,由于设备资料不全,根据类似设备,估计运输重量约为200t。设备利用公路大型平板车运输至施工现场后,直接利用CC2500履带吊独自卸车并吊装就位。

CC2500履带吊采用SH工况,主臂24m,车身配重140t,中心压重30t,作业半径10m,额定起吊量228t,吊车负荷率约为88%。主变压器运输至施工现场后,利用CC2500履带吊独自卸车,在将主变放置在轨道之前,在起吊能力允许的范围内,安装好主变底部的行走轮。施工中要求履带吊站车路面地基坚实、平整并垫上路基板,起吊变压器钢丝绳吊耳必须使用专供整体吊装的吊耳上,钢丝绳与铅垂线间夹角不宜大于30°,变压器倾斜角不得超过15°。

(七)余热锅炉汽包吊装方案

国华余姚燃气发电厂设计安装DELTAK公司余热锅炉两台,型式为水平式(卧式)三压、再热、无补燃、自然循环的余热锅炉,结构形式比较简单,高度较低。该锅炉共设计有三个汽包,均为座式布置在锅炉板梁上方的固定支座上。高压汽包重100t,外型尺寸为15×3.2×3m;中压汽包重25t,外型尺寸为10×3×3m;低压汽包重35t,外型尺寸为10m×3m×3m。

国华余姚燃气发电厂设计安装DELTAK公司余热锅炉两台,型式为水平式(卧式)三压、再热、无补燃、自然循环的余热锅炉,结构形式比较简单,高度较低。采用模块化供货,其管屏组为立式布置悬挂在顶板梁上,共计约20件管屏组模块;最大外型尺寸为24m×3.5m×3m,最重件重量为约100t;

管屏组工厂加工成模块采用公路运输至安装现场,使用CC2500履带吊卸车,然后CC2500履带吊与P&H7150履带吊配合抬吊将组件翻立至垂直状态,拆除包装物,使用CC2500履带吊单独吊装就位。CC2500履带吊选用超起塔式SWSL工况,36m主臂+24m副臂,120t配重+60t超起配重;该工况幅度R=16m时额定起重量Q=175t,有效起吊高度超过50m,幅度R=28m时额定起重量Q=84t;吊装时站车于锅炉侧面。

整个余热锅炉安装原则为,先吊装锅炉钢结构,然后吊装锅炉顶板梁,中间穿插吊装管屏模块,由从后往前的顺序,吊装完顶板梁和管屏模块后吊装高、中、低压三个汽包,然后施工烟囱,最后吊装余热锅炉进口烟道。

因目前资料不足,若锅炉管屏组模块到货重量为200t左右,同样使用CC2500履带吊卸车、吊装;将其超起配重增加至140t,则相应的起重量增加至225t,满足设备吊装要求。

(九)凝汽器模块吊装方案

国华余姚燃气发电厂凝汽器由韩国斗山重工业株式会社生产,型式:单背压、单壳体 双流程表面式结构,冷却面积21000m2,冷却水量44900M3,冷却水管为不锈钢管316L,采用10个左右模块方式供货。最重的模块重量约为116t,运输外型尺寸约为11.5×4.6×7m(长×宽×高),共两件,卸车、吊装均采用CC2500履带吊进行。

电气专业主要施工方案

(一)发电机电气部分安装主要施工方案
1)概述

15.75kV

8

15.75kV

9

/15.75kV

15.75±8×1.25% /6.3kV

2)安装流程

吊罩

7)真空注油

厂用变)级:电气强度为≥40kV/2.5mm含水量为≤20ppmtgδ90℃≤0.5% 。

4)封闭母线吊装

6)封闭母线的连接

2气体保护焊。待母线导体焊接完后,清理干净母线外壳内的杂物和尘土,经检查母线内确无异物后,即可对母线外壳进行密封,此时应办理母线断口的隐蔽工程签证之后再焊接外壳。

6质量标准

(五)6kV开关柜安装主要施工方案

6kV配电盘内母线安装

CADMCL系统,适用于电力建设(安装)部门电缆敷设的设计及管理工作。

电缆敷设和接线应具备的施工条件

4)电缆头制作及二次接线工艺

2。接地线敷设应符合下列要求:

热工专业主要施工方案

(一)总的要求

电缆桥架安装、电缆管敷设、电缆敷设、电缆作头、电缆接线及电缆防火等施工方案详见6.6.5《电气专业主要施工方案》中《电缆工程主要施工方案》中的相关部分内容。

(五)就地检测和控制仪表安装主要施工方案
1)一般规定

2)压力和差压指示仪表及变送器安装

m

3)开关量仪表安装

2)施工方案

焊接专业主要施工方案

S)的工艺方法。

S/D)的工艺方法。

2气体保护焊。厂房内的循环水管采用手工电弧焊进行焊接。

)应采取两名焊工对称焊接 ,接头处搭接长度10 mm左右。

的管子或容器,除采用氩弧打底工艺外,其它(即直接采用手工电弧焊打底的)均采用双面焊接,同时采用反面清根措施以保证根部质量。

(五)焊接工艺流程

2,焊接材料二级库内设有专用的焊条烘干设备、室内升温和除湿设备、通风设备、焊材存放设施,从而保证焊材二级库内的相对湿度≤60%、温度≥10℃。焊条的烘拷严格按照说明书进行,并且每次认真做好烘烤记录;焊接材料的发放、领用和回收严格执行质量体系文件规定的程序,并形成闭环管理和各类可追溯的记录。

5)焊接技术管理

0=100~150℃,打底层焊接完毕后,进行升温至200~300℃开始焊接。层间温度控制Ti=200~250℃,全部焊接完成后,冷却到100~120℃,保持1小时以上后再进行热处理(如不能立即进行热处理时,应做350℃、恒温2小时的后热处理)。热处理温度760±10℃,恒温时间根据管材壁厚而定(按每25mm1小时计算,但最少不得少于4小时)。预热、层间温度和热处理温度的控制采用具有自动记录功能的远红外预热和热处理设备。—热处理时升降温速度为≤150 ℃/h,冷却至300℃以下,可以不控制。焊后热处理完毕后,焊缝应做100%的硬度测定,测定部位为焊缝区和热影响区(异种钢为两侧,同种钢可选一侧),每个部位测定不少于三点,合格标准为不超过母材的布氏硬度加100HB,且应≤350HB。

保温油漆专业主要施工方案

(一系统介绍

⑵汽机本体设备保温采用复合硅酸盐制品;大于350℃的设备和管道保温采用硅酸铝制品;小于或等于350℃的设备和管道保温采用岩棉或玻璃棉制品。

防腐等级

防腐层结构

普通防腐

沥青底漆沥青3层夹玻璃布2聚氯乙烯塑料薄膜或牛皮纸

加强防腐

沥青底漆沥青4层夹玻璃布3聚氯乙烯塑料薄膜或牛皮纸

特强防腐

沥青底漆沥青6层夹玻璃布5聚氯乙烯塑料薄膜或牛皮纸

防腐等级

防腐层结构

普通防腐

沥青底漆沥青3层夹玻璃布2

加强防腐

沥青底漆沥青4层夹玻璃布3

特强防腐

沥青底漆沥青5层夹玻璃布4

设备单体调试主要方案

(一)电气、热工元部件校验
1现场试验室

电测标准室

差压测量仪表调试

⑴电力变压器的变比、极性和组别检查,线卷直流电阻、绝缘电阻测量,交流耐压和冲击合闸试验。

⑵断路器、隔离开关和负荷开关调试。

⑶电流、电压互感器调试。

⑷避雷器、电容器试验。

⑸电阻器试验。

⑹电力电缆的绝缘电阻测量,直流泄漏和耐压试验。

⑺高、低压交流电动机调试。

⑻直流电动机调试。

⑼母线及绝缘子试验。

⑽柴油发电机组调试。

⑾继电器和保护装置的整定及调试。

⑿自动装置的调试。

⒀避雷针等防雷接地装置的试验等。

主要交叉作业方案

季节性施工方案

本标段工程计划施工时间为200465日至2005118,历经雨季、冬季。因此我们要做好冬季、雨季的施工措施,同时还要充分考虑防风的各项措施,主要从防洪、防雷、和防塌等方面入手。

(一)雨季施工方案

⑴从组织上、物资上做好防汛抢险准备,雨季前成立防汛指挥部,并建立其组织机构,坚持领导带班、24小时有人值班,必要时安排加强班,并时刻保持与气象台等有关部门的联络;准备充足的防汛抢险的设备、材料,当遇到暴雨、洪水灾害超过工程承受能力或发生危险时,要组织救护、及时抢险,以避免事故发生、减少事故损失。

⑵从工程上、技术措施上做好准备:合理安排施工顺序,争时间,保质量,尽量避免在冬季安排砼浇筑等受冬季气候影响大的工程施工项目对于不可避免在冬季、雨季施工的项目,要提前做好技术措施,并储备必要的过冬、防汛物资。同时做好设备检修,使防汛工作立于不败之地。

⑶雨季施工加强防风意识:揽风绳的加设要经过专业人员的计算;当风力达到五级及以上时,不得进行起吊作业。

⑷汛期到来之前,施工现场及生活区的临建设施及高架机械均进行修缮和加固,防汛器材及早准备。

完善施工场所及施工机械的防雷措施。各种高架施工机具的避雷装置均在雨季前全面检查,机电设备及配电系统均进行绝缘检查和接地电阻测定。室外的施工机械设备的电源部位均要搭设防雨设施,防止发生漏电导致触电事故。

⑹加强防洪措施,合理安排场内排水,以免积水浸泡设备:在施工现场临时道路两侧、吊车轨道附近及钢结构、设备堆放场等较大面积的场地四周设置排水明沟以保证场内排水通畅,并且在临时道路、堆放场地的铺筑时,须做出3/100的双面坡度,以杜绝大面积积存水现象。

⑺雨季施工的建、构筑物基础,基坑内设排水沟和集水坑,用潜水泵及时排出积水;基坑边坡处用加厚塑料布覆盖,并注意搭接处密封良好;基坑上开挖线外侧用沙袋堆成围堰,避免场地雨水流人基坑。

⑻加强原材料、半成品的防护:材料堆放场地硬化,水泥要堆放在位置较高的棚库内,钢结构及钢筋堆放时要用道木垫空,以防生锈 ,并提前准备防雨材料,必要时及时覆盖。

⑼下雨前对砂、石料进行覆盖保护,混凝土施工要及时测定砂石含水率,合理调整配合比。刚浇筑完的混凝土,如遇到下雨,为防止雨水冲刷,应覆盖充足的加厚塑料布并适当撑起以保证混凝土表面质量。

⑽雨季装修材料要妥善保管,防止雨淋受潮。在室外存放时要铺垫并覆盖好,且作好经常通风的工作。

⑾水电钢材进厂须做好除锈工作,并及时涂刷防锈漆两道。堆放位置要加垫、分类分层,必要时遮盖以免雨淋,并在雨后做好通风工作。雨期对电气产品和器具要进行特殊保管,产品必须置于室内,保持通风,重要设备要安通风机或电扇,室内不能进水,严防潮气侵入。

⑿起重设备停放或行驶时,其车轮或履带外侧与沟、坑边缘的距离不得小于沟、坑深度的1.2倍,并对起重设备的基础、支撑点要考虑防滑移,防倾覆的措施,例如:加固、加宽地基土;基础加深、加宽;加设排水沟等。

⒀雨天过后,对临时设施、脚手架、机电设备、电源线路等进行检查并及时修理加固。有严重危险的立即排除险情。

⒁水管、电缆管、室外进户管要堵塞,防灌水,对地下坑、井中的泵机要采取措施,防浸泡,必要时设专人看护。

安装完毕的设备,各接口要进行临时封堵,以免进入杂物或雨水使设备产生锈蚀

⒃电焊机、热处理设备等应集中布置在集装箱内,如有特殊情况需露天布置电焊机或热处理设备时应搭设防雨棚。所有设备应按冬雨季保养维护规程进行管理和维护。

⒄在焊接重要部件或使用低氢型焊条时,焊条必须盛装在100~150℃的保温桶内,随用随取;已经在空气中裸露的焊条,必须拿回焊条库重新按焊条使用说明进行烘干,且烘烤次数不得超过两次。未按焊条说明书进行烘干的焊条不得使用。

⒅雨天应检查焊条库的温度、湿度,必要时将红外线灯及除湿机全部打开,以保证焊条库的温度、湿度要求。

⒆打磨的坡口遭遇雨、雪天气,如当天不能焊接,应在坡口部位涂上黄油,并包裹塑料布,以免生锈;第二天焊接前应用丙酮擦洗于净,再用火焰对坡口中心线两侧不小于100mm的部位进行加热,以使坡口附近残余的水汽蒸发,避免造成焊口缺陷。

⒇在雨季潮湿的地面上使用电焊机,合闸时脚下要垫上干木板等绝缘物;焊接把线裸露处必须使用绝缘胶布包好,以防触电或电弧打坏钢丝绳或其它设备,下班时注意切断电源。

(21)不可避免在雨天进行焊接时,采取遮蔽措施,焊接后冷却的接头避免碰到雨水,以防止损坏设备或造成淬火。

(22)雨天、风天避免室外高空作业,不可避免时,要有可靠的防滑措施,如安全带、穿防滑鞋等。

(二)冬季施工方案
1)一般规定

⑴入冬前对取暖设施进行全面检查并加强用火管理,及时清除火源周围的易燃物。并根据施工任务及时提出保温材料、外加剂等材料计划,做好物资准备工作。

⑵室外水源、电源均要做好保温防冻工作。

⑶对消防器具进行全面检查,对消防设施做好保温防冻措施,并及时清理施工现场,保证消防道路的畅通。

⑷积极排除场地积水,并在施工场地和建筑物周围设排水沟道。这不仅能消除因施工现场用水而造成的场地结冰,同时也能有效地防止地基和基础被水浸泡。

⑸及时清除现场道路以及脚手架、跳板和走道上的积水和霜雪,并采取防滑措施。

⑹入冬前提前确定冬施所用材料,做好调研、检验、试验工作,确定冬施配合比,提前进行物资准备。

所有管道内的积水必须及时清除,以防冻裂管子;

电动扭矩扳手在环境低于-10℃时,扳手扭矩会发生变化,应及时进行校验及调整,确保施工扭矩在规定范围内;

⑼碳素钢在环境温度低于-20℃时,低合金钢、普通低合金钢在环境温度低于-10℃,中高合金钢在环境温度低于0℃时,不得进行焊接;应对焊接周围环境进行加热,使之达到或超过上述规定温度方可进行焊接

⑽冬季气候干燥、风大,应在焊接作业前清理作业地点周围的易燃物,有电缆线的地方注意用石棉布遮盖。高空焊接时,下面要有专人监护,防止现场发生火灾。

2)建筑专业

⑴钢筋加工场搭设防风保温棚,以满足钢筋加工对气温的要求。

⑵钢筋负温焊接须在环境温度高于-20℃时进行,并对气源设备采取保温防冻措施。

⑶在负温条件下使用的钢筋,施工时要加强检验:在运输和加工过程中要防止撞伤和刻痕;并逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。

⑷雪天或施焊现场风速超过三级风焊接时,应采取遮蔽措施,焊接冷却的接头避免碰到冰雪。

⑸钢筋负温对接时ф16~ф25的钢筋采用闪光对焊,ф28以上的钢筋采用直螺纹套管法。钢筋负温闪光对焊时,针对钢筋端面是否平整,采用预热闪光或闪光预热闪光焊工艺,焊接参数的选择,与常温焊接相比,采取下列措施进行调整:增加调伸长度;采用较低焊接变压器级数;增加预热次数和间歇时间。

⑴冬施之前,由实验室根据冬施项目工程所需混凝土的强度等极做-5℃、-10℃、-15℃的混凝土配合比。

⑵原材料的选用:混凝土采用硅酸盐水泥配置;所用骨料要适当遮盖,使用时不得含有冰、雪、冻块及其他易冻裂物质;外加剂选用防冻剂。

⑶进行热工计算,确定各项温度参数、保温材料及保温层厚度。

⑷混凝土原材料的加热:对拌和水的加热利用蒸汽直通保温水箱的方法实现,要求水温不超过80℃,并供应及时,保持先后用水温度一致;袋装水泥在使用前存放在棚内预温;骨料布置蒸汽温床加热,以提高砂子、石料温度。其加热温度皆要满足计算要求。

⑸混凝土搅拌时合理安排投料顺序:先投入骨料和热水,待搅拌一定时间后,再投入水泥、外加剂,并适当延长搅拌时间。

⑹合理安排混凝土的运输路线,缩短运输距离,罐车外裹岩棉被保温层,以减少热量损失。

⑺混凝土浇注前用空压机吹风,清除模板及钢筋上的冰雪,不得采用水冲的方法清理,防止模内结冰。

⑻为减少热量损失,在混凝土浇筑前,将模板外侧,包括底梁处皆用岩棉被包裹严密;浇筑时,利用架管和苫布搭设防风挡墙;在新浇筑的混凝土表面随抹面随铺盖保温材料,并且要先铺一层塑料薄膜后再覆盖防火岩棉被。

⑼加强混凝土的测温工作。混凝土浇筑完毕后每隔2h测温一次,防止混凝土达到临界强度前受冻,达到临界强度以后每隔6h测温一次。并做好纪录,随时掌握混凝土的温度动态,以边采取相应措施。

⑽模板和保温层在混凝土达到要求的强度并冷却到5℃后方可拆除,当拆模时混凝土的温度与环境温度差大于20℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。

⑴砌筑砂浆采用普通硅酸盐水泥拌制,掺加防冻剂,采用冻结法施工。

⑵负温下砌筑工程的环境温度需高于-25℃。

⑶砌筑砂浆搅拌设在不低于5℃的保温棚内,均使用热水进行搅拌。拌制砂浆所用的砂,不得含有直径大于1cm的冻结块或冰块。

⑷每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留砂浆。在继续砌筑前,要将工作面清理干净。

⑸砌筑完的砌体在解冻前,应清除房屋中剩余的建筑材料等临时荷载。

⑹用冻结法砌筑的墙,室外抹灰要待其完全解冻后施工;室内抹灰须待抹灰的一面解冻深度不小于墙厚的一半时,方可施工。当抹灰基层表面有冰、霜、雪时不得用热水冲刷冻结的墙面或用热水消除墙面的冰霜,须采用与抹灰砂浆同浓度的防冻剂溶液冲刷,并清除表面的尘土。

⑺安排室内抹灰以前,宜先做好屋面防水层及室内封闭保温。

⑻冬期抹灰所采用的砂浆应采取保温防冻措施;在搅拌棚内集中搅拌,并在运输中覆盖保温,随用随拌,以防止砂浆冻结。室内抹灰的环境温度不应低于5℃。室外抹灰砂浆内应掺入能降低冰点的防冻剂,其掺量应由试验确定。

⑼室内抹灰的养护温度,在7天内不低于5℃。水泥砂浆层应在潮湿的条件下养护,并应通风换气。

⑽冬期室外装饰工程施工前,要随着外架子的搭设,在迎风面加设挡风措施。

技术准备与供应

施工图纸供应计划

建筑专业

序号

主要图纸资料名称

交付时间

1

主厂房零米以下基础图

2004.05.18

2

余热锅炉零米以下基础图

2004.05.18

3

汽机基础底板施工图

2004.05.18

4

汽机上部框架结构施工图

2004.06.15

5

主厂房上部结构施工图

2004.06.15

6

余热锅炉上部结构施工图

2004.06.15

7

余热锅炉附属设备基础

2004.05.18

8

凝结水贮水箱基础施工图

2004.05.18

9

主厂房建筑施工图

2004.08.01

10

主厂房上下水、暖通、电气照明施工图

2004.05.18

11

汽机辅助附属设备基础施工

2004.05.20

12

燃机基础施工

2004.05.20

13

燃机模块处辅助设备基础施工图

2004.05.20

14

网络继电器室基础施工图

2004.05.18

15

网络继电器室上部结构施工图

2004.05.18

16

网络继电器室建筑图

2004.06.15

17

启动锅炉房基础施工图

2004.05.15

18

启动锅炉房上部结构施工图

2004.07.15

19

启动锅炉房建筑施工图

2004.08.15

20

贮氢站基础施工图

2004.06.01

21

贮氢站上部结构施工

2004.06.01

22

贮氢站建筑施工图

2004.07.01

23

综合管架基础施工图

2004.06.01

24

调压站(含站内地下设施及设备基础)基础施工图

2004.06.01

25

调压站上部结构施工

2004.06.01

26

其他附属工程上下水、暖通、电气照明施工图

2004.07.01

锅炉专业

序 号

主要图纸资料名称

交付时间

#1炉

#2炉

1

锅炉钢架、梯子步道平台

2004.08.01

2004.08.01

2

锅炉受热面模块及其联络管道

2004.09.01

2004.09.01

3

进、出口烟道

2004.11.10

2004.11.10

4

汽包

2004.11.10

2004.11.10

5

外壳

2005.01.10

2005.01.10

6

烟囱

2005.01.10

2005.01.10

7

燃气管道

2004.07.01

8

附属系统

2004.09.01

汽机专业

序号

主要图纸资料名称

交付时间

1

燃气轮机设备图纸资料

2004.07

2

汽轮机设备图纸资料

2004.07

3

发电机设备图纸资料

2004.07

4

凝汽器设备图纸资料

2004.09

5

热力系统图

2004.07

6

主厂房各层平面布置图

2004.07

7

主蒸汽及旁路系统安装图

2004.11

8

再热蒸汽及旁路系统安装图

2004.11

9

低压蒸汽及旁路系统安装图

2004.11

10

辅助蒸汽系统安装图

2004.11

11

凝结水系统安装图

2004.09

12

闭式循环冷却水系统安装图

2004.12

13

开式循环冷却水系统安装图

2004.12

14

真空系统及安装图

2005.01

15

天然气供应系统图

2004.07

16

汽轮机汽封管道安装图

2005.02

17

汽轮发电机油系统设备、管道安装图

2004.11

电气专业

序号

主要图纸资料名称

交付时间

1

总的部分

2004.06

2

主厂房接地网施工图

2004.06

3

高、低压厂用电系统原理接线图

2004.07

4

主封闭母线安装图

2004.07

5

低压配电装置(干式变、PC及MCC)安装图

2004.08

6

厂用电系统二次线及安装图

2004.08

7

发变组系统二次线及安装图

2004.08

8

蓄电池及直流系统安装图

2004.08

9

保安电源系统安装、接线图

2004.08

10

主厂房电缆清册

2004.08

11

主厂房电缆桥架安装图

2004.07

12

主变及高厂变安装图

2004.08

13

发电机出线及附属设备安装图

2004.08

14

励磁系统安装接线图

2004.08

15

220kV配电装置安装图

2004.08

热工专业

序号

主要图纸资料名称

交付时间

1

热工控制设备清册

2004.07.15

2

热工控制安装材料清单

2004.07.15

3

热工控制总气源系统图

2004.07.15

4

热控电缆通道布置图

2004.07.15

5

集中控制室平面控制图

2004.07.15

6

集中控制室盘,台设备安装及接线图

2004.07.15

7

余热锅炉热控电缆清册及接线图

2004.08.15

8

余热锅炉工艺系统流程图

2004.08.15

9

余热锅炉控制气源系统图

2004.08.15

10

余热锅炉就地控制柜布置及接线图

2004.08.15

11

余热锅炉系统电缆导管布置图

2004.08.15

12

余热锅炉控制电源柜安装及接线图

2004.08.15

13

余热锅炉吹灰控制系统施工图

2004.08.15

14

汽机部分输入\输出清册

2004.10.10

15

汽机高、中压旁路系统热控施工图

2004.10.10

16

汽机凝汽器胶球清洗控制施工图

2004.10.10

17

燃汽轮机热控设备布置及安装图

2004.08.10

18

燃汽轮机热控系统图

2004.08.10

19

燃汽轮机系统电缆清册及接线图

2004.08.10

20

气动门,电动门控制原理及接线图

2004.08.10

21

执行机构及电磁阀原理接线图

2004.08.10

22

热控露天设备及测量管路防冻伴热施工图

2004.08.10

23

燃机火焰监测热控施工图

2004.08.10

24

燃机点火系统热控施工图

2004.08.10

25

调压站热控施工图(与DCS连接)

2004.08.10

26

仪用空压机热控施工图(与DCS连接)

2004.08.10

27

启动锅炉热控施工图

2004.08.10

28

余热锅炉汽水取样系统热控施工图

2004.08.15

29

加药系统热控施工图

2004.08.15

保温油漆专业

序号

主要图纸资料名称

交付时间

1

全厂设备与管道保温油漆清册

2004.12

2

全厂设备与管道保温结构形式

2004.12

3

汽机本体保温

2005.04

主要设备供应计划

锅炉专业

序 号

主要设备名称

交付时间

#1炉

#2炉

1

锅炉钢架、梯子步道平台

2004.08.30

2004.09.30

2

锅炉受热面模块及其联络管道

2004.09.30

2004.10.30

3

烟道

2005.01.08

2005.02.08

4

汽包

2004.11.28

2005.01.28

5

外壳

2005.02.10

2005.03.10

6

烟囱

2004.11.30

2004.12.30

7

锅炉备件

2005.02.10

2005.02.10

8

附属管道

2005.02.10

2005.02.10

9

燃气管道

2004.07.05

汽机专业

序号

主要设备名称

交付时间

1

桥式起重机

2004.12

2

燃气轮机

2004.08

3

汽轮机本体

2004.08

4

发电机定子

2004.08

5

发电机转子

2004.08

6

燃气轮机辅助设备及管道

2004.10

7

发电机氢油水设备及管道

2004.10

8

凝结水泵

2005.01

9

凝汽器

2005.01

10

真空泵

2005.02

11

中小型水泵

2005.03

12

高压管道

2005.03

13

中低压管道

2004.10

电气专业

序号

主要设备名称

交付时间

1

发电机配套电气设备

2004.10

2

主变压器

2004.10

3

高厂变

2004.10

4

备用变

2004.10

5

220kV 配电装置

2004.11

6

发电机出口断路器

2004.11

7

发电机主封母

2004.10

8

6kV开关柜

2004.09

9

低压干式变

2004.09

10

380V配电装置

2004.09

11

蓄电池及直流盘柜

2004.09

12

UPS盘柜

2004.10

13

厂用电系统控制、保护和测量盘柜

2004.10

14

发变组系统控制、保护和测量盘柜

2004.12

15

励磁系统盘柜

2004.11

16

电缆桥架

2004.08

17

电缆

2004.10

18

安全滑线

2004.08

热工专业

序号

主要设备名称

交付时间

1

分散控制系统

2004.08.15

2

厂级监控信息系统

2004.08.15

3

大屏幕显示器

2004.08.15

4

燃机汽机控制系统(MARK VI)

2004.12.15

5

燃机汽机本体监测仪表系统

2004.12.15

6

瞬态数据管理系统

2004.08.15

7

凝汽器胶球清洗系统

2004.11.15

8

发电机氢、油工况柜

2004.11.15

9

汽包水位工业电视

2004.11.15

10

大屏幕显示器装配盘

2004.08.15

11

机炉电控制辅盘

2004.08.15

12

热控电源分配柜

2004.08.15

13

电动阀门配电柜

2004.08.15

14

就地电磁阀门控制箱

2004.09.15

15

余热锅炉就地控制盘

2004.09.15

16

就地保温保护箱

2004.09.15

17

场景监视系统

2004.08.15

18

化学取样加药控制设备

2004.10.15

19

烟气排放连续监测系统(CEM)

2004.10.15

20

变送器

2004.07.10

21

热电偶、热电阻

2004.07.10

22

孔板、喷嘴

2004.07.10

23

压力表

2004.07.10

24

温度计

2004.07.10

25

液位计

2004.07.10

26

电动执行结构

2004.08.10

27

气动执行结构

2004.08.10

28

逻辑开关

2004.08.10

29

就地接线盒

2004.07.10

保温油漆专业

序号

项目名称

交付时间

1

全厂设备与管道保温材料

2005.02

2

全厂设备与管道油漆

2004.12

3

汽机本体保温材料

2005.05

主要施工机械配备计划

序号

机械或设备名称

规格型号

数量

国别产地

制造年份

额定功率kW

生产能力

1、申请人计划用于本工程的自有主要机械设备

1

履带式起重机

CC2500

1

德国DEMAG

2003

315

450t

2

履带式起重机

P&H7150

1

日本

1987

150t

3

履带式起重机

KH-180-3

1

日本

1986

110

50t

4

汽车式起重机

QY-25

2

北京

1992

50t

5

式起重机

H3/36B

1

12t

6

液压提升装置

GYT-200

1套

北京

2001

800t

7

电动卷扬机

5t

4

1994

5t

8

低驾平板车

25t

1

上海

1992

25t

9

载重汽车

20t

1

1996

20t

10

载重汽车

10t

2

山东

1996

9t

11

全站仪

GTS-301D

1

1996

12

水平仪

3

13

反铲挖掘机

YJ80

4

14

自卸汽车

15t

16

15

推土机

2

16

震动碾

20t

1

17

装载机

ZL40

2

18

砼搅拌站

HZS60

1

2001

19

砼搅拌站

HZS25

1

2001

20

砼罐车

6立方

8

1992

21

砼泵车

IPF85B2

2

1991

32m臂

22

拖式泵

HBT60

1

1993

23

电子汽车衡

DCS-30

1

1998

24

钢筋对焊机

UNI150

2

1997

25

钢筋调直机

gtJ414mm

4

1997

26

钢筋弯曲机

gw40

4

1996

27

钢筋切断机

gq40

4

1994

28

滚边刻线机

BJ-KX

2

1995

29

薄板卷圆机

BY-2×2000

1

1994

30

精密滤油机

PFC8300

2

1999

31

真空净油机

ZJB12BY

1

1994

32

空气压缩机

6立方米

1

1993

33

电动试压泵

SB-500

2

1994

34

液压弯管机

WY-60D

2

1995

35

卷板机

19×2000

1

1988

36

微电脑温控柜

WKG-180

1

37

微电脑温控柜

WKG-120

1

38

热处理温控箱

DJK-30

2

39

电焊条烘干箱

ZYHC-100

3

40

液压破碎机

FQ100-Y

1

41

除湿机

CF-30

1

42

熔化极半自动焊机

LAR-500/630

2

43

逆变式电焊机

ZX7-400

60

44

硅整流焊机

ZX5-400

35

45

交流电焊机

BX3-400

5

46

二氧化碳焊机

YM-500KEV

1

47

X射线探伤机

2

48

γ射线探伤机

2

49

超声波探伤仪

3

50

磁粉探伤仪

1

51

超声波测厚仪

2

52

金相显微镜

1

53

光谱分析仪

3

54

便携式硬度计

2

55

智能光谱仪

1

56

全自动洗片机

1

2、计划为本工程新购置的机械设备:

1

3、计划为本工程租用的机械设备:

1

4、土建试验室设备:

1

压力试验机

YE-2000E2000KN

1

无锡双牛建材设备厂

2

万能试验机

WE-10001000KN

1

山东威海试验机厂

3

万能试验机

WE-300300KN

1

广东试验仪器厂

4

电动抗折试验机

DKZ-50000~5KN

1

无锡建筑仪器厂

5

水泥净浆搅拌机

NJ-160A

1

无锡建筑仪器厂

6

水泥胶砂试验振实台

ZT-96

1

宁波建筑仪器厂

7

行星式胶砂搅拌机

JJ-5

1

宁波建筑仪器厂

8

电热鼓风干燥箱

101A-3

1

江苏建筑仪器厂

9

冰柜

BCD-315

1

澳柯玛建筑仪器厂

10

水泥快速养护箱

SY-84

1

无锡建筑仪器厂

11

水泥砼标准养护箱

SBY-40B

1

无锡建筑仪器厂

12

砼抗渗仪

FS-40

1

天津中环建筑仪器厂

13

数字式涂层测厚仪

CTG-10

1

14

核子密度仪

1

15

恒温恒湿保养箱

HBY-550

1

施工技术管理

施工技术人员配备

技术资源配置

施工技术管理制度和技能培训

施工技术管理制度

施工技术和技能培训

部兼职教师将在优秀的管理人员和工程技术人员中选拔聘用。在充分分析研究本工程需求的基础上,初步安排培训计划如下:

⑴大体积混凝土浇注技术培训

⑵防水技术培训

⑶压型钢板封闭技术培训

⑷DCS知识培训

⑸热控元件安装技术培训

⑹P91等特殊钢材的焊工培训

⑺P3项目工程管理软件培训

⑻职业安全卫生与环境管理培训

检验和试验

建筑专业检验和试验

1)前言

建筑工程检验和试验不仅是评定和识别建材质量和工程质量的重要措施,也是节约资源、发展新技术、保证工程质量的重要措施。编制本大纲就是为了对工程所用的原材料、施工工序质量和工程最终产品实施科学地验证和有效地控制,从而使企业能以最佳的成本达到和保持企业质量目标所企望的要求。本工程中所有的建筑检验和试验程序都必须按照本大纲的要求进行控制和运行。

2)编制依据

⑴《质量手册》BPCC-QA-C-2002

⑵《采购控制程序》BPCC-QP-7.4-01-2002

⑶《电力工程施工过程控制程序》BPCC-QP-7.5-01-2002

⑷《电力建设工程施工技术检验若干规定》建质[1995]13号

3)职责

①施工现场项目部总工程师主管本现场技术检验和试验的领导工作。

②材料供应部门负责进行材料采购前的产地质量调查;负责向材料供应单位索取产品质量合格证明,并及时递交有关部门归口管理;负责对进场原材料的按规定要求取样,并填写委托单送样复验(必要时可会同建筑试验室进行)。

③施工工地负责按照设计、施工的要求,及时委托现场建筑试验室进行配合比设计、技术测试或工序质量技术检验;负责现场试件制作及养护并及时委托现场建筑试验室试验。

④质量管理部门负责对检验、试验工作的检查和监督;根据对工程质量缺陷(或质量事故)分析和处理的需要,及时提出必要的技术检验要求,委托试验室进行;负责见证取样的委托联系工作。

⑤项目部建筑试验室职责:

⑴全面、具体负责承建工程的建筑检验、试验工作。根据委托及时进行试验,及时把试验报告发送到委托单位及有关部门。

⑵对工程检验、试验资料进行整理,定期进行统计分析、总结和上报。

⑶参与对建筑工程施工现场的监督管理。

⑷负责外委检验和试验任务的管理工作。

⑥调试检测中心建筑试验室职责:

⑴筹建项目部建筑试验室并对其进行业务指导和考核。

⑵组织实施工程中重要或技术难度较高的检验、试验工作。

⑶负责项目部建筑试验室不具备而调试检测中心试验室具备的检验、试验项目的试验检测工作。

4)检验和试验范围与取样标准

⑴建筑工程所需的各种原材料、半成品、加工件的出厂合格证审核及必需的抽样复检,重要或大宗原材料及外购构件的必要的生产厂家质量调查。

⑵施工配合比的设计与控制,混凝土、砌筑砂浆、焊接、回填土、防水等工序操作质量的检查、监督和试验,各施工工序根据设计与施工条件的变化而进行的配合比及工艺参数调整。

⑶对有质量缺陷的工程产品采用的技术检测手段做出判断和鉴定。

⑷工程施工过程中的试验资料的整理、积累、统计分析和总结,检验和试验信息的传递与反馈。

⑸新材料、新工艺、新技术的科学试验及为满足现场施工需要的工艺性能试验,成熟试验成果的推广。

⑹检验和试验的基本项目和要求,按《电力建设土建工程技术检验若干规定》(建质[1995]13号)文件执行。

建筑检验和试验中的取样标准应按照《建筑工程检验和试验取样标准》(BPCC-31-7.5-02-04)及相关的取样规定执行。在执行期间,如遇到相应的国家或行业标准更新时,应按有效的标准执行。

5)检验和试验标准

⑴国家、行业归口单位颁发的有关材料(产品)标准;对进口材料应依据相应的国外技术标准或合同技术条件。

⑵国家、行业归口单位颁发的检验、试验规程;试验仪器、设备说明书和操作规程。

⑶国家颁发的计量法和数据处理规则。

⑷检验和试验的主管部门应对检验、试验标准实施及时有效的控制,以确保执行标准的正确有效。

6)外委检验和试验工作管理

①外委检验和试验项目包括:

⑴调试检测中心建筑试验室和项目部建筑试验室都不具备开展条件的试验项目。

⑵业主或监理单位合法指定的外委试验项目。

⑶其它因特殊原因需外委试验的项目。

②工程所需的外委检验和试验,先由建筑试验室确定具有相应资质的试验单位,再由委托单位委托送检。

③为保证及时得到外委试验结果,试验室和委托单位应在工程开工前确定外委试验项目,材料到场后应及时取样送试。

7)见证取样

⑴工程开工前由质量部门负责与监理单位协商确定见证取样的范围、数量及见证试验单位。

⑵取样人员应对见证试样做好完整、可靠的标识和记录,并对见证试样做好必要的包装。

8)其他问题

⑴项目部建筑试验室必须通过地方或电力系统内的土建试验室资质认证或认可,并取得等级资质证书或认可;检验和试验工作必需在资质证书的有效期内或认可有效期内开展工作。

⑵项目部建筑试验室应配备检验和试验工作所必需的计量检定合格并处于稳定受控状态的试验仪器设备,要有符合规定要求的工作环境和具备相应数量及相应素质并持有效岗位证书的试验人员。

金属监督及金属检验

1)适用范围

》(力发电厂焊接篇)DL5007-92中“质量检验”和表7.0.2进行检验,同时执行标书附件五中《浙江国华余姚发电厂机组焊接管理规定》要求:

对于在承压部件上焊接的临时焊件,清除后做PT或MT检验。

四新技术应用

针对本工程质量要求高、工期紧的特点,结合我公司以往机组施工经验及近几年电力建设较先进成熟的技术(工艺、材料、设备),在本工程中拟采用的先进技术如下:

⑴汽轮机基座砼施工采用玻璃钢覆膜竹木胶合板施工工艺。

⑵砼搅拌站采用微机计量自动化生产砼。

⑶建筑施工找中心、找正采用激光经纬仪。

⑷大体积砼测温采用便携式建筑电子测温仪。

⑸测量放线采用采用激光拓普康全站仪。

⑹大体积砼采用双掺法配比。

⑺在回填土施工中利用核子密湿度仪检测回填土的含水率和密实度。

⑻P91钢焊接新工艺。

⑼金属检验采用最新测试快速分析仪、视频现场金相显微镜、数字超声波探伤仪、自动冲片机等。

⑽电缆敷设、小口径管现场三维立体设计。

⑾控制电缆号头采用专用微机打印,永不褪色。控制电缆及低压电缆头制作采用热塑材料制作新工艺,高压电缆头制作采用热缩工艺。

⑿电缆管口至设备接线盒间,全部采用镀锌合金接头和阻燃金塑软管连接。电缆管连接为套丝螺接。盘内电缆配线工艺采用自动打弯机。

质量规划、目标和主要保证措施

本工程质量手册

公司质量体系综述

以质求信       业主至上

遵守法规       持续改进

本工程质量目标

本工程质量全面达到国家和电力行业颁发的标准,高水平达标投产确保省优、部优,争创鲁班奖,并满足国华公司有关质量管理要求

本工程质量保证体系

组建“余姚工程项目经理部”,以项目经理、生产和经营副经理、项目总工程师为首的决策层,对工程施工进行全面管理,项目部设立五部一室、8个专业工地、检测中心(见附录A《管理体系组织机构图》),并明确职能(见附录B《质量体系职能分配表》)

(一)管理承诺

(二)职责和权限

(三)文件控制

(四)记录控制

(五)资源管理

1资源提供

(六)产品实现的策划

(七)与业主有关的过程及沟通

(八)采购

)施工过程控制

)标识和可追溯性

1采购物资或业主提供产品的产品标识

十一)业主财产

十二)产品防护

(十)监视和测量装置的控制

(十)业主满意

(十)内部审核

(十)过程的监视和测量

(十)产品的监视和测量

1进货检验和试验

4项目部应加强对检验和试验资料的管理,做到及时填写、收集。从事监视和测量工作的质检人员需持证上岗。
(十)不合格品控制

(十)数据分析

二十)持续改进

二十一)纠正措施

(二十)预防措施

附录A                                管理体系组织机构图

附录B:                      质量体系职能分配表

  动

项目经

生产副经理

经营副经理

总工程师

综合办

管理

技术

全管理部

计划

供应

检测中心

专业工地

4.1 总要求

4.2.2 质量手册

4.2.3 文件控制

4.2.4 记录控制

5.1管理承诺

5.2以业主为关注焦点

5.3质量方针

5.4策划

5.5职责、权限与沟通

6.1资源提供

6.2人力资源

6.3基础设施

6.4工作环境

7.1产品实现的策划

7.2与业主有关的过程

7.4

物资采购

外委试验单位

工程分承包方

7.5生产和服务提供

7.5.1生产和服务提供的控制

7.5.2生产和服务提供过程的确认

7.5.3标识和可追溯性

7.5.4业主财产

7.5.5产品防护

7.6监视和测量装置的控制

8.2.1业主满意

8.2.2内部审核

8.2.3过程的监视和测量

8.2.4产品的监视和测量

8.3不合格品控制

8.4数据分析

8.5改进

     :责任部门          :相关部门

本工程创优措施

本工程质量全面达到国家和电力行业颁发的标准,高水平达标投产确保省优、部优,争创鲁班奖,并满足国华公司有关质量管理要求。具体指标如下:

(一)建筑工程质量目标

(二)安装工程质量目标

⑴优良率98%以上,分部分项工程优良率100%。

(三)重点经济技术指标

发电机漏氢率不大于5m3/d。

(四)实现八个零目标

(五)整套启动试运指标

⑴因施工原因造成168小时试运期停运次数≤1次。

168小时试运结束时,电气热工程控、自动、仪表投入率100%,保护动作准确性100%。

竣工资料移交达国家二级档案标准。

(六)保证五个精品工艺

工程创优管理措施

1)以质求信,进行全员质量教育

2)依靠科技进步,促进质量提高

3)做好质量管理规划,完善质量管理文件,使质量管理规范化、制度化

4)完善质量管理网络,强化质量责任制

5)提高员工素质,加强质量意识教育,开展经常性质量活动

6)定期组织质量过程检查和质量例会,掌握施工质量动态

7)积极与监理及业主配合,严格控制工程质量

8)质量与经济挂钩,加大奖罚力度

9)加强外包队伍质量跟踪管理

10)严把材料、设备质量关

11)加强成品保护

12)制定特殊措施,保证施工质量

在施工中根据当地地理环境、气候特点,制定保证工程质量的特殊措施,如防风、防寒、低温焊接等。

13)加强信息沟通,共创优质工程

(二)工程创优技术预防措施

(三)工程创优过程控制措施

工程创优质量保证措施

(一)建筑专业创优质量保证措施
1)混凝土外观工艺质量保证措施

⑶考虑好模板之间的关系(等口、盖口),计算好配模几何尺寸,模板支设应保证模板支撑的稳定性和模板接缝的密合性。为保证砼表面内实外光,清水砼外露结构部分采用木、竹模板内衬PVC板,模板拼缝采用胶条拼严。

⑻大体积混凝土施工时按浇筑顺序进行,分层浇筑,防止出现施工缝。

⒀浇筑前,将杂物清除干净,浇筑时底部先垫50mm厚同配合比去石子砂浆,保持接触面良好。

⑴埋件制作时,采用切板机或切割机下料。

⑵埋件焊接时,采用多次成型、跳焊等方法焊接控制焊接变形;对于角钢埋件,采用模子固定角钢,减少焊接变形。

⑶对加工完的埋件,检查其表面质量:板埋件的平整度、角钢埋件的平直度及弯折角度是否达标,角钢埋件变形需采用调直机调直。

100%的质量保证措施

⑵要选优质矿渣32.5水泥,保证性能稳定,颜色一致。

(二)锅炉专业创优质量保证措施

1)单位工程安装优良100%质量保证措施

⑷按照作业指导书的规定,认真做好安装过程中每一阶段的验收工作,验收内容包括:垂直度、柱间距、对角尺寸、标高(梁、柱)等。每一吊装阶段主梁和主要次梁、拉条等必须安装齐全,并与柱子连接固定,形成整体,每一阶段验收合格后,才能进行下一阶段的施工。柱子的垂直度用经纬仪跟踪测量,验收施工误差达到“验标”中优良级。

次合格率≥98.5%质量保证措施

(三)汽机专业创优质量保证措施

1)控制发电机及其系统的最大漏氢量5m3/d的质量保证措施

(四)电气专业创优质量保证措施

1)电缆敷设质量保证措施

3)保证厂用受电一次成功质量保证措施

100%质量保证措施

(五)热工专业创优质量保证措施

1)保证仪表安装正确美观的措施

100%质量保证措施

(六)防腐保温专业创优质量保证措施

1)保温表面温度的控制措施

2,底面不少于8个/ m2)。

安全健康与环境规划、目标和主要措施

职业安全健康和环境管理体系综述

一般要求

职业安全健康与环境方针

“安全第一  以人为本

文明施工  防治污染

遵守法规  持续改进”

安全健康总体目标:

杜绝重伤、死亡及以上事故;

杜绝重大机械设备事故;

杜绝重大火灾事故;

杜绝负主要责任的重大交通事故;

创浙江省(余姚市)文明安全工地;

年度累计轻伤事故频率不超过1.6‰,力争零目标。

环境总体目标:

不发生环境污染事故。

计划

危害辨识与环境因素识别

法律法规获取、识别与评价

8个。在本工程施工过程中,我们将重点关注浙江省(尤其是余姚市)新法规及其他要求的发布更新情况,做到及时获取、识别并作好符合性评价,以更好地遵守法规,努力实现公司职业安全健康和环境方针。

安全健康和环境目标

管理方案

实施与运行

职业安全健康与环境管理职责

(一)职业安全健康与环境管理职责描述
1)项目经理

要素名称

项目经

项目总工

主管副经理

工会主席

工程技术部

4.2

方针

4.2

环境方针

4.3.1

危害辨识、危险评价和危险控制计划

4.3.1

环境因素

4.3.2

法律及法规要求

4.3.2

法律与其他要求

4.3.3

目标

4.3.3

目标和指标

4.3.4

职业安全健康管理方案

4.3.4

环境管理方案

4.4.1

机构和职责

4.4.1

组织结构和职责

4.4.2

培训、意识和能力

4.4.2

培训、意识和能力

4.4.3

协商与交流

4.4.3

信息交流

4.4.4

文件

4.4.4

环境管理体系文件

4.4.5

文件和资料控制

4.4.5

文件控制

4.4.6

运行控制

4.4.6

运行控制

安全施工措施管理程序

施工用电安全管理程序

消防安全管理程序

高处作业安全管理程序

脚手架安全管理程序

起重与运输作业安全管理程序

机械设备安全管理程序

手持式电动工具安全管理程序

施工现场安全防护设施管理程序

劳动保护用品管理程序

外部相关方管理程序

冬、夏季施工安全与环境管理程序

分部试运安全与环境管理程序

生活区办公区安全与环境管理程序

特殊环境作业安全管理程序

化学品、危险品管理程序

施工现场环境管理程序

节约能源资源管理程序

分承包方安全与环境管理程序

供货方管理程序

班组安全管理程序

4.4.7

应急预案与响应

4.4.7

应急准备与响应

4.5.1

绩效测量和监测

4.5.1

监测和测量

4.5.2

事故、事件、不符合、纠正与预防措施

4.5.2

不符合,纠正与预防措施

4.5.3

记录和记录管理

4.5.3

记录

4.5.4

审核

4.5.4

环境管理体系审核

4.6

管理评审

4.6

管理评审

注:●组织实施;△  配合实施; ▲主管领导

(三)职业安全健康与环境管理体系组织机构图见7.1.3附录A

教育培训

协商与交流

文件及文件控制

运行控制

应急预案与响应

检查与纠正

职业安全健康与环境监测、测量

事故、事件、不符合、纠正与预防措施

记录与记录控制

安全管理及保证措施

安全管理与监察组织

(一)安全生产指挥体系

建立以项目部总工程师为首的安全技术保证体系,按照《电力建设安全健康与环境管理工作规定》及有关规程规范要求,定期组织安全技术技能和《火力发电工程施工组织设计导则》、《火电机组达标投产考核标准(最新版)》、《电力建设安全工作规程》的培训,组织进行危险源辨识和风险评估,积极推广安全管理先进思想和经验,研制符合现场实际的、技术含量高的安全防护设施,积极推进安全防护设施标准化工作,不断提高现场安全作业水平和安全技术管理水平。

(四)安全监察体系

项目部下设安全管理部(不少于5人),独立行使职业安全健康和环境管理与监察的职能,并代表公司安监部行使对全现场安全管理和监察职能。各工地设置至少一名专职安全员(兼文明施工和环境管理员),负责本工地的安全健康与环境管理及、监察工作。所有安全员必须取得建委系统或电力系统“安全员资格证”,并按要求按照施工人员3%配备专职安全员。各施工班组设置一名兼职安全与环境管理员,负责本班组的安全及环境管理工作。形成项目部、工地、班组三级安全健康与环境监察管理网络,并有效地开展工作。

30人以上的外协队伍必须设置1名以上有资格的专职安全员。

(五)安全思想保证体系

建立以项目部书记为首的安全思想保证体系,充分发挥党团组织的思想政治工作和舆论宣传等优势,切实加强队伍的安全思想教育和培训工作,不断提高各级领导、专职安监人员的工作责任感使命感,提高施工作业人员遵章守纪的自觉性,克服和消灭现场习惯性违章行为,确保队伍稳定、现场稳定、安全生产形势的稳定。积极开展“党员身边无事故、无违章、无隐患”和“党支部安全责任区”等活动,会同工会、共青团共同组织开展丰富多彩的安全宣传教育、安全竞赛和劳动竞赛等活动,寓教于乐,普及安全操作知识和技能,不断提高施工人员安全作业水平。

安全管理制度

安全管理主要措施

在“浙江国华余姚燃气发电厂工程A标段”的安全健康管理工作中,将认真贯彻落实国家、原国家电力公司及浙江省关于安全健康与环境的法令、法规、条例和规定,如《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《中华人民共和国电力法》、《中华人民共和国职业病防治法》、《中华人民共和国传染病防治法》和《浙江省安全生产管理条例》等。严格执行《建设工程安全生产管理条例》、《电力建设安全工作规程(火力发电厂部分)》、《电力建设安全健康与环境管理工作规定》、《电力建设文明施工管理与考核办法》、《火力发电工程施工组织设计导则》和国家电网公司颁布的《安全生产工作规定》、《安全生产监督规定》、《安全生产工作奖惩规定》、《国家电网公司特重大生产安全事故预防与应急处理暂行规定》及《电业生产事故调查规程》等相关的现场安全健康与环境管理标准和要求。坚决服从业主、监理工程师的统一指挥、统一管理、统一考核。

(一)加强标准化管理,不断提升安全管理水平。

现场要不断提高安全健康与环境管理标准和安全防护设施标准,制定并执行现场“安全管理工作标准、安全防护设施标准、文明施工管理标准、专职安监人员工作标准、环境保护工作标准、生活区及办公区卫生标准、场容卫生标准、节能降耗工作标准、个体防护佩戴标准、创建无事故工程工作标准”等项工作标准,按照国家电网公司的要求全面开展安全性评价工作,不断提高安全健康与环境管理的标准化工作水平。

工程中牢固树立“安全第一、预防为主”的思想,坚持“以人为本”管理宗旨,坚持“安全为天”的理念,实现公司作业行为规范化、安全管理科学化、材料设备定置化、防护设施标准化、外协管理制度化的管理要求。

(二)安全检查

按照业主的标准和要求、根据公司新制定的“反违章管理办法”进行习惯性违章的处理和整治,加大处罚力度,消灭现场习惯性违章。同时要坚持教育与处罚相结合的工作原则。不断提高作业人员遵章守纪的自觉性,实现人的安全行为规范化,构筑坚固安全防线,以违章零目标来确保事故零目标的实现。

⑷加大安全健康的宣传教育和培训力度,现场按照业主的统一规划和要求、根据公司《安全与文明施工标准图集》设立标准、足额的安全警示牌、标语牌。

⑸加强作业人员、专业人员触电紧急救护的培训,加强现场施工作业人员对窒息、火灾、出血等突发事件自保自救能力的培训。根据公司“特重大生产安全事故救援与应急处理工作预案”的相关要求,成立项目部“特重大生产安全事故预防与应急领导小组”,结合现场实际和安全施工特点,制定相应的事故应急救援与处理预案。并保证领导有力、组织健全、责任明确、措施得当、处置果断。

对于引进的所有外协队伍严格按照《规定》和华北电网有限公司、北京电力建设公司及浙江省地方政府的有关要求,把住安全施工的审查录用关、体检教育关、过程控制关、人员流动关、工程结算关;签订“分包工程安全健康与环境管理协议”,并进行定期专项检查、考核;按《规定》和公司相关要求预扣外协队伍“安全保证金”。

⑵对外协队伍要视同所属工地进行安全管理,坚持“五同样”(同样管理、同样学习教育、同样开展活动、同样检查考核、同样奖罚),严格执行公司“外协队伍安全管理考核办法”等要求,坚决杜绝“以包代管”和“以罚代管”的现象发生。

⑶对于外协队伍的人员流动实行“管理卡”办法,即每个人进行现场分别经由经营、劳资、安全、保卫、医务等部门审核,并填制附有本人照片的“管理卡”。

⑷按照公司新制定的“外协队伍安全管理考核办法(试行)”,对所有的外协队伍进行系统管理和考核,建立相应的奖罚机制,培养和提高其自我管理、自我约束能力,进一步规范分包工程的安全管理行为,为确保工程和公司安全工作目标打下坚实的基础。

⑸“管理卡”样式:外协队伍施工人员管理卡

胸卡号:                                        人员序号:

姓名

出生年月

性别

贴照

片处

文化程度

身份证号

队伍名称

家庭住址

工作部门

工种

特殊工种备案

体检结果

暂住证办理

就业证办理

部门

上岗时间

离岗时间

医务盖章

保卫盖章

劳人盖章

三级安全教育情况

考试部门

安监部考试成绩

工作部门

工地考试成绩

班组教育情况

安监部盖章

备注

1、外协队伍施工人员每人准备61寸照片;

2、进入现场施工人员必须携带身份证或身份证证明信;

3、暂住证由项目部保卫部门负责办理;

4、就业证由项目部劳人部门负责办理;

5、身份证复印件(三份)贴在此栏处(安监、工作部门、劳人存)。

(五)班组安全管理

⑴现场加强安全设施标准化建设,执行和实施《火电工程施工安全设施规定》,并按《规定》“火电施工安全设施标准名称表”确定的项目在现场设置并安装统一、规范和标准的安全围栏、活动支架、水平手扶绳、安全自锁器、速差自控器等设施,不断提高现场安全防护水平,努力实现安全设施标准化。

⑵特别要确保高处作业的三级防护(个体防护、脚手架防护、安全网防护)到位,确保高处作业的水平通道和垂直通道到位,要确保安全设施与工程项目施工同步。

(七)安全用电管理

⑴项目部工程技术部负责施工用电安全管理和监督工作。按有关规定编制“临时用电施工组织设计”,确定现场安全用电管理和实施要点。现场要参照《施工现场临时用电安全技术规范》(JGJ46-88)的标准进行用电设施、电源、线路的布设和使用、管理、检查等工作。

⑴脚手架的搭设要严格执行《建筑施工扣件式管脚手架安全技术规范》(JGJ130-2001)。

⑵项目部要将加强脚手架的安全管理工作做为日常安全监察和管理的重点来抓。自行施工和分包工程施工用脚手架的安全管理要同样进行,所有脚手架都应执行搭设、验收、使用、安全员签字的挂牌制度。

⑶脚手架搭、拆必须由持有效证件的专业人员进行,遇有施工交叉时,应设警戒区域和安全监护。施工人员应佩带工具袋,手用工具要拴安全绳,严禁乱扔乱掷等野蛮施工现象。

⑷脚手架搭设及使用要严格按“十二关”控制措施进行,特别是地基、防护、稳定、验收等必须严格控制。

(九)季节性施工安全保证措施

⑴加强各类施工机械的日常维护、使用过程中的安全和质量监督、检查、检验,确保其始终处于完好状态,不带病使用、不发生任何误操作及违章现象。

⑵施工机械的安装、拆除、移位、操作和指挥必须由专业人员进行,严禁违章指挥和违章操作行为的出现。

施工机械、施工机具设备和高处作业的设备均应符合国家或行业安全技术标准并应检查,并有安全员的签字记录;特种设备(电梯、升降机、起重机械、厂内机动车辆、防爆电气设备)必须取得地方政府质量技术监督部门的许可证方可使用。

(十二)锅炉压力容器安全管理

⑴按照《电力工业锅炉压力容器安全监察规定》加强火电安装工程及非电站用锅炉、压力容器的安全监察工作。工程技术部为锅炉压力容器的主管部门,锅监工程师负责对其各个环节的监督、检查和管理工作。

⑴深入贯彻“预防为主、防消结合”的消防方针,切实强化现场消防安全管理工作,认真落实各级消防安全职责。

⑵加强各级、各类人员的消防安全宣传教育工作,切实提高全员消防安全意识和能力。

⑶根据安全工程实际和项目消防安全特点,确定重点防火部位,并明确防火防爆的控制措施和防范措施。

⑷严格现场消防安全检查、考核,严格执行“动火票”制度,杜绝各类火险、火灾的发生。

⑸现场要按规定配备足够的消防器材和用具,要保证现场消防水源的畅通。并定期对消防设施和器材进行检查、维修、更换。

(十四)交通安全管理

⑴加强现场交通安全教育培训工作,全面加强《中华人民共和国道路交通安全法》的学习和培训,切实普及交通安全知识,提高全员交通安全意识。

⑵对现场车辆(含厂内驾驶车辆)驾驶人员进行定期安全培训,按照公司要求实行内部准驾证制度。实行“交通安全风险金”制度并进行严格考核,严格控制违章驾驶行为。

⑶按照公司及上级要求,严格控制车辆长途运输或载客,严防开夜车和疲劳驾驶现象的发生。确保不发生重大交通责任事故。

(十五)文明施工主要措施
1)强化责任、落实标准

材料、设备摆放要按要求标识清楚、准确,杜绝乱堆乱放现象的发生。

现场设备、材料的堆放严格按定置化规划进行,现场存放设备、材料不得超过规定的期限,码放应整齐、有序。

工完、料净、场地清”。

高处作业时,点焊的物件不得移动;切割的工件、边角余料等放置在牢靠的地方或用铁丝扣牢并有防止坠落的措施。

隔离层、孔洞盖板、栏杆、安全网等安全防护设施应予标识,并严禁任意拆卸或挪作它用;必须拆除时,办理移动防护设施申请,在工作完毕后立即恢复原状并经验收;严禁乱动非工作范围内的设备、机具及安全设施。

3)防触电事故

土方、坑、沟等作业,必须由具备资格的专业队伍组织进行。

根据季节安全施工特点和作业项目特点,对于土方开挖和沟、坑作业项目,要制定针对性的安全措施,并明确和实施防止坍塌事故的防范措施。

防坍塌措施中应包括坑、沟边物料码放要求,土质情况、放坡角度、护坡措施及监护、应急措施。

土方及坑、沟作业时,应对地下设施、地质情况进行深入的了解,并采取可靠的预防措施,防止人员及机械事故的发生。

NOSA五星管理体系

外协队伍(即分包单位,含包工队,下同)进行体系的运行,并全部溶入业主的NOSA管理工作中。严格贯彻执行NOSA五星级综合管理系统所包括的安全、健康、环境管理的全部内容,为确保业主“安全五星管理系统”有效运行和目标的实现,为避免和减少意外事故,减少经营中资产、设备、行为、人力资源、法律、自然、市场等各种风险,减少资金或其它方面的损失、不断改善工作环境做出最大的努力贡献。

P3MISKKS编码管理规划

P3管理规划

P3项目管理软件应用前景

P3软件在我公司的应用情况

本工程P3应用规划

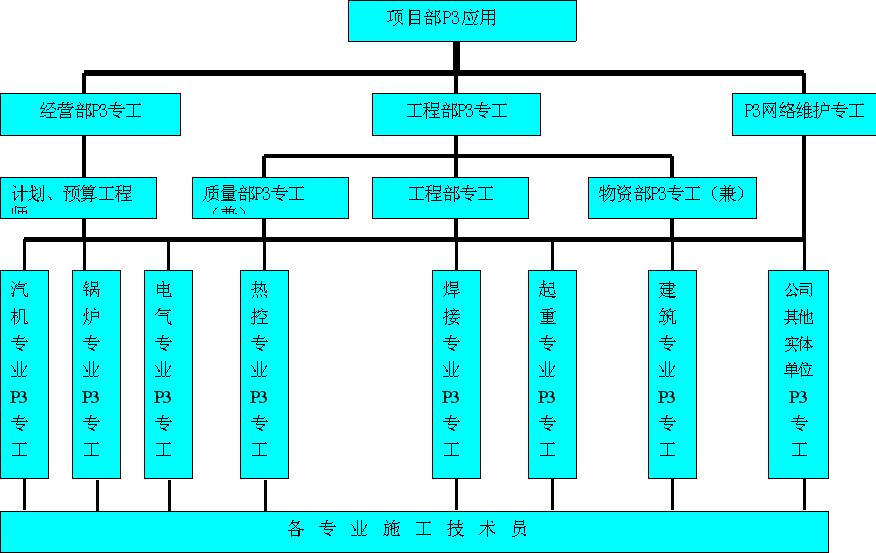

P3应用小组职责:

根据业主P3应用规划,本工程将采取四级网络计划共存一个工程的工程组管理模式,根据管理权限进行编制、更新和控制,流程如下:

(三)P3管理网络

(四)P3实施细则
1)工程进度计划管理层次

1-X2-X3X4-X5X6-X7X8-X9X10-X11X12-X13X14

施工作业代码结构:

SUBP

SPET

一级作业序号

二级作业序号

三级作业序号

四级作业序号

对于图纸和设备供应计划中的作业代码(实际为图纸或设备编号)规定如下:

图纸作业代码结构:

SUBP

SPET

根据设计院图纸卷册号确定的序号

设备作业代码结构:

根据设备KKS编码编制的序号  或

SUBP

SPET

系统编码

一级作业序号

设备序号

费用科目参照工程概预算编目划分,结构如下:

总费用

项目类别

工程分类

系统

单位工程

分部工程

分项工程

C

MIS管理规划

我公司MIS建设情况

我公司MIS应用情况

(一)在大唐唐山电厂技改电工程应用情况

本工程MIS应用规划

(一)网络系统建设

(二)MIS建设计划

2)建立OA系统

KKS编码管理规划

(一)在图纸资料管理方面的应用

(二)在设备管理方面的应用

(三)在施工过程中的应用

(四)在P3软件与MIS系统中使用KKS编码

(五)现场加工制作中使用KKS编码

附图目录

施工总平面布置示意图(施设-01

燃机施工机械布置立面示意图(施设-02

汽机房施工机械布置立面示意图(施设-03

余热锅炉汽包、模块吊装示意图(施设-04

燃气机、发电机定子吊装示意图(施设-05

汽轮发电机定子吊装示意图(施设-06

高压缸吊装示意图(施设-07

凝汽器模块吊装示意图(施设-08

主变压器吊装示意图(施设-09

梦龙施工综合进度网络计划图(施设-10

⑾P3施工综合进度网络计划图(施设-11

劳动力安排曲线图(施设-12
