某市超卓工程有限公司龙城工业园3号厂房施工组织设计方案

目   录

4

4

4

6

6

6

9

11

11

12

14

14

17

19

20

23

24

24

25

29

29

29

31

33

35

39

39

39

46

52

57

60

61

62

67

72

76

77

79

79

81

84

84

84

84

88

89

91

94

106

108

112

112

113

120

124

124

124

132

136

140

140

141

142

144

第一部分  编制说明

第一章 编制依据

第二章 适用范围

第二部分  工程概况

第一章 工程概况

第二章 建筑特征

项目

指标

基础

Φ400、Φ500静压预制桩

主体高度

25.60m

建筑层数

5层

±0.00相当于绝对标高

47.400m

项目

构造做法

屋面

结构层

(1)现浇钢筋混凝土板车 (2)屋面找坡:①结构找坡(外挑部分用1:8水泥陶粒找反坡2%),②建筑找坡(用不着:8水泥陶粒找坡2%)

找平层

1:3水泥砂浆15厚

绝热层

80厚憎水珍珠岩块

柔性防水层

二道防水材料①合成高分子材料、②基层处理剂

隔离层

干铺油毡一层

刚性防水层

面捣C20细石混凝土40厚提浆压光,内配温度钢筋Ф4﹫150双向,分格缝做法详88ZJ201P20大样,位置见屋顶平面。

架空隔热层(包括电梯机房屋面)

屋面用M25水泥砂浆砌120X120砖墩,架空180(240)高,面铺钢筋混凝土予制板35厚,钢筋混凝土予制板(配Ф4钢筋﹫200双赂)1:2.5水泥砂浆灌缝,纯水泥浆纹口

楼地面

(1)用1:2.5水泥砂浆20厚找平, 再面批1:2水泥砂浆10厚,洒水泥粉随手抹光。(2)楼梯梯面用1:2水泥浆20厚,坐砌墨绿色防滑砖;白色水泥浆抹缝。

厨房 卫生间地面

最薄处20厚C20细石混凝土向地漏找坡 10厚聚合物水泥砂浆找平   聚合物水泥基防水涂膜1.5厚 聚合物水泥5.0厚 外贴枣红色防滑地砖,防水涂层沿墙上翻150高

内地台

回填土分层淋水夯实,每层厚度不天于300,压缩系数天于0.8  面铺300厚毛石垫层,用河砂加水冲实

捣C15素混凝土150厚.

粉 刷

外墙

12厚1:3水泥砂浆找平层,8厚1:3水泥砂浆底层  聚合物水泥基防水涂漠1.0厚防水层 聚合物水泥砂浆7厚,浅明灰色釉面亚光小方砖.

外墙面伸缩缝防水做法详见SJ.A图集P662# 大样

内墙

用0.3:4水泥石灰砂浆15厚,纸筋(麻刀)灰罩面3厚,扫白色乳胶漆;

墙裙

(1)1:3水泥砂浆找底20厚,聚合物水泥基防水涂漠1.0厚 聚合物水泥砂浆5.0厚外贴白色釉面瓷片;1800高

踢脚线

1:2.5水泥砂浆打底15厚,纯水泥浆贴枣红色釉面砖色水磨石板;200高.

顶 棚

1:1:6水泥石灰砂浆打底10厚,纸筋灰批面3厚。

铝合金龙骨吊浅灰色铝合金扣板;位置详见建施

其他飘板底抹平,刷白色乳胶漆;

散水

斜坡

踏步

室外踏步贴墨绿色耐磨地砖

门窗及

楼梯

硬木门;夹板门吐 打底咖架面;底色两道,面油清漆两道,拼板门,油栗色油漆.底油一道,面油二道,采用白色3厚玻璃

本工程采用白色铝合金门窗框;采用绿色5厚玻璃

本工程采用白色玻璃幕框;绿色5厚玻璃具体构造由厂方制作确定

楼梯园(扁)钢栏杆先用红丹打底,面油银色油漆两道;楼梯钢管扶手先红丹打底,面油油漆两道;楼梯硬木扶手刷栗底色,油清漆两道;

序号

名称

单位

数量

1

混凝土

立方米

14400

2

钢筋

1808.5

3

模板

平方米

72418

4

砖模

立方米

5

红砖

立方米

6

空心砌块

立方米

第三章 结构特征

基础形式

主体结构

桩端土承载力设计值

静压预制桩

1000∽1800KN

结构部分

混凝土强度等级

钢筋

钢筋保护层

备注

天然基础

ФⅠ,ФⅡ

35

桩及承台

C25

ФⅠ,ФⅡ

桩50,承台35

地基梁

C25

ФⅠ,ФⅡ

35

楼梯

C25

ФⅠ,ФⅡ

板15,梁25

楼面

C25

ФⅠ,ФⅡ

板15,梁25

屋面

C25

ФⅠ,ФⅡ

板15,梁25

小屋面

C20

ФⅠ,ФⅡ

板15,梁25

框架柱

C30

ФⅠ,ФⅡ

25

首层

C25

ФⅠ,ФⅡ

25

二∽五层

C20

ФⅠ,ФⅡ

25

其它楼层

其 它

C20

板15,梁及柱25

接头形式

接头面积允许百分率%

受拉区

受压区

绑扎骨架和绑扎网的搭接

25

50

焊接骨架和焊接网的搭接

50

50

受力钢筋的焊接接头

50

不限

第四章 给排水设计

部位

管材选用

备注

给水系统

室内钢管

UPVC给水塑料管

卫生间支管

UPVC给水塑料管

消火栓系统

室内管道

镀锌钢管,DN>100时用普通钢管

室外管道

普通钢管

热水系统

干管

钢塑复合管

卫生间支管

钢塑复合管

排水系统

室内钢管

PVC排水管

卫生间排水支管

PVC排水管

第五章 电气设计

第六章 工程施工的特点和难点

第三部分  施工部署

第一章 施工准备

序号

项    目

内            容

进场后第几天完成

承办及审定

单位

1

施工组织设计

编制

确定施工方案和质量技术安全等措施,并报审。

甲方、监理、公司

2

建立施工组织

机构

成立项目经理部,确定各班组及组成人员。

1

公司

3

现场定位放线

点线复核,建立平面布置和建筑物的定位和控制细部。

项目部

4

现场平面布置

按总平面图布置水、电及临时设施。

4

项目部

5

主要机具进场

机械设备进场就位。

公司、项目部

6

主要材料进场

部分急用材料进场。

项目部

7

劳动力进场与教育

组织劳动力陆续进场,进行三级安全技术教育。

3

项目部

8

施工方案编制与交底

编写详细的施工方案,并向有关人员和班组仔细交底。

公司、项目部

9

编写施工预算

计算工程量,人工、材料限额量、机械台班。

4

公司

10

材料计划

原材料和各种半成品

需量计划

4

项目部

11

图纸会审

全部施工图。

10

甲方、监理、公司

12

砂浆、混凝土配合比

各种标号的砂浆,混凝土配合比设计。

8

实验室

13

进度计划交底

明确总进度安排及各部门的任务和期限。

6

项目部

14

质量安全交底

明确质量等级特殊要求,加强安全劳动保护。

3

项目部

第二章 指导思想与组织机构

序号

职务

姓名

职务、职称

学历

1

总指挥

2

技术总负责

3

总调度

4

工程负责人

5

工程技术负责人

6

项目经理

7

项目副经理

8

项目副经理

9

项目技术负责人

10

质量安全部

11

质量安全部

12

水电安装部

13

材料部

14

设备部

15

测量组组长

17

专职安全员

第三章 施工进度计划

70天

120天

110天

30天

附图“施工进度计划横道图”

第四章 施工组织

±0.00以下静压桩基础、承台为一个流水段施工。在主体结构施工中,每个流水段间以混凝土浇筑为关键线路,组织各施工段间的流水交叉施工,装饰和安装工程穿插施工。

                                  外墙装饰

主体结构             室内粗装饰       室内精装饰

                水、电 等安装      调

     静压预制管桩桩        基础承台

                              装预留预埋

    测温养护     地梁混凝土浇筑   局部模板

        满堂架      梁、板模板     梁板钢筋

线

        柱钢筋      柱模板    梁板内安装预留预埋

          安装预留预埋           梁、板、柱混凝土浇筑

工种

基础阶段

主体阶段

装修阶段

木工

3

50

10

钢筋工

10

60

6

混凝土工

10

40

10

架工

5

15

10

砌筑工

6

40

10

抹灰工

4

20

60

电焊工

4

6

6

油漆工

40

机械工

6

6

6

少数工种

4

4

4

配属工

4

4

4

第五章 施工机械组织

序号

名称

规格、型号

单位

数量

备注

1

发电机组

160KVA

1

160KVA

2

推土机

115马力

1

3

自卸车

15T

3

4

打夯机

10

5

混凝土搅拌机

ZJ-750

2

6

砂浆搅拌机

5

7

混凝土平板振动器

25

8

混凝土插入式振动器

50

9

混凝土输送泵

HB80

1

90M

10

电焊机

3

11

钢筋切割机

3

12

钢筋成型机

3

13

钢筋对焊机

3

14

弯管机

3

15

台式电锯

5

16

压刨

3

17

砂轮机

3

18

高速井架

3

19

手动电锯

10

第六章 总平面管理

第一节  施工现场规划及平面布置

编号

名称

面积(平方米)

1

门卫值班室

6.00

2

办公室

30.0

3

厨房、卫生间

32.90

4

仓库

35.00

5

配电房

25.00

6

钢筋加工厂

200.00

7

加工车间

30.00

8

木工加工厂

120.00

第二节 现场排水系统

第三节 施工用水

第五节 施工用电

其中:P1-取450KW

其中:P2-取75KW

计算得载流量为332A,查表选用BX型铜芯橡皮160mm2导线,一台250KVA变压器。

第四部分  主要工程项目的施工方法

第一章 静压预制管桩施工方案

第一节  桩的设计要求

桩承台编号

桩(mm

承载力(KN)

参考桩长(m

备  注

ZJ-1

400

1100

1922

ZJ-2

500

1800

2025

ZJ-a

500

1000

24

ZJ-3

500

1800

1924

ZJ-3a

500

1000

24

ZJ-4

500

1800

1430

ZJ-a

500

1000

24

ZJ-4b

500

1000

22

ZJ-5

500

1800

1631

ZJ-6

500

1000

2024

ZJ-a

500

1000

24

ZJ-7

500

1000

22

ZJ-8

500

1000

2024

ZJ-8

500

1000

2024

1.1M

230L/MIN

115L/MIN

184A

2.94M

第二节  施工方法

第三节  保证措施

第二章  承台的施工方法

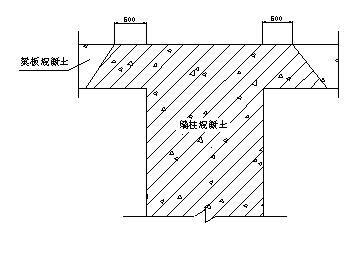

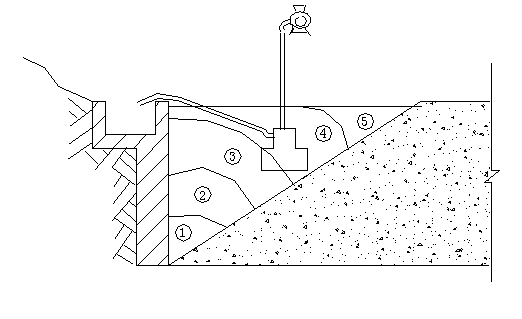

混凝土浇筑方向示

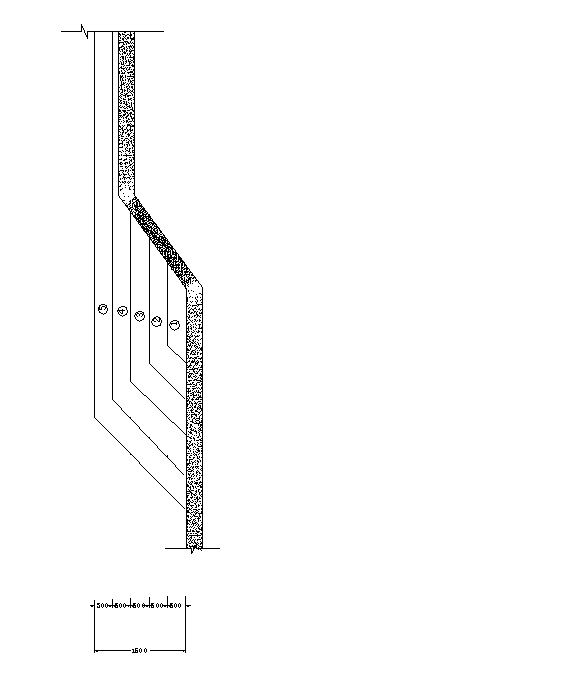

第三章 主体结构施工方法

第一节  总体安排

柱钢筋,顶板、梁模板柱模板,顶板、梁钢筋柱,顶板、梁浇筑混凝土混凝土养护至少7→1天柱拆模,7天或28天后顶板、梁拆模。

第二节  模板工程

20厚胶合板,钢木混合支撑。

1、梁模板安装:

(1)、在柱子上弹出轴线、粱位置和水平线,钉柱头模板。

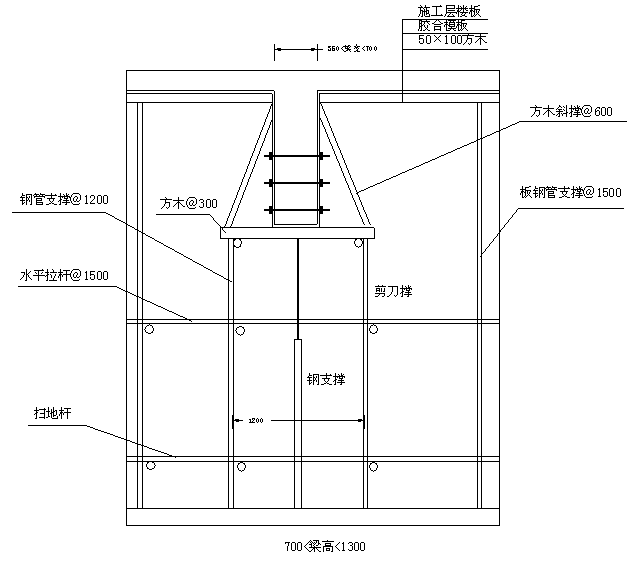

(2)、梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的千分之一至三。主次梁交接时,先主梁起拱,后次梁起拱。悬桃梁均需在悬臂端起拱0.6%.

(3)、支顶在楼层高度4.5m以下时,应设二道水平拉杆和剪刀撑,楼层高度在4 .5m以上时要另行作施工方案。

(4)、梁侧模板;根据墨线安装梁侧模板、压脚板、斜撑等。梁侧模板制作高度应根据梁高及楼板模板碰旁或压旁来确定。

(5)、当梁高超过750mm时,梁侧模板要加穿梁螺栓加固,间距@600

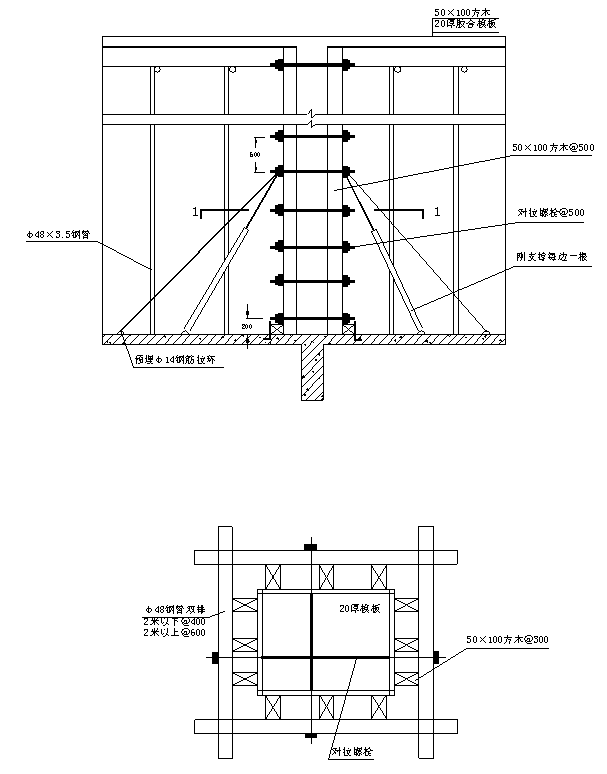

柱模板图

(6)、对于结构中的弧形线条,可采用先配模后安装加固的方法施工,配模方法为将弧形线条划分为若干小段,每段均用小宽度板条拼成设计形状,再在模板面钉一层镀锌铁皮,然后将配好的各小段模扳运至现场拼在一起,并与其他模板合并加固。

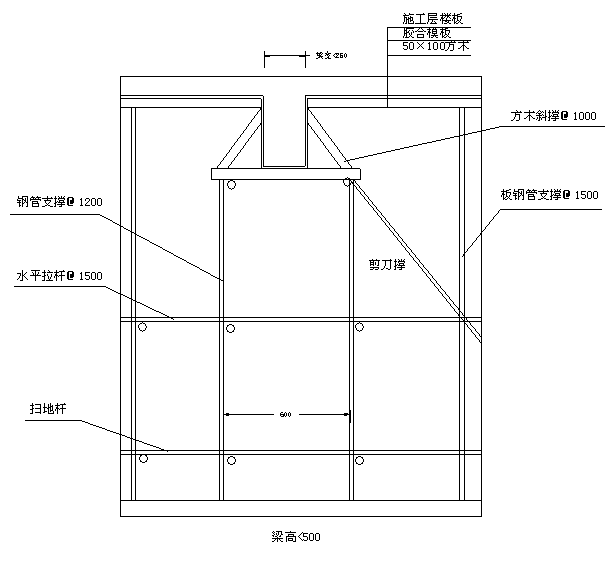

梁模板图一

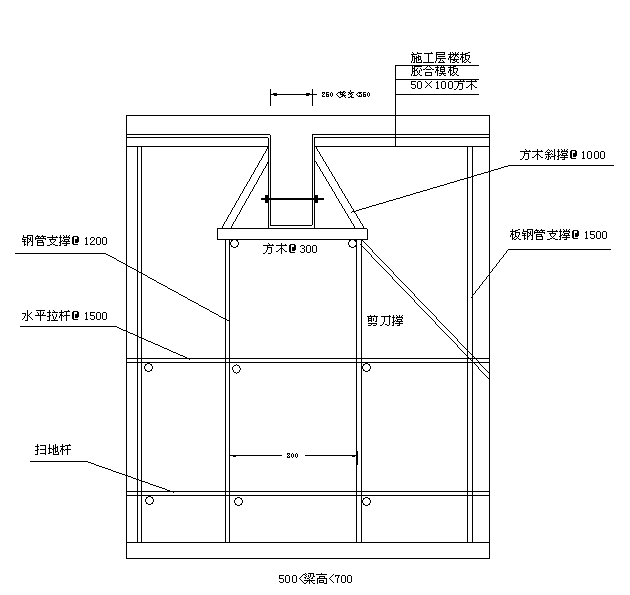

梁模板图二

梁模板图三

五、模板的拆除

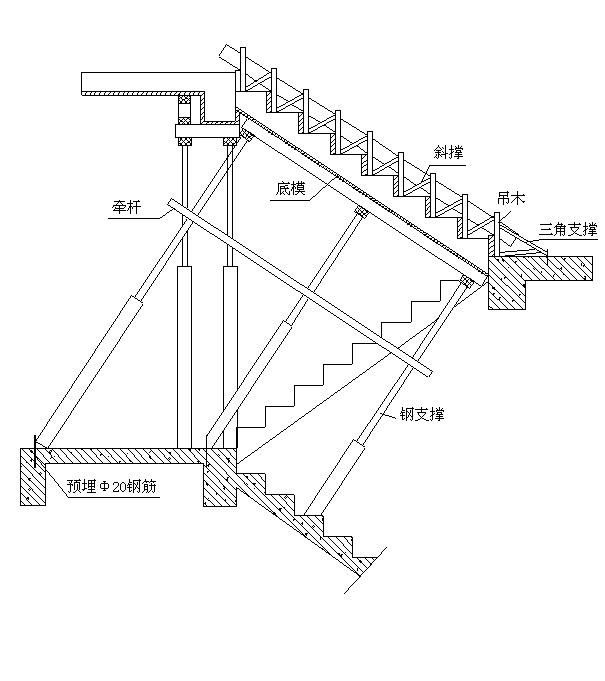

楼梯模板图

2、宽度≤2.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;跨度在2.0m~8.0m之间的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;宽度大于8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方可拆除(28天后);如果上一层的梁板混凝土未施工,则该层的梁板底模拆除后应加支撑。

第三节  钢筋工程

形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩。外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。钢筋弯心直径为2.5d,平直部分为3d。钢筋弯钩增加长度的理论计算值:对装半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

柱筋定位图

第四节  混凝土工程

推进,先将梁分层浇筑成阶梯 ,当达到楼板位置时再与板的混凝土一起浇筑。

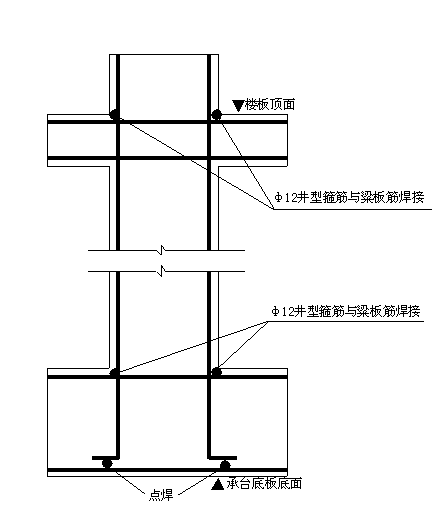

柱与梁板不同结点处

第五节  砌体工程

第四章 屋面工程施工方法

第五章 楼地面工程施工方法

第六章 装修工程施工方法

)、操作工艺

第七章 给排水工程施工方法

序号

名称

规格、型号

单位

数量

备注

1

套丝机

1/2“—4”

3

2

套丝机

1/2“—2”

1

3

砂轮切割机

2

4

电焊机

直流AX-165

1

5

电焊机

交流BX3-300

2

6

电焊机

手提式BX1-200型

2

7

气焊

1

8

试压泵

电动

1

9

试压泵

手动

3

10

冲击钻

6

11

台式钻座

1

0.75M、Φ110 →1.1M、Φ160→1.6M,立管不大于2M,层高小于或等到于4M时,应设置1个固定件,层高大于4M时,应设置2个固定件,固定件应尽量固定在立管口下边缘附近,管道支架要求结构合理,埋设平整牢固,排列整齐,支架与管子接触紧密,排水横管贴梁底敷设。安装排水塑料管,当层高≤4m时,应每层装一伸缩节;当层高>4m时,应根据伸缩量确定。

第八章 电气工程施工方法

序号

名      称

规  格

单 位

数 量

备  注

1

电焊机

24KW

2

2

手提电焊机

220V 6KV

3

3

液压弯管器

32-150

2

4

电动套丝扣

15-100

3

5

定形手动弯管器

管Φ15

20

6

定形手动弯管器

管Φ20

6

7

定形手动弯管器

管Φ25

4

8

合式钻床

管Φ12

2

9

砂轮切割锯

管Φ300

6

10

冲击电钻

管Φ6-12

6

11

手提电钻

管Φ8

4

12

兆欧表

500V

3

13

地阻测试表

ZC-8

1

14

万用表

数字式

3

第九章 外脚手架施工方法

第十章 测量控制方法

沉降观测点做

第十一章 重点和难点工程

第一节 大体积混凝土施工的温度控制

11.7米厚的承台混凝土最高温升值Tmax

2、干砂保护层厚度δ

第二节  预防渗漏、开裂的技术措施

20mm

第五部分  保证工程质量措施

第一章 质量目标

第二章 质量保证体系

第一节 质量标准的要素及其在保证体系中的具体反映

第二节 主要分部分项工程操作方法

第三节 质量保证体系

第三章 质量保证措施

第四章 防止质量通病措施

第五章 成品保护措施

第六章 计量管理措施

序号

仪器设备名称

规格型号

单位

数量

1

经纬仪

J2

2

2

水平仪

DS3

3

3

天平

TG628A

1

4

标准筛

D40MM

1

5

干湿计

272-A

1

6

容量筒

1Kg-20Kg

2

7

坍落度筒

1

8

砂子筛

10~0.8MM

1

9

石子筛

2.5~100MM

1

10

混凝土回弹仪

1

11

混凝土振动台

1

12

混凝土抗压试模

100×100

150×150

6

15

13

混凝土抗折试模

200×200

10

14

标准击实仪

1

15

砂浆试模

70.7×70.7

20

16

砂浆稠度仪

1

17

标准针

2

18

秒表(常用)

19

坡度尺(常用)

20

直尺(常用)

21

卷尺(常用)

22

靠尺(常用)

第六部分  安全生产保证措施

第一章 安全生产管理体系

第二章 安全生产保证措施

防护棚做法图

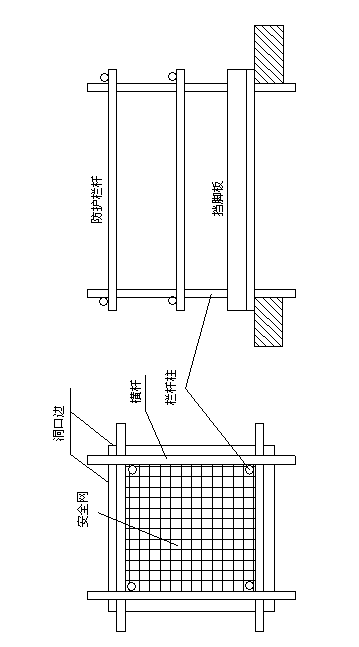

洞口防护栏

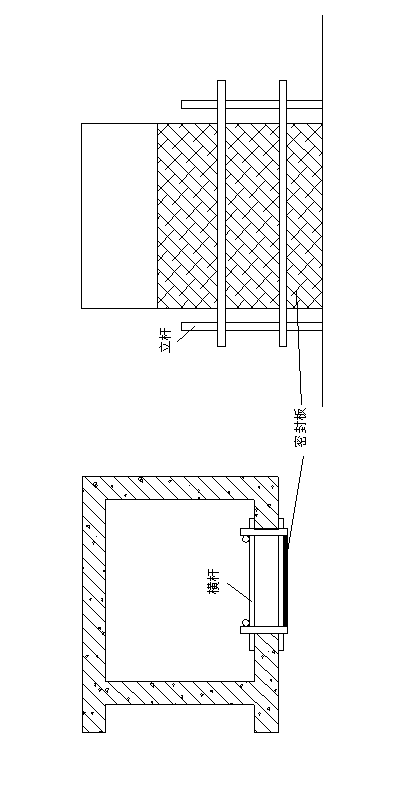

电梯井口、管道井口防护

屋面楼层临边防护示意图

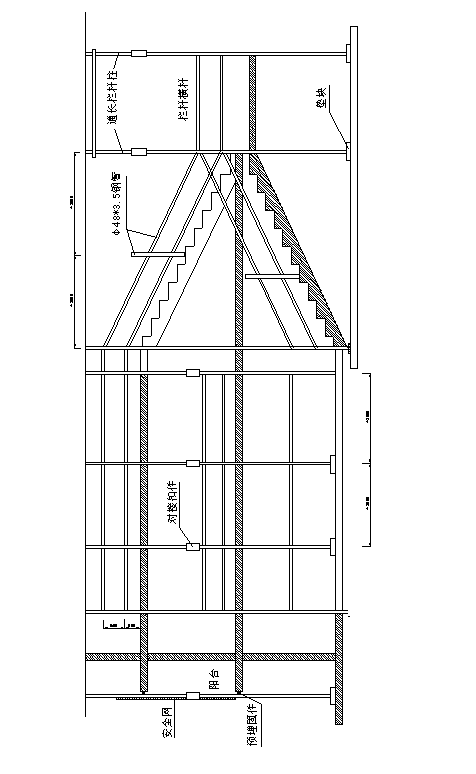

楼梯、楼层和阳台防护示意图

七、夜间施工

第三章 安全用电和电气防火措施

分配电箱   开关箱,开关箱距离机具不能超过三米,开关箱实行一机一闸一漏电保护。

第四章 分项工程安全技术措施

第一节 安全技术交底制度

第二节 分项工程安全技术措施

8m高以上。

第七部分  文明施工措施

第八部分  进度控制措施

第九部分  其它保证措施

第一章 季节性施工措施

第二章 现场消防措施

第三章 降低成本措施

成本控制图

第四章 与甲方分包队伍配合措施

================================================================
