目录
3
8
13
46
61
115
126
127
130
143
150
170
181
183
278
281
282
284
285
288
296
305
308
本施工组织设计适用于深圳市**中区室内装饰工程I 标段。施工组织设计在编制中依据:
1.深圳市**中区室内装饰工程I 标段施工招标文件、标前答疑、补充文件。
2.招标方提供的装饰施工图。
3.国家相关的法规、规范、标准、条例:
《中华人民共和国建筑法》
《中华人民共和国消防法》
《建设工程质量管理条例》(国务院令第279 号)
《建筑内部装修设计防火规范》(GB50222-95)
《建筑装饰装修工程质量验收规范》(GB50210-2001)
《民用建筑工程室内环境污染控制规范》(GB502325-2001)
《室内装饰装修材料有害物质限量十个国家强制性标准》
《关于加强建筑工程室内环境质量的若干意见》(建办质[2002]17 号)
《工程建设标准强制性条文》(建标[2002]85 号)
《装饰工程施工及质量验收规范》(GBJ301-88)
《建筑安装工程质量检验评定统一标准》(GBJ300-88)
《建筑工程质量检验评定标准》(GBJ301-88)
《建筑用砂》(GB/T14684-2001)
《天然花岗石建筑板材》(JC-205-92)
《建筑地面工程施工质量验收规范》(GB50209-2002)
《建筑用轻钢龙骨》(GB11981-89)
《建筑施工高处作业安全技术规范》(JGJ80-91)
《施工现场临时用电安全技术规范》(JGJ46-88)
《建筑施工安全检查评分标准》(JGJ59-88)
4.深圳市现行有关法规及施工标准。
5.本公司ISO9001、ISO14001、OHSAS18001 体系文件。
6.本公司装饰施工经验和资料。
7.本施工组织设计方案,在详细阅读“招标文件”充分理解图纸,深入现场考察的基础上,对本工程进行初步的组织设计和部署,我们承诺:工程一旦由我公司中标,我们将在本施工组织设计的基础上,根据施工合同的要求以及业主、监理工程师的各项指示,向业主和监理工程师提供更详细的,更能符合业主的各项要求的施工组织设计方案,确保工程按各项目标完成。
8.在考虑相关的分项工程的施工计划时,按“尽早完成,提供足够的时间由业主安排施工”的原则进行部署。
第二节 工程概况
一、工程简介
1、总体描述
深圳市**由深圳市政府投资兴建,深圳市**位于**中心区**大道以北、**路与**路之间,占地9.1 万㎡,总建筑面积约21 万㎡,建筑总长度435m,中区最大宽度145m,总高度81.7m。本公司投标的工程为深圳市**中区室内装饰工程I 标段,装饰施工图由深圳市建筑装饰(集团)有限公司与深圳市**装饰工程公司联合设计(除大会堂专项声学装饰施工图由中广电广播电影电视设计研究院设计外)。
本工程将是深圳市标志性工程之一,具有重大的社会意义。本次所投标段1 标段,主要工作内容是公共部分更是重中之重,其设计特点是用大量的造型、金属面板、特种玻璃、石材营造时代感,其它还包括钢结构、扪布、木饰面板、防火板、墙地砖、地毯等材料,就使用功能而言,包括公共空间和带有观演性质的大会堂等工程,这些工程对使用的功能、性能和安全要求都很高,工程施工过程中给排水、电气、安保、空调、消防、楼宇自控、综合布线等工程同时穿插进行,从而使整个工程变的很复杂,协调工作十分重要甚至有可能成为决定工程是否成功的决定性因素之一。
2、本工程承包商范围及工作内容
承包范围:
Ⅰ标段承包范围:首层入口大堂、负一层入口大堂、主要走道、窗口办文、窗口办文卫生间、大会堂、大会堂附属建筑的地面、天花、墙面、轻质隔断、门窗、固定家具等室内精装饰工程;室内照明工程,但不包括照明配电箱等的安装;卫生洁具安装工程(含五金配件),不含给排水管道安装。
工作内容:
装饰施工图所示全部内容,包括材料供应、装饰施工、竣工验收、保修等;
装饰范围内的卫生洁具安装(含五金配件);
由照明配电箱出线至用电设备的线路安装、灯具、开关、插座及其他用电设备的安装;
装饰范围内的墙体改造;
与土建主体工程、给排水、电气、安保、空调、消防、楼宇自控、综合布线、窗帘等承建商以及与装饰设计单位的协调配合。
三、现场情况
本工程为深圳市**中区室内装饰工程I 标段,施工场地较大,现已实现三通,现已基本具备有施工条件,临时供水、供电已接至现场,均能满足施工要求。
三、工程质量及工期
1、工程质量:
必须达到国家质量验收规范合格标准,并且工程质量力争获得市优质样板或金鹏奖。
2、工期要求:
工程工期要求120 天,2003 年7 月1 日开工,2003 年11 月1 日竣工。
四、工程材料
本工程所用材料均为优等品,并送样经设计人和甲方同意后采用。深圳市**中区室内装饰工程I 标段实行包质量、包工期、包安全施工、包文明管理的全面承包方式。施工单位成立相应的工程项目部,直接向业主甲方代表和工程监理负责,负责自身的进度计划与总进度计划的协调,接受上述单位对工程质量、工程进度、产品保护、安全施工、现场文明管理等项目工作的监理和管理。
该工程质量严格按照国家现行的施工验收规范和质量评定标准检查验收,严格按图施工,每完成部分分项工程由乙方自检后通知甲方及监理人员检查签认,工程质量要求必须达到合格标准。
作为有幸参加该工程投标的单位之一,为确保工期顺利进行,保证工程的档次及质量,我公司保证积极配合甲方工作,服从甲方及监理公司的管理。虽然该工程技术难度大,施工工期短、质量要求高,只要思想上重视,措施上得力,坚持高标准、严要求,以国家大局和工程大局为重,就能克服重重困难,达到优质高效的目的。
我们理解,在实际施工过程中,不可避免的会产生计划变更、设计修改、项目工程内容的增减,届时我们将会根据业主的要求,对施工组织计划作出相应的调整。
工程质量的好坏、进度的保证很大程度与施工机械的先进性有关。对于本工程的施工,我公司将针结实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机械设备的适用性,充分满足施工工艺的需要,从而来保证工程质量和装饰效果。
我公司在本装饰工程的施工中,配备机械设备时,将遵循以下原则:
1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机械和手持动力机具。
2)充分发挥现场所有机械设备的能力,根据具体变化的需要,合理调整装备结构。
3)优先配备本工程施工中必须的、保证质量与进度的、代替劳动强度大的、作业条件差的配套的机械设备。
4)按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不财标准的机械设备,以保证质量为原则,努力降低施工成本。
5)另外,在配备机械设备时,我公司综合考虑了以下因素:
a.技术先进性。机械设备技术性能优越、生产率高。
b.使用可靠性。机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。
c.便于维修性。机械设备要便于检查、维护和修理。
d.运行安全性。机械设备在使用过程中具对施工安全的保障性能。
e.经济实惠性。机械设备在满足技术要求和生产要求的基础上,达到最低费用。
f.适应性。机械设备能适应不同工作条件,并具有一定多用的性能。
g.其它方面:成套性、节能性、环保性、灵活性等。
二、投入的主要施工设备
拟投入的主要施工设备表(见表9.1)
三、投入的主要检测仪器
投入的主要检测仪器表
序 号 | 计量器具 名称 | 编 号 | 制 造 厂家 | 测 量 范围 | 数 量 | 出 厂 日 期 | 备注 |
1 | 水平尺 | MQ/9140 7-15 | 上海 | 900mm | 1 | 2002.4 .19 |
|
2 | 工程质量检测器 | MQ/9140 7-16 | 温州南方建筑工 具 厂 | 1~2m | 1 | 2002.4 .19 |
|
3 | 工程内外直角检测尺 | MQ/9140 7-18 | 温州南方建筑工 具 厂 | 14/150mm | 1 | 2002.4 .19 |
|
4 | 契形塞尺 | MQ/9140 7-19 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
5 | 数显卡尺 | MQ/9140 7-21 | 上海量具 工 具 厂 | 0~200mm /0~8” | 1 | 2002.4 .19 |
|
6 | 万能角度尺 | MQ/9140 7-22 | 上海量具 工 具 厂 | 0~320º | 1 | 2002.4 .19 |
|
7 | 卷线器 | JL-1 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
8 | 百格网 | JL-2 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
9 | 反光镜 | JL-3 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
10 | 吊线锤 | JL-4 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
11 | 焊接检测尺 | JL-5 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
12 | 伸缩杆 | JL-6 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
13 | 水电检测锤 | JL-8 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
14 | 数字钳形表 | MQ/9140 7-23 | MASTECH | 750~1000V | 1 | 2002.5 .29 |
|
15 | 万用表 | MQ/9140 7-24 | 上海第四 电 表 厂 | -100~22dB 0~10V 0~2KΩ | 1 | 2002.5 .29 |
|
16 | 接地电阻测试仪 | MQ/9140 7-25 | 杭州征达仪表公 司 |
| 1 | 2002.5 .29 |
|
17 | 兆欧表 | MQ/9140 7-26 | 杭州征达仪表公 司 | 0~500MΩ | 1 | 2002.5 .29 |
|
18 | 声级计 | MQ/9140 7-27 | 国营四三八O 厂嘉兴分厂 | HS5920 | 1 | 2002.1 1 |
|
19 | 压力泵 | MQ/9140 7-28 | 杭州萧山坎山振兴工具厂 | SB-2.5 | 1 | 2002.1 2 |
|
20 | 响鼓锤 | JL-7 | 温州南方建筑工 具 厂 |
| 1 | 2002.4 .19 |
|
21 | 水准仪 | DS3-A | 南京光学仪器厂 | 500m | 1 | 2000.8 .17 |
|
22 | 经纬仪 | J2-1 | 南京光学仪器厂 | 3KM | 1 | 2000.4 .23 |
|
一、质量方针和质量目标
严格按照公司ISO9001 质量标准进行施工管理。
确保“合格”。并且工程质量力争获得市优质样板或金鹏奖。
为了达到该质量总目标,在施工全过程中,以目标管理统揽全局,以经济承包为杠杆,以全面推广应用ISO9001 国标质量标准为手段,开展质量管理工作,将单位工程质量总目标分成各分部工程、分项工程的分目标,各质量分目标落实到具体人头上,并实行经济承包,实行关键工序、关键时候重奖重罚、使每个项目员工和目标直接相关,对目标负责,并给每个项目员工以压力、以动力、最大限度地调动和发挥每个员工的生产积极性和聪明才智,提高员工的质量意识。
为了确保该工程施工质量达到现行施工及验收规范的合格标准,并为争创市优工程或鲁班奖打下良好基础,必须建立行之有效的质量保证体系,把质量保证活动系统化、标准伦、制度化、使整个工程实现全面的质量和控制。按GB/T9000-ISO9000 系统标准,根据公司质量保证体系的要求,结合本工程的实施情况,建立由公司总工程师领导、项目技术负责人负责的质量管理机构,使整个质量保证体系协调运作,工程的质量始终处于受控状态。
实行目标管理,进行目标分解,按单位工程及分部分项工程落实到责任部门和人员,除公司质量监督部门和项目技术负责人外,现场另安排专职质监员跟班作业,按照公司质量保证体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。
积极开发质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,积极做好QC 成果的推广应用工作,最后实现单位工程合格并争创优质样板工程或金鹏奖的目标。
二、质量要求
工程质量包括产品质量和工作质量两部分。
(1)产品质量: 产品质量包含以下六个方面:
a. 适用性:要求装饰效果良好,使用方便;
b. 可靠性:要求结构安全可靠,强度、稳定、抗震等性能符合有关技术标准的规定;
c. 耐久性:在物理、化学作用下可安全使用到规定年限;
d. 经济性:工程造价低、建造周期短、使用维修费低等;
e. 美 观:装饰造型先进合理、美观、新颖、大方,并与建筑环境协调;
f. 安全性:主要指施工方便和使用安全;
(2)工作质量:管理包括以下两个方面:
a. 生产过程中的工作质量:指设计、施工过程中的技术业务及后勤管理等工作质量;
b. 服务质量: 指工程交工后的质量回访和维修服务等。
第二节 质量保证体系
建立本项目的质量保证体系,实施质量管理,建立组织结构、职责、程序、过程和资源全方位的管理,把项目的人、财、物等生产要素,按各种工作标准、管理标准、技术标准等组成统一的整体。从投标、签定合同,材料和设备供应,现场施工到交工验收等运行质量保证体系,按照国际标准化组织颁布的ISO9001 质量标准,建立一套行之有效的文件化的质量保证体系。

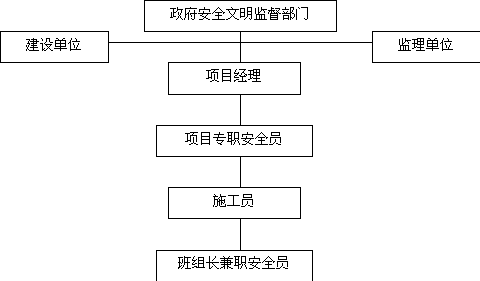

一、质量控制的重点
(1)管理评审
管理体系应定期评审,以保证其符合ISO9001 标准及实现企业的管理方针。质量评审采用现场评审或会议形式。
(2)质量体系
公司必须建立在维持行之有效的文件化的质量体系,以保证工程质量稳定、连续并不断提高。
(3)合同评审
通过对招标文件和合同草案的评审,确保合同条款明确完善和对其正确理解,正式合同签订前及执行期间都应对合同进行评审。
(4)文件控制
通过对公司所有质量体系文件和工程技术文件从产生到回收的全过程进行控制,使其处于受控状态并能及时修改或换版。
(5)采购
通过对供应商和分包商的选择及对产品的质量关的严格控制,保证所采购的材料符合要求。公司建立合格供应商和合格分包商的名单,并定期对其进行评审。采购产品时必须有完整的计划、合同和相应的规范、标准等,并严格进行验证。
(6)业主提供的物资
通过对业主提供的物资进行有效的控制,使其能满足施工的需要。必须在合同中规定双方的责任,将业主提供的物资列入采购计划,按规定对其进行验证、检验、储存和保管,出现问题加以记录。
(7)产品标识与可追溯性
通过对原材料、施工过程及竣工工程的标识,使产品具有可识别性和可追溯性。对原材料应在记录上和实物上进行标识,对重要材料还应记录、跟踪其使用部位,对施工过程应在记录上和实物上标识,特殊工序还应记录、跟踪其使用部位。
(8)工序控制
通过对施工工序各个环节的控制,保证其质量满足要求。
(9)检验与试验
通过按规定对产品和过程进行检验和试验,以确保质量符合要求。
(10)检验、测量和试验设备
通过按规定对检验、测量和试验设备的购置、统一管理、使用、保养和定期检定、校准等进行严格控制,使之处于完好状态并且其精度能满足使用要求。
(11)检验和试验状态
通过对检验和试验状态的标识和控制,确保只有通过了规定的检验和试验且合格的产品才能使用和安装。标识的方式有记录和实物标识。
(12)不合格品的控制
通过对原材料、半成品及工序中不合格品的及时标识、隔离、评审并采取相应的处置措施,使其不得被使用、安装或隐蔽。
(13)纠正和预防措施
通过对各工作中比较严重的不合格或反复发生的不合格进行调查和分析,采取相应的纠正措施,并定期总结,分析其发生趋势和可能性,采取相应的预防措施,把不合格减至最少。
(14)搬运、贮存、防护和交付
通过对施工材料的搬运、存贮、保管和交付的严格控制,防止其损坏或变质。
(15)质量记录的控制
通过对质量记录的标识、填写、收集、归档、存贮、保管按规定进行严格控制,以证实产品达到规定的要求及质量体系正在有效运行。
(16)内部质量审核
通过定期进行内部质量审核,验证质量活动有关结果是否符合计划的安排,并规定质量体系的有效性。
(17)培训
通过对员工进行上岗的培训、特殊关键作业或技术管理人员培训等,使其素质满足施工要求。
(18)服务
通过对已交付使用工程的保修和回访工作的严格管理,保证售后服务的质量,提高我公司的社会信誉。
(19)统计技术
正确运用统计技术,为质量管理和控制工作服务。
二、质量保证体系组织机构

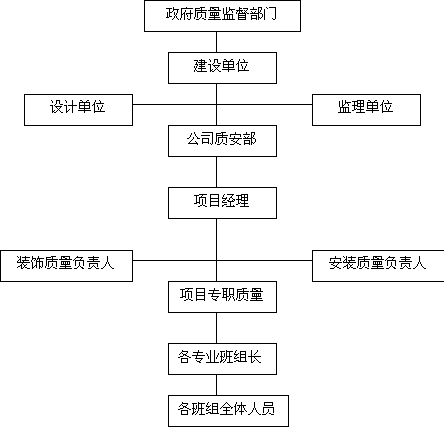

建立完善的质量保证体系,实行项目经理质量负责制,项目经理是项目的第一质量责任人,项目经理以下实行质量层层负责制,把好每一道质量关,力争实现本工程既定的质量目标。
第三节 质量保证制度
1.严格控制材料采购过程,保证本工程所使用的材料质量符合国家标准,不符合材料坚决不得入场。
(1)严格选择材料厂商,必须是本公司的合格材料,并且长期合作,信誉等级较高,供货质量比较可靠。
(2)如有甲供材料只有质量合格的甲供材料才考虑使用,当甲供材料质量不合格时本公司以书面形式提请业主予以更换。
(3)对于外购件工序,也严格选择分承包方,且长期合作,信誉等级较高,提供的服务质量比较可靠,本公司还从进场材料质量、材料加工质量、合作态度、售后服务质量等方面进行控制。
(4)当进场材料质量出现不合格时,要求供应厂商予以调换或退货,如材料质量出现严重不合格,将考虑取消该厂商的供货资格,并将其从合格材料分承包方名单中剔除。
(5)进场材料严格管理,防止材料出现后天性的不合格,任何材料进场时要检验,搁置一段时间后再使用也要重新检验。
2.严格控制进场施工人员素质,不仅生产工人的技术素质要得到保障,而且管理人员的素质也要得到保证。
(1)进场施工人员须持有权威机构颁发的上岗证,特殊人员还须持有特种操作证,否则不允许进场施工。管理人员也须持证上岗,项目经理和质量安全员须有相应的资质证书。
(2)进场施工班组实行试用制,为通过试用期考核的班组马上退场,通过试用期考核但在以后施工中出现重大质量事故或质量不稳定的班组也马上退场,在施工过程中不服从管理的班组不允许使用。
(3)严格保持工人班组的稳定性和整体技术素质,不允许进场班组人员任意更换、调整或无限度膨胀,在班组的使用上充分发挥班组的特长,做到人尽其才。
(4)加强对管理人员的考核,如管理人员在管理或技术上出现重大失误,造成重大质量事故,则该管理人员须解聘下岗。
3.严格控制施工过程,防止不合格工序产生,杜绝不合格工序流入下一过程。
(1)质安员在工地现场,不停巡视检查,及时发现问题,及时纠正、制止,预防质量事故于萌芽状态。
(2)实行质量一票否决权制,只要经质安员检查出有质量问题,一律返工,并且一切后果由施工人员自负,并扣罚材料费,所对应的专业工长和项目经理、质安员分别予以50~100 元/人次的罚款。
(3)实行样板制,在大面积施工同一种材料时先拿出一小部分做个样板,请业主、设计师和质监站认可后,方可进行大面积施工,若有一方不认可则必须重做样板直至认可为止。
(4)实行质量大检查制度,每个月均有一次由公司经理会同有关部门人员进行一次在建项目的质量大检查,各个项目之间相互对比,寻找差距,进行“比、学、赶、超”创优活动,对所检查项目的工程质量、现场安全生产、文明施工几大指标进行比较打分,每次对得分最高和得分最低的进行奖罚,对当月有质量事故的项目一律处以1000元罚款,相应将罚款所得奖给得分高、工程质量优良、现场安全生产、文明施工做得好的项目。
(5)公司经理还实行对项目随机抽查,若对施工质量有所怀疑并经查实立即就质量事故大小,当场对责任人罚款30~200 元,对任何人从不宽容,若整改不及时或对质量认识不够,屡教不改,情节严重者可解聘下岗。
(6)增强质量意识,高度重视质量工作,树立“质量就是企业的生命”的思想,严格按照施工图、操作规程及质量检评标准组织施工。
(7)加强岗位责任制,贯彻“谁管质量、谁施工”,“谁施工、谁负责”,“谁操作、谁保证质量”的原则,严格实行工程质量与经济责任挂钩,用经济手段确保质量岗位责任制的实施。
(8)严格质量评定制度,认真做好自检、互检、交接检的三检制度,上道工序由班组长、工长和质检员验收合格后,方可进行下道工序作业。
(9)认真实施技术责任制,严格按照施工规范进行施工,落实技术责任到各工长,认真贯彻施工组织设计及特殊技术措施。
(10)充分发挥各管理人员的职能作用,使工程质量达到优良标准。
(11)实行风险承包,把工程质量责任直接落实到个人,和每个人的经济利益挂钩,奖罚分明,使每个人都有压力,也有动力。
(12)由公司质安科负责向工地派驻质安人员,质安员和专业工长以及施工人员一起,实行专检、自检、互检、交接检这一行之有效的确保质量的有效措施,组成一个质量监督网络,多层次多方位地对工程质量实行严格的管理,另外,对材料、外协件的进场质量有一个良好、正确的评估,不合格产品不得进场,任何产品都应有合格证或检验报告,杜绝一切因材料不合格而产生的施工质量问题。
(13)严格进行技术交底,认真做好施工任务书的签发工作,各专业工长安排施工人员施工前必须要有书面的技术交底,其内容要包括:工作内容,施工工艺过程技术要求,质量要求,完成时间等。施工任务书的签发要有质检人员的参与,并且对施工质量有否决权,使施工质量能有一个良好的保证。
(14)开展QC 小组活动,把措施订到实处,精心操作,杜绝质量通病。建立质量保证体系,保证“PDCA 循环”的正常运转,对采用的新工艺、新材料、新技术和新结构,制定有针对性的技术措施,以保证工程质量。
(15)加强质量教育,树立以质量为本的观念,奖罚分明。
第四节 质量保证措施
1、施工前的质量控制
1)对参与工程的各施工队,各专业施工人员进行上岗资质审查,发现问题,采取纠正直至取消参与资格。
2)对技术文件、报告进行详细审阅,如图纸是否完整无缺;各专业图纸是否有矛盾;技术标准是否齐全;准备进场的材料、半成品的质量检验报告;新材料的鉴定书是否保存完好等等;
3)配备必要的测试设备、手段、审查合同中关于检验标准方法是否合乎规定;
4)审阅进度计划,施工方案;
5)实测建筑物各部分的尺寸,为施工放线准备资料,发现问题应及时书面报告上级;
6)对主要设备及机械进行审核;
7)认真听取设计人员作的设计交底,明确设计意图及各部位的质量要求;
8)准备全部质量管理表格,并对表格的作用、用法理解;
9)检查有关担保和保险工作;
10)检查工地现场占有情况和工地环境,周边环境,找出影响施工交通运输、材料堆放的原因和办法,
11)召开开工前的工地会议,全面检查开工条件。
2.施工过程中的质量控制
严格按施工图纸和施工技术规范的要求进行施工,认真按公司质量体系文件之《项目质量控制程序》运作,严格抓好施工过程中工程质量和工艺质量的控制。
需经配制或加工后使用的材料,应事先进行试验工作,确定施工工艺参数,并在施工中严格按工艺参数进行控制。
各分项工程施工前,施工员应对作业班组进行技术交底、质量交底,明确分项工程质量要求以及操作时应注意的事项。
在分项工程施工过程中,施工员应根据施工与验收规范的要求随时检查分项工程质量,工程施工中严格执行三检制(自检、互检和交接检),检验不合格的要求进行整改,然后再进行复查,直到合格为止。
施工员对负责的分项工程质量进行检查,确认达到质量要求的应及时填写《分项工程质量评定表》,质检员在收到施工员送交《分项工程质量评定表》后,应及时对该分项工程质量进行检验并确定该分项工程的质量等级。
做好成品保护,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。
质检员对工程的质量检验和核定按照GBJ300788 规定进行。建筑工程的质量应符合BGJ30188 的规定,建筑电气安装工程质量应符合BG30388 的规定。
分项工程完成后,由项目技术负责人组织对该分部工程质量的评定,并由质检员核定。
单位工程完成后,由项目资料员整理全部技术资料,并填写《单位工程质量综合评定表》和签字盖章。
及时准确地收集质量保证资料,并做好整理归档工作,为整个工程的积累原始准确的质量档案。
3.工程完成后的质量控制
(1)按合同要求进行竣工、检验和检查验收;
(2)检查未完成工作和缺陷,及时解决质量问题;
(3)制作竣工资料和竣工图;
(4)维修期内,完成未完成工程和缺陷修补;
第五节 质量通病及防治措施
下面对本工程可能出现的质量通病提出预防及治理方法。
1、石材墙柱面的质量通病及防治措施
1)接缝不平,板面纹理不顺,色泽不匀
产生原因:
a. 基层处理不合质量要求,对板材质量的检验不严格。
b. 镶贴前试拼不认真。
c. 施工操作不当,特别是分次灌浆时,灌浆高度过高。
预防措施及治理方法:
a. 镶贴前先检查墙、柱面的垂直平整情况,超过规定偏差应事先剔除或补齐,使基层到石材板面距离不小于5cm,并将墙、柱面清刷干净。浇水湿透。
b. 镶贴前在墙、柱面弹线,找好规矩。
c. 事先将有缺边掉角、裂纹和局部污染变色的石材板材挑出,再进行套方检查,规格尺寸超过规定偏差,应磨边修正,阳角处用的石材板,如背面是大于45°的斜面,还应剔凿磨平至符合要求才能使用。
d. 按照墙柱面的弹线进行石材板试拼,对好颜色、调整花纹,使板与板之间上下左右纹理通顺,颜色协调,缝子平直均匀。试拼后,由上至下逐块编写镶贴顺序号,再对号镶贴。
e. 镶贴小规格块材时,可采用粘贴方法;镶贴大规格板材(边长大于40cm)或镶贴高度大于1m 时,须使用安装方法。
f. 待石膏浆凝固后,用1:2.5 水泥砂浆(厚度一般为8~12cm)分层灌注,每次灌注不宜过高。
2)开裂
产生原因:
a. 当石材板的色纹、暗缝或其他隐伤等缺陷以及凿洞开槽处,受到结构沉降压缩变形外力后,当外力超过板材薄弱处的强度,加上应力集中。
b. 当石材板镶贴在外墙面、紧靠厨房、浴厕等潮气较大的部位时,安装粗糙、板缝灌浆又不严实,侵蚀气体和湿空气易透入板缝,使钢筋网和挂钩等连接件遭到锈蚀,产生膨胀,给石材板一种向外的推力。
c. 石材镶贴墙、柱面时,上下空隙较小,当结构受压变形,石材饰面受到垂直方向的压力。
d. 在石材镶贴的外墙面,当接缝不实,潮气侵入,冬季在寒冷地区造成结冰,体积膨胀使板材开裂。
预防措施及治理方法:
e. 在墙、柱等承重结构面上镶贴石材板时,应待结构沉降稳定后进行;安装顶部和底部石材板时,应留有适当的缝隙。
f. 安装石材板,灌浆要饱满,接缝缝隙应不大于0.5~1mm,嵌缝要严密,板材不得有缝隙、缺棱掉角等缺陷。
g. 因结构沉降引起的开裂,待沉降稳定后,视不同程度,采取补缝或更换。
h. 非结构沉降引起的开裂,随时采用水泥色浆掺胶修补,色浆的颜色应尽量做到与修补的石材表面接近。
3)墙面腐蚀,空鼓脱落
产生原因:
石材是一种变质岩,主要成分为碳酸钙(CaCO3),约占50%以上,杂有其他成分则呈不同的颜色和光泽,例如白色碳酸钙、碳酸镁,紫色含锰,黑色含碳或沥青质,绿色含钴化物,黄色含铬化物;红褐色、紫色、棕黄色含锰及氧化铁水化物等。石材中一般都含有许多矿物和杂质,在风霜雨雪、日晒下,容易变色和褪色。如空气中的二氧化硫,遇到水气时能生成亚硫酸,然后变为硫酸,与石材中的碳酸钙发生反应,在石材表面生成石膏。石膏易溶于水,且硬度低,使磨光的石材表面逐渐失去光泽,变得粗糙、产生麻点、开裂和剥落。
预防措施及治理方法:
a. 室外石材墙面压顶部位,要认真处理,保证基层不渗透水。操作时,横竖接缝必须严密,灌浆爆满,每块石材板与基层钢筋网接应不少于四点。设计上尽可能再顶部加雨罩,延长使用寿命。
b. 将空鼓脱落的石材板拆下,重新安装镶贴。
c. 采用环氧树脂钢螺栓锚固法。
2、木贴面板的质量通病及防治措施
颜色不均匀,木纹突变或局部开胶
产生原因:
由于材质本身不匀或树种混杂,以及油漆不好,过分潮湿等都会造成颜色不均匀。当树根与树梢方向不顺时,则易造成木纹突变。若局部受潮、脱胶就造成开边或局部有轻微凸起。
预防措施及治理方法:
施工安装前应对板的颜色、木纹等进行挑选排列,达到颜色均匀,并统一将树根向下,树梢向上,使木纹通顺、自然。在施工和使用过程均应注意防止局部渗水;油漆时板表面一定要干净、干燥,并涂刷得薄而均匀。
3、木贴脸的质量通病及防治措施
木搁珊与墙体固定不牢,安装不平整、分格档距不合要求
产生原因:
a. 结构施工没有考虑与装修的配合,为装修创造必要的条件。
b. 混凝土墙体施工时,预留门窗洞口尺寸位置不准确,或因模板变形,洞口尺寸产生了较大偏差。在配制木搁栅时,又没适当处理,给安装筒子板、贴脸板造成困难。
c. 木搁栅料含水率大或未防潮使搁栅受潮,造成木搁栅产生变形。
d. 木搁栅排档不均匀,使铺钉面层时出现不平或松动。
e. 筒子板木搁栅根部因操作困难,没有用方尺靠方,而产生误差,使筒子板迎面不方。
预防措施及治理方法:
a. 在结构施工前,认真熟悉图纸,对设置预埋件的规格、部位、间距及装修预留量等要作详细交底。
b. 木搁栅料的含水率应小于15%,厚度应大于20mm,并不得有腐朽、疖疤、劈裂及扭曲。
c. 木搁栅安装前,应检查墙面洞口尺寸及位置,必要时应先进行修整。偏差较大时,则要从结构上修整。
d. 检查预埋件是否符合木搁栅分档的尺寸、数量是否符合规定。
e. 木搁栅必须与每一只预埋件固定牢。
f. 筒子板的木搁栅一般分三片配制,上部一片,两边各一片。
g. 木墙裙的木搁栅钉完后,横向根据墙面抹灰的标筋拉线找平;竖向掉线坠找直。
h. 木墙裙再阴阳角处必须在拐角两个方向钉木楞。
4、吊顶龙骨的质量通病及防治措施
1)木搁珊拱度不匀(吊顶搁栅下表面的拱度不均匀、不平整,搁栅周边或四角不平,经短期使用产生凹凸变形等)。
产生原因:
a. 吊顶搁栅材质不好,变形大,不顺直,又硬弯,施工中又难于调直;木材含水率过大,在施工中或交工后产生收缩翘曲变形。
b. 不按规程操作,施工中吊顶搁栅四周墙面上不弹平线或平线不准,中间不按平线起拱,造成拱度不匀。
c. 吊杆或吊筋间距过大,吊顶搁栅的拱度不易调匀,同时,受力后易产生挠度,造成凹凸不平。
d. 受力节点结合不严,受力后产生位移变形。
e. 吊顶搁栅接头装钉不平或接出硬弯,直接影响吊顶的平整。
预防措施及治理方法:
a. 吊顶应选用比较干燥的松木、杉木等软质木材,并防止受潮或烈日暴晒;不宜用桦木、色木及柞木等硬质木材。
b. 吊顶搁栅装钉前,应按设计标高在四周墙壁上弹线找平;装钉时,四周以平线为准,中间按平线起拱,起拱高度应为房间短向跨度的1/200,纵横拱度均应吊匀。
c. 搁栅及吊顶搁栅的间距、断面尺寸应符合设计要求;木料应顺直;木料
在两吊点间如稍有弯度,弯度应向上。
d. 各受力节点必须装钉严密、牢固。
e. 吊顶内应设置通风窗,使木骨架处于干燥环境中;室内抹灰时,应将吊顶人孔封严,待墙面干后,再将人孔打开通风,使吊顶保持干燥环境。
f. 如吊顶搁栅拱度不匀,局部超差较大,可利用吊杆或吊筋螺栓把拱度调匀。
g. 如吊筋未加垫板,应及时安设垫板,并把吊顶搁栅的拱度调匀;如吊筋太短,可用电焊将螺栓加长,并重新安好垫板、螺母。再把吊顶搁栅拱度调匀。
2)主龙骨、次龙骨、纵横方向线条不直
产生原因:
a. 主龙骨、次龙骨受扭折,虽经修整,仍不平直。
b. 挂铅线或镀锌铁丝的射钉位置不正确,拉牵力不均匀。
c. 未拉通线全面调整主龙骨、次龙骨的高低位置。
d. 测吊顶的水平线误差超差,中间平线起拱度不符合规定。
预防措施及治理方法:
a. 凡是受扭折的主龙骨、次龙骨一律不宜采用。
b. 挂铅线的钉位,应按龙骨的走向每间距1.2m 射一枚钢钉。
c. 一定要拉通线,逐条调整龙骨的高低位置和线条平直。
d. 四周墙面的水平线应测量正确,中间按平线起拱度1/200~1/300。
5、石膏板吊顶的质量通病及防治措施
1)拼板处不平整
产生原因:
a. 操作不认真,主、次龙骨未调平。
b. 选用材料不配套,或板材加工不符合标准。
预防措施及治理方法:
a. 先安装主龙骨,并拉通线检查其是否正确,然后边安装板边调平。
b. 应使用专用机具和选用配套材料,可保证加工板材尺寸符合标准,减少原始误差和装配误差。
2)罩面板大面积不平整,挠度明显
产生原因:
a. 由于未弹线,导致吊杆间距偏大,或吊杆间距忽大忽小等,吊顶构造不符合要求。
b. 龙骨与墙面间距偏大,致使吊顶在使用一段时间后,挠度暴露较为明显。
c. 次龙骨间距偏大,也会导致挠度暴露明显。
d. 采用螺钉固定时,螺钉与石膏板边的距离大小不均匀。
e. 次龙骨铺设方向不妥,不是与板长边垂直,而是顺着罩面板长边铺设,不利于螺钉排列。
预防措施及治理方法:
a. 按规定在楼板底面弹吊杆的位置线,按罩面板规格尺寸确定吊杆间距。
b. 从稳定方面考虑,龙骨与墙面之间的距离应小于100mm。如选用大块板材间距以不大于500mm 为宜。
c. 在使用纸面石膏板时,自攻螺钉与板边或板端的距离不得小于10mm,也不宜大于16mm,因为受到龙骨断面所限制。板中间螺钉的间距不得大于200mm。
d. 铺设大块板材时,应使板的长边垂直于次龙骨方向,以利于螺钉排列。
6、地毯地面铺设的质量通病及防治措施
1)表面不平整,起鼓、皱褶
产生原因:
a. 地毯打开时出现起鼓现象,又未卷回头重新铺展。
b. 地毯铺设时,推张松紧不匀,铺设不平伏,出现松弛状。
c. 基层墙边阴角处地板木条上的抓钉未能抓住地毯,出现波浪状,易产生皱褶。
预防措施及治理方法:
a. 地毯打开时出现起鼓现象,必须立即卷回头,再重新平稳展开,要注意表面平坦。
b. 铺设地毯时必须用“膝撑”逐段逐行推张地毯,使之既拉紧,又平伏地面,并随即用钢钉锚固,防止松弛。
c. 在墙边阴角处地毯应裁剪合适压进墙边,并用扁铲敲打,让地板木条上的抓钉能真正抓住地毯。
2)花饰不对称
产生原因:
a. 对于铺设的地毯,未进行周密地观察研究,没有区分无花饰和有花饰地毯的特点而盲目操作,两块连接的地毯花饰不对称。
b. 由于选购的地毯规格与房间的铺设面积不相符,如为了两块连接的地毯花饰对称,需要切掉不对称的部分,造成地毯面积不够,于是马虎铺设。
预防措施及治理方法:
a. 根据铺设面积,合理的选购适当规格的地毯,须注意,如果是花饰地毯应考虑保留余量。地毯铺设前,应先进行周密的观察研究。花饰地毯的拼接于与裁切要恰当。在接缝处用胶烫带细心粘贴,并将接缝辗平、压实,不能搭缝或离缝。
第六节 质量检查制度
1.现场质量检查的制度
(1)开工前检查。目的是检查是否具备开工条件,开工后能否连续正常施工,能否保证工程质量。
(2)工序交接检查。对于重要的工序或对工程质量有重大影响的工序,在自检、互检的基础上,还要组织专职人员进行工序交接检查。
(3)隐蔽工程检查。凡是隐蔽工程均应检查认证后方能掩盖。
(4)停工后复工前的检查。因处理质量问题或某种原因停工后需复工时,亦应经检查认可后方能复工。
(5)分项、分部工程完工后,应经检查认可,签署验收记录后,才允许进行下一工程项目施工。
(6)成品保护检查。检查成品有无保护措施,或保护措施是否可靠。
此外,还应该经常深入现场,对施工操作质量进行巡视检查;必要时,还应进行跟班或追踪检查。
2.现场质量检查的方法
现场进行质量检查的方法有目测法、实测法和试验法三种。
(1)目测法:其手段可归纳为看、摸、敲、照四个字。
看,就是根据质量标准进行外观目测。如墙纸裱糊质量应是:纸面无斑痕、空鼓、气泡、折皱;每一墙面纸的颜色、花纹一致;斜视无胶痕,纹理无压平、起光现象;对缝无离缝、搭缝、张嘴;对缝处图案、花纹完整;裁纸的一边不能对缝,只能搭接;墙纸只能在阴角处搭接,阳角应采用包解等。又如,清水墙面是否洁净,喷涂是否密实和颜色是否均匀,内墙抹灰大面及口角是否平直,地面是否光洁平整,油漆浆活表面观感,施工顺序是否合理,工人操作是否正确等,均是通过目测检查、评价。
摸,就是手感检查。主要用于装饰工程的某些检查项目,如水刷石、干粘石粘结牢固程度,油漆的光滑度,浆活是否掉粉,地面有无起砂等,均可通过手摸加以鉴别。
敲,是动用工具进行音感检查。对地面工程、装饰工程中水磨石、面砖、锦砖和石材贴面等,均应进行敲击检查,通过声音的虚实确定有无空鼓,还可根据声音的清脆和沉闷,判定属于面空鼓或底层空鼓或底层空鼓。些外,用手敲玻璃,如发出颤动音响,一般是底灰不满或压条不实。
照,对于难以看或光线较暗的部位,则可采用镜子把射或灯光照射的方法进行检查。
(2)实测法:就是通过实测数据与施工规范及质量标准所规定的允许偏差对照,来判别质量是否合格。实测检查法的手段,也可归纳为靠、吊、量、套四个字。
靠,是用直尺,靠尺检查墙面.地面.屋面的平整度。
吊,是用托线板以线锤吊线检查垂直度。
量,是用测量工具和计量仪表等检查断面尺寸.轴线.标高.湿度.温度等的偏差。
套,是以方尺套方,辅以靠尺检查。如对阴阳角的方正.踢脚线的垂直度.预制构件的方正等项目的检查。对门窗及构配件的对角线(窜角)检查,也是套方的特殊手段。
(3)试验检查:指必须通过试验手段,才能对质量进行判断的检查方法。如对桩或地基的静载试验,确定其承载力;对钢结构进行稳定性试验,确定是否产生失稳现象;对钢筋对焊头进行接力试验,检验焊接的质量等。
3.工地检查和巡视
施工员或质检员的现场目测检查是一种主要方法,其涉及的范围可以很广,能在一天内发现许多警告信号或低劣的征兆。虽然有些目测检查结果不能作为质量的正式判定依据,但对这些部位进行进一步的检验,及早解决工程的质量问题,对施工是非常有利的。
经验丰富的质检员与施工员,在觉察缺陷与低劣操作工艺的警告信号方面往往具有敏锐的鉴别力。但应培养出观察、记录并报告所见到的操作工艺的习惯和洞察力。根据颜色、表面状况、简单卷尺的测量、步距测量、脚后跟检查压实程序等等最简单的办法,留意工程存在的问题。
在施工过程中,技术负责人应有计划地巡视工地各部分,应当每天对全部工程巡视一次。当发现某些点的质量明显太差时,最好先说服操作者改善后再作全面检查,一般挑选质量较差的点进行取样抽查。
在巡视检查时,不能干涉班组的作业,而应在其职权范围内劝告、引导、建议改善工作。技术负责人或质检员应作好检查和巡视的记录和个人日记。
4.旁站监督
工程的敏感部位或重要工程都有必要在施工时实行旁站监督,即技术负责人和质检员始终在现场监视操作过程。
这些敏感部位或重要工序在施工时比其余部位更易于形成缺陷,而且纠正起来很困难和昂贵。对这一类工程要予以特别的控制。
旁站的目的,在于尽早发现事故苗头,杜绝或减少质量问题的产生,消除质量隐患,因此,旁站应当是全天候、全过程的现场监督。
5.工序管理
工程质量监理不仅仅是质量验收,而是全过程、全方位的质量控制。落实这一思想的主要方法就是工序管理程序。如下图所示。
工序管理的主要意图是对每道工序的开工和质量验收进行直接控制,并进行中间交工验收,这一程序全部用表格记录下来,并将全部检查和试验结果纳入质量验收过程中。
第七节 现场成品保护措施
在施工过程中,有些分部、分项工程已经完成,其他工程尚在施工;或者某些部位已经完成,其他部位正在施工,如果对已完成的成品不采取妥善的措施加以保护,就会造成损伤,影响质量。
成品保护主要有护、包、盖、封四种常用手段。
护:就是提前保护,以防止成品可能发生的损伤和污染。如为了防止饰面墙面免受污染,在脚手架、安全护栏、进料缴频繁的地方要重点保护,其他部位需常规保护。具体方法是钉上干净的塑料布或纸板,对其转角部位用干净的软膜衬垫;门口最易碰伤的部位要用夹板护住门窗安装好后要加楔固定等。
包:就是进行包裹,以防止成品被损伤或污染。如花岗石,应用立板包裹捆扎;楼梯把手油漆前应裹纸保护;电气、插座、灯具及卫生洁具以及外露的五金配件(如锁、把手)都应包裹,防止磨损或污染。
盖:就是表面覆盖,以防堵塞、损伤。花岗石楼梯应用木板加气板等覆盖,以防踩踏和物体磕碰;落水口、排水口安装好后应加以覆盖,以免落物堵塞;其他一些需要防晒、防冻、保温养护的项目,也要采取适当的覆盖方式加以保护。
封:就是局部封闭。如室内墙纸、地毯、木地板油漆完成后,均应立即锁门;室内防水做完后应封闭上层面的出入口;室内抹灰或浆结束后,应有专人定时开关门窗等。
总之,在工程项目施工中必须充分重视成品保护工作。成品保护,除合理安排好施工工序、采取有效防护对策、措施外,还必须加强对保护工作的思想认识和实际操作检查,并制定相应的落实制度,以真正贯彻实施好这项工作,保护好自己和他人的劳动成果。
深圳市**中区室内装饰工程I 标段 限定工期为120 天竣工,对于如此规模、如此复杂、交叉作业如此频繁的工程来讲,工期是非常紧张的。为了确保工期,作为我们工程的施工单位来讲,最好能够留出一定的提前量,以预防出现不可预见的不利因素。为了使确保120 天竣工的工期,必须对施工进行全面而细致的安排,使人力、机械设备、材料等都得到充分合理的使用,各部位的施工、各工序的搭接较为紧凑。所以进度控制的主要作用就是按照目标和组织系统,对系统各个部分的行为进行检查,以保证协调地完成总体目标。其主要任务是:
(1)、检查并掌握工程实际进度情况;
(2)、把工程项目的实际进度情况与计划目标进行比较,分析计划提前或延后的主要原因;
(3)、决定应该采取的相应措施和补救方法;
(4)、及时调整计划,使总目标得以实现。
一、进度控制顺利执行的条件
施工的组织是围绕着施工进度计划来进行的。实现进度的首要前提是要有一个科学合理的工程项目进度计划。在工程项目实施阶段,进度计划的作用,对于项目经理来说,其意义远远超出了进度控制。例如,需要根据进度计划在施工管理中协助指挥、协调人力、物力;监督实际进度,评价由于各种生产力、失误、天气或由于建设单位方面的主观因素等变化而产生的影响。
施工进度计划是多种因素交错,且涉及面很广的指导性文件。为保证施工进度计划顺利执行,应做到:
(1)施工组织设计的施工进度计划应列为合同中一项主要考核内容,凡按计划竣工者,应予奖励,拖期者,相应受罚;
(2)在编制月度实施计划,分项工程施工计划,材料采购计划,劳动力计划等相关计划时,必须从制度上使之与施工进度计划紧密配合,互相衔接,融为一体;
(3)充分落实编制施工进度计划的条件,避免过多的假设而失去对装饰工程施工的指导作用;
(4)对施工期长的项目要实行分期、分段编制进度计划的方法,对不同阶段、不同时期,提出相应的进度计划,以保持指导施工的前锋作用;
(5)确保施工进度计划上通下达,加强汇报交底工作,避免进度要求与项目管理及现场施工之间相互脱节、各搞一套。否则,既重复劳动,又影响进度计划的贯彻;
(6)注意收集和积累工程实际进度等案例资料,加强施工进度的反馈,并经过整理、加工和系统化,成为编制施工进度计划的有效参考数据,同时还可存入电脑,以提高进度编制效率和管理的功能。
二、编制施工进度表
在编制施工进度表时,要使其切实可行,而不是作摆设,必须综合考虑诸如下面的这些因素:确定关键工作、人力和施工设备能否满足完成计划的工程量、基本工程程序是否实际有用、施工设备的规模和技术状态是否良好、工作场面是否能展开、施工人员的身体状态和精神状态、材料供应计划如何、劳动力有无浪费或短缺、设计变更是否频繁、质量安全有无保障、对突发事件的预见能力等等。施工单位在编制工程进度计划时,应特别重视动员阶段的计划,包括施工设备、劳动力、工作骨干进场日期和准备情况,进驻和占有现场的日期以及其他准备工作。这一阶段的工作不易在进度计划表上清楚地表达,却极为明显地影响着开工和起初的进展,这一阶段出现延误一定要加强补救措施。
三、修订施工进度计划
在工程的整个施工过程中,编制修正进度计划往往要进行多次。
当工程项目有重大变更或重要事件发生时,如工程部分暂停、工程事故、增加或减少工作量、改变设计方案、改变施工方案等,都会对进度产生较大的影响,而这一类事件使工期控制变得相当复杂。
一般情况下,即使没有明显的延误情况,施工单位也应该每隔一段时间(如1个月)调整一次进度计划。因为随着工程的进度,各种施工条件和环境也在不断变化,定期进行全面检查对施工单位自身争取主动、降低成本、加快进度是非常有利的。
工程进度控制的目标虽然很明确,但整个控制过程中的判断和分析在很大程度上取决于现场人员的掌握,如实际进度与计划进度的差距、工程延误的严惩程度、施工力量和施工组织的改善、补救措施的效果预测等工作往往没有明确的标准和依据,有时项目各部分工作错综复杂,或受外界因素的制约,这就要求项目经理具有丰富的实践经验。
根据深圳市**中区室内装饰工程I 标段 的特殊要求,若从以下几个方面采取有效的措施,120 天的工期是能够得到保证的。
(一)设计方面
深圳市**中区室内装饰工程I 标段的室内设计所牵涉的面广泛而复杂,施工展开以后,影响工期的重大因素之一就是频繁出现设计变更,而之所以出现设计变更又往往因为施工现场条件与设计有出入,可能的出入主要包括以下几方面:
1、空调风水管、消防水管走向、高度与天花造型有冲突;
2、灯位布置与天花造型、喷淋冲突;
3、空调风水管、消防水管高度与天花高度冲突;
4、空调风口与天花造型冲突;
5、空调风口与灯位冲突;
6、天花造型的结构、天花高度在实际情况中无法布置等。
为此我们采取的措施为:
1、天花施工前项目部由项目经理主持,公司工程部工程师、设计部经理和首席设计师,技术负责人牵头组织项目部各技术人员对图纸进行会审,详细记录会审结果,对图纸未直接表述但必须明确的尺寸给予推导出来。
2、收集其它专业施工图纸等技术资料,对这些技术资料中和装饰交叉的地方进行会审,看是否有数据冲突。
3、在项目班子里特别安排了建筑学、结构学和室内设计专业的技术人员,对设计中不合理的地方进行记录。
4、邀请业主、监理工程师、设计方、相关施工单位一起对有冲突的交叉处进行会审、协调。
5、在施工中发现设计与实际不符的地方在向设计师、监理工程师、业主汇报的同时,应组织设计师将我们的变更建议方案以最快的速度向设计师、监理工程师、业主汇报,以积极合作来争取时间。
(二)现场条件
1、在供水供电、垃圾外运等方面出现问题,也会影响工期的进展。比如供电,我们准备现场放两台柴油发电机,万一停电,也有应急措施。
2、现场施工的单位很多,施工技术中有交叉,在施工现场平面安排、通行路线、施工面的影响等都可能对施工造成影响(如由于材料临时堆放与其它专业施工单位场地冲突只好选择在较远的地方堆放材料,由于许多施工单位同时在一个工作面施工造成施工面太窄等)。为此在考虑临时平面布置时,应跟其它专业施工单位进行协商协调,把不利的可能出现变动的因素考虑在前面并力争解决。同时应准备两个方案,一旦冲突再协调的同时马上安排工人按预备方案进行施工。如对材料运输线路进行改变、临时材料堆放地面进行改变,变化施工面。
(三)各施工单位进度的变化
各施工单位的进度可能会因为现场情况而变化,由于装饰施工的面层必须等隐蔽工程结束后方可施工,装饰基层龙骨有时必须配合专业安装工程施工,所以必须不仅掌握装饰施工进度还要掌握其它专业施工单位的进度计划和实施情况,同时对其它施工单位通报我公司的周进度计划,从而使其它施工单位了解我们的计划作出修正或协调。
(四)加强管理
不出质量事故,不返工;不出安全事故,不停工;工期就能得到基本的保证。在质量问题上,竖立质量第一的思想,严格坚持质量检验制度。虽然施工单位是乙方,但是应象甲方那样保有高度的责任心,发扬一丝不苟的精神。严格执行ISO9001 质量管理体系。这正如战争期间制造武器一样,由于没有检验试验的时间,但又要求生产出来的武器必须合格,马上能用,这就要求生产过程每一道工序都严格把关,必须合格,这样无论经过多少工序,其生产出来的产品自然合格。深圳市**中区室内装饰工程I 标段 ,时间非常紧迫,一方面坚持执行ISO9001 质量管理体系,一方面同时又建立必要的检验制度,如此就可以保证质量合格。在安全问题上,我们有专门的章节给予详细的讨论,但我们还应强调一种观念或一种思想,那就是:
“在安全问题上,不怕小题大做。”在施工工序问题上,第一不能“偷工”,设几道工序就几道工序;第二不能工序前后错乱。不能想当然办事,欲速则不达。我们应该挖掘各方面的潜力,发挥各方面的积极性,从而加速工期。
(五)加强施工配合
施工配合是另一个影响工期的重大因素,其中又有三方面的问题:
1、工序衔接不紧;
2、交叉施工协调不利;
3、装修成品交叉破坏而返工。
为了克服上述问题,首先定期地和及时地召开各个层次各种规模的协调会,做到自己心里明白,别人心里也明白。另外,需要树立一种思想:自己份内的各交叉作用的工种须协调,与别施工单位有关联的交叉作用也必须有义务和责任去做好配合协调工作。要树立为国家和业主负责的观念,要树立局部服从整体的观念。相互拖迤扯皮,害了自己,害了别人,也害了整个工程工期。
加强成品半成品保护工作,无论是自己施工范围内的还是其他施工单位范围内的;进行保险投保,如果出现成品半成品的损毁,虽然能挽回一定的经济损失,但工期的损失是无法弥补的。因此,成品半成品的保护,应提到重要的议事日程上,而且必须采取非常具体可行的措施。
(六)保障及时供货
不能及时供货,对工期起着直接的影响。
要保障及时供货,须做好如下几个方面的工作:
1、选好材料供应商(按ISO9001 中的供应商选择程序):一要货好;二要有充足的供货能力;
2、把好材料检验关:生产地检验与现场检验相结合,施工前检验与施工期间检验相结合,发现问题,及时退换;
3、做好采购计划,做好资金周转计划,绝不挪用材料款。
(七)加强计划的可行性、周密性和针对性
所谓一个环节影响一大片,所谓挂一漏万,所谓一个小小的疏忽会导致全局的失败,往往跟我们的计划做得好做得坏是息息相关的。除了制定计划要考虑可行性、周密性和针对性之外,还要及时修定计划,特别是三天的时效计划。施工现场情况复杂,而且往往会出现许多不可预见的情况,因此,我们的计划一定要有灵活性,可变性和适应性。
(八)完善作业方法,采用先进工艺
大面积施工,要考虑流水作业和交叉作业的必要性。要合理组织劳动力,要加班加点赶工期,又不能长期搞疲劳战术,工作效率低下,简单的延长时间是徒劳的。因此,合理安排,科学组合,充分发挥人的积极性和各种潜能。
对于深圳市**中区室内装饰工程I 标段来讲,尽管施工单位很多可能造成工作面拥挤,但交叉作业和流水作业是可行的,也是必要的。
优良的传统的施工工艺,在保证工程质量方面,起着决定性的作用。但是,时代的进步,科学的进步,特别是在分秒必争的信息时代,也要求我们打破陈旧的传统工艺,采用先进而可靠的先进工艺,既保证工程质量,又提高工作效率,缩短工期。我们将采用已多次应用实践证明可靠的先进工艺来进行施工。
(九)其他方面
除了遵守国家有关法律法规之外,还要遵守当地的有关规定,比如协调好与当地建委、城管、卫生、公安等部门的关系。进场施工之前,问明当地各主管分管部门都有哪些规定,都有哪些该交的税费。有经验表明,许多施工单位经常忽略与上述各职能部门协调好关系,而这往往又对工期起着致命的影响。
第二节 保证工期的具体措施
1、制定详细的、包含各工种各作业层的计划,及时总结,及时分析,不断调整和完善计划。
(1)制定涵盖整个工程各项内容的网络计划,明确各主导工序的完成时间,从总体上把握工程的进度。
(2)严格按照计划安排生产并随时检查进展情况。
(3)每周定时召开项目生产会,对一周的生产情况进行汇报总结,对进度的完成情况进行综合分析,找出原因并针对情况整改。
(4)根据工程的实际情况不断调整和完善各层次计划,使计划能切实指导施工的开展。
(5)做好周进度计划,周进度进化是最能反映实际并切实执行的进度计划,也是修正编制旬进度计划、月进度计划的依据之一,是整体计划最基本的依据之一。
(6)仔细阅读图纸,不仅熟悉装饰施工的技术资料,还应在业主、监理公司的协调下熟悉其它安装单位的技术资料。从而做到心理有数。
(7)加强与监理工程师、业主、其它专业施工单位的沟通与协调,共同致力于将进度安排合理化,将施工技术方案合理化,避免交叉中的冲突(包括工作面、衔接)等原因拖延工期。
2. 落实后勤保障工作,避免因材料、人力或其他原因对工程进度造成不可挽回的影
响。
(1)材料采购工作必须走在施工的前面,要求各专业工长在拿到施工图纸后的最短时间内提出材料计划报公司以作安排。
(2)公司物资部收到项目提出的材料计划后,应立即对计划进行分析分类,确定各类材料的性质和最后采购日期,并向采购人员下达采购计划。对于常用的小批量材料可临时采购;对于大批量材料须马上组织资源;对进口材料或石材须考虑进货周期和加工周期,须在总体材料计划提出后立即采购。
(3)对于甲控材料,我方将尽可能早的提出材料计划和样品以供确定。公司劳资部门组织足够数量的劳动力投入施工现场。
(4)关心工人生活,急工人之所急,解除工人的后顾之忧,使其能放心工作。
3. 调度措施
(1)定期对工人进行工期教育,强化工人的时间观念。
(2)灵活机动的安排人力,采取阵地战与游击战相结合的策略指导施工。
(3)划分施工区域,采取分片包干的办法组织施工,提倡打歼灭战,不给后续工序留尾巴。
(4)进行立体施工,天花、墙面、地面及其他作业面数条战线同时展开,大胆穿插。
(5)安排加班,使工程自始至终处于高峰作业期间。

4. 工程进度控制流程图
5.进度控制流程及重点
(1)工程施工单位提交施工进度计划,由业主或监理单位审核后确认。
(2)在确定工程进度计划后,为确保其实现而编制下述大量的辅助计划是非常必要的。如果这一系已列为工程进度计划的组成部分而得到同意,则可省去这一程序中大部分工作,但每月的详细进度计划仍是需要编制的。
1)月度工程施工实施计划;
2)材料采购计划;
3)分部工程施工计划;
4)分项工程施工计划;
5)施工机具调配计划;
(3)检查工程进展情况,进行实际进度与计划进度的比较。分析工程延误(或提前)的原因 ,及时采取补救措施。
(4)修订进度计划。工程施工单位综合考虑修订的进度计划必须仍按原竣工目标编制。如果在修订计划之前已获得延期索赔的批准,则可以相应地在新竣工期的基础上修订进度计划。
在工程整个施工过程中,编制修正进度计划往往要进行多次。
通常工程施工单位无权为修改进度计划而得到任何额外款项,这是因为工程施工单位未能保持令人满意的施工进度而导致计划的修改。当工程延误并非由装饰工程施工单位负责时,延期是合理的,但业主因种种原因不愿延期时,装饰工程施工单位将放弃延期索赔而要求费用索赔。因为工程施工单位为赶回原计划进度,必然要增加机械、人力,改变材料采购计划,或采取其他措施,这些措施往往要使工程成本增加。因此,当合理的延期得不到批准而按原定竣工期目标修订计划时,就有权得到额外付款。
当工程项目有重大变更或重要事件发生时,如工程部分暂停、工程事故、增加或减少工作量、改变设计方案,改变施工方案等,都会对进度产生较大的影响,而这一类事件使工期控制变得相当复杂。
一般情况下,即使没有明显的延误情况,工程施工单位也应该每隔一段时间调整一次进度计划。因为随着工程的进度,各种施工条件和环境也在不断变化,定期进行全面检查对装饰工程施工单位自身争取主动、降低成、加快进度是非常有利的。
(5)当施工进度不符合计划进度时,工程施工单位要提出加快施工进度的措施或方案,并取得业主或监理工程师的批准。
(6)工程进度控制的目标虽然很明确,但整个控制过程中的判断和分析在很大程度上取决于现场人员的掌握,如实际进度与计划进度的差距、工程延误的严重程度、施工力量和施工组织的改善、补救措施的效果预测等工作往往没有明确的标准和依据,有时项目各部分工作错综复杂,或受外界因素的制约,这就要求项目经理具有丰富的实践经验。
严格按照公司ISO14001 及OHSAS18001 体系进行施工管理,确保目标实现。施工安全施工总目标为:杜绝重大伤亡事故,轻伤安全事故控制在2%以内,实现“五无”(即无重伤,无死亡,无倒塌,无中毒,无火灾);
文明施工总目标为:创建“文明工地”。

第二节 安全文明施工保障体系
建立完善的安全文明施工保障体系和责任制度。安全文明施工保障体系是保证施工顺利进行的关键,实行项目经理安全文明施工负责制,项目经理是第一安全员,项目经理以下设专职安全员,各班组长负责本班组的全面安全管理。
第三节 安全管理办法
装饰工程项目安全管理贯穿于施工的全过程,交于各项专业技术管理。其重点是进行人的不安全行为与物的不安全状态的控制。主要包括以下几项内容。
一、落实安全生产制度,实施责任管理
1)建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实、抓责任落实,定期检查安全责任落实情况。
2)建立、完善以项目经理为首的安全生产领导组织。有组织、有领导的开展安全管理活动,承担组织、领导安全生产的责任。
3)施工项目应通过监察部门的安全生产资质审查,并得到认可。一切从事生产管理与操作的人员,依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。特种作业人员,除经企业的安全审查外,还需按规定参加安全操作考核,取得监察部门核发的《安全操作合格证》,坚持“持证上岗”。施工现场出现特种作业无证操作现象时,施工项目必须承担管理责任。
4)施工项目负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任。接受由此而出现的经历损失。
5)一切管理、操作人员均需与施工项目签定安全协议,向施工项目做出安全保证。
6)安全生产责任落实情况的检查,应认真、详细的纪录,作为分配、补偿的原始资料之一。
二、项目安全员安全教育与训练
1)一切管理、操作人员应具有一定的基本条件与较高的素质。
① 具有合法的劳动手续。临时性人员须正式签订劳动合同,接受入场教育后,才可进入施工现场和劳动岗位。
② 没有痴呆、健忘、精神失常、癫痫、脑外伤后遗症、心血管疾病、晕眩,以及不适于从事操作的疾病。
③ 没有感官缺陷,感性良好。
④ 具有适于不同层次操作所必须的文化:
⑤ 输入的劳务,必须具有基本的安全操作素质。经过正规训练、考核,输入手续完善。
2) 安全教育、训练。包括知识、技能、意识三个阶段的教育。
① 安全知识教育、训练。使操作者了解、掌握生产操作过程中,潜在的危险因素及防范措施。
② 安全技能训练。使操作者逐渐掌握安全产技能,获得完善化、自动化的行为方式,减少操作中的失误现象。
③ 安全意识教育。在于激励操作者自觉坚持实行安全技能。
3) 全教育的内容随实际需要而确定。
① 新工人入场前应完成三级安全教育。对学徒工、实习生的入场三级安全教育,重点偏重一般安全知识、生产组织原则、生产环境、生产纪律等,强调操作的非独立性。对季节工、农民工的三级安全教育,以生产组织原则、环境、纪律、操作标准为主。两个月内安全技能不能达到熟练的,应及时解除劳动合同,废止劳动资格。
② 结合施工生产的变化,适时进行安全知识教育。一般每十天组织一次较合适。
③ 结合生产组织安全技能训练,干什么训练什么,反复训练、分步验收。以达到出现完善化、自动化的行为方式,划为一个训练阶段。
④ 安全意识教育的内容不易确定,应随安全生产的形势变化,确定阶段教育内容。可结合发生的事故,进行增强安全意识,坚定掌握安全知识与技能的信心,接受事故教训的教育。
⑤ 受季节自然变化影响时,针对由于这种变化而出现生产环境,作业条件的变化所进行的教育,其目的在于增强安全意识,控制人的行为,尽快适应变化,减少人为失误。
⑥ 采用新技术,使用新设备、新材料,推行新工艺之前,应对有关人员进行安全知识、技能、意识的全面安全教育,激励操作者实行安全技能的自觉性。
4) 加强教育管理,增强安全教育效果
① 教育内容全面,重点突出,系统性强,抓住关键反复教育;
② 反复实践,养成自觉采用安全操作方法的习惯;
③ 使每个受教育的人,了解自己的学习成果。鼓励受教育者树立坚持安全操
作方法的信心,养成安全操作的良好习惯;
④ 告诉受教者怎样做才能保证安全,而不是不应该做什么;
⑤ 奖励促进,巩固学习成果;
⑥ 进行各种形式、不同内容的安全教育,都应把教育的时间、内容等,清楚的记录在安全教育记录本或记录卡上。
(3)安全检查
安全检查是发现不安全行为和不安全状态的重要途径;是消除事故隐患,落实整改措施,防止事故伤害,改善劳动条件的重要方法。安全检查的形式有普遍检查、专业检查和季节性检查三种。
3.安全管理的要点:
(1)装饰工程施工多发事故
1)火灾:装饰工程施工阶段,易然、可燃物品较多。外墙门窗封闭后,油漆、防水作业区挥发性易燃气体浓度高,交叉施工明火作业频繁,这些因素一旦失控便会导致火灾。
2)触电:装饰工程施工阶段,电动工具特别是手持电动工具使用广泛,防护和管理不力,就可能引起触电。
3)物体打击:装饰工程施工与结构工程施工及机电安装立体交叉频繁,作业环境易导致物体打击事故。
4)机械伤害:现代装饰工程施工除了广泛使用电动工具外,还采用大量气动工具甚至以火药致动的工具,导致机械伤害事故的因素多。
5)高处坠落:装饰工程施工阶段,物别是结构外沿和各种洞口尚未封闭之前,各种筹等级的高处作业随处可见,防护不力即导致高处坠落事故。
(2)安全用火要求及防火措施
防火间距:各类建筑设施、材料的防火间距见下表:
建筑设施、材料防火间距
防火间距
类别 | 类 别 | 建筑 物 | 临 时 设 施 | 非 易 燃 库 站 | 易 燃 库 站 | 固 定 明 火 处 | 木 料 堆 | 料 易 燃 杂 料 |
建筑物 |
| — | 20 | 5 | 0 | 5 | 20 | 0 |
临时设施 | 0 | 5 | 6 | 0 | 5 | 15 | 0 | |
非易燃库站 | 5 | 6 | 6 | 5 | 5 | 10 | 0 | |
易燃库站 | 0 | 20 | 15 | 0 | 5 | 20 | 0 | |
固定明火处 | 5 | 15 | 15 | 5 | — | 25 | 0 | |
木料堆 | 0 | 15 | 10 | 0 | 5 | — | 0 | |
废料易燃杂料 | 0 | 30 | 20 | 0 | 0 | 30 | — |
2)现场消防管理:
a. 现场要有明显的防火宣传标志,每月对职工进行一次治安、防火教育,
培训义务消防队。定期组织保卫、防火工作检查,建立保卫、防火工作档案;
b. 施工现场必须设置消防车道,其宽度不得小于3.5m,消防车道不能环
行的,应在适当地点修建回转车辆场地;
c. 施工现场要配备足够的消防器材,并做到布局合理,经常维护、保养,采取防冻保温措施,保证消防器材灵敏有效;
d. 施工现场进水干管直径不小于100mm,消火栓处昼夜要设有明显标志,配合足够的水龙头,周围3m 内,不准存放任何物品;
e. 高度超过24m 的在施工工程,应设置消防供水应保证不得小于65mm,并随楼层的升高每隔一层设处消防栓口,配备水龙带。消防泵的专用配电线路,应引自施工现场总断路器原上端,并设专人值班,要保证连续不间断供电;
f. 电工、焊工从事电气设备安装和电、气焊切割作业,要有操作证和用火证。动火前,要清除附近易燃物,配备看火人员和灭火用具。用火证当日有效。动火地点变换,要重新办理用火证手续;
g. 使用电气设备和易燃易爆物品,必须采取严格的防火措施,指定防火负责人,配备灭火器材,确保施工安全;
h. 因施工需要搭设临时建筑,应符合防盗、防火要求,不得使用易燃材料。城区内不少于5m,郊区不少于7m;
i. 施工材料的存放、保管,应符合防火安全要求,库房应用非燃材料支搭。易燃易爆物品,应专库储存,分类单独存放,保持通风,用电符合防火规定,不准在工程内、库房内调配油漆、稀料;
j. 工程内不准作为仓库使用,不准存放易燃、可燃材料,因施工需要进入工程内的可燃材料,要根据工程计划限量进入并应采取可靠的防火措施。工程内不准住人,特殊情况需要住人的,要报上级机关批准并与建设单位签订协议,明确管理责任;
k. 施工现场严禁吸烟。必要时,应设有防火措施的吸烟室;
l. 施工现场和生活区内,未经保卫部门批准不得使用电热器具;
m. 氧气瓶、乙炔瓶(罐)工作间距不少于5m,两瓶同时明火作业距离不小10m。禁止在工程内使用液化石油气“钢瓶”、乙炔发生器作业;
n. 在施工过程要坚持防火安全交底制度。特别是在进行电气焊、油漆粉刷或从事防水等危险作业时,要有具体防火要求;
3)电气设备防火要点:
a. 各类电气设备、线路不准超负荷使用,接头须接实、接牢,以免线路过热或打火短路。发现问题立即修理;
b. 存放易燃液体、可燃气瓶和电石的库房,照明线路穿管保护,采用防爆灯具,开关设在库外;
c. 穿墙电线和靠近易燃物的电线穿管保护,灯具与易燃物一般应保持30cm 间距,大功率灯泡要加大间距。工棚内不准使用碘钨灯;
d. 高压线下不准搭设临时建筑,不准堆放可燃材料。
4)现场明火管理
a. 现场生产、生活用火均应经主管消防的领导批准,使用明火要远离易燃物,并备有消防器材。使用无齿锯,需开具用火许可证;
b. 工地设吸烟室,施工现场严禁吸烟;
c. 电、气焊工作人员均应受专门培训,持证上岗。作业前办理用火手续,并配备适当的看火人员,随身应带灭火器具。吊顶内安装管道,应在吊顶易燃材料装上以前完成焊接作业,如因工程特殊需要必须在顶棚内进行电、气焊作业,应先与消防部门商定妥善防火措施后方可施工;
d. 及时清理施工现场,做到工完场清;
e. 油漆施工要注意通风,严禁烟火,防止静电起火和工具碰撞打火。
三、防止物体打击及高空附落的措施
1)防止物体打击事故的措施:
a. 进入现场的人员戴安全帽;
b. 交叉作业通道搭护头棚;
c. 高处作业的工人应有工具袋,零件、螺栓、螺母随手放入工具袋,严禁向下抛掷物品;
d. 高处码放的板材要加压重物,以防被大风掀翻吹落,高处作业的余料、废物须及时清理,以防无意碰落或被风吹落;
e. 高处作业的操作平台应密实,周围拦杆底部应设高度不低于18cm 的挡脚板,以防物料从平台缝隙或拦杆底部漏下。
2)防止机械伤害事故要点
a. 施工电梯的基础、安装和使用须符合生产厂商的规定,使用前应经检验合格,使用中定期检测;
b. 卷扬机须搭防砸、防雨的操作棚,固定机身须设牢固地锚,传动部分须装护罩,导向滑轮不得用开口拉板式滑轮;
c. 圆锯的传动部分应装防护罩。长度小于50cm、厚度大于锯片半径的木料,严禁上锯,破料锯与横截锯不得混用;
d. 砂轮机应使用单向开关,砂轮须装不少于108°的防护罩和牢固的工件托架、严禁使用不圆、有裂纹和剩余部分不足25mm,的砂轮;
e. 各种施工机械的安全防护装置必须齐全有效;
f. 经常保养机具,按规定润滑或换配件,所用刀具必须匹配,换夹具、刀具时一定要拨下电源插头;
g. 注意着装,不穿宽松服装操作电动工具、留长发者应带工作帽,不能戴手套操作;
h. 打开机械的电源开关之前,检查调整刀具的扳手等工具是否取下,插头插入插座前先检查工具的开关是否关着;
i. 手持电动工具仍在转动时不可随便装置;
j. 操作施工机具必须注意力集中,严禁疲劳操作;
k. 保持工作面整洁,以防因现场杂乱发生意外。
3)防止高空附落要点
a. 洞口、临边防护
①1.5×1.5m 以下的孔洞,应预埋通长钢筋网或加固定盖板;1.5×1.5m 以上的孔洞,四周须设两道护身拦杆(高度大于1m),中间挂历水平安全网;
②电梯井口须设高度不低于1.2m 的金属防护门,井道内首层和以上每隔四层设一道水平安全网封严;
③在安装正式楼梯栏杆、扶手前,须设两道防护栏杆或立挂安全网;回转式楼梯间中央的首层和以上每隔四层设一道水平安全网;
④阳台栏板应随层安装,若不能随层安装,须设两道防护栏杆或立挂安全网封闭;
⑤建筑物楼层临边,无围护结构时,须设两道防护栏杆,或立挂安全网加
一道防护栏杆。
b. 外沿施工防护
①外沿装饰施工采用单排水外脚手架和工具脚手架时,凡高度在4m 以上的建筑物,首层四周必须支3m 宽的水平安全网(高层建筑支6m 宽双层网)。网底距地面不小于3m(高层建筑不少于5m);
②外沿装饰施工用脚手架须按规范搭设,特殊脚手架和高度超过20m 的高大脚手架必须有设计方案。装饰施工用外脚手架使用荷载不得超过1960N;
③插口、吊篮、桥式脚手架及外挂架应按规定支搭,设有必要的安全装置。工具式脚手架升降时,必须用保险绳,操作人员须系安全带,吊钩须有防脱钩装置;使用荷载不超过1177N;
c. 室内装饰施工高处作业防护
①移动式操作平台应按相应规范进行设计,台面满铺木板,四周按临边作业要求设防护栏杆,并安装登高爬梯;
②凳上操作时,单凳只准站一人,双凳搭跳板,两凳间距不超过2m,只准站二人,脚手板上不准放灰桶;
③梯子不得缺档,不得垫高,横档间距以30cm 为宜。
四、安全用电要点
现场安全用电规则:
1)在任何用电范围内,均需接受电工的管理、指导,不得违反;
2)严禁一制多机(或工具)用电;
3)一切电线接头均要接触牢固,严禁随手接电,电线接头严禁裸露空间;
4)一切临时电路均要在2m 高度以上,严禁拖地电线长度超过5m;
5) 任何拖地电线必须做好防水、防漏电工作;
6)每一工作小区(分区)设一漏电保护开关;
7)照明灯泡悬挂,严禁近人及靠近木材、电线、易燃品;
8)一切金属外壳的机具均设地线接地;
9)凡用电工种均须配备测电笔、胶钳等常用工具,严禁任何危险操作;
10)手持电动工具均要求在配电箱装设额定工作电流不大于15mA,额定工作时间不大于0.15s 的漏电保护装置,电动工机具定期检验、保养;
11)每台电动机械应有独立的开关和熔断保险,严禁一闸多机;
12)电工须经专门培训,持供电局核发的操作许可证上岗,非电气操作人员不准擅动电气设施,电动机械发生故障,要找电工维修;
13)施工现场内一般不架设裸导线。现场架空线与施工建筑物水平距离不小于10m,与地面距离不小于6m,跨越建筑物或临时设施时垂直距离不小于2.5m;
14)各种电气设备均须采取接零或接地保护。单相220V 电气设备应有单独的保护零线或地线。严禁在同一系统中接零、接地两种混用,不准用保护接地做照明零线。
五、现场保卫工作
1)装饰工程施工现场必须按照“谁主管,谁负责”的原则,确定具体人员负责保卫工作,有总、分包单位的工程,实行总承包单位的保卫工作责任制,建立保卫工作领导小组,与分包单位签订保卫工作责任书,各分包单位应接受总承包单位的统一领导和监督检查。
2)装饰工程施工单位应根据工程规模,建立保卫、消防组织,配备保安、消防人员。
3)施工组织设计要有保卫、消防措施方案及设施平面布置图,重点工程、重要工程和建筑面积在10000 ㎡以上的大工程,应制定治安保卫和消防工作方案。
4)施工现场要建立门位和巡逻护场制度,护场守卫人员要佩带执勤标志。重点工程、重要工程要实行凭证件出入制度。
5)要加强对包工队的管理,掌握人员底数,签订治安消防协议。非施工人员不得住在施工现场,特殊情况要经保卫工作负责人批准。
6)更衣室、财会室及职工宿舍等易发案部位要指定专人管理,制定防范措施,防止发生盗窃案件。严禁赌博、酗酒,传播淫秽物品和打架斗殴。
7)锅炉房、变电室、泵房、大型机械设备及工程的关键部位和关键工序,是现场的要害部位,要制定保卫措施,确保安全。
8)料场、库房的设置应符合治安消防要求,并配备必要的防范设施。贵重、剧毒、易燃易爆、放射性等物品,要设专库专管。建立存放、保管、信用、回收制度,做到帐物相符。职工携物出现场,要开出门证。
9)做好成品保卫工作,制定具体措施,严防被盗、破坏和治安灾害事故的发生。
10)施工现场发生各类案件和灾害事故,要立即报告有关部门并保护好现场,配合公安机关查破。
六、设备的维护保养与安全管理规则
a、设备使用前的安全检查
1、设备在发往工地前必须经过电工的安全检查,这种检查包括机械运转和用电安全两方面。电工通过试运行检查机械运转是否正常;通过对绝缘电阻的测试检查电气设备的接地和漏电保护是否正常。这种检查应记录在《设备安全检查记录表》(JL-XC11-1)中。只有所有检查都正常的设备才能发往工地使用。
2、使用者在使用前也应作好检查,包括运转是否正常、电线和插座是否破损等。
b、设备的用电安全
1、电气设备的使用者要穿绝缘胶皮鞋,在潮湿处作业时应站在橡皮垫或干燥的木板上以防触电。
2、电器设备应在确信其接地和漏电保护正常时才能使用。设备及其电线及插座严禁浸水,以防漏电。
3、电缆应得到良好保护,严禁使用破损电缆,电缆严禁挤压、碾砸、过载等。
c、安全防护
1、刀具旋转有可能飞溅及切削颗粒可能飞溅的设备(如切割机、打磨机、电锯等)有安全防护装置。
2、操作人员在作业时应戴好必要的防护用品(如手套、眼镜、口罩等),但使用电钻时不能戴手套。作业时,任何人都不得站在刀具旋转方向,必须站在侧面,以防被飞粒所伤。
d、刀具的安全
1、在设备使用前应检查刀具的完整性,特别是砂轮,要仔细检查是否有裂缝,如发现有问题应及时更换。
2、刀具安装应牢固,装好后应试运行,确保一切正常后才能投入使用。
3、砂轮及打磨片不能浸水,要保持经常干燥。
e、安全使用
1、刀具旋转的设备(如切割机、打磨机、电钻、电锯等)使用前应空转试验。
2、可移动构件必须装夹牢固后方可作业,严禁用手抓工件作业。
3、关闭电源停止作业时,旋转刀具未自动停止前不得触地,或用手接触刀具。
4、使用手握电动设备(如手电钻、冲击钻、手用打磨机、手电锯等)时,应抓扶牢固,严禁用身体或头部接触设备,防止脱手被打伤。
5、使用射钉枪和气钉枪时,周边不能站人,使用者应做好充分防护,以防子弹爆炸及钉飞伤人。射钉枪和子弹应有专人保管,不得随意外借,以防止非预期使用。
6、设备出现漏电、异常振动或有异常声音时,应立即停止使用,并交电工检查。
7、设备使用完后应随手关闭电源,以减少空转,节约能源。
f、设备维修保养
1、设备在工地时,由设备使用责任人负责设备的日常维护和保养工作,用前要检查,检查其是否处于正常状态,刀具安装是否牢固,螺丝是否有松动,绝缘是否良好等;用后要保养,擦拭干净,注油点加油,防锈点防锈,电缆要收集束扎,整机要放置规定位置等。
2、使用过程中发现有异常时,应立即通知工地电工检修,不能即时修复的退回工程管理部,只有确信其处于正常状态时才能被使用。
3、程完工后,所有设备将退回仓库,由工程管理部组织公司电工或送外检修和保养。工程管理部负责对设备维修供方进行管理并施加影响,这种供方的选择和管理可依据材料的供方一样进行。
七、逃生急救规程
a、报警
在工地中发生各种危难,都可以通过拨打报警电话而获得相关部门有效和及时的救援。
1、“119”火警电话
报警时,拔通“119”后,要讲清发生火灾的单位名称、街道门牌号码等详细地址、着火物质、火情大小以及报警人的姓名与电话号码。
2、“110”匪警电话
遭遇坏人袭击或发现有人盗窃时,利用一切机会及时拨打“110”电话,讲清自己的姓名、发生事故的地点及所使用的电话号码,然后将案情简要报告,包括犯罪分子的人数、面貌与衣着特征、作案手段、逃逸方向等,提供尽可能多的线索,并保护好作案现场。
3、“120”急救电话
无论在何时何地发现危重病人或意外事故,都可拨打“120”电话,请求急救中心(站)进行急救。通话中,要讲清楚病人的姓名、年龄、目前病情、详细地址、电话号码以及等待救护车的确切地点,最好讲清户外易识别的建筑物。意外灾害事故,还需说明伤害性质、受伤人数等情况。
4、“122”交通事故报告电话
发生交通事故后,除了应紧急抢救受伤人员和财产外,要保护现场,并迅速拨打“122”电话报警,讲清事故发生的时间、地点、主要情况和造成的后果。
b、逃生
1、火灾的逃生
遇有火警发生时,应迅速准确地报警并积极参与扑救初期火灾,防止火势蔓延。当火势难以控制时,就要镇定情绪,设法逃生。当被烟火包围时,要用湿毛巾捂住口鼻,低姿势行走或匍匐穿出现场。当逃生通道被烟火封住,可用湿棉被等披在身上弯腰冲过火场。
当逃生通道被堵死时,可通过阳台排水管等处逃生,或在固定的物体上拴绳子,顺绳子逃离火场。如果上述措施不通,则应退回室内,关闭通往火区的门窗,并向门窗上浇水延缓火势蔓延,同时向窗外发出求救信号。
高层建筑着火时,应按照安全出口的指示标志,尽快地从安全通道和室外消防楼梯安全撤出,切勿盲目乱窜或奔向电梯。如果情况危急,急欲逃生,可利用阳台之间的空隙、下水管或自救绳等滑行到没有起火的楼层或地面上,但千万不要跳楼。如果确实无力或没有条件用上述方法自救时,可紧闭房门,减少烟气、火焰的侵入,躲在窗户下或到阳台避烟,单元式住宅高楼也可沿通道至屋顶的楼梯进入楼顶,等待到达火场的消防人员解救。总之,在任何情况下,都不要放弃救生的希望。
2、人群慌乱时的逃生
进到公共场所和人群集中的地方,首先要弄清安全出口的具体位置,观察逃生通道是否畅通。当出现火灾及其他危险时,就应迅速从安全出口撤离。如现场慌乱秩序不能平息,找不到逃生的通道和出口,自己已经不由自主地被卷入杂乱的人流,甚至被挤压践踏时,可以采取一些自我保护的方法。在慌乱人群中,应用双手抱头,两肘朝外,尽快松开衣扣,确保呼吸畅通和心脏不受挤压,用肩和背部承受外部的压力,注意避免使自己的身体靠在墙上或被挤到墙角、栅栏旁边,要尽快走近通道;如果被挤倒,人群从身上踩过,应双手抱住后脑勺,两肘支地,胸部稍离地面,以免窒息死亡。
c、急救
1、触电伤害事故的急救
当发现有人触电后,应迅速展开急救工作,动作迅速、方法准确最为关键。首先应迅速切断电源,若电源开关距离较远,可用绝缘体拉开触电者身上的电线,或用带绝缘柄的工具切断电线。切勿用金属材料或潮湿物体作救护工具,更不可接触触电者身体,以防自己触电。
当触电者脱离电源后,应根据其具体情况,迅速对症救治。对伤势不重、神态清醒者,应使其安静休息一小时,再送往医院观察;对伤势较重,已失去知觉,但心脏跳动和呼吸还存在,应使其舒适、安静地平卧,并速请医生诊治或送往医院。对伤势严重、呼吸停止或二者都已停止,应立即施行“人工呼吸”和“胸外挤压”,并速请医生诊治或送往医院。必须注意,急救要尽快进行,不能等候医生,在送往医院的途中也不能中止急救。
2、急性中毒的急救
当有人急性中毒时,应迅速组织现场急救,使患者立即脱离中毒现场,不让其继续接触毒物。随后将患者移到空气流通处,保持呼吸畅通,并迅速解开患者衣服、钮扣、腰带,同时注意保暧。对皮肤、衣服被污染者,应立即脱去污染衣服,用温水、清水洗净皮肤。严重者一定要抓紧时间送医院诊治。若是因气体或蒸汽中含有毒物引起中毒,应迅速给中毒者吸氧,纠正机体缺氧,加速毒物排出。若是经口入而中毒时,应迅速进行引吐、洗胃。常用洗胃剂为1:5000高锰酸钾溶液,1-2%碳酸氢钠溶液。严重者一定要抓紧时间送医院诊治。发现有人煤气中毒时,应用湿毛巾捂住口鼻,打开门窗,同进,将中毒者移至空气新鲜处,使其呼吸道畅通。对中毒较重的病人,应立即进行“人工呼吸”和“胸外挤压”抢救,并立即送医院治疗。
3、中毒窒息事故的急救
进入地窖、井下等密闭场所作业时,往往会发生中毒、窒息事故。窒息是因为久不通风,二氧化碳浓度增加,以及腐败物质产生有毒气体,造成人体中毒缺氧。因此,人进入这些密闭场所以后,极易出现头晕、头痛、耳鸣、眼花、四肢无力,严惩的可有恶心、呕吐、心慌气短、呼吸急促、嘴唇青紫、呼吸困难,从而导致中毒窒息。发现密闭场所可能出现中毒窒息事故时,决不能盲目进入救人,以避免自己下去后同样出现窒息。在进入密闭场所之前,可做一个简易试验:用一只小鸟或其他小动物放入密闭场所几分钟,如小动物死亡或呈明显窒息状态,说明密闭场所内严惩缺氧或有毒气,此时应该先给密闭场所通风,待通风以后再进入或戴上氧气呼吸器后进入。若现场周围缺乏通风设备或氧气呼吸器,应马上报警,等待求援,决不能冒险蛮干。
当中毒窒息者救出密闭场所后,应立即将其抬放到通风良好的地方,解开衣服、裤带,纠正机体缺氧。呼吸停止者,应做人工呼吸;心跳停止者,应做“胸壁外心脏按摩”;严重者,要速送医院。
4、中暑病人的急救
中暑是人在高温的环境下,由于身体热量不能及时散发,体温失调而引起的一种疾病。轻者会全身乏力、头晕、心慌;重者可能昏迷不醒。一旦发生中暑,应立即采取措施进行急救。让患者躺在阴凉通风处,松开衣扣和腰带。能喝水时,应马上喝凉开(茶)水、淡盐水或糖水(或西瓜汁)等,也可给病人服用十滴水、仁丹、霍香正气片(水)等消暑药。同进用湿毛巾包敷患者的头部和胸部,不断给其扇风吹凉。患者高热、昏迷、呼吸困难时,应进行人工呼吸,并及时送往医院治疗。预防中暑的简便方法是:平时应有充足的睡眠和适应的营养;工作时,应穿浅色且透气性好的衣服,备好消暑解渴的清凉饮料和一些防暑的药物。
5、升降机困人时的解救
受困于升降机内的乘客实质上并无危险之处,仅为乘客自身过度惊慌或由非专业人员从事进行解救的情况下,方会发生危险。盘动升降机放人仅在紧急情况之下进行。因而操作者必须是受过适当训练的专门人员,其他人等如欲从事该工作均属危险。在盘动升降机车厢前,必须预先警告被困乘客静候解救,切勿尝试自行设法离开升降机车厢,操作者如未作上述警告被困乘客,则属工作上的疏忽。
在进行盘动升降机之前必须切断电源总制。
当盘动升降机下行时,遇到不能盘动时可能升降机车厢处的安全设备(保险夹)经已发生了作用,则进一步工作,须由资历较深的技工指导进行。
通常最好盘动升降机下行至最接近的层楼面,亦因为需要盘动升降机距离太长节省时间起见或升降机车厢的总重量(包括乘客)少于平衡重量,节省人力起见,则可盘动升降机上行至最近的层楼面。
对于变速齿箱的高速升降机进行盘动升降机时应加倍小心,防止因升降机车厢的总重量所产生重力加速过大而失去控制。
当盘动升降机至接近平层楼面后,制动装置定要复原,然后应用或降机外门专用锁匙在该层打开升降机内外门放出被困乘客。
盘动升降机放人时制动装置人为的松开要十分小心与缓慢以防止升降机车厢的总重量所产生重力加速过大而失去控制的危险,特别是变速齿箱的升降机。
6、溺水急救
发生溺水意外时,无专业救生员在场,发现者可用长杆等物伸向溺水者,实施救助,或者由懂急救常识的人实施救助;从溺水者背后实施救助,上岸后要及时向溺水者口中的异物清除,采取压迫胸部或倒置等方法使溺水者吐出喝入的水,昏迷的要采取人工呼吸,并及时送往医院抢救.
八、紧急抢险方案
工地是一个动态的群体,在尽可能计划周详管理严密的情况下,还是由可能出现一些紧急情况,如伤害事故,消防安全等。项目管理应确保这些事故消灭在萌芽状态中。但作为安全问题的措施之一,紧急抢险方案也应同时建立并作为三级教育的一部分。
工地安全第一负责人是项目经理,直接负责人为安全员,公司负责人为王筱芬副总。
项目紧急抢险方案为:
(一)、安全员根据实际情况结合GB/T28001 职业健康安全管理体系、GB/T24001环境管理体系建立工地安全监督管理体系,并向项目经理汇报形成文件下发项目各部门、班组。
(二)、一旦工地出现紧急情况,当事人或旁边知情人应立即向班组长、技术负责人、项目经理报告。并根据常识立即采取减低危害措施。
(三)、班组长接到报告后应立即赶赴现场,并立即向安全员、项目经理和公司责任副总报告,通报现场业主等相关管理单位,如火灾、中毒、重大治安问题等无法自行控制的情况立即报警。班组长在现场组织人员采取减低危害的措施,如重大灾情无法控制立即组织人员撤离。
(四)、安全员、项目经理接到报告后立即赶赴现场,评估险情,制定抢险方案,组织人员抢险或撤离。同时向业主及公司管理层报告。
(五)、项目各部门管理人员主动承担管理协调的任务,配合安全员及项目经理组织抢险。
(六)、保安员应立即和项目经理联系接受指示,开始维护秩序,如有必要立即向公司管理保安任务的办公室请求增援。
(七)、公司管理层接到报告后启动应急抢险程序,由责任副总报告总经理并立即在公司按规定程序成立抢险小组赶赴现场进行增援,组织善后处理和险情原因调查,同时向政府有关管理部门汇报。
第四节 安全检查的形式及作业标准化
1. 安全检查的内容主要是查思想、查制度、查现场、查隐患、查事故处理。
(1) 施工项目的安全检查以自检形式为主,是对项目经理至操作,生产全部过程、各个方面安全状况的检查。检查的重点以劳动条件、生产设备、现场管理、安全卫生设施以及生产人员的行为为主。发现危及人的安全因素时,必须果断的消除;
(2) 各级生产组织者,应在全面安全检查中,透过作业环境状态各隐患,对照安全生产方针、政策,检查对安全生产认识的差距;
(3) 对安全管理的检查,主要是:
1)安全生产是否提到议事日程上,各级安全责任人是否坚持“五同时”;
2)业务职能部门、人员,是否在各自业务范围内,落实了安全生产责任。专职
安全人员是否在位、在岗;
3)安全教育是否落实,教育是否到位;
4)工程技术、安全技术是否结合为统一体;
5)作业标准化实施情况;
6)安全控制措施是否有力,控制是否到位,有哪些消除管理差距的措施;
7)事故处理是否符合规则,是否坚持“三不放过”的原则。
2. 安全检查的组织
(1)建立安全检查制度,制度要求的规模、时间、原则、处理、报偿全面落实;
(2)成立由第一责任人为首,业务部门人员参加的安全检查组织;
(3)安全检查必须做到有计划、有目的、有准备、有整改、有总结、有处理。
3. 安全检查的准备
(1)思想准备。发动全员开展自检,自检与制度检查结合,形成自检自改,边检边改的局面。使全员在发现危险因素方面得到提高,在消除危险因素中受到教育,从安全检查中受到锻炼;
(2)业务准备。确定安全检查的目的、步骤、方法,成立检查组,安排检查日程,分析事故资料,确定检查重点,把精力侧重于事故多发部位和工种的检查。规范检查记录用表,使安全检查逐步纳入科学化、规范化轨道。
4. 安全检查方法
常采用的有一般检查方法和安全检查表法。
(1)一般检查方法
看:看现场环境和作业条件,看、听、嗅、问、测、验、析等方法;
听:听汇报、听介绍、听反映、听意见或批评、听机械设备的运转声;
嗅:对挥发物、腐蚀物、有毒气体进行辩别;
问:对影响安全问题,详细询问,寻根究底;
查:查明问题、查对数据、查清原因,追查责任;
验:进行必要的试验或化验;
析:分析安全事故的隐患、原因。
(2)安全检查表法。是一种原始的、初步的定性分析方法。它通过事先拟定的安全检查明细表或清单,对安全生产进行初步的诊断和控制。
5. 安全检查的形式
(1)定期安全检查
指列入安全管理活动计划,有较一致时间隔的安全检查。
定期安全检查的周期,施工项目自检宜控制在10~15D。班组必须坚持日检。季节性专业性安全检查,按规定要求规定日程。
(2)突击性安全检查
指无固定检查周期,对特别部门、特殊设备、小区域的安全检查,属于突击性安全检查。
(3)特殊检查
对预料中草药可能会带来新的危险因素的新安装的设备、新采用的工艺、新建或改建的工程项目,投入使用前,以“发现”危险因素为专题的安全检查,叫特殊安全检查。特殊安全检查还包括,对有特殊安全要求的手持电动工具,电气、照明设备,通风设备,有毒有害物的储运设备进行的安全检查。
6. 消除危险因素的关键
安全检查的目的是发现、处理、消除危险因素,避免事故伤害,实现安全生产。消除危险因素的关键环节,在于认真整改,确实把危险因素消除 。对于那些因种种原因一时不能消除的危险因素,应逐项分析,寻求解决办法,安排整改计划,尽快予以消除。
安全检查后的整改,必须坚持“三定”和“不准不拖”,不使危险因素长期存在而危及人的安全。
“三定”是指消除检查后发现的危险因素的态度。三定即为定具体整改责任人,定解决与改正的具体措施,限定消除危险因素的整改时间。在解决具体的危险因素时,凡借用自已的力量能够解决的,不推拖、不等不靠,坚持组织整改。自己解决有困难时,应积极主动寻找解决办法 ,争取外界支援以尽快整改。不把整改的责任推给上级,也不拖延整改时间,以尽量的速度,把危险因素消除。
7.作业标准化
在操作者产生的不安全行为中,由于不知道正确的操作方法,为了求快而省略必要的操作步骤,坚持自己的操作习惯等原因所占比例很大。按科学的作业标准规范人的行为,有利于控制人的不安全行为,减少人为失误。
(1)制定作业标准,是实施作业标准化的首要条件。
1)采取技术人员、管理人员、操作者三结合的方式,根据操作的具体条件制定作业标准。坚持反复修订后加以确定的原则;
2)作业标准要明确规定操作程序、步骤。怎样操作、操作质量标准、操作的阶段目的、完成操作后物的状态等,都要做出具体规定;
3)尽量使操作简单化、专业化、尽量减少使用工具、夹具次数,以降低操作者熟练技能或注意力的要求。使作业标准尽量减轻操作者的精神负担;
4)作业标准必须符合生产和作业环境的实际情况,不能把作业标准通用化。不同作业条件的作业标准应有所区别。
(2)作业标准必须考虑到人的身体运动特点和规律,作业场地布置、使用工具设备、操作幅度等,应符合人机学的要求。
1)人的身体在运动时,应尽量避开不自然的姿势和重心的经常移动,动作要有连贯性、自然节奏强。如,不出现运动方向的急剧变化,动作不受限制,尽量减少用手和眼的操作次数,肢体动作尽量小;
2)作业场地布置必须考虑行进道路、照明、通风的合理分配,机、料具位置固定,作业方便。要求:
a. 人力移动物体,尽量限于水平移动;
b. 把机械的操作部分,安排在正常操作范围之内,防止增加操作者的精神和体力的负担;
c. 尽量利用重力作用移动物体;
d. 操作台、座椅的高度应与操作要求、人的身体条件匹配。
3)使用工具与设备
a. 尽可能使用专用工具代替徒手操作;
b. 操纵操作杆或手把时,尽量使人身体不必过大移动,与手的接触面积,以适合握的自然状态为宜。
(3)反复训练,达标报偿
1)训练要讲求方法和程序,宜以讲解示范为先,符合重点突出、交待透彻的要求;
2)边训练边作业,巡检纠正偏向;
3)先达标、先评价、先报偿,不强求一致。多次纠正偏向,仍不能克服操作或操作不标准的,应得到负报偿。
8.组织施工劳务时应注意的安全生产问题
装饰工程施工前,组织工人特别是零散工人做劳务时,队对他们的技术素质以及身体状况履行各种必须的考核与检查之外,在安全生产方面,还必须注意以下几点:
(1)对录用的所有工人,都要进行安全技术知识培训,要让进场的工人了解该项目的有关安全要求;掌握自身的施工安全技术,提高安全自保能力。
(2)要与录用的劳务单位或个人签定用工合同,明确双方的义务和责任,确定违约违纪的处罚方法,特别是安全生产方面的各种要求和规定。
(3)对于在施工中模范遵章守纪注意安全生产的工人,应予以适当奖励;对于违反现场规定不遵章作业、违犯安全规程者,要给予处罚;对于技术条件、身体状况不适于岗位工作和严重违章违纪、造成重大安全事故的责任者要坚决辞退。
第五节 文明施工施工措施
一、现场场容管理
1)装饰施工现场有规范和科学的施工组织设计,合理的装饰施工平面布置,现场施工管理制度健全、文明施工措施落实,领导挂帅,责任明确,定人定岗,检查考核项目明确。
2)施工现场大门整齐,出入口设门卫,大门两侧标牌整洁美观,四周广告标语醒
目,“门前三包”落实,现场围墙、围笆、围网规矩成线。
3)现场“五牌一图”齐全,即总平面示意图、施工公告牌、工程概况牌、施工进度牌、安全记录牌及防火须知牌。各种标牌(包括其它标语牌),应悬挂在门前或场内明显位置。
4)施工现场暂设工程井然有序,垂直运输设施、库房、机棚、办公室、宿舍、浴室、厕所等按平面布置建造,室内外整洁卫生,有一个良好的生产、工作、生活环境。
5)装修现场装饰材料、机具、设备、构件、门窗和周转材料按平面布置定点整齐堆放,道路畅通无阻,供排水系统畅通无积水,施工场地平整干净。
6)装饰工程施工现场临时水电要有专人管理。
7)工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,丢洒在施工现场的砂浆混凝土要及时清除。
8)严禁损坏污染成品,堵塞管道。施工现场要设置临时厕所。
9)装饰工程施工现场不准乱堆垃圾及余物,应在适当位置设临时堆放点,并及时、定期外运。
10)设置黑板报,针对装饰工程施工现场情况,适时更换内容,奖优罚劣,鼓舞士气和宣传教育。
11)施工现场划区管理,每道工序做到“落手清”,施工材料和工具及时回收、维修、保养、利用、归库,工程完工后料净、场清,各工序成品保护好。
12)施工现场管理人员和工人应戴分色或有区别的安全帽,现场指挥、质量、安全等检查监督人员应佩戴明显的袖章或标志,遵章管理,危险施工区域应派人佩章值班,并悬挂警示牌和警示灯。
13)施工现场严格使用“安全三宝”,“洞口临边”有防护措施,高层建筑施工临街面、人行通道有安全棚,脚手架、门架、井架有验收合格挂牌。
14)施工现场施工设备整洁,电气开关柜(箱)按规定制作,完整戴锁,安全保护装置齐全可靠并按规定设置,操作人员持证上岗,有岗位职责标牌和安全操作规程标牌,垂直运输机械有验收合格挂牌。
15)施工现场由明显的防火标志和防火制度牌,配备有足够的消防器材,防火疏散道路畅通,现场施工动火有审批手续。
16)运输各种材料、成品、垃圾等应有盖和防护措施,严防泥沙随车轮带出场外,不得将垃圾洒漏在道路上,影响市容环境卫生。
17)严格遵守社会公德、职业道路、职业纪律,妥善处理施工现场周围的公共关系,争取有关单位和群众的谅解和支持,控制施工噪声,尽量做到施工不扰民。
二、现场生活卫生管理
1)施工现场办公室、仓库、职工宿舍保持清洁卫生,并建立卫生包干区。按规定在工程竣工交付后及时拆除核清退,上述房屋内未经许可禁止使用电炉。
2)工地伙房、食堂及临时买饭菜处所,要整洁卫生,做到生、熟食物隔离,要有防蝇、防尘措施。
3)施工现场禁止居住家属,严禁居民家属小孩在施工现场穿行、玩耍。
三、工人精神面貌
1.进入施工现场,必须遵守安全生产规章制度。
2.进入施工区内,必须戴安全帽,机操工必须戴压发防护帽
3.操作前不准喝酒
4.现场内不准赤脚,不准穿拖鞋、高跟鞋、喇叭裤。
5.高空作业严禁穿皮鞋和带钉易滑鞋。
6.非有关操作人员不准进入危险区内。
7.未经施工负责人批准,不准任意拆除架设设施及安全装置。
8.不准带小孩进入施工现场。
9.不准在施工现场打闹。
10.不准从高空向下抛掷任何物资材料。
11. 提高工人素质修养,每天以饱满的精神投入工作中。
第六节 安全文明施工检查表
安全文明施工检查表如下:
安全文明施工检查表
序 | 目标 | 指标 | 环境影响/危 | 采取控制措施 | 实施部门 | 完成 | 检查人 | 检查结果 |
号 |
|
| 险源或活动 |
|
| 时间 |
|
|
| 杜绝重大大伤亡事故 |
|
| 1、严格执行XC09 《施工安全与环境运行控制规程》。 |
|
|
|
|
2、编制安全管理方案和施工组织设计,加强安全教育,上岗前进 |
| |||||||
|
|
|
| 行安全技术交底。 |
| 开工前 | 项目经理 |
|
3、建立安全岗位责任制,现场做好安全标识和防火标识。 |
| |||||||
4、定期检查消防器材,有不合格的及时更换保证消防器材有效 |
| |||||||
|
|
|
|
|
|
|
|
|
|
|
| ||||||
|
|
| 施工安全管理 | 5、加强管理,注意清理积水,随时检查。 | 各项目部 |
|
|
|
|
| |||||||
|
|
|
| 6、随时检查现场材料码放,防止倒塌砸人。 |
| 施工过 |
|
|
7、明火作业时有防火措施,专人看火。 |
| |||||||
|
| |||||||
|
|
|
| 8、“四口一临边”应封闭,挂警示牌,防止伤人。 |
| 程中 |
|
|
|
| |||||||
|
|
|
| 9、建筑物的施工入口搭防护板,挂警示牌、防止坠物伤人。 |
|
|
|
|
10、现场禁止吸烟,设有吸烟区。 |
| |||||||
11、定期进行安全检查。 | 质安部 | 总工 |
| |||||
|
| 1、编制临时施工用电计划,持证上岗,规范施工。 |
| 开工前 | 项目经理 |
| ||
|
| |||||||
|
|
|
| 2、配电箱安全可靠,防水,防撞击。 |
|
|
|
|
|
|
| ||||||
|
|
| 施工用电管理 | 3、严禁现场乱拉电线。 | 各项目部 |
|
|
|
|
|
|
|
|
| 施工过 |
|
|
|
| |||||||
|
|
|
| 4、配电箱由专人管理,定期检查。 |
| 程中 |
|
|
|
| |||||||
|
|
|
| 5、临时用电的接地防雷符合要求。 |
|
|
|
|
编制: 审核: 批准: 日期:
安全文明施工检查表
序 | 目标 | 指标 | 环境影响/危 | 采取控制措施 | 实施部门 | 完成 | 检查人 | 检查结果 |
号 |
|
| 险源或活动 |
|
| 时间 |
|
|
|
|
|
| 6、总配电箱和开关箱设两极漏电保护器。 |
|
|
|
|
7、熔断器更换时换件应符合要求,保证安全。 |
| |||||||
8、安装的漏电保护器额定漏电电流与漏电相匹配,起保护作用。 |
| |||||||
9、禁止在末端开关箱一下压多台设备,负荷不够发生事故。 |
| |||||||
|
|
|
|
|
|
| 项目经 |
|
10、采取线路过载保护措施。 |
| |||||||
|
|
|
|
|
|
| 理质安部 |
|
11、采用胶皮外套绝缘电缆;不要用力拖拉电缆;不得将电缆放 |
| |||||||
1 |
|
| 施工用电管理 | 在电弧或炽热的焊缝金属旁;禁止电缆与油等易燃物接触;定期 | 各项目部 | 施工过 | 经理 |
|
|
|
|
| 检查电缆破损。 |
| 程中 |
|
|
| 杜绝重 |
|
|
|
|
| 质安员 |
|
12、断电后更换保险、检修、搬动机具、离开工作现场时都要切 |
| |||||||
| 大伤亡 |
|
|
|
|
| 电工组 |
|
|
|
|
| 断电源。 |
|
|
|
|
| 事故 |
|
|
|
|
| 长 |
|
13、按照规范设置接地;现场必须采用三相五线制供电;所有用 |
| |||||||
|
|
|
| 电设备的外壳必须接零接地。 |
|
|
|
|
14、使用固定插头,否则引发事故,禁止用两线头直接插插座。 |
| |||||||
15、维修断电挂牌,非专业人员不准接电。 |
| |||||||
2 |
| 高处作业 | 1、操作人员必须戴安全带。 | 各项目部 | 施工过程中 | 项目经理 |
| |
2、定期检查安全网,牢固、不破损,安全有效。 |
| |||||||
3、不得在同一垂直方向操作;设置安全防护层;洞口临边严禁放置任何拆下物体;下面通道处设置安全防护棚。 |
|
编制: 审核: 批准: 日期:
安全文明施工检查表
序号 | 目标 | 指标 | 环境影响/危险源或活动 | 采取控制措施 | 实施部门 | 完成时间 | 检查人 | 检查结果 |
|
|
| 高处作业 | 4、高空作业时小件工具装入工具袋内,防止落下,作业下方严禁进入;安全警示标志;专人看护。 | 各项目部 | 施工过程中 | 项目经理 |
|
5、洞口、临边、平台作业设置防护栏、安全网、禁止疲劳作业。 |
| |||||||
3 | 杜绝重大伤亡事故, 保持设备完好 |
| 机械设备使用 | 1、严格执行“一机、一闸、一箱” | 各项目部 | 施工过程中 | 项目经理施工队长电工 |
|
2、定期对设备进行检查,严禁设备带病作业,用前检查,使用中按规范操作,使用后注意保养,维护维修。 |
| |||||||
3、操作人员持证上岗。 |
| |||||||
4、加强管理,注意监控,随时检查。 |
| |||||||
5、严格执行XC11 《设备维护保养与安全管理规程》 |
| |||||||
4 | 施工场界噪声符合法规GB215 23-90 | 场界噪声<65dB | 施工噪声控制 | 1、合理安排工期,尽量减少夜间施工。 | 各项目部 | 施工过程中 | 项目经理施工队长 |
|
2、施工机械进行围挡,设置隔音棚或隔音墙。 |
| |||||||
3、小型机械尽可能安排封闭作业环境。 |
| |||||||
4、对电锯、混凝土搅拌作业人员佩戴耳塞。 |
| |||||||
5、对产生噪声的施工作业编制控制噪音措施。 |
| |||||||
6、进行场界噪声监测。 |
| |||||||
|
| |||||||
| 的要求 |
|
| 7、严格执行XC09 《施工安全与环境运行控制规程》。 |
|
|
|
|
编制: 审核: 批准: 日期:
安全文明施工检查表
序号 | 目标 | 指标 | 环境影响/危险源或活动 | 采取控制措施 | 实施部门 | 完成时间 | 检查人 | 检查结果 |
5 | 降低粉尘产生和扩散 |
| 施工粉尘控制 | 1、按公司XC09 《施工安全与环境运行控制规程》布置。 | 各项目部 | 施工中 | 项目经理施工队长 |
|
3、水泥等粉状材料堆放应予以封闭。 | ||||||||
4、施工现场道路硬化处理或粗砂石铺盖 |
| |||||||
5、施工现场做到工完场清,干燥施工时及时洒水 |
| |||||||
6、运土等散装物料时用帆布覆盖,车轮带泥时出场前清洗 |
| |||||||
6 | 减少污水对环境影响 |
| 施工废水管理 | 1、按公司XC09 《施工安全与环境影响运行控制规程》布置。 | 各项目部 | 开工前 | 项目经理施工队长 |
|
2、洗车、清洗搅拌机废水设沉淀池、沉淀后排放。 | 施工中 |
| ||||||
3、生活污水排入指定的排污管道、无条件的设置排污池,定期清理 |
| |||||||
7 | 减少废气对环境影响 |
| 施工废气管理 | 1、按公司XC09 《施工安全与环境影响运行控制规程》布置。 | 各项目部 | 开工前 | 项目经理施工队长 |
|
2、汽车尾气达标排放。 | 施工中 |
| ||||||
3、使用环保油漆或水性油漆 |
| |||||||
4、油漆作业戴防毒面具。 |
| |||||||
8 | 合理排放垃圾 |
| 施工垃圾管理 | 1、按公司XC09 《施工安全与环境影响运行控制规程》布置。 | 各项目部 | 开工前 | 项目经理施工队长 |
|
2、文明施工、工完场清。 | 施工中 |
| ||||||
3、垃圾分类、尽量回收利用。 |
| |||||||
4、禁止随处倾倒、垃圾运送到指定地点。 |
|
编制: 审核: 批准: 日期:
安全文明施工计划表
序号 | 目标 | 指标 | 环境影响/危险源或活动 | 采取控制措施 | 实施部门 | 完成时间 | 检查人 | 检查结果 |
9 | 减少资源消 耗,合理利 用资源
|
| 资源利用
| 1、现场禁止跑冒滴漏。 | 各项目 部
| 施工中
| 项目经理施工队长 |
|
2、使用周期长的周转性材料。 | ||||||||
3、尽量做到因地制宜地利用资源。 | ||||||||
10 | 降低直至杜绝火灾 发生 | 火灾发生 为0
| 现场防火管理 | 格执行XC09《施工安全与环境影响运行控制规程》,配备必要的防火设施(包括灭火器、砂箱及消防栓等)并保证其完好,工地 实施明火管制(工地现场和化学品仓库严禁吸烟、生火做饭等明火行为)。对油漆作业实施管理,对电焊作业实施管理等 | 各项目部
| 施工过程中 | 项目经理及施工部长 |
|
2、严格执行XC09《施工安全与环境影响运行控制规程》,对施工现场化学危险品的采购、搬运、贮存和使用等进行严格控制,防止因化学品管理不善而造成火灾。 工地现场用电实施管理,预防线路老化、线路短路等事故,工地现场严禁乱搭接电线,严禁使用电炉等高用量电气设备。 | ||||||||
成立应急响应工作小组。 | ||||||||
针对可能发生火灾的岗位人员就控制火灾作业规程作培训。 | ||||||||
期进行安全检查 | ||||||||
11 | 室内有害物达标排放 | 放射性、甲醛、苯 符合国家 标准 |
| 采购环保材料进行有害物检 |
|
编制: 审核: 批准: 日期:
第七节 针对非典的特殊措施
“非典”是一种极度危险的传染性疾病,对人体身体健康有极大危害同时影响地方形象,“非典”的传染性极高,项目工地人流集中,空气相对没有外面流通,一旦出现感染,后果非常严重,虽然目前非典病例已经没有,但在政府没有明确解除非典警告以前,都应引起高度重视。
一、认真学习体会政府相关部门下发的文件,主动积极配合政府相关部门关于“非典”防治的决定和要求。
二、公司总部由王筱芬副总经理直接负责“非典”的防治指挥工作,办公室主任曾镇江负责“非典”防治物资的供应。项目上由项目经理为第一责任人,各工长班组为各班组直接责任人。
三、针对“非典”管理相关制度
1、王副总代表公司管理层对本工地“非典”防治负责,曾主任对本项目“非典”防治物资供应负责,唐正东项目经理对本项目“非典”防治直接负责。
2、所有工人进场前必须经过身体健康检查,在进行其它教育的同时应进行“非典”防治一般情况和相关制度教育,并在教育档案上签字。
3、工程实行封闭式管理,工人及相关管理人员不经批准不得擅自外出,上下班统一由公司中巴接送,中巴司机应佩带口罩,施工人员擅自不经批准外出罚款500元/次,连续两次则开除。
4、供应商不得进入施工现场,材料采购员由公司办公室负责每天测量体温,并做记录,测量人员签字认可。非施工人员未经批准进入施工场地,保安员罚款500元/人.次。工地食堂、宿舍、厕所及其它相关场所每天消毒。工人及管理人员每周3、6 下午7 点在宿舍等候公司办公室派人测量体温。
7、工地施工人员生活区禁止外来人员探望。如必须因故探望须项目经理批准,探望人员应填写健康卡。
8、项目发生开工后传染的“非典”病情,项目经理罚款5000 元,该班组长罚款2000 元,公司责任副总罚款3000 元。
9、发生项目瞒报感染情况,项目经理开除,公司责任副总撤职。
10、施工现场利用大型风扇随时保持良好通风。
五、针对“非典”的应急方案
1、测量体温的过程中,一旦发现体温异常人员,应立即送院检查,同时工地立即封闭,禁止人员外出和进入,等医院结果出来后才可解禁,在封闭的过程中不应停止施工。
2、一旦发生感染病例,应迅速向公司管理层报告,并立即停止施工封闭施工现场,将工人撤离施工现场后进行封闭管理,等候政府相关部门处理。并通知业主和相关配合方。保安人员在施工人员生活区实施安全保卫,公司派保安人员和业主配合封闭施工现场。
3、旦感染病例,则现场必须在政府部门彻底消毒并允许后方可继续施工。工人按政府相关部门相关程序确定健康后方可继续参与施工。
在工程管理、资料制作等诸多方面都必须符合业主的规范和要求。故在入场后,首要的工作之一便是接受业主在管理、技术及资料等方面的交底,按业主的要求建立一套与之相应的管理机制和资料控制系统,以保证今后的工作更为顺畅,和业主及其它施工单位之间的关系更为协调。由于我公司在施工管理,资料信息制作管理已按ISO9001 标准建立了自已的质量体系文件,并习惯于按自已的管理模式运作,因此,为适应业主要求,必须对有关人员进行适当的培训。按招标书内容,通常接受培训的有设计组、质检组、计划统计组、材料组、施工组等有关人员。培训方式是参加业主召开的有关会议,对已形成文件化的管理模式进行操作指导,并请业主有关人员进行考核。对不适应业主管理模式的管理技术人员坚决撤换。另外,应事先与业主明确其提供服务之具体安排。
第二节 材料计划安排
将工程所需之材料名称、规格型号和预计数量逐一列表归类,同时应注明用途和掌握市场上同类品质材料的可比价格,以便购料时有依据的选择生产厂家和材料供应商,使之符合成本开支,保证材料的进货渠道能够满足工程质量验收标准。鉴于工期紧张,可将须定货的材料,早做安排;同时,相同类型的材料尽量一次性到货,接省时间。
材料组根据业主审批的材料采购及样品送检计划,在业主规定的时间内组织有关的材料及设备样品(或资料)交业主及设计单位确认。材料样品之规格及标准将按照业主的要求制作,一式两份。审批确认后的材料样品(或资料)一份封存,另一份由我公司作采购样板。
第三节 制定施工进度计划表
施工进度计划表是控制施工进度和按工期完成施工任务的原始依据,它可起到帮助项目负责人在调动人力、物力、财力方面的合理配置作用。进度表是按照工程期限将各施工项目的工作量,工作内容以及完成项目所需的时间科学的编排在时间表内(进度计划表应按照工序和可能交叉的工作范围编制)。
第四节 工地现场勘察
开工前应进行工地现场实地勘察,了解施工现场的环境,例如了解材料最适合堆放的地点,施工用水、用电的来源以及是否需设置临时设施;另外尚需了解施工地点是否易与相邻施工单位产生摩擦而导致工作上的纠纷,以便提早予以沟通和订出解决办法,使施工能够顺利进行。工地勘察的主要目的是核对施工空间与设计图纸是否有误差,尤其是具体部位的尺寸,如电器开关、插座、门窗开洞等,若有误差应及时反映给设计人员进行修正。其次需了解工地的交通运输、施工人员的食宿情况,以及施工地点周围材料供应商分布和品种供应能力,以便施工中发生材料短缺时,及时就近购买。实施施工的首要工作是熟悉施工现场,对土建移交的施工现场进行测量,并弹出基准线。测量的主要内容包括:
(1)各楼层的标高,楼梯尺寸的复测;
(2)构筑物、柱梁、中心线复测,并计算出偏移尺寸;
(3)管道位置是否准确;
(4)空调风管及其它天花上走管标高位置是否影响天花造型施工;
(5)地面平整度如何,是否需设找平层;
(6)砼墙、柱面垂直度如何,是否影响墙饰面施工等等。
复测时必须对照房间位置逐一测量,并形成测量记录报告,弹出各类基准线。测量记录报告,按业主规定的程序审批后,发至各有关部门。特别是设计组,将以此作为设计输入之一,成为设计施工详图的重要依据。测量设备必须校检,以保证数据的准确性。测量工作拟计划4 天完工。为此,测量人员在入场前就必须对工程图纸非常熟悉。测量工及有关施工员将在测量前五天熟悉施工图纸,以便入场工作更为顺利。
第五节 各类计划及资料编制
按业主的要求在规定的时间内提交下列计划及资料:
a.中标后与业主工程进度过协调之后的施工进度计划表;
b.材料采购及样品送审送检计划;
c.资料管理方案;
d.特殊分项工程施工工序及施工方法;
e.具体施工方案及其他各类计划资料。
与业主商定后的施工计划,按照招标文件及业主的其它具体要求,采用先进的工程管理软件,在工程量计算基础上组织编制,在编制该计划时同时考虑到机电施工的协调配合,形成“施工配合计划表”;材料组根据“项目质量计划”工程物资需用计划“,编制材料设备采购计划,按业主要求的格式编制。资料员按照公司体系文件及业主的要求编写本次工程的资料管理档案,以确保其成为业主资料系统的有机组成部分;施工组织设计对特殊分项工程进行研究、试验,形成文件化的施工工艺及施工方法,同时根据施工进度计划要求制定出详细的具体施工方案。
第六节 样板施工、验收及总结
样板施工按照业主要求的数量及程序进行,验收合格后形成有关质量记录文件,同时拍摄样板图片或录像作为补充记录资料。在施工实施的基础上形成文件化的分项工程施工工序、施工方法及施工人员组织方案作为施工交底资料。
第七节 图纸技术交底
对即将展开施工的工程项目(与机电施工交叉之施工项目)由有关设计师对有关施工员作图纸技术交底,施工员对施工班组进行技术交底,务必使每位施工人员对其施工的施工工艺、施工方法及规范要清楚明了。并按公司质量体系文件要求,形成图纸技术交底、质量记录文件。
第八节 临时设备措施
根据业主安排及要求,现场办公室在现场设置;管理施工人员的生活用房经业主同意临时在一楼解决;施工及生活用电设施,在业主的协调下,由我公司人员自行安装调试。大型机械(如大型云石切割机)将在业主指定的地点安装,并在入场后需使用前5 天安装调试完毕。临时设施计划用5 天完成。
第九节 主要准备工作完成时间及负责人
编号 | 准 备 工 作 | 完成时间 | 负 责 人 |
a | 会审图纸 | 开工前 | 技术负责人及技术员 |
b | 编制施工组织设计 | 开工前 | 技术负责人 |
c | 材料采购进厂计划 | 开工前 | 计划统计员 |
d | 机具进厂计划 | 开工前 | 计划统计员 |
e | 技术交底 | 开工时 | 技术负责人及施工员 |
f | 现场清理 | 开工前 | 施工负责人及施工员 |
g | 测量定线 | 开工前 | 测量人员 |
h | 组织人员进场 | 开工前3 天 | 项目经理 |
i | 水电施工准备 | 开工前 | 水电班 |
j | 临时设施 | 开工前 | 项目经理及施工负责人 |
k | “五通” | 开工前 | 项目经理及业主 |
m | 后勤保障 | 开工前 | 办公室 |
n | 施工报批手续等 | 开工前 | 办公室 |
0 | 与业主接洽 | 开工前 | 项目经理 |
p | 质量安全三级教育 | 开工前 | 公司、技术负责及施工员 |
q | 保安措施 | 开工前 | 保安员 |
第十节 临时施工用水计划
一、用水量
本工程的临时用水量主要包括生产水泥砂浆、地面找平、地面浸泡等施工用水以及施工现场生活办公用水。
(1)施工工程用水量——未预计的施工用水系数(取1.10)
——用水不均衡系数 (取1.5)
—高峰期每天计划完成工程量需用水量总和约为50m3
N1——施工用水定额,取300l/m3(浸泡用水)。
(2)施工现场生活用水量:
式中:P1——现场高峰期投入人数约为420 人
N2——用水定额取40l/人·班
t——每天工作班数,按2 班计
K3——用水平衡系数,取1.4
H——每班工作时间,取8 小时
q2=420*40*1.4/3600/2/8=0.42(l/s)
(3)施工现场消防用水量
查施工手册取 q3=10l/s
(4)总用水量Q 的计算
q1+q2=0.29+0.42=0.71(l/s)<q3
取Q=q3=1 l/s
) / ( 29 . 0
24 3600
5 . 1 300 50 1 . 1 1 s l q
二、管径的选择:
d——配水管直径(m)
Q——总用水量(l/s)
V——管网中水流速,取2.5m/s
d=(4*2/3.14/2.5/1000)1/2=0.051(m)
取d=63mm 的镀锌钢管
三、水源选择及临时给水系统
(1)水源利用由甲方提供的在现场平面的卫生间自来水管给水。
(2)配水管网的布置:采用枝状布置,给水管采用PPR 管明敷,穿越通道处加套管,在主要施工点设置给水点。
(3)为了防止停水造成停工,在水泥砂浆生产区设一个3m3 的水池,以做备用。
第十一节 临时施工用电组织设计
一、临时施工用电工程实施依据
(1)现场电源现况查探结果
(2)《建筑施工临时用电安全技术规范》JGJ46-88
(3)《民用建筑电气设计规范》JGJ/T 16-92
二、临时施工用电组织实施网络

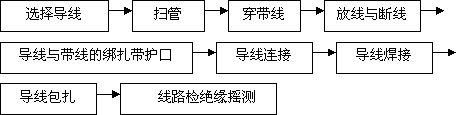

施工用电组织流程:
三、临时施工用电系统
(1)用电器具特征:
1)动力负荷电以II 类手持式及移动式小型电动工具为主。
2)照明:以白炽灯作为临时施工现场的照明光源。
(2)临时施工配电原则
采用总配电箱(PX)和分配电箱(FPX)二级配电。配电系统为TN-S 制。专用PE 保护接地线。动力配电采用一机一闸,并加配自动脱扣漏电保护开关。照明由专用回路供电。
(3)临时用电总量约为105KW(包括照明及施工机具用量)
四、安全技术措施
1、施工用电必须严格执行国家颁发的《施工现场临时用电安全技术规范》,在工地开工之前,由项目经理指定专人检查临时用电使用的线路、开关、保护装置、箱体及连接件,确认符合规范后才可使用临时用电线路。
2、施工临时用电设施的安装、维修、改动或拆除必须由电工主管安排电工进行,其他施工人员不得擅自处理,严禁不按规定乱拉乱接电源。
3、各类施工用电机具在使用前必须检查其电气装置和保护设施是否完好,严禁设备带病运转。
4、搬迁、移动、拆除或维修施工用电机具,必须切断电源并妥善处理后进行,严禁带电作业。
5、由维修电工进行现场临时施工用电设施安全检查,及时处理不安全因素,在故障没有处理前,严禁重新合闸。
6、现场电气设施严禁超载使用,严禁私自用代用品代替保险装置,严禁为图方便在灯具等非固定连接点接电使用。
7、现场设置的开关箱1.8 米的范围内严禁堆置可燃物质。
8、使用电气机具的操作人员严禁赤膊、赤足作业,对于检修线路不确定是否有电时,应采取防护措施,使用专用工具检测后再进行作业,严禁强行作业。
9、所有用电施工机具的电缆拖线必须保证绝缘完好,严禁使用绝缘破坏的电线、电缆。电线电缆必须尽量架设,如果必须在地面上经过,应在人行及运输的通道处采取保护电线、电缆的措施,同时严禁电线、电缆经过积水、易燃易爆材料存在的地面。
10、用电施工机具的连接线头必须配置安全插头,严禁采用裸线直接插接。插头插座存在故障必须及时更换,严禁带病工作。
施工总进度计划是施工现场各项技术活动在时间上的体现。编制施工进度计划就是根据施工部署中的深圳市**中区室内装饰工程I 标段施工方案和工程项目的开展程序,对标段中所涉及到的工程项目做出时间上的安排。其作用在于确定各个施工项目及其主要工种工程、准备工作和全工地性工程的施工期限及其开、竣工的日期,从而确定室内装饰施工现场劳动力、材料、成品、半成品、施工机械的需要数量和调配情况,以及现场临时设施的数量、水电供应数量和能源、交通的需要数量等。
第二节 工程开竣工日期
作为施工单位,拟建的项目工程将根据工程进度安排的完成期限执行,按照业主其相关专业工程的配合完成情况,制定相应的工期计划(项目工程完成时间表)。除非发生不可抗力的情况下,可以相应的延长工期之外,必须保证计划工期的落实,必要时安排加班加点赶工。深圳市**中区室内装饰工程I 标段工程工期要求120 天,2003 年7 月1 日开工,2003 年11 月1 日竣工。
第三节 施工总进度计划表
深圳市**中区室内装饰工程I 标段施工总进度计划控制用横道图表达。网络图及横道图所表达的进度控制计划,项目排列将按施工总体方案所确定的工程项目展开排列次序,用横道图表示出各施工项目的开设时间及其施工控制时间。
施工进度计划横道图见表9.3
根据总进度计划的编制情况,拟定劳动力和主要工种计划安排的需要量计划。劳动力和主要工种计划安排是根据项目工程汇总表中分别列出的各项专业工种量,对照相应的定额后得出的各个工种劳动量,再根据业主的工程计划安排时间表所要求的持续时间,得出的相应平均劳动用工人数。
主要劳动力投入量:根据不同专业工种,在施工中, 投入的劳动力表。
劳动力计划表
序号 | 工种名称 | 数量(人数) | 使用说明 |
|
|
|
1 | 给排水工 | 12 | 洁具安装,现场临时用水 |
| ||
2 | 电工 | 25 | 电气安装,现场临时用电,设备维修 | |||
3 | 泥工 | 120 | 砖墙、铺贴石材、地砖 | |||
4 | 木工 | 200 | 吊顶、隔断、饰面、固定家具、门窗、地毯、地板等施工 | |||
5 | 油漆工 | 30 | 乳胶漆、木作油漆等施工 | |||
6 | 杂工 | 30 | 现场清理及材料搬运 | |||
7 | 保安 | 3 | 现场保安 | |||
8 | 合计 | 420 人 |
第二节 雇佣各地工人计划表
序号 | 工种 | 级别 | 人数 | 从事物何种工种 | 户籍 |
1 | 给排水工 | 高级 | 6 人 | 给排水工 | 广东 |
2 | 给排水工 | 中级 | 2 人 | 给排水工 | 江浙 |
3 | 给排水工 | 初级 | 2 人 | 给排水工 | 江浙 |
4 | 电工 | 高级 | 15 人 | 电工 | 广东 |
5 | 电工 | 中级 | 10 人 | 电工 | 江浙 |
6 | 电工 | 初级 | 10 人 | 电工 | 江浙 |
7 | 泥工 | 高级 | 60 人 | 泥工 | 广东 |
8 | 泥工 | 中级 | 40 人 | 泥工 | 江浙 |
9 | 泥工 | 初级 | 20 人 | 泥工 | 江浙 |
10 | 木工 | 高级 | 100 人 | 木工 | 广东 |
11 | 木工 | 中级 | 50 人 | 木工 | 江浙 |
12 | 木工 | 初级 | 50 人 | 木工 | 江浙 |
13 | 油漆工 | 高级 | 10 人 | 油漆工 | 广东 |
14 | 油漆工 | 中级 | 10 人 | 油漆工 | 江浙 |
15 | 油漆工 | 初级 | 10 人 | 油漆工 | 江浙 |
16 | 杂工 |
| 30 人 | 杂工 | 四川 |
17 | 保安 |
| 3 人 | 保安 | 广东 |
工程项目的材料供应对整个工程施工过程举足轻重,直接影响到施工工期、质量和成本。本工程的供应目标主要是及时、保质、齐备供应和节约采购费用,本工程下述特点使其材料供应工作的重要性更为突出。
1、工期紧;
2、材料供应量大,类型多;
3、对材料的质量要求高;
4、现场狭窄,材料存储能力小,通道不通畅,倒运困难;
根据以上特点,我们采取相应对策:对材料考虑进货与加工周期,在总体材料计划提出后立即购买;针对材料供应量大,现场存储能力小的特点对大批量材料马上组织货源,根据施工进度分批进场。进场后尽快疏送到各作业层。对常用的小批量材料可临时采购,以保证相对平衡的材料储备,即不过多储备以免造成材料积压,资金占用,仓库面积浪费;又不过少储备,以免造成停工待料,延误工期。对甲供材料,我们提早作出计划,送交甲方,以利甲方及时采购供应。甲方供应材料部分为成品,存放中稍不注意,极易造成损坏。针对这个特点,甲供材料一到场,马上安装就位,尽量避免存放。如到货数量大,则专设库房存放,并加强保护。
主要材料组织进场总体原则:
1、材料根据现场实际情况而决定进场时间;
2、材料进场时间不是一成不变的,可根据现场实际进度及其他情况而适当调整。
物资采购流程图
第二节 材料管理制度
1、根据材料计划表,并配合工程进度表确定材料品种、规格数量以及进场时间,如属厂商送货上门的应预先与厂商联络拟订送货时间;
2、材料堆放位置应预先安排好,地点宜集中以便于管理,切勿任意堆置以免影响工程施工和材料管理的严密性。堆放时应注意以下几点:
3、不得影响施工的进行和因施工造成的多次搬迁,损材废工;
4、选择较高的、干燥的地势堆放;
5、按照材料的不同类别堆码,便于取用;
6、易燃易爆物品分开地点堆放,并配备相应的消防用具,以保安全;
7、易碎易潮易污染的材料,应注意堆放方法采取保护措施以免造成损害;
8、即用的材料,进场时应直接放置于工作面,以减少搬运时间和工序;
9、机工具应与材料分开存放,防止机工具进出时损伤装饰材料;
10、切实做好材料进场的签收工作核对材料是否与设计图和封样的材料样板相符,检查有无明确的材料标识,有无规范的出厂验收报告和合格证书,并按材料的品种、数量进行登记以备查验。
第三节 主要材料资进场检验
严格按公司ISO9001质量体系文件、ISO14001环境管理体系要求、OHSAS18001职业健康安全管理体系要求控制进场的工程材料,所有进场材料要进行材料质检,并有相关的质量记录。针对本工程特点,材料的环保性非常重要。按公司管理体系要求针对石材的放射性、墙地砖的放射性、夹板及木面板的环保证书,油漆的环保证书进行严格检查。对国家有强制性要求的送第三方检查材料要按要求送检,并做到来一批检一批、不漏检。同时,对材料质检工作要抽查,进行二次检验,以验证质检人员的工作效果。对质检工作配备充分的设备、仪器资源,仪器设备先要按要求核准。送业主及监理工程师审批的材料,尺寸要能反映材料的真实质量情况,并能在往后的采购得到的材料。
第四节 材料质量保证措施
一、质量保证措施
1、材料和设备的申请、订货、采购、送料等都要以计划为依据,以保证按质、按量、按时间供应所需的材料。
2、建立、健全进场前检查验收和取样送验制度。加强材料 和设备的“四验”工作,即:验规格、验质量、验品种、验数量。凡属不合格的产品,不能运到现场。在验收中,发现数量不足、质量不符合要求、损坏等情况要查明原因,分清现任,及时处理。
3、做好现场和仓库的管理工作。材料和设备的贮存方法正确,并做到分类分批
保管和堆放。合格证、化验单与材料相符。现场的大宗材料和大型设备应按施工平面图和施工顺序,就近合理堆放。应加强材料的限额管理和发放。
4、各级材料和设备的管理人员都要加强技术业务学习,掌握常用材料的质量标准和性能,熟悉材料的保管和运输规定。
二、把好进货渠道关
(一)、对供应商的选择
1、主材供应商(包括A\B\C 类)
a 有合法的营业执照(提供复印件);
b 生产能力/供货能力能满足公司要求,供货及时;
c 产品质量良好(必要时可要求提供样品及合格证明材料,包括合格证、型式试验报告等);
d 必要时,有产品的环保和安全性能保证证明;
e 与同类商家相比,价格合适,售后服务良好;
f 社会信誉良好;
g 必要时,要求建立ISO9000 质量管理体系及ISO14000 环境管理体系。
2、辅材消耗性材料供应商
a 有合法的营业资质(可由采购人员现场核实);
b 有足够的供货能力,最好有现货;
c 产品质量良好(可由采购人员现场查验,并提供产品出厂合格证或相关的检验证明材料等);
d 价格合理,售后服务良好。
(二)、材料的选择
1、材料和设备供应单位(以下均简称为供应单位)对供应的产品质量负责。供应的产品必须符合下列要求:
1)达到国家有关法规、技术标准和购销合同规定的质量要求,有产品检验合格证和说明以及有关的技术资料。
2)实行生产许可证制度的产品,要有许可证主管部门颁发的许可证编号、批准日期和有效期限。
3)产品包装必须符合国家有关规定和标准。
4)使用商标和分级分等的产品,应在产品或包装上有商标和分级分等标记。
2、除明确规定由产品生产厂家负责售后服务的产品外,供应单位售出的产品发生质量问题时,由供应单位对使用单位负责保修、保换、保退,并赔偿经济损失。如供应单位证明确属生产厂的质量责任,也由供应单位负责向生产厂家索赔。
3、建筑材料、设备的供需双方均应按上述1、2 两条的要求签订购物合同,并按合同条款进行质量验收。
4、严格执行有关的验收和保管发放制度。对无出厂合格证明和没有按规定复试的材料设备一律不发放使用。保管贮存中,做到不损坏,不变质,不混放。
5、要重视材料的使用认证,以防错用或使用不合格的材料。
6、对主要装饰及建筑配件,应在订货前要求厂家提供样品或看样订货。主要设备订货时,要审核设备清单,是否符合设计要求。
7、对材料性能、质量标准、适用范围和施工要求必须充分了解,以便慎重选择和使用材料。
8、凡是用于重要结构、部位的材料,使用时必须仔细地核对、认证材料的品种、规格、型号、性能有无错误,是否适合工程特点和满足设计要求。
9、应用新材料,必须通过试验和鉴定。代用时必须通过计算和充分的论证,并要符合结构构造的要求。
10、材料认证不合格时,不许用于工程中。有些不合格的材料,如过期、受潮的水泥是否降级使用,亦需结合工程的特点予以论证,但决不允许用于重要的工程或部位。
三、材料的环保性要求
采购产品中有安全及环保性能要求的有:
a、化学危险品,如油漆及其稀释剂、清洗剂、胶水等的安全要求及防泄露漏要求;
b、夹板、强化木地板、乳胶漆等有毒有害成份含量的要求;
c、地砖、瓷器、石材等辐射强度的要求;
d、采购及维修设备的噪声要求。
e、对于有环保/安全性能要求的采购产品,采购员应尽可能选用正规厂家生产的产品。
f、优先选用已通过ISO9000 质量管理体系、ISO14000 环境管理体系及OHSAS18001 职业健康安全管理体系认证的企业的产品。在排除其他因素的情况下,优先选用名牌产品,包括国内及国际名牌。积极选用新材料(如不含苯的胶水等)。
g、可行时,要求厂家提供有关安全或环保性能的测试报告,如噪声测试数据,辐射测试数据,有害成份测试数据,安全性能测试数据等。
h、必要时,向相关方发出书面要求,对相关方施加影响,建议相关方按公司要求,控制有关安全及环保性能。
i、可行时,公司组织对采购产品进行有关安全和环保性能的测试,不合格产品拒绝进货。
第五节 材料仓库管理
一、材料仓库管理
该装饰工程项目的材料仓库的用途面积、位置详见施工现场总平面布置图。易燃易爆物品单独堆放。
1、装饰材料的堆放方式:
1)箱形堆放适用箱形立方体物品
2)三角形堆放适用圆形或管状物品
3)阶梯堆放适用方形物品
4)梅花形堆放适用桶形物品
5)纵横交叠式适用需保持干燥长方形物品
6)错叠式适用便于计数,且呈平板形物品
7)平面堆放适用平板形物体
8)箱内存放适用于圆球形等小单件物品
9)多层台架式适用利用空间增加堆放高度
10)各类货架式适用规格繁多的小件物品
2、施工现场的材料保管,应依据材料性能采取必要的防潮、防晒、防火、防爆和防损坏等措施。贵重物品,易燃、易爆有毒物品等应及时入库,专库专管,加设明显标志,并建立严格的领退料手续。
二、限额领料制度
1、签发:采用限额单,根据工程项目工程量,计算限额用料的品种和数量。
2、下达:将限额单下达到队组并进行用料交底
3、应用:施工队组凭限额单到指定部门领用,管料部门在限额内发料。每次领发数量、时间作好记录,并互相签认。
4、检查:在用料过程中,管料部门要对影响用料的因素进行检查。帮助班组正确执行定额、合理使用材料。
5、验收:施工队组在完成任务后,由工长及有关人员对班组实际完成工程量和用料量情况进行测定和验收,作为估算用工、用料的依据。
6、结算:根据施工队组实际完成的工程量核对和调整应用材料数量并与实耗数量进行对比,结算班组用料的节约和超耗。
7、分析:查找用料节超的原因,总结经验,吸取教训。
8、奖罚:把用料结果与施工组的利益结合起来,及时兑现。
三、材料管理人员职责
收集所有材料的合格证、产品检测报告等材料、设备资料和原始记录资料,并按规定的要求整理交资料组保存;供应商评价资料;材料采购资料,材料仓库管理资料,保管按规定由采购员,库管员保管的文件资料。
四、材料的采购
1、项目材料使用总计划
工程管理部经理指定专人根据设计图纸、预算书及工地实际情况,编制《工程项目材料使用总计划》(JL-XC04-1),该计划应对本工程项目需使用的材料进行全盘计划,计划应包括材料名称、型号规格、品牌产地、使用部位及计划总用量、资金需要量等。《工程项目材料使用总计划》经预算员复核、技术负责人审核并报项目经理审批后使用。
2、材料采购计划
材料员根据《工程项目材料使用总计划》及工地实际进度的需要编制《周/月材料采购计划》,包括材料名称、型号规格、使用部位及计划用量资金用量等。经项目经理审批后,采购员组织实施。
3、供方选择
采购员根据《周/月材料采购计划》到市场询价并选择合格供方。主材原则上在已选定的合格供方处购买,如需另选必须对供应商进行合格评价。见公司ISO9001质量体系文件、ISO14001 环境管理体系要求、OHSAS18001 职业健康安全管理体系文件《供方选择与评价作业规程》。
4、采购
采购员在采购之前要填写《购买材料申请单》,采购员负责在已确定的合格供方处购买材料,必要时,与供方签订采购合同。本地工程的采购合同由工程管理部经理与供方签订;外地工程的采购合同由采购员报工程管理部经理确认(可以电话形式)后与供方签订。采购时应要求供方填报《送货单》,《送货单》必须注明材料名称、型号规格、数量、单价及总价等,《送货单》一式两份,一份作为台帐的输入;一份作为报帐的凭证。必要时,还需供方提供合格证明资料等。
5、验证与入库
采购员将已采购的材料连同《送货单》送交工地仓库验收入库。采购员在采购过程中,必须进行自检,本地工程还需报质检员验证,只有自检合格的产品才能送交仓库验收。
采购产品在入库前的验证由仓管员或施工队长负责进行。仓管员必须严格按照发票及送货单上注明的规格型号、数量进行清点,同时检查材料的包装是否完好、产品质量(合格证,必要时包括其他合格证明文件)是否符合要求等。经验收无差错后,仓管员和采购员在《送货单》上签字,以及项目经理(或施工队长)在《送货单》上签字或盖“验证合格”章后可以办理入库手续;如不合格,由采购员负责马上退货。不合格品不能入库。
技术质安部应派员对采购产品进行定期或不定期的抽检,以监督采购员及项目部对采购产品验证的质量。发现不合格应按不合格品进行处理,可能时应由采购员及时组织退货。必要时,还应追究以前验证人员(包括采购员、仓管员、项目经理或施工队长等)的责任。仓管员对入库材料
经验证合格的采购产品由仓管员负责验收入库,填写《材料入库单》,同时填写《材料动态管理卡》,并及时挂到材料明显处;同时填写入库台帐。入库台帐应注明入库日期、材料名称、规格型号、单价、数量等。入库材料由仓管员负责保管。
在同一施工现场同时有几个施工单位联合施工时,应服从建设单位和监理公司的统一领导。
a.组织管理现场的安全生产工作时,必须服从建设单位的领导和指挥,接受建设单位的监督检查。
b.密切与建设单位、监理公司的配合,及时反映施工中存在并需建设单位解决的问题(例如:供水、供电、垂直运输、通讯等),及时上报施工进度,每周会同甲方、监理公司汇报和研究施工情况,做到甲方、监理公司满意。
c.密切与其他施工单位的配合,提前通过建设单位向交叉作业安装工程的施工单位(例如:通信、闭路监控等专业施工单位)提出下步施工中需要协作的项目内容,以保证施工顺利进行
d.施工项目在运行中会涉及到多方面的关系,为了处理好这些方面的关系,就需要协调。协调是施工管理的重要职能。
第二节 与总包单位的协调配合
(1)、在施工过程中保证做到处处为业主着想,为用户排忧解难,一切以工程质量和进度为中心,出现问题及时提出并与总包单位协调,在施工中相互配合、互相协作,保质保量按期竣工交付。
(2)、按甲方认可的设计图纸提出施工方案,订出工程总体进度计划及月施工计划,保质、保量按所订的进度计划进行施工。按受总包单位的质量监督及现场管理,发现问题及时纠正。
(3)、保护好自己的半成品和成品,同样也爱护其他单位的半成品和产品,损坏别人产品及时赔偿。作出作风正派、技术精良、管理严格、服务一流的安装施工队伍,接受总包单位的统一管理。
(4)、施工用电、照明用电均由总包单位提供现场电源,我方引至临时加工场地,在室内安装外装修专用总配电箱,内装漏电保护器、电表,室外安装分机、分闸,在大楼内每层设置分配电箱,以保证安装用电。
(5)、现场用水由总包单位提供连接点,引至施工人员驻地。我公司可以按照规定的费率支付水、电费用。
(6)、总包单位提供建筑垂直和水平基准线。
(7)、施工用垂直运输设备、地面吊卸设备等施工中必需的机械设备,我方如有需要可向总包单位租用。
第三节 装饰与其他施工专业的协调配合
一、与空调施工队的协调配合
空调系统属设备安装,多由一家专业施工单位完成。室内装饰工程须在空调系统完成之后再进行施工。但有几点要与空调施工单位配合的。
室内天棚设计与空调管道布置在造型上的关系;
室内天棚设计与空调送风口位置的布置;
室内天棚(或置面)设计与空调器风口位置的布置;
室内陈设与各类独立设置的空调设备的关系;
出入口装修设计与冷风幕设备布置的关系;
二、与消防施工队协调配合
消防系统有其规范的施工要求,喷淋头、水幕、烟感的布置要符合消防规定的高度和间距。室内装饰工程要配合这些要求完成装饰施工,同时消防系统也要根据室内装饰的要求将喷淋头的高度按天棚完成饰面高度确定好准确的尺寸,这方面的互相沟通和配合施工是在保证消防要求的同时,又不能影响饰面收口的外观效果。除此以外,消防栓的位置也要考虑到了,装修施工时绝对不能因为消防栓防碍饰面效果面随意挪位或掩饰,非要移位时,应会同消防系统施工单位,由他们根据要求和规范来进行。
三、装饰与照明系统协调配合施工
通常照明系统多由装饰施工单位承接施工,无论是与专业系统施工单位配合还是自行施工工种之间的衔接,都要注意天棚设计与灯具布置、照明方式的关系;注意室内地面设计与地灯(脚灯)的布置要求;注意管线,线盒的配比和预留要求;注意灯位的排列和预留灯位孔的尺寸要求。
四、装饰与弱电系统的协调配合施工
与弱电系统的协调配合施工要注意扬声器在天棚、墙面的位置以及预留尺寸的要求;还要注意室内闭路系统和各种信息播放系统的布置方式(悬、吊、靠墙或放置)的确定。
总之,室内装饰施工基本上属最后一道工序,如果施工时不全面而充分地考虑到与专业系统的配合施工,包括装饰施工单位自身的各工种配合施工,就会发生因工序颠倒,导致已装饰完的工程拆除返工。
第四节 施工内外组织协调
施工项目在运行中会涉及到多方面的关系,为了处理好这些方面的关系,就需要协调。协调是施工管理的重要职能。
1、施工项目的协调内容
在施工项目运行的不同阶段,协调的内容、侧重点各有不同,归纳起来,应有以下五种主要关系须协调处理。
其一,人际关系的协调。包括项目组织内部的人际关系,项目组织与关联单位的人际关系,主要需解决好人员之间在工作中的联系和矛盾;
其二,组织关系的协调。主要解决组织内部的分工与配合问题;
其三,供求关系的协调。包括施工项目实施中所需的人力、资金、设备、材料、技术乃至信息的供应,主要通过协调解决供求平衡的问题;
其四,配合关系的协调。包括求得本公司、建设单位、总包单位、设计单位、分包单位、供应单位、监理单位,在配合关系上的协助和在配合步调上的一致,以达到同心协力的目的;
其五,约束关系的协调。主要是了解和遵守国家和所在地方在政策、法规、制度,在遵章守纪的前提下,求得执法部门的理解和支持。
2、施工项目内部关系的协调
施工项目内部人际关系的协调:项目组内部人际关系是指项目经理与下属的关系,职能人员之间的关系,职能人员与作业人员之间的关系,作业人员之间的关系等。协调好这些关系主要靠执行制度,坚持民主集中制,做好思想政治工作,充分调动个人工作积极性。
施工项目内部组织关系的协调:施工项目中的组织形成了系统,系统内部各组织部分构成一定的分工协作和信息沟通关系。通过关系协调,可使组织正常运转,充分发挥组织的作用。具体可以通过划分职能、明确职责、制度约束、信息沟通、及时解决矛盾等等方法进行。
施工项目内部供求关系的协调:首先应抓紧计划环节,计划编制时力求生产需求与供应之间平衡;其次抓住施工中的重点关键环节,克服瓶颈制约;第三加强调度工作,排除生产障碍。
3、施工项目与近外层之间的关系的协调
近外层关系包括与业主的关系,与业主的关系,与设计单位的关系,与供应单位的关系,与公用单位的关系等。这些关系都是合同关系或买卖关系,应在平等的基础上进行协调。
施工项目与业主和业主的关系协调:从招标开始,经过施工准备,施工中的检查验收、进度款项支付、工程变更、进度协调、交工验收等。处理好这种关系主要是洽谈、签定和履行合同,即使产生纠纷,也以合同为依据解决。如业主委托了监理单位进行施工监理,则施工单位应接受监理,按监理制度协调关系。
施工项目与设计单位的关系协调:同为承包单位,但二者之间没有任何合同,仅是在设计交底、图纸会审、设计变更与修改、工程验收等环节中发生的图纸供应关系、设计与施工技术关系,应通过密切接触,相互信任,相互尊重,友好协商的办法,并依靠业主、业主、监理单位的中介作用,协调好二者关系。
施工项目与供应单位的关系协调:施工项目组织者应对物资供应方的质量体系进行调查,与已经取得认证资格的厂家或商家签定供货合同。在严格履行合同的前提下,处理各种与物资供应方的关系。
施工项目与公用部门之间的关系协调:包括道路、市政建设、自来水、热力、供电、电信等部门的关系。主要应利用这些单位与业主方的密切关系,加强计划协调、质量保证、施工协作、进度衔接等方面的协调。
4、施工项目与远外层之间的关系的协调
远外层关系包括与政府部门、金融部门、现场环境单位的关系。这些关系的处理没有定式,处理更加困难,应按有关法规、公共关系准则、经济联系规定处理。
本工程是一个具有重大社会意义和重要影响的工程,同时本身也是一个规模大型的工程,具有一定施工难度的工程。由于这些特点,本工程的施工方案必须从大处着眼,有全局观念,有管理系统合成的概念,充分运用现代项目管理的先进技术,充分继承和吸收以往大型工程管理的经验,同时应从小处着手,使整个方案流畅合理,具有可操作性,符合现场实际。为此本施工组织设计技术方案从以下几个方面确保施工组织顺利实施:
一、本工程的技术要点分析
二、施工方案的设计目标
1、经济性
2、合理性
3、可操作性

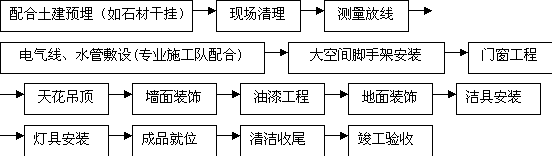

三、整体施工安排(准备、改线、施工)
四、工程具体部位施工重点
第二节 本工程的技术要点分析
1、本工程就功能划分而言,具体为首层入口大堂、负一层入口大堂、主要走道、窗口办文、窗口办文卫生间、大会堂、大会堂附属建筑,由于工程规模较大,则应认真考虑整体的规划,施工方案要着重整体观念,以免顾此失彼,造成混乱情况.
2、本工程功能复杂,本标段公共部分较多,部分带有观演性质如大会堂,这些特点决定本工程技术性和综合性很强,再加上公共安全性要求高,各工程专业施工项目包括消防、电气、空调、给排水、音响弱电等,每个专业施工都是门类齐全,可以说本工程几乎涵盖所有跟建筑工程配套粘边的工程种类。这种现场实际情况就要求要:
a、衔接良好的设计,设计本身应该有一定的把握度,各专业合成良好,施工交叉处合理可行,无冲突。
b、充分考虑配合的进度安排,装饰工程和其它专业安装工程的进度是个互动的过程,任何一个专业都无法也不能独自按本身进度安排施工,必须考虑与其它专业的进度衔接。
c、对现场情况良好的掌握,必须要有周全细致的方案作为行动指导,以免面队庞大的空间,不知如何下手。
d、优秀的协调配合能力,由于交叉施工多,不可能独善其身,自顾自的施工,不断的协调配合,是大型综合工程的最明显的特征之一。
3、具有大空间,大跨度格局的装饰工程面较多.由于这个性质,在具体的施工中就应该有符合图纸,符合实际的施工方法。施工方法对这种空间特点有良好的把握,应侧重注意的几个方面是:
a、安全组织设计要先做,安全第一的观念不能丢。
b、对钢结构造型骨架的绝对尺寸应认真阅读图纸,反复图上作业,对一些推断熟来的控制尺寸和控制点,应反复较验。最后出来的放样图应按ISO9001 的管理程序进行反复检查,切不可出现放样错误,造成造型尺寸错误,从而造成重大损失。对钢结构造型控制参考点的设立应仔细选择,确保设点易测稳固,同时控制尺寸同样应反复检验。
c、放线应有全局概念,不要只顾自己放线而影响到其它专业单位施工,放线同样要做到既有利于前面工序施工,有方便后续工序施工。
d、钢结构构件安装时应具备:
(a)、安装预案(包括应急方案);
(b)、确定整体可靠的尺寸控制方法;
(c)、事先进行安装图上推演,图上作业应充分;
(d)、定整体可靠的安全保证措施。
e、对大面积施工应优良好的尺寸控制,施工前要有尺寸控制措施和检测方法。
4、工程设计艺术性强,造型较多装饰结构复杂。由于本工程本身的功能特点和主要要求。设计师调整体创意中鲜明独特的艺术风格,而这些风格,设计师主要通过色高和造型来表现,在保证声学要求的条件下,大量应用具有现代风格的弧形造型,从而使施工变得复杂增加了施工的难度。
第二节 本次技术方案实施目标
技术方案的实施目标是对工程整体控制目标的技术上的细化。
一、本次施工组织技术方案的设计应经过反复优化,以达到经济性的目标,最经济的施工组织方案,可以使一个优秀的设计方案更为优秀,同时使我方方案在竞争中具有真正的成本优势.达到这个目标应合理安排流水和进度;合理确定技术保证措施减少因失误造成返工现象等。
二、本次施工组织技术方案的设计应充分阅读图纸,考虑其它专业设计和施工,充分构筑现场最可能的实际状况,从而使施工方案其有最大的合理性,避免纸上谈兵,空话成堆,对现场却不具备指导作用。
三、本次施工组织技术方案应具有切实的可操作性,要做到使本方案真正成为施工过程的灵魂和重要指导手册。
第三节 施工整体安排
从深圳市**中区室内装饰工程I 标段功能区域划分来看,既有相对独立的室外空间,又有互相搭接的室内空间;既有开放式的空间形式,又有私密式的空间形式等等。工程的施工程序就要结合功能分区的不同表现方式,按照先后顺序,进行程序排列。本工程各区域功能较多,专业施工种类繁多,大空间较多,组织施工流水必须要有全局观念和全局把握,施工时就要考虑到如何使之搭接合理。施工程序必须依照施工特点来展开。
一、整体方案指导思想
本工程做为室内装饰工程,施工顺序采用自上而下的顺序即天花装饰→墙面装饰→地面装饰.这种施工顺序最大的优点即为成品保护工作量小,成品损坏污染较小,在这个整体指导思想中应该着重注意以下方面:
1、因其它专业施工的配合问题,包括因业主变更的情况下,例如天花造型要改变,但设计方案迟迟不能出来,业主又要求现场继续施工以保证工期的情况下,有可能要改变这种顺序。为此应有应变方案,应变方案的纲要:
①邀业主监理工程师紧急磋商评估影响,了解详细情况。
②技术负责人召集相关技术人员马上攻关分析进度安排,积极配合业主寻找经济合理替代方案,更改进度计划调整施工安排。
③如有必要做好索赔准备工作,索赔不是一种敌意行为,而是为了双方更诚意理性的合作。
2、在天花不高装饰较简单的区域,如天花墙面可同时进行,同时进行的条件是天花装饰简单无大型造型(剧场不适合),天花按公司常规办法。
3、结构方面的工作先进行,饰面工作后进行。
4、头顶的工作(顶棚等)先进行,头顶以下的工作(墙身、地面)后进行。
5、水电配管线的工作先进行,灯具.开关、插座、水龙头安装的工作后进行。
6、家具木作及不影陶其它项目的独立工程可安排穿插在中间进行。
7、易受污损的工作及材料较贵、保养不易的工作(如壁纸、地毯、窗帘工程等)应后做。
二、施工技术方案
1、施工段划分:
根据本项目的施工人员调度和组织能力,这个工程不进行分段流水而是按分项工程进行整体流水。
2、总体施工工序
施工程序要在保证工期的前提下,在总体上实现施工的连续性和均衡性,讲究施工流程和工艺流程,确保施工质量,降低工程成本,通常情况下应做到:
1)、统筹安排各类项目施工,做到各工种之间不相互干扰;
2)、工程量大、施工难度大、工期较长的项目要安排先行;
3)、按照施工工艺要求,须先期投入施工或起主导作用的工程项目优先进行;
4)、基础部分以及隐蔽工程项目先做,通过规范的验收后,再进行饰面工程;
5)、基层必须防水、防潮、防腐、防虫、防火的部位要严格按照相关规范进行;
6)、要充分考虑到季节对工程的影响,尤其是雨季施工,要采取相应的防范措施;
7)、上下工序的交接要分清责任,不可出现两不管地段;
8)、确保工艺流程的合理性,通常应按照先下后上、先里后外的次序进行排列;
9)、注意已完工的成品、半成品保护,且保护方法要科学合理。
3、针对本工程情况的注意事项
1)其它专业施工单位的进度计划,其它专业施工单位的进度计划应与装饰施工单位相嵌合尤其是大堂、大会堂中,强弱电大量布管布线,消防空调大量布管布线.中间交叉点主要有:
a、风口安装,在实际尺寸中会不会与装饰造型安装冲突;
b、各专业水管的试压工件,最好在天花面板封板的前面做;
c、强弱电布线最好在天花面板封板前做好以免破坏天花面层;
d、墙面强弱电线管布设应在面板封板前做好,以各隐蔽工程验收;
e、风管应在天花龙骨的制作过程中同步进行,并先龙骨完工,以免高度冲突及破坏, 同时在封板前做好隐蔽验收;
2)施工交叉点的技术配合,在施工现场技术交底的时候应着重注意,施工交叉点的配合,在技术交底中提出具体措施,以避免交叉冲突。针对施工交叉点应注意以下方面:
a.收集完整的其它专业施工资料,做好技术摘要,对有可能引起冲突的控制数据应提前协商现场解决,如空调管道的走向与装饰造型冲突,各专业水管与装饰造型冲突.尤其本工程对消防与空调均要求较高,届时有大量的管线在剧场、电影院等吊顶上空交叉穿行。设计师可能会有没有预想到的控制数据,现场管理人员应提高警惕随时应变,防备事到临头措手不及,影响施工。
b.加强与其它专业施工技术负责人的沟通,对对方的变更变化意向做到心里有数,天花施工前,应邀请业主、监理、相关专业施工单位进行技术交底,核对数据和工序,做到了解对方施工意图、动向、目前现场情况,否则在天花施工出现配合问题返工将会造成巨大的损失。不管损失由哪一方负责,都不是一件好事。
c.在业主许可及保证我公司商业秘密得到保护的情况下,开放性的管理施工和数据,要让其它施工单位了解我方自身的施工意图、动向、目前现场情况,主动向有关施工单位交代我方情况以避免对方在不了解情况下造成交叉中的失误。
3)成品保护及安全组织:
a.本工程由于交叉施工的频繁程度,施工人员复杂,成品保护工程将是一个艰定的任务。主要保护点在木饰面、油漆面、布面。本工程剧场,大会堂上空管线复杂,应密切关注,防止友邻施工单位踩踏天花造型。
b.由于本工程大空间大高度施工量很大,安全防护工作也是很重要的工作。在我方搭建的满堂脚手架,友邻单位上去施工时,应让其服从我方安全管理规定。不得擅自行动以防安全事故发生,安全人员和现场保安应在现场并安排流动巡视。
3、装饰工程样板间
实物样板足是装饰施工中保证装饰效果的重要手段。实物样板.是指在大面积施工前所完成的实物样品.或称样板间和标准间。这一办法在高档装饰工程中被普遍采用。通过做实物样板一是对以检验设计的效果,从中发现设计中的问题.进而对原设计补充、修改和完善。二是可以根据材料、机具等具体情况,通过试做来确定各部位的节点大样和具体构造。这样—方面将设计中—些未能发现的构造问题加以确认.从而解决了日前装饰设计图纸表达深度不够的问题。另一方面又可起到统—操作规程,明确施工要点,进而指导下阶段的大面积施工的作用。因此,在《装饰工程施工及验收规范》中明确规定:“高级装饰工程施工前,应预先做出样板并经有关单位鉴定后,方可进行”。
第四节、工程具体部位施工重点
大会堂是整个工程综合程度最高,难度最大的工程部分,其主要特点是大空间大高度施工。由于带有观演性质,所以其功能要求高,各专业施工单位在此集中,交叉频繁,协调配合任务重,又由于大空间大高度,尺寸难以把握,所以是施工监测重点。
一、墙面
设计师在大会堂中的墙面装饰重点主要有石材干挂,吸声板。装饰重点是石材干挂。

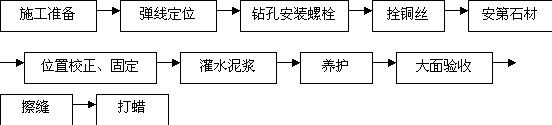

工艺流程:
(2)技术要求:
a.预埋件安装,预埋件应在土建施工时,配合埋设,如预埋件位置偏差无法保使用时,选用膨胀螺栓方案,但应在现场做拉拔试验.
b.测量放线技术要点:
(a)由于土建施工允许误差较大,干挂石材施工要求精度很高,所以不能依靠土建水平基准线,必须由基淮轴线和水准点重新测量复核。
(b)按照设计在底层确定控制定位和分格线位。
(c)用经纬或激仪或激光垂直仪将幕墙际角和阴角线引上,并用固定在支架上的钢丝线作标志控制线。
(d)使用水平仪和标准钢卷尺等引出各层标高线。
(e)确定好每个立面的中线。
(f)测量时应控制分配测量误差,不能使误差积累。
(g)放线定位后要对控制线定时校核,以确保垂直度和柱位置的正确。
(h)所有立面装饰统一放基准线,并注意施工配合。
c、金属骨架的安装
(1)根据施工放样图检查放线位置。
(2)安装固定立柱的铁件。
(3)先安装同立面两端的立柱,然后拉通线顺序安装中间立柱。.
(4)将各施工水平控制线引至立柱上,并用水平尺校核。
(5)按照设计图尺寸安装金属横梁。
(6)如有焊接时,应对下方和相近的已完工装饰面进行保护。焊接时要采用对称焊;以减小因焊接产生的变形。检查焊缝质量合格后,刷防锈漆。
(7)金属骨架完工后应通过监理公司隐蔽工程检查后,方可进行下工序。
d、石材饰面板安装
(1)将运至工地的石材按编号分类,检查尺寸是否准确和有无破损,按施工要求分层次将石材运至施工面附近,并注意摆放可靠。
(2)先按墙面基准线仔细安装好底层第一层石材。
(3)注意安放每层金属挂件的标高,金属挂件应紧托上层饰面板,而与下层饰面板之间留有间隙。
(4)安装时要在饰面板的销钉孔或切槽口内注入大理石胶,以保证饰面板与挂件的可靠连接。
(5)安装时宜先完面窗洞口四周的石材,以免安装发生困难。
(6)安装到差不多一楼层标高时,要注意调整垂直度。
(7)在搬运石材时要有安全防护措施,摆放时下面要垫木方。
e、嵌胶缝
石材间的胶缝是石板幕墙的第一道防水措施,同时也使石板墙形面一个整体。
(1)要按设计要求选用合格和末过期的而候嵌缝胶。最好先用含硅油少的石材专用嵌缝胶,以免硅油渗透污染石材表面。
(2)在胶缝两侧粘贴纸面胶带纸保护。
(3)用专用清洁剂或草酸擦洗缝隙处石材表面。
(4)派受过训练的工人注胶,注胶应均匀无流淌,边打胶边用专用工具勾缝,使嵌缝产成型后呈策弧形凹面。
(5)施工中要注意不能有漏胶污染墙面。如墙面上沾有胶液应立即擦去,并用清洁剂及时擦净余胶。
(6)大风和下雨时不能注胶。
f、清洗和保护
施工完毕后,除去石材表面的胶带纸,用清水和清洁剂将石材表面擦洗干净,按要求进行打蜡或刷保护剂。
g、控制要点
(1)严格控制材料质量,材质和加工尺寸都必须合格。
(2)要仔细检查每块石材有没有裂纹,防止石材在和施工生断裂。
(3)测量放线要十分精确,各专业施工要组织统一放线、统一测量,避免各专业施工因测量和放线误差发生施工矛盾。
(4)预埋件的设计和放线要合理,位置要准确。
(5)根据现场放线数据绘制施工样图,落实实际施工和加工尺寸。
(6)要安装和调整石材位置时,可用垫片适当调整缝宽,所用垫片必须与挂件是同质材料。
(7)固定金属挂片的螺栓要加弹簧垫圈,或调平调直拧紧螺栓后,在螺帽上抹少许大理石胶固定。
h、安全施工技术措施
(1)进入现场必须佩带安全帽,高空作业必须系好安全帽,携带工具袋,严禁高空坠物。严禁穿拖鞋、凉鞋进入工地。
(2)禁止在脚手架上攀爬,必须由通道上下。
(3)石材墙施工下方禁止人员通行和施工。
(4)现场电焊时,在焊接下方应高接火斗,防止电火花溅落引起火灾或烧伤其他建筑成品。
(5)所有施工机具在施工前必须进行严格检验,如手持吸盘须检查吸附重量和持续吸附时间试验,电动工具需作绝缘电压试验。
(6)在高层石板墙安装与上部结构施工交叉作业时,结构施工层下方应架设防护网;
(7)施工前,技术负责人要对工长和安全员进行技术交底,工长和安全员要对全体施工人员进行技术交底和安全教育。每道工序都要做好施工记录和质量自检。
i、技术要点:
(1)购前,应有放样加工图,严格按放样图加工。
(2)大件尺寸要适应土建工程误差,垫片太厚会降低螺栓的承载拉力。
(3)一定要按控制线将挂件调平和螺栓锁紧后再安装石材。
(4)不能将测量和加工误差累计。
(5)必须适用柔软,弹性好,使用寿命长的耐修胶。
(6)用清洁剂清除石材表面污物。
(7)上部施工时,必须注意对下部成品的保护。
(8)拆搭脚手架和搬运材料时防止损伤墙面
二、吊顶
吊顶重点在钢结构龙骨铝合金板面天花造型及天棚钢结构。

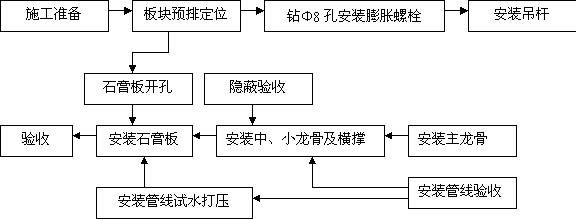

吊顶施工的整体工序为:
大会堂吊顶是本次施工的重中之重,也是难度最高的分部工程,装饰与其它专业施工单位应协调,既保证装饰强度和效果,也要保证安装工程的质量,其施工重点和难点主要体现在如下方面:
1、测量放线:
吊顶测量放线的最大难处就在于落点在三维空间,放线人员需具备相当的空间想象力测量放线的实施要点在于:
①放线前除了仔细阅读已方施工图纸,详细记录推算吊顶施工放线数据外,尚应仔细阅读其它专业施工单位的施工图纸,放线前必须和其它专业施工单位仔细协商、协调,将每一个控制数据落到实处,其中比较重要的控制数据应为:
a.马道的高度,马道的底面和顶面的标高及走向;
b.吊顶的最高点和最低点标高;
c.风管的底面标高和截面尺寸;
d.空调、消防水管的标高。
e.造型本身的放样应精确合理,用3D.MAX 软件做3D 模型作为施工参考依据,造型的放样应经过设计师的认可并签署。
f. 造型拼装应首先设立稳固可靠的相对位置控制点,施工过程中使用多台测量仪交叉测控,确保造型安装落点准确,方向准确。
2、脚手架搭投,本工程施工高度非常高,属于大空间,大高度施工,应搭设满堂脚手架。
脚手架的搭设应注意以下技术要点:
(a).脚手架在搭设前应经过力学验算,有技术负责人签署的施工方案;
(b).脚手架踏板应密实不得留空隙,防止探头板,板本身符合施工的强度要求;
(c).脚手架四周和下方使用安全网围护;
(d).严禁使用非钢管材料。
3、马道的制作安装,马道采用角钢和工字钢组合制作,然后分段安装,马道作为载重通道应非常牢固可靠。
其施工技术要点主要有:
(1)马道自身的尺寸应符合设计要求,应满足检修通道的要求;
(2)马道应采用膨胀螺栓和角钢吊挂,膨胀螺栓安装稳固,吊点数量经验算合符合要求,严禁用射钉做样子工程;
(3)马道应焊接牢固,不变形;
(4)马道安装时应和其它专业施工单位协调对照现场实际情况,以防冲突造成返工损失(如挡住风管出路);
(5)马道的表面现成质量应做到以下几个方面:
a).焊渣无致命和严重缺陷,焊渣飞溅清除干净表面缺陷已按规定处理;
b).构件无变形,现场切割割口平整,构件表面无焊疤,油污和粘结泥沙,无无必要的焊连接;
c).不得出现烧穿、弧坑、针状气孔、溶合性飞溅、气孔等焊接缺陷;
d).解除在安装过程中采取的牵拉,支撑等临时连接。
5、造型金属面板安装
a).钢结构龙骨安装必须考虑与其他专业工程衔接;
b).钢结构龙骨安装牢固,形状准确符合设计要求;
c).金属面板安装搭结平滑顺畅注意细节;
d).注意保护金属面不得破坏金属面面层。
6、吊杆及龙骨制作:
吊顶吊杆主龙骨采用角钢吊杆,从而保证强度和整体稳固性。大会堂吊顶骨架因大量专业施工管线设备的穿叉而复杂。设计师不可能将风管、水管吊顶吊点一一明确标注在图纸上,许多事情都需要在现场确定。吊杆和龙骨的施工技术要点主要有:
a.吊杆在地面制作,吊杆不允许直接和膨胀螺栓焊接,可用角钢钻孔作为连接件;
b.吊杆吊点布置均匀,经验算符合要求,当吊杆为躲避风管、水管而改变经验算的吊杆布置方案时应重新验算,确定布置方案;
c.膨胀螺栓与砼连接牢固,严禁钻孔后将螺栓用铁锤敲入,螺栓间距离应符合要求,要考虑风管、水管吊点;
d.要求其它专业施工单位的隐蔽工程,如风管、水管、线管布设和天棚龙骨施工同步进行;
e.吊杆龙骨做好防火,防锈处理;
f.天棚龙骨的高度控制应和其它专业施工单位管线的高度要求相对应,应反复核算、协调避免冲突。
7、安全保证措施
大会堂吊顶施工既有高处作业,又有动火作业,不可能因为吊顶对施工场地进行全封闭,因此安全工作尤其重要。吊顶安全保证措施主要应注意以下方面:
a.脚手架的顶面及下方,应按相关法规设立围护栏(网);
b.配备充足的灭火器,并配备一定量的干粉灭火器;
c.配备专门的安全员和保安;
d.和其它专业施工单位做好协调,让其知道现场管理规定和施工进度安排;
e.按公司的安全管理体系建立现场安全管理办法,并严格执行。
三、地面
设计师在地面采用了满铺地毯,满铺地毯已经有通用的成熟的施工技术。详情可参考下一章相关节。
根据本工程现场及图纸要求,我们认为石材、天花、金属墙面板、地毯、木制作及成品保护为本工程的重点与难点,具体施工项目如下:
1、测量放线;
2、实木收口问题;
3、造型轻钢龙骨石膏板天花施工问题;
4、木制作施工;
5、石材对缝与模数;
6、墙面、地面瓷砖的施工精度;
7、材料及产品保护;
8、关键及重要部位协调配合措施。
9、观众厅造型天花施工
10、墙面金属板施工
11、地毯铺设
第二节 重点与难点施工措施
1、测量放线
由于本工程的复杂性,对于测量放线工作应引起高度重视,配备充足力量。测量放线一定要准确、完备。测量放线应先有测量放线计划和方案,必须按计划按方案有条不紊的进行测量放线工作,避免出现漏点或马虎大意出现的失误。为此,拟由技术负责人制定测量放线方案,施工员担测量放线组长。每一测量放线组长,均须对其将做的工作及要求了解,并能熟练使用测量放线工具,测量放线必须使用测量仪而不能使用水管等土工具。施工组长应对其工作进行抽检。发现异常情况应立即落实查明。对参加测量、放线工人应按公司质量体系要求进行培训,以确保测量、放线的准确性。放线过程中应有完备的记录,并有测量人员签字负责。
2、线条收口问题
线条收口包括实木线条、石材线条收口。收口是装饰施工中的细节问题,往往这些细节会严重影响工程施工。常常出现的问题如线条尺寸错误、收口不顺畅、收口线条与饰面板出现色差等。
(1)拟派驻公司的进口实木企口的专用机械设备,确保收口的准确性;
(2)仔细阅读图纸,对收口线绘制大样图,计算数量。这项工作应在开工前即着手准备,将所有线条绘制大样图,实木线条应绘制标注断面尺寸,石膏线条应绘制端面形状并标注足以参考制作的尺寸数据,石材线条应绘制断面尺寸并标注抛光面。将数量和使用位置标注在断面图旁。
(3)在逐步采购过程中应实地对比尺寸以防因为实际尺寸与图纸施工尺寸出现误差造成收口线尺寸变化。对此应有充分准备。
3、轻型轻钢龙骨石膏板天花施工
(1)首先是施工控制线要精确;
(2)四周靠墙部位吊顶木龙骨要固定准确牢固;
(3)其次是结构骨架吊装施工要准确到位,吊接牢固;
(4)面板封接应按曲板面放料,安装时板与板的铺接要错缝,不能形成通缝;
(5)天花面刷白色乳胶漆,为避免裂缝板与板缝间用专用嵌缝腻子填补后用封口带贴好,腻子采用原子灰(根据我公司经验原子灰可有效避免石膏板天花裂开);
(6)板面铺贴优质纱布或的确良布;
(7)底层批灰要溥而且均匀;
(8)打磨后以滚筒刷底油漆后,再次找补打磨;
(9)面层以喷涂为主。

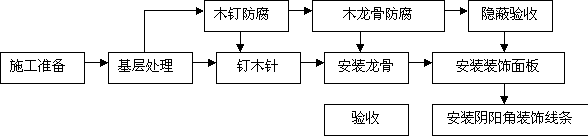

4、木制作施工
(1)木制作造型龙骨一定要涂刷防火漆(龙骨先刷防火漆后再安装);
(2)木制作造型要先放线,预拼后再固定安装;
(3)木制作成品制作,要做好样品,比如踢脚线、铝板面层及饰面板面层饰面,先做样板,待甲方、监理公司确认后,让工人照样本施工,让工人有直观的施工参照;
(4)木制作精度效果主要通过收口、接缝来表现,因此,特别要注意每口收口接缝的平直及密实。
5、石材对缝与模数
(1)反复校对测量放线,做到绝对无误差,完全达到图纸的要求;
(2)要重新调整制定检验误差指标,以求达到准确无误的放工目标,(参看国家标准和调整后的标准);
国家标准石材的允许公差表(见附表)
调整后的石材允许公差表(见附表)
MIN(长、宽) | 长或宽 | 平面度 | 角度 | |
≤400 | 0,-1.0 | 0.2 | 0.4 | |
>400 | <1000 | 0,-1.0 | 0.2 | 0.4 |
≥1000 | 0,-1.0 | 0.2 | 0.4 |
大理石优等规格板各种指标国家标准允许偏差范围。
MIN(长、宽) | 长或宽 | 平面度 | 角度 |
≤400 | 0,-0.6 | 0.12 | 0.24 |
>400 <1000 | 0,-0.6 | 0.12 | 0.24 |
≥1000 | 0,-0.6 | 0.12 | 0.24 |
(3)选择水平高、技术精、经验丰富的队伍施工,除放线准确外,在贴、挂石材时,要有测量参照线,纵、横均要挂线,每做一块,经验证符合标准后,才施工下一块。
(4)现场放线和图纸有矛盾时,要征得设计师批准同意后调整有关尺寸。所以要先放线再进行材料加工,才有可调的余地。
6、墙面、地面石材的施工精度
墙面、地面石材的外观精度直接左右整体装饰效果的等级高底。所以石材效果的首要保证方面:
(1) 石材的外观尺寸误差±0.5MM 以内;
(2) 放线及施工要求准确;
(3) 粘贴时,以基准控制线逐块铺接,每天限定挂接高度1.5M 以内,以防沉降受力不均,引起的变型,及缝口不均现象。
(4) 待粘贴干固后,用白水泥沟缝,使缝口平直、均匀、缝的深浅一致,形成最后的效果。
(5) 地面石材要先在地面弹线、预铺,然后再铺贴;
(6) 地面石材接缝要直且要密实。
7、材料及产品保护
按公司质量体系文件要求,对入场的工程材料要采取保护措施,以保证其在使用前满足施工要求,对已完成的分工程采取一些特殊保护措施,使其在交工验收前满足合同要求:
(1)装板箱的材料应在施工现场开箱,以免材料在现场运输过程中损伤;
(2)柱子完工后,用厚纸壳包扎好,再在其上圈一圈带珠点厚胶膜包装材料,以防其他物件损伤柱面;
(3)墙面最后一道工序在该处天花面完工之后施工,在人流密集或运输路线附近时,应用3—5mm 厚夹板围护;
(4)地面石板铺后,用厚纸壳或厚织物铺盖,并在最后一道工序上蜡;
(5)玻璃隔断完工后,贴上醒目的红色胶纸提醒行人;
(6)油漆时,对周围的墙面或他成品用纸盖住;
(7)若有石材,木饰面及织物在同一装饰面出现时,先做石材,再做木饰面及油漆,织物面在最后施工;
(8)有保护层的材料,其保护层必须在验收交工前撕揭;
(9)相对独立区域,在全部完工后,应锁好门锁,以免损坏已完工装饰工程。本工程由于工程的大型性和复杂性,穿插施工较多,故成品保护尤其重要。除技术措施外,尚应在组织措施上确定专人,进行材料和成品保护工作。
8、关键及重要部位协调配合措施
(1)我们首先进一步了解设计意图及工程要求,然后修改并完善我们的施工组织设计。同时,我们深入研究设计图纸,仔细勘察现场情况,及时发现隐蔽存在的问题,进一步深化和完善施工图。参加施工图会审工作,协助业主、监理方和其他专业队伍完善设计内容和材料的选用。对于施工中出现的情况,主动向设计单位反映,提出正确可行的整改意见,积极修正设计错误。即使不属于设计错误范畴的内容,比如比例尺寸、颜色搭配方面的所谓不影响建筑结构的“小”问题,也要本着对业主、总包方高度负责的态度,从审美角度出发,尽可能完善地做好修正工作。
(2)我们还将主动地与监理工程师联系,首先将修正过的具体的施工组织方案报监理工程师审查,严格审查通过的方案执行,严格执行监理工程师的正确指令。所有进入现场使用的成品、半成品、设备、材料、机具,均主动向监理工程师提交产品合格证或质保书,应按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料设备不造成浪费和不耽误工期。按部位或分项、工序检验的质量,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利地开展工作。
(3)与安装工程的协调,其工作是具体而琐碎的,应从下面几个方面加以控制:
a、安装与装饰一定要求安装在前,装饰在后,先天花,后墙面与地面的顺序进行,在特殊情况下,一定要颠倒程序要互谅互让,例如地面下的管线未做,地面是施工不了的,为了抢工,在不得以情况下,地面可以先做,但必须把地下管线部分的位置要预留不施工,当然这种施工方法是不合理的,除了对工期有利外,对质量、对文明施工、对成品保护、对有计划的科学施工都是不利的,内行来看会认为你们施工组织差,管理水平低,所以这样做的前提是在不得以的情况下而为之;天花、墙面的情况也是一样,一定要把隐蔽工程完成并验收合格后方可进行装饰。
b、总体(主管线)要先施工,支管尽可能也做上,对于上水管线,包括消防,要打压合格后才能封吊顶及墙面。
c、除了以上所说均为隐蔽工程要先做外,不隐蔽的工程(如天花吊顶的,天花上的工程)一般要先上面(天花)再下面,在采取一定安全措施后,天花上、地面上(装饰)可同时进行。
d、设备的调试,特别是总体调试,一般在装饰基本施工完了进行,但要求天花调试的工作人员采取措施保护好天花,勿踩坏,天花上有马道则好,无马道的可在主龙骨上铺板走人。
e、协调好中线(轴线),一定要统一,以免设备安装位置的偏差。
f、协调好统一标高,这一点非常重要,特别是设备标高与地面标高的统一,地面与门下面标高,楼梯与地面标高统一,所以现场施工的各班组,都要统一在一个基准标高下施工,防止将来难以挽回的损失或无可奈何,如有些商场、宾馆,自动楼梯与地面的标高未统一,结果,上下楼梯与地面就有坡,电梯门口也有这样情况。
g、注意已施工地面的结构标高,有的地面表面看不觉得,但一测量,其本身高差很大,造成楼梯、门口、设备等无法按正确标高施工,往往会令你做你的,我做我的,最后无不交叉发生事故,因此如果我们施工,我们一定把这些问题解决在施工之前,同安装组及安装单位协调协商好。
h、经常定期或不定期召开施工协调会,解决各单位之间的配合协调会,统一指挥、统一安排与协调。
其他关键及重要部位的协调配合,在其他章节论述施工工艺和措施时,已有具体的记叙。
9、观众厅造型天花施工
观众厅在铝板造型天花施工过程中,应注意以下事项:
(1)整体脚手架要搭设牢固,上满铺18 厘大芯板,并且挂设安全网;
(2)所有弧形铝板需要到工厂加工;
(3)马道、面光桥、声桥及吊顶钢结构焊接牢固,建议采用热镀锌钢材。
(4)龙骨安装要牢固,准确到位;
(5)铝板面层安装前,在地上预排,完全符合图纸要求后再安装;(5)安装要精确,接逢要小要直;
(6)安装铝板时要注意保护铝板,以免划伤。
10、墙面金属板施工
墙面金属施工面积大,在施工过程中,应注意以下事项:
(1)放线,在基层上弹出骨架的位置(要先检查结构的质量,结构的垂直度和平整度),发现误差及时调整。
(2)固定骨架的连接件:骨架的横、竖杆件通过连接件与结构固定,连接件可通过预埋件焊接或螺栓与结构连接,一般宜采用膨胀螺栓固定,固定骨架应先进行防腐处理。
(3)安装骨架位置要正确,结合要牢固,要检查中心线和表面平整度。
(4)安装金属板,用螺钉直接固定到骨架上。
11、地毯铺设
地毯铺设最易产生起皱现象,铺设时,以中心控制点向四周左右及前后同步铺设,每整张毯或3M 间距加固定点,充分的拉伸后以固定点临时固定,同步调整花型到最后收边。地毯的收边,铺接、烫口严格按规范要求执行,使整个地毯铺设无缝口、无花型变型、无局部起鼓。
(1)首先熟悉了解图纸;
(2)在天花施工之前,首先将天花布置在地面上弹线,使图纸天花布置抽象的东西变为具体形象的东西,使工人一目了然;
(3)在争求设计单位,甲方及监理公司同意后,按地面弹线位置,进行天花施工。
2.墙面石材挂贴改为国外流行的施工工艺,采用澳之宝大力神胶将石材固定在墙面上(石材离墙面1.5cm 粘贴),这样干挂施工效果美观,施工工艺简单、快捷、牢固。
3.墙面瓷片采用留1.5mm 缝隙粘贴,因为所有瓷片均有尺寸误差,如密缝粘贴,缝隙将不完全直,不美观。我们用1.5mm 十字塑料固定卡,可严格控制墙砖的缝隙,增强墙砖的美观性。
4.使用春景牌环保腻子。
该腻子的拌制简单:将腻子倒入容器加入自来水成稠状静置15 分钟后,再彻底搅拌均匀即可使用。其产品特点:
(1)、产品为粉末状,使用时仅加自来水兑拌即可。
(2)、不含甲醛、苯及发挥性有机化合物、阻燃、无毒无味。
(3)、粘结强度高、附着力强、遮盖力大、光洁度高、施工方便、成本低廉。
(4)、耐水性能优异,防潮防霉于里层,不脱落、不开裂、不粉化。
(5)、和传统腻子比,在同等条件下可节约面层乳胶漆25%左右。
5.使用源骏固抹泥来做批荡、找平、挂贴石材。
产品说明:用优质硅酸盐水泥、碳酸钙等无机材料及合成树脂、纤维、高分子材料等研制而成。本产品解决了现场配合比的随意性出现的种种问题。特点:粘结力强、防潮、耐水、防霉、无毒、质量稳定、兑水即用、施工方便。施工方法:在桶内先加水再加胶粉,用电动搅拌均匀成膏糊状,静置5 分钟再搅拌效果更佳。再按常规方法刮涂2-3 遍.干燥、打磨、点补刷乳胶漆等面漆。
一、轻钢龙骨吊顶
工艺流程图:
2、操作要点:
1)依据图纸吊顶标高,沿墙、柱面1m 高四周弹水平标高线作为吊顶安装标准线。
2)吊杆可用Φ8 的钢筋制作,安装时先将长短适宜的钢筋调直,其中一端和Φ8 丝杆焊接好,丝杆外露螺纹长度不应小于30 ㎜,另一端同∟30 角铁焊接好,角铁上开Φ8 眼以安装Φ8 膨胀螺丝。
3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为600~1000 ㎜之间,在吊点处可用冲击钻将吊点对应的楼板底打Φ12 或Φ10 洞口,将装有吊杆的Φ8 膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,确定大龙骨排列时,尽可能避开灯洞及风口等位置。
4)安装大龙骨时,先将大龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,大龙骨接长可用接杆件连接,大龙骨安装后进行调平,并考虑顶棚起拱高度不少于房间短向跨度的1/1000(10 米跨内水平线上中心提高1 公分)跨度越大起拱随之增大。主龙骨间距800×800 之间。
5)中龙骨用中挂件固定在大龙骨下面,吊挂件上端搭在大龙骨上,U 型腿用钳子插入大龙骨内卡牢,中龙骨间距按板材尺寸而定,且不大于400×600。当间距大于400 ㎜时,中龙骨间应增加小龙骨,小龙骨与中龙骨平行与大龙骨垂直,用小吊挂件固定。
6)横撑龙骨与中小龙骨垂直,装在罩面板拼接处,横撑龙骨与中小龙骨的连接,采用中小挂件连接,再安装沿边的异型龙骨或铝角条。横撑龙骨可用中小龙骨截取,对装在罩面板内部或作边龙骨时宜用小龙骨截取,安装时横撑龙骨与中小龙骨的底面平顺,以便安装罩面板。
7)龙骨调平:在安装龙骨前,因为已经拉好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜同时完成。调平关键是调平主龙骨,只要主龙骨平整标高正确,次龙骨一般不会有倾斜、高低不平等问题。
8)罩面板安装前需对已安装完的龙骨和罩面板材进行检查,龙骨底面要平整,灯洞、风口、探头、喷头等位置龙骨要留出来,如遇主龙骨则要作加固处理,一切符合要求后方可进行面板安装,固定面板钉帽要沉入面板0.5~1 ㎜并作防锈处理,后用油漆腻子嵌平。
9)阴角、阳角装饰线条的安装,采用由一个角点至双边双向流水铺安,装饰线条与石膏板间根据装饰线的不同材质采用粘接或镶钉。注意块与块间预留伸缩缝。装饰线阴阳角均采用45°拼角。
3、石膏板的安装应符合下列情况:
1)板材应在自由状态下进行固定,防止出现弯横、凸鼓现象。
2)2)石膏板的长边(即包封边)应按纵向次龙骨铺设。
3)自攻螺钉与石膏板边距离:包封边以10~15 ㎜为宜,切割的板边以15~20 ㎜为宜。
4)固定石膏板的次龙骨间距一般不应大于600 ㎜,我公司采用400 ㎜。
5)钉距以150~170 ㎜为宜,螺钉应与板面垂直。弯曲、变形的螺钉应剔除,并在相隔50 ㎜的部位另安螺钉。
6)石膏板的接缝应妥善处理,由经理部组织专业工长认真研究采取严格防裂措施。
7)石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。
8)螺钉头宜略埋入板面,并不使板面破损,钉眼应作防锈处理并用石膏腻子抹平。
9)拌制石膏腻子,必须用清水和清洁容器。
10)验收标准见下表:
罩面板及钢木骨架安装允许偏差及检验方法
项 | 项目 | 允许偏差(mm) | 检验方法 | ||||||||
次 |
| 胶合板 | 塑料板 | 纤维板 | 钙塑板 | 刨花板 | 木丝板 | 木板 |
| ||
1 |
| 表面平整 | 2 | 3 | 4 | 3 | 用2m 靠尺和楔 | ||||
|
|
|
|
|
|
| 形塞尺检查 | ||||
2 | 罩 | 立面垂直 | 3 | 4 | 4 | 4 | 用2m 托线板检 | ||||
| 面 |
|
|
|
|
| 查 | ||||
3 | 板 | 压条平直 | 3 | 3 | 3 | — | 拉5m线, 不足 | ||||
4 |
| 接缝平直 | 3 | 3 | 3 | 3 | 5m 拉通线和尺 | ||||
|
|
|
|
|
|
| 量检查 | ||||
5 |
| 接缝高低 | 0.5 | 1 | — | 1 | 用直尺和塞尺 | ||||
|
|
|
|
|
|
| 检查 | ||||
6 |
| 压条间距 | 2 | 2 | 3 | — | 尺量检查 | ||||
7 | 钢木 | 顶棚主筋 原木 截面尺寸 | 方木 | -3 -5 |
| ||||||
| |||||||||||
| 骨架 | (梢径) | 尺量检查 | ||||||||
8 |
| 吊杆、搁栅(立 | -2 |
| |||||||
|
| 筋,横撑)截面尺寸 |
|
| |||||||
9 |
| 顶棚起拱高度 | 短向跨度1/200±10 | 拉线、尺量检查 | |||||||
1 |
| 顶棚四周水平线 | ±5 | 尺量或用水准 | |||||||
0 |
|
| 仪检查 |
4、成品保护:吊顶装饰安装完毕后,不得随意剔凿,严禁上下人损坏吊顶安灯具、风口等时不得损坏和污染吊顶;后续作业时,应采取保护措施,以防污染。
5、跌级天棚施工,在地面上开线弹墨定位,再用悬垂挂线定出吊装跌级造型的准确位置。安装好吊装的支撑吊杆,试吊后临时挂起,通线后调平,再把跌级造型件紧固。所用木方、夹板均要进行防火、防虫处理。
二、铝板吊顶
1、选材要求
以业主认可的设计为前提,所有材料的品种、规格、型号都应该符合设计要求和国家的标准规定。产品“三证”齐全。罩面板不得有气泡、起皮、裂纹、缺角、污垢等缺陷,且表面平整、整齐、色泽一致。胶粘剂的类型应按罩面板的品种配套使用。所有龙骨及配件均应符合国家质量标准。
施工程序
3、各工序施工技术要点
龙骨安装要牢固、具有一定的水平度。
龙骨夹板安装检验合格再弹出纵横分块线。
用定型钢模框或木模框套位裁切。
粘贴时,将胶均匀涂在龙骨和板上,静停3-4 分钟再贴。
先用手托压,再用小木条托压,清除胶腻,抹净。
清洁板面
三、硅钙板、铝扣板吊顶
其施工顺序为:
搁放铝板时应注意板面花纹方向应保持一致,表面整洁。
1、 技术准备
审查图纸,制定施工方案;绘制主龙骨走向及分格图,制定空调排风孔、检查孔、照明孔安装方案;制定施工顺序及节点样图,进行技术交底。
2、基层处理
吊顶基层必须有足够的强度。清除顶棚及周围的障碍物,对灯饰等承重物固定支点,应按设计要求做好。检查已安装好的通风、消防、电器线路,并检查是否做完打压试验或外层保温、防腐等工作。这些工作完成后,方可进行吊顶安装工作。
3、划线
放线主要是弹标高线和龙骨布置线。标高线一般弹到墙面或柱面,然后将角铝固定在墙或柱面上。角铝堂用的规格25×25 毫米,色彩同板的色彩。角铝的作用是天棚边缘部位的封口,使之边角部位更加完整与顺直。角铝多用高强水泥钉固定,也可用射钉固定。如果天棚有不同标高,那么应将变截面的位置弹到楼板上。龙骨的布置,如果是将板条卡在龙骨上,就需要龙骨与板成垂直。如果用钉固定,则要看板条的形状,以及设计上的要求,具体掌握。龙骨的间距根据不同的断面而有所差别。有些板块较大的方块,在板背加肢,刚度较好,尽管龙骨间距较大,也不会发生变形。对于龙骨卡具的形式,龙骨的间距要控制,尺寸不宜太大,因为龙骨间距大,板的固定点减少、对于很薄的板条,是不合适的,所以,这种情况龙骨的间距一般不宜超过1.2 米,吊点控制在1 米左右。
4、固定吊杆
本工程天花中心造型部位为可上人检修的天棚,因此必须考虑局部的集中荷载的承受能力问题,包括自重荷载和活动荷载。吊杆须采用角钢或圆钢。即使选用标准图集的构件,也要经过设计计算,看其抗拉强度是否满足安全的要求。选用与设计吊杆,主要是安全问题,其次是悬吊方便,调节灵活。只有这样,才能做到安全、实用。在隐蔽式天棚中,天棚本身的自重大小,是否上人或有其他活荷载,是决定天棚构造的关键因素,本身自重大,再有一点检修荷载,在固定办法上,以起码承受使用的荷载为准则。吊杆的施工主要包括:与结构的固定,断面的选择,吊杆与龙骨的连接。与结构的固定办法,基本上有下面三种形式:
1、板或梁上预留吊钩或预埋件吊杆直接焊在预埋件上,或用螺栓固定。
2、在吊点的位置,用冲击钻打胀管螺栓,然后将胀管螺栓同吊杆焊接。此种办法可省去预埋件,比较灵活。
3、用射钉枪固定射钉,如果选用尾部带孔的射钉,将吊杆穿过尾部的孔即可。如果选用不带孔的射钉,宜先将一个小角钢固定在楼板上,另一条边钻孔,将吊杆穿过角钢的孔即可固定。
吊杆同龙骨的连接,可以采用焊接,也有的采用吊挂件。吊挂件须采用上人天棚的吊挂件。
安装吊顶龙骨的基体质量,应符合有关现行国家标准的规定。
根据吊顶的设计标高在四周墙上弹线。弹线应清楚,位置准确,其水平允许偏差±5mm。主龙骨吊点间距,应按设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度应不小于房间短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。吊杆距主龙骨端部距离不得超过300mm,否则应增设吊杆,以免主龙骨下坠。当吊杆与设备相遇时,应调整吊点构造或增设吊杆,以保证吊顶质量。吊杆应通直并有足够的承载能力。当预埋的吊杆需接长时,必须搭接焊牢,焊缝均匀饱满。
次龙骨(中或小龙骨,下同)应紧贴主龙骨安装。当用自攻螺钉安装板材时,板材的接缝处,必须安装在宽度不小于40mm 的次龙骨上。
根据板材布置的需要,应事先准备尺寸合格的横撑龙骨,用连接件将其两端连接在通长次龙骨上。明龙骨系列的横撑龙骨与通长次龙骨的间隙不得大于1mm。边龙骨应按设计要求弹线,固定在四周墙上。
全面校正主、次龙骨的位置及水平度。连接件应错位安装。明龙骨应目测无明显弯曲。通长次龙骨连接处的对接错位偏差不得超过1mm。
校正后应将龙骨的所有吊挂件、连接件拧夹紧。
检查安装好吊顶骨架,应牢固可靠。
5、关于灯饰、通风口、检查同天棚配合问题
灯饰与风口篦子本来是照明与空调设备的组成部分,但是天棚装饰中,它们除了具有本身的专业功能外,也是天棚装饰中的组成部分。所以,选择合适得体的灯饰及风口篦子,对天棚装饰效果影响较大,特别是灯饰,更占有举足轻重的地位。这一点首先从设计和施工上考虑。如若其他部位做得很好,就是灯饰安得歪歪扭扭,里出外进,这种天棚很难让人感到满意。至于设计上怎样选择,可从天棚的艺术风格及使用功能上多考虑。
大型灯饰或风口篦子的悬吊系统与天棚悬吊系统对于轻质铝合金板天棚宜分开,特别是龙骨兼卡具的天棚,两者混在一起更不合适。因为龙骨兼卡具的轻质天棚,设计的也只是考虑板及龙骨本身的自重,其他荷载再加到龙骨上是不合适的。
自动喷淋、烟感器、风口等设备与天棚表面衔接要得体,安装要吻合。目前常出现的问题有,与天棚脱开一段距离,管道甩槎预留短了,拧不上,使劲往上拧,结果造成天棚局部凹进去。要想配合得好,需要在开工前同有关专业加强联系,发现差错,及时改正。
在检查孔、通风口、与墙面或柱面交接部位,板条要做好封口处理,不得露白茬。一般常用的办法是用相同色彩的角铝封口。在检查孔部位,因牵涉到两面收口,所以用两根角铝背靠背,拉铆钉固定,然后按预留口的尺寸围成框框。
在施工过程中,施工方应经常自查自验。发现问题及时纠正处理,若等正式验收才发现问题,那就来不及了。
在吊顶的施工中,由于各种原因,造成吊顶不平,接缝明显或吊顶与设备衔接不妥等是常见的质量通病。
吊顶不平,可能由以下原因造成:
1、水平线控制不好,是吊顶不平的主要原因之一。是由两方面因素造成,一是放线时控制不好,不准;二是龙骨未调平,安装施工时又控制不好。
2、安装铝合金板的方法不妥,也是造成吊顶不平的原因,严重时不会产生波浪形状。如龙骨未调平先安装板块,后进行调平,使板块受力不均而产生波浪形状。
3、轻质板块吊顶,在龙骨上直接悬吊重物,承受不住而发生局部变形。这种现象多发生在龙骨兼卡具这种吊顶形式。
4、吊杆不牢,引起局部下沉。因吊杆本身固定不妥,自行松动或脱落;或吊杆不直,受力后拉直变长。
5、板条自身变形,未加矫正而安装,产生吊顶不平。此种现象多发生在长板条类型上。板条变形,常发生在运输过程中的堆压变形,严重者象蛇一样。
若有上述情况出现,应采取下列措施:
1、对于吊顶四周的标高线,应准确地弹到墙上,其误差不能大于±5mm。如果跨度较大,还应在中间适当位置加设控制点。在一个断面内应拉通线控制,线要拉直,不能下沉。
2、待龙骨调直调平后方能安装板块,这是施工中既合理又重要的一道工序;反之,平整度难于控制,特别是当板较薄时,刚度差,受到不均匀的外力,那怕是很小的力,极易产生变形。一旦变形又较难于在吊顶面上调整,只能取下调整。
3、应同设备配合考虑。不能直接悬吊的设备,应另设吊杆,直接与结构顶板固定。
4、如果采用膨胀螺栓固定吊杆,应做好隐蔽检查记录,如膨胀螺栓埋入深度、间距等。关键部位还要做膨胀螺栓的抗拔试验。
5、安装前要先检查板条平、直情况,发现不符合标准者,应进行调整。铝合金吊顶出现接缝明显,其表现在一是接缝处拉口露白茬,宏观看上去很明显;二是接缝不平,在接缝处产生错台。
其防治措施为:
1、做好下料工作。板条切割时,除了控制好切割的角度外,对切口部位再用锉刀将其修平,将毛边及不妥处修整好。
2、用相同色彩的胶粘剂(可用硅胶)对接口部位进行修补。用胶的目的,一者可使接缝密合,二者也可对切口白边进行遮掩。
吊顶出现与设备衔接不妥的现象时,其原因有:
设备工种与装饰工种配合欠妥,导致施工安装后衔接不好。确定施工方案时,施工顺序不合理。
防治措施:
1、如果孔洞较大,其孔洞位置应先由设备工种确定准确,吊顶在其部位断开。也可先安装设备,然后再吊顶封口。比如回风口等较大孔洞,一般均是先将回风蓖子固定,这样做既保证位置准确,也易收口。
2、对于小面积孔洞,宜在顶部开洞,这样不仅使吊顶施工顺利,同时也能保证孔洞位置准确。如吊顶的嵌入式灯口,一般就采用此法。开洞时先拉通长中心线,位置准确后,再用往复锯开洞。
3、处的吊杆、龙骨应特殊处理,洞周围要加固。
第二节 墙柱面工程
一、轻钢龙骨石膏板墙
1、选材要求
规格、型号都必须符合设计要求和国家的有关标准规定。产品“三证”齐全。
施工程序
3、各工序施工技术要点
用沿地、沿顶龙骨与沿墙、沿柱龙骨(用竖龙骨)构成隔墙边框,中间立若干竖向龙骨加通贯、横撑龙骨和加强龙骨构成主要承重龙骨。竖向龙骨间距≤600MM 为宜,当墙面装修层重量较大时,龙骨间距≤420MM。
隔墙高度增高,龙骨间距适当缩小。
隔断墙限高要求:以北京新型建材厂生产的龙骨为例,在竖向龙骨间距为600MM 时,单排龙骨单层石膏板隔墙最大高度A 类建筑在3-5.5M 之间;B 类建筑在2.75-5.0M 之间;双排龙骨双层石膏板隔墙A 类建筑在3.25-6M,B 类建筑在2.75-5.5M 之间。都因竖向龙骨规格,墙体厚度,石膏板厚度以及用途的不
同而不同,当竖向龙骨间距缩小时,墙高度可增加。
安装时,在沿地、沿顶龙骨与地、顶面接角时要铺填橡胶条或沥青泡沫塑料条,再按规定间距用射钉将沿地、沿顶龙骨固定。
射钉间距为0.6-1M,水平方向≤0.8M,垂直方向≤1M,射钉深度,砼为22-32MM,砖墙为30-50MM。竖向龙骨安装,上下方向不能颠倒,现场只能从上端切断。接长用U 型龙骨套在C型龙骨接缝处,用拉铆钉或自攻螺丝固定。
用十字头自攻螺丝固定于轻钢龙骨上,沉入板面,间距为200M,中间为300MM。如为四层石膏板,其面层板与基层板的板缝应错开。底层板用腻子嵌缝抹平。
然后用自攻螺丝或胶粘剂固定面板。
现装龙骨隔断墙表面平整,允许偏差≤4MM,立面垂直,允许偏差≤5MM,阴阳角垂直和踢角线上口平直,允许偏差都为≤4MM。
二、玻璃隔断墙
1、选材要求
材料规格、型号符合设计要求,质量符合国家有关标准规定。“三证”齐全。
2、施工程序

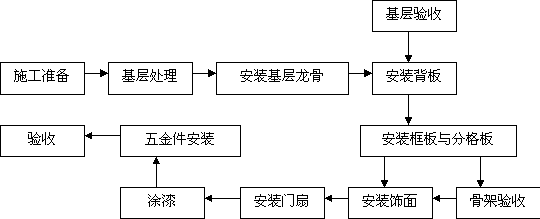

先做框架裁割玻璃涂胶安放固定安封边条
3、各工序施工技术要点
1)木基架与玻璃板的安装:
结合不能太紧密,在木框上部、侧面留3MM 的缝隙。
安装前要检查方框尺寸,玻璃方正。
装入木框后,两侧缝隙相等,并注入玻璃胶,用钉枪钉上固定压条。
对面积大的玻璃板,要使用玻璃吸盘器安装。
2)玻璃与金属方框架的安装:
先要安装玻璃靠住线条,固定靠住线条用自攻螺丝。
根据尺寸裁割玻璃,按小于框架3-5MM 裁切。
安装前,在下框涂一层厚2MM 的玻璃胶。
安放玻璃,缝隙两侧相等,注胶安封边压条。
用自攻螺丝固定时,一般用M4,M5。
打孔钻头要小于自攻螺丝直径0.8MM,先在槽条上打孔,后通过此孔在框架上
打也就不会走位,待全部槽条孔打好后,再进行玻璃安装。
3)玻璃板与不锈钢槽固定操作方法:
先在内径略大于玻璃厚度的不锈钢槽上划线,开出对角口,锉边修平,使角口合缝严密。
在对好角的不锈钢槽两侧,相距200-300MM 钻孔(钻头应小于螺丝0.8MM),划出定位线,孔位线。
按尺寸裁好玻璃(长度比钢槽小4-6MM),从上面插入钢槽内,注入玻璃胶。
4)两侧不锈钢槽固定玻璃板的安装方法:
按玻璃高度锯出两截不锈钢槽,在每个不锈钢槽内打两个孔,并按此洞孔位置在不锈钢柱上打孔,上端孔位置距端头30-50MM。下端孔位以玻璃向上抬起后可拧入自攻螺丝为准,这个距离一般要大于20MM。
安装玻璃前,先将两侧不锈钢槽分别在上端用自攻螺丝固定于柱上,再摆动两槽,使之与不锈钢柱错位,同时将玻璃板斜信插入两槽内,转动玻璃板使之与不锈钢柱同线,再用手向上托起玻璃,顶至上部的不锈钢横管,然后将下部孔位与柱下孔位对准后用自攻螺丝固定拧紧,再注入玻璃胶,擦净清洁。
三、轻质砖墙施工
1).选材要求
规格、型号都必须符合设计要求和国家的有关标准规定。产品“三证”齐全。
2)、施工程序
3)、操作要点:
a.砌筑前,先根据砖墙位置弹出墙身轴线及边线。开始砌筑时先要进行摆砖,排出灰缝宽度。摆砖时应注意门窗位置对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务使各皮砖的竖缝相互错开。在同一墙面上各部位的组砌方法应统一,并使上下一致。
b.在砌墙前,先要立皮数杆,皮数杆划有砖的厚度、灰缝厚度、门窗、楼板、过梁等构件位置。皮数杆竖立于墙角及某些交接处,其间距以不超过15m 为宜。立皮数杆时要用水准仪来进行抄平,使皮数杆上的楼地面标高线位于设计标高位置上。
c.砌砖时,必须先拉准线。一砖半厚以上的墙要双面拉线,砖块依准线砌筑。
d.砌筑实心砖墙采用“三一”砌砖法,即“一铲灰、一块砖、揉一揉”的操作方法。竖缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。
e.砖墙的水平灰缝厚度和竖向灰缝宽度一般为10mm,但不小于8mm,也不大于12mm。水平灰缝的砂浆饱满度应不低于80%。
f.砖墙的转角处和交接处应同时砌起,对不能同时砌起而必须留槎时,应砌成斜槎,斜槎长度不应小于高度的2/3。
g.隔墙的顶面与上层结构的接触处,宜用侧砖或立砖、斜砌挤紧。
四、墙面木制作
木龙骨夹板墙是在固定于结构墙身的木龙骨上安装木质夹板,根据施工图的设计要求和造型,按照防火、防腐规范要求进行内部处理,再在木夹板棉层上做饰面层或饰面板。
(一)施工条件
在墙身施工前,吊顶面的龙骨架吊装应完毕,需要通入墙面的电气管线应敷设到位,必要的施工材料已进场,施工所需的机、工、具已准备就绪。
(二)施工准备
1、弹线:靠建筑墙体的单边木墙身弹线,通常按木龙骨的分档尺寸,在建筑墙面上弹出分隔线。通过弹线,找出施工的基准点和基准线,使工人在施工中有所依据。
2、刷防火漆:室内装饰中的木结构墙身均需防火处理。应在制作墙身木龙骨上与木夹板的背面,涂刷三遍防火漆。
(三)木墙身安装施工
1、拼装木龙骨架:墙身结构通常使用30mm×30mm 的带凹槽木方作为龙骨,该木龙骨架可在地面上进行拼装,拼装框体的规格通常是300mm×300mm、400mm×400mm。对于面积不大的墙身,可一次平拼装成木龙骨架后,再往墙面上安装固定;对于大面积的墙身,可将拼成的木龙骨架分片安装固定。
2、木龙骨架与建筑墙身的固定:首先检查、修正墙身的平整度和垂直度,对平整误差在10mm 以内的墙体抹灰修正;平整误差大于10mm 的,则需在建筑墙体和木龙骨架之间加木垫调整。再用16~20mm 的冲击钻头在建筑面弹线交叉点钻孔,孔距600mm 左右,孔深大于60mm,将木楔(若气候潮湿,木楔可刷上桐油干燥后使用)打入钻出的孔中。最后固定木龙骨架,将其立起靠在建筑物墙面上,检查垂直和水平并加以校正,校正好后固定,用圆钉将木龙骨架与打入墙洞的木楔钉接牢固。
3、安装木夹板:挑选出色泽一致,无残次的木夹板,四边刨出宽3mm 左右的45°倒角。用15mm 或25mm 铁钉将木夹板固定在木龙骨架上,钉距100mm 均匀分布,一般5mm 厚以下用25mm 铁钉固定,9mm 左右夹板用30~35mm 铁钉固定,12mm 厚夹板用35~40mm 铁钉固定。钉入夹板的钉头,可预先打扁,直接钉入夹板;或待在夹板上钉好后,用尖头冲子逐个将钉头冲入夹板内1mm;如不对钉头进行处理,钉头的锈蚀将破坏装饰效果。(使用射钉枪时,无须如此处理,但要注意射钉枪口压紧板面后,再射钉,以保证钉头埋入木夹板内)
4、钉踢脚线板:可采用实木制作,也可用9~15mm 原木夹板制作,或选用膜压板制成的成品踢脚线。一般采用铁钉与墙面木龙骨架钉接,膜压板可用环氧树脂胶与木夹板墙面粘贴。
5、饰面及收口:在夹板墙身基面上,可进行的饰面种类有:油漆饰面、喷涂饰面、贴墙纸饰面、贴墙毡饰面、镶镜面、镶贴不锈钢板、镶贴塑料饰面板、镶包皮革饰面等;饰面的收口线条通常采用木饰线条或不锈钢饰线条。
(四)木墙裙与窗台板安装施工
1、墙裙:一般只有1~1.2m 高,不同于木墙身往往需做到吊顶平面处。其骨架制作方法与木墙身大致相仿,只是在有造型的墙裙面上,钉接面板的方法有所区别。
2、安装方法:常用的有明缝安装面板、阶梯缝安装面板、压条缝安装面板面板。安装前,应用0#木砂纸打磨面板四周,使棱边光滑,无毛刺和飞边。
3、木墙裙与窗台板衔接:墙裙高度与窗台板高度通常相仿,二者衔接,木墙裙就有了整体效果,衔接不好,木墙裙就会有缺陷感。
五、墙面挂贴石材

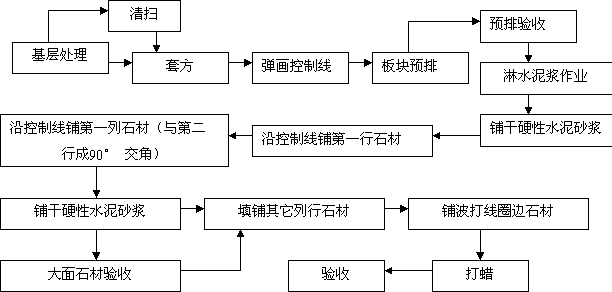

工艺流程图:
(二)操作要点:
1)基层处理:清除基层表面的灰尘油污,空鼓层应凿掉,如基层为混凝土墙体,应先凿毛,并对预留管洞锚固件是否齐全、位置是否正确进行检查,对遗漏和移位必须处理,在灌浆前基层应浇水湿润一遍。
2)石材拆包加工整理:详细察看图纸,复查现场各部位尺寸,提出准确的板材规格及图样要求,按部位画出准确的石材排版图,并标明尺寸,作为加工的依据,为施工作准备。对拆包大板石材进行详细检查,凡是破碎、变色、污染的应挑出,另行堆放;对能用的按品种、颜色严格挑选,分别堆放、加工,严格把关,使加工的板材规格尺寸图样符合排版要求,其颜色花纹在加工现场重新严格挑选,并检查其四周是否有爆边、不方正等现象,厚度要基本一致,长宽尺寸要准确,角线误差不超过0.5mm,严格按石材验收规范把关,不符合要求禁止使用。之后将加工好的板材按规格、颜色、品种分批分部分运至施工现场保护起来,放至相应的位置上进行预排,依照排版图按装先后顺序编号标在板上,并复核尺寸,需要切割处理的先调整好,力求对号入座,符合设计和规范要求。
3)弹线:镶贴之前用线锤由上而下在墙面找出垂直线,以墙面最突出的结构垂直面为标准垂直面,考虑诸多因素后取饰面板外表与拟定的标准结构垂直面间距为50 ㎜,在地面上顺墙弹出饰面外轮廓线做面层饰面板准线,将编好号的石材在弹好的基准线上就位,依此类推,严格按排版图及编号将石材安装在相应的位置上,而后将几条控制线(水平线及垂线)弹在墙上。
4)镶贴:施工顺序可由墙边角开始,视现场实际情况而定。由下而上镶贴,严格按排版图编号施工,镶贴时首先将石材背后用掺胶水的1:1 水泥砂浆搭毛,使之易于粘结牢固,取对号之石材在其背上钻孔(不少于3 孔)后,置于标准线上用木楔子放在板材上下口,并用水平尺、靠尺使之横平竖直,再用手电钻在相应的墙面上打孔(不少于3 孔),用适当长短的铜条将两者连接在一起,调整上下口木楔子使板材平直,并确保不能移位后固定铜条,方可开始镶贴下一块。首层石材镶贴完毕后,用直尺及线锤找垂直,用水平尺找平整,用方尺找阴阳角,使缝隙均匀,上口平直,阴阳角方正,表面平整套,接缝光滑,首层全部调整达到要求后方可灌浆,再贴上层。
5)灌浆:用1:2.5 的水泥砂浆分层灌注,灌注前墙面要浇水湿润,每次品灌注高度不得超过1/3 板材高度,灌注过程中时常检查板材是否松动,发现问题及时调整,等砂浆初凝后再灌,最后一层灌至低于板面上口80~100 ㎜作为上一层板灌浆的结合层,灌浆时边灌边用铁棒搅动,使灌浆密实,不要碰动石材。施工中如遇到墙体不够垂直,偏差大,或需要架空造型,做假柱的处理,必须在墙体上做一层铁架(镀锌角铁焊接),调平用抗爆螺丝固定在墙体上,然后挂铁网,在铁网上焊直径6 厘米钢筋,石板与钢架的连接也是直径3 厘米的钢条牵挂紧固,然后灌砂浆。
6)擦缝:待石材镶贴完毕后清除石材表面余浆痕迹,用抹布擦干净,按石材颜色调制色浆嵌缝。要求缝隙密实均匀,颜色一致。
7)清洁打蜡:待全部施工完毕,用抹布擦洗清洁干净后打蜡擦亮。
8)验收标准见
饰面工程质量允许偏差
项次 | 项目 | 允许偏差(mm) | 检查方法 | ||||||||||||
天然石 | 人造石 | 饰面砖 | 金属饰面板 | ||||||||||||
光面镜面 | 粗磨石麻面条纹面 | 天然石 | 石材 | 水磨石 | 水刷石 | 外墙面砖 | 面砖 | 陶 瓷 锦 砖
| 铝合金板 | 压型钢板 | |||||
1 | 立面垂直 | 室内 | 2 | 3 | — | 2 | 2 | 4 | 2 | 2 | 2 | 2 | 2 | 用2m 托线 板检查
| |
室外 | 3 | 6 | — | 3 | 3 | 4 | 3 | 3 | 3 | 3 | 3 | ||||
2 | 表面平整 | 1 | 3 | — | 1 | 2 | 4 | 2 | 2 | 2 | 3 | 3 | 用2m 靠尺和楔形塞尺检查 | ||
3 | 阳角方正 | 2 | 4 | — | 2 | 2 | — | 2 | 2 | 2 | 3 | 3 | 用200mm方尺检查 | ||
4 | 接缝平直 | 2 | 4 | 5 | 2 | 3 | 4 | 3 | 2 | 2 | 0.5 | 1 | 拉5m 线检查,不足5m,拉通线检查 | ||
5 | 墙裙上口平直 | 2 | 3 | 3 | 2 | 2 | 3 | 2 | 2 | 2 | 2 | 3 | |||
6 | 接缝高低 | 0.3 | 3 | — | 0.5 | 0.5 | 3 | 室外 | 0.5 | 0.5 | 0.5 | 1 | 用直尺和楔形塞尺检查 | ||
室内 | 1 | 1 | 1 | ||||||||||||
7 | 接缝宽度 | 0.5 | 1 | 2 | 0.5 | 0.5 | 2 | 0.5 | 0.5 | 0.5 | — | — | 用尺检查 |
六、干挂石材施工

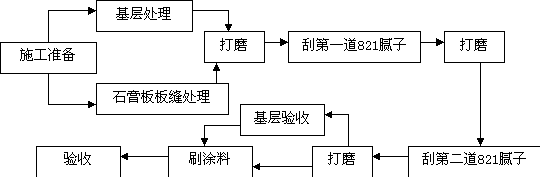

施工流程图:
2、操作要点:
1)材料选样同湿贴法施工石材。
2)板面尺寸确定:根据石材强度和施工操作和搬运的要求,板宽根据建筑尺寸等分定尺寸。
3)绘制板材料的排列翻样图:由于外形尺寸的变化多,板材所需规格多,为了便于加工、施工需要,所有要贴的石板均进行排板翻样绘制,每块板材均编号,注明尺寸大小,绘制平面图、立面图排列图及详图。
4)连接件:连接件是干挂法施工的关键部位,直接影响施工质量和安全。为了确保使用安全和安装质量,本工程全部采用不锈钢连接件及附件,干挂花岗岩和基层的距离设计为75mm,连接件采用可调节的两次件连接、销钉固定的方法。
5)钢骨架设计与处理:钢骨架分竖管和横管,竖管采用120mm×80mm×6mm的槽钢,横管采用尺寸为104mm×50mm×20mm×5mm 的方管,竖管和横管的长度分别为600mm 和1000mm,竖管和横管连接是通过75mm×75mm×6mm 的角钢电焊固定。竖管同基层的连接是通过与混凝土预埋件电焊连接固定。垂直度通过 50×75 角钢调整。竖管和横管未采用不锈钢,所以必须进行酸洗磷化处理,然后涂施防锈漆。竖管垂直度要求±5mm,横管标高偏差在±1.5mm 内。
6)空挂石材的基层施工质量要好,其几何尺寸误差不宜超过±10mm,强度要保证。
7)基层上按排板图统长弹线,连接件和石板材安装采用挂通线控制。
8)石材空挂法施工须由墙面自下而上,一层层进行,下一层质量合格后,再进行上一层施工。孔内用云石胶填嵌。
七、墙砖施工
墙砖面层光滑,易于清洗,而且防潮、防碱,能起到保护墙体的作用。主要用于厨房、卫生间(淋浴间)等经常接触到水的房间的墙面粘贴施工。
(一)施工准备
1、材料准备
水泥:使用标号在425#以上的水泥,存放过久或结块的水泥不能使用。(按规范要求,水泥需有检测部门的检验合格证明);
砂子:以中砂为佳,平均颗粒不小于0.35 毫米,不能用粉沙,须经过筛选方可使用;
墙砖:按照设计要求,选择一致的砖,对规格要严加检查,若尺寸有±0.5 毫米的误差,或翘曲变形,或面层有杂质等,均应挑出不用。
2、施工工具
墙砖切割机:对非标准规格砖进行切割加工;
切砖刀:随身携带,象玻璃刀一样,可对墙砖划切加工;
水平尺、墨斗、灰起子、靠尺板、木棰、尼龙线等。
3、基层处理
混凝土墙面处理 常用火碱或其他洗涤剂将大模板上的隔离剂清晰干净,并用清水刷洗后,用1:1 的聚合水泥砂浆(以30%胶+70%水拌水胶),甩成小拉毛,2天后抹成1:3 水泥砂浆底层;
墙柱体处理 先剔除墙柱体面上多余灰浆并清扫浮土,然后用清水打湿墙面,抹1:3 水泥砂浆底层;
墙砖在粘贴前几小时充分浸水,以保证粘贴后不至于因吸走灰浆中水分而粘贴不牢;
墙面也应充分湿水。
(二)工艺要求
1、施工要点
施工前应对进场的墙砖全部开箱检查,不同色泽墙砖要分别堆放,按操作工艺要求,分层、分段、分部位使用材料,切不可在同一部位使用色泽不同的墙砖;墙砖应对厂家、型号、规格、色泽进行挑选,不得有歪斜、翘曲、空鼓、缺楞、掉角、裂缝等缺陷。砖面应平整,边缘棱角整齐,不得缺损,并且表面不得有变色、起碱、砂浆流痕和显著光泽受损处;
按要求应采用横平竖直通缝式粘贴方法,也可采用错槎缝粘贴法,墙砖横竖缝宽必须保证在1~1.5 毫米范围之内,在质量检查时,要检查缝宽、缝直等内容;突出物、管线穿过的部位支撑处,不得用碎砖粘贴,应用整砖套割吻合,突出
墙面的边缘厚度应一致。如有水池,镜框等部位施工,应从中心开始,向两边分贴;
施工中如发现有粘贴不密实的墙砖,必须取下添灰重贴,不得在砖口处塞灰,以免产生空鼓。
2、施工顺序
先墙面,后地面;墙面由下往上分层粘贴,先粘墙面砖,后贴阴角及阳角,其次粘压顶,最后粘底座阴角。但在分层粘贴程序上,应用分层回旋式粘贴法,即每层墙砖按横向施工:墙面砖→阴角→墙面砖→阴角→墙面砖等。这样粘贴,能使阴阳角紧密牢固,比墙面砖全部贴完以后在贴阴阳角要优越的多。有的粘贴可以不用配件砖;墙砖粘贴20 分钟内,切忌挪动或震动;
(三)操作方法
1、抹底层:粘贴前,清理基层,凹凸不平的墙面应剔凿和修补,然后湿润表面,再涂抹1:2 水泥砂浆找平层,其厚度不小于15 毫米,要刮平、拍实、搓粗,最后做到基层表面平整而粗糙。
2、弹竖线:对室内外粘贴墙砖的每一个墙面均应用墨斗弹出立线,在弹线之前应先检查每面墙的平整度及室内规矩尺寸,测准墙砖粘结厚度,一般应为5~7 毫米。按墙砖尺寸加砖缝1 毫米粘贴墙面两侧竖向定位瓷砖带,然后以此做标准线逐片挂线粘贴。
3、弹水平线及表面平整线:这是保证饰面层横平竖直、表面平整的关键措施。可利用墙面既定的水平线(离地+50 厘米处),或用水平仪划出水平线。在每面墙上两侧竖向定位墙砖带,粘贴时分层挂白线,使薄钢片钩住拉紧,这条拉紧的白线就是表面平整线,它既能控制每行砖的平整度,也可控制每行砖的水平度。
4、挂线:选用已弹好的立线,找出地面标高1.3 厘米的阴角位置,定出每面墙的两端点,在下面用拖板尺垫平、垫牢,使之和墙面底砖下线平齐,然后在拖板尺上划出尺杆,其目的是决定能否赶整砖。如赶不上,不能切割窄条砖,应该计算好,用割两块砖的办法来消除窄条现象,并应将切割的砖适当粘在不明显处,这样可使墙面的砖显得较为整齐。在尺杆(即拖板尺)定好之后,要在竖线上、下端适当处钉入钉子,挂白线成为竖向表面平整线。表面平整线、横向水平线两端用薄钢片作为钩形,钩在两端砖上拉紧使用。这两个方面挂好后,经检查无误,在水平方向由左向右,竖直方向由下往上,才能层层开始粘贴墙砖。
5、浸砖和湿润墙面:这是保证装饰面质量的一个重要技术环节。墙砖粘贴前应放入清水中浸泡2 小时以上,然后取出量干至手按砖背无水迹时方可粘贴;墙柱体需提前一天湿润好;混凝土墙提前3~4 小时湿润,以免吸走粘结砂浆中的水分。
6、墙砖粘贴:这是墙砖施工中的最重要工序。
粘结砂浆的种类和配合比 粘结砂浆可采用1:2(体积比)水泥砂浆或在水泥砂浆中掺入不大于水泥质量15%的石灰膏,以改善砂浆的和易性,亦可用聚合物水泥砂浆粘贴,粘结层可减薄到2~3 毫米,其配合比应由试验确定;
排砖:室内粘贴墙砖的接缝宽度按设计要求;如无设计要求时,接缝宽度为1~1.5 毫米,且横竖缝宽应一致,比较美观;
温度:施工温度应控制在5℃以上;
粘结层厚度:在墙砖背面满抹灰浆,四角刮成斜面,厚约5 毫米左右,注意边角满浆;
就位与固定:墙砖就位后用灰匙木柄轻击砖面,使之与临面齐平,粘贴5~10块,用靠尺板检查表面平整,并用灰匙将缝拨直。阳角拼缝可用阳角条,也可用切割机将墙砖边沿切成45°斜角,保证接缝平直、密实;
清缝:扫光表面灰,用竹签划缝,并用棉丝拭净,粘完一面墙后,要将横竖缝划出来。
勾缝:墙面墙砖勾缝用白色水泥,待嵌缝材料硬化后再清洗表面。
八、塑铝板施工
1、石膏板墙面
1).施工准备
a.按轻钢龙骨位置弹好纵横中心线;
b.木方格制作组拼:选择40*40 平直均匀木方,按300*300 中心线,切40MM宽,20MM 深的切口,剔除切口木块,将切口木方对准相互切口进行井字形组合拼装成块,用乳白胶涂切口粘结。
2).木结构基层施工
a.将组装的井字形成块木格,按弹线位置对准中心线,在石膏板墙上面敷设,用木螺钉对准轻钢龙骨中心线穿过木方及石膏板紧固在石膏板墙面,在紧固木细钉前进行找平找正木格。
b.在木方格上涂刷沥青防潮漆两遍(或防火漆按要求定)。
c.在胶合板正面按300*300 纵横弹线,背面(粗造面)刷沥青防潮漆两遍。
d.将刷沥青面的胶合板对准木方格,使弹线与木方格中心相吻合,用镀锌木细订紧固在木方格上同时进行找平。
3).铝塑板墙面施工
a.按要求尺寸(设计尺寸或按材料尺寸合理下料,重组尺寸,担要取得业主同意)进行下料。转角下料应用罗刀罗槽折弯成角。
b.将下料后的铝塑板及木结构基层胶合板面,均匀涂括立时得或XY409 胶粘剂,找平找正后进行粘结。
c.块与块之间应留5MM 间隙用硅酮耐气候胶均匀填缝、抹平。
2、砖墙面
1).施工准备
a.用沙浆进行墙面批灰找平,干燥,按300*300 尺寸,进行纵横弹线。
b.在弹线中心位置每隔300MM 左右,进行电钻打孔。
c.制作木砖楔打入钻孔内,高出墙面40-50MM。
d.制作木方格(同石膏板墙木方格)。
e.将制作好木方格敷贴墙面找平找正,与高出墙面的木砖楔用铁钉固牢相连,用手锯切去高出方格外的木砖木楔,
f.刷沥青防潮漆两遍。
g.进行胶合板背面刷沥青的潮漆,正面弹线。
h.将胶合板用木螺钉牢固于木方格上。
铝塑板墙面施工(相同)。
九、不锈钢板饰面施工
不锈钢板饰面由专业厂家制作加工,成品验收合格后运至现场安装。
工艺流程图:

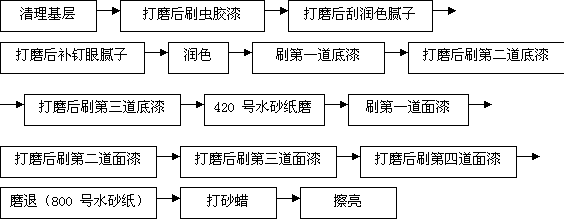

2、操作要点:
1)不锈钢饰面镶贴前在基体与饰面板之间做结合层,采用木板在基面上进行结合层施工。
2)检查结合基层平整度,基层面边线平直方正,饰面板下料平直方正。
3)彻底清扫基面,将灰尘,胶迹、钉头和颗粒完全修平,同时认真清扫饰面板背面。
4)镶贴切时,注意不要让胶液沾上颗粒杂物。
十、玻璃镜面安装
这种以玻璃和镜面进行装饰的手段,可以使装饰面显得规整、清亮,同时玻镜的装点起到了扩大空间、反射景物、创造环境气氛的作用。玻璃镜面的安装方法大致可以分为五种:螺丝固定、嵌钉固定、粘结固定、托压固定、粘结支托固定。每种做法都有各自的特点和使用范围。根据镜子的大小、排列方法、使用场所等因素,选择其中一种方法单独使用或几种方法组合使用。
(一)施工准备
1、材料:
(1) 镜面材料。如普通平镜、带凹凸线脚或花饰的单块特制镜,有时为了美观及减少玻璃镜的安装损耗,加工时可将玻璃的四周边缘磨圆);
(2) 衬底材料。包括木墙筋、胶合板、沥青、油毡等,也可选用一些特制的橡胶、塑料、纤维类的衬底垫块;
(3) 固定用材料。螺钉、铁钉、玻璃胶、环氧树脂胶、盖条(木材、铜条、铝合金型等)、橡皮垫圈。
2、工具:玻璃刀、玻璃吸盘、水平尺、托板尺、玻璃胶筒及固钉工具,如锤子、螺丝刀等。
(二)施工工艺
安装玻镜的基本施工程序是:
1、基层处理:在砌筑墙体或柱子时,预埋木砖,其横向与镜宽相等,竖向与镜高相等,大面积的镜面还需在横竖向每隔500mm 埋木砖。墙面要进行抹灰,安装使用部位的不同,要在抹灰面上烫热沥青或贴油毡,也可将油毡夹于木衬板和玻璃之间,主要是为了防止潮气使木衬板变形,及潮气使镜面镀层脱落,失去光泽。
2、立筋:墙筋为40mm 或50mm 见方的小木方,以铁钉钉于木方上。安装小块镜面多为双向立筋;安装大块镜面可以单向立筋,横竖墙筋的位置须与木砖一致。要求立筋横平竖直,以便于木衬板和镜面的固定。因此,立筋时也要挂水平、垂直线。安装前要检查防潮层是否做好,立筋钉好后,要用长靠尺检查平整度。
3、铺钉衬板:木衬板为15mm 厚木板或5mm 胶合板,用小铁钉与墙筋钉接,钉头没入板内。衬板的尺寸可以大于立筋间距尺寸,这样可以减少裁剪工序,提高施工速度。要求木衬板无翘曲、起皮,且表面平整、清洁,板与板之间的缝隙应在立筋处。
4、镜面切割:安装一定尺寸的镜面时,要在大片镜面上切割下来,切割时要在台案或平整地面上铺胶合板或地毯,方可进行。按照设计尺寸,用靠尺板做依托,用玻璃刀一次性从头划到尾,将镜面切割线处移到台案边缘,一手按住靠尺板,另一手握住镜面边,迅速向下扳裂。切割和搬运镜面时,操作者要戴手套。
5、镜面钻孔:若选择螺钉固定,则需钻孔。孔的位置一般在镜面的边角处。首先将镜面放在操作台案上,按钻孔位置量好尺寸,标注清楚,然后在拟钻孔位置浇水,钻头钻孔直径应大于螺丝直径。钻孔时,应不断往镜面上浇水,直至钻透,注意要在钻透时减轻用力。
6、镜面固定:常用五种固定方法,以下分别介绍。
(1)螺丝固定:开口螺丝固定方式,适用于约1 平方米以下的小镜。墙面为混凝土基底时,预先插入木砖、埋入锚塞,或在木砖、锚塞上再设置木墙筋,再用φ3~5 平头或圆头螺丝,透过钻孔钉在墙筋上,对玻璃起固定作用;
(2)嵌钉固定:是将嵌钉钉在墙筋上,将镜面玻璃的四个角压紧的固定方法;
(3)粘结固定:将镜面玻璃用环氧树脂或玻璃胶粘结在木衬板(镜垫)上的固定方法。适用于1 平方米以下的镜面,在柱子上镶贴镜面时,多采用这种方法,较为简便易行;
(4)托压固定:这种方法主要靠压条压和边框托将镜面托压在墙上。压条和边框有木材、塑料和金属型材(如专门用于镜面安装的铝合金型材),也可用支托五金件的方法。适用于2 平方米左右的镜面。这种方法无须开孔,完全凭借五金件支托镜面质量,是一种最安全的方法。
(5)粘结支托固定:较大面积的单块镜面,以托压作法为主,也可结合粘贴作法固定。镜面本身质量荷载主要落在下部边框或砌体上,其他边框主要起到防止镜面倾斜和装饰的作用。
(三)几种特殊情况的处理
1、粘结组合玻璃镜面:在墙面组合粘结小块玻镜时,应从下边开始,按照弹线位置,从上而下逐块粘贴。在块与块之间的接缝处涂上少许玻璃胶。
2、墙柱面角位收边方式:
(1)线条压边法:在玻镜的粘结面上,留出一定的位置,以便安装线条压边收口固定。
(2)玻璃胶收边法:可将玻璃胶注在线条的角位,或注在两块镜面的对角口处。
3、玻璃镜与建筑基面的结合:如玻镜直接安装在建筑物基面上,应检查基面平整度,如不够平整,要重新批刮或加装木夹板基面。玻镜与基面安装时,通常用线条嵌压或用玻璃钉固定(通常安装前,应在玻镜背面粘贴一层牛皮纸做保护层),线条和玻璃钉都是钉在埋入墙面的木楔上。
(四)注意事项
1、按照设计图纸施工,选用的材料规格、品种、色泽应符合设计要求;
2、浴室或易积水处,应选用防水性能好、耐酸碱腐蚀的玻镜;
3、在同一墙面上安装同色玻璃时,最好选用同一批次产品,以免因色差影响装饰质量;
4、为确保玻镜耐久性,面积较大的应固定在有承载能力、干燥、平整的墙面上;
5、玻镜类材料应存放在干燥通风的室内,每箱都应立放,防止压碎、折裂;
6、安装后的镜面应平整、洁净、接缝顺直、严密,不得有翘曲、松动、裂隙、掉角等质量问题。
十一、装饰线条安装
室内装饰工程各种结构之间、各个饰面之间、各种材料之间、同面同材料的对缝之间,都有大量的衔接口与对缝处,针对这些部位进行修饰处理,便是装饰工程的衔接收口工序。该工序针对不同的衔接面和不同的材料,有着不同的收口工艺和技巧,而这些全部的工作,都是以装饰线条来完成的。
(一)施工准备
1、材料:收口施工前,先应筛选材料,剔除扭曲、疤裂、腐朽部分,注意色泽一致、厚薄均匀,表面光滑无破损。在准备材料时要注意到,与基体材料相同、饰面色彩相同的木线条,可先进行收口后,再与基体同时进行饰面;与基体材料不相同、饰面色彩不相同的木线条,可在基体饰面完成后单独进行收口操作。
2、基层处理:检查收口对缝处的基面固定是否牢固,对缝处是否有凹凸不平现象,并查其原因,进行加固和修正。
(二)安装施工
1、木装饰线条固定:条件允许时,应尽量采用胶粘固定,如需钉接,最好用射钉枪,圆钉钉接时不允许漏出钉头。钉的部位应在木线的凹槽位或背视线的一侧,具体说来,半圆木线条位置高度小于1.6m 时,应钉在木线中线偏下部位,高度大于1.7m 时,应钉在木线中线偏上部位。
2、木装饰线条拼接:可选用直拼法或角拼法。直拼将木线条在对口处开成30°或45°角,截面加胶后拼口,拼口要求顺滑,不得错位;角拼时将线条放在45°定角器上,细锯锯断(保证截口无毛边),断面涂上胶后对拼,注意不得有错误和离缝现象。注意事项:木装饰线条的自身对口位置,应远离人的视平线,或置于室内不明显的地方。
第三节 楼地面工程
一、地毯铺设
1、选材要求:
根据不同房间的功能档次,以业主认可的设计样板进行选购。
材料规格型号必须符合设计要求,质量符合国家有关标准规定,且“三证”齐全。
2、施工程序
固定式:
不固定式:
3、各工序施工技术要点
固定式:
清理基层:地面及其它质量保证项目符合验评标准,地面干燥,含水率不得大于8%。酥松、起砂、起灰、凹凸不平、油渍、潮湿地面必须返工。
裁割:按房间尺寸加长2CM 下料,地毯宽度扣去地毯边缘后计算,在背面弹线。大面积用裁边机,小面积用裁刀,从背面裁切,圈绒地毯从环毛的中间切开,割绒地毯使切口绒毛整齐,卷起编号。
固定:先在离踢脚板8MM 处,用水泥钉按中距300-400MM 将倒刺板用200MMX24-25MMX4-6MM 的三夹板条,板上钉两排斜铁钉。门口地毯固定和收口,在门框下的地面处,采用厚2MM 左右的铝合金门口压条,将21MM 面用螺钉固定在地面内,再将地毯毛边塞入18MM 的口内,将压片敲下压紧地毯。外门口或地毯与其它材的相接处,则采用铝合金“L”型倒刺条或其它铝压条。
缝合:纯毛地毯缝合有二种类方法:一是在背面对齐按缝,用直针缝线缝合,在缝合处涂刷5-6CM 宽的白胶,粘贴牛皮纸或白布条(也可是塑料胶纸带)正面用弯针在接缝处做绒毛密实的缝合,表面不显拼缝。二是粘接接缝,一般用于有麻布衬花的化纤地毯,弹线,铺带,胶剂涂粘,对好粘平,熨烫,辗压平实。
铺设:地毯就位后先固定一边,用大撑子扒齿抓住地面,通过杠杆伸缩将地毯张拉平整。也可先将地毯一条长边固定在倒刺板上,再将毛边塞入踢脚板下空隙内,用小地毯撑子置于地毯上用手压住撑子用膝盖顶住撑子胶垫。由一个方向向另一方向推移,地毯拉平拉直,固定在倒刺板上。
修整清洁:铺设完毕,将多余部分除掉,收口条固定,粘贴固定分满刷与部分刷两种,人流多的地面满刷,人流少的房间摆物地面的可部分刷,用油刷将地板胶涂刷地面,静停5-10MIN,待胶液溶剂挥发后,即可铺地毯。
不固定式:
当采用卷材地毯时,其裁割,接缝与固定式相同。地毯拼成整块后,直接干铺在地面上,不与地面粘结,沿踢脚板下的地毯应塞边压平。不同材质的地面交接处,选用合适的收口条收口。同一标高地面,可采有铜条或不锈钢条收口,有高差地面,则采用“L”型铝合金收口。小方块地毯,铺设时在地面弹方格线,从中央开始铺设,块与块之间相互挤紧。
二、地砖铺装
地砖品种多样,有防滑地砖、无釉地砖、彩釉地砖和抛光地砖等,适用于建筑物的地坪、阳台、走廊、卫生间等处。
施工工序:
1、基层清理:基层找平之前,基层必须清理干净,如基层是混凝土预制板需凿毛;
2、基层找平:根据楼地面的设计标高,用1:2.5(体积比)干硬性水泥砂浆找平,如地面有坡度排水,应做好找坡,并做出基准点,在基准点拉水平通线进行铺设。在基层铺抹干硬性水泥砂浆之前,应先在基层表面均匀抹素水泥浆一遍,增加基层与找平层之间的粘结度;
3、铺设:铺设地砖之前,在底子灰面层上先撒上一层水泥,在稍洒水随即铺地砖,具体有两种铺设方法。其一,留缝铺设法,根据尺寸弹线,铺缝均匀,不留半砖,从门口开始在已经铺好的地砖上垫上木板,人站在板上铺装。铺横缝时用米厘条铺一皮放一根,树缝根据弹线走齐。随铺随用棉纱布洗擦干净。其二,满铺法,无须弹线,从门口往里铺,出现非整块时用切割机切割补齐。铺完后用小喷壶浇水,等砖稍稍吸水后,随手用小锤沿板拍打一遍,将缝拨直,再拍再拨,直到平实为止。留缝铺设取出米厘条,用1:1 水泥砂浆勾缝,满铺地砖用1:1 水泥砂浆扫缝(沙子需经过砂网过筛)。铺完一片,清洁一片,随即覆盖一层塑料薄膜进行养护,3~5 天内不准上人踩踏,以确保装饰工程质量。
施工注意事项
1、铺装地砖前应注意剔选,凡外形歪斜、缺角、脱边、敲曲和裂缝的不得使用。颜色和规格不一的应分类堆放;
2、注意事先预排,使得砖缝分配均匀。遇到突出的管线、支架等物体部位应用整砖套割吻合,不能用碎瓷砖在、凑合使用;
3、为了防止空鼓和脱落,地面基层必须清理干净,泼水湿透;
4、浴厕间要求设置防水层,并采用高效防水涂料或行之有效的防水材料。材料必须要有出厂合格证明和相应的试验证明,在有防水要求的房间内的四周墙面上,防水层须高出楼地面180mm 以上;
5、浴厕间的楼地面标高应分别低于居室、走廊20mm,大模板结构要采取措施,并注意卫生间的地漏标高设置和排水坡向,将流水方向引导到地漏,绝不允许反坡向倒流或积水现象出现。
三、地面石材
工艺流程图:
2、操作要点:
1)基层处理工作包括楼面落地面铲净、清扫及楼面标高的复核处理等,其重点是楼面标高的整体复核,施工中采用由楼梯口、电梯口、大门口等处为标高控制点,弹出50 线进行标高控制的方法,对局部超出标高位置的混凝土采用剔除到位的办法。
2)室内房间套方采用拉广线的方法,着重复核4 大角,误差调整后在房中弹出十字线进行控制。电梯厅内套方着重复核阴阳角,误差调整后采用弹画走道中线的办法进行控制。厅堂部分先由厅堂中线往两侧采取退步法铺设。由柱子的厅,应先铺设柱子与柱子之间的部分,然后向两边展开,最后收回。
3)以控制线为基准进行石材板块预排,控制板缝≤0.5mm,相邻高差≤0.3mm。
4)实际铺设时,首先进行基层清扫,淋水作业,基本干燥洁净后淋一遍水泥浆,然后铺30~50mm 厚1:3 干硬性水泥砂浆,铺板采用砂浆初平→安板→敲实→翻板→淋水泥浆→安板调敲实是否空鼓等项目的检查,合格后方可铺安下一块板,当天铺设的板第二天应进行养护。
5)大面积板块铺完,且各项指标均能满足要求后,开始铺设波打线圈边石材,采用由控制线向两边铺设的流向施工。
6)拼花石材施工前先在平铺层板上放1:1 大样,然后按大样把层板锯出样品,再把样品放在地面上拼装,认为满意后,再按样板加工石块,加工石块时要选择质
量好、无缺陷的石材加工,加工时严格按样板用手动云石切割机切割,并用磨光机
磨光切割面。切割后进行实拼,合格后再运至现场铺贴。
7)施工完成后进行封闭、养护。
8)验收标准见下表。
板块楼地面面层的允许偏差和检验方法
项次 | 项目 |
| 允许偏差(mm) |
| ||||||||
|
|
| 普通粘土 砖 | 陶瓷 锦砖
| 缸 砖、 大水 泥砖
| 水泥 花砖
| 普 通 水 泥
| 大 理 石 板
| 塑 料 板
| 劈 离 砖
| 检验方法 | |
砂 垫 层
| 水泥 砂浆 垫层
| |||||||||||
1 | 表面平整度 | 8 | 6 | 2 | 4 | 3 | 3 | 1 | 2 | 3 | 用2m 靠尺和楔形塞尺检查 | |
|
|
|
|
|
|
|
|
|
|
|
| |
2 | 缝格平直 | 8 | 8 | 3 | 3 | 3 | 3 | 2 | 3 | 3 | 拉5m 线,不足5m 拉通线和尺量检查 | |
|
|
|
|
|
|
|
|
|
|
|
| |
|
|
|
|
|
|
|
|
|
|
|
| |
3 | 接缝高低差 | 1. | 1.5 | 0.5 | 1.5 | 0.5 | 1 | 0. | 0. | 0. | 尺量和楔形塞尺检查 | |
|
| 5 |
|
|
|
|
| 5 | 5 | 5 |
| |
4 | 踢脚线上口平直 | — | — | 3 | 4 | — | 4 | 1 | 2 | 3 | 拉5m 线,不足5m 拉通线和尺量检查 | |
|
|
|
|
|
|
|
|
|
|
|
| |
|
|
|
|
|
|
|
|
|
|
|
| |
5 | 板块间隙宽不 | 5 | 5 | 2 | 2 | 2 | 2 | 1 | — | — | 尺量检查 | |
| 大于 |
|
|
|
|
|
|
|
|
|
|
3、成品、半成品的保护:
1)存放石材板块,不得长期受雨淋和水泡,要采取立放,光面相对,板块下应垫木方,现场搬运时也应按上述要求。
2)施工人员应穿软底鞋,并要做到随砌随揩净。
3)石板因供货不到位,地面铺面尚未完成,其边沿的石为了防止被碰撞松脱,应在边面前加铺一派边料石(报废无用的)。加以保护。
3)铺砌好地面的房间应临时封闭,当必须进入施工时,应在地面上作必要的铺垫保护,要避免重物铁器碰伤或划痕。
四、木地板铺设
1、选材要求
以业主认可的设计样板选购板材,品种,规格,材料质量必须符合国家有关标准规定,且“三证”齐全。
施工程序
3、各工序施工技术要点
施工工艺:
将基层表面的浮灰,砂浆,木屑杂物除净,用拧干的湿布擦净。水泥浆面层和砼基层,粘结前要干燥,含水率不大于8‰,细石砼强度等级不低于C15,表面压实抹光,平整,无油脂及其它杂质。根据纵横尺寸找出房间中心,弹线,按设计试铺;根据弹线情况而铺设。
4、备注
所有木料均要进行防火处理涂刷防火涂料三道。
五、地胶板地面
地胶板是由塑料和橡胶两种材料分别制成的建筑用地板材料铺设的地板。胶地板不仅具有独特的装饰效果,而且还是脚感舒适、不易沾灰、噪声小、防滑、耐磨、自熄火、绝缘性好、吸水性小、耐化学腐蚀等特点。另外,还可拼面各种图案,没有水泥基地板的泠、硬、潮、脏等 缺陷,故多用于住宅、医院、商场、学校等室内地面,尤在体育内运动场、跑道 用得较多。
一、材料规格及性能
胶地板有板材和卷材两类,由于质软,多数成品为卷材。质地的软硬程度,主要取决于树脂与增塑剂数量的多少。
(一)、材料规格
卷材软质聚氯乙烯地板长度多为20m,幅宽1000-2000mm.厚度2.0-3.0mm不等。
(二)性能特点
胶地板具有行走舒适、耐磨、耐腐蚀、隔声、防潮、表面美观、装饰效果好、施工方便,质量轻和价格低廉等特点。但容易被圆珠笔、红药水、碘酒等污染、不耐烟头烫和容易被尖物划伤。
二、施工要点
软质聚氯乙烯地板的施工主要包括粘贴工艺和焊接工艺两大部分。
(一)准备工作
(1)粘贴前,应先将胶地板与胶粘剂存放在室内(室内温度保持18℃左右——不少于24小时,铺贴前应将整卷的地板材料全部张开放平,待2-3小进后才能使和。
(2)楼地面基层要符合要求,不符合者施工前进行处理,一定要做1)基层必须十分平整坚固,最好是水泥磨光地面;2)基层必须干燥,底层地面应做防法潮层;3)地面必须清洁,不能有尘土,要穿办底清洁鞋进入现场。只有基层符合要求后,才能铺贴软质胶地板。
(二)施工要点
胶地板的施工工序:
(1)分格弹线:按房间尺寸和塑料板规格仔细弹线。
1)基层分格的大小和形状应要根据设计图案、房间大小和塑料板的具体尺寸确
定。
(a)分格时应考虑尽量减少焊数量,兼顾分格的美观。因此,一般多采用软质聚氯乙烯卷材。
(b) 从房间中央向四周分格弹线,以保证分格的对称。房间四周靠墙处不够整块者,可按镶边处理。
(c)踢脚线的分格应注意长度适宜,过长粘贴困难,过短焊缝太多。一般可以地面镶长度或幅宽(卷材)的倍数设置,使焊缝能左右对称,外观较好。
2)粘贴前应先在地面上根据设计分格尺寸进行弹线,分格尺寸一般不宜超过90cm。在室内四周或柱根处弹线时,要留不小于12cm 的宽度。在粘贴塑料踢脚板时进行镶边
(2)下料预铺:为了便于调整,下料后必须进行预铺。
1)下料要根据房间地面分格的实际尺寸进行。下料时,将胶地板平铺在地面或操作平台上,在板面上画出切割线,用“V”形缝切口切割。板的边缘应裁割成平滑坡口,两板拼合的坡口、两板拼合坡、口角度约成55º。
2)在胶地板正式粘贴前一天,应按分格预铺,铺时,尽量照顾色调一致,厚薄相同,预铺好的板块不得搬动,待次日粘贴。
(3)涂胶粘贴
1)将预铺好的地胶板翻开,将专用胶粘剂按用量的2/3倒在基层和地胶板上,再用板刷纵横涂刮均匀,3-4min 后将剩下的1/3胶液以同样的方法涂刷在基层和粘贴板面上。
2)待5-6min 后将地胶板四周与基层分格线对齐,调整拼缝至符合要求后,再在背面施加压力粘贴。
3)再由板中央向四周用滚筒来回滚压或采用专用括板来回赶压,排出板下全部空气,使板面与基层粘贴紧密,然后排放砂袋压实。每块铺贴、排气挤胶后,要将地面边缘上的胶擦干净,以免胶干后影响拼缝精度。
4)对有镶边者,应先粘贴大面,后贴镶边;对无镶边者,可由房间最里侧往门口粘贴,以保证贴好的板面不受行走扰动。
5)胶地板粘贴好后,5-10d 内施工场所的温度须保持在10-30℃,环境湿度不超过70%。粘贴后24h 内不能上人走动。
(4)拼缝焊接:拼缝是保证地面平坦和整体性的重要手段,所以焊接一定要饱满、服帖。
1)修理焊接拼缝槽:目前部分进口地板有专用工具对拼缝槽进行削平抛光,国产地板可采用钢板尺,壁纸刀将拼缝槽修理直顺,并使缝宽一致,用铲刀将槽削平,抛光。
2)板缝内的污物和胶水可用丙酮、松节油、汽油或其它溶剂清洗。采用丙酮清洗时,应随时擦拭干净,以免溶伤板体。同时,为了方便也可用不加热的焊枪吹去板缝中的灰尘。
3)塑料焊条颜色有多种,选择时应按设计要求,如果为使焊缝与板面色调一致,应使同种塑料板切割的焊条,其断面厚薄一致。
4)塑料焊条在板材试拼前即要进行去污除油处理。一般可用碱水清洗,碱水温度为50-60℃,然后用水冲洗干净,晾干备用。每1kg 碱液可清洗20kg 焊条。目前,一些厂家所生产的塑料焊条也有不需清洗,可直接施焊,使用前应与厂家联系,按说明书要求施焊。
5)粘贴好的胶板至少经2d 养护后,才能对拼缝施焊。
6)施焊前,应先检查压缩空气纯度,。施焊时按两人一组,一人持枪施焊,一人用压棍推压焊缝。施焊者左手持焊条,右手握焊枪,从左向右施焊,持压棍者紧跟焊条后施压。
7)为使焊条、拼缝同时均匀受热,必需使焊条、焊枪喷嘴和拼缝保持在拼缝轴线方向的同一垂直面内,且使焊枪喷嘴均匀上下摆动,摆动次数为1-2 次/s,幅宽为10mm。持压棍者同时在后推压,用力和推进速度应均匀。
8)对于凸出的焊缝应使用专用刀具削平、抛光。
(5)打腊处理:交工前,对地板表面进行打腊处理,以增加地板的亮度。
三、质量要求及通病防治
(一)质量要求
(1)粘贴后的地胶板应平整、无皱纹及隆起现象,接横缝、竖要顺直。脱胶处不得大于20cm2,各脱胶处之间距不得小于50cm。
(2)焊接拼缝应平整、光滑、洁净、无焦化变色、斑点、焊瘤和起鳞现象,凹凸不能超过6mm。用620 倍放大镜观察拼缝应密实,无缝隙。弯曲焊缝180 度时,不得出现开焊和裂缝。拼缝冷却后。将与拼缝焊接的焊条望上揪,揪不起来,则证明拼接牢固。取试样作拼缝抗拉强度试验,其强度不得低于原地胶板强度75%。
(二)质量通病及防治措施
1、未焊透。焊缝边上无焊瘤,在弯曲时明显见到地胶板与焊条开裂。
产生原因:a、温度不够高;b、气流方向不正确;c、喷嘴较远;d、空气压力过高。
防治措施:a、调高变压器,使气流为200-250℃内;b 施焊时,掌稳焊枪和控制施焊速度30-50m/min;c、焊枪喷嘴距焊点控制在4-5m;d、空气压力控制在0.05-0.1Mpa。
2、过热。在焊条与地胶板上有黑色斑点,焊缝上焊瘤过度熔化。
产生原因:a、空气温度过高;b、喷嘴靠的太近。
防治措施:施工温度为10-30℃,喷嘴距焊点要超过5mm,不宜太远。
3、缺口、焊条与地胶板之间的空隙没有填满,有凹痕。
产生原因:a、焊接处拼缝不正确b、焊缝间距太大;c、地胶板坡口不合适;d、空气压力过高。
防治措施:a、裁切板材要仔细,裁切尺寸要正确;b、分格弹线,下料试拼要正确;c、检查切口刀,保证两板切口为55°;d、调整空压机压力,使空气压力降低。
第四节 门窗工程
一、门套、窗套施工
工艺流程图:
2、操作要点:
a. 基层处理:包括弹线分格、墙与门窗套方,表面平整度处理和基层防潮等项工作,其中基层防潮处理采用满刷一遍防水涂料的方法,而表面平整度则统一采用调整龙骨断面尺寸的方法进行处理。
b. 砖墙、混凝土墙钉木针,先采用手持冲击钻作φ12 引孔(深50mm 左右),然后将用防腐防潮剂浸泡过的木针(小木楔,通称木针)打入孔内,间距@400~500,以龙骨方格网为准。
c. 采用气针枪在木针上直接钉装木龙骨。木龙骨要事先进行防腐处理,注意门套龙骨施工时预埋木砖,木砖作防腐处理。
d. 饰面板材应对木纹、颜色等进行挑选拼对,尤其是门套、窗套两侧饰面板、色泽、花纹及图案要基本一致,板块间预留0.5mm 装饰品竖缝,饰面板均采用立时得胶水粘贴,收口采用45°戗边碰角,不得露出饰面板端部。
e. 阴、阳角线均采用实木线条,材质、颜色、花纹同饰面板、阴阳角采用45°碰角,采用气钉枪直接钉装。
二、门、窗扇的安装
工艺流程图:
2、主要操作要点:
a. 门窗扇安装前,应检查门窗框上、中、下三部分的宽度是否一致,如果偏差2 ㎜以上要进行修整。要明确开启方向,而后量出门窗框口的净尺寸,考虑封缝的大小,再确定扇的高度和宽度,即进行修刨。
b. 修刨时,在门窗扇的高度方向先刨平下冒头,以此为准再修刨上冒头;在宽度方向上应将门窗扇立于门窗框中,检查与门窗框配合的松紧度,根据留缝要求进行修刨。由于木材的干缩湿胀,而且门窗扇、框均需要油漆涂饰及打底厚度,所以安装时要留缝,包括上述的风缝。门扇与地面缝(装饰面5 ㎜)、门扇与门企缝(油漆前2 ㎜)。
c. 门窗扇安装,采用初安→调整→临时固定→安装固定的流程进行。修刨好的门窗扇,用木楔临时立于门窗框中,安排好缝隙后面的合页位置。合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。然后再把扇取下,用扁铲剔出合页槽。合页槽应外边浅,里边深,其深度应是把合页合上以后能够与框、扇平正为准。剔槽后放入合页,上下合页各拧1 颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。在检查合格后,再将螺丝钉全部上齐。对于双扇门窗扇的安装,还需注意其错口工序,按其开启方向看,右手门是盖口,左手门是等口。
d. 比准锁头、锁母位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
e. 进行门扇、门窗安装的综合检查,确认合格后即可进行下道工序施工。
f. 验收标准见下表。
木门窗安装的质量标准和检验方法
项次 | 项目 | 质量标准 | 检验方法 | |
合格 | 优良 | |||
1 | 门窗框与墙体之间如需塞保温材料 | 基本塞满 | 填塞饱满、均匀 | 观察检查
|
2 | 门窗扇安装 | 裁口顺直、刨面平整光滑、开关灵活无倒翘 | 裁口顺直、刨面平整光滑、开关灵活稳定无回弹和倒翘。 | 观察和开关 检查
|
3 | 门窗小五金安装 | 位置适宜、槽边整 齐;小五金齐全,规格符合要求,木螺拧紧 | 位置适宜、槽深一致,边缘整齐,尺寸准确,小五金安装齐全,规格符合要求,木螺丝拧紧卧平,插销关启灵活 | 观察、尺量, 用螺丝刀拧 试和开闭检 查
|
4 | 门窗披水、盖 口条,压缝条,密封条的安装 | 尺寸一致,与门窗结合牢固严密
| 尺寸一致,平直光滑,与门窗结合牢固严密,无缝隙 | 观察和尺量 检查
|
木门窗安装的允许偏差和检验方法
项 | 项目 | 允许偏差(mm) | 检验方法 | ||
I级 | II级III级 | ||||
1 | 框的正侧面垂直度 | 3 | 用1m 托线板检查 | ||
2 | 框对角线长度差 | 2 | 3 | 尺量检查 |
三、特厚玻璃装饰门安装
根据不同的装饰要求和装饰结构,特厚玻璃门的安装方式不尽相同,但其间一些基本方法是有共通之处的。
(一)特厚玻璃装饰门固定部分的安装
1、施工准备:
(1)安装特厚玻璃前,地面饰面施工应完毕,门框的不锈钢或其它饰面应完成,门框顶部的特厚玻璃槽位已经留出,限位槽的宽度应大于玻璃厚度2~4mm,槽深约10~20mm;
(2)不锈钢饰面的木底托,可用木楔钉的方法固定在地面上,然后用万能胶将不锈钢饰面粘卡在木方上;
(3)特厚玻璃的安装尺寸,应从安装位置的底部、中部和顶部测量选择最小尺寸为玻璃板宽度的切裁尺寸。若上、中、下测得尺寸一致,则裁玻璃时宽度要小于实测尺寸2~3mm,高度小于3~5mm。特厚玻璃裁好后,四周边还需进行倒角处理,倒角宽度一般为2mm。
2、安装施工:
(1)用玻璃吸盘把厚玻璃吸紧,二、三人同时作业将之抬起,小心插入门框顶部的限位槽内,然后放入底托,对好位置,使厚玻璃板的边部正好封住侧柱框的不锈钢饰面对缝口;
(2)在底托上固定厚玻璃时,应先在底托上钉木板条,其距特厚玻璃板5mm左右;然后在木板条上涂刷环氧树脂(万能胶),将饰面不锈钢板粘卡在木方条上;最后在顶部限位槽和底托固定处,以及特厚玻璃与框柱的对缝处注入玻璃胶。
3、玻璃胶封口:从缝隙的端头开始注胶,操作要领是握紧玻璃胶枪,均匀用力,均匀顺缝隙移动,随着玻璃胶的挤出,使厚玻璃缝隙处形成表面均匀的直线。最后,用塑料片刮去多余的玻璃胶,并用干净布擦去胶迹。
4、特厚玻璃板对接:门上固定部分的特厚玻璃板往往不能用一块来完成。在厚玻璃板对接时,接缝应预留2~3mm 的距离,厚玻璃边需要倒角;两块相接的厚玻璃板对接定位并固定后,用玻璃胶注入缝隙中,注满之后用塑料片在厚玻璃两面刮平玻璃胶并用净布擦去胶迹。
(二)特厚玻璃活动门扇的安装
构造形式:特厚活动门扇的结构没有门扇框。活动门扇的开闭是用地弹簧来实现的,地弹簧与门扇的金属上下横档铰接。
安装施工
(1)门扇按照前,地弹簧与门框顶面的定位销应定位安装固定完毕,两者必须同轴线,即地弹簧的转轴与定位销的中心线,必须在一条垂直线上。测量是否同轴线可用垂线方法;
(2)在门扇上下横档内划线并按线固定转动销的销孔板和地弹簧的转动轴连接板。安装时,可参考地弹簧所附的安装说明;
(3)特厚玻璃板应进行倒角处理,并事先打好安装门把手的孔洞;特厚玻璃的高度尺寸应包括插入上、下横档的安装部分;裁切尺寸应小于测量尺寸5mm 左右,以便进行调节;
(4)将上、下横档分别装在玻璃门扇上、下边,并进行门扇高度的测量。如门扇高度不够,可向上下横档以内的玻璃底下加垫木夹板条;如高度超高,应请专业玻璃工,裁去厚玻璃板上多余部分;
(5)高度定好后,在进行上、下横档的固定。在特厚玻璃与上、下横档的两侧空隙处,插入高度适宜的木方条,轻轻敲入,最后注入玻璃胶固定;
(6)门扇定位安装。先将门框横梁上的定位销,用本身的调节螺钉调出横梁平面1~2mm;其次将玻璃门扇竖起,把地弹簧的转动轴准确插入门扇下横档内的转动销连接件的孔位;最后,以销轴为中心,扶正门扇转动90°,使门扇与门框横梁成直角,这时再把门框横梁上的定位销调出,转回门扇,将销头插入门扇上横档中的转动连接件孔洞中15mm 左右;
(7)安装玻璃门拉手。拉手的连接部位,插入拉手孔的程度应适度,不可过深;若松动,可加缠一定软质胶带。安装前,拉手插入部分应加涂适量玻璃胶;拉手组装时,根部应与玻璃面贴靠紧密后再行组装,以保证拉手没有松动。
(三)特厚玻璃门的成品保护
1、门窗玻璃安装后,应暂时固定,防止刮风损坏玻璃;多余和破碎玻璃及时清理;未安装完的半成品玻璃应妥善保管,保持干燥,防止受潮霉变;平稳立放防止损坏;
2、已完工的玻璃工程,应指派责任心强的人员看管维护,负责每日关闭门窗,以减少损失;
3、面积较大,造价昂贵的玻璃,原则上在单位工程交工验收前安装。若确需提前安装,则应采取防护措施,覆盖适量纤维板,防止玻璃受损;
4、安装玻璃时,应注意保护窗台抹灰;
5、填封密封教条或玻璃胶的门窗,不少于24 小时后,门窗方能开启;
6、避免强酸强碱类物质溅上玻璃面,若不幸发生,应即用清水冲洗;
7、不能用酸性洗剂或含研磨剂的去污粉清洗玻璃反射膜面,以免造成刮痕,或致使反射膜变质;
8、防止焊接、切割、喷砂等作业产生的火花和飞溅的颗粒损伤玻璃。
(四)技术安全措施
1、搬运玻璃时应带手套作业,防止伤手伤身;
2、切割玻璃时应在指定地点进行,随时清理边角废料,集中堆放;
3、裁割后的玻璃移动时应抓稳拿紧,防止滑落;
4、安装玻璃时不得着短裤、拖鞋作业;
5、安装玻璃时,钉子应放在工具袋内,严禁口含钉子作业;
6、安装上、下层窗扇的玻璃,不可相对同时操作,并且还应与其他作业错开;
7、玻璃未钉接牢固前,不得中途停工,以防掉落;如安装的不合适,不得用刨刀硬敲;安装完毕后,应及时将玻璃门窗紧固定,防止意外损坏。
第五节 家具工程
一、固定家具的制作与安装
工艺流程图:
2、主要操作要点:
a. 检查基层干燥度,清除基表面灰尘及污染物后,满刷一道涂料。
b. 基层龙骨采用20mm×30mm 断面木龙骨,用气钉枪直接钉于墙壁面上,背板与基层木龙骨方格网间采用钉装。
c. 框板间连接采用榫头连接,分格板与框板间采用气钉钉装。
d. 外层饰面板清漆。
e. 五金件据设计要求选用。
f. 验收标准见下表。
细木制品工程质量要求及检验方法
保证项目 | 项次 | 质量要求 | 检验方法 | ||
1 | 细木制品的树种,材质等级,含水率和防腐处理必须符合设计要求和(木结构工程施工及验收规范) | 观察检查和检查测定记录 | |||
2 | 细木制品与基层(或木砖)必须镶钉牢固,无松动现象 | 观察和手板检查 | |||
基本项 目 | 项次 | 项目 | 等级 | 质量要求 | 检验方法 |
1 | 细木制品制作质量 | 合格 | 尺寸正确,表面光滑,线条顺直 | 观察手摸检查或尺量检查 | |
|
|
| 优良 | 尺寸正确,表面光滑,楞角方正,线条顺直,不露钉帽,无戗槎,无刨痕,毛刺 | |
2 | 细木制品 | 合格 | 安装位置正确,割角整齐,接缝严密 | 观察检查 | |
|
| 安装质量 | 优良 | 安装位置正确,割角整齐,交圈,接缝严密,平直通顺,与墙面紧贴,出墙尺寸一致 |
第六节 油漆、糊裱工程
一、涂料施工
工艺流程图:
2、操作要点:
1)对原抹灰墙面的基层,预先检查其下面平整度、垂直度、阴阳角方正以及与装饰线条、门等接口是否顺直。同时对墙面上污染物,残留砂等予以清除。对石膏板吊顶先进行处理,须清除板缝杂物,填补石膏腻子,粘贴一层加筋布,然后再用石膏板腻子刮平石膏板表面。
2)两道821 腻子均采用找补平整度、大角方正的方法施工,大角需掉垂线用角尺进行检查。
3)至基层已彻底干燥后满刷涂料,均采用“三道成活”工艺,即三道刷涂料,三道找补涂料,两道打磨工艺。对吊顶,应灯光照射下检查施工质量,如刷纹、深浅以及色差等,确保其装饰质量。
4)石膏装饰线条间缝采用石膏腻子满沟缝,其表面花纹要采用刮刀,毛笔等修成一致。
5)验收标准见下表。
薄涂料表面的质量要求
项次 | 项 | 目 | 普通级薄涂料 | 中级薄涂料 | 高级薄涂料 |
1 | 掉粉,起皮 | 不允许 | 不允许 | 不允许 | |
2 | 漏刷,透底 | 不允许 | 不允许 | 不允许 | |
3 | 反碱,咬色 | 允许少量 | 允许轻微少量 | 不允许 | |
4 | 流坠,疙瘩 | 允许少量 | 允许轻微少量 | 不允许 | |
5 | 颜色,刷纹 | 颜色一致 | 颜色一致,允 | 颜色一致,无 | |
|
|
| 许有轻微少量 | 砂眼,无刷纹 | |
6 | 装饰线,分色线平直((5m 拉线检查,不足5m 拉通线检查) | 偏差不大于3 | 砂眼,刷纹通 | 偏差不大于 | |
|
| mm | 顺 | 1mm | |
7 | 门窗,灯具等 | 洁净 | 洁净 | 洁净 |
厚涂料表面的质量要求
项次 | 项目 | 普通级厚涂料 | 中级厚涂料 | 高级厚涂料 |
1 | 漏涂、透底、起皮 | 不允许 | 不允许 | 不允许 |
2 | 反碱,咬色 | 允许少量 | 允许轻微少量 | 不允许 |
3 | 颜色,点状分布 | 颜色一致 | 颜色一致,疏密均匀 | 颜色一致疏密均匀 |
4 | 门窗,灯具等 | 洁净 | 洁净 | 洁净 |
复层涂料表面的质量要求
项 | 项目 | 水泥系复层 | 合成树脂乳 | 硅溶胶类复 | 反应固化型 |
次 |
| 涂料 | 液复层涂料 | 层涂料 | 复层涂料 |
1 | 漏涂,透底 | 不允许 | 不允许 | ||
2 | 掉粉,起皮 | 不允许 | 不允许 | ||
3 | 反碱,咬色 | 允许轻微 | 不允许 | ||
4 | 喷点疏密程度 | 疏密均匀 | 疏密均匀,不允许有连片现象 | ||
5 | 颜色 | 颜色一致 | 颜色一致 | ||
6 | 门窗、玻璃、灯具等 | 洁净 | 洁净 |
二、木作油漆施工
工艺流程:
2、操作要点:
a. 清理基层:应清理外露钉子及胶迹。
b. 刮润色腻子要按设计要求,以及实际板材色彩而定,仔细调配,先做试样,经甲方认可后方可大面积进行。
c. 对同一界面的不同板色进行局部润色处理,力求达到色泽一致。
d. 由于钉眼部位会引起腻子收缩,所以要进行多次修补钉眼腻子,力求钉眼部位的腻子饱满,色泽一致,无明显钉痕。
e. 刷漆时要求涂刷均匀,没有流坠、漏刷现象。而且要等上道干后方可涂刷下道油漆。
f. 磨退时要仔细,磨退后漆面要均匀一致。光线折射一致,无刷痕。而且棱角部位不能磨穿,以免露白。
g. 每道油漆涂刷后都要进行砂纸打磨。
h. 在磨退后经检查合格后方可进行打蜡,进行抛光。抛光时要用力擦拭,使其产生比较柔和的光亮。
i. 注意成品保护,因为施工现场的任何施工都有可能危及油漆面的保护。
j. 验收标准见下表。
清漆表面质量要求
项次 | 项目 | 中级涂料(清漆) | 高级涂料(清漆) |
1 | 漏刷、脱皮、斑迹 | 不允许 | 不允许 |
2 | 木纹 | 棕眼刮平,木纹清楚 | 棕眼刮平,木纹清楚 |
3 | 光亮和光滑 | 光亮足、光滑 | 光亮柔和、光滑无挡手感 |
4 | 裹棱、流坠、皱皮 | 大面不允许、小面明显处不 | 不允许 |
|
| 允许 |
|
5 | 颜色、刷纹 | 颜色基本一致、无刷纹 | 颜色一致、无刷纹 |
6 | 五金、玻璃等 | 洁净 | 洁净 |
第七节 电气工程
一 、电气配管技术要求
1、施工前材料的准备:
A、钢管电线管壁厚均匀,焊缝均匀,无裂痕、砂眼、棱眼、棱刺和凹扁现象,有产品合格证和材质化验报告。
B、管箍(束结)使用通丝的丝扣清晰不乱扣,镀锌完整,无剥落,无裂痕,两端光滑无毛刺,有产品合格证。
C、铁制的灯头盒、开关盒、接线盒等板材不小于1.2mm,镀锌层无脱落,无变形开焊,敲落孔洞完整无缺,面板安装孔与地线焊接脚齐全,有产品合格证。
D、圆、扁、角槽钢等材质应符合国家标准,并有产品合格证。
E、螺丝、螺栓、膨胀螺栓、螺母、垫圈等采用镀锌件。
2、管路的敷设:
A、所有管路选最近的路线敷设,应减少弯曲,埋入砼或墙体内表面层保护不小于15mm。
B、管路的连接采用丝扣连结,套丝不得乱丝,裸露丝不多于2-3mm,采用套管,套管长度宜为管外径1.5-3 倍,管与管的对口处应位于套管中心,套管采用焊接时,焊缝应牢固严密,采用紧固螺钉连接时,螺钉应拧紧,在振动场所,紧定螺钉应有防松动措施。
C、管路水平敷设超过下列长度应加装接线盒,其位置应便于穿线,无弯时45m,有一个弯时30m,有2 个弯时20m,有3 个弯时12m。管路垂直敷设时,据导线截面设置接线盒距离,并用卡箍固定导线,50mm2 及以下30m,70—95mm2 时20m,120-240mm2 时为18m。
D、管与箱盒的连接。箱盒开孔应整齐,与管径相吻合,要求一管一孔,不得开长孔。铁制箱、盒严禁电、气焊开孔,并应刷防腐漆,定型的箱、盒敲落,大管径小,周边缝隙应用橡皮垫封堵。管口入箱、盒、暗配管可用跨接地线焊接固定在盒、箱棱边上,管口与落孔不得有焊接,进入箱、盒的管口应小于5mm,用梳扣锁紧管口,管口丝扣露出2-4 扣,两根以上管入箱、盒要长短一致,间距均匀,排齐整。
E、箱、盒定位。固定箱、盒要求平整牢固,坐标正确,现浇砼墙的箱、盒加支铁固定,将盒内、箱内管口及箱、盒封堵,以防砂浆进入。
F、所有管道都应彻底清除所有的灰尘、毛刺及水份,管道行程中所有的角度和弯曲都应在现场用弯曲机制成,不许有由于弯曲而造成的管道变形。
G、变形缝的处理:变形缝两侧各预埋一个接线盒,先将管的一端固定在接线盒上,另一端将盒的底部垂直方向开长孔,其孔径的宽度尺寸不小于被接入管直径的2 倍,两侧连接好补偿跨接地线。
3、应注意的质量问题:
A、煨弯处出现凹扁过大或弯曲半径不够倍数的现象,故使用手扳煨管时,移动要适度,用力不要过猛,使用油压煨管器或煨管机时,模具要配套,管子的焊缝在正反面。热煨时,砂子要灌满,受热均匀,煨变冷却要适度。
B、暗配管路弯曲过多,敷设管路时,应按设计图纸要求的现场情况,沿最近的路线敷设,不要绕行,弯曲度可明显减少。
C、暗配管路造成堵塞,模板拆除后或砌完后,配管应及时吹扫,发现堵管,立即修复,配管后应及时将管口、箱、盒堵严密。
D、管口排列不平齐,有毛刺,断管后应及时铣口,锉平管口,去掉毛刺。
E、套管连接管路,对口焊缝不严密,按规范要求,管与管对口处于套管中心位置,套管长度为管外径的1.5-3 倍,焊缝应严密牢固。
F、黑铁钢管焊接跨接地线,漏焊或焊接面不够倍数,焊接不牢应加强操作者责任心,严格按规范要求焊接。
二 、电气配线:
1、施工前的材料准备
绝缘导线规格、型号必须符合设计要求,具有出厂合格证书。
选用管护口,一般塑料件阻燃性。
选用与导线根数和总截面相应规格的接线端子。
工艺流程
2、电气配线
a.管子穿线前应将管中积水、杂物清除干净,管口毛刺打磨平滑。
b.管内导线的总截面积(包括外护层)不超过管子截面积的40%,ZRBV-1.5mm2和ZRBV2.5mm2 导线穿管,管内:
1-3 根导线 穿DG20(G15)
4- 6 根导线 穿DG25(G20)
7 根以上导线 穿DG32(G25)
c.导线穿入钢管后应在管口处装护套保护导线,导线从电线管口引到电机设备接线箱部分需穿软管加以保护。
d.导线在管内、线槽内不应有接头或扭结。
e.导线在垂直管路内敷设,距离超过20m 时,为减少导线的下垂力,应在接线盒内加以固定。
f.不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽内的同一槽孔内。
g.导线在线槽内敷设时应按规定距离给予固定,并标注编号标记。
h.铜芯导线的中间连接和分支连接应使用熔焊、线夹或压接法连接。
i.超过2.5mm2多股铜芯线终端应焊接或压接接线端子后再与电器设备的接线端子连接。
j.接地线应采用黄、绿二色的双色绝缘多股铜芯线做为接地线。
k.实行导线分色法施工,L1 相为黄色,L2 相为绿色,L3 相为红色,N 线为淡兰色,PE 保护线为黄绿双色。严格按指定的色别用线,使整个工程的相线、零线、地线的色别始终保持一致。
3、线路检查及绝缘摇测
a.线路检查:接、焊、包全部完成后,应进行自检和互检,检查导线接、焊、包是否符合设计要求及有关施工验收规范及质量、验评标准的规定,不符合时应立即纠正,检查无误后再进行摇测。
b.绝缘摇测:照明线路的绝缘摇测一般选用500V 量程为0-500MΩ的兆欧表,照明线路的绝缘电阻值不小于0.5MΩ,动力线路的绝缘电阻值不小于1MΩ。
4、工程施工中应注意的质量问题
a.在施工中存在护口遗漏、脱落、破损及与管径不符等现象,因操作不慎而使护口遗漏或脱落者应及时补齐,护口破损与管径不符者应及时更换。
b.铜导线连接时,导线的缠绕圈数不足5 圈,未按工艺要求连接的接头均应拆除重新连接,密绕压紧,保证接触可靠。
c.导线连接处的焊锡不饱满,出现虚焊、夹渣等现象,焊锡的温度要适当,涮锡要均匀,涮锡后应用布条及时擦去多余的焊剂,保持接头部分的洁净。
d.导线线芯受损是由于用力过猛和剥线钳使用不当而造成的,剥线时应根据线径选用剥线钳相应的刀口。
e.多股软铜线刷锡遗漏,应及时进行补焊锡。
f.接头部分包扎的不平整、不严密,应按工艺要求重新进行包扎。
g.螺旋接线钮松动和线芯外露。接线钮不合格及线芯剪得余量过短都会造成其松动,线芯剪得太长,就会造成线芯外露,应选用与导线截面和导线根数相应的合格产品,同时线芯的预留长度取1.2mm 为宜。
h.套管压接后,压模的位置不在中心线上,压模不配套和深度不够,应选用合格的压模进行压接。
i.线路的绝缘电阻值偏低。管路内可能进水或者绝缘层受损都将造成线路的绝缘电阻值偏低,应将管路中的泥水及时清干净或更换导线。
j.截面为10mm2 及以下的单股铜芯线,截面在2.5mm2 及以下的多股铜芯线和单股铝芯线与电气器具的接线端子可直接连接,但多股铜芯的线芯应先拧紧,搪锡后再连接。
三 、开关、插座安装
1、材料准备
选择的开关、插座的规格、型号必须符合设计要求,并有产品合格证。
工艺流程
a.清理。用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净,表面清洁不变形,盖板紧贴建筑物的表面。
b.接线。开关接线:同一场所的开关切断位置一致,且操作灵活,接点接触可靠,电器灯具的相线应经开关控制。
插座接线:单相两孔插座有横装和竖装两种,横装时两对插座的右极接相线,
左极接零线;竖接时两对插座的上极接相线,下极接零线,单相二孔的接地均应在上方,左零右火。
c、安装
将盒内甩出的导线与开关、插座的面板连接好,将开关和插座推入盒内(如果盒子较深,大于2.5cm 时,应加装套盒)对正盒眼,用扣螺丝固定牢固,固定时要使面板端正,并与墙面平齐。
3、产品保护
a.安装开关、插座时不得碰坏墙面,要保持墙面的清洁。
b.开关、插座安装完毕后,不得再次进行喷浆,以保持面板的清洁。
c.其它工种在施工时,不要碰坏和碰歪开关、插座。
4、施工中应注意的质量问题
a.开关未断相线,插座的相线、零线及地线压接混乱,应按要求进行改正。
b.同一房间的开关、插座的安装高度之差超出允许偏差范围,应及时更正。
c.本工程安装高度,壁开关1.4m,地下插座1.3m,电度表下沿距地1.6m,户终端箱2m,空调插座2m,浴厕插座1.4m(防溅),厨房排烟机插座1.7m,一般插座0.3m,动力控制箱1.6m,气热水器插座1.3m,吊链日光灯2.8m,壁灯2.2m,床
头灯1.4m。
四、灯具安装工程
1、材料要求:
各型灯具:灯具的型号、规格必须符合设计要求和国家标准的规定。灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩歪翘等到现象。所有灯具应有产品合格证。
灯具导线:照明灯具使用的导线其电压等到级不应低于交流500 伏,其最小线芯截面应符合下表的要求:
安装场所的用途 | 线芯最小截面MM2 | |||
铜芯软线 | 铜线 | 铝线 | ||
照明用灯头线 | 民用建筑室内 | 0.4 | 0.5 | 1.5 |
工业建筑室内 | 0.5 | 0.8 | 2.5 | |
室外 | 1.0 | 1.0 | 2.5 | |
移动式用电设备 | 生活用 | 0.2 |
|
|
生产用 | 1.0 |
|
|
(3)塑料台:塑料台应有足够的强度,受力后无弯翘变形等现象;木台应完整,无劈裂。油漆完好无脱落。
吊管:采用钢管做为灯具的吊管时,钢管内径一般不小于10MM。
吊钩:花灯的吊钩其圆钢直径不小于吊挂销钉的直径,且不小于6MM。
瓷接头:应完好无损,所有配件齐全。
支架:必须根据灯具的重量选用相应规格的镀锌材料做成支架。
灯卡具:塑料卡具不得有裂纹和缺损现象。
其它材料:胀管、木螺丝、螺栓、螺栓、螺母、垫圈、弹簧、垫灯头铁件、铅丝、灯口、灯泡、熔断器、吊盒、软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂、橡胶绝缘带、黑胶布、砂布、石棉布等。
2、质量标准:
保证项目
低于2.4mm 以下的灯具的金属外壳部分应做好接在或接零保护.
基本项目
灯具的安装
灯具的安装牢固端正,位置正确,灯具安装在木台的中心,器具清洁干净,吊杆垂直,固定可靠,排列整齐。
导线与灯具的边接
导线进入灯具处的绝缘保护良好,留有适当余量。连接牢固紧密,不伤线芯。
压板连接时压紧无松动,螺栓连接时,在同一端子上导线不超过两根。引下线整齐美观。
允许偏差项目
器具成排安装的中心线允许偏差5mm。
检验方法:拉线、尺量检查。
3、应注意的质量问题:
成排灯具的中心线偏差超出允许范围。在确定成排灯具的位置时,必须拉线,最好拉十字线。木台固定不牢,与建筑物表面有缝隙。木台直径在150mm 及以下时,应用两
条螺丝固定;木台直径在150mm 以上时,应用三条螺丝成三角形固定。法兰盘、吊盒、平灯口不在塑料台的中心上。基偏差超过1.5mm。安装时应先将法兰盘、吊盒、平灯口的中心对正塑料台的中心。采用木结构明(暗)装灯具时,导线接头和普通塑料导线裸露,应采取防火措施,导线接头应放在灯头盒内,塑料导线应改用护套线进行敷设,或放在阻燃型塑料线槽内进行配线。
第八节 给排水工程
一、卫生器具安装
A、卫生器具的规格、型号必须符合设计要求,并有出厂合格证,卫生洁具外观应规矩,造型周正,表面光滑美观,无裂纹,边缘平滑,色调一致。
B、安装卫生设备时,宜采用预埋支架或用膨胀螺栓进行固定,如采用木螺丝固定时,宜采用预埋经浸泡沥青已作防腐处理的木砖,且木砖应深入净墙面10mm。
C、卫生器具的位置、标高、间距等尺寸,要按设计图纸或标准图《卫生设备安装(S342)》将线放好。
D、管道或附件与卫生器具的陶瓷件连接处,应垫以胶支、油灰等填料和垫料。
E、大便器、小便器的排水出口承接头应用油灰填充,不得用水泥砂填充,DN100(或DN50)的铸铁管应高出地面10mm。
F、各种卫生器具安装尺寸和安装质量必须符合《卫生设备安装(S342)》。
G、卫生器具安装的共同要求,就是平、稳、准、牢、不漏,使用方便,性能良好。
H、安装大便器时,首先应根据图示尺寸,确定存水弯的位置,先将存水弯安装好,再将大便器安装在存水弯上,找正合格后,用水泥砂浆砌筑便器砖座,当与底同高时,拿下便口,用油灰(或纸筋灰)将接下水口处涂抹严密,用砂子或炉渣填满存水弯管周围空隙再将便器复位,找正后以油灰抹严大便器与存水弯接口,留出便器进水口安装胶皮碗的部位。
I、小便器安装时,按设计尺寸先在墙上划好十字中心线,并根据耳孔的部位在墙内埋入木砖,待木砖牢固后,用木螺丝将小便斗固定,并保证横平竖直,既美观又便于连接管子,用木螺丝固定便斗时,螺钉与耳孔间须垫铅皮。
J、洗脸盆安装时,先在墙上画出安装中心线,根据脸盆架的宽度画出固定孔眼的十字线,在十字线的位置牢固地埋入木砖,将盆架用木螺钉打紧在木砖上,也可以用膨胀螺栓固定,固定时,要同时用水准尺找平,然后将脸盆固定在支架上。
K、卫生设备安装时,要将上、下水接口临时堵好,卫生设备安装后,要将各进入口堵塞好,并要及时关闭卫生间。准尺找平,然后将脸盆固定在支架上。
K、卫生设备安装时,要将上、下水接口临时堵好,卫生设备安装后,要将各进入口堵塞好,并要及时关闭卫生间。
工程施工阶段是各个工种交叉最频繁、联系最紧密的阶段,工程施工现场总平面图是指导现场文明施工,进行施工组织和管理的有效工具。甚至牵涉到十多个工种的交叉施工作业。因此充分利用空间,扩大作业点,增加装饰施工范围,合理处理施工现场与仓库、垂直运输通道等设施之间的空间关系,是这一阶段施工平面布置的主导思想。在具体工作安排上,力求做到:非关键线路施工让位于关键线路施工;地上设施让位于地下工程。
施工总平面图是拟建项目施工场地的总布置图,对施工现场的道路交通、材料仓库、临时办公、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
一、施工总平面图设计的内容
1、一切为全工地施工服务的临时设施的布置位置;
2、临时现场办公的位置、面积和活动场地;
3、材料和工艺设备存放的场地、面积(即现场材料仓库);
4、施工用的人流通道;
5、下料、加工、组装场地;
6、现场垃圾临时堆放,集中清理的位置;
7、临时用水、用电的设置位置;
8、安全、消防设施的位置;
9、永久性测量放线标准的位置(由业主提供)。
二、施工总平面图设计的原则
1、尽量减少施工场地的占用面积,使平面布置紧凑合理;
2、合理组织运输和二次倒运,减少往返搬运,保证运输方便畅通;
3、施工区域的划分和场地的临时占用,应符合施工流程的要求,尽量减少工种和各工程之间的干扰;
4、充分利用永久性建筑,构筑物和原有设施为施工服务,降低临时设施占用费用;
5、各种施工、生活设施应便于工人的施工生活;
6、 满足安全防火、劳动保护的要求。
三、施工总平面布置设计
1、现场办公室设在1 层;
2、生活区在场外租用解决;
3、材料仓库及材料加工场安排1 层;
4、员工宿舍及食堂安排在场外租用解决;;
5、其他楼层灭火器参照首层,按每100 平方米2 个布置;
6、除保安、仓管外其他人员均不得留宿现场;
7、临时总电源、临时总水源在现场首层设置;
8、现场垃圾每天清扫两遍,并且垃圾不得现场过夜。
9、楼层内材料堆场根据材料进场时间及施工顺序统筹安排。尽量避免影响施工及二次搬运,尽量缩短材料运距。
10、直运输主要利用楼梯用人工搬运。
四、施工总平面图的科学管理
建立统一的施工总平面图管理制度,划分总平面图的使用管理范围。各区、各片指定专人负责,严格控制各种材料、构件、机具的位置,占用时间和占用面积;实行施工总平面动态管理,定期对现场平面进行实录、复核,修正其不合理的地方,定期召开总平面执行检查会议,奖优罚劣,协调好各单位之间的关系;做好现场清理维护工作,不准擅自拆迁建筑物和水电线路,不得随意阻塞道路,确保施工道路畅通;尽量保证临时设施所用材料的再利用价值。
雨季影响较大的工程质量的主要项目为油漆工程,我们将加强防潮措施,以保证工程质量及工程进度。
1、白天展开窗透气,夜晚关闭门窗、防止潮气侵入,如房间通风不好,墙面乳胶漆易发黄。
2、采用防水防潮乳胶漆。
3、采用新工艺、新方法,合理调整油漆施工时间,尽量避免潮显天气施工。
4、如确定在潮湿天气施工油漆、糊裱工程,可用太阳灯加强快干固时间。也可购买几台耐用大风扇,在透风较差的房间抽风,加强空气流通。
一、防尘措施:
1、做到施工场地更地化,要定期向地面洒水,减少灰尘对周围环境的污染。出场的车辆派专人在大门外的洗车池值班,监督出场汽车清洗轮胎。建筑垃圾的出场需用帆布覆盖。
2、材料运输进出场时码放整齐,捆绑结实,散碎材料防止散落,并设专人负责卫生工作。
3、现场使用的水泥白灰存入于仓库内,用塑料布覆盖,装卸有粉法的材料时,应洒水湿润或在仓库内进行。
4、楼层清理时不准向楼下扫抛、投掷,违者严格按规定处罚。
5、不得在现场内婪烧塑料、橡胶、电线、油毡、沥青类废料,控制有毒有害恶臭气体产生。
6、拆除临时设施时,及时洒水,减少扬尘污染。
二、噪音控制措施
1、噪音超过55 分贝的工程一律安排在正常的施工时间早7 时至中午12 时,下午2 时至6 时来进行。没有特殊情况,不安排任何其他工程在其外的时间施工。
2、如有特殊情况,在开工前向建设主管部门和环保部门申报建筑施工现场噪声可能超限的相关申请,经核准后方可开工。同时贴出告示,以取得市民的谅解。
3、对噪音较大的机具设备控制作业
尽量选择性能良好、噪音小的机械进场。
如果实在无法避免要连续施工,先向有关部门提出申请,经批准后方可施工。木工圆锯安排在楼面时,垫平垫实,减少引起楼面板共振的声响。
4、夜间施工经批准领取“夜间施工许可证”或“昼夜施工许可证”,并采取上述措施减少噪声扰民;同时,严禁大声喧哗,装卸物料及码放时轻拿轻放。
5、夜间施工光源如铲车、汽车灯光及施工照明灯不直接对居民房,并采取措施避免直接照射。
6、如果发生投诉,项目经理部接待人员应礼貌接待,热情听取意见,主动检讨,不激放矛盾,不给建设单位造成更大压力。
对于工程来讲,资金是最重要的一个环节,为了搞好本建筑的内装饰工程,我们将专门成立一个财务管理小组,在公司财务部的领导下,对工程项目各项资金使用、收入和支配进行预测、计划、控制、核算、分析和校核,并制定资金组织运筹措施。
1)对甲方的预付款及工程进度款进行预测、计划、合理地使用和支配,使各项工程能顺利进行。
2)及时对现场各项材料消耗进行登记,如有不足,及时登补,以保证工程顺利进行。
3)每月作好种类报表上交公司财务部和甲方,以便根据工程的进度向甲方提出支付工程进度款的申请。
4)为保障工程的按期完成,工程款必须专款专用,合理调配。
5)在甲方工程进度款不能及时调拨的情况下,为使工程进行下去,要作好各种准备,包括垫付部分工程款及材料款,但必须按照合同的条款进行。
6)定期编写成本控制分析报告,对每一分部分项工程及时作出经济效益和盈亏预测报告,以便合理地使用资金。
7)各种借款付款手续必须严格按照公司的有关财务管理规定,对支出的款项,要及时入帐以便统筹安排资金。
a.把好材料订货关
b.做到“准确、可靠、及时、经济”。
准确:材料品种、规格、数量与设计一致。
可靠:材料性能、质量符合标准。
及时:供货时间的把握。
c.把好材料验收、保管关
d.经检查质量不合格或运输损坏的材料,应及时与供应方办理退货更换手续。材料保管要因材设库,分类堆放。按不同材料各自特点采取适当的保管措施。对木制品、织品、壁纸等要注意防潮、防晒、防鼠;对油漆等化工材料要注意防火;对石料、玻璃、陶瓷制品等要注意防撞击。对贵重物品要加强保安,防止被盗。
e.把好收发关
项目组凭施工任务单填写领料单,到材料部门领料,并交领料单副本交工地材料员限额发料,实行材料领用责任制,专料专用。项目组用料超过限额应追查原因,属于项目浪费或损坏,应由项目组负责。
f.把好材料盘点、回收关。
完成工作量的70%时,应及时盘点严格控制进料,防止剩料,施工剩料要及时组织退库,回收边脚料。项目组节约下来的材料退库,应予以奖励。回收料要妥善保管,以备工程保修期使用。
g.另外,在材料的运输、装卸、搬运过程中,严格管理,坚持安全第一,避免材料的破损、毁坏。
第二节 劳动力的管理
劳动力的管理也是工程成本控制的重要因素,合理安排劳动力,能使工程顺利进行。工程开始,各管理技术人员均分工明确,责任到位,并发挥各个工人的潜力,使他们产生最大工作效率。严格控制施工现场工人人数,按照各单项工程的施工顺序,确定所需工人人数,做到各就其事,各尽其责。制定严密合理的工人安排表,避免出现滞工、误工现象。
第三节 工程的管理
a.合理计算成本,控制各项偶然开支,减少必然开支数目。工程开始施工前,经过图纸会审,现场勘测后编制详细合理的工程预算成本,包括直接费、间接费及其它各项费用,做到心中有数,对于可以减少的开支,在施工中尽量减少,严格控制各项偶然开支的发生。
b.尽量减少由于变更而导致的工程返工。
对于设备不够全面及可能发生功能转变设计的部分,施工前积极与业主洽商、确定,以确定出最佳方案,避免施工完成后发生设计变更,导致返工,造成不必要的浪费,从而提高工程成本。
c.抓好工程质量,避免返工现象发生。
严把“质量关”,避免不合格产品发生,严格按照公司现行管理制度,层层负责,落实检查工作,将质量问题控制在萌芽状态,避免因施工质量而导致的工程返工,同时对于已经发生的质量问题要引起高度重视,一查到底,找出最终原因,以此为鉴杜绝类似问题发做好现场管理及成品保护工作。
对施工现场进行封闭管理,减少闲杂人员进入现场对施工带来的不便及导致材料、机具丢失现象。做好现场材料、半成品及成品的保护工作,防止半成品、成品污染、破坏而导致的修补返工现象。
一般技术往来文件是指装饰工程准备阶段和工程实施过程中,建设单位(业主)、施工单位(承包商)、设计单位和其他有关单位及人员针对某个特定工程的往来函件,包括各种指示、通知、报告、请示、申请、邀请等文件。一般技术往来文件是施工管理和施工索赔的原始依据之一,由专人统一分类编号后保存,以便于今后核查。
1.技术往来文件的管理
一般技术往来文件的种类很多,可按不同的分类方式设立管理系统。
2.装饰工程公司在实施过程中应提交的书面通知和文件
3.施工单位在实施过程中应提交的书面通知和文件
4.图纸资料
(1)图纸登记应分清不同类别的图纸
分别为已收到的图纸、在工地绘制的图纸和已发出的图纸。
(2)登记时应标明的内容
图纸的连续号码;名称;大小、种类、比例尺;修改日期;分发清单。
要特别注意修改图纸的登记和保存。
5.表报监理记录
表报监理记录是业主、监理单位和承包商之间的工作表格或报告的总称,是装饰工程施工管理的主要工具。这部分资料应严格按照时间顺序保存,并同时编制分类一览表。
第二节 工地会议
1.认真参加业主及监理工程师组织和主持的第一次工地会议及经常性工地会议。
了解会议主要内容做好充分的准备。第一次工地会议基本上是工程师和施工单位的第一次正式接触,要确定许多影响以后工作的制度和原则,并且是决定工程何时或能否开工的关键环节。因此,第一次工地会议具有极其重要的作用必须认真对待并做好记录。
(1)经常工地会议
1)经常工地会议的目的
①讨论施工的问题;
②就有关问题讨论结果做出决定;
③记录有关事宜。
经常工地会议是双方互相通知重要情况的场所,也是定期检查计划与实际执行情况偏差并着手纠正的良好机会,有助于避免误会和分歧。
2)会议主要内容
①对上次会议记录的确认
②工程进展情况
③对下一个报告期的进度预测
④施工单位投入的人力情况
⑤技术事宜
⑥财务事宜
⑦与工地其它施工单位、配套工程的协调问题
⑧材料质量、供应及保管情况及施工现场的管理情况
⑨对施工单位的通知和指令及对业主及监理单位的请示及要求
⑩索赔
3)会议记录
经常工地会议的记录是正式记录,其重要性不仅在于指导和控制装饰工程施工的管理,而且在发生争议和索赔时会议记录往往是主要判断依据。因此会议记录必须由甲、乙双方都表示同意才有效。
会议记录必须忠于事实及公平,应准确记录在会议中发表的全部内容。
会议记录必须清楚地列出:会议地点及时间、出席者姓名及他们所代表的单位、
会议中发言者的姓名及所发表的内容、决议事项、行动由何人何时执行等内容。
经常工地会议通常由总监理工程师主持,装饰工程施工单位负责记录、整理,并在整理打印好的正式经常工地会议文件上签署完毕,然后交予总监理工程师审阅,签署认可,最后分发各有关单位存档。
当经常工地会议会议记录需进行修改,或出现某些争议时,应在下次工地会议上讨论与澄清并取得共识。若要对会议中的某个事项作进一步的解释或说明时,应采用书面的形式通知对方。
2.在日常施工生产中,如落实工作安排,督促施工生产,总结工作情况,帮助和教育后进,都需要通过会议的形式来解决。主要会议形式有:
(1)各工种和班组的班前会
这一种制度性会议,在上班前开15~30min,由工长主持,项目经理和施工负责人应有选择地参加一些关键工种班组的班前会。一般要督促落实两个问题:
第一,总结前一天的工作。包括完成工作量、进度效率、施工质量、劳动安全、用料及文明施工;
第二,安排当天的工。将当天施工内容、部位、数量、质量、安全、文明施工、技术要点的重点、相关施工规范等注意事项落实到人。
(2)月、旬、周生产状况总结会
主要是总结一段时间内,全工地范围在施工进度、安全、质量、文明、效率、纪律等方面的情况,表扬先进,纠正错误行为。此类会议通常由项目副经理主持。
(3)一般质量安全事故调查分析会
(4)优劣时间现场会
装饰工程施工工艺较为繁杂,当出现了先进施工工艺、优质产品、合理化建议时,应及时组织有关施工班组学习和推广。当发生了典型的违章和冒险作业,以及野蛮施工时,无论是否已造成损失,均应及时纠正并召开现场会,对违章班组或个人进行批评和处理。
(5)劳动竞赛动员和评比会
第三节 竣工资料
1.竣工资料的主要内容及要求
(1)竣工工程项目一览表:包括竣工工程名称、位置、结构、层次、面积和附有设备、装置等。
(2)图纸会审记录
(3)材料代用核定单
(4)施工组织方案和技术交底资料
装饰工程施工组织方案应内容齐全,审批手续完备。如有较大的施工措施和工艺变动,要编入交工验收资料。
技术交底包括设计交底、施工组织设计交底、主要分项工程施工技术交底、合同要点交底等。各项交底要有正式书面文字记录和双方签认手续。
(5)材料、购配件、成品出厂证明和检验报告。
装饰材料、材料半成品、成品均有出厂质量合格证明,表明出厂日期。
合格证和检验报告的抄件或复印件应注明原件存放单位,并附抄件人签字和抄件(复印件)单位印章。门(窗)框、门(窗)扇、石材、瓷砖除要有出厂质量合格证外,还应附有现场检验报告。
防火材料要有国家标准的合格证书和消防部门的使用许可证。
防火材料要有合格证或试验报告;水泥出厂要有合格证或检验报告;焊接要有
试验报告和焊条合格证书;钢材出厂要有合格证及试验报告。
(6)施工记录
贴墙纸(布)要有基层含水率记录;
冬季贴瓷砖及石材应有测温记录;
冬季油漆施工和喷涂应有测温记录;
浴室、厕所、地下室等有防水要求的房间,要有24h 以上蓄水试验记录,并附
验收手续;
工程质量事故的发生和处理记录。包括事故报告、处理方案和实施记录。
(7)装饰施工试验报告
粘贴墙纸 (布)的胶水、贴瓷砖的砂浆若在现场自行配制,应经过试贴确定配比。试验报告注明组成的材料和配比,并说明试验结果,由业主签字确认。
(8)预检记录
包括现场基准点、楼层基准线、预留孔洞和预埋件位置的检查记录。
(9)隐检记录
泛指轻质隔断墙、吊顶、墙纸 、地毯、防水等项目的隐检记录。
(10)装饰工程质量检验评定资料
包括所有分项工程应有的质量评定表及分布工程汇总评定表。
(11)交竣工验收书
装饰工程施工单位(承包方)、建设单位(发包方)和设计单位(设计师)三方签认的竣工验收单,送质量监督部门进行核验,合格后签发的核定书。
(12)设计变更、洽商记录
设计变更、洽商记录应有设计单位、施工单位和建设单位三方代表签证,经济洽商可由装饰工程施工单位和建设单位两方代表签证;
分包工程有关设计变更和洽商记录应通过装饰总承包单位办理;
设计变更、洽商记录按签证日期先后顺序编号,做到齐全、完整。
(13)竣工图
凡原施工图无变更的,可在新的原施工图上加盖“竣工图”标志后作为竣工图;
无大变更的可在原图上改绘,有重大变更的应重新绘制竣工图。
(14)施工日记
(15)其他(封面、总目录)
2.竣工资料的归档
凡是移交的工程档案和技术资料,必须做到真实、完整、有代表性,能如实地反映工程和施工中的情况。这些档案资料不得擅自修改,更不得伪造。同时,凡移交的档案资料,必须按照技术管理权限,经过技术负责人审查签认;对曾存在的问题,评语要确切,经过认真的复查,并做出处理结论。
工程项目工程档案移交时,要编制《工程档案资料移交清单》,双方按清单查阅清楚。移交后,双方在移交清单上签字盖章。移交清单一式两份,双方各自保存一份,以备查对。
1.工程的竣工
装饰工程项目的竣工是指装饰工程项目按照要求和甲、乙双方签订的合同所规定的装饰施工内容全部完成,经验收鉴定合格,达到交付使用的条件。
竣工日期 :由业主或监理单位核试验为合格工种的签字日期。
2.工程的交工
装饰工程交工是指竣工办理手续,交付业主使用。
交工日期:指竣工工程办理手续,交付业主使用的签字日期。
3.交工验收的准备工作
(1)完成收尾工作;
(2)收集整理竣工验收资料;
(3)交工工程的预验收。
4.装饰工程的收尾工作
装饰工程接近交工阶段,不可避免会存在一些零散、分散、量小、面广的未完成项目,这些项目的总和与竣工准备工作、善后工作共称为收尾工作。
收尾工作主要有:
(1)组织有关人员逐步、逐段、逐部位、逐房间地进行查项,检查施工中有无丢项、漏项。一旦发现丢项、漏项,必须立即确定专人定期解决,并在事后按期进行检查;
(2)保护成品和进行封闭。对已经全部完成的部位或查项后修补完成的部位,要立即组织清理,保护好成品,依可能需要,按房间或层段锁门封闭,严禁无关人员进入,防止损坏成品或丢失零件,每一个房间的装修和设备安装一旦完毕,就要立即加以封闭,甚至派专人按层段加以看管;
(3)有计划地拆除施工现场的各种临时设施和暂设工程,拆除各种临时管线,清扫施工现场,组织清运垃圾和杂物;
(4)有步骤地组织材料、工具以及各种物资的回收、退库或向其它施工现场转移和进行处理工作;
(5)做好电气线路和各种管线的交工前检查,进行电气工程的全负荷试验;
(6)修补工作。装饰工程在频繁交叉施工的过程中,必然会造成一些成品损坏或污染;在不同工程施工中,它们各自工作之间的“结合部“也会出现一些不完善的缝隙。在工程收尾时,必须进行修补;
(7)清理工作。装饰工程的目的之一,就是给业主以美的感观,清洁、整齐就是美感的要素,因此清理工作也是装饰工程项目收尾工作的重要内容之一。
5.收尾工作的组织
收尾工程量小、面广,易被忽视,结果交工日期一再拖延。为了保证按时交工,在组织收尾工程时应注意:
(1)强计划的预见性,提前安排“结合部“工作;
(2)接近竣工时,提前对照设计图纸和预算项目核对已完成工程,列出未完成项目;
(3)交工前组织预检,逐个房间查明所有未完成项目,并用“即时贴“在现场标明其部位;
(4)争取得到建设单位和设计单位的配合,避免因业主供料延误引起“甩项”,工程变更早作决定,不临时追加;
(5)组织若干专业班组,按收尾项目不同类型分别扫尾。
6.收尾工作的有关工艺
(1)接缝工艺。常见接缝隙有:
1)梳妆台镜面与墙面瓷砖接缝,通常将镜子边缘打磨光滑,然后打胶密封;
2)梳妆台面与面盆接缝,打防水密封胶;
3)浴缸与墙面瓷砖接缝,打防水密封胶;
(2)修补工艺。常见修补有:木作节疤脱落,找一块纹理相似的木料,依照缺口大小修凿,蘸胶镶嵌在缺口里,使之严丝合缝,再打磨光滑,刷油漆即可。石材顺裂纹折断,用石材专用胶与石材粉调和,顺裂纹粘合石材。
(3)清理工艺。重点清洗项目有:
1)玻璃清洗:用专门清洁剂擦拭污渍,再用清水冲洗,最后用毛巾擦净;
2)瓷砖、石材清洗:先用平刀片铲除灰渍 ,再用湿毛巾擦拭,特别注意清理砖缝与糟;
3)卫生洁具清洗:先用平刀铲净灰渍,防止灰渣落入下水口,洗不净处用去污粉擦洗。
第二节 工程项目竣工验收的依据
1.工程竣工验收的依据
工程竣工验收的依据,除了必须符合国家规定国家的竣工标准之外,在进行工程竣工验收和办理工程移交手续时,还应以下列文件为依据:
(1)建设单位同施工单位签订的工程承包合同;
(2)工种设计文件(包括:工程施工图纸、设计文件、图纸会审记录、设计变更洽商记录、各种设备说明书、技术核定单、设计施工要求等级);
(3)国家现行的装饰工程施工及验收规范;
(4)相关的国家现行施工验收规范;
(5)甲、乙双方特别约定的装修施工守则或质量手册;
(6)分部分项工程的质量检验评定表;
(7)有关施工记录和构件、材料合格证明文件;
(8)引进技术或进口成套设备的项目还应按照签订的合同国外提供的设计等资料进行验收;
(9)上级主管部门的有关工程竣工的文件和规定;
(10)凡属施工新技术,还应按照双方签订的合同和提供的文件进行验收。
2.验收
在发生问题的部位或项目修理完毕以后,要在保修证书的“保修记录“栏内做好记录,并经业主验收签认,以表示修理工作完结。
第三节 竣工验收程序
竣工验收工作主要分两步:竣工自检和正式验收,其主要验收内容及程序如下:
1.竣工自检
(1)首先自行组织预验收。一方面检查工程质量,发现问题及时补救,另一方面检查竣工图及技术资料是否齐全,并汇总、整理有关技术资料。
(2)自验的标准应与正式验收一样,主要依据是:国家(或地方政府主管部门)规定的竣工标准,工程完成情况是否符合施工图纸和设计的使用要求;工程质量是否符合国家和地方政府规定的标准和要求;工程是否达到合同规定的要求和标准等。
(3)参加自验的人员,应由项目经理组织生产、技术、质量、合同、预算以及有关的施工工长(或施工员、工号负责人)等共同参加。
(4)自验的方式,应分层分段、分房间地由上述人员按照自己主管的内容根据施工图和工艺流程逐项进行检查,找出漏项和需修补工程,及时处理和返修。在检查中要做好记录,并指定专人负责,定期修理完毕,如发现较重大的工程质量问题,无论是设计原因或施工原因,均需在初验会议上研究并提出处理方案。
(5)复验。在基层施工单位自我检查的基础上,并对查出的问题完全修补完毕以后,通过复验,解决全部遗留问题,为正式验收做好充分的准备。
2.正式验收
(1)发出《竣工验收通知书》,施工单位应于正式竣工验收之日的前10d,向建设单位发送《竣工验收通知书》。
(2)装饰工程施工单位向建设单位递交竣工资料。
(3)建设单位组织装饰工程施工单位和设计单位对工程质量进行检查验收。
1)集中会议,介绍工程概况及装饰施工的有关情况;
2)分组分专业汇报检查情况;
3)再集中分组汇报检查情况;
4)提出验收意见,评定质量等级,明确具体交接时间、交接人员。
(4)签发《竣工验收证明书》并办理工程移交。在建设单位验收完毕并确认工程符合竣工标准和合同条款规定要求以后,既应向施工单位签发《竣工验收证明书》。建设单位、设计单位、质量监督站、监理单位、施工单位及其它有关单位在
《竣工验收证明书》上签字。
(5)装饰工程施工单位与建设单位签订交接验收证明书,并根据承包合同的规定办理结算手续,除合同注明的由承包方承担的保修工作外,双方的经济、法律责任即可解除。
(6)在交工过程中发现需返修或补做的项目,可在交工验收证明书或其附件上注明修竣期限。
(7)进行工程质量评定。
(8)办理装饰工程档案资料移交。
(9)办理装饰工程移交手续。
第四节 竣工决算
竣工决算是由竣工决算报表和竣工情况说明书组成。竣工决算必须先进行工程决算。
1.编制依据
(1)装饰施工资料、竣工图;
(2)双方认可的装饰施工预算葆标底;
(3)会审记录、变更通知、技术核定单;
(4)装饰施工图纸及补充、修改图纸;
(5)鉴证单;
(6)自开工之日至合同规定的结算期间所有有关费率、材料差价等调整文件。
2.编制程序
(1)由装饰工程施工单位编制决算书交给业主或监理单位;
(2)业主或监理单位审查决算内容与装饰施工实际是否相符,并与装饰工种工程施工单位核对后,双方签字认可;
(3)按审定数与业主财务结算。
3.决算审查要点
(1)工程量是否准确;
(2)定额费用是否合理;
(3)定额包括的内容是否做完;
(4)复查是否有笔误或计算错误;
(5)变更项目是否有增也有减;
(6)取费标准是否合理、准确。
建筑装饰工程的回访和保修制度是在工程竣工交付使用后,在一定的期限内由施工单位主动到建设单位或用户进行回访,对的确属由于施工单位施工责任造成的建筑物使用功能不良或无法使用的问题,由施工单位免费负责修理,直至达到正常使用的标准。回访保修制度属于建筑工程竣工后管理的范畴,在工程项目管理中,可以体现出我公司对由建设单位发包给我单位承包的工程项目负责到底的精神,体现了我公司遵循的“施工前为用户着想,施工中对用户负责,竣工后让用户满意”的工作宗旨。
一、工程保修
发送保修证书
在工程竣工验收的同时(最迟不超过3 天)由我方向建设单位发送《建筑装修安装工程保修证书》,详明工程简况;保修范围和内容;保修时间;保修说明;保修情况记录。并附上我单位地址、电话、联系接待部门和联系人。
要求检查和修理
在保修期内,建设单位或用户若发现装修的使用功能不良,又是由于施工质量影响所致,可以用口头或书面方式通知我单位,说明情况,要求派人前往检查修理。
我单位承诺尽快派人前往检查,并会同建设单位共同作出责任鉴定,提出修理方案,并立即组织人力、物力进行修理。
验收
在发生问题的部位或项目修理完毕后,要在“保修记录”栏内做好登记,并经建设单位验收签字,以表示修理工作完结。
经济责任处理
由于装修工作情况比较复杂,有些维修项目往往是由于多种原因造成的,因此在经济责任处理上必须根据维修项目的性质、内容,结合检查、维修诸种原因的实际情况,由建设单位和施工单位共同商定经济处理办法。一般有以下几种:
维修项目确属由于施工单位施工责任造成的,或施工责任造成的隐患,则由施工单位`承担全部检修费用;
维修项目是由于建设单位和施工单位共同责任造成的,双方应实事求是的共同商定各自理应承担的费用;
维修项目是由于建设单位所提供的设备、材料、成品、半成品等质量问题造成,维修工作施工单位可以进行,但其间各种费用(包括材料、人工、机具所有等费用)应由建设单位负担。
二、工程回访
回访方式
回访一般有三种,一是季节性回访,大多是雨季中了解防水情况;二是技术性
回访,主要了解施工过程中所采用的新材料、新工艺、新技术、新设备等的技术性能和使用效果,发现问题及时补救或解决;同时也便于总结经验,获取科学依据,不断改进和完善,并为进一步推广创造条件。这种回访既可定期进行,也可不定期进行;三是保修期满前的回访,这种回访一般安排在保修期届满时进行,一方面解决出现的问题,另一方面提醒建设单位保修期即将结束,应注意建筑物的维护和保养。
回访方法
由施工单位的领导组织生产、技术、质量、水电等有关方面的人员进行回访,必要时还可邀请有关专业方面的人员参加。回访时,由建设单位组织座谈会或意见听取会,并考察建筑物和设备的使用情况。回访必须认真,必须能实际解决问题,并应作出回访记录,必要情况下,应写出回访记要。不能把回访当成形式,走过场。
三、保修服务承诺
1、维修技术人员情况:售后服务由公司总工程师负责,工程部执行,先研究好维修方案,然后组织熟练广东工人到现场进行维修。
2、应急维修时间安排:接到甲方通知2 小时内组织安排维修人员到现场进行维修。
3、维修服务收费标准:保修期内免费维修,保修期过后,维修只收取人工及材料成本费。
4、主要零配件价格:按照深圳市建筑装饰材料信息价格。
5、 其它服务承诺;我公司每年进行一次技术回访,了解工程售后信息,及时掌握售后服务情况。
6、保修期限:2年。
本工程是大型公共工程,具有一定的社会意义。做为施工单位必需有保密意识。保密分两种:
一、为业主保密
1、严禁向非施工单位透露工程内容及施工方法。
2、严禁将任何施工图纸在不经业主同意的情况下展示给非本公司员工。
3、严禁擅自带非施工人员进入施工现场。
4、废弃文件必需经碎纸机碎纸。
5、严禁在没有技术负责人或项目经理的同意和授权下擅自打听其它专业施工(如民防工程、消防报警控制、总电源控制、备用电源等)技术细节,甚至擅自借用图纸、设计说明等文件。
6、严禁私自备份存留施工文件、图纸。
二、保守公司商业机密
1、严禁向无关人员透露施工方案、施工组织方法、现场管理办法。
2、严禁在未经项目经理同意下向非本公司或本公司无允许借阅权员工提供技术文件。
3、严禁在未经项目经理同意下向任何人透露公司的索赔动向、索赔计划、索赔证据。
4、严禁在未经项目经理的同意下向任何人透露公司内部会议内容。违背以上条款者,视情况处以罚款500 元、通报警告、开除等处罚。情节严重者报司法机关处理。
深圳市**装饰设计工程公司
二OO 三年六月十八日
表9.1 拟投入的主要施工机械设备表
序 号 | 机 械 或 设 备 名 称 | 型号规格 | 数量 | 国别产地 | 制造年份 | 额定功率 (KV) | 生产能力 | 备注 | |
1 | 牧田13”电锯 | 5103N | 8台 | 德国 | 2002.12 | 1500 | 正常 |
| |
2 | 日立9”电锯 | C9 | 6台 | 日本 | 2002.5 | 1250 | 正常 |
| |
3 | 日立大锣机 | TR-12 | 10 台 | 日本 | 2001.12 | 1750 | 正常 |
| |
4 | 东京小锣机 | GR-6A | 15 台 | 日本 | 2002.5 | 1000 | 正常 |
| |
5 | 捷豹空压机 | 4HP380A | 8台 | 德国 | 2001.4 | 2000 | 正常 |
| |
6 | 博世油压钻 | GBH2-20SE | 8台 | 德国 | 2001.5 | 1500 | 正常 |
| |
7 | 日立手电钻 | FD10VA | 8台 | 日本 | 2001.4 | 350 | 正常 |
| |
8 | 日立手电钻 | FD10SA | 8台 | 日本 | 2001.4 | 500 | 正常 |
| |
9 | LG 角磨机 | TGC-100SA | 12 台 | 德国 | 2001.5 | 500 | 正常 |
| |
10 | 良朋压刨 | AP-10N | 2台 | 德国 | 2001.4 | 2000 | 正常 |
| |
11 | 日立14”切割机 | DH-335 | 7台 | 日本 | 2001.4 | 1750 | 正常 |
| |
12 | 金象电焊机 | 6.5KW | 7台 | 日本 | 2001.5 | 1500 | 正常 |
| |
13 | 日立积梳机 | FCJ55VA | 10 台 | 日本 | 2001.5 | 700 | 正常 |
| |
14 | 美特大直枪 | T50 | 50 把 | 日本 | 2001.5 |
| 正常 |
| |
15 | 贝克斯直枪 | BEXⅡF30A | 30 把 | 美国 | 2002.12 |
| 正常 |
| |
16 | 泰格蚊钉枪 | TAGA622 | 50 把 | 德国 | 2002.12 |
| 正常 |
| |
17 | 绿宝蚊钉枪 | GREATOPA622 | 50 把 | 美国 | 2001.5 |
| 正常 |
| |
18 | 金刚风批 | K-5M | 60 把 | 德国 | 2002.12 |
| 正常 |
| |
19 | 岩田喷漆枪 | Iwata w-71 | 7台 | 德国 | 2002.12 |
| 正常 |
| |
20 | 日立云石机 | CM6 CM4 | 18 台 | 美国 | 2002.12 | 1000 | 正常 |
| |
21 | BEXZT425 枪 |
| 4台 | 德国 | 2003.4 |
| 正常 |
| |
22 | 万能切割机 | SR-15 | 1台 | 国产 | 2001.8 | 1000 | 正常 |
| |
23 | 刻线用砂轮机 | GP-2 | 1台 | 国产 | 2002.8 | 600 | 正常 |
| |
24 | 石材倒角机 | 台式 | 2台 | 德国 | 2002.12 | 1500 | 正常 |
| |
25 | 氩弧焊机 |
| 2台 | 国产 | 2001.8 | 1800 | 正常 |
| |
26 | 张紧器 | 地毯专用 | 3台 | 国产 | 2001.4 |
| 正常 |
| |
27 | 人货车 | 庆铃 | 1台 | 国产 | 2001.4 | 8000 | 正常 |
|
表9.2 劳动力计划表
工 级 | 种 别 | 按工程施工阶段投入劳动力情况 | ||||||
第20 天 | 第40 天 | 第60 天 | 第80 天 | 第100 天 | 第120 天 |
| ||
给排水工 | 3 | 3 | 12 | 12 | 4 | 3 |
| |
电工 | 25 | 25 | 25 | 25 | 20 | 10 |
| |
泥工 | 80 | 120 | 120 | 120 | 100 | 15 |
| |
木工 | 50 | 140 | 200 | 200 | 130 | 15 |
| |
油漆工 | 0 | 10 | 30 | 30 | 20 | 15 |
| |
杂工 | 10 | 30 | 30 | 30 | 20 | 10 |
| |
保安 | 3 | 3 | 3 | 3 | 3 | 3 |
| |
合计 | 171 | 331 | 420 | 420 | 297 | 71 |
| |
|
|
|
|
|
|
|
|
表9.3 计划开、竣工日期和施工进度网络图
投标人应提交的施工进度网络图或施工进度表,说明按招标文件要求的工期进行施工的各个关键日期。中标的投标人还要按合同条件有关条款的要求提交详细的
施工进度计划。
施工进度表可采用关键线路网络图(或横道图)表示,说明计划开工日期和各
分项工程各阶段的完工日期和分包合同签订的日期。
施工进度计划应与施工组织设计或施工方案相适应。
工程工期要求120 天,2003 年7 月1 日开工,2003 年11 月1 日竣工。
施工进度计划横道图如下:
表9.4 施工总平面布置图及临时用地表
1、施工总平面布置图(附后)
投标人应提交一份施工总平面图,给出现场临时设施布置图表并附文字说明,
说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活等设
施的情况和布置。
临时用地表
用途 | 面积(平方米) | 位置 | 需用时间(天) | |
现场办公室 | 60 | 1 层 | 120 | |
现场资料室 | 10 | 1 层 | 120 | |
现场材料仓库 | 170 | 1 层 | 120 | |
现场贵重材料仓库 | 63 | 1 层 | 120 | |
现场危险品仓库 | 40 | 1 层 | 120 | |
现场机具仓库 | 30 | 1 层 | 120 | |
临时材料加工场 | 480 | 1 层 | 120 | |
临时宿舍 | 780 | 现场外租用 | 120 | |
临时食堂 | 220 | 现场外租用 | 120 | |
临时垃圾堆放 | 20 | 1 层 | 120 | |
合 | 计 | 1873 |
|
|
注:(1)投标人应逐项填写本表,指出全部临时设施用地面积以及详细用途。
(2)若本表不够,可加附页。
二 项目管理班子配备情况
表9.5 项目管理班子配备情况表
表9.6 项目经理简历表
表9.7 项目技术负责人简历表
表9.8 项目管理班子配备情况辅助说明资料
表9.5 项目管理班子配备情况表
投标工程名称:深圳市**中区室内装饰工程I 标段
|
|
|
| 已承担在建 | |||||
|
|
| 上岗资格证明 |
| |||||
|
|
|
| 工程情况 | |||||
职务 | 姓名 | 职称 |
|
| |||||
|
|
|
|
|
|
| |||
|
|
|
|
|
|
| 原服务单位 | 项目数 | 项目名称 |
|
|
| 证书名称 | 级别 | 证号 | 专业 |
|
|
|
|
|
|
|
|
|
|
| ||
项目经理 |
| 工程师 | 项目经理证 | 一级 |
| 建筑装饰 | **装饰公司 | 0 |
|
项目行政助理 |
| 经济师 | 经济师 | 中级 |
| 经济 | **装饰公司 | 0 |
|
项目副经理 |
| 工程师 | 项目经理证 | 一 级 |
| 工民建 | **装饰公司 | 0 |
|
项目工程师 |
| 工程师 | 工程师证 | 高级 |
| 建筑 | **装饰公司 | 0 |
|
技术负责助理 |
| 工程师 | 工程师证 | 中级 |
| 建筑 | **装饰公司 | 0 |
|
质检员 |
| 工程师 | 质检员证 | 中级 |
| 建筑 | **装饰公司 | 0 |
|
质检员 |
| 工程师 | 质检员证 | 中级 |
| 建筑 | **装饰公司 | 0 |
|
施工员 |
| 工程师 | 施工员证 | 中级 |
| 暖通 | **装饰公司 | 0 |
|
施工员 |
| 工程师 | 施工员证 | 中级 |
| 暖通 | **装饰公司 | 0 |
|
材料员 |
| 工程师 | 材料员证 | 中级 |
| 建筑 | **装饰公司 | 0 |
|
安全员 |
| 工程师 | 安全员证 | 中级 |
| 电气 | **装饰公司 | 0 |
|
安全员 |
| 技术员 | 注册安全主任 |
|
| 建筑 | **装饰公司 | 0 |
|
预算员 |
| 工程师 | 预算员证 | 中级 |
| 工民建 | **装饰公司 | 0 |
|
财务 |
| 经济师 | 会计师证 | 中级 |
| 会计 | **装饰公司 | 0 |
|
本工程一旦我单位中标,将实行项目经理负责制,并配备上述项目管理班子,上述所报内容 | |||||||||
真实,若不真实,愿按有关规定接受处理,项目管理班子机构处置、职责分工等情况另附资料 | |||||||||
说明。 |
本工程一旦我单位中标,将实行项目经理负责制,并配备上述项目管理班子,上述所报内容真实,若不真实,愿按有关规定接受处理,项目管理班子机构处置、职责分工等情况另附资料说明。
第一节 组织管理机构设置原则及项目管理制度
一、组织管理机构设置原则
1、目的性原则
根据深圳市**中区室内装饰工程I 标段概况所设置的项目组织管理机构,其目的是为了产生组织功能,实现施工项目管理的总目标,严格履行分包合同,按照“三控两管一协调”(即进度控制、质量控制、成本控制,合同管理、信息管理,组织协调)的内容,进行全方位、全过程的施工管理,从这一根本目标出发,就会因目标设事,因事设机构定编制,按编制设岗位定人员,以职责定任务授权力。
2、精干高效原则
施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务(事)为原则,尽量简化机构,做到精干高效。人员配置要从严控制二、三线人员,杜绝人浮于事,力求一专多能、一人多职。同时还要增加项目管理班子人员的知识含量,着眼于使用和绩效相结合,以提高项目施工水平、质量、效益。
3、管理跨度和分层统一的原则
管理跨度亦称管理幅度,是指每一个主管人员直接管理的下层人员数量。管理跨度大,所接触的人员关系就多,处理人与人、人与事的关系数量相应就多,反之则少。组织机构设计时,必须有一个适当的管理跨度。然而管理跨度又与职能分层有关。因此不难理解:层数多,跨度就小;层数少,跨度会大。这就要根据领导者的个人能力和施工项目的大小进行权衡。本组织机构在设计时,因对深圳市**中区室内装饰工程I 标段的工作量和所牵涉到的专业内容加以考虑,其人员设置是相当有针对性的。
4、业务系统化管理原则
由于深圳市**中区室内装饰工程I 标段施工项目是一个相对开放的系统,由众多户型(子系统)组成,一个大系统,各个子系统之间、子系统内部各个单位工程之间,不同组织、工种、工序之间,存在这大量的结合部,故项目组织的形成必须是一个完整的组织机构系统,恰当地分层和设置管理部门,以便在结合部上能形成一个相互协调、相互联系、相互制约的有机整体,防止产生职能分工、权限划分和信息沟通上的相互矛盾或重叠。使项目管理自始至终围绕总目标实行合理分工及整体协作。
公司把本工程列为重点工程项目,本着“质量第一,用户至上,注重信誉,信守合同”的宗旨。根据本项目工程施工技术、质量与工期要求较高的特点,组成一个强有力的现场施工管理机构。严格推行项目管理,充分调动员工的积极性,组织精干人员组成项目经理部。
二、项目管理制度
组织机构设立后,将根据工程计划具体抓四个环节工作:即安全、质量、工期和成本的控制。为保证这些施工环节的落实,首先建立健全现场项目管理制度。具体设立管理制度如下:
1 、项目经理岗位责任制
项目经理的主要职责:组织并协调各方(建设投资方、总承包等)实现工程项目的总目标,节约投资,保证工期、保证质量,公平维护各方利益。
1)负责制订施工组织设计和前期工作实施计划;
2)主持项目实施中的重要会议,组织并主持每周初各种工作例会和周末总结评定会,作出周报表和月报表上报公司和甲方备案;
3)对项目进度、工期、成本费用支出、质量进行有效控制,并与计划预算对比分析,发现问题,及时处理解决;
4)对设计方、甲方提出的设计变更、工程项目增减和合同变动按时上报,及时对工作范围作相应调整,并马到成功各方作出相应安排;
5)制订文件管理制度,以保存完整的工程档案、会议纪要和洽商涵、通知单及各类重要文件;
6)审查批准与工程有关的采购和现场行政支出;
7)抽甲方(建设单位或主管部门)提出阶段检查验收及完工通知,取得对方认可的正式接受文件;
8)严格按设计图纸、施工规范、施工程序组织施工,按质量检验评定标准主持检查,对不合格工程坚决不予交付使用。
2、项目副经理岗位责任制
(1)根据施工图和工程量,提交一套详尽的材料采购计划清单,对材料的质量要求、进场计划、仓储保管、计划领用、保证供给负责;
(2)提交施工所需要的劳动力计划和施工进度计划,并付诸实施,对项目过程的进度负责;
(3)加强现场施工管理,全面调配资源,对人力、物力、资金的使用要计划周密,减少和杜绝工地停工待料和窝工、停工现象;
(4)推行ISO 9000 质量管理标准,执行程序管理,对施工工艺、验收标准严格把关,办理中间变更、隐蔽工程验收、完善竣工验收手续;
(5)督促施工现场安全文明施工,保持现场整洁,杜绝事故隐患,配备现场消防器材,经常督促进行现场班前安全教育;
(6)管理和维护施工设备和机工具,确保施工设备的安全运转和使用;
(7)配合项目经理和工程师加强对项目工程的管理工作,协调施工过程中各个施工单位的工作关系,解决工地施工上出现的问题。
3、技术总负责人的任务与职责
(1)负责对设计图纸的技术管理,全面了解设计意图,对施工图进行技术交底,按照图纸会审签字后的图纸文件安排施工;
(2)与设计单位就设计图的修改、变更和完善进行洽商,按照设计规范要求进行施工;
(3)协助项目经理对重大技术组织措施提供决策依据,当好项目经理的技术参谋。必要时,在项目经理的授意下,直接参与重大技术组织措施的决策;
(4)制定施工技术方案,按照有关验收规范要求,对所有的材料、施工工艺,进行质量监督和控制,制订工程进度计划的落实措施;
(5)安排专人对技术文件进行妥善保管,对往来技术文件进行登记、签收和归档;
(6)掌握工程质量情况、指导和督促质量经理和质检员和班组长作好质量检验和评定工作,参加分项、分部和竣工工程的质量检查,特别对隐蔽工程,要做好验收记录,认定质量验评;
(7)加强对工地现场的安全管理,定期对现场的安全进行检查,督促安全经理及安全员对安全方面的工作进行指导,落实安全制度,实施奖惩办法。
(8)认真协助并配合项目经理开展工作,严格按照国家技术规范进行施工,贯彻ISO9000 质量方针和履行质量管理程序,严格质量把关,确保项目过程技术指标的落实;
(9)组织学习推广新技术、新工艺、新材料和先进的施工方法,建立QC 小组,组织研究技术方面的疑难问题,并提出解决办法;
(10)及时总结施工过程中的各种经验,好的要推广,不足的要纠正;
(11)组织开展安全教育及操作规程培训,进行安全技术交底,严禁违章作业,及时整改隐患。如发生安全事故应积极采取有效措施,及时上报。
(12)组织对施工人员进行三级安全教育,督促施工队进行班前安全活动,每半月召开一次安全会议,并检查安全会议记录;
(13)检查进度计划的落实情况,及时调整劳动力和材料进场计划,积极推进工程进度计划的按期完成。
4、质量检查员岗位责任制
(1)负责班组内的质量自检、互检,经常分析质量状况,掌握质量动态。各分项工程开工前作好质量及规范要求布置会,分项工程工长填写质量保证书,方可施工;
(2)收集整理质量资料,对现场情况随时随地进行监控,及时填报分项工程质量检查评定表,协助建立质量档案,作为奖罚依据和验收依据;
(3)按质量标准及时对工程质量进行验评,对不合格的有权责令返工或停工,并将经济损失如实上报;
(4)验评工程质量时要在自检合格的基础上进行,发现问题要及时予以以处理,对于发生的质量事故如实上报;
(5)参加质量会议及质量检查,参加工程质量事故的分析、调查和处理;
(6)积极助理领导开展全面质量管理,指导质量攻关小组的活动。根据实行检验情况,经常提出质量研究课题;
(7)在工程质量验评中,严格掌握质量标准,对检验评定的工程质量负责;
(8)坚持原则,正确反映质量情况,对隐瞒工程质量事故的,有权越级反映情况;
(9)认真实行目标管理和全面质量管理;
(10)对职工进行“百年大计,质量第一”的思想教育,组织群众开展质量自检,做好质量预防控制工作,广泛发动群众开展全面质量管理;
(11)认真贯彻谁施工谁负责的原则,严格按设计图纸、施工规范、施工程序组织施工,按照质量检验评定标准主持检查,对不合格工程坚决不予交付使用;
(12)正确处理质量和进度的关系,杜绝单位抢工期忽视工程质量的现象,发生质量事故就及时报告,并积极配合技术、质检部门分析、研究处理;
(13)支持技术、质检人员的工作,对不听从正确意见所造成的工程质量事故和经济损失负责;
(14)对职工进行质量、安全教育,组织开展自检、互检和专检的验评,组织阶段验收和完工验收,主持质量分析会,并严格实行质量奖、罚措施,不断提高工程质量;
(15)认真执行国家有关安全生产的方针、政策和规范,以及本公司的各种安全生产规章制度,具体领导本单位的劳动保护和安全生产,经常进行安全检查,制止违章作业,一旦发生工伤事故要及时上报,并认真分析事故原因,制定出处理意见和改进措施;
(16)主持制定安全技术措施,经常研究解决施工中存在的问题。
5、材料员岗位责任制
(1)按照设计施工图中的用材要求,准确核对并计算出所需材料的品牌、规格、数量以及费用,提交完整准确的材料清单和采购计划,负责控制材料按时进场并验收,确保材料对板和质量要求;
(2)提供材料供应商(包括厂家)的营业执照和材料样品、样本、价格表等资料,确认材料供应商的资格和资信情况能满足项目工程所要求的条件;
(3)同种材料应比较价格、供货期、售后服务方面,择优选择合格供应商,并与之签定购货合同;
(4)确保主要材料和特种材料,能由供应商、厂家及时提供材料的产品合格证和检验报告,并保证真实可靠;
(5)按新购机具清单所列机具名称、型号、规格和质量要求,采购合适的机具;
(6)仓库保管员负责入库材料及新工具的登记、标识、储存、维护,保存好所有材料的合格证及其他证明文件;
(7)按主管材料调配的负责人的签字发放材料,并如实登记。加强对仓库的安全保管。
6、安全员的岗位职责
(1)编制安全技术措施计划,负责组织安全措施的实施,为项目安全生产直接负责;
(2)按照公司的《安全生产管理暂行规定》,逐项做好施工现场安全用电、安全防火、临时洞口和高处作业的安全防护工作;
(3)按照《安全生产管理暂行规定》自检评分,必须达标;
(4)张贴“五牌一图”,向施工安全监督站申请受监,协同业主领取安全受监证和《开工许可证》;
(5)对入场工人进行安全教育和书面安全技术交底,并履行签字,填报《三级教育登记表》,检查特种工人是否持证上岗;
(6)督促、监督班组进行班前安全教育活动,定期组织召开安全会议,填写安全会议记录;
(7)经常检查工地安全情况,发现问题隐患,及时填报《事故隐患整改记录》报项目经理审批处理,保证施工顺利进行;
(8)解决生产中的安全问题,制止违章指挥和违章作业,遇到严重问题可令其停工整顿;
(9)发生工伤事故及时上报,参加事故调整、分析和处理工作;
7、资料员的岗位职责
(1)收发、登记和保管设计图纸、质量体系文件及有关工程项目的往来文件;
(2)收集、整理施工中所有文件、资料,及时提交项目工程中所需查阅的资料文件,并负责收回借出的资料(借阅资料需经项目经理签字同意);
(3)各种资料按类别分开保管,完工后交项目经理送公司工程部资料室归档。
8、班组长岗位责任制
(1)对本班组的工程质量全面负责,领导工人按图纸、施工规范进行施工,并经常进行检查;
(2)认真推行全面质量管理,对职工进行“百年大计,质量第一”的思想教育,开展创优质工程活动;
(3)严格按施工程序组织施工,及时填写施工日志、搜集质量原始记录,随时掌握工程时情况;
(4)认真执行质量规定及各种技术措施,组织自检、互检,主持质量的检查验评,督促工程验收手续的评定工作;
(5)严格执行奖罚制度,做到奖罚分明,支持质检中工作,对违反操作规程造成质量不合格的要及时返工,发生质量事故要及时上报;
(6)认真组织贯彻落实安全生产规章制度,对所承担的工程安全生产工作直接负责;
(7)对施工现场电气及设备等方面配置安全防护装置,并对装置检验合格后方可使用;
(8)组织工人学习安全操作规程,教育工人严禁违章作业,经常进行安全检查,发现隐患及时整改;
(9)发生安全事故积极采取有效措施,及时上报,并参加事故调查处理。
9、班组技术负责人岗位责任制
(1)协助班组长推行全面质量管理,向工人进行技术交底,对本班组的技术质量工作负责;
(2)掌握工程质量情况,参加质量检查,对质量验评给予认定;
(3)经常检查按图施工情况,对违反者有权制止,令其返工或停工;
(4)指导质检员作质量验评工作,对不符合质量标准的工程指示质检员不验收;
(5)填写各种质量报表,搜集、整理、健全质量档案;
(6)协助工号长组织有关人员学习推广新技术、新工艺推行 先进的施工方法;
(7)积极推行全面质量管理工作,及时在质量攻关小组中,组织研究技术中的疑难课题,解决实际工程问题;
(8)积极总结工程质量上的各种经验,及时汇报。
10、施工人员岗位责任制
(1)做到“三懂四会”。三懂即懂机械性能、懂工程质量标准、懂操作规程;四会即会看图、会操作、会检测、会维修。严格按图施工并做好自检;
(2)爱护建筑、装饰材料,注意保护好建筑、装饰成品,爱护各种机器设备,使其保持良好状态;
(3)严把质量关,做到不合格的材料不使用,不合格工程不交接。凡不按图纸、规范、技术交底施工而造成的返工要负操作责任。自觉接受检质员、技术员的检查指导;
(4)自觉遵守当地政府的各项法律、法令,遵守总公司的各项管理规定,做到文明施工;
(5)自觉维护工号形象,施工现场不得聊天、乱窜、打闹,严禁吸烟,一经现场管理人员发现,罚款处理;情节严重者,立即开除;
(6)自觉遵守各项安全生产规章制度及安全操作规程,不违章作业;
(7)自觉遵守安全生产纪律,听从指挥;
(8)爱护施工中的各项防护设施及个人防护用品;
(9)现场一旦发生事故,要冷静处理、积极抢救,并如实反映情况。
第二节 项目施工管理体系
1、公司由国家一级项目经理唐正东同志作为本工程的项目经理,负责工程对内及对外各专业的协调工作。在公司决策层的领导及职能部门的指导下,项目经理部负责实施从工程项目开工到竣工交付使用全过程的施工承包经营管理。项目管理层由施工管理、质量检查、安全监督、材料管理、资料管理和后勤管理六大部分组成,在项目经理的领导下,全权组织生产施工要素,包括劳动组织,材料供给,对工程的工期、质量、安全、成本实施全过程的动态管理。
2、项目部设六个职能部门,分述如下:
(1)施工管理组:具体负责编制施工技术实施方案和作业指导书,并向操作人员交底,指导工人施工,负责进度计划的落实,检查施工质量等工作。施工管理组由专业工程师组成。
(2)质量检查组:具体负责施工过程的质量检查、验收和评定,质量记录的收集、整理工作。
(3)安全监督组:负责现场施工安全教育、安全检查并做好记录,由安全主任主管。
(4)材料管理组:负责编制物资采购计划及采购工作,负责进场物资的验收、保管、发放工作,负责机械设备安装、维修、保养工作。
(5)资料管理组:负责财务及成本核算工作以及编制预、决算工作及工程进度款申报、劳动力工资核算工作。
(6)财务后勤组:负责管理财务、食堂、住宿等工作。
3、组织一批高质量、高安全意识作业层人员。根据优良组合的原则,选用具有较高素质,有丰富施工经验和劳动技能的合同工,分工种编成工作班组,由技术过硬,思想素质好的专业组长带班,加强激励机制,提高作业层施工的战斗力和质量水平,所有投入工程施工的班组均按项目部的要求,在项目管理人员的监督下协调地进行专业工种施工,确保质量、安全管理落实到位,落实工作,在总进度计划的控制下完成施工任务。
4、项目管理的主要内容
(1)确定施工方案,做好施工准备;
1)施工方案的技术经济比较,选定最佳可行方案;
2)选择适用的施工机械;
3)设计工程平面布置图;
4)确定各工种工人、机具和材料的需要量;
(2)编制施工进度计划
1)编制施工进度计划网络图;
2)建立检查进度计划的报表制度和计算机数据处理程序;
3)施工图纸供应情况的监督检查;
4)物资供应情况的监督检查;
5)劳动力调配的监督检查;
6)工程质量管理;
(3)合同与造价管理
1)编制投标报价方案;
2)与业主、分包商及设备、材料供应厂商签订合同;
3)检查合同执行情况,处理索赔事项;
4)工程中间验收及竣工验收,结算工程款;
5)控制工程成本;
6)月度结算和竣工决算及损益计算。
第三节 施工组织机构图

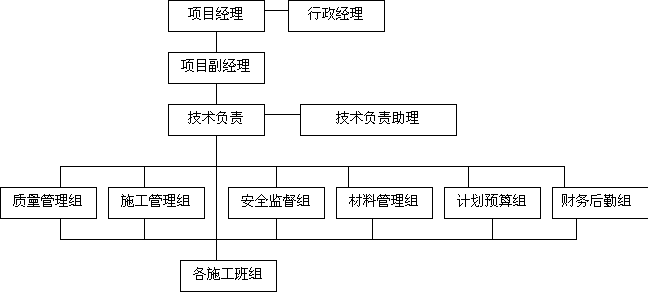

施工组织机构图(见下图)
表9.9 项目拟分包情况表
分包人名称 | 无 | 地 | 址 |
| |||||
法定代表人 |
| 营业执照号码 |
|
| 资质等级证书号码 |
| |||
拟分包的工程项目 | 主 | 要 | 内 | 容 | 结算造价(万元) | 已经做过的类似工程 | |||
|
|
|
|
|
|
| |||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
| ||||
|
|
|
|
|
|
四、公司信誉实力
1、公司资质等总体素质
(1)、公司简介
深圳市**装饰设计工程公司,直属于深圳市**实业股份有限公司,系深圳市建设投资控股集团公司属下的国营企业。其前身为深圳市建筑艺术发展公司,隶属深圳市建设局,是80 年代最早从事装饰设计施工的专业公司之一。在市场经济大潮的冲击下,**人顽强拼搏,迅速成长为国家建筑装饰壹级施工、甲级设计企业,公司注册资金1000 万元,经营范围涵盖:室内建筑装饰工程、电气、给排水和空调安装工程设计与施工,建材、灯具、洁具、家私、工艺美术、环境艺术等诸多领域。
**人以客户为中心,以市场为导向,不断创新求变,整合资源配置,向管理求效能,率先通过了ISO9001:2000 版质量体系认证,同时荣获国家建筑系统企业信誉AAA 级及银行资信AA 级信誉,并连年荣获深圳市工商局“重合同,守信用”企业,蝉联中国建筑装饰协会理事及深圳市装饰行业协会理事,连续多年被评为全国优秀装饰企业。
一段艰难的历史,造就了企业的沧桑巨变,一群锐意进取的**专业团队,用心血和双手实现了心中的梦想。我们创新,造就了集中原文化之精髓的“洛阳牡丹城”,开创了国人自行设计施工五星级酒店之先河,荣获国家级鲁班奖工程;我们拼搏,完成了被誉为东方第二明珠的上海“世界广场”五A 级写字楼装饰工程,它使我公司成为国际竞标获胜、同国外知名施工企业比肩奋战的少数国内装饰企业之一,创造了以小胜大,以弱胜强的奇迹,该工程以其独特的设计、精湛的施工工艺获得深圳市优质样板工程奖;我们进取,创造了深圳市为之骄傲的高级度假村“麒麟山庄”工程,它是目前深圳市接待中外国家元首最高级别的超五星级花园酒店,荣获政府优质工程奖;我们开拓,塑造了深圳市证券卫星地球站全智能化高尚写字楼,其独特的设计和精湛的工艺,作为深圳市首届金鹏奖工程(每年于优质样板工程奖中优选其一),载入深圳装饰行业的史册。时至今日,**精神已伴随着开拓者的足迹,誉满北国和南疆,为中国建筑装饰业作出了应有的贡献。
而今,**拥有了集管理精英和高技术人才为主的庞大专业队伍,包括一批优秀的国家级项目经理及国内知名设计师,建立了可实现自检自查的组织体系,能提供从五星级酒店到五A 级写字楼的各种类型的设计与施工的技术支持,又有能实现各工种专业化生产的实体企业,如大理石加工厂、木器加工厂、金属制品厂和铝合金加工厂、材料商行等,它们紧密配合第一线生产,既能提高产品质量,又能降低材料成本。**人致力于工程管理的创新,凭着多年的经验创建了一套**项目管理模式,它以施工班组长为核心,以十一大制度为控制手段,以ISO9001:2000 版质量体系为依据,通过项目经理完成总协调的行政控制系统,为造就优良工程,提供了最有效的保证。
面对二十一世纪的挑战,**的领导者以慎思远虑的态度,谋求企业永续经营的发展空间和优势战略,将服务意识贯穿于经营管理和质量控制全过程。以国有企业雄厚的资金资源和人才资源,发扬大兵团作战的优势,以装饰工程为主,逐步完善配套产业,形成一条龙服务的生产格局,提供**品牌的系列产品,将装饰工程服务提高到一个更新的层面。
多年来,**人胼手胝足、呕心沥血,对装饰艺术不懈追求,在构筑**信念的同时,也努力为客户构筑一个最佳抉择。
(2)、公司资质
本公司成立于1994 年,为老牌装饰施工企业,目前为装饰施工壹级证书号,设计甲级。
(3)、公司技术力量
技术力量状况 | |||||||||
类别 | 技术人员 | 管理人员 | 技术人员 | 其他人员 | 合计 | 备注 | |||
| 小计 | 高级 | 中级 | 初组 | |||||
人数 | 84 | 7 | 35 | 42 | 106 | 74 | 15 | 595 |
|
投标人近三年来类似工程业绩
项目名称 | 建设单位 | 合同价 | 质量评定等级/获奖情况 | 合同号 |
宜宾长途数网大楼 | 宜宾市电信局 | 2650 万元 | 优良 |
|
商报大厦二次装饰 | 深圳市城建开发(集团)监理公司 | 1987 万元 | 优良/工程整体鲁班奖 |
|
西安市科创大厦 | 迪敏实业(深圳)有限公司 | 1450 万元 | 优良 |
|
深圳市证券卫星地球站室内装饰 | 深圳市粤鹏建设监理有限公司 | 1060 万元 | 优良/金鹏奖 |
|
安徽电视台装饰 | 安徽省监理公司 | 1231 万元 | 优良 |
|
麒麟山庄二期公共部分装饰 | 深圳市九州建设监理公司 | 1400 万元 | 优良 |
|
九寨山庄成都综合楼 | 中保人寿四川九寨山庄成都综合楼基建处 | 1002 万元 | 优良 |
|
深圳市三九机械大厦室内外装饰 | 深圳市建星建设监理有限公司 | 1568 万元 | 优良 |
|
华龙大厦室内装饰 | 郑州市龙华物资有限公司 | 2106 万元 | 优良 |
|
城管监控中心大楼室内装饰/**区莲花支路 | 深圳市人民政府城市管理办公室基建处 | 1374 万元 | 优良 |
|
深圳市东门大世界商城装饰工程 | 深圳市亨瑞投资发展有限公司 | 9800 万元 | 优良 |
|
华利大酒店装饰 | 南海市平州三洋装饰工程有限公司 | 1300 万元 | 优良 |
|
深圳市景田国际大酒店 | 华鹏工程建设监理公司 | 1420 万元 | 优良 |
|
广东电信深圳IDC 机房装饰工程 | 都信建设监理公司 | 725 万元 | 优良 |
|
3、投标人近二年受奖惩及社会信誉情况
(1)无受惩罚情况说明
深圳市**建设办办公室:
我公司在经营过程中诚信经营遵纪守法,重视安全,近两年没有受惩罚情况和法律纠纷。深圳市建设局网站上可以查阅记录。
深圳市**装饰设计工程公司
2003 年6 月18 日
(2)奖励情况
序号 | 证书名称及内容 | 颁发时间 | 编号 | 发证机关 | 证书级别 | |
1 | 鲁班奖 | 1997.5 | 001 | 建设部 | 国家 | |
2 | 深圳市优质样板工程奖 | 1999.12 | 002 | 深圳市建设局 | 深圳市 | |
3 | 全国室内装饰优质工程奖 | 1999.12 | 003 | 中国室内装饰协会 | 深圳市 | |
4 | 深圳市优质样板工程奖 | 1995.5 | 004 | 深圳市建设局 | 深圳市 | |
5 | 金鹏奖 | 2002.6 | 005 | 深圳市装饰行业协会 | 深圳市 | |
6 | 中国建设系统AAA 级单位称号 | 2002.1 | 006 | 中国资信评价中心 | 国家 | |
7 | 优秀单位会员 | 1998.10 | 007 | 中国建筑装饰协会 | 国家 | |
8 | 放心建筑装饰企业 | 2002.6 | 008 | 中国质量协会 | 国家 | |
9 | 深圳市装饰行业协会理事单位 | 2002.4 | 009 | 深圳市装饰行业协会 | 深圳市 | |
10 | 先进企业 | 1998.10 | 010 | 深圳市装饰行业协会 | 深圳市 | |
11 | 全国室内装饰优秀企业 | 1999.12 | 011 | 中国室内装饰协会 | 国家 | |
12 | OHSAS18001 职业安全健康管理体系 | 2003.5 | 012 | 深圳市环通认证服务有限责任公司 | 国家 | |
13 | ISO14001 环境管理体系 | 2003.5 | 013 | 深圳市环通认证服务有限责任公司 | 国家 | |
14 | ISO9001 系 | 质量管理体 | 2003.5 | 014 | 深圳市环通认证服务有限责任公司 | 国家 |
