防水工程施工方案



防水工程施工方案



(一)地下室防水工程

1.编制依据

北京市XX建筑设计研究院设计的北京XX工程的地下室防水工程设计图纸、《北京市地下室防水推荐做法》(京95TJ3 )及地下防水工程质量验收规范(GB50208-2002)

2.工程概况

地下室底板平面面积约××m,分为六块,间有伸缩缝5条,伸缩缝宽度7cm。地下2层底板到±0.0006m,立面面积约为××m

3.施工进度

××日开始施工,到××日底板施工完毕,立面施工到保护墙等同高度,其余立面随土建混凝土墙面进度进行。

4.施工准备

4.1  施工面的水泥找平层应压平抹光,坚实平整,含水率成9%,以保证材料粘贴牢固。

4.2  底板平面涂一遍冷底油,干燥4小时。

5.劳动组织

×××名持证上岗工人进人现场清扫施工面,涂冷底油。××日持证上岗人员可达到××人。

6.材料准备

材料选用SBS-25聚醋合格品,应带有出厂合格证、防伪标识和随料出厂质检单。材料××日进现场,不得交叉叠放。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。

7.施工方法

底板平面由西向东采用热熔粘贴法铺贴两层卷材,第二层卷材的搭接缝应与第一层的错开300mm。卷材之间长边与短边的搭接均为l00mm。阴阳角的附加层为33mm

立面永久性保护墙采用空铺法,主体下沉时可以避免拉断主体与保护墙连接处的材料。立面空铺到永久性保护墙相同高度时,甩出2025cm预留茬,预留茬应搭在保护墙的平面,茬头抹23砂浆保护层,以免损坏。主体超出永久性保护墙后,接茬搭接±0.000热熔翻贴在主体墙上。

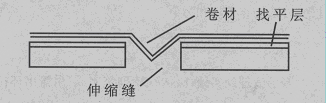

底板伸缩缝采用V形空铺(见图5-1)

立墙之间的伸缩缝采用延伸率200%以上的非下垂型密封膏填充2cm,外部采用延伸率150%的卷材做成正V字形。

8.成品保护

底板防水施工完成后,在甲方做防水保护层时,乙方应派专人在现场协助监督,防止土建施工工具等尖锐物损坏防水层。一旦发现防水层被破坏,应及时修补,杜绝隐患。

5-1

立墙甩出的预留茬头。用砂浆粘合并砌两层砖予以保护。立面防水施工结束后,应及时回填、严防架子管、施工工具等抛落造成防水层损坏。

9.质量标准

平面与立面相连处,卷材应紧贴阴角,附加层与防水层应粘贴平实。接缝部位必须粘接牢固严密,绝不允许缝边空鼓,翘边滑移。第一层卷材与第二层卷材的搭接缝之间应错开300mm。确保防水质量,达到不渗不漏;伸缩缝V字形处的防水卷材长度不应少于l00mm

10.检验

SBS-25聚醋防水卷材,复测检验标准应与出厂随料质检单一致,纵横拉力不能低于300N

11.安全措施

喷灯、燃料施工时分开放置,专人看管。



(二)屋面工程

1.编制依据

1.1  依据北京市XX建筑设计院设计图纸。

1.2 《屋面工程施工质量验收规范》(GB50207-2002 )

1.3  据设计变更/工程洽商。

1.4  建筑屋面分项工程施工工艺标准。

2.工程概况

本工程ABCDE段为不上人屋面(综合楼为上人屋面),ABD段屋面设计有暖沟,暖沟内及上部为聚氨酯防水,其他部位均为(4mm)APP卷材防水,设备层屋面为不上人屋面。

3.施工工序

砌暖气沟墙体70mm厚聚苯板(50mm厚聚苯板)水泥焦渣找坡水泥砂浆找平层外架子安装及外檐装修拆除外架子屋面防水施工。

4.材料订货和验收

屋面保温材料采用70mm厚聚苯乙烯泡沫塑料板,要求其容重应小于30kg/m,导热系数0.040.05 /mK,抗压强度大于等于0.1MPa,在订货合同中应将上述指标交待清楚。

材料进场后由材料员进行外观验收,检查外形、容重、厚度。外形整齐,厚度允许偏差±5%,且不大于4mm。应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录。

焦渣扩料粒径控制柱540mm,不得含有石块、土块等杂质,施工前要过筛。容重控制在500820kg/m,进场后应使用标准容器秤重检验。

防水材料出厂质量证明文件应齐全,同时由现场试验工负责取样送检,合格后方可使用。

保温材料堆放要注意防潮,防止破坏和污染。

5.作业面准备

5.1  保温层施工

将屋面基层清理干净,基层清理到实处;暖沟坎墙砌筑完成;吊篮吊环拉杆预埋并甩出屋面保温层以上。

5.2  防水层施工

找平层水泥砂浆面层平整、密实、无空鼓、起砂;基层干燥,含水率小于9%;第二层防水卷材施工前,应细致检查第一层防水的成品保护情况,避免因其他工序施工造成防水层破坏未经发现,如有破坏,需修复后施工第二层防水。

5.3  机械设备

屋面施工材料较多,使用外用电梯和高车架项目应统一安排,按照制定时间上料。

6.施工方法

6.1  块材铺贴

先将接触面清扫干净,将板块材料铺平垫稳,板间缝隙用同类材料的碎屑嵌塞密实,相邻板块高度一致。

6.2  渣层铺设

铺设焦渣前,根据图纸要求拉线找出2%的泛水,铺设1:6水泥焦渣,最薄处30mm,施工顺序为从一端开始,推向另一端进行,要振捣密实,将表面抹光。

6.3  排气孔设置

保温层要设排气道,排气道按照6m×6m设置,排气管要设在结构层上,保温层内打孔以利于排气。

6.4  找平层施工

屋面保温层施工完成,进行隐蔽验收后,进行找平层施工。找平层施工前,要根据屋面坡度弹线找规矩,将基层清理干净,将突出基层的硬块剔平扫干净。

找平层施工前,应将基层洒水湿润,但不可浇水太多,以基层完全湿润表面无明水为准,以保证与基层结合牢固。

根据坡度线找坡贴灰饼,顺排水方向冲筋,按排气道位置设置分格缝。沟边、拐角、管根,要在大面积施工前做好,同时必须满足排水要求。大面积抹灰根据所冲筋铺设砂浆,用木抹子抹平随冲筋刮平,检查平整度。在砂浆初凝前,用铁抹子压两遍,找平压实。找平层要进行养护、养护期不小于7天,待基层干燥后进行卷材防水施工。

6.5  卷材防水施工

将基层清理干净。检查含水率,控制在9%以下,方法:将lm见方的卷材置于找平层上,静置34h,无水印,可认为达到要求。

屋面坡度为2%,卷材平行于屋脊方向铺贴先做好阴角,下水口附加层处理,再大面积施工,同时上层卷材与下层卷材接缝要错开,卷材防水施工由专业分包单位按企业作业指导书进行施工。

7.质量检查

屋面工程每个分项施工完后,要及时办理隐蔽工程验收手续,未经验收的分项工程不得进行下一道工序施工。

分项工程验收后工序简要进行交接检,并明确相互间的成品保护要求;卷材防水每道工序施工完后,有质量检查人员验收合格,方可进行下一道防水施工。

8、成品保护

已铺好的保温层上、抺好的找平层上、铺好的卷材防水层上不得直接行走小车,如果运输需要应垫脚手板。卷材铺设时小车支腿用麻包包扎,防止乱破卷材下水口。通气口采取临时保护遮挡,防止阻塞和进入杂物。
