农业园区还建房施工组织设计(砖混)

目         录

第一章 制依据及说明              1

第二章 工程概况              2

第一节 建筑设计特点              2

第二节 结构设计特点              2

第三章 现场平面布置              3

第一节 平面布置原则              3

第二节 施工现场平面布置图              3

第三节 施工道路              3

第四节 材料堆放              3

第四章 施工方案              4

第一节 施工准备              4

第二节 施工现场临时用电              4

第三节 施工现场临时用水              5

第四节 施工测量              5

第五节 沉降观测周期的确定              6

第六节 主要分项工程的施工方法              6

1. 钢筋砼工程              6

2. 钢筋工程              8

3. 设备安装工程              9

4. 装饰工程              11

5. 脚手架工程              11

6. 砖砌体工程              12

7. 模板工程              13

8. 屋面工程              15

9. 基础工程              17

第五章 施工组织及施工进度计划              19

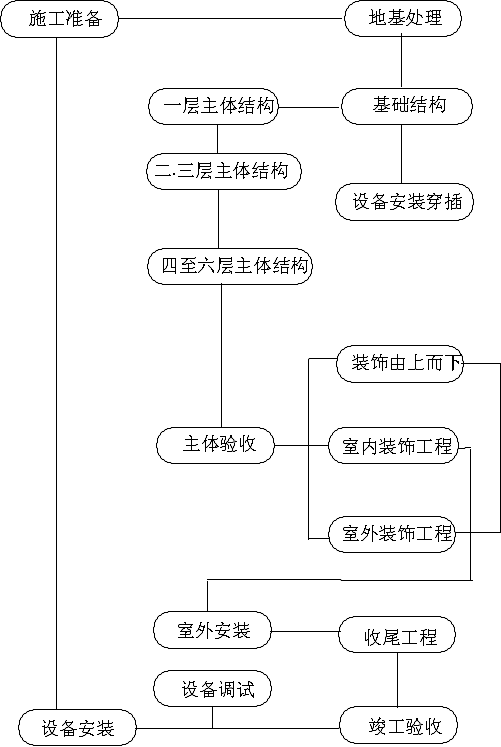

第一节 施工段的划分              19

第二节 主要工序              19

第三节 劳动力安排              19

第四节 施工管理机构和项目经理部的组成              19

第五节 施工进度计划及措施              20

1. 进度计划监督管理              20

2. 施工进度计划              20

第六节 施工协调配合              21

第六章 质量保证措施              22

第一节 施工质量把关措施              22

第二节 施工现场监督检查              22

第七章 工期保证措施              24

第一节 建立严格的施工进度计划检查制度              24

第二节 保证材料及外加工构件的供应              24

第三节 土建与安装的配合协调工作              24

第四节 实行资金专款专用              24

第八章 施工部署              25

第一节 质量目标              25

第二节 工期目标              25

第三节 安全管理目标              25

第四节 文明工地管理目标              26

第五节 以科学管理为目标              26

第六节 抓好施工现场环境建设              26

第九章 施工技术措施              28

第一节 采用新技术、新工艺              28

第二节 建立严格的技术管理体系              28

第三节 施工过程技术控制              29

第四节 冬季施工管理措施              29

第五节 雨季施工管理措施              31

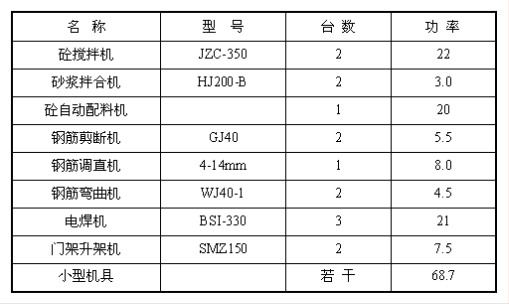

第十章 机械设备配备情况              33

第十一章 安全施工措施              34

第一节 安全生产组织机构              34

第二节 安全保证体系              34

第三节 安全用电管理措施              34

第四节 现场保卫治安安全措施              35

第五节 施工现场消防安全措施              35

第六节 施工现场机械设备安全措施              35

第七节 施工现场用电安全措施              36

第八节 建筑施工安全措施              36

第九节 架子工程安全措施              37

第十二章 文明施工措施              38

第一节 创建文明地的目标              38

第二节 文明工地管理体系的建立              38

第三节 认真搞好场容场貌              38

第四节 进场材料堆放规范化              39

第五节 生产区文明施工管理              39

第六节 生活区文明工地管理              40

第七节 其它方面文明工地管理              40

第十三章 竣工交付使用后的回访工作              41

第十四章 附图表              42


1章  编制依据及说明

本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。

我公司非常感谢建设单位对我方的信任, 有幸参加本工程的投标。本工程施工组织设计,是按照建设单位招标会通知精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。


2章  工程概况

1建筑设计特点

本工程位于重庆市渝北区农业科技园区内。本标段为16、17、18、19、20、21号楼,共六栋,均为六层砖混结构,平面尺寸为17.64×19.92米, 建筑面积为18098平方米,建筑物高度21米。抗震设防烈度为六度。

工程做法:

外墙饰面:40厚保温砂浆、240粘土砖砌体或200厚空心砖砌体、40厚保温砂浆、5厚水泥抗裂砂浆、面层为外墙饰面砖。

内墙饰面:两遍乳胶漆。

楼地面:厕所、厨房、阳台为2厚CJK991聚合物防水层(防水层四周至侧墙高:阳台300、厨房900、卫生间1800,与卧室相邻,上翻至天棚),25厚1:2.5水泥砂浆找平层;其余房间为15厚1:2水泥石粒水磨石面层;表面草酸处理后上光。

门窗:进户门为防盗门,塑钢门窗均为单框玻门窗,室内房间门为木框夹板门。

屋面:屋面结构层、200厚保温层、20厚1:3水泥砂浆找平、聚氨酯防水层1.5厚,SBS改性沥青防水层、钢筋砼35厚。

2结构设计特点

基础形式:基础采用独立基础及条形基础。

砌体材料:±0.00以下,用MU10普通机制粘土砖,M10水泥沙浆砌筑,一至六层用MU10普通机制空心砖 ,M10混合砂浆砌筑。

结构:受力钢筋主筋保护层厚度:基础为35,梁柱为25,板为15。板:卧室板选用陕96G42板,部分板为砼现浇板,砼强度等级:基础砼垫层为C15,其它砼C20。


3章  现场平面布置

1平面布置原则

平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。

2施工现场平面布置图

《施工现场总平面布置图》附后

3施工道路

根据现场平面布置图和现场的实际情况,按场地内原来的排水坡向,对场地进行平整,修筑宽3.5米现场临时道路。现场路基铺100毫米厚砂夹石,压路机压实,路面浇100毫米厚C15混凝土,纵向坡高2%。

4材料堆放

为了保证现场材料堆放有序,堆放场地将进行硬化处理,即钢筋、模板、砂石料、砖、周转料场等浇成一块面积较大的砼场地。材料尽可能按计划分期、分批、分层供应,以减少二次搬运。主要材料的堆放,应严格按照《施工现场平面布置图》确定的位置堆放整齐。


4章  施工方案

1施工准备

施工前组织有关专业技术人员熟悉图纸,组织技术交底。材料供应部门,提出外加工定货单,并提出工料分析和进行图纸会审,进行设计交底。

2施工现场临时用电

施工机械用电量

工地总用电容量:

则S=K[P1/μCOS]K1K2+ P2K3

=1.05×[268.9/(0.85×0.6)]×0.45×0.75+12×0.7

=195.67(KVA)

计划总用电容量为195.67KVA,因施工机械不同时使用, 故此用电量可满足要求。

施工现场安排七路供电,建筑物北侧一路,东南侧一路,楼内三路(16、17,18、19,20、21栋各设一路),电焊机一路,生活区一路。每隔一层各设流动配电箱一个,所有动力线路均用电埋地暗敷设设置引入,分别设配电箱控制。夜间照明采用低压行灯。

3施工现场临时用水

现场有Φ100mm市政上水干管,从预留接口接出Φ75 施工干线,可满足施工与消防用水。

供水:水源从建设单位上水管中接出,现场采用Φ75的供水管径,经(水表)供入施工现场管网,管网布置沿现场用水点布置支管,埋入地下50cm深;各施工段用胶管接用,考虑到季节性供水短缺和周围的环境卫生,备蓄水(暗)池供施工用水。

排水:施工现场场地狭窄,为了充分利用现场现有的使用面积,现场所有排水沟均为暗沟,排入建设单位指定的家属区下水管道;为保证现场清洁卫生,做到文明工,在混凝土搅拌站旁挖一个沉淀(暗)池,将沉淀后的水用泵抽到排水沟中。

4施工测量

本工程施工测量要求比较高,为了确保工程质量达到标准,为此,本工程特设施工测量专业小组,整个工程由开始的坐标、标高、各层的轴线测量,均由测量专业小组负责。为测量小组配备J2经纬仪一台,水准仪一台。仪器使用前,应经检测。

附件:《检测、计量器具一览表》

在施工过程中,根据楼面标高,立好皮数杆,按皮数杆控制线砌砖。当砌完一步架高而未搭设脚手架前,开始作+50的找平测量。

用水准仪找平,操作程序如下:

(1)安水准仪

(2)确定楼(地)面一个+50厘米点,在楼板上按设计要求加上楼面层设计厚度。

(3)根据以定的+50点,用水准确定塔尺的读数。注意塔尺底部要与+50点对平。

4)塔尺的读数或标记,用水准仪测出每间屋内转角处的+50点。

5)根据塔尺的读数或标记, 在每层确定固定轴线的部位,引测到外墙上作好标记,记上标高,用来挖掘层高和总高。

(6)用墨线连接所有的+50点,于是本层的+50 厘米水平线就测量完了。

轴线控制

基础工程放线:根据永久性坐标桩,投测基槽挖土和砼垫层面,控制轴线。

标高控制:基础施工阶段在基坑内设备固定标高控制点,以控制基础各施工过程标高。

主体施工时,每一层楼面标高要引出,用50m钢卷尺15m拉力器,从楼固定标高标准点到各楼层暗柱钢筋上,均设水准控制点。

5沉降观测周期的确定

建筑物建成后会引起基础及其四周的地层产生变形,这种变形在一定范围内是正常的,但超过一定的限度,不仅会影响建筑物正常使用,严重时还会危及生命。

为了建筑物的安全使用,对其进行变形观测是一项不容忽视的工作。 在实际工作中, 我公司按照《建筑变形测量规程》(JG/T88-97),对于建筑物的有效监测,及时、 准确地反映出沉降规律。

根据荷载的变动,可将观测周期分为三个阶段:

第一阶段:从开始施工到满负荷载。此阶段的观测周期视施工进度而定,一般约为10天至一个月左右。

第二阶段:从满荷载至沉降速度变化趋向稳定。此阶段观测周期,在施工过程中每完成一层主体,作一次沉降观测,不得超过三个月复测一次。

第三阶段:自沉降速度稳定到基本停止沉降(0.01mm/d),其观测周期:开始为半年或一年一次,以后可2~3年一次。

为了保证观测精确度,按规定埋设永久性观测点, 采取三固定措施,即仪器固定、主要观测人员固定、观测的线路固定。竣工后,并认真分析汇总沉降观测结果做好记录,交工时并入竣工资料交建设单位存档。

6主要分项工程的施工方法

1. 钢筋砼工程

钢筋砼工程包括:模板工程、钢筋工程、砼工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。

1)施工工序:

制作模板安装模板安装钢筋骨架拌制砼浇捣砼养护砼拆模模板修。

2)施工准备:

本工程砼全部采用商品砼。

砼供应厂家资质,砼材质报告均齐全,且符合国家的相关规范规定。

在浇灌砼前,对模板内的杂物和钢筋上的油污等清理干净,将模板的孔洞和缝隙堵严,并将模板浇水湿润,但不得有积水,当浇筑高度超过3m时,应将砼通过制作好的串筒投入。不得随意投入而造成混凝土离析。

施工前的检查工作:模板、支架要牢固性,几何尺寸、轴线要准确,设备安装管线要预埋完备;钢筋垫块、铁马凳要安放牢固;搭设的马道必须牢固,不能将架板放在钢筋上。

3)质量要求:

凡进入现场的原材料,水泥、钢材、砂、石等应检查出厂证明书,并按规定进行抽检试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必要时应重新试验鉴定。

4)混凝土浇筑方案:

为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:

结构层混凝土的垂直运输,后期室内外装饰工程,主要依靠二部QTZ-40塔机完成。承担装修阶段、设备安装的垂直运输任务。

项目经理部生产负责人在混凝土浇灌的施工准备及施工过程中,对钢筋砼条形基础、主体梁、部分板匀以其浇筑速度20立方米/小时进行工作安排, 并及时掌握施工准确及施工进度的进展情况,提前作出劳动力和工具的调整安排。

为了保证浇灌的砼不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程砼工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定:

基础:自西向东一次浇筑完成,不留施工缝。

梁板浇灌方向同上,每次浇筑宽度不大于1500mm,自西向东S形推进,一次连续作业完成,不留施工缝。

构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。梁、板浇筑时,用脚手钢管大于Φ20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。以防止在操作过程中将已成形的钢筋网破坏。



5)注意事项:

混凝土在浇筑前,要严格执行混凝土浇灌令制度,砼强度符合设计要求,由专人负责监督检查,发现问题及时纠正。

混凝土运输、浇筑的全部过程应在砼初凝前完成。

梁、板采用插入式震动棒震捣,混凝土浇筑的自由下高度不得超过3米,结构超高时应设斜槽下料; 板表面采用平板振动器震捣。混凝土厚度为1.25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,振捣中不得漏振、欠振、少振、超振。

混凝土施工缝按楼层设置,垂直方向不得设置施工缝,施工缝处理方法参照有关规定进行。

混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的砼应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝。

砼浇筑过程中,随机抽取试块两组,一组同条件养护,一组标准养护。龄期到后,送往检测所做抗压强度试验。

2. 钢筋工程

1)钢筋的质量要求

本工程所使用的钢筋均为现场加工、安装,对每一种型号的钢筋进入现场后,必须有出厂合格证,经过有关单位进行拉力及冷弯试验,可焊性分析,复检合格后工地方可使用。钢筋表面应清洁无损伤,无污染,无铁锈,在使用前必须清除干部,钢筋应按施工顺序配套加工,每种规格的钢筋必须挂牌标注,堆放整齐。工程中使用的成品钢筋型号、直径、形状、尺寸、数量必须和施工图、料单相符。钢筋按施工图放样并制作后,分规格、型号、部位码放,并书写标志牌。

2)加工设备的选择

钢筋加工集中设在现场进行制作、绑扎。配备一台钢筋调直机、二台钢筋切断机、二台弯曲机、二台电焊机。

3)钢筋的绑扎和安装

钢筋绑扎时,根据现场情况在模板上用笔标出箍筋或分布筋位置,并以此作为绑扎依据。如当模板未支好前绑箍筋时,可在焊接好的主筋上用钢尺按图纸要求分好箍筋绑扎点,并用记号笔标出位置,而后即可进行绑扎。钢筋的绑扎、焊接及加工形状,必须符合设计及规范要求。

钢筋搭接长度按设计要求加工、安装,钢筋绑扎要严格控制位置,柱子钢筋上口应设置锁口箍筋,点焊牢固且保证轴线位置正确。各种负弯矩筋,应用隔点焊接牢固,防止倾倒。

双层钢筋上下要保证用型钢筋支撑,梁、板、柱钢筋匀应垫块,以保证保护层厚度符合设计要求。现浇悬挑构件,上部钢筋严禁踩踏,要设置钢筋凳支稳,以免浇灌混凝土时踩踏,柱子钢筋采用电渣焊施工,在施工中必须确保构造柱的柱子筋同心,并且焊接符合质量要求。其支撑混凝土的垫块标号必须与所浇构件相同。按图纸设计施工,不得任意代换,若必须代换必须征得建设单位和设计单位同意。

4)钢筋绑扎搭接的主要施工方法

【施工准备】

将钢筋端头120MM范围内的铁锈、污物进行清理。

采用与钢筋材质相适应的绑扎丝。

【操作方法】:

将夹具的下钳口夹牢在下钢筋的7080MM处,将上钢筋扶直,并夹牢至上钳口内约15MM处,并保持上下钢筋同心。安放焊剂盒,并投入焊剂。操作时,先将上、下钢筋接触,接通焊接电源后,立即将上钢筋提升24MM,引燃电弧,继续缓缓上提钢筋57MM,使电弧稳定燃烧。之后,随着钢筋的熔化而渐渐下送,并转入电渣过程。待钢筋熔化到一定程度后,在切断电源的同时,迅速进行预压,持续数秒后,方可松开操作杆,以免接头偏移或接合不良。

3. 安装工程

本工程主要分为以下几个系统:给排水、采暖、消防系统、照明电气、防雷接地系统、综合布线等安装工程的施工和管理。

1)施工准备

土建工程开工后,设备安装工程进入施工前的准备阶段:当进入基础工程的施工时,安装工程的预埋工作开始,安装人员配合土建进行施工。

2)施工方法

本工程安装工程的施工工期比较紧张,安装人员必须穿插进行施工。安装工程采取分路同时安装,根据施工进度、天气情况,随时调整。

给水、排水管道安装

管道安装:安装前必须清除内部污垢和杂物,防止阻塞。

给排水管道安装:给水横管要有坡度,坡向泄水装置:排水管径和最小坡度应严格按设计要求其规范施工。

管道连接:给水管道采用钢塑复合管,承插连接或沟槽了解;室内排水管采用UPVC塑料管,承插连接;室外管采用双壁波纹管,承插连接。其他工艺按规范规定施工。

电气安装

电气安装交叉施工多、任务重,因此要做好相互协调工作,紧密配合土建、设备及其它工种。

配电:电力电缆埋地入户。配电系统采用三相五线制。入户处作一个接地系统,其接地电阻小于10欧姆。

防雷、接地:屋面上做避雷带,沿其避雷带线路将基础底梁内的4根主筋焊接贯通,形成导电网路。防雷引下线利用构造柱内两根主筋焊接贯通,顶端与屋面防雷带焊接,屋面金属管件与防雷带焊接,引下线底部与基础内形成导电网路的4 根主筋焊接。防雷接地电阻小于10欧姆。预埋、预留、 设备施工:现场施工的技术人员,应对预埋件、洞口尺寸位置进行检查,填写预埋件等隐蔽工程验收单。设备工程中的预留洞,预留管道均应在土建施工中穿插进行,避免以后打洞开槽。钢筋混凝土结构施工中,水、电等必须密切配合施工。在进行后期水施、电施设备安装施工时,土建必须与设备相配合。

4. 装饰工程

装饰工程所选用的材料必须具有产品质量合格证,产品说明书及操作规程。材料品种、规格、颜色和图案,必须符合设计要求和现行材料标准的规定。

外墙、内墙面抹灰

抹灰前必须将穿越墙面和楼板管道孔填实,密集管道的背后墙面抹灰,接茬应顺直。室内外抹灰工程施工时,应浇水湿润墙面,摊饼冲筋,然后再进行逐间、逐层抹灰,特别强调细部细作,精心施工。

   外墙砖粘贴、内墙乳胶漆墙面

外墙为白色墙面砖、咖啡色仿石面砖粘贴;住宅内墙面均为两遍乳胶漆墙面,厨房、卫生间1800高为白瓷砖墙面。

各装饰分项工程应首先做好样板间,经建设单位、监理验收优良后,方可继续大面积分班组施工,其它各分项工程严格按照施工操作归程及规范进行施工。

脚手架工程

脚手架的搭设必须符合规范要求,保证作业人员的安全。脚手架搭设完后,必须组织有关部门和人员进行检查验收,合格后方可使用。

1)扣件脚手架的搭设要求:

用扣件、钢管搭设的脚手架,是施工临时结构,它要承受施工过程中的各种垂直和水平荷载。因此,必须有足够的承载能力、刚度和稳定性。

在大横杆与立杆的交点处,必须设置小横杆并与大横杆卡牢。整个架子要设备必要的支撑点与连墙点,以保证脚手架成为一个稳固的结构。

外脚手架的搭设:沿建筑物周围连续封闭,如因条件限制不能封闭时,应设置必要的横向支撑,端部设置连墙点。

2)脚手架支撑的设置

脚手架纵向支撑在脚手架的外侧,沿高度方向由下而上连续设施。纵向支撑宽度宜为3~5个立杆纵距,斜杆与地面夹角度为45度。纵向只撑应用旋呈件与立杆和横向水平杆扣牢,连接点与脚手架节点不大于200mm;纵向钢筋支撑的接长, 宜采用对接扣件对接连接,当采用搭接时,搭接长度不小于400mm, 并用两只十字扣件扣牢。为便于施工操作层处的横向支撑可临时拆除,待施工转入另一施工层再设置。脚手架的横向支撑不宜随意拆除。

3)钢管脚手架的拆除

拆除脚手架必须有拆除方案,并认真对操作人员进行安全技术交底,拆除时应设置警戒区,设立明显标志,并有专人警戒。拆除顺序:自上而下进行,不能上下同时作业。连墙壁点必须脚手架同时拆除,不允许分段分立面拆除。拆除下得扣件和配件应及时运至地面,严禁高空抛投。

4)脚手架的安全设施

安全网是建筑施工安全防护的重要设施之一,按悬挂方式分为垂直与水平设置两种。

垂直设施安全网于脚手架的外侧,一般用密封安全网,四周满挂围护,安全网封闭严密,与脚手架固定牢固。由建筑物的二层起,设水平安全网,往上每隔一层设置一道。

5. 砖砌体工程

1)材料工程:

砌体结构主要由砖和砂浆组成。

砖:采用MU10普通砖、空心砖,施工时要严格按照《建筑抗震设计与施工规程》的要求施工。砖使用前必须达到以下要求:砖必须做标号检验、耐久性、外观检查,几何尺寸要符合规范规定,砌筑前应该提前浇水湿润,含水率为1015%。

砂浆准备工作:砌筑由水泥砂浆和混合砂浆两类组成。砂浆各项性能指标须满足以下要求:流动性、保水性、强度、粘接力、变形。

脚手架:砖墙砌筑时采用搭设内脚手架。

2)砌筑工序

砖墙砌筑的一般顺序是:抄平放线摆砖立皮杆数盘角挂线砌筑勾缝清理。

3)砌筑的质量要求:

在施工过程中,选择有丰富施工经验的人员,保证砌体具有良好的整体性、稳定性、受力性能。施工把好原材料关、工艺水平关。质量达到:灰缝横平坚直、砂浆饱满、薄厚均匀。砌块上下错缝、内外搭接。接搓牢固。

4)施工方法

砌体施工前基础经验收合格后方可施工。

灰缝横平竖直、砂浆饱满、薄厚均匀。施工时要求水平灰缝砂浆饱满度不低于80%,厚度以10mm为宜,不宜小于8mm或大于12mm。为了保证铺灰平整,所以在施工时要用三一砌法即一铲灰一块砖,一挤揉。保证墙体保温、隔声、竖向灰缝饱满、灰缝厚度要均匀一致。

砌块上下错缝、内外搭砌:为了提高砌体的整体性,稳定性和承载能力,砖块排列应遵守上下错缝,内外搭砌的原则。每层砌砖分两步架,两个施工层,采用一顺一丁砌合法,240 墙单面挂线,线应绷直、拉紧, 每层砖都要跟线。为提高受力性能,各层承重墙、梁下最上一皮砖采用丁层砌法。砌筑要上下错缝,组砌合理,避免游丁走缝、通缝现象。抗震节点构造必须注意横平竖直,隔墙顶面与上部结构接触处宜用侧砖或斜砌挤紧,防止砌体的不均匀沉降和失稳。

接茬牢固:施工时按照留搓的原则,对不能同时砌筑而必须留搓的部位,采取留斜搓,高度不宜超过一步架,长度不小于高度2/3。如受到其它因素的影响,可考虑留直搓但必须是阳搓,并加拉钢筋,其数量是120mm厚墙用一根Φ6钢筋,间距沿墙不超过500mm钢筋末端做90度弯勾。

5)砌筑高度:当出现相邻建筑物高度不同时,施工顺序为先高后低,当分段施工时相邻施工段、高差要小于一层楼或小于4m,同时,为了减少灰缝变形引起砌体沉降,每日砌筑高度不宜越过1.8m。

6. 模板工程

1)施工工序

施工准备模板的选择拼装支撑柱、梁、板模板安装校核浇砼拆模清理再周转使用。

2)准备工作

由木工工长按设计要求,对各分部制定配模及支撑方案,按照方案确定几何形状、尺寸、规格、数量、间距,不得任意加大,防止产生结构变形。并提前提供《材料需用量计划表》按施工进度要求确定模板、材料进场时间,因施工现场比较狭小,材料随进随用,尽量减少堆放场地。

3)模板的选择

工程所使用的模板:柱、梁、模板以定型组合钢模板为主,板采用高强度钢框覆塑胶合板,楼梯采用拼合式钢模板体系。

4)圈梁砼硬架支模方法

在砖混结构施工时,对240mm 内墙的硬架支模体系进行了改进,具体作法如下:

附件:《圈梁砼硬架支模组装图》

各部位组装好后,部件(1)用50mm×100mm方木加工成L形。在(11)其底部、外侧钉一40mm×4mm的带钢。部件(2)为Φ6.5 钢筋焊成的封闭套。部件(3)、(4)为木楔,部件(5)为300mm宽的钢模板。

安装时,在预留洞(截面53mm×120mm,间距1000mm)

内先穿40mm×50mm小方木,临时支住钢模板。再在预留洞内穿入部件(2),使其两端出墙部分大致等长。由下向上穿入部件(1),按弹好的水平线(距圈梁顶550mm左右)  将部件(1)上的带钢钉入砖缝内20mm。两端由下向下插入木楔(3),两端同时用锤敲击,撑紧部件(2),使其紧固部件(1)及钢模利用木楔(4) 调整钢模板上皮高度,使其与设计圈梁上皮齐。取出临时支撑,即完成支模工序。

将(7)预制空心板直接吊装在已支好的模板上。利用(6)板头间的80mm间隙浇灌圈梁砼。

拆模时,打掉木楔(3)、(4),部件(1)轻轻一撬即可拆掉,部件(2)和钢模板自然就被取下来了。

这种支模方法不易出现缩口跑模等通病,能很好地保证砼的几何尺寸。各部件均能多次周转使用,省掉了常用的顶柱及50mm×100mm穿墙、锁口方木,操作工序简单, 大大加快施工进度,降低施工成本,而且有利于现场文明施工。

5) 模板工程的施工质量

模板工程的施工质量,必须做好拼缝严密不漏浆,支撑稳固安全不变形,标高和构件断面尺寸严格按图施工,按规定验收。对墙板节点的模板提前配置好,方便拆除安装,保证外观质量和断面尺寸。

6)模板的拆除

拆除支撑及模板前,必须请示项目经理部的同意后方可拆除模板。模板拆除时不得对混凝土表面造成损伤;梁板模板拆除前,必须在试压报告出来,满足施工规范的要求,方要拆除模板。模板拆除后,应做到工完场清。

7. 屋面工程

屋面工程施工前,凡进入隐蔽工程的施工项目时,应对前分项分部工程进行验收。防水施工前,基层应干燥、平整、光滑,阴阳角要做成小圆脚。屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须符合设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。

1  掌握施工操作要领

1)施工准备

对进库的防水卷材应进行抽样复试,其抗拉强度、延伸率、耐热性、低温柔性以及不透水性均应达到规定指标。

2)施工要求

保温层:保温层的厚度、坡度要根据设计要求铺设,表面平整、密实。

找平层:用水泥砂浆找平、拍实、压光。

3)排气管:在抹水泥砂浆找平层时,按6 米间距留设纵横排气道,十字交叉处安插排气管,沿女儿墙或檐沟留设分格缝,缝内嵌胶泥密封膏。

4)找平的表面必须平整整齐,坡度一致,无积水,不起砂。找平层与女儿墙、烟囱、管道、必须抹成圆弧状,以便铺贴屋面防水卷材。

2 施工工序

施工顺序:清理基层试铺、弹线卷材辊压、排气搭接缝密封处理青灰色油毡瓦屋面清理、检查、验收。

(1)清理基层:找平层表面必须清理干净,特别是檐沟、 落水口、排气道内的杂物均应清理干净。

(2)铺贴防水卷材:施工前先将卷材打试铺, 在基层上弹线定位。卷材长边搭接7cm,短边搭接10cm。

(3)自粘防水卷材铺贴要保持松弛态,不宜拉紧, 铺贴时应用压辊由卷材中央向两端压实,赶出气泡,避免空鼓、皱折。

(4)自粘防水卷材之间接缝粘结:待大幅卷材铺贴后, 对压实粘牢的接缝处,亦可再用密封膏进行封口处理,以确保严实。

(5)屋面防水卷材施工前,应将管道根、烟囱根、 落水口等节点周围以及转角处的卷材剪开,采用密封膏封固。

(6)屋面防水卷材施工完毕后, 应认真检查接缝和各节点部位的粘贴密封质量,以保证防水层整体质量严密,不渗水。

3 细部处理

卷材防水屋面一些细部大多数是变形集中表现的部位,如结构变形,基层和防水层收缩及温差变形等,这些部位易产生开裂而导致渗漏。对这些部位简称为一头、二缝、三口、四根采取以下处理方法:

(1)一头──选材收头

女儿墙四周留设1/4砖槽,槽下部采用水泥砂浆抹成斜面, 卷残压进槽内,用油膏封严,再用水泥砂浆抹女儿墙时抹收头。

(2)二缝──变形缝、分格缝

1                    变形缝:在变形缝上铺贴2层(附加一层)防水卷材, 各粘贴一边,以适应沉降变形的需要。

2                    分格缝:在分格缝处用沥青麻纱嵌密实,以防渗水。

(3)三口──楼梯口、出入口、落水口

楼梯口:为保证雨水不从楼梯口流入室内,楼梯口处加高且加强防水。

出入口:屋面的洞口容易踏破卷材引起渗水,因此在出入口入,采用双层防水卷材铺贴,以增强防水能力。

落水口:为保证屋面雨水迅速排出,落水口应低于檐沟,而檐沟必须坡向落水口,在初抹后还要放水试验,以保证坡度的正确。

(4)四根──女儿墙根、烟囱根、管道根、设备基础根

在女儿墙根、烟囱根、管道根、设备基础根与屋面交界处,均采用细石混凝土或水泥砂浆抹成圆弧状。粘贴防水卷材时,底部先贴一层附加层,上部防水卷材收头贴进凹槽内,并用密封膏封固。

管道根部采用细石混凝土拍成锥形,粘贴防水卷材时(底部先贴一层附加层),上部剪成三角形与管道粘贴牢固,并用密封膏封固。

4  把好检查验收关

1.屋面防水卷材贴完验收后,必须将卷残物理性能的检查报告及其他有关资料收集归档。

2.屋面不应有积水渗漏现象存在。检查积水或渗漏的一般方式有三种:在下雨后进行;浇水进行;蓄水的方法。

3.防水卷材的接缝必须粘贴牢固,封闭严密,不允许有皱折、孔洞、脱层、或滑移和其它缺陷。

4.落水口周边以及防水卷材的未端(收头)必须封闭粘贴牢固,并要把落水口和檐沟的尘土、杂物清扫干净,以确保排水畅通。

屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。

8. 基础工程

基础施工前必须按《建筑场地基坑探查与处理现行规程》进行探查处理。如果遇到异常情况或与地质勘查报告不符时,应与建设单位、设计院商定处理方案。

1)  施工工序

场地平整测量放线定位土方开挖运输边坡加固清理基槽问题基槽处理验槽封底。

2)  土方工程

土方开挖时,将采取有效措施,充分保证土体边坡、围墙、周围建筑及其公用设施的稳定和施工人员的安全。

地基基槽土方以人工开挖为主,开挖尺寸以设计图为准,且每边加宽300作为作业面,底部人工修理、清底。

为保证基础回填土的施工质量,将坡道设置在基槽以外。

3)土方填筑与压实

为了保证土方工程在强度和稳定性方面的要求,必须正确选择土的种类和填筑方法。

要求:含有大量的有机物的土、液化状态的泥、含水量大的粘土、粉状砂质粘土、混杂土等不能作填土之用。

填方施工应接近水平地层填土、压实。并尽量用同类土填筑,填土密实度,土的实际干容重用环刀法测定。

基坑、槽用素土回填。回填素土的压实系数不得小于0.93,分层分段碾压夯实。

基础施工完毕应及时清理基坑,并用素土分层回填夯实至室内设计标高,同时邀请有关部门进行基础工程的验收,合格后在施工上部结构。


5章  施工组织及施工进度计划

1施工段的划分

本工程施工全过程有基础工程、主体工程、装饰工程、屋面工程、设备安装工程,从基础工程开始到主体工程完成,分三施工段由北向南平行均衡流水施工。

2主要工序

本工程总的工程序为先地下后地上,先土建后设备安装,先结构后装饰。

基础工程:采取由下而上的施工顺序施工:

主体结构:施工时,采取平行流水施工,由下而上逐层分段流水施工。

装饰工程:主体结构完成之后,邀请质量监督部门对主体工程乾地质量检查,验收合格后,方可施工。施工时,自上而下逐层进行内装修,待女儿墙压顶完成后,自上而下进行外装饰。室内外装饰不分施工段,采承先内部、后外部。

根据本工程特点,为了有利于结构的整体性,减少建筑物的施工缝,因而,从基础工程开始到主体工程完成,采取平行流水施工:即:由北向南流水施工。

3劳动力安排

劳动力组织采用按工种分组施工的方式,统一调度各工种的施工力量组织施工。根据本工程的工作量、进度要求等因素,高峰期二班倒选用劳动力达185人。在装修期间和水、电、 设备安装工程由专业人员配合施工。

4施工管理机构和项目经理部的组成

为能够给贵单位承建优质工程,按目标工期提前完工,我公司把该工程列为重点工程和信誉工程。决定选派技术能力强、在丰富经验、工作作风过硬的、善打硬仗的精兵强将,并具有资质等级的项目经理和具有中级以下职称专业技术人员,组成项目部管理机构,全面负责该项目的实施。在施工过程中,公司将定期分批安排有关部门和有关人员对该工程的实施进行检查、督促,对施工方案进行改进、修正。为保证项目顺利进行,我们将贯彻重合同、守信誉的方针,全方位保证该项目标工程的顺利实施。

附件:《项目经理部管理机构图》《主要管理人员一览表》

5施工进度计划及措施

1. 进度计划监督管理

了保证工程按期完成,我公司坚持施工进度计划监督管理。并根据工程的实际情况制定工程年、季、旬、月、周作业计划及相应进度统计报表,按进度计划组织施工,接受甲方代表、监理对进度的检查、监督。

劳动力调动情况详见《劳动力动态曲线图》附后。

2. 施工进度计划

《施工进度计划网络图》附后

结构工程的施工周期,约占总工期的60%以上, 且易受自然气候的影响,当进入标准层施工后,人员、设备的运转日趋正常,为确保阶段工期的实现,分项工程工期按如下五个阶段进行综合控制:

1)基础工程工期28日历天。

2)首层、顶层工期各10天,标准层每6天一层, 主体结构共50日历天。

3)主体结构完成后,邀请建设单位、市质量监督站等有关部门对主体结构工程进行验收,达到质量标准后,方能进行室内装修工程,设备安装工程的预留、预埋、安装、调试和土建同时进行。

4)土建收尾工程25天。

5)根据当地气候,从2004年11月至2005年3月期间为冬季施工期,在进入冬季施工期之前,做好冬季施工准备工作。

6施工协调配合

本工程因其结构特点存在着多工种、多项目、多部位交叉作业。为了保证操作面的宽松而又能有效地利用,使操作工人紧张而有序的工作,水平及垂直运输平稳而又能满足施工需求,使整个现场施工有条不紊得进行,特制定如下制度:

1)现场项目经理、施工工长应从施工机械的有效利用及操作着手、合理、科学的调配劳动力,各工种、各作业班组应本着局部服从整体原则;辅助工序、穿插工序给关键工序让路的原则,服从项目经理部的统一管理,统一调配。

2)项目经理部每日及时召开碰头会,由项目生产副经理主持,及时安排当日工作协调事项和解决施工问题。

3)每周定期召开一次施工现场协调会,邀请建设单位有关人员和现场监理参加,对整个项目施工进行阶段性协调工作。协调会由项目经理主持,广泛听承各部分项目工程及其他负责人的汇报、要求和意见。考虑整体形象进度以及质量目标等因素,综合平衡工程施工的每个具体环节。

4)现场经营管理部门,作出切实实际的配合作业计划,安排好各分部分项、各工种之间的工作内容、工作时间、工作地点,尽可能避免工作存在同一时段范围内重叠。

5)项目经理实行阶梯统一管理模式。现场施工由项目生产经理统一安排、统一协调。项目生产经理的工作安排应科学、合理、周密。


6章  质量保证措施

1施工质量把关措施

1)严格按照ISO9002国际标准管理体系的要求组织施工, 把质量第一的方针全面落实到一系列经营管理于生产经营活动之中。认真贯彻谁施工,谁负责工程质量的原则,切实做好三检:自检、互检、交接检工作,确保各分部分项工程均达到质量标准。严格行建设部《施工规范》、《质量验评标准、规范》确保优良工程的实施。同时,严抓质量,每周召开一次施工技术会议,提高管理水平,增强工作责任心,对工程质量严格按图纸施工,不准违反操作规程。

2) 建材质量控制措施:严格贯彻执行材料管理规章制度。所有原材料、成品、半成品进入现场,必须是建设部核定的合格产品,必须有产品出厂合格证,并经甲方、监理同意之后,现场的质量检查员、材料员签字方可入库和进入现场堆放。水泥必须分期、分批、作安定性试验,钢材必须做机械性能试验;现场使用的砂、石子必须过筛,砖头必须浇水湿润,不合格的材料禁止使用。工程中使用的设备、器具、暖卫材料,其品种、规格、技术性能,均应符合国家现行标准与工程的设计要求。凡用于工程安装的材料及设备,必须符合国标、部标的有关规定,具有材质证明书、出厂合格证、使用说明书等才可使用。

3) 按不同工种作业的各小组,挂牌工,责任落实到人,严管重罚,杜绝违章操作,禁止偷工减料现象的发生,达到工完场清。

2施工现场监督检查

1)在项目负责人的领导下,负责检查监督施工组织设计的质量保证措施的实施,组织建立各级质量监督体系。严格监督进场材料质量、型号和规格、监督班组操作是否符合规范标准。

2)按照规范规定的分部分项工程检验方法和验收评定标准,正确进行自检、互检、交接检实测实量,填报各项检查表格,对不符合工程质量要求的分部分项工程,提出返工意见。

3)组织定期安全检查,查出的问题在限期内整改完毕,发现危及职工生命安全的重大安全隐患,有权制止作业,组织撤离危险区域。建立防火措施、督促有关人员做好施工安全技术管理。


7章  工期保证措施

1建立严格的施工进度计划检查制度

施工中严格按照网络计划来控制施工进度与各工种的插入时间,施工管理人员根据总进度计划制定详细的月、旬作业计划,合理安排工序搭接和施工流向。为防止进度落后,项目部每日检查当日的施工进度情况,做到当时进度当时完成,今天不影响明天,上道工序不影响下道工序,对影响进度的关键部位,项目经理亲自指挥。如遇特殊原因或不可抗拒因素延误某项工序的进度,项目部将千方百计抢时间、充分调动各级施工人员的积极性和一切施工力量,在最短的时间内将进度抢上来。

2保证材料及外加工构件的供应

开工前组织有关人员做好分部分项工程工料分析表,根据施工图预算提出材料、成品、半成品加工订货及供应计划。做好施工机械的落实以及材料的采供工作。根据《施工进度计划网络图》确定材料进场时间。

3土建与安装的配合协调工作

在施工中,双方要相互创造条件,合理穿插作业,同时均要注意保护对方的成品和半成品。在项目经理统一安排下,每周召开一次现场协调会,积极主动解决好各工种之间的配合等方面的问题。选派有多年施工经验,善打硬仗的施工队伍,集中施工力量,充实组织管理机构。按施工进度计划网络图,合理安排劳动力及材料供应工作,提高施工效率。根据工程结构特点,分出主次部位,按照施工顺序、施工工艺进行立体交叉作业,以确保工程按期完成。

4实行资金专款专用

我公司对项目部资金实行专款专用的管理办法,实行一支笔审批制,工程资金一律由项目经理批准后方可动用,确保本工程资金专款专用。


8章  施工部署

本工程中标后,将开展创建文明工地活动,主要采取对建设工程质量、安全生产、文明施工、降低噪音、保护环境等一系列的具体要求,我们的口号是建精品工程,展我司雄风特制定创建目标。

1质量目标

质量目标:合格工程

1)保证合同承诺,交付满意产品;

2)单位工程合格率100%,

3)全面履行质量责任终身制的保修责任,科学施工、严格管理,让业主放心满意,工程产品交付后的回访率及维修率达到100%。

2工期目标

本工程要求工期为150日历天,计划2006年11月开工,2007年3月竣工。

工期总目标:2001年12月达到完工验收标准,2002年1月前达到竣工验收标准。

在特殊情况下,分三班轮流上岗作业,加快施工进度,缩短施工周期性,同时向市上有关部门提出申请,延长施工时间,经同意后方可施工。

我们充分利用早6点至晚10点的时间, 以极大的热情和旺盛的精力,投入到现场施工中去,从而保证较高的生产效率,确保工期提前完工。

3安全管理目标

安全管理工作以安全达标为中心,以目标管理为目的,以检查评比为手段,狠抓落实和兑现。 从基础工作开始, 我们建立16项安全管理措施,8项管理台帐。 其次制定严格的检查考核办法,并与个人的经济利益挂勾,同时加强班组建设,制定班组安全活动的考核办法。通过上述措施,巩固达标成果。

安全达标目标:以安全为本,突出抓好现场管理。达到全员无人身重大伤亡事故,安全达标在75%,力争100%达标。

4文明工地管理目标

上半年达到市级文明工地标准。

重点开展创建文明工地活动,主要是以人为本,重点培养职工的爱岗敬业精神,突出抓职业道德教育,提高职工队伍的综合素质。

5以科学管理为目标

我公司以科技进步为本,采用国家建设部推广应用的二项新技术,加快工程进度,降低工程成本。

6抓好施工现场环境建设

抓好施工现场环境建设,严格实行噪声、建筑垃圾综合治理。做到施工扰民,不破坏生态环境,保证施工现场的治安管理,使施工生产区、办公区、生活区做到环境整洁,紧张有序。

我们采用8小时工作制,分两班上岗作业, 本工程位于家属区,为尽可能减少噪声,对周围居怕影响,凡遇夜间施工易产生噪声的施工项目和加工制作,项目部将进行施工调整,避开夜间休息时间。

围绕上述目标,健全管理体制,明确责任。对项目的实施,实施项目管理、核算、质量、进度一条龙负责制。

采用先进的施工工艺,施工技术和施工机械,高起点、高标准、高目标、严要求的组织施工。施工中,严格按照规范化管理程序,每一个职能,每一项工作落实到人。

采用计算机管理,信息传递均以书面形式完成。

充分利用经济的杠杆作用和组织手段,激发和提高现场管理人员和操作人员的建设热情和工作责任心,加强全体人员重科学管理、重质量、重文明施工的责任意识,使本工程能够保质、按期、安全的顺利完成。


9章  施工技术措施

1采用新技术、新工艺

本工程拟采用建筑业推广的二项新技术,其可行性分析如下:

1)  钢框竹胶合板

钢框竹胶合板技术,经我项目部在多个工程中的使用情况总结良好,其成本及经济效益与钢模板、木模板比较,有轻便快捷、整体良好,经济效益可观。本工程将予以采用。

2)计算机现代化管理系统

为提升我公司建筑施工现代管理水平,进一步推进项目部在施工管理过程中的计算机应用,使企业的整体竞争力和项目管理科学化得到较大的提高,我公司针对本工程的特点,配置由北京梦龙软件开发公司研制的《项目管理动态控制系统》软件,目前已定期对管理人员进行培训。

本工程若中标,我公司将在本工程施工管理过程中应用三大控制两大管理软件系统,解决施工计划管理、进度控制、透明延伸,以人为本的管理平台应用管理系统。

同时,施工现场将采取现代化管理方式:全面进行办公室计算管理、人事管理、材料管理、财务管理、预算管理、劳资管理、建筑资料管理、成本核算等各个方面,方便、准确、快捷使项目管理系统化、智能化、规范化。

3)采用二项新工艺

圈梁砼硬架支模法、钢筋电渣焊施工工艺。

2建立严格的技术管理体系

我公司针对该工程的特点,特派施工管理能力强、技术专业性高、施工经验丰富、工作责任心强的人员组成现场技术管理体系,由乙方工程技术质量人员组成,主要解决施工过程中碰到的技术问题,严格控制工程施工质量。施工技术人员在单项工程施工前,按照施工方案,精心组织施工以此来保证工程的顺利进行。

3施工过程技术控制

1)施工前,认真组织各专业技术人员,熟悉掌握图纸和进行专业技术图纸会审,进行设计交底,施工技术交底。在分部分项工程施工中,每进行一道工序,经检查验收不合格的,不准进行下道工序,对操作人员先进行技术交底,用简单明确的文字构成施工任务单,发给各操作人员后再施工。

2)必须严格遵守技术复核制度,对建筑物的方位、标高、高度、轴线、图纸尺寸、误差等作复核记录,工程监理人员复查,无误后进行资料存档管理。

3)认真做好每项技术复核和隐蔽工程验收工作,实行混凝土浇灌令签证制度,没有工程技术负责人,监理和有关工长、质检员签字,不进入下一道工序。隐蔽工程施工时,质量检查人员专业技术负责人和质量检查员必须共同进行监督,确保工程顺利进行。

4)严格贯彻实行计量管理各项规章制度。加强施工现场和计量管理工作,督促现场专职计量人员做好计量器具的使用和保管工作。对混凝土、砂浆、灰土等准确计量,以确保工程质量。

5)专门负责设备安装技术工作的人员,要求在现场办公,处理问题不过夜,实行层层负责、层层交底制度,对施工工艺和特殊施工技术的要求和注意事项,给各班组交代清楚。对涉及修改、质量问题,必须征得建设单位和设计院的同意,针对此问题制定出可靠的技术措施。

4冬季施工管理措施

明确责任,做好冬季施工技术交底,确保每个工序按规定、规范、技术措施组织施工,要认真做好冬季施工记录,整理好施工技术档案。

入冬前,要对现场的技术员、工长、施工员、材料员、试验员及主要工种的班组长、测温员、司炉工、电焊工、外加剂掺配和高空作业人员进行技术培训,掌握有关冬季施工方案、施工方法、质量标准,掌握必须的技术工作和操作要点。

在冬季施工过程中,对于防冻剂掺量,原材料和加热、混凝土养护和测温、试块制作的养护及保温、加热设施的管理等各项冬季施工措施,都要设置专人负责,及时做好记录,并由工程主要技术负责人和质量检查人员抽查,随时掌握质量状况,发现问题及时纠正,切实保证工程质量。

在冬季施工期间,必须指定专人掌握气温变化情况,及时传达气象信息,并随时做好气象记录,并有针对气温骤然降的技术措施和物资准备。

主要项目工程技术措施

(1)  砌筑工程

日平均气温在+5以上时,可按常温施工方法进行。

日平均气温在010,应用热水拌和砂浆, 并掺入拌和用量3%的氯化纳(食盐),低于-10掺入5%的氯化纳。

砌筑材料应做到:

A.浇砖必须在正常气温下进行,砌筑时应适当浇水湿润,湿润后暂时不用的砖块,用草帘覆盖。

B.冬季砌筑砂浆的稠度,宜比常温施工时适当增加,可通过石灰膏的办法来解决。砂浆在使用时,温度不应该低于5

C.拌和砂浆用水加热,温度在超过80时,应注意水不得直接于水泥拌和,以防止发生假凝现象。

D.冬季搅拌水泥砂浆的时间应适当延长,一般要比常温期间增长0.51倍。

E.严禁使用已经遭冻结的砂浆,不准再以热水掺入冻结的砂浆内重新搅拌使用,也不宜在砌筑的水泥砂浆内掺水使用。

施工要求:

A.在保证砂浆的砌筑过程中,满足最低温度要求,调制砂浆应做到随用随拌,不应一次调制过多,堆放时间过长。

B.砖砌体的水平和垂直灰缝的平均厚度不可大于10mm,个别灰缝的厚度不可小于8mm, 施工时要经常检查灰缝的厚度和均匀性。下班前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌体上表面加以覆盖。冬季施工每日砌体高度及临时间断处高度差均不得大于1.2米。

(2)混凝土及钢筋混凝土工程。

冬季配置的混凝土,应优先选用硅酸盐水泥,水泥标号不应小于425号,水泥用量不宜少于300公斤/立方米,水灰比不应大于0.6。冬季施工用混凝土,其搅拌时间比常温情况下增加50%。

钢筋混凝土工程:

A、外加剂的选用:应该选用符合国家标准,具有产品合格证、产品使用说明书的产品,掺入数量严格按配合比执行。

B、冬季混凝土保护:当温度低于-10时,应对侧模的梁注表面用塑料薄膜和草帘覆盖。

C、混凝土工程外掺剂使用时,应该注意:外掺剂的运输、堆放等要严格按照产品说明进行:使用外加剂时,必须设有专人负责,以保证配合比的准确,严禁误掺或者掺入数量不准等。

对冬季施工有特殊要求的及不在上述范围内的问题,可直接与建设单位、设计部门、监理部门联系,订出专项措施。其它未尽事宜,参见《冬季施工规范》和国家有关标准、文件。

5雨季施工管理措施

为加强建设工程冬季施工技术管理,确保工程质量,提高经济效益,根据该工程冬季施工项目,特制定技术管理措施:

该工程地质条件较为复杂,为保证建筑物的正常使用,根据该工程的特点和工程要求,因地制宜,采取综合措施,做到技术先进、经济合理,特制定以下措施:

1)严格执行国家有关标准、建筑施工规范。

2)及时了解现场情况,以及地下墓、坑、管道等情况,采取针对措施和加快清理工作,确保基础工程按期施工。

3)在进行基础工程过程中,为了确保工程正常进行,采取有效措施防止雨水浸泡基础。现场布置的临建给水管道,埋地暗敷,所有给水管道、蓄水箱、排污水沟等远离建筑物。给水管道埋置前,先进行水压试验,当确定不漏水时方可使用。

4)主要施工机械设置防雨蓬,确保机器正常运转,雨天不影响正常施工。

5)混凝土浇筑时,设置宽幅面防水塑料雨布,雨天边浇筑、边覆盖。逢雨季时,穿插室内作业,工期不受影响。

6)为防止雨季施工期间,场地内必须排水畅通无阻,电气设备必须有防雨、防雷、避雷措施。机座要保持一定的高度,配电箱、电机、电焊机等要有防雨罩,各类施工机械设备,应在雨季之前普查一遍,做到安全可靠。


10章  机械设备配备情况

本工程施工机械分为两类:一类为运输机械,另一类为加工机械。在本工程进入多种交叉作业时,垂直运输机械的调配和利用,将成为影响工程进度的主要矛盾,项目经理部将根据工程进展及工程需要认真研究、充分利用、合理安排。

在整个施工过程中,动力组要加强机械的保养和检查。定期检查,及时解决问题,使现场施工机械在整个施工期保持良好的运输状态。垂直运输:主体工程、装饰工程由二台快速提升架完成。

加工机械:参见《主要分项工程施工方法》中的内容,其安全操作要求均按照有关机械设备操作规程进行施工。

附件:《施工机械设备计划一览表》。


11章  安全施工措施

1安全生产组织机构

安全生产是本工程施工过程中必须始终常抓的大事,为切实做到安全施工,我公司将贯彻项目经理是工程施工,是安全第一责任人的原则,并在项目经理部成立之后建立安全工作小组。

2安全保证体系

为了保证工程安全工作的各项管理制度及安全管理措施层层落到实处,工地安全工作组织机构为了确保工程安全生产,按期交付使用,特建立安全保障体系。

3安全用电管理措施

电源从建设单位配电室中引出,接入施工现场总配电箱中,在现场分设主干线、分路供电、分柜控制,在每个施工段里,均设有为小型施工机械供电的电源箱。施工现场总箱、开关箱、设备负荷线路末端处设置两级漏电保护器,并具有分级保护的功能,防止发生意外伤害事故。

现场电源电缆埋入地下50cm深,线路采用三相五线制,并进行保护接零,所有保护线末端均作重复接地。

施工现场实行分级配电,动力配电箱与照明配电箱分别设置。分配电箱与开关箱距离不超过30米,开关箱与所控设备水平距离不超过3米。

开关箱内设一机一闸,每台用电设备有自己的开关箱。

施工现场的配电箱安装要端正、牢固,楼层的移动电箱要装在固定的支架上,固定配电箱距地面1.8米, 移动配电箱距地1.6米。

配电箱内的各种电器,应按规定紧固在安装板上,箱外架空线及箱内线采用绝缘导线,绑扎成束,并固定在板上。

4现场保卫治安安全措施

1)现场设立八人组成现场治安保卫小组,其中由一人担任组长。夜间轮流巡逻,重点是仓库、工棚、现场机械设备、成品、半成品等。

2)门卫值班室,由三人轮流值班,白天对外来人员和进出车辆及所有进出物资登记,凭证件出入,夜间值班护场。

3)加强对外来民工的管理,入住现场民工检验其身份证,并办理暂住证,非本工程的施人员不得住在施工现场,特殊情况要保卫科负责人批准。施工现场建立门卫和巡逻护场制度,护厂人员佩戴执勤标志。

4)办公区、宿舍、食堂设专人管理,制定防范措施,防火、防爆、防毒、防盗,严禁赌博,打架斗殴。

5施工现场消防安全措施

1)现场建立防火责任制,在组织施工时落实安全用火要求,实施防火措施,明确责任,落实到人。

2)在施工过程中实施安全消防交底制度,形成书面文字。

3)在进行现场平面布置时,施工干道兼作消防通道,宽度不小于3.5m,道路不准堆放材料。

4)在本工程平面布置范围内的临时设施、仓库、材料堆场要有足够得灭火工具和设备,对消防器材有专人管理,定期检查。库房易燃易爆品要设置库房保管。

5)注意工程施工不同的施工阶段的防火要求,特别是后期装修阶段,对材料、电气焊要加强管理。

6施工现场机械设备安全措施

1)现场机械设备的安全必须符合有关验收标准。

2)现场机械设备的使用操作必须符合有关操作规程。

3)机械设备操作人员必须持上岗证。

4)经常注意现场机械设备检查、维修、养护,严禁机械带病作业,超期限作业。

5)尤其注意本工程现场塔吊,施工井架的防雷、避雷装置有效齐全。

6)对现场各类机械操作人员施工前,要进行书面安全技术交底。对使用各种机械及小型电动工具得人员,先培训,后操作,有专人现场指导,对违章操作的人,立即停止并严肃批评。

7)每周由项目经理组织有关施工人员对现场机械安全措施的落实情况进行检查。

7施工现场用电安全措施

机械所配的电缆线、线号不低于电机规定,临时用电完毕后收线归库。

各工种交叉施工时,楼层必须是专用电箱,不许蜘蛛网式用电。

现场用电由专业电工负责架接,线路通过脚手架时,电线加绝缘套管,不许电线于任何金属物体直接接触,接好线路后方可使用。严格执行三相五线制架设线路,不得随意乱接电线,闸刀装箱加锁,夜间作业照明线路,不使用时必须断电,配电箱中设施漏电保护器。

8建筑施工安全措施

1)现场各级管理人员认真贯彻预防为主,安全第一的方针,严格遵守各项安全技术措施,对进行施工现场的人员进行安全教育,树立安全第一的思想。

2)各项施工班组应做好前进、班后的安全教育检查工作,安全文字交底,并实行安全值班制度,做好安全记录,施工现场设专职安全员。

3)进入施工现场得施工人员注意使用三宝。不戴安全帽不准进入施工现场。

4)对本工程的四口要焊接铁栅栏门或者用钢管架进行围护,并悬挂警示牌。

5)楼梯踏步及休息平台要设置防护栏杆,立面悬挂安全网。

6)本工程底层四周及建筑物出入口处搭设防护棚。

7)外侧钢管架要搭设方案,对施工人员要用文字交底和专人管维修理。

8)高处作业时严禁抛投物料。

9)各分部、分项工程施工前,必须进行书面的安全技术交底,项目经理每周组织一次安全生产教育和安全生产检查评比活动。检查内容:

施工现场的动力、照明线路和配件装置;

所有机械设备的安全防护设施齐全有效;

井架的运行系统、脚手架、通道的安全防护;

库房、办公室、生活区、安全卫生、场容整洁。

10)高温季节施工时应该注意:施工人员的生活卫生、 环境卫生、做到防治中暑、中毒,防治疾病。冬季施工时,不许随便生火取暖。

9架子工程安全措施

外架采用钢管、扣件等材料必须符合有关标准要求,外架不容许超载作业,外架拆除前必须进行书面安全技术交底。

外架底层和施工层,必须满足铺架板和安全网,外侧挂设密目安全网封闭。

脚手架、井字架钢管底必须按规定必须垫上木板,要夯实,三米距离应斜撑,以加强强度,严禁攀登脚手架,以及座垂直吊篮上下,经常检查脚手架避免出现倾斜等情况,如果发现上述情况必须立即纠正。

所有高空作业人员,必须按规定佩带安全装置,严格按照安全交底作业、对违反安全作业的人员,及时提出批评纠正或经济处罚。

安全管理人员要做到:眼勤、腿勤、嘴勤,要经常深入现场善于发现隐患,对危险情况要积极采取有效安全防护措施,确保人员安全。

遇五级以上大风和雨雪天气时,应停止外架作业,架子搭建不得在夜间进行。架子工长及安全员对架子的搭设必须检查验收,并填写验收单。

本工程施工现场狭小,为了确保现场内外来往人员的安全,决定采用封闭式施工。现场周围用砖砌围墙,建筑物主要通行道路上方设置安全防护道棚,工程在进入主体结构时,钢管架四周采用绿色防护网和安全网防护。在保证院内环境卫生的前提下,现场周围,主要通行道路派专人负责打扫卫生。


12章  文明施工措施

1创建文明工地的目标

根据我公司制定的文明施工管理目标,将本工程建成市级文明工地。我们充分认识到文明工地是建设是体现施工企业管理水平的一个重要标志。因此,依照文明工地建设有关规定的文件精神,教育职工从自身做起,保持良好的精神面貌和文明施工行为, 上下齐心协力将本工程工地建成文明工地。

2文明工地管理体系的建立

我公司有幸中标,进入现场后,项目经理部将专门成立创建文明工地领导小组,设专人进行管理,由项目经理负责,并制定切实可行的文明工地管理措施,同时利用职权经济杠杆手段进行层层落实。这样,在本工程项目的施工现场就建立了比较健全的文明工地管理体系,并作为整项目工程管理机关中的一部分,直接参加工地现场的管理工作,从而保证创建文明工地各项制度和措施能够层层落实到实处。

3认真搞好场容场貌

施工道路、大门的规划

道路硬化:施工现场的施工干道均采用C15 砼硬化处理。

道路排水:在施工道路两边均做明排水沟,并用水泥盖板覆盖,做到雨天无积水。

道路照明:在道路两侧每隔30米设一路灯照明。

门卫:在大门一侧设临设两间,作为门卫和接待室,并设电话机一部和信报收集箱。门前设置报刊栏等,在大门比较显要的位置设立七牌一图。即:工程概况牌、施工人员简牌、安全纪律牌、安全生产技术牌、十项安全措施牌、防火须知牌、卫生须知牌、施工现场平面布置图。

大门内外卫生:在施工道路两旁每30m设一垃圾桶, 并设专人对场内外道路进行一日二次的清洁。

4进场材料堆放规范化

钢材、管件堆放:现场施工用钢材、管件,根据平面图和现场情况分量、分规格、分时间进场,合理有效利用进场有限空间位置,对进场的材料要分类堆放整齐,并挂上标签牌,做到一头齐、一个面、一条线。

分散材料:对机砖及其它散状材料,根据现场实际情况及平面布置图码放成垛、成行、高度不超过1.50m, 对空心砖要成垛成行堆放,高度不超过1.80m。所用砂、石、 石灰要存放成堆,不得混杂。

水泥存放:水泥分期分批存放在水泥库中,水泥库应做到防水、防潮、分品种标号堆码整齐,离墙不小于10cm,垛底要架空,垫高要保持通风,抄底使用,专人管理。

5生产区文明施工管理

本工程生产区的文明管理将由创建文明工地领导小组总负责人进行直接管理,狠抓落实。从职工到管理人员,从周转材料的拆除堆放到组合安装,从各分项工程的施工准备到施工完毕,要切实始终的贯彻落实文明施工的总要求。同时,要通过各种活动经常对职工开展教育工作,增强工人的敬业精神和职工道德,全面提高工人的精神素质。从而使全体工人在思想上牢记树立起文明施工的思想观念。

按照本方案建立的文明施工管理体系,制定文明施工责任制,划分区域,明确管理负责人,实行挂牌制,落实到个人,做到现场清洁整齐。

施工生产区域临时用电、用水将设置专人管理,不得长流水、长明灯。

工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,丢洒在楼梯、楼板上的水泥砂浆、混凝土要及时清理,落地灰要回收过筛使用。

砂浆、混凝土在运输过程中,做到不洒、不漏,反之要及时清理。

随着楼层的增高,要及时采取围护遮挡措施,使外观整洁,并及时悬挂具有鼓舞性,感召力的巨幅标语。

对于现场的机械设备,统一用黄色油漆涂刷,配电箱用淡绿色油漆涂刷,并经常保持机械设备的机身及周围环境的清洁。机械的标记、编号明显、安全装置可靠。

施工区内的零散碎料、垃圾渣,要及时清理至工地临时的垃圾站,每周将收集的垃圾向批准的垃圾场倾倒一次,运输车辆不能抛洒出场。

施工场地要干干净净,没有乱七八槽的各种杂物,且每隔一层楼,专门设一间吸烟室、小便室,二室门上均有挂门帘。

工地施工现场危险区域要悬挂明显标牌、警示牌。

6生活区文明工地管理

施工现场的临时设施包括:生活区内厕所、食堂、宿舍、办公室、娱乐室、卫生室等,必须严格按照施工组织设计确定的施工平面布置,搭建整齐。

生活区的临时用水、用电设专人管理。

在生活区、办公区,将根据实际情况设置相当数量的宣传标语、黑板报,并及时更换内容,切实起到鼓舞人心,表扬先进的作用。

我们要经常保持办公室、食堂、宿舍、仓库及其周围地区的清洁,建立卫生区域,每日二次设专人打扫卫生。

工地食堂的墙裙、灶台、买饭台统一用白瓷片镶贴,地面铺设防滑地砖,在使用过程中要做到整洁卫生,使生、熟食物隔离,案板分开,并且采取防苍蝇、防尘措施。

在生活区内设水冲式临时厕所,用白瓷片镶贴,设专人打扫,保持其清洁,设有一个加盖子的简单化粪池。门窗齐全,投药撒白灰。

7其它方面文明工地管理

在管理过程中,我们将实行严格的门卫制度和群体形象制度,所有现场管理人员及工人必须佩戴胸卡,统一穿戴劳动服,工人一律戴黄色安全帽,管理人员戴红色安全帽,并配有公司的标志帽徽。清洁工人用其食堂炊事人员一律穿白色卫生服。如果我公司有幸中标,我们将根据本项目的特点及现场的实际情况,建立、健全其它各项制度、岗位责任制,并每周检查一次具体实施情况,实现本项目创建文明工地管理目标。


13章  竣工交付使用后的回访工作

我公司按照图纸设计要求及现行的有关施工规范要求精心组织施工,使本工程如期竣工,并达到优良工程标准。交付使用后,我公司将按照建设部《建筑工程保修法》的要求,定期回访,认真及时处理保修问题,保障工程使用阶段的质量,实现我公司对该工程质量  终身负责的承诺。

工程竣工后,我公司组织专业保修队,并由项目经理担任组长,专门为用户服务,随叫随到,及时处理发现的问题。保修队在规定义务维修期满后再延长一年。

保修队撤离后,每半年进行一次回访,并由副经理担任。竣工后,继续对本工程进行沉降观测,其沉降稳定后,仍然坚持每二年进行观测一次,并做好记录。


14章  附图表

主要技术、管理人员配置表

施工工艺流程表

设备安装工程施工组织管理机构
