质量通病图集三

工序节点

名    称

要   求   与   做   法

防雷与接

地装置的

安装

外露的避雷针(带)及引下线等防雷装置,当选用碳素型钢时,须作热镀锌处理。镀锌层被破坏时须补涂防锈底漆后再涂面漆。

当用圆钢作避雷针(带)及引下线时:

(1)连接应采用双面搭接连续焊,焊缝长度不小于直径的6倍,焊缝外观应良好。

(2)转角处的弯曲半径应正确,一般R60mm。

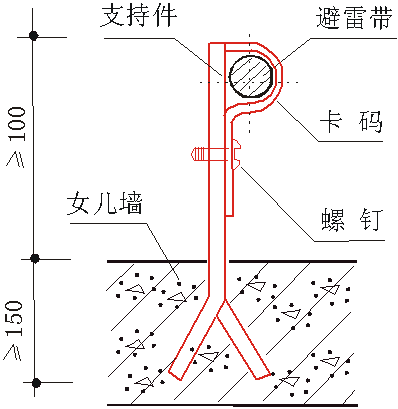

(3)外露的避雷带应采用热镀锌的专门夹式支持码支持,避免支持件与避雷带焊接(如图示)。

(4)避雷针(带)及引下线等应横平竖直,牢固可靠;无倾斜,弯曲和高低起伏

用钢管作防雷接地装置(含针、带等)时,管壁厚不应小于2.5mm。管对接焊时,管内应设置合适的衬管。补管外径应与被连接钢管内径相吻合,衬管长度不应小于其外径的4倍。

从接地体引上的保安接地和防雷接地干线(利用建筑物钢筋除外),应在距首层地面1.5-1.8m处设置断接卡,断接卡处应有明显的地标志及可靠的保护措施(如带有门锁的保护箱等)。利用建筑物钢筋引上的,也应在距首层地面1.5-1.8m处引出易于操作维护的永久性测试点。测试点应有明显示的接地标志及可靠的防损防腐措施。

工序节点

名    称

要   求   与   做   法

电 气 线

路、电气

照明器具

和箱、盘、

柜安装

插座、螺口灯头的接线须正确,严禁调错及漏接。

同一房间内高位和低位开关、插座的安装标高应一

  致,允差5mm;并列安装的开关、插座应平齐,允

  差0.5mm。

对地面的安装标高低于2.4m的金属外壳灯具和其

  它电器,其金属外壳须可靠接地保护。

顶棚的灯具和器具应专门设置独立的固定吊点。

顶棚内的灯具外壳应设有管孔或带管孔的接线盒,灯

  具的金属外壳和金属线盒应设接地端子。

箱、盘、柜上装有电器的可开启门或面板应用合适

  截面的裸铜软线与箱、盘、柜体作跨接。

同一建筑物内的各相线应分别为同一种颜色(如黄、

  绿、红色),地线必须为黄绿双色,零线宜为淡蓝色。

干线和支路的空气、漏电开关配选应正确合理,产

品质量可靠。

工序节点

名    称

要   求   与   做   法

镀锌线管

敷设

线管与线槽(盒)、箱、盘、柜等连接时,严禁用熔焊方式开孔,且应采用内外迫母锁紧固定,管端螺纹外露2-3扣(<5mm)。管口应有护线塑料套咀。

在安装壁灯、吸顶灯、吊灯等电器的部位应设接线盒。

跨接地线应采用专门的接地线卡并正确选用跨接导线,且连接牢固可靠;不应采用熔焊跨接。

在露天和潮湿场所明装时,不得用薄壁线管。其配套的盒、箱应齐全可靠。铁盒、箱及有关配件用热镀锌件。

明配(含吊顶内)的线管应排列整齐美观。支(吊架、卡码设置合理,固定点间距均匀;其中管卡与终端、弯头中点、电器器具或盒(箱、盘、柜)边缘的距离均宜为150-500mm。

风管安装

风管的连接应严密,无脆裂,缝隙应填密封胶。

保温棉应与风管外表面紧贴严密,胶钉应牢固且间距合理。

风管系统应按规范装设防火阀。

支架应按规范设置。

工序节点

名    称

要   求   与   做   法

空调水系

统与风机

盘管安装

冷凝水管道坡向合理,无渗漏,运行前应作排水试验。

冷冻供回水管严禁渗漏,且保温严密、到位。

三速开关接线正确,各档风速应有明显区别。

电梯安装

电梯机房设备安装:

(1)曳引机承重梁的非支承部位应明显离开楼地面,严禁在梁底填塞建材。

(2)控制柜正面和维修侧面距墙面均不小于600mm,且距机械设备不小于 500mm。

(3)钢丝绳与楼板孔边间隙均应为20-40mm,楼板通向井道的孔四周应有不低于50mm高的防水台阶。

(4)电线管(槽)的敷设也应符合建筑电气装置的有关施工规范。

电梯轿厢层站、部件的安装:

(1)指示信号清晰、准确,光电数码管无缺画;面板平正、无缺损,且不应嵌入墙面。

(2)层门地坎高于装修完成地面2-5mm。

(3)防止门夹人的安装保护装置(安全触板或光电装置)灵敏可靠。 安全触板动作的碰撞力应不大于5N。

工序节点

名    称

要   求   与   做   法

检查井、

沉砂井、

井环、盖

与道路路

面接顺。

1、井盖高度与路面高程一致。

2、井砌完后,应及时装上预制井环。安装前应校核井环面标高与路面标高是否一致。无误后才许坐浆垫稳。

3、井底应平顺,不得有建筑杂物,管底与井底位置要准确。

4、一定要保证井的收口砖数,用M10水泥砂浆砌双偶砖,内壁1:2水泥砂浆批档15厚,且井环的灰缝要平整饱满。

5、井框、井盖必须完整无损,安装平稳,位置正确。
