脚手架方案-开阳里

目      录

一、工程概况              2

二、施工准备              2

三、脚手架搭设              3

四、脚手架配套设施              4

五、安全网搭设              4

六、脚手架拆除              4

七、安全文明施工              5

八、附图              5

1、双排脚手架平面图              6

2、立侧面结构截面图              7

3、卸荷做法图              8

4、拉接点做法示意图              9

一、工程概况

1、  本工程为开阳里一区4#配套公建,结构形式为框架剪力结构,檐高33.55米,局部高度40.200米,±0.000米以下两层,地上8层(不含电梯间高出屋面部分),地上层高4.8米,3.5米两种,首层至3层层高为4.8米,4层至8层为3.5米,建筑面积:10404.6M2

2、  本工程采用双排扣件钢管式脚手架,沿建筑物四周搭设,其功能为:主体结构施工时,作为防护架子;局部脚手架作为外墙支模附助架子,以及堆放少量材料,装修时作为外装修脚手架,承载施工人员和装修材料,脚手架,脚手架承载能力为200kg/m2

二、施工准备

1、手架材料选择:

u     钢管Ф48-51mm,壁厚3.5mm,立杆大横杆长度6m、4m、2m三种,小横杆长度1.5米,无压扁或裂纹。

u     扣件(十字扣件、旋转扣件、对接扣件)无脆裂,变形,滑丝、无严重锈蚀、弯曲。

u     脚手板采用5cm厚,4 m长,宽20-25cm,左右,使用黄花松板材。

2、脚手架搭设前,肥槽回填土必须按要求回填夯实(回填土为28灰土,分层夯实厚度为25cm),回填完毕后,基底的高度高于外侧地面100,基底的表面进行平整,平整度控制在50以内,基底处理完毕后,沿里外立杆所在的位置纵向满铺50厚脚手板,作为立杆的底座。

三、脚手架搭设

1、 脚手架高度为34米,宽度为1.2米(立杆内侧净距)。脚手架

立杆纵向间距1.5米,脚手架高度10米以下设双立杆,大横间距1.7米,小横杆间距1.5米。

2、          脚手架立杆接头对接,相邻两根立杆,接头错开不小于50 mm并不在同一步架内,同一步架内外,上下相邻的大横杆的接头错开,不在同步架和同一跨间内,其错开的水平距离不小于50cm。

3、          剪刀撑设置由脚手架一端开始,沿纵向立杆每陋5-7根立杆设一组,脚手架高度10米以下剪刀撑沿双杆剪刀撑接头采用两个回转扣件,搭接,搭接长度不小于60 cm,与地面角度为45-60度,剪刀撑杆与立杆小横杆结点处均由扣件接连接。

4、          脚手架其它各杆连接伸出端头不小于10 cm,以防止杆件滑脱。扣件螺丝拧紧适度,力矩控制在45Kg/m左右。

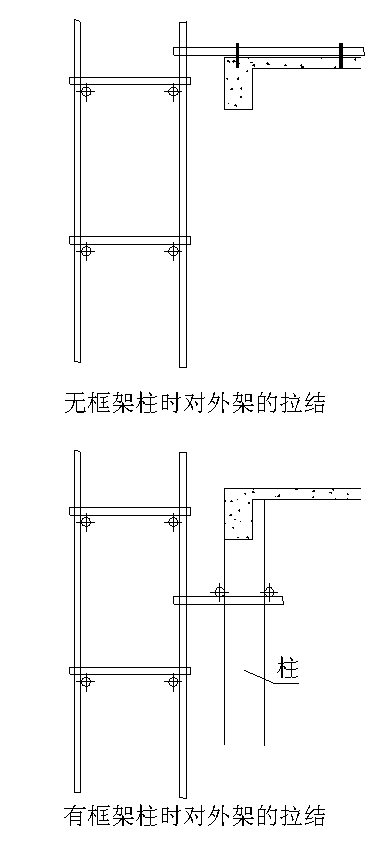

5、          脚手架每层与结构拉结,拉结点水平距离(见脚用架平面图),拉结点处结构砼设钢筋预埋件,结构与脚手架拉结材料采用Φ6钢筋,同时在拉结点处设可靠支顶,操作时保持各拉结点均匀。

6、          脚手架立杆垂直度不大于立杆高度的1/300,大横杆在每一面脚手架范围内的纵向水平高低不大于5cm。

7、          脚手架操作面满铺脚手板,设护身栏杆,脚手板距墙不大于20cm,脚手架对连接时,探头板不大于20cm。

8、          脚手架在20米以上高大架子应有卸荷措施,在地上五层采取卸荷措施,拉接时使用钢性材料拉接牢固。

四、脚手架配套设施

楼层西侧搭设卸料平台架,西南侧脚手架内外排之间搭设之字形马道,马道坡度小于1:3。在西北侧预留出装修室外电梯位置

五、安全网搭设

1、     设脚手架外纵横杆,内侧由下至上满挂密目安全网封严。

2、     双排脚手架内首层标高处,沿内外大横杆设水平兜网,往上每隔不大于10米设水平兜网一道。

3、     脚手板下设水平兜网一道,随脚手板升降。

六、脚手架拆除

1、                拆除前必须全面检查脚手架扣件的连接、连接杆、支撑是否符合安全要求;清理脚手架上杂物及地面障碍物。

2、                按先搭后拆、后搭先拆的原则,逐层由上而下进行拆除,严禁上下层同时作业。

3、                所有连接杆随脚手架逐层拆除,严禁先将连接杆整层拆后再拆除脚手架;分段拆除高差不得大于2步架。

4、                脚手架拆除至最下一根钢管高度时,要先搭临时斜撑加固,后拆连接杆。

5、                各构配件卸下时集中运至地面,严禁抛扔,防止坠物砸人。

6、                拆除脚手架时,地面应设围栏和警戒标志,并设专人看守,严禁一切非操作人员入内。

七、安全文明施工

1、          脚手架必须由专职(有上岗证)架子工进行搭设或拆除。

2、            搭设脚手架时,架子工必须戴好安全带,安全帽,穿防滑鞋。

3、          搭设或拆除脚手架时,楼四周划出警戒区,并设专人管理,防止钢管卡扣等下落砸人

4、          作业层的脚手架必须搭设高出作业面1.5m高的防护栏杆.

5、          脚手架使用阶段应经常检查连接脚手架的扣件是否有松动、裂纹,若有应及时更换;脚手架使用过程中,脚手架与主体的连接点严禁拆除,并应经常检查连接点是否有松动,若有松动立刻进行加固。脚手架使用过程中,作业人员严禁向下抛仍物体,以防物体坠落砸人。

八、附图

1、双排脚手架平面图

2、立侧面结构截面图

3、卸荷做法图

4、拉接点做法示意图
