济南市某河桥梁施工组织设计方案_secret

济南市河桥梁施工组织设计

一、施工组织设计综合说明

(一)编制的依据

1.济南市XXX河综合治理工程某路段的招标文件及答疑文件。

2.随同招标文件提供的由济南市水利建筑勘测设计院提供的济南市XXX河综合治理开工段设计图纸及济南市市政工程设计研究院提供的济南市XXX河综合治理道路工程XXX南路桥梁设计图纸。

3.建设部及交通部颁布的设计规范、市政施工技术规范、质量验收评定标准,国家及有关部委颁发的标准、规范、规程、法规及政策。

4.现场踏勘调查所获得的有关资料。

5.适用的标准:

5.1《城市道路路基工程施工及验收规范》(CJJ44-91)

5.2《公路路基施工技术规范》(JTJF10-2006)

5.3《公路路面基层施工技术规范》(JTJ034-2000)

5.4《砌体工程施工及验收规范》(GB50203-98)

5.5《沥青路面施工及验收规范》GB50092-96

5.6《市政道路工程质量检验评定标准》(CJJ1-90)

5.7《市政桥梁工程质量检验评定标准》(CJJ2-90)

5.8《公路工程质量检验评定标准》JTGF080/1-2004

5.9《道路工程术语标准》(GBJ124-88)

5.10《公路工程名词术语》(JTJ002-87)

5.11《公路工程技术标准》(JTJ01-2003)

5.12《工程测量基本术语标准》(GB/T50228-96)

5.13《工程网络计划技术规范》(JGJ/T121-99)

5.14《水工挡土墙设计规范》(SL379-2007)

5.15《水利水电工程施工测量规范》(SL52-93)

(二)编制的原则

1.严格遵守招标文件要求的原则。本工程施工组织设计的编制严格遵守济南市XXX河综合治理工程某路段施工招标文件的各项要求。

2.力求施工方案的适用性和先进性原则

3.本施工组织设计将结合本工程特点,运用平行流水作业,做好劳力、材料、机械设备的综合调配。在保证质量、技术安全的前提下,积极采用新工艺、新机具、新材料及新的检验试验方法。力求方案的先进性、合理性、适用性和经济性。

4.确保工期的原则

根据施工图纸中的工程内容合理安排施工工序,优化资源并充分考虑气候、节假日等对工期的影响,采用平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,保证施工工期。

5.确保质量的原则

确定本工程的质量目标,制定创优计划,建立健全质量保证体系,制定每道工序的施工技术措施,确保每道工序、每个分部工程质量均达到合格的要求,争创鲁班奖。

6.安全第一、预防为主的原则

确立本工程安全目标,建立健全安全保证体系,完善各类安全管理制度,强化现场各项管理制度、措施的落实,确保安全目标的实现。

7.确保环保、文明施工的原则

因地制宜,以人文本。交通、水电、材料、施工场地规划,本着节约用地、防止水土流失的原则,减少污染。精心布置施工现场,合理安排施工便道,充分利用本地资源,降低工程费用。保护周围环境,做好水土保护,创建文明施工工地。

8.遵纪守法和尊重地方风俗的原则

施工中严格遵守国家的法律、法规,兼顾地方和群众利益,尊重地方的风俗习惯,做到不扰民,少扰民。

(三)指导思想

为确保优质、安全、按期完成本合同段的工程施工,制定施工组织设计,编制指导思想如下:

1.施工组织采用三级管理:公司决策层、项目经理部、劳动作业层。

2.人员与施工队伍:项目经理部由具有丰富工程施工经验的年富力强的人员组成,形成坚强有力的领导班子。项目经理部调集具有类似工程施工经验的专业队伍,根据济南市XXX河综合治理工程某路段施工的要求组织专业化施工。

3.施工组织:采用先进的组织管理技术,统筹计划,合理安排,组织分段、分工序平行施工流水作业,均衡生产,保证业主要求的工期。

4.机械设备:合理配置充足的先进机械设备,建立功能匹配、良性循环的施工程序,充分发挥机械设备的生产能力。

5.施工工艺:根据工程特点,采用先进的、成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。

6.质量控制:进一步推进全面质量管理,严格按照GB/T19001-2000 idt ISO9001:2000标准质量体系进行质量程序控制,对施工现场实施动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权。

7.环境及职业健康安全控制:严格按照GB/T24001-2004环境体系及GB/T28001-2001安全体系进行控制,确保实现环境及安全目标。

(四)质量、工期、安全文明施工目标

1.质量目标:确保合格,争创鲁班奖。

2.工期目标:我公司严格遵守招标文件要求,工期为130日历天。

3.安全施工目标:严格按照施工组织设计中的安全生产方案组织施工,确保不出现任何重大安全事故,杜绝责任事故,争创省级安全文明示范工地。

4.环境保护和文明施工目标:做到业主满意,市民认同。达到济南市文明施工要求,争创省级安全文明示范工地。

二、工程概况

(一)工程简介

1.桥梁工程概况

济南市XXX河综合治理道路工程XXX南路某河桥梁工程,位于现状桥梁北侧,桥型为两跨12米斜板桥,桥长24米,宽度为24.5米(北侧人行道宽8.5米,车行道5米,南侧车行道宽8.5米,人行道宽2.5米

1.1 混凝土:空心板采用C30砼;桥面铺装及铰缝采用C40;桥墩墩身、砼;桥墩台墩柱、盖梁、台身、系梁、栏杆基座、桥头搭板、台帽及河道顺接挡土墙均采用C30砼;桩基、承台采用C25水下砼。

1.2 钢筋

1.2.1 非预应力钢筋:R235钢及HRB335钢;

1.3 伸缩缝:伸缩缝采用ZF80型。

1.4 支座

桥墩支座采用GYZ200*28橡胶支座,桥台支座采用GYZF4200*30橡胶支座。

1.5 沥青砼层

上面层采用细粒式改性(SBS)沥青砼4厘米〈AC—13〉,下面层采用中粒式沥青砼6厘米〈AC—20〉

1.6 路缘石采用水泥砼立沿石。

(二)工程地质气象水文简况

工程所在地位于济南市北部,处于北半球中纬度地带,属暖温带半湿润季风气候。四季分明,春季干燥少雨,多西南风;夏季炎热多雨,雨量集中;秋季天高气爽,雨量骤减;冬季寒冷少雨雪,多东北风。

多年平均气温13.4℃,极端最低气温-22.5℃,极端最高气温为42.7℃,发生在1942年7月26日。年平均无霜期199天,早霜始于9月下旬,晚霜止于4月中旬。

多年平均降水量654.8mm,其中汛期(6~9月多年平均)降水量504.5mm,占全年降水量的77.4%。最大年降水量为909.8mm(1987年),最小年降水量为347mm(1986年)。

常年主导风向是西南、东北,夏季偏南,年平均风速为3m/s,大风日数为22天。根据30年资料提供的玫瑰图可知极大风速多发生在6、7、8三个月。6月极大风速32m/s,风向东北;7月极大风速为34.8m/s,风向西;8月极大风速30m/s,风向东南。

历年平均雾天数为17.7天,年最多雾日40天,年最少雾日5天。

年平均相对湿度为59%,七、八月份最大在75%左右,四、五月份最小,在48%左右。

年平均积雪日数为14.7天,年最多降雪日为19天(1985年)。

年平均结冰日数为86.7天,一般始于十一月下旬,终于三月上旬,最大冻土深度为50cm

(三)工程特点及施工条件

1.本工程位于济南市某河末端。现状桥梁不能满足防洪及通行要求,桥梁施工范围两侧民房需拆迁;原有旧桥对新建桥梁影响较小,施工完成后再拆除。

2.由于设计给出该施工路段的水文地质情况,地下水位20.55米左右,挡墙砌筑及承台施工平面均在地下水位线以下,故考虑施工降水。

3.由于河道较窄,河底清淤O.5米左右,因此要确定合理的分幅施工、围堰改水导流、清淤方法、施工顺序,合理安排人员、机械、材料。

4.桥梁为跨河施工,因此要考虑筑岛桩基工作平台、搭设围堰以及施工降水等工艺。

5.该工程为河道整治、道路、桥梁市政配套工程。临时用水原则就近由市政管网接入解决,同时考虑洒水车运水;临时用电利用现场高压电网新上1台400KVA变压器,同时根据现场施工要求配备1台75kw的发电机作为用电高峰时补充及路网停电使用。

6.原有道路需要拆除,施工期间需要对地下管线进行充分的调查并做好防护准备。

7.本工程既有桥梁、道路的施工,又有河道挡墙、清淤的施工,施工协调难度较大,对项目部的组织协调能力要求高。

8.本工程工期紧,要充分考虑春节期间的劳动力安排。

9.本工程为市区内工程,环保要求高,施工中要充分重视文明施工措施。

(四)主要工程量

1.桥梁工程

序号

项  目  名  称

单位

工程数量

1

挖一般土方

m3

7673.68

2

挖沟槽土方

m3

1013.76

3

挖淤泥

m3

1939.2

4

120cm钻孔灌注桩

m

870

5

河底浆砌片石铺砌

m3

370.5

6

片石挤淤

m3

617.5

7

C30混凝土

m3

1268.18

8

预制空心板

M2

589.54

9

C40砼桥面铺装

m2

589.54

10

支座

76

11

桥梁伸缩缝

m

50

12

非预应力钢筋

t

264.79

13

水泥稳定碎石找坡层

M3

52.7

14

水泥稳定碎石厚度:16cm

m2

2720.8

15

人行道块料铺设

m2

264

16

原桥拆除

1

三、施工部署

(一)施工组织机构框图及工作职责

通过阅读理解招标文件,现场考察,我们对本工程项目施工方案做了仔细的研究,并借鉴于我单位施工经验,为确保工程总体目标顺利进行作如下布置:

1.成立组织机构

本工程设立一个项目部,在总经理的授权范围内对该工程进行全方位管理,代表公司履行合同,执行公司的质量方针,实现工程质量目标、工期目标、安全目标。并对工程项目质量、工期、成本、安全及文明施工等各项管理工作全面负责。项目部下设砌体、桩基、模板支架、钢筋、砼、降水六个施工作业队,协同作业。

济南市XXX河综合治理工程路段施工组织机构框图

1.1经理部根据本合同段的工程量及其分布情况拟分为三个施工分部,每个施工分部设生产负责人、主管工程师各一名,配有技术、测量、试验、安全质检人员。施工分部下设施工队和专业班组,做到分工明确、层层落实,保质保量地进行各项工程有序的施工。

1.2 管理职责

1.2.1 项目经理

(1)对总经理负责,认真贯彻执行总公司项目管理文件、一体化管理体系文件和本项目的工程合同、业主指示、监理指令、批准发布本项目部的支持性文件,确保项目管理体系、质量体系、环境管理体系、职业健康安全体系持续有效运行。

(2)对本项目的工程质量、安全、工期、成本和环境保护负第一责任,严格执行合同、有关标准规范,并根据其要求进行资源配置及组织生产和过程控制,确保工程质量工期满足规定的要求。

(3)组织内部质量体系的审核,及时纠正质量体系运行的不合格,不断进行质量改进,提高质量管理水平,确保按工期要求,向业主交验优质的工程产品。

(4)有与项目管理有关的人事调配权,资金调度权,一般不合格的处理权。

1.2.2 项目副经理

(1)对项目经理负责,协助项目经理工作。

(2)按施工组织设计具体负责组织生产。

(3)为满足工程进度及质量管理要求,有权现场调度人员、材料、机械、设备。

1.2.3 项目技术负责人

(1)在项目经理的领导下,负责本单位技术管理工作,组织编制并批准本项目的技术文件,确保项目部各部室使用的文件和资料是有效版本。

(2)负责组织编制本项目的实施性施工组织设计和作业指导书等,组织图纸复核、技术交底、技术复核和过程质量控制,并组织分部工程质量评定和审批检验和试验等报告。负责工程交付前的准备工作。

(3)编制质量计划。检查、落实不合格项的纠正、预防措施的执行情况。

(4)有技术人员、测量检验试验人员的考核权及调配建议权,有质量奖惩权。

1.2.4 施工技术部

(1)在技术负责人的领导下,负责本项目部施工工程的技术工作,编制本工程的施工组织设计和施工工艺等作业指导书,具体负责技术交底及技术复核。

(2)严格按照设计图纸、技术标准、规范、施工组织设计、施工工艺及相关技术文件指导施工作业。

(3)认真执行相关质量体系文件,对施工生产全过程实施质量控制,确保产品质量。

1.2.5 质量管理部

(1)在技术负责人的领导下,负责工程质量检查、管理工作。

(2)负责按合同、设计文件和相关的验评标准对本单位产品质量进行检查和验收工作,并做好检验记录,确保记录真实有效。

(3)与驻地监理紧密配合,认真执行监理工程师的工作指令。

(4)负责质量与监理工程师的沟通,并将有关信息反馈给项目经理。

1.2.6 材料设备部

(1)在项目经理领导下,负责本工程的物资采购、验收、贮存、发放和机械设备的使用管理、维护、验收等管理工作。

(2)严格执行相关的程序文件,保证所采购的物资和机械设备满足施工生产需要并符合质量要求。

(3)负责大型机械设备的检查验收,关键工序特殊工序施工前机械鉴定工作。

1.2.7 计划财务部

(1)按时编制本项目部的年度、季度、月度计划。

(2)负责计量支付和编制质量成本计划及统计分析工作。

(3)负责对劳务分承包方的评价,年底业绩考核及日常管理。

(4)负责业主的投诉和服务工作。

1.2.8 试验室

(1)按规定进行检验和试验,对检验结果的正确性负责。

(2)报告不合格信息,认真填写试验记录。

(3)负责试验仪器的维护、保养、校准及标识。

(4)负责试验试剂的采购。

(5)负责建立试验台帐及保管有关材料证件。

1.2.9 安全环保部

(1)在技术负责人的领导下,负责工程的安全管理工作,负责环境保护的监控工作。

(2)监督检查现场安全设施、安全管理,及时纠正违章作业,做到安全施工,严格执行公司的质量、安全奖惩条例。

(3)与驻地监理紧密配合,认真执行监理工程师的工作指令。

(4)负责安全、环保与监理工程师的沟通,并将有关信息反馈给项目经理。

1.2.10 综合办公室

(1)认真贯彻落实指挥部及项目部交给的各项工作任务,做好宣传、文明施工,抓好后勤保障工作。

(2)负责上级下达的文件、电函、资料的传送并归档管理。

(3)负责项目部所有文件的打印、复印及发放管理。

(4)负责低值易耗材料的采购、验收、保管、发放及管理。

(5)协助项目部领导,充分发挥各职能人员的作用。

(6)协调各部室为生产一线做好管理、服务性工作。

(7)抓好项目部基础建设、办公秩序和劳动纪律。

2.明确管理目标

2.1 管理承诺

项目经理受公司总经理委托,是项目的第一管理者和责任者,将通过如下活动对项目管理体系的建立、改进做出承诺,并提供证据。

2.1.1 向项目部全体员工进行合同交底,传达业主对该项目的进度、质量、安全、环境保护等各方面的要求,制定项目管理方案,在国家法律、法规要求和行业管理的规范、规程要求下科学管理、精心施工、交付满足要求的优质工程,创出优质工程和提供优质服务,最大限度地满足业主要求。

2.1.2 制定符合本合同段施工的管理方针和管理目标,并使项目部全体员工认同和理解管理方针,并通过自身努力实现管理目标。

2.1.3 为了确保管理体系的有效动作和持续改进,项目经理部将确保并获得必要的资源:人力、技术、机械、设备、物资、信息、资金等。

2.2 管理方针

以业主的各项要求为关注焦点,以适宜的工程建设和环境保护相关的法律法规为基准,有效运行项目管理体系,使用适宜的过程方法和措施,不断持续改进,提高员工实际管理能力的工作技能,提高项目管理的有效性和效率,最终达到业主满意。

2.3 管理目标

2.3.1 工期目标:招标文件要求本合同段200日历天,我公司的工期目标为200日历天。

2.3.2 质量目标:确保合格,争创鲁班奖。

2.3.3 安全目标:无重伤、死亡事故,无重大机械事故,杜绝责任事故。

2.3.4 环保目标:减少污水排放量;降低噪声和扬尘;减少废弃物和降低资源消耗;土(石)渣、垃圾和施工废弃物定点弃置;控制原材料、能源对环境的影响;实现外界向业主的零投诉。

(二)施工总体布署及总体施工方案的确定

该工程位于济南市柳杭头河下游河道入口处,附近有已建市政道路满足施工运输的需要,现场拆迁后有足够搭建临设的场地。该工程施工工程量大,工期紧,受河道行洪要求的影响,施工时需改水导流创造工作面,难度较大,为按期保质保量的完成施工任务,作如下布署:

全线分为三个施工区:分为桥梁施工西区、桥梁施工东区,桥面板预制施工区。在各施工区内分段按工序组织流水施工。

1.桥梁施工区

新建桥梁全长95米,宽51米。结构型式为后张预应力变截面连续梁桥,跨径布置为26+43+26米,横向分为两幅,每幅25.5米。桥位处现有危桥一座,施工前需拆除。现状河道水面宽约30米,水深1.5-2.0米左右。

通过对济南市XXX河综合治理开工段及某路桥梁设计图纸仔细分析研究,结合现场情况得出:河道行洪要求是本合同段桥梁施工的制约因素,桥梁下部结构的施工是整个工程施工的关键。

此工程工期紧、任务重,需加大各项工程投入,才能保证工程按期完工。为此,桩基施工计划投入3台正循环回旋钻机、7台冲击钻机。桥台、桥墩桩基同时施工,确保计划最迟2007年12月20日前内完成80棵桩的施工任务。桥墩、桥台承台均为:25.5*6.25*2.0米钢筋砼承台,承台模板投入4套,从西幅向东幅流水施工,计划最迟在2008年1月13日前内完成8座承台的施工。桥墩、桥台模板各投入2套,从西幅向东幅流水施工,计划计划最迟在2008年1月29日前完成4座桥墩和4座桥台的施工。以上分项工程施工是该工程的关键,因此要求所用机械、人员按以上计划要求配置。

承台、桥墩、桥台施工期间组织P0、P1承台间河底铺砌施工。P0、P1承台间河底铺砌完成,河道改至P0、P1承台间,然后进行P1、P2和P2、P3承台间河底铺砌施工,同时进行P0、P1承台间支架采用贝雷梁。中跨及南边跨支架采用满堂支架,

北区P0桥台承台施工完毕后,进行北引道和北岸河道挡墙施工。

根据以上施工安排和现场情况,桥梁下部施工是整个工程施工的关键,为保证施工质量、按期完工,拟将桥梁下部施工分南边跨施工区、中跨施工区、北边跨施工区三个施工区。

1.1 南边跨施工区主要施工内容为:P2-P3施工条件的创造、河道挡墙、P2桥墩、P3桥台、P2-P3河底处理。

1.2 中跨施工区主要施工内容为:中跨20米行洪通道清淤及河道扩挖、河底铺砌。

1.3 北边跨施工区主要施工内容为:P0-P1施工条件的创造、P0桥台、P1桥墩、P0-北岸墙一步挡墙范围支架基础处理、北岸墙一步挡墙-P1河底处理、新建河道北岸墙改造。

2.河道施工区

河道施工区全长520米,起止桩号:K20+700-K21+220;新建河道自旧有岸墙南扩25米,旧有河底下挖2-3米。现状南岸土方挖除量大,施工期间保证行洪要求。通过对济南市XXX河综合治理开工段设计图纸仔细分析研究得出:南侧新建挡墙施工及25米扩挖河道的尽快成型是整个工程施工的关键。

针对土方挖除量大和挡墙施工制约河道清淤等工序及早展开的具体情况,将河道施工区范围分为A、B两个施工作业区。除去桥梁施工段91米,河道施工区范围为:K20+700-K21+129,其中A区起止桩号:K20+700-K20+910,K20+700西侧设10米宽施工便道与清河南路相接;B区起止桩号:K20+910-K21+129,K21+120东侧设20米宽施工便道与清河南路相接,为河道施工与桥梁施工共用。土方施工投入3台CAT320、3台PC220反铲挖掘机,斯太尔自卸车30辆,分至A、B两个施工区,部分土方现场存放,以备作为北侧河道清淤便道、围堰所需;部分土方外运至弃土场,确保55天内完成土方施工任务,为挡墙施工及河道改水提供施工条件。

挡墙施工在A、B施工区内又各分为Ⅰ、Ⅱ两个施工段。施工人员、模板、机具相应配套,按工序组织流水施工,确保最迟在2008年3月2日前完成挡墙施工。

旧河道部分清淤及北岸墙改造也分为四个工作面同时施工。旧河道清淤计划工期56天,北岸墙改造计划工期43天。

3.XXX南路施工区

XXX南路全长513.48米,起止桩号:K10+606.59+K11+120.07;该段道路需拆除构筑物较多,结合拆迁进度,先行安排路基土石方及管线施工,条件具备后,由西向东按工序组织流水施工。

(三)主要施工方法的选定

1.桥梁工程主要施工方法的选定

1.1桥梁东西两侧分别修筑5米宽施工便道,中跨20米行洪道上搭设单排单层贝雷梁便桥。

1.2 P1桥墩位于现状河内,拟在施工范围内筑岛施工。

1.3 桩基施工采用3台正循环回旋钻机、7台冲击钻机结合使用。

1.4 承台施工降水采用大口径深井降水。

1.5 桥墩模板圆弧段采用定型钢模板,直线段采用组合钢模板;承台、桥台、箱梁模板采用新竹胶板,支撑采用钢架管、木枋、对拉螺栓。

1.6 桥梁南边跨及中跨支架采用满堂轮扣支架;北边跨范围内搭设 “321”型贝雷梁,贝雷梁两端采用DN325钢管桩基础;支架预压采用水压预压。

1.7 砼施工采用泵送,单幅整体浇筑。

1.8 预应力穿束采用后穿法施工。

2.河道工程主要施工方法的选定

2.1 由于地下水位较高,挖深较大,为确保基坑稳定性,挡墙基坑开挖采用双排大口径降水和双侧木板桩支护结合的方式。

2.2 南侧悬臂式挡墙地基处理采用1.5米抛石方案。

2.3 挡墙拆除采用人工配合机械拆除。

2.4 挡墙砼施工采用泵送。

2.5 河道清淤利用河内子槽修筑施工便道,长臂反铲挖掘机挖淤泥至河边,普通反铲挖掘机挖至河岸晾晒后装车外运。

2.6 河道内无法挖掘外运的淤泥,采用搅吸式挖泥船挖至河岸北侧预先挖好的沉淀池内,沉淀后外运。

3.道路工程主要施工方法的选定

3.1 管线沟槽土方开挖采用反铲挖掘机,旧管线附近采用人工开挖,开挖的土方堆放于指定堆放区,待交通允许时,及时外运,保证施工现场畅通。排水管道主要采用吊车安装,人工辅助。

3.2 路槽整形采用平地机,局部人工配合。

3.3 道路基层采用稳定土拌和站集中拌和,自卸车运输,二灰碎石、水泥稳定碎石采用摊铺机摊铺。

3.4沥青混凝土采用厂拌,沥青上面层摊铺采取整幅摊铺压实成型方案,以避免纵向冷接缝,保证面层结构的整体性。

3.5 检查井盖板场外预制,载重汽车运输,吊车起吊安装,人工辅助。

四、施工形象进度安排及施工总体进度计划

(一)工期目标

本工程招标文件要求工期为200日历天,开工日期为2007年11月7日,竣工日期为2008年5月24日。

(二)形象进度控制计划

形象进度控制计划

部位

项目名称

计划完成时间(日历天)

开始时间

完成时间

施工准备

3

07.11.07

07.11.09

桥梁部分

旧桥拆除

12

07.11.30

07.12.06

土方开挖

5

07.11.10

07.11.14

中跨20m河道清淤及扩挖及P1桩基筑岛

10

07.11.10

07.11.19

桩基施工

39

07.11.12

07.12.20

南侧河道挡墙施工

31

07.11.30

07.12.30

承台施工

48

07.12.05

08.01.13

墩、台身施工

49

07.12.12

08.01.29

边跨河底处理

32

07.12.28

08.01.28

贝雷梁搭设

25

08.01.04

08.01.28

箱梁施工

86

08.1.30

08.04.24

桥面系施工

35

08.04.16

08.05.20

中跨、南边跨河底处理

25

08.04.26

08.05.20

北引道挡墙施工

46

07.12.12

08.01.26

北引道路基施工

35

08.01.07

08.02.20

北引道基层施工

35

08.01.27

08.03.21

北引道路缘石、人行道施工

40

08.03.22

08.04.30

北引道面层施工

5

08.05.01

08.05.05

河道挡墙土方开挖

55

07.11.10

08.01.03

南岸河道挡墙施工

79

07.12.15

08.03.02

河道改水至北侧

3

08.03.03

08.03.05

北侧旧岸墙拆除

34

08.03.06

08.04.08

河道清淤

56

08.03.12

08.05.06

北岸墙改造

43

08.04.09

08.05.21

XXX南路道路前期准备

15

07.11.10

07.11.24

XXX南路表层土方

30

07.11.25

07.12.24

XXX南路管线施工

60

07.12.10

08.02.07

XXX南路路基施工

60

07.01. 09

08.03.08

XXX南路基层施工

50

08.02.08

08.03.28

XXX南路路缘石、人行道施工

68

08.02.28

08.05.05

XXX南路面层施工

4

08.05.06

08.05.09

竣工清理

2

08.05.23

08.05.24

(三)施工总体进度网络图

详见后附施工进度网络图。

五、主要施工技术措施

(一)施工准备

施工准备阶段是项目部实施生产的首要环节,结合本工程的具体情况,开工前做好如下准备工作:

1.全现场施工准备工作

1.1 接通施工临时供水、供电线路。

1.2 修建为施工服务的各类暂设工程及辅助、附属设施。

1.3 组织施工力量,调整和健全施工组织机构。

1.4 组织材料、半成品的加工、订货和分批进场。

1.5 施工机具的维修、组装、试验、测试和鉴定。

1.6 进行现场的场地准备,根据施工计划,平整施工现场,以便于组建办公室、宿舍及材料加工场地等。

上述施工准备工作按计划完成后,然后按开工报告制度申请开工。

2.建立施工的技术条件

2.1 编制详细的施工组织设计。

2.2 编制工程道路、桥梁、河底清淤、砌挡墙及土方计划成本。

2.3 编制工程道路、桥梁、河底清淤、砌挡墙及土方进度计划网络图。

2.4 编制工程道路、桥梁、河底清淤、砌挡墙及土方材料计划。

2.5 配制各种混合料,确定实验配合比及生产配合比。

3.建立施工的物资条件

3.1 对材料市场进行调查、询价、订购、检验,对原材料进行提前储备。

3.2 调试稳定土拌和站及砼拌和站,组织现场机械设备的进场、安装和调试。

3.3 落实临时设施,包括临时办公室、临时料场、用水、用电、交通通讯设施等。

3.3.1 办公区设置钢制彩板房20间,主要供项目部、3个施工分部、会议室使用。

3.3.2 生活区设置活动板房150间,供现场施工人员住宿。

3.3.3 在施工现场共设置四个机械停置场地占地1600m2。

3.4 落实临时用水、用电等。

3.4.1 该工程施工用电考虑接入变压器。

3.4.2 落实商品砼及其它工程用材料的供应能力。

4.组织施工力量

4.1 落实劳务队伍,签订劳务合同。主要包括:

4.1.1考查施工队伍素质,包括施工能力和技术水平两个方面,择优选择,并签订劳务合同。

4.1.2 根据本工程的技术水平和要求,按照劳动力计划,及时组织各种人员,如钢筋工、电工、焊工、瓦工、木工、砌石工、管道工等,以满足工程需要。

4.2 组织特殊工种、新技术工种的技术培训。

5.作好项目管理的基础工作

5.1 建立以责任制为核心的规章制度,包括:

5.1.1 岗位责任制。使人人有基本职责;有明确的考核标准;有明确的办事细则。

5.1.2 经济管理规章制度,如内外合同制度、考勤、奖惩制度、领用料制度、仓库保管制度、内部计价及核算制度、财务制度等。

5.2 标准化工作,包括技术标准、技术规程和管理标准的制定、执行和管理工作。

5.3 制定各类技术经济定额。根据项目管理的实际情况,制定出反映项目水平的劳动消耗定额,以便指导完成对施工队伍的管理。

5.4 进行技术经济调查

5.4.1 调查该地区的气象、水文、地质、地形等情况。

5.4.2 调查地方材料市场及供应情况,如水泥、砂、石等地方材料的生产、质量、价格、供应条件等,同时必须了解材料供应季节性的特点,必要时提前进行储备。

5.4.3 调查施工地区的交通运输条件,如现有交通运输设施条件以及可能为施工服务的能力大小等。

5.4.4 调查施工现场情况,施工现场内各种障碍物、地下是否有管线等情况,施工前一定要落实清楚。

5.4.5 调查附近设施情况,如供水、供电、通讯、生活、医疗等方面的条件,可为施工服务的能力。

6.施工测量

6.1 使用仪器

6.1.1 全站仪

测角精度:2"

红外测距:3000m(单棱镜),精度2mm+2ppm

激光测距:80m(无反射棱镜),300m(反射板),

5000m(单棱镜),精度3mm+2ppm

6.1.2 苏州第一光学仪器厂生产J2激光经纬仪2台。

测角精度:2”

6.1.3 北京测绘仪器厂产DSZ-24水准仪3台

测量精度:2.5mm/km(每公里往返测标准偏差)。

6.2 测量技术措施

为开工前做好测量放线和平面网、水准网布设,其主要测设措施如下:

6.2.1 平面网布设

布设控制网的目的是为了精确控制各工序的位置。根据甲方提供的控制点和控制网最弱边的最大相对中误差,进行控制网的优化设计,得出控制点的设计坐标值。采用全站仪放样,得出各控制点。控制点设置在周围混凝土路面或台阶上。

为防止基准点在施工过程中遭受损坏,需对各主要基准点进行拴桩保护(如图所示)。万一基准点损坏,可通过拴桩点迅速恢复。

6.2.2 水准网布设

在施工准备阶段,除了建立平面控制网,还要建立高程控制网。作为施工阶段高程放样及观测的依据。为精度要求,水准网布设成闭合网。

为施工方便,我们再在基点的基础上设立若干施工水准点。基点是永久性的,既要满足施工要求,又要满足变形观测时永久使用。而施工水准点仅用于施工阶段,尽量靠近施工点。

为保证施工质量,上述工程水准点高程采用同一系统。按规范,我们按四等水准测量的精度施测。对基准点采用三等水准测量法进行测量。

开工前对原地表纵向每10m测设高程平面图,并标明底口线原地面标高、设计标高、填(挖)高度、断面面积、边坡坡度。以此作为计量和指导施工的依据。

(二)旧桥拆除

1.施工准备

该桥为连接XXX河南北两岸交通要道,施工前,将桥两端所有通行路口均采用彩板围挡封闭,安排专人进行看护,并设置醒目禁行标志,禁止车辆及行人通行,严禁非施工人员进入施工现场;拆除施工前熟悉周围现场、探明地下各种管线和构筑物,避免在拆除施工中破坏地下不明管线或其它构筑物。

1、 成立施工管理小组和安全领导小组,安全责任落实到人;

2、 为确保施工的顺利进行、认真做好技术准备工作,熟悉施工现场,组织施工人员进行安全教育和施工技术交底;

3、根据现场实际勘查情况及要求,准备施工机械设备、材料,明确施工需要的场地和机械设备及被拆除物的倒运地点;

4、 建立健全施工现场的各项管理规章制度和安全技术措施。

二、施工方法及施工顺序

板桥拆除拟采用的方法进行拆除施工人工配合机械的方法进行拆除施工(施工用机械附后)。拆除前分析桥梁的结构特点,确定按桥梁施工的逆顺序,即先安装的后拆除,后安装的先拆除。

1、首先将桥面护栏人工拆除,并采用装载机运出桥面至指定位置。

2、 由桥梁中心线开始,用小型液压破碎先破除桥面铺装部分,用机械将面板与拱梁结构分开,采用吊车将面板由桥跨中心线开始依次从两侧吊离。

3、拆除拱肋部分:将拱肋用吊车吊住,用液压剪切割分离后吊装外运。

4、拆除拱片部分:该桥梁共有三道主拱片,拱片拆除分三步进行,先将两侧对称拆除,最后拆除中间拱片,施工时,依据单根拱梁重量(约48T),采用两台吊车分别从两侧吊住后,将拱片间小连接梁用液压剪断,再将拱片从中心及根部切断吊离。

5、两侧平板桥及桥基拆除:采用液压破碎锤现场破碎拆除,将钢筋、砼分离,桥基采用挖掘机挖出破碎,破碎后砼运至指定地点。

三、安全措施

1、 对整个施工范围进行全封闭施工。

2、 向一线施工人员进行施工技术交底。

3、对施工人员进行安全施工教育,施工人员进入现场必须配戴安全帽,切割拱梁时系好安全带。

4、在拆除区周围设置警示牌,并由专人警戒,确保安全,严格按《安全技术操作规程》及安全交底规定的安全措施施工,安全员到现场监督,发现问题立即整改。

5、上下交叉作业时上方人员要注意下方人员的安全。

四、材料、机械、设备配置表

序号

设备名称

规格

数量

备注

1

汽车式起重机

75T

2

2

液压破碎锤

CAT320

2

3

装载机

ZL50

2

4

液压剪

2

5

工程指挥车

2辆

6

风镐

4台

(三)变截面连续桥梁施工技术措施

1.筑岛及临时便道

1.1 筑岛

P1桥墩位于现状河道北岸墙以南8米处,为满足桥墩桩基施工要求,需在原河道北岸至河道中心线范围筑岛填土至地下水位线以上50cm形成工作面。同时,将原有河道中心线以南部分清淤、河道向南扩挖至满足20米行洪通道要求的位置。

1、施工要求

河内筑岛应满足施工需要,并确保不堵塞河道。施工时,结合施工现场条件,采取如下措施。

(1)由于桥梁施工部位位于济南市光大水务排水口下游,该处水流较急,人工岛周边需有防冲刷措施。本工程采用毛石护坡,人工岛周边,特别是迎水面,岛壁密排毛石,形成防冲刷层,防止人工岛填筑土方被水冲走。

(2)人工岛填筑采用倾填法施工,施工中,首先在筑岛上游形成一道拦水坝,然后沿河边和拦水坝逐步向下游及河道中心挤压河道,扩大筑岛面积。拦水坝使用材料部分采用施工中拆除的原挡墙毛石,颗粒较大的建筑垃圾,使用挖掘机边压边填,压迫河底淤泥向前推进,形成拦水坝,拦水坝长度应宽出P1承台3-4米。人工岛填筑下部采用土方回填,并碾压密实,阻止河水浸入人工岛下部,产生沉陷,回填高度应高出现状河水面30-50cm,回填时采用挖掘机逐步向前推进。土方填筑完成后,进行上部填筑,使用材料采用毛石、砼块、低含水量渣土等材料,使人工岛表面具有一定的承载力,满足施工机械通行、安放钻机需要。最后进行岛边护壁,采用运行车将护壁材料运至使用部位,挖掘机密排、按压进行施工。

由于P1墩台桩基设计顶面高程低,为14.57米,距现状河水面约6米,人工岛不应高出水面太多,施工时控制在50-100cm之间,尽量减少桩基虚孔长度。筑岛后,人工岛表面与北侧现状河岸落差较大,约3.0米,为保证施工现场平整和P1承台施工,避免承台基坑开挖后墙体产生滑移,桥梁施工段现状挡墙需一次全部拆除,承台施工完成后重新砌筑。

1.2 施工便道、便桥

根据施工计划安排,为便于桥梁施工,需在桥梁两侧分别填筑5米宽施工便道,中跨20米行洪道上搭设人行便桥。

便道、便桥分别位于K21+157和K21+233处,采用80cm厚石渣倾填压实。人行便桥宽3米,采用双排单层贝雷梁上铺14a型槽钢、方木及竹胶板。

2.钻孔灌注桩施工

2.1总体安排

2.1.1现场条件

(1)受旧有板桥影响施工的桩基为:P0、P1、P2、P3各6棵共计24棵。

(2)受热力管线影响施工的桩基为:P2A2-A10、P2B2-B10、P3-A3、P3-B3共20棵。

现场具备施工条件的桩基有28棵,P1墩筑岛创造工作面后可施工14棵。

具体情况见桩位施工顺序图。

2.1.2总体安排

结合现场条件,总体安排为:以桥梁中心线为界划分为两个施工区(P0、P1为北区;P2、P3为南区),河道南北分别设置1台变压器保障两区用电。

南区施工顺序见桩位施工顺序说明;北区结合河道南岸扩挖进行筑岛施工,留足旧桥拆除工作面后按桩位施工顺序说明组织施工。期间通行便桥施工完成后进行旧桥拆除。

2.1.3施工方法

(1)P1桥墩位于现状河道内,在施工范围内筑岛施工。

(2)整桩地质为粘土层的采用正循环回旋钻机、旋挖钻机;桩位处地质为岩石层的采用冲击钻机。

(3)钢筋场内加工,现场吊装。

(4)砼采用商品砼,水下灌注。

2.2 桩基施工整体要求

2.2.1 桩基成孔

根据不同的地质、孔深情况分别采用KP2200正循环回旋钻机、、FR6227福田雷沃履带式旋挖钻机及CK900冲击钻成孔。成孔要求孔位正确、孔径适宜、沉淀厚度满足规范要求。

    2.2.2 钢筋笼施工

(1)因钢筋笼是按图纸要求分段制作,故放钢筋笼时主筋采用电焊帮接,

在同一截面内钢筋接头数不得大于主筋总数的50%。

(2)钢筋笼放置时应对准孔位,吊直扶正缓缓下放,避免碰撞孔壁,放置到设计标高时即固定,以防钢筋笼上浮。

(3)钻孔桩钢筋笼要按设计要求放置,施工时布置穿心圆混凝土垫块。

(4)钢筋笼施工时在笼体内每隔2m布置一层Ф20水平加强筋,避免主筋偏心连接。

2.2.3 混凝土(成桩)施工

(1)严格把好混凝土原材料数量关,由专人掌握好配合比。

(2)浇灌时第一灌先用1:1.5的水泥砂浆打底。导管必须埋入混凝土面大于2m,灌注中严禁导管提出混凝土面,导管埋深不准小于2m且不准大于6m。

(3)浇筑至桩顶时,按设计图纸的桩顶标高增加1.0m的浇筑高度。

(4)钻孔桩施工完毕以后,对每一根都要进行超声波检测或小应变检测。

2.2.4 质量检验标准

序号

项目

允许偏差

1

孔的中心位置(mm)

群桩:100

2

孔径(mm)

不小于设计桩径

3

垂直度

L/100

4

孔深

不小于设计规定

5

沉淀厚度(mm)

符合设计要求≤250mm

6

清孔后泥浆指标

相对密度:1.03~1.10

粘度:17~20Pa·s

含砂率:<2%

胶体率:>94%

2.3 组织机构资源配置

2.3.1 组织机构与职责

根据施工组织管理和现场施工作业需要,我单位按后附表的要求配置组织管理及作业人员:所有参加桩基施工的管理人员,专业技术人员、检验试验人员以及钻孔钢筋笼加工、钢筋笼下笼、砼灌注人员均应进行岗前培训,熟悉掌握相应的技术要求和操作要领。

桩基施工组织管理及作业人员表

序号

编号

人数

职责

1

组长

1

全面负责施工组织指挥与协调

2

生产副组长

2

1人负责砼的拌合运输及灌注,1人负责灌注桩的成孔及钢筋笼制安

3

技术副组长

1

负责技术参数的确认、测量放线、检验试验等

4

设备组

2

钻机、拌合站、运输、焊机吊车等设备的调试确认、维修保证

5

材料组

2

材料采购、抽样检验、材料质量

6

拌合站

20

砼的拌合、运输

7

成孔作业组及砼灌注组

90

分三班作业桩基成孔及钢筋混凝土灌注

8

钢筋组

25

钢筋笼制作

9

技术组

2

技术参数确认、技术方案确定

10

测量组

4

测量放线并复测

11

检验试验组

4

原材料、混和料及成品质量检验试验

12

后勤保障组

2

通讯、交通、生活保障

13

运输组

2

运输车辆的管理、线路选择、办理通行证

14

现场准备组

10

基坑开挖、围挡、交通

15

宣传组

1

现场宣传报道

16

安全组

2

施工安全管理

17

交通协调组

2

交通管制、交警协调

2.3.2 机械配置

该桥有Φ1500钢筋砼80, P0、P3桩长35米,P1、P2桩长30.5米;地层主要为粘性土,下伏全风化辉长岩。整桩地质为粘土层的采用循环回旋钻机和履带式旋挖钻机;桩位处地质为岩石层的采用冲击钻机。

根据现场资料数据,考虑地质情况、施工现场布置及总体工期要求,钻机采用3循环回旋钻机3台冲击钻机1履带式旋挖钻机配合使用投入使用前,应对钻机、砼拌合站、运输车辆进行检修保养和调试,并对技术性能进行确认,确保机械处于良好使用状态:

施工现场应配置的拌合、运输、成孔等机设备如下表:

序号

机械设备名称

单位

生产能力

数量

1

JB300正循环回旋钻机

钻孔直径2.2M

6

2

FR6227履带式旋挖钻机

钻孔直径2M

2

3

CJF-15冲击钻

钻孔直径1.5M

2

4

砼拌合站120m3/h

120m3/h

1

5

砼运输搅拌车

8m3/车

8

6

16吨吊车

16吨

1

7

35吨吊车

35吨

1

8

40KVA电焊机

40KVA

8

9

φ100泥浆泵

7.5KW

10

10

φ100潜水泵

2.2KW

20

11

400KVA变压器

400KVA

2

12

120kw发电机组

120kw

2

13

110KVA对焊机

110KVA

2

13

DN300导管

100

2.3.3 检验试验仪器设备

拌和站应配置原材料、砼性能检验的全部仪器设备,现场配置测量仪器,所有检验、试验仪器设备必须经核准或检定。确保仪器设备在校准有效期内使用。

P0、P2、P3桩基位置现状土方较高(水位线以上约6米),施工前需先行土方施工,平整场地提供工作面;P2桩基位于距离河道北岸约8米处,施工前需先行筑岛。条件具备后,各墩、台桩基(每承台20棵桩,对角折线方向布点)平行施工。

施工前根据已有的水文地质资料,查明并作好地下障碍物拆迁工作。在平整的场地上,依据已测定的桥位中线,由测量人员将桩基钻孔位置定出。在打放样桩时加设控制桩,以便施工时核对。

2.4 成孔施工工艺

2.4.1、 桩基施工整体要求

2.4.1.1 桩基成孔

根据不同的地质、孔深情况分别采用JB300正循环回旋钻机、FR6227福田雷沃履带式旋挖钻机及CK900冲击钻成孔。成孔要求孔位正确、孔径适宜、沉淀厚度满足规范要求。

    2.4.1.2 钢筋笼施工

(1)因钢筋笼是按图纸要求分段制作,故安装钢筋笼时主筋采用电弧焊单面焊接,焊接长度≥10d。

在同一截面内钢筋接头数不得大于主筋总数的50%。

(2)钢筋笼放置时应对准孔位,吊直扶正缓缓下放,避免碰撞孔壁,放置到设计标高时即固定,以防钢筋笼上浮。

(3)钻孔桩钢筋笼要按设计要求放置,施工时布置穿心圆混凝土垫块,每隔2.0米设置一道,每道四块,沿钢筋笼四周均匀布置。

(4)钢筋笼施工时在笼体内每隔2m布置一层Ф20水平加强筋,避免主筋偏心连接。

2.4.1.3 混凝土(成桩)施工

(1)严格把好混凝土原材料数量关,由专人掌握好配合比。

(2)浇灌时第一灌先用1:1.5的水泥砂浆打底。导管必须埋入混凝土面大于2m,灌注中严禁导管提出混凝土面,导管埋深不准小于2m且不准大于6m。

(3)浇筑至桩顶时,按设计图纸的桩顶标高增加1.0m的浇筑高度。

(4)钻孔桩施工完毕以后,对每一根都要进行超声波检测或小应变检测。

2.4.1.4 质量检验标准

序号

项目

允许偏差

1

孔的中心位置(mm)

群桩:100

2

孔径(mm)

不小于设计桩径

3

垂直度

L/100

4

孔深

不小于设计规定

5

沉淀厚度(mm)

符合设计要求≤250mm

6

清孔后泥浆指标

相对密度:1.03~1.10

粘度:17~20Pa·s

含砂率:<2%

胶体率:>94%

2.4.2、桩基施工工艺

测量放线→桩孔定位→钻机钻孔→检查桩位中心线→清孔,检查桩径、桩深→安装钢筋笼→浇灌桩身混凝土→桩顶养护、桩基验收→竣工清理。

2.4.2.1成孔施工工艺

根据该工程特点及地质情况,并考虑工期紧的特殊要求,根据桩基持力层的地质情况,拟投入正循环回旋钻机和冲击钻两种钻机成孔。

2.4.2.1.1正循环回旋钻机成孔

工作原理:动力系统经由传动装置将动力传送至转盘旋转设备,带动中心的空心钻杆转动,将扭转动力传递至钻锥;钻锥受到重力切削泥砂;另用泥浆泵经空心钻杆压入孔底后,在钻杆外上升。泥浆将钻渣悬浮起孔外,并起护壁作用。带有泥渣的泥浆经沉淀净化后,进入储浆池循环使用。正循环回旋钻机成孔工艺流程图如下:

施工准备

桩位放线

护筒制作            埋设(下沉)护筒

钻机就位对中

储浆池                              桩位复测

   沉淀池         钻      进

清孔

成孔检查

1、钻机就位

立好钻架并调整和安设好起吊系统,将钻头吊起,徐徐放入护筒内。启动卷扬机把钻盘吊起,垫方木于钻盘底座下面,将钻机调平并对准钻孔。然后装上钻盘,要求钻盘中心同钻架上的起吊滑轮在同一铅垂线上,钻杆位置偏差不得大于20mm。在方钻杆上端安装提引水龙头,在水龙头上端连接输浆胶管,将输浆胶管连接到泥浆泵上,把提引水龙头吊环挂到起吊系统的滑轮吊钩上。取走转盘中心的方形套,启动卷扬机吊起方钻杆穿过转盘并牢固地连接到钻头,装好方形套夹住方钻杆,准备钻进,经现场工程师检查并报经监理工程师批准后方可开始钻孔。

2、钻孔

先启动泥浆泵和转盘,使之空转一段时间,待泥浆输入钻孔中一定数量后,方可进行钻进。

(1)、初钻时进尺应适当控制,在护筒刃脚处,应抵挡慢速钻进,使刃脚处有坚固的泥皮护壁,钻进刃脚下1米后,方可按土质正常速度钻进。

(2)、钻进时控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆或高质量泥浆,保持一定高度水头以防止坍孔;同时注意及时清孔,这样既可加快施工进度,又可保证孔的垂直度。

(3)、在粘质土中钻进,由于泥浆粘性大,钻锥所受阻力也大,易糊钻,钻进宜采用尖底钻锥,中等转速,大泵量,稀泥浆钻进;在砂类土、软土层钻进时,易坍孔,宜采用平底钻锥,轻压、低档慢速,大泵量,稠泥浆钻进;在低液限粘土或卵、砾石夹土层中钻进时,宜采低档慢速,优质泥浆,大泵量,两级钻进的方法钻进。在钻进过程中,每进尺5m-8m,应检查一次钻孔直径和竖直度,出现偏差,及时调整。

(4)、成孔过程要及时填写《钻孔记录》。若发现地质变化较大时,停钻护孔,待得到处理措施后继续钻孔;地质变化时,捞取渣样,连续操作,不中途停钻。

2.4.2.1.2冲击钻机成孔

冲击钻机成孔工艺流程图如下:

施工准备

桩位放线

护筒制作            埋设(下沉)护筒

钻机就位对中

制作泥浆                              桩位复测

   泥浆净化       钻进、掏渣           向孔内注水及泥土

清孔

成孔检查

1、机具布置

(1)护筒的埋设、桩位的复测

用人工将桩基周围的土开挖至设计深度,然后埋设护筒,护筒周围的回填土要回填密实。校核桩位,并将桩位引出护筒外并设置控制桩,控制桩要加以保护直到灌注完毕,以方便施工过程中对桩位的校核。

(2)钻机就位:立好钻架并调整和安设好起吊系统,钻架除应有足够的强度,外还应考虑承受反复冲击荷载的结构刚度。

(3)开钻

保证成孔顺利及质量,操作关键是:

初钻时应先在孔内注入泥浆,如孔内有水,可直接投入泥土,用冲击锥以小冲程反复冲击造浆。开孔及整个钻进过程中,应始终保持孔内水位始终高出地下水位1.5-2.0米,并低于护筒顶面0.3m以防溢出,掏渣后应及时补水。

(4)冲击钻进

冲击钻就位后开始冲击钻进。开始应低锤密击,锤高0.4~0.6m,并及时加片石、砂砾和粘土泥浆护壁,使孔壁挤压密实,直到孔深达到护筒以下3~4m后,才可加快速度,将锤提高到1.5~2.0m以上转入正常冲击,并随时测定和控制泥浆比重。

遇岩层表面不平或倾斜,应抛入20~30cm厚块石,使孔底表面略平,然后低锤快击,使成一紧密平台后,再进行正常冲击,同时泥浆比重可降低到1.2左右,以减小粘锤阻力,但又不能过低,避免岩渣浮不上来,掏渣困难,冲击钻进阶段应注意始终保持孔内水位高,高过护筒底口0.5m以上,以免水位升跌波动,造成对护筒底口处的冲刷。同时孔内水位高度应大于地下水位1m以上。

冲进中控制钢丝绳放松量,勤放少放,放松过多减少冲程,放松过少则不能有效冲击,不采用高冲程,以免拢动孔壁,引起坍孔、扩孔或卡钻事故。经常检查钢丝绳磨损情况,卡扣松紧程度,转向装置是否灵活,以免突然吊钻,经常检修补焊冲击钻头,控制每次掏渣时间和掏渣数量,开孔阶段,孔深不足3~4m时不宜掏渣,尽量使钻渣挤入孔壁,每钻进0.5~1.0m掏渣一次,分次掏渣,4~6筒为宜,进尺小于5cm时应及时掏渣,减少钻头的重复破碎现象,掏渣后及时补充泥浆。

冲孔工作一气呵成,中间停顿时间不能过长,如因工休或其他原因停止冲进时,再冲进时,低冲程逐渐加大到正常冲程。冲进结束后,经过测量孔深已达到设计要求时,及时吊装钢筋骨架。孔洞周围地面上不得堆放重物和杂物,孔口附近保持良好的排水状况。施钻过程中,随时检查护筒四周变化,注意是否有沉陷坍塌现象。

(5)清孔

钻孔作业完成后立即进行清孔,清孔时将高压胶管与空气吹吸管接好吊进孔底,喷出口弯管高出水面,用气流扰动渣浆和清扫孔底,在开动空气机吸取泥浆时,开动水泵向孔内注入清水,以保持水头高度。

2.4.2.1.3 旋挖钻机成孔

旋挖钻机成孔工艺流程图如下:

桩位放样

复核验收

埋设护筒

制备化学泥浆                           旋挖钻就位

            钻进作业           连续向孔内补充泥浆

成孔检验

(1)旋挖钻机护筒的埋设、桩位的复测

施工中,护筒的埋设采用旋挖钻机静压法来完成。首先正确就位钻机,使其机体垂直度、钻杆垂直度和桩位钢筋条三线合一,然后在钻杆顶部带好筒式钻头,在钻头的端部临时连接一扩孔器,使成孔直径可达 165cm,深度略小于护筒的埋深,然后用吊车吊起护筒并正确就位,用旋挖钻杆将其垂直压入土体中,从钻头连接扩孔杆至钻进挖深到安放好护筒仅需15分钟。护筒埋设后再将桩位中心通过四个控制护桩引回,使护筒中心与桩位中心重合,并在护筒上用红油漆标识护桩方向线位置。

(2)钻机就位

    旋挖钻机底盘为伸缩式自动整平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各项数据即可锁定,勿需再作调整。钻机就位后钻头中心和桩中心应对正准确,误差控制在2cm内。

    ①调制化学泥浆:根据施工经验,本桥用泥浆采用优质膨润土、烧碱、纤维素制成,其各组成成分性能和用量如下:

    膨润土:主要成分为蒙脱石,分钙土和钠土,使用时加入纯碱改造成钠土用于配浆。他具有相对密度低、失水量少、泥皮薄、稳定性强、固壁能力高、钻具回转阻力小、造浆能力大等优点。

    烧碱(na2co3):调整泥浆的ph值,使其保证在8—10的偏碱性范围内,以保证水化膜的厚度,提高泥浆的胶体率(稳定率)和稳定性,降低失水量,同时避免了因ph值过小而引起钻头锈蚀和粘土颗粒难于分解而降低粘度,也避免了ph值过大而引起粘土颗粒凝聚力减弱而造成裂解使孔壁坍塌。

    纤维素(cmc):增加泥浆粘性,使土层表面形成薄膜而防护孔壁剥落并有降低失水量的作用。

钻孔中化学泥浆性能指标和用量如下

膨润土

纯碱
占用土量

纤维素
占用土量

m3

相对密度

粘度pa.s

酸碱性ph

胶体率(%)

砂率
(%)

1t

5kg

0.5 kg

13

1.08-1.20

19-23

8-10

≥95

6-8

泥浆循环系统的布置
    根据现场实际情况,在每排墩身每排身中间场地设置一个造浆池和泥浆净化、循环系统,具体布置如下图所示:

15

(3)钻进

    当钻机就位准确,泥浆制备合格后即开始钻进,钻进时每回次进尺控制在60cm左右,刚开始要放慢旋挖速度,并注意放斗要稳,提斗要慢,特别是在孔口5~8m段旋挖过程中要注意通过控制盘来监控垂直度,如有偏差及时进行纠正,而且必须保证每挖一斗的同时及时向孔内注浆,使孔内水头保持一定高度,以增加压力,保证护壁的质量。同时,做好整个过程中的钻进记录,随时根据不同地质情况调整泥浆指标和旋挖速度。

(4)清孔

    清孔:根据钻孔桩桩底的设计标高和护筒顶标高,计算出钻孔深度,用测绳检测孔深,到位后进行清孔。清孔采用挖斗反复捞取沉渣,直到其厚度符合规范和设计要求,然后注入纯度较高的化学泥浆,置换出孔内的钻孔泥浆,保证清孔后的各项指标符合现场实际地质情况的需要。

2.4.2.2 检孔、成孔验收

2.4.2.2.1 检孔:主要检查孔径、孔的垂直度和孔深。用笼式检孔器检测。检孔器用ф22的钢筋加工制作,其外径等于设计桩径(150cm),长度为6m(如下图所示)。检测时,将检孔器吊起,把测绳的零点系于检孔器的顶端,使检孔器的中心、孔的中心与起吊钢丝绳的中心处于同一铅垂线上,慢慢放入孔内,通过测绳的刻度加上检孔器6米的长度判断其下放位置。如上下畅通无阻直到孔底,表明钻孔桩成孔质量合格,如中途遇阻则表明在遇阻部位有缩径或孔倾斜现象,则需重新下钻头处理。

19

2.4.2.2.2成孔验收:成孔达到如下质量标准后,即可进行下一到工序的施工。

护筒埋设偏差(mm)

孔径(cm)

孔深(m)

桩位偏差(mm)

沉渣厚度(mm)

≤50

≥150

≥设计

≤100

≤150

灌注前泥浆性能指标

相对密度

粘度pa.s

酸碱性ph

胶体率(%)

砂率(%)

1.10

19

8-10

≥95

≤4

2.5 钢筋笼的制作及安放

2.5.1 钢筋笼的制作(该项工作在终孔前完成):采用箍筋成型法,照钢筋骨架的外径尺寸制一块样板,将箍筋围绕样板弯制成箍筋圈。在箍筋圈上标出主筋位置,同时在主筋上标出箍筋位置。然后在水平的工作台上,在主筋长度范围内,放好全部箍筋圈,将两根主筋伸入箍筋圈内,按钢筋上所标位置的记号互相对准,依次扶正箍筋并一一焊好,再将其余的主筋穿过箍筋圈内焊成骨架。钢筋的规格、质量应符合设计要求及规范规定(Ⅰ级、Ⅱ级钢筋应分别符合GB1499-91及GB13014-91的规定),且具有质保书。进场后按要求取样进行抗拉、抗弯和焊接试验,合格后方可使用;对不符合国家有关标准的钢筋必须坚决退货,主筋在制作前必须整直、除锈。按照设计要求进行现场制作,根据实际情况需分节(每节6m)加工,相邻主筋在同一截面长度方向应错开30d(d为主筋直径),以保证钢筋笼搭接后在同一截面主筋接头数不超过50%。为了防止钢筋笼在吊装过程中发生变形,钢筋笼内用可靠的内支撑加固。

2.5.2钢筋笼的安装:在孔达到设计及规范要求,经监理工程师检查有无缩径和坍孔现象,确认成孔正常立即进行钢筋笼的安装。钢筋笼第一节吊入孔内并将其上接头部卡在钻机基座(或护筒)上,然后吊起第二节并与第一节上下对齐,进行单面搭接焊长度为10d(d为主筋直径),其他类同。钢筋的下放过程要使钢筋笼在桩孔的中心,并缓慢下放,保证不刮到孔壁,以避免增加清孔或坍孔。钢筋笼应设置吊筋和定位筋,固定钢筋笼不偏移和上浮。

2.6 安放导管及二次清孔

灌注水下砼采用DN300的螺栓卡式(便于拆装管)导管(每节长度为2.5m,另配有1m和0.5m导管);导管在使用前和使用过程中应对其进行质量检查(规格、拼接、过球、水压等);导管连接时,中间夹有密封圈,连接盘必须上紧,防止漏气;吊放时,应使位置居中、轴线顺直,稳步沉放,防止挂钢筋笼和碰撞孔壁;导管安装完毕进行第二次清孔,直至满足设计要求(主要指泥浆指标:比重≤1.3,含砂率≤4%,粘度22~30s);装上漏斗和球塞,并在球塞上盖上与导管吻合的钢盖板(用钢丝绳与桩机的卷扬机连接,开始浇筑时,只需开动卷扬机即可灌注第一斗砼)。

2.7 灌注水下C25、C30砼

2.7.1砼应严格按照试验配合比用带自动计量系统的搅拌机进行搅拌,外加剂及拌和水计量必须准确,搅拌时间必须足够;砼应有良好的和易性和流动性;砼的坍落度控制在18-22cm;为了延长砼的初凝时间,可加入缓凝剂。

2.7.2开始灌注时,应保证漏斗灌满,外加一储料斗同时下落,保证第一次下料后埋管1m以上;初灌完毕后立即检查埋管情况。

  初灌量计算式V=h1*π*d2/4+Hc*π*D2/4

               V—漏斗和储料斗容量(米3)

               h1—孔内混凝土高度达到Hc时导管内混凝土与导管外水压平衡所需高度(米)   h1=Hw*γw/γc

                              Hc—钻孔初次灌注需要的混凝土至孔底的高度(一般取1.3-1.5米)

                Hw—孔内水面至初次灌注需要的混凝土面高度(米)

                D—钻孔设计直径(米)

                d—导管内直径(米)

                w—孔内泥浆的容重(吨/米3)

                   γc—混凝土拌和物的容重(吨/米3)

外加剂及拌和水计量必须准确,搅拌时间必须足够;

2.7.3 灌注过程中随时检查埋管情况(探测要采用较为准确的方法和探测工具)以便及时拆卸导管(注意提升导管时避免卡挂钢筋笼和起吊工具的能力、施工安全),要防止混凝土拌和物从漏斗顶溢出或从漏斗外掉入孔内,使泥浆含有水泥而变稠,而使测深不准确。

2.7.4 每次提升导管应记录灌注砼方量,孔内砼表面高度及导管埋深,同时应根据灌注砼的数量,计算校核导管的埋深度与实测是否相符,防止误测超拔导管而出现断桩现象;埋管度控制在2~6m,拆完导管后埋深度必须大于2m。

2.7.5 砼开始灌注后,应紧凑地、连续地进行,严禁中途停工,必须一次性浇注完毕;最后砼面应比设计桩顶标高高0.5m以上。

2.7.6 及时填写《水下砼灌注记录》,真实反映灌注情况。

2.8 桩头凿除

待桩基砼达到设计要求强度时,可以凿除多余的桩头,以便进行桩的检测和下一道工序。

2.9 桩的检测

成桩后,整理好有关资料,配合有关检测单位逐一进行桩的无破损质量检验,采用超声波法和小应变检测桩的完好性。

2.9.1钻孔灌注桩检测项目

项次

检查项目

规定值或允许偏差

检查频率

1

混凝土强度(mpa)

在合格标准内

按规范要求

2

桩位(mm)

100

每桩检查

3

孔深(m)

不小于设计

每桩测量

4

孔径(mm)

不小于设计

每桩测量

5

钻孔倾斜度(mm)

1%桩长,且不大于500

每桩检查

6

沉淀厚度(mm)

摩擦桩

符合设计规定,设计未规定时按施工规范要求

每桩检查

7

钢筋骨架底面高程(mm)

±50

每桩检测

外观鉴定:桩顶面应平整,桩柱连接处应平顺且无局部修补。

2.10 泥浆的处理

现场设置泥浆池,保证钻孔及砼浇筑过程中溢出的泥浆引流至沉淀池内,防止污染环境,待泥浆沉淀后再将其运至指定的弃土场。

3.承台施工

承台施工顺序为:施工放样降水钢板桩支护承台土方开挖片石挤淤C15砼垫层承台放样钢筋绑扎 支撑及模板安装砼浇筑砼养生支撑及模板拆除回填钢板桩拆除

3.1 施工放样

采用全站仪放样,打出承台控制桩。计算完支镜点坐标后与另一独立点(不参与计算的控制点)进行方位角复核,凡角度不符合者应重新计算,只有复核无误后方可进行承台控制桩位放样。

3.2 基坑开挖

该桥有P0、P1、P2、P3 8个钢筋砼承台(6.25*25.5*2.0米);P0、P3桥台承台基底高程19.5米, 位于地下水位以下1.3米;P1、P2桥墩承台基底高程14.57米,位于地下水位以下7.0米。

承台实地放样后,报监理工程师检测,经复测无误后,按图纸中尺寸开挖基坑,挖出的土方清运至指定地点。

3.2.1 P0、P3承台基坑开挖

P0、P3承台基坑开挖断面图见下图:

(1)桥台承台基坑施工前,先行挖土至地下水位线以上50cm处,形成工作面。

(2)P0、P3承台基坑开挖深度较浅,采用1:1放坡开槽施工。

3.2.2 P1承台基坑开挖

P1承台基坑开挖断面图见下页

(1)沿P1承台南侧6米、北侧1.0-1.5米处,间隔打Ø400无砂滤管降水井抽水。降水井深18米,间距10米

间距10m,最大影响范围:(152+17.122)1/2/2=11.38m

        水位降低值:

S=(3×1)/3+(5×1)/5+(3.38×1)/10=2.338m

h=2.338+0.5+3+6.43=12.3m

为确保降水效果降水井H=12.2×1.2=14.76 m

  取 15m

(2)降水后,在筑岛上,按1:1放坡挖土至标高18.0米,在距P1承台南边线1.0米处打11米深钢板桩,形成沟槽支护。

钢板桩计算

    P1承台基坑开挖钢板桩支护选用计算:

坑深H=18-14.47=3.53米,φ=350,坑沿活载34KN/m2。

由《桥梁施工计算手册》钢板桩计算查图5-42,曲线1-1计算如下:

①固定荷载:h=0.8×H=0.8×3.53=2.824m

             M=1.44×H3=1.44×3.533=63.34KN•m

②活载:Δh=a+bH=0.8+1×3.53=4.33m

         ΔM=cH+dH2=0.4×3.53+0.9×3.532=12.63KN•m

③固+活: h+Δh=2.82+4.33=7.15m

            M+ΔM=63.34+12.63=75.97KN•m

④钢板桩是3号钢,常用容许弯曲应力值[σ]为180Mpa

     W=(M+ΔM)/[σ]=75970/(1.35×180)=312cm3

选用钢板桩,入土深度7.15米,总高度为3.53+7.15=10.68米,取11米。

(3)P1承台基坑北侧深度3.43米,采用1:1放坡开槽挖土至设计高程。

3.2.3 P2承台基坑开挖

P2承台基坑开挖断面图见下页

(1)P2承台基坑施工前,先行挖土至地下水位线以上50cm处,形成工作面。

(2)沿承台两侧距中心线10米处,间隔打Ø400无砂滤管降水井抽水,降水井深15米,间距10米。

降水井计算

P2桥墩承台降水井计算:

间距15m,最大影响范围:(152+17.122)1/2/2=11.38m

按经验公式计算水位降低值:

S=(3×1)/3+(5×1)/5+(3.38×1)/10=2.338m

h=2.338+0.5+3+6.43=12.3m

为确保降水效果降水井H=12.2×1.2=14.76 m

  取 15m

(3)降水后,进行第二次土方开挖至标高18.0米。

(4)P2承台基坑南北侧深度3.43米,采用1:1放坡开槽挖土至设计高程。

挖基坑至设计标高后,如基坑内有水,采用明排水施工,对桩头凿毛至设计标高,经检测合格后方可进行承台施工。

3.3片石挤淤

基坑开挖土至设计高程后,P0、P3承台分别抛石挤淤30cm厚;P1、P2承台分别抛石挤淤100cm厚,提高地基承载力。

3.4 基坑封底

基底铺设10cmC15砼。

3.5 钢筋施工

承台钢筋按设计图纸要求进行绑扎,间距、长度及焊接长度均按设计规范要求进行。

墩(台)柱钢筋根据一次浇筑长度在加工场加工,其加工精度符合技术规范要求,按桥墩(台)柱高度不同在各成型钢筋笼上挂牌标识,列出所在墩台号。钢筋根据所浇桥台号,标牌提示,方能运出加工场地,运输过程中要轻移轻放,运至现场后按图纸绑扎成型。

3.6 模板支立

模板采用组合钢模板,板外搭设双排钢管脚手架支撑,支立时满足设计要求,方木加固,保证模板不变形。钢筋保护层厚度符合规范要求。

3.7 混凝土浇筑

承台尺寸为:25.5*6.25*2米,砼浇筑318.75立方米,分层浇筑完成。承台砼均采用泵送砼,砼塌落度控制在14-16cm之间。

混凝土在拌合站集中拌和,采用8辆砼罐车运输,砼输送泵运送至浇筑部位,浇注顺序为自下而上,自中间向两边分层浇筑,分层振捣,每层厚度根据振动棒长度,一般不超过40cm。振动棒垂直振捣,振捣时须防止振动棒碰撞承台模板,混凝土收浆前,抹平1~2次,收浆后再抹平1次,使表面密实,消灭干缩裂纹。

3.8 混凝土养生

采用覆盖草袋洒水进行养护,防止顶面出现裂纹。

3.9 控制承台砼水化热过大,防止裂缝的施工措施:

3.9.1 改善骨料级配,掺入外加剂,降低水灰比,减少水泥用量;

3.9.2 采用水化热低的水泥;

3.9.3 掺加缓凝剂;

3.9.4 砼避免日光照晒,以降低入模温度;

3.9.5 采取外部保温措施。

3.10 承台工程质量及施工要求

3.10.1 施工前在垫层顶面放出承台内外轮廓线的准确位置。

3.10.2 承台的侧模加工时,按承台外形尺寸制作,特别是承台与桥墩预埋筋位置必须准确。

3.10.3 配置垂直方向的钢筋时应有不同的长度,保证钢筋接头符合要求。

3.10.4 砼的质量从准备工作、拌和材料、操作技术和灌注后的养生四个方面加以控制,一次浇注完成。

3.10.5 在砼浇注过程中随时检查预埋钢筋位置,及模板、支架情况,如有变形、移位及时调正。

4.墩、台身施工

墩身截面为椭圆形、台身截面为一字形,为C30钢筋混凝土实心重力式墩台,桥台高度5米,半幅浇筑砼165.56立方米。桥墩高度7.9-8.3米,半幅浇筑砼388.34立方米,为保持整体美观,桥台一次浇注完成,桥墩分两次浇注完成。

墩、台施工顺序为:台放样 钢筋绑扎支撑及模板安装  砼浇筑支撑及模板拆除保温、养生

4.1 墩台施工脚手架

墩台施工脚手架采用扣支架搭建,配合缆绳固定模板同时作为绑扎钢筋平台,控制立柱钢筋外形几何尺寸及垂直度作为浇筑砼的工作平台。

墩、台模板、支架布置见

4.2 模板制作及安装

为保证模板具有足够的强度、刚度,能可靠地承受施工过程中各种荷载,保证结构物的外部尺寸,本工程采用定型钢制模板与组合钢模加背撑及对拉螺栓结合使用。

4.2.1 模板制作

圆形模板由两个半圆组合而成,节高分2m及定型上节两种规格;直线段

模板采用组合钢模。

4.2.2 模板安装

模板安装前弹好墩、台轴线,钢模板安装时刷脱模剂,钢模板、组合钢模拼缝间夹海绵胶带以防漏浆。

由于墩台采取整体施工,浇注砼前即支完全部模板。支设时,在墩台中间设对拉螺栓紧固模板,侧面用钢架管撑牢,撑杆与模板的连接点设在节点上。

4.2.3 对拉螺栓选用

由于桥墩宽度较大,在模板支立时,用对拉螺栓固定模板来抵消砼浇筑时的侧压力。对拉螺栓选用φ16,横向、纵向间距均为80cm。

(1)浇筑砼时侧压力为:P=Kγh

其中:K取1.0

      γ=24KN/m3

       h=0.22+24.9v/T=0.22+24.9*0.5/15=1.05m;砼浇筑速度为0.5米/秒;入模温度150C。

故P1=1*24*1.05=25.2KPa

    (2)泵送砼浇注时侧压力为:P2=4.6*0.50.25=3.87KPa

P= P1+P2=25.2+3.87=29.07KPa

(3)对拉螺栓杆件受力验算

依据对拉螺栓拉杆计算公式:F=P*A

其中A为模板拉杆分担的受荷面积:A=a*b;a、b分别为模板拉杆横、纵向间距:a=0.8m,b=0.8m。

即:F=P*A=29.07*0.8*0.8=18.6KN

取安全系数1.2,有F计=1.2F=1.2*18.6=22.32KN

查对拉螺栓力学性能表,φ16拉杆容许拉力为N=24.5KN

22.32KN<24.5KN,对拉螺栓杆件满足要求。

4.3 钢筋加工见钢筋施工工艺

4.4 墩台砼施工

砼集中搅拌,电子计量,搅拌及入模时控制好砼的坍落度和和易性,并派专人监督。砼用罐车运至现场后泵送入模,砼入模要通过串筒,以防砼离析。串筒上口用方木固定于支架上,随浇筑砼高度的增加逐节拆除。砼采用插入式振捣棒,振捣时快插慢拔,充分振捣,以免出现蜂窝、麻面等缺陷。

4.5 墩台砼的养生

墩台砼浇筑完成拆除模板后,立即用塑料布包裹墩身,并用胶带缠绕,以防止水分的蒸发,同时起到保护成品的作用。

4.6 质量保证措施

4.6.1 模板制作及安装

模板应具有足够刚度、强度以保证其受力要求,确保多次周转不变形,模板拼接处要求严密、平整、不漏浆、拆除方便。为了保证砼的外观质量,模板间的接缝应采用适当的塑纸衬平,模板与模板间一定要接平。

模板在安装前要铲除残剩于模板上的砼,并在模板上涂刷足隔离油或脱模剂,但不得沾污钢筋。

4.6.2 钢筋制作及绑扎

进场的钢筋应按规定分批验收,进行力学性能试验合格后方能使用,对焊接的钢筋除焊工应有合格等级证书外,还应按规定进行力学试验合格后方可进行绑扎钢筋。钢筋施工人员应严格按照设计图进行翻样,并按翻样图进行弯配钢筋,确保每根钢筋的尺寸及位置准确。

4.6.3 混凝土施工质量保证措施

采用串筒入模,混凝土振捣要密实不漏振、不过振,拆模后砼表面无蜂窝麻面,达到外光内实的要求。

4.6.4 其他措施

(1)监控:承台基坑支护加强监控,并做好记录。

(2)技术交底:做好施工前的技术交底,特别是混凝土浇捣的专门技术交底,保证混凝土质量符合规范要求。

(3)测试:回填材料要求分层夯实,并做好密实度测试,相对密实度≥90%。

4.6.5 质量检验标准

序号

检查项目

规定值或允许偏差

1

混凝土强度(Mpa)

在合格标准内

2

尺寸(mm)

±20

3

顶面高程(mm)

±10

4

轴线偏移(mm)

15

5.支座安装

本工程桥墩支座采用QZ3000DX、QZ3000SX、QZ3000GD型支座,桥台支座采用QZ1000DX、QZ1000SX型支座。安装时应注意以下几点:

5.1 安装前,全面检查产品合格证书中有关的性能指标,如不符合设计要求时,不得使用。

5.2 安装支座前,严格按设计要求进行支座垫的施工,上顶面水平,下底面平行于墩台,垫块坡面应由专制模具施工,确保垫石尺寸。

5.3 支座安装严格按设计及厂家要求施工。

5.4 严格检查支座标高,误差不得大于2mm,杜绝出现“三条腿”现象。

5.5 吊装前,必须保持支座的干燥和清洁,严禁粘有油污。

6.箱梁施工

考虑工期要求,箱梁分两幅施工, 每幅一次浇筑成型, 每幅浇筑砼1810立方米。现浇箱梁是最重要的上部结构,不仅其质量关系到整个桥梁的结构质量,现浇箱梁的外观也直接关系到整个桥梁的外观质量。在架设前必须做好充分的准备工作,包括现场准备及架设设备准备等。

6.1 组织机构和资源配置

6.1.1 组织机构与职责

根据施工组织和现场作业要求,我单位将按后附表的要求配置管理及作业人员,所有参加箱梁施工的管理人员、技术人员、以架搭设人员、模板加工制作人员、钢筋制安人员、砼拌和运输浇注人员及预应力施工人员,均应进行岗前培训,熟悉掌握相应的技术要求和操作要领。

箱梁施工组织管理及作业人员表

序号

编 号

人数

职  责

1

队长

1

全面负责施工的组织、指挥与协调

2

支架组长

1

负责支架的搭设,验收与监测,拆除

3

模板组长

1

负责模板的加工制作与监测、维护、拆除

4

钢筋组长

1

负责钢筋钢筋制安预留孔的敷设

5

砼拌合组长

2

负责砼的拌制运输

6

砼浇注组长

1

负责现场砼的浇注

7

张拉组长

1

负责预应力的施工

8

技术组长

1

负责技术参数的确认,施工方案及施工顺序的确认,测量放线,检验试验

9

设备组长

2

拌合站、运输车、吊车、泵车、焊机、油泵、千斤顶、振动棒,设备的调试校验确认,维修保证。

10

材料组

4

材料采购、抽样检验、材料质检

11

支架组

30

支架搭设、检验、监测、拆除

12

钢筋组

30

钢筋制安、预埋孔敷设、穿束及检验维护

13

模板组

30

模板的制作安装、拆除、整修

14

砼拌合组

20

砼拌制、检验、运输

15

砼浇注组

40

砼浇注、振捣、养生

16

技术组

2

技术参数的确认、技术方案的选定、施工顺序的确定、技术细节的处理

17

张拉组

15

预应力的施工、封锚、灌浆

18

测量组

6

测量放线并复测

19

检验、试验组

4

原材料、混凝土、张拉力及成品质量检验、试验

20

后勤保障组

1

通讯、交通、生活保障

21

运输组长

2

运输车辆的管理线路选择,办理通行证

22

现场准备组

10

清理维护现场

23

宣传组

1

现场宣传报道

24

安全部

2

施工安全管理

25

交通协调组长

2

交通管制,交警协调

6.1.2 配置

施工组织模板支架,砼浇注,预应力施工的要求并适当考虑应急备用的要求施工现场配置的机设备如下:

序号

设备名称

单位

生产能力

数量

1

钢管支架及配套扣件

T

270

2

DN325钢管桩

m

1200

3

“321”贝雷梁

m

2835

4

木枋10*15cm

M3

880

5

18型工字钢

T

48.09

6

18a型槽钢

T

54.7

7

底模及侧模板(竹胶板)

m2

5700

8

内模板(竹胶板)

m2

4900

9

砼拌合站

240m3/h

1

10

砼拌合站

120m3/h

2

11

砼运输罐车

8m3/车

15

12

输送泵

60m3/h

2

13

16T吊车

16t

1

14

35T吊车

35t

1

15

电焊机

35kVA

8

16

对焊机

125 kVA

2

17

钢筋弯曲机

4KW

4

18

钢筋切断机

5.5KW

4

19

钢筋调直机

4KW

4

20

木工圆锯

450mm以内

4

21

木工平刨床

300mm

4

22

木工压刨床

600mm

4

23

装载机

2m3

2

24

千斤顶

400T

4

25

压浆机

7.5KW

2

26

水泥浆拌合机

3KW

2

27

载货汽车

4t

4

6.1.3 检验试验仪器

拌合站配置原材料、砼性能检验的全部仪器、设备现场配备、测量仪器及所有检验试验仪器设备,中心实验室配备千斤顶校验仪器设备。

6.2 箱梁施工顺序

支架搭设(满堂支架或贝雷梁+调整支架)支架预压底模板安装底板及腹板部分钢筋绑扎预应力管道设置腹板剩余部分支撑及顶板模板安装箱梁砼浇筑箱梁砼养生预应力筋穿束预应力筋张拉孔道压浆养生落架

6.3 支架

中跨、南边跨桥梁下部结构的施工完成后,利用已处理的河底作为支架基础,搭设满堂支架;北边跨以P0、P1承台为基础搭设贝雷梁及支架。

附图见下页

6.3.1 中跨、南边跨满堂支架搭设

(1)地基处理

桥梁河底处理及30cmC25砼铺砌已完成,在铺好的河底上安装满堂支架脚手钢管立杆。

(2)支架安装

本支架采用“碗扣”式满堂支架,其结构形式如下:纵向立杆布置间距以90cm为主,箱梁两端为60cm;横向立杆在箱梁腹板所对应的位置间距90cm,其中腹板下加密两列普通钢管,以加强腹板处支架的承载能力;翼缘横、纵向立杆均按90cm布置。在高度方向横杆步距120cm,使所有立杆联成整体,为确保支架的整体稳定性,在每三排横向立杆和每三排纵向立杆各设置一道剪刀撑。在河底铺砌好后,按照施工图纸进行放线,进行支架搭设。支架搭设好后,用可调顶托来调整支架高度或拆除模板用。

碗扣架安装好后,对于箱梁底板部,在可调顶托上横向铺设150×10×15cm的木枋(15cm面竖放,底板两端各悬出45cm)。

支架底模铺设后,测放箱梁底模中心及底模边角位置和梁体横断面定位。底模标高=设计梁底+支架的变形+(±前期施工误差的调整量),来控制底模立模。底模标高和线形调整结束,经监理检查合格后,立侧模和翼板底模,测设翼板的平面位置和模底标高(底模立模标高计算及确定方式类同箱梁底板)。

(3)技术要求

①相邻立杆接头应错开布置在不同的步距内,与相邻大横杆的距离不宜大于步距的三分之一;

②在主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件中心点的相互距离不宜大于15厘米;

③各杆件端头伸出扣件边缘的长度不应小于100mm;

④立杆的垂直偏差应不大于架高的1/300;

⑤上下横杆的接长位置应错开布置在不同的立杆纵距中,与相连立杆的距离不大于纵距的1/3;

⑥安全网应满挂在外排杆件内侧大横杆下方,用26#铁丝把网眼与杆件绑牢。

⑦主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm。

(4)支架计算

①顶托横梁10×15cm(15cm面竖放)木枋验算

a 荷载计算

经计算可得:砼箱梁荷载P1 =(529.42+29.13+109.82)*25/(25.5*26) = 25.2kN /m2

竹胶板荷载:P2 =9kg/m2 =0.009kN /m2

施工荷载:

人群荷载:P3=2.2 kN /m2

砼浇筑冲击及振捣荷载:P4 = 2.4kN /m2

静载取0.2安全系数,动载取0.4安全系数,则有P =(P1 + P2)*1.2 + (P3 + P4)*1.4= 1.2*(25.2+0.009)+1.4*(2.2+2.4)=36.69 kN /m2

b 木枋验算

腹板处脚手管立杆纵向间距为0.9m,横向间距为0.9m、0.6m(腹板加强后间距为0.3m)两种,为简化计算,按简支梁受力进行验算,实际为多跨连续梁受力,取计算跨径为0.3m,仅验算底模腹板对应位置即可:

q1=P×0.3= 36.69× 0.3 = 11kN/m

W = bh2/6 = 10×152/6 = 375 cm3

由梁正应力计算公式得:

σ = q1L2/ 8W =11×0.32 ×106/ (8×375×103)

=0.33 Mpa < [σ] = 10Mpa

强度满足要求;

由矩形梁弯曲剪应力计算公式得:

τ = 3Q/2A = 3×11×103×(0.3 /2)/ (2×10×15×102)

=0.17Mpa< [τ] = 2Mpa(参考一般木质)

强度满足要求;

由矩形简支梁挠度计算公式得:

E = 0.1×105 Mpa; I = bh3/12 = 2812.5 cm4

f max = 5q1L4 / 384EI

= 5×11×103×10-3×0.34 ×1012 / (384×2812.5×104×0.1×105)

= 0.004 mm< [f] = 0.75mm( [f] = L/400=300/400=0.75 mm )

刚度满足要求。

②立杆强度验算

脚手架(φ48×3.5)立杆的纵向间距为0.9m,横向间距为0.9m、0.6m和0.3m,因此单根立杆承受区域即为底板0.9m×0.9m、0.9m×0.6m或0.9m×0.3m箱梁均布荷载,由横桥向木枋集中传至杆顶。根据受力分析,不难发现腹板对应的间距为0.6m(0.3m)×0.9m立杆受力比其余位置间距为0.9m×0.9m的立杆受力大,故以腹板下的间距为0.6m(0.3m)×0.9m立杆作为受力验算杆件。

则有P = 36.69 kN /m2

对于脚手架(φ48×3.5),参考有关资料:

i ——截面回旋半径, i = 1.578 cm

f ——钢材的抗压强度设计值,f=205 MPa

A ——立杆的截面面积, A=4.89cm2

由于大横杆步距为1.2m,长细比为λ=L/i = 1200 / 15.78 = 76

由长细比查表可得轴心受压构件稳定系数φ= 0.744 ,则有:

[ N ] = φAf =0.744×489×205 = 74.582 kN

而Nmax = P×A =36.69×0.3×0.9 =9.9kN

可见[ N ] > N,抗压强度满足要求。

另由压杆弹性变形计算公式得:(按最大高度10m计算)

△L = NL/EA =9.9×103×10×103/(2.1×105×4.89×102)

=0.96mm  压缩变形不大

边跨单幅箱梁每跨混凝土668.4m3,自重约1671吨,按上述间距布置底座,则每跨连续箱梁下共有28×29=812根立杆,可承受2436吨荷载(每根杆约可承受30kN),安全比值系数为2436/1671 = 1.46,完全满足施工要求。

③地基容许承载力验算

边跨满堂支架布于河道处理后基础上,基础为C25砼,而C15砼每平方米地基容许承载力为1530t/m2,箱梁荷载(考虑各种施工荷载)最大为3.67t/m2,完全满足施工要求。

6.3.2 北边跨贝雷梁施工

具体布置见下页附图

桥梁北边跨跨度为25.83m,采用单排单层“321”型贝雷梁,贝雷梁按间距0.5m布置,横向每3m间距采用10号槽钢加工支撑架连成整体;分配横梁采用18a型槽钢,间距为0.9m;上铺10*15方木,间距为0.9m;P0、P1基础采用承台上横向搭设单排四层贝雷梁,为加强基础的整体性,每排桥墩的钢管均采用10号槽钢连接成整体。

(1)支架验算

     ① 荷载计算:箱梁施工分两步进行,先浇筑底板及部分腹板,后浇筑腹板剩余部分和上部顶板,因此,第一次浇筑对下部模板要求较高,下次浇筑时,底板及腹板已有一定的承载能力,作为一个整体受力。

     边跨箱梁总重:G=((0.4*21.485+0.25*25.485)*2*18+(0.3*0.4*5+0.8*0.2+0.7*4+0.5*2)*2*18)*2.5=702.91*2.5=1757.27t

支架上部荷载按箱梁自重的1.2系数(包含支架模板),即:1757.27*1.2=2108.72t

16.5米跨有效计算面积为:18*51=918m2

则有:q=2108.72*10/918=22.97KN/m

②顶层18a型槽钢验算

槽钢间距为0.9m ,则平均分配到每根槽钢上的均布荷载为:

    q1=20.67Kn/m

A 强度验算:

    取最不利受力情况,按简支状态来验算

    查表得18a型槽钢:Ix=1272.7cm4  Wx=141.4 cm

    跨中最大弯矩为:

    Mc=1/8q1L2=1/8×20.67×1.52=5.81KN•m

    由强度公式可知:

    бmax=Mc/Wx=5.81×103/141.4×10-6=41.09MPa<[б]=210MPa强度符合要求

B 挠度验算:

    因受均布荷载,由公式:f=5qL4/384EI可得:

    fmax=5qL4/384EI=(5×20.67×103×1.54×103)/(384×210×109×1272.7×10-8)=0.51mm

    fmax=0.51<f允=L/400=800/400=2.00mm挠度符合要求

C 贝雷梁验算:

查桥梁施工计算手册得:贝雷梁:E=210MPa;I=250497.2cm4;[M]=788.2 KNm;[Q]=245.2 KN;[f]=28mm。

间距为0.8cm,q=22.97*0.8=18.38KN/m,按最不利截面计算:

M=0.08*18.38*16.52=400.32KNm<[M]=788.2 KNm,强度符合要求;

Q=0.6*18.38*16.5=181.96KN<[Q]=245.2 KN;剪力符合要求;

f=0.677*ql4/(100EI)=0.677*18.38*103*16.54/(100*2.1*1011*250497.2*10-8)=17.5mm<[f]=28mm,故挠度符合要求。

6.4 支架预压

6.4.1 安装模板前,要对支架进行压预。支架预压的目的:

(1) 检查支架的安全性,确保施工安全。

(2)消除地基非弹性变形和支架非弹性变形的影响,有利于桥面线形控制。

本工程拟按13m一段分段预压法进行预压,预压方法依据箱梁砼重量分布情况,在搭好的支架上的堆放与梁跨荷载等重的水袋(或水箱)(梁跨荷载统一考虑安全系数为1.2)。施工前,按箱梁结构形式合理布置水袋数量,高压水泵充水,预压完成后,水袋内水放入河道。

6.4.2 为了解支架沉降情况,在预压之前测出各测量控制点标高,测量控制点按顺桥向每2米布置一排,每排4个点。在加载50%和100%后均要复测各控制点标高,加载100%预压荷载并持荷24小时后要再次复测各控制点标高,如果加载100%后所测数据与持荷24小时后所测数据变化很小时,表明地基及支架已基本沉降到位,可卸载,否则还须持荷进行预压,直到地基及支架沉降到位方可卸压。支架日沉降量不得大于2.0毫米(不含测量误差),梁跨预压时间为三天。卸压完成后,要再次复测各控制点标高,以便得出支架和地基的弹性变形量(等于卸压后标高减去持荷后所测标高),用总沉降量(即支架持荷后稳定沉降量)减去弹性变形量为支架和地基的非弹性变形(即塑性变形)量。预压完成后要根据预压成果通过可调顶托调整支架的标高。

6.5 模板搭设

箱梁模板布置图见下图

为了保证箱梁外表面砼的光洁和平整,箱梁的外模板采用大型竹胶板。在铺设梁底模时应设置预拱度,以抵消各种弹性压缩造成的影响。

6.5.1 底模:在支架搭好后铺设15×10cm的木枋,间距30cm。用三米直尺检查平整度,对误差大于3mm者进行调整。宽度随桥梁宽而定,比翼板宽出0.5m,以便支撑外模支架及检查人员行走,木枋上顺桥向铺设4cm木板,间距30cm,放出梁的中心和两外缘特征点然后铺设2cm厚竹胶板(以保证整

体刚度和砼成型后的外观质量)。底模侧面与侧模接触部位填塞塑料泡沫或双面胶加海绵处理,并将底模与侧模连接固定,以防漏浆,同时设置预拱值(根据支架预压弹性变形及张拉起拱度综合考虑)。施工中要求线型美观顺畅。

6.5.2 内模:在底板及腹板砼浇筑后,用碗扣支架或扣件支架及方木支撑,用竹胶板或定型钢模板拼装内模,浇砼时按设计要求预留拆除内模天窗,内模拆除后吊木板补浇砼。

6.6 钢筋加工

箱梁钢筋在钢筋加工场内集中加工, 每种钢筋分类挂牌存放吊车吊运,施工现场绑扎成型。钢筋加工见施工工艺。

6.7 预应力管道设置

6.7.1波纹管设置、连接、定位

(1)波纹管设置:钢束成孔采用φ100塑料波纹管,内径根据每孔要求不一样,其接缝处压花应均匀密实,边缘无抓伤,切口应平齐,波纹管运输吊装时其支点间距为2~3m,以防变形或折断。堆放时应垫高30cm,盖棚布以防挤压。

(2)波纹管的连接:接头处要锯齐、磨平、不破裂、不变形。将两接头先对在一起检查是否平齐,然后用内径107mm长20cm的波纹管作为接头套管旋在接头处;在接缝处用宽4cm的白胶布缠三圈,然后再加缠一层透明胶带。

(3)波纹管定位:用定位架确定波纹管位置。定位架按规范及设计图纸要求制作、设置,位置与施工放样各坐标点对应。直线段一般每米设置一个定位架,曲线段适当加密,确保波纹管平、纵曲线位置坐标符合设计要求,锚垫板位置正确及波纹管的平顺。

6.7.2设压浆孔、排气孔:在钢束曲线的最高、最低处设排气、压浆孔道,各束的压浆、排气孔道要相互错开布置,孔道不得弯曲、扭转,其出口高于混凝土面外,并编号记录,封好外露口,以防落物堵孔。施工中要加强检查保护不得损坏。

6.8 现浇混凝土施工

6.8.1 现浇砼的质量目标

对现浇砼的浇注成果总的要求是,应达到“内实、外光、均质”的质量目标。

(1)具体质量目标要求为:

①强度完全符合设计要求,并有一定的富余系数。

②全部梁体均质等强,无任何缺陷,特别是梁体关键部位(预应力张拉端,支座外等)。

③梁体砼外露面保证光洁、平整、美观,无较大气泡、水泡和露砂等疵点。

④垂直和水平工作缝要处理得完美得当。

⑤顶板、底板、腹板、横梁均无裂纹出现。

⑥浇砼施工时,采取有效措施(如在支座及柱顶粘贴或箍;紧塑料布或其它材料并使其下部张开等)避免水泥浆沿立柱流下污染立柱。

6.8.2 支架上现浇混凝土

支架上现浇连续梁混凝土,因支架已经预压调整,不再考虑支架结构不同沉降不均、原地基松软及砼收缩、徐变等因素引起支架沉降导致连续梁混凝土产生裂纹。桥纵、横坡较大,为防止砂浆流失应由低处向高处推进,每层厚度不大于30cm,顺序是先端梁、后底板及腹板,先边跨、后中跨,保持同步。砼配合比由试验室配制,并报监理工程师批准后使用,砼采用泵送。

砼浇筑注意事项:

(1)箱梁正式浇注前应进行试验箱梁施工

①砼浇筑前进行泵送试验,测得施工参数后进行施工。并检查维修施工机械,保持良好的运行状态。

②现场施工人员合理分工,并做好人员组织协调和设备材料的及时调度。

③浇注砼前必须将模板内的污物洗、吹干净,但表面不得有积水。

④浇注砼前,翼板用编织物覆盖,以免施工时砼撒落模板上影响砼质量和美观。

⑤注意预留泄水孔道、通气孔位置。

⑥浇注砼过程中要设专人保护、检查钢束,以防波纹管漏浆或排气、压浆孔道被破坏。

⑦砼浇筑中对支架变形进行观测,发现问题立即向技术负责人报告,以便及时分析情况采取必要处理措施。

⑧为保证砼强度和拌和、施工质量,在施工过程中除严格执行监理工程师批准的砼配合比外,还要安排专人在商品砼拌和站随时测定砂、石料的含水量,严格控制砼配合比,确保计量准确,随时检测坍落度、缩短砼运输及浇注时间,加强砼振捣力度,及时收浆、抹面、养护等措施。

⑨为确保砼一次、连续浇注,杜绝意外事情的发生,施工前应检查砼拌和站拌和能力及砼运输设备的配备情况,同时利用市内其它商品混凝土拌和站作补充供应。

⑩为保证桥面平整度,施工时两侧铺设控制导轨,严格控制高程;每隔5m用钢丝挂线找平;每3m按梁体断面预埋标高控制定位筋,及时控制标高;芯模加设定位箍筋并与底模连接,控制芯模上浮;砼振捣密实精平后用5m铝合金刮平尺刮平。

(2)砼的拌和及运输

①砼采用商品砼,混凝土拌和时试验人员及监理工程师现场监督,砂石料用自动上料机计量供料,供水计量用自动流量水表控制,外加剂按配合比加入,所的计量系统由工地试验室定期检查调试以保证符合规范要求。

②按规范要求控制混凝土的上料程序和拌合时间,经常测试混凝土坍落度,不符合质量要求的混凝土绝对不能入模。

③混凝土用搅拌运输车运送,要严格控制运量,达到快装、快运、快卸,以减少坍落度的损失。

(3)混凝土入模:

对入模混凝土的要求:采用泵送混凝土入模后不离析,分层厚度不超过30cm;各肋(腹)板内下料平衡避免支架偏心受压,下层混凝土未振捣密实,严禁再下混凝土。

①下混凝土时要有专人指挥,有固定工人负责及时移动泵车下料管口,保证浇注层的均匀性。

②混凝土横向入模顺序:自翼板向中心入模。

③混凝土纵向入模自低处开始向高处(端梁向梁跨)进行,斜向分段水平分层浇筑。

④混凝土入模的坍落度要求12~15cm。入模前,工程技术人员在监理工程师旁站的情况下实测混凝土坍落度,对不满足要求的混凝土采取监理工程师认可的方案进行调整。

⑤浇筑顶板时按设计要求预留人孔,以供拆除内模使用,拆除内模后,连接好预留钢筋,吊木模用同标号砼浇筑。

⑥浇注振捣中,保证预应力管道、出气孔、压浆孔等各类预埋件及预留孔的位置不被破坏。

(4)混凝土的振捣、收面及养生

混凝土振捣以机械为主,人工振捣为辅,相互结合的方法,底板、肋(腹)板用插入式振动器为主,肋板的外模可由人工用木锤振动模板使空气排出。桥面板先用插入式振动器后用平板振动器振捣,以平板振动器为主。

①底板和肋板部分要加强振捣,振动棒插入间距在30cm左右,横向靠近内模但不能碰钢筋和钢束,砼振捣至密实为止,振捣密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。

②钢束端部钢筋密集,下料振捣都有困难,要采取随下料、随振捣的方法,除使用Φ30mm振捣器正确振捣外,尚须由人工用木杆或无锐角的铁钎插捣,但应防止损伤预应力管道。

③为确保质量采用分工负责、个人挂牌制,建立奖优罚劣的制度。

④插入式振动器不得振动钢束锚垫板,不得碰撞模板、钢筋等。

⑤施工前要备有使用数量1~2倍的振捣器备用。振捣器和电源插座均有明显编号标记,并安装触电保护器。

⑥砼浇筑完成后,表面及时进行整平、压实、二次收浆及养护。混凝土收浆前,抹平1~2次,收浆后再抹平1次,使表面密实,消灭干缩裂纹。

⑦收浆后使用监理工程师认可的材料覆盖,根据天气及时洒养护。

⑧混凝土养护时间为七天以上。每天洒水数次以保持混凝土表面经常处于湿润状态为宜。

⑨当气温低于+5℃时应覆盖棉被保温,不得向砼和覆盖物上洒水。

(5)预应力锚头处施工缝的处理:

①凿除混凝土表面的水泥浮浆和松弱层,用人工凿除时混凝土强度须达到2.5Mpa的强度。

②重要部位及有防震要求的混凝土结构或钢筋稀疏的钢筋砼结构,在施工缝处预先铺插锚固钢筋。

③施工缝处理后,须待处理层混凝土强度达到最低1.2Mpa(钢筋砼不得低于2.5Mpa),并经监理工程师认可后才能进行下一道工序。

6.9 预应力钢筋制作及穿束

6.9.1 制作钢束

钢绞线检验:钢绞线进场必须有生产厂家合格证明,并在监理工程师认可的实验室做力学性能及弹性模量试验,以所做试验数据作为施工依据。钢绞线应放在棚内,堆放离地面30cm,以免潮锈蚀。施工期间外露钢绞线采取遮盖措施,保证钢绞线不被锈蚀和污染。

钢绞线开盘:在靠近梁端的地面上,将钢绞线盘竖向放入一型钢制作的钢绞线开盘架内,钢绞线头自盘中部,由人工拉出,在地面上下料。

下料与编束:钢束下料长度应通过计算确定:

下料长度=钢束通过的孔道长度+(工作锚高度+限位板高度+千斤顶长度+工具锚高度+便于操作的预留长度)。

钢绞线下料用砂轮锯切断,并使切面与轴线垂直,以便张拉时检查断丝。

钢绞线编束时自一端开始向另一端梳理使其平顺松紧一致,自端头开始每间隔1m用20#铁丝绑扎一道,全长绑扎完成编束。钢丝端插入钢束中不准外露,以防将波纹管刺破。编好的钢束要挂牌分别存放以免出错。钢束不能互相挤压以防将钢绞线损伤或压扁钢束。

6.9.2 钢束穿束:采用后穿束工艺施工。采用单根穿入,按一定的顺序进行,以免钢绞线在孔道内人为的打叉现象.

6.10 预应力施工

6.10.1预应力设备和锚具

千斤顶采用柳州产400t油压千斤顶,限位板与工作锚具孔号相同并与千斤顶配套。

高压油泵:

型号

额定压力

额定流量

外型尺寸

重量

ZB4-500

50Mpa

2L/min

745×494×1052

15kg

①压力表采用150mm直径表盘,刻度为最大读数的2倍,精度不低于1.5级。

②高压油管、油管用高压橡胶管,其工作压力同油泵、千斤顶相匹配。

③锚具:采用国产群锚体系。

6.10.2 张拉前准备工作:

①检查梁体质量有无蜂窝、麻面、孔洞、露筋、露钢束、锚垫板处空洞等情况,有时采用监理工程师认可的方法进行修补后方能张拉。

②检查梁体砼强度是否达到设计张拉强度。当砼同期、同条件养护试件强度达设计强度的90%时方可进行张拉。

③检查孔道内是否有砂浆进入,用YCW200千斤顶在两端进行单根抽拉,抽拉出来的长度不小于30cm。

④清除锚垫板表面和钢绞线上面的浮油和污物,擦洗锚具上面油污,清除卡片上的毛刺。

⑤锚环卡片做硬度检查,对连接器在使用前进行必要的试验,使之满足相关的技术要求。

⑥用空气压缩机向钢束孔道内吹风,清除污物。

⑦计算钢束延伸量与设计理论延伸量比较。

⑧按每束设计张拉力计算分级张拉中各级的压力表读数标在压力表上,以免出错。

⑨按张拉次序钢束进行编号,以免出错。

⑩凿除锚垫板孔内的波纹管,以防在张拉过程中损伤钢绞线。

⑾校正千斤顶、油表、用压力机校正千斤顶,并使泵、顶及表配套,计算相关系数,算出分级张拉表的读数及延伸量,以便现场核对。

6.10.3 钢束张拉:

①将每束钢绞线平行理顺,不得互相交叉,除去浮油等污物。

②装工具锚环和卡片:将钢绞线穿过锚环上相对应的小孔,使钢绞线平行顺直后,工作锚环贴紧锚垫板,在每道小孔中的钢绞线外周插入两卡片,卡片缝隙大小要调整均匀,要求两卡片外露面要平齐、缝隙要均匀,否则应进行正式重装;最终橡胶圈套在卡片尾上的凹槽内。

③装限位板:限位板上的每一个孔对准相应的钢绞线和锚卡环小孔后,使限位板紧贴锚环,无缝。

④装千斤顶:钢束穿过穿心千斤顶的孔道,千斤顶紧贴限位板务使千斤顶、限位板、锚环、锚垫板都在同一中心线上(即四对中)。

注意锥孔内不得有污物。为卸锚方便,锚孔中和夹片的圆锥面涂抹润滑物质。

注意钢绞线在千斤顶内要理顺平行千万不能交错,否则将会断丝。

⑤开动油泵少许送油,千斤顶张拉缸保持适量油压后,稍松千斤顶吊索,调整千斤顶使千斤顶、锚具、锚垫板在同一中心线上,否则应进行调整,以防张拉过程中出现断丝。

⑥张拉:

张拉顺序:当施工图明确了张拉顺序时,按图纸要求的先后顺序进行张拉,当施工图无明确要求时,采取分批分阶段对称张拉。

预应力钢绞线张拉:

张拉程序:0→初应力→控制张拉应力(持荷2分钟锚固)

在张拉过程中,要使油泵上升速度稳定同步,钢绞线受力均匀,摩阻损失较小;张拉顺序根据图纸提供的次序张拉;对称钢束采用两台千斤顶同时张拉;张拉缸进油达到初始应力后停拉,记录张拉缸行程,作为计算延伸量的起点值;张拉缸继续进油,分级进行张拉,记录张拉力和延伸量情况;达到设计张拉控制力后持荷2分钟,核对延伸量符合规范要求后做好记录;否则应停止张拉分析原因,采取措施后进行张拉;张拉缸回油即可进行锚固;张拉缸全部回零,卸工具锚;千斤顶全部回程,卸千斤顶,检查钢绞线回缩值,并划线作标志;当钢束的伸长值大于千斤顶的行程时,须分两次张拉,第一次先按张拉力的50%进行锚固后,再重复前述张拉步骤至设计张拉力后锚固;当张拉中发生滑丝、卡片破碎时,可用YCW20千斤顶进行单根钢绞线张拉,取下旧卡片后,换新卡片重新张拉锚固;张拉完后不要割丝,须待压完浆后再用砂轮锯切割。

6.10.4 张拉安全

①张拉现场的周围应有明显警示、警告标志,绳索阻拦,严禁非工作人员进入,梁的张拉端应设有安全防护措施,张拉时千斤顶对面严禁站人,以防意外。

②张拉操作人员,由熟悉本专业的人员参加,并有技术熟练人员负责指挥。锚固后,严禁摸、踩踏、撞击钢绞线或卡片以免滑丝。

③工具锚、工作锚的卡片,要个别存放使用。

④拆卸油管时,先放松油管内油压,以免油压喷出伤人。

⑤当千斤顶须支垫时要用三角形铁片支垫牢固,以防支垫不稳倾倒伤人。

6.10.5 张拉的质量要求

①符合设计张拉力。

②延伸量误差在6%的范围内。

③钢绞线断丝、滑丝不得超过1根。

④每个断面断丝之和不得超过该断面钢丝总数据的1%。

6.10.6 钢绞线滑丝、断丝、锚卡破裂及波纹管堵塞情况及处理:

滑丝:张拉中,因锚卡卡不住钢绞线而发生滑丝,其原因一般为锚圈锥孔与夹片之间有夹杂物,或千斤顶卡盘骨有油污,或锚垫板喇叭口内有砼和其它残渣,或锚具偏离锚垫板,或锚具质量存在问题。发生滑丝时,应分析原因,将滑丝夹片取出,清理杂物及油污,更换新卡片,重新张拉锚固。

断丝:一般为钢材材质不均或严重锈蚀,或钢丝偏中受力不匀,个别钢丝应力集中,或千斤顶拉力超过设计值、卡片过硬或油泵计量不准,或孔道机具局部割丝。处理方法:检查断丝位置,查明原因进行处理,更换卡片或校压力表,锚固横梁割丝时,处理割丝位置。

锚卡破裂时及时更换。

6.11 孔道压浆

孔道压浆应按技术规范、设计图纸,并按下列要求施工

6.11.1 水泥浆要求

①灰浆要求试配强度不低于梁体强度。

②灰浆要具有较好稠度,水灰比控制在0.4-0.45左右,灰浆稠度控制在14~18S,每次生产的灰浆应在30分钟内用完,贮浆筒内的灰浆必须不断的低速搅拌。

③水泥颗粒要细,必要时要过筛,使用新鲜水泥,有结块的严禁使用,以保证能顺利地压入管道。

④泌水率最大不超过3%,拌和后3小时泌水率不得超过2%的灰浆总体积,24小时后泌水应全部被浆吸回。

⑤施工时每一工作班应留取不少于3组7×7×7cm立方体试件,标准养护28天,抗压强度不小于设计值。

6.11.2 压浆操作

①清洗孔道,用压缩机将孔道吹干。

②将锚头用40#水泥砂浆糊牢(或采用专用的封端套桶),强度满足压浆要求后方可进行压浆。

③在压浆孔、锚头上分别安装阀门、压浆嘴,检查排气孔、压浆孔。

④每束孔道均从张拉端压浆,灰浆自进浆口压入稠浆后,第一次从排气孔冒出灰浆,封闭浆口再继续压浆,压浆最大压力为0.5~0.7Mpa,当孔道较长时应适当加大压力,保持压力3~5分仲,使灰浆完全充满孔道。

暂停10~30分钟(初凝后)进行二次压浆。

⑤每次压浆完毕后应立即对机具、阀门进行冲洗。

⑥压浆过程中及压浆后48小时内,梁体混凝土温度不得低于5℃,否则应采取保温措施。当气温高于35℃时应掺入适量缓凝剂或在夜间施工。

⑦在压浆过程中及时填写施工记录。

6.12 落架

当压浆达到设计强度,方可进行落架。

落架程序自各孔的跨中向支点(墩台)方向依次对称循环落架,落架时分三次落完,第一次先落5cm,使板体脱落底模,若观测桥面无变化,第二次再落5cm左右,观测桥面无变形时第三次可全部落完。落架时纵向应对称跨中均衡落架,横向每排支架同时一起卸落,注意千万不应使连续梁产生局部受力状态。落架时要统一指挥,统一行动,每一落架程序都要认真仔细的按卸落量落架,达到同步、均衡的要求。

落架时做好沉降变形观测记录。

6.13 预应力连续梁施工观测

预应力连续梁受力和变形较为复杂,因此在施工中须加强各个施工阶段的变形观测,以利工程顺利进行。

6.13.1 浇筑前的观测

在各孔的1/2、1/4跨及墩台顶处设观测标志,标志杆在横向设三根即边、中、边的肋板中。标志杆用φ20圆钢制成,一头加工成圆形,顶部涂红漆作标记,长度高于梁顶面2cm,统一编号登记,在浇砼前进行观测,做好记录。

6.13.2 混凝土浇注过程中的观测

当底板浇完和肋(腹)板浇到1/2高度时,即对地基支架、芯模上浮、桥面测点的竖向变形和纵向轴线位移进行观测,发现过大的变形或不规律性应向技术负责人报告。

桥面砼浇完后立即观测并在72小时中每天早晚两次进行观测。观测内容:地基、支架、桥面测点的竖向变形和纵向轴线位移。

6.13.3 预应力施工中的观测

①预应力施工前对桥面各侧点进行一次全面高程测量,轴线位置观测。

②在共用墩顶上画线对梁体压缩情况进行观测。

③对共用墩顶进行纵向位移观测。

6.13.4 落架观测

连续梁在落架后竖向、轴线位移会有不同程度的变形,因此在落架前、落架完成1/2时及落架结束,对桥面高程和轴线位移各观测一次,最后将观测结果汇总分析。

7.钢筋施工工艺

7.1 钢筋材料要求:各种牌号、规格、分批验收分别堆放,不得混杂,且立牌以便识别。钢筋在运输、储存过程中,避免锈蚀和污染。钢筋堆置在钢筋棚内,当露天堆放时,垫高并加遮盖。钢筋要具有出厂质量证明书,使用前按规定频率进行抽检,其力学性能符合国家标准的规定才能使用,对不合格的钢筋材料清理出场。

7.2 钢筋调直和清除污锈符合下列要求:

7.2.1 钢筋的表面洁净,使用前将表面油渍、漆皮、鳞锈等清除干净;

7.2.2 钢筋平直,无局部弯折,成盘的钢筋和弯曲的钢筋均调直;

7.2.3 采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于2%,Ⅱ级钢筋的冷拉率不宜大于1%。

7.3 钢筋的弯制和末端的弯钩符合设计要求,如设计无规定时,按下表执行:

受力主钢筋制作和末端弯钩形状

弯曲部位

弯曲角度

钢筋种类

弯曲直径

(D)

平直部分

长  度

备 注

180°

≥25d

≥5d(φ20-28)

≥3d

d为钢筋直径

135°

≥4d

按设计要求(一般≥5d)

90°

≥4d

按设计要求(一般≥10d)

中间弯制

各类

≥15d

弯制钢筋时,一般用冷弯,不得加热.弯曲前,按设计的尺寸和形状先做样筋,反复调正合格后,以此检查以后弯成的钢筋成品.弯曲时缓慢进行,避免弯曲处发生裂痕。同一类型的弯折钢筋,如钢筋直径不同时成型后分别堆放;如弯好的钢筋需两根绑结或焊接成型时,将两根钢筋捆在一起。

7.4 用I级钢筋制作的箍筋,其末端要做弯钩,弯钩的弯曲直径大于受力主钢筋直径,且不小于箍筋直径的2.5倍。

钢筋经弯曲后均延伸长度,其延伸率与弯曲角度和钢筋直径有关,当计算钢筋延伸长度时参照下表:

钢筋延伸率表

弯曲角度

延伸长度

45

钢筋直径的2/3倍

90

钢筋直径的1倍

180

钢筋直径的1.5倍

7.5 各种钢筋下料尺寸一定符合设计要求。钢筋截断前,根据设计图纸先将同直径不同长度的各种编号钢筋按顺序填制配料表再按表中各种钢筋的长度和数量配料,使钢筋的断头废料尽量减少;下料前认真核对钢筋规格、级别及加工数,防止差错;下料后挂牌注明所用部位,型号、级别,并分别堆放。

7.6 由于钢筋的供应问题,以另一强度、牌号或直径的钢筋代替设计所规定的钢筋在施工中如有发生,除按一般规定执行外,注意下列事项:

7.6.1 将两者的计算强度进行换算,并对钢筋截面积作相应的改变;

7.6.2 其直径变化范围最好不超过4~5mm,变更后的钢筋总截面积差值不小于-2%,或大于+5%;

7.6.3 钢筋强度等级的变换不宜超过1级。用高一级钢筋代替低一级钢筋时,采用改变直径的方法而不采用改变钢筋根数的方法来减少钢筋截面积,必要时对构件的裂缝和变形进行校核;

7.6.4 以较粗钢筋代替较细钢筋时,校核其握裹力;

7.6.5 当代用钢筋的排数比原来的增多,截面有效高度减小或改变

弯起钢筋的位置时,复核其截面的抵抗力距或斜截面的抗剪配筋。

7.7 钢筋施工时注意,受力钢筋焊接或绑扎接头要在内力较小处,并错开布置,两接头间距符合规范要求的长度。配置在搭接长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分率,符合规范中有关规定。

7.8 加工成型的钢筋符合下列质量标准:

7.8.1 钢筋直径、钢号符合设计要求;

7.8.2 钢筋的技术条件必须符合设计要求及有关标准的规定;

7.8.3 钢筋必须调直,调直后表面伤痕及锈蚀不应使钢筋截面积减小;

7.8.4 钢筋无裂纹、断伤和刻痕;

7.8.5 钢筋洁净、无油污等;

7.8.6 加工钢筋的偏差不大于下表规定:

钢筋加工允许偏差

序号

项目

允许偏差(mm)

检验频率

检验方法

范围

点数

1

冷拉率

不大于设计规定

每根(每一类型抽查10%,且不小于5件)

1

用尺量

2

受力钢筋成型长度

+5  -10

1

3

弯起

钢筋

弯起点位置

+20

1

弯起高度

0  -10

1

4

箍筋尺寸

0  -5

2

用尺量,宽、高各计1点

7.9 钢筋焊接

焊接之前清除钢筋焊接部位的铁锈、水锈和油污等;钢筋端部的扭曲、弯折予以矫直或切除。

7.9.1 选择钢筋的接头方法时,按下列规定:

(1)直径大于16毫米的热轧钢筋接头采用电焊,并采用闪光接触对焊,当确实不能实行接触对焊时,采用电弧焊;

(2)直径等于或小于16毫米的热轧钢筋接头,采用电焊焊接或绑扎搭接;但轴心受拉部位的钢筋接头不论直径大小都应焊接,不采用绑扎接头;

7.9.2 钢筋的焊接形式

(1)闪光对焊

钢筋闪光对焊接头处不得有横向裂纹,与电极接触处的钢筋表面,对于Ⅰ、Ⅱ钢筋不得有明显烧伤;低温对焊时,对于Ⅱ级钢筋不得有烧伤。闪光对焊接头机械性能与允许偏差符合下表规定:

闪光对焊接头机械性能与允许偏差

序号

项目

允许偏差

检验频率

检验方法

范围

点数

1

抗拉强度

符合材料性能指标

每件(每批抽3件)

1

应按〈金属拉力实验法〉GB228执行

2

冷弯

1

3

接头弯折

不大于4o

每件(每批抽查10%且不少于10件)

1

用刻槽直尺和塞尺量

4

接头处钢筋轴线的偏移

小于等于0.1d且不大于2.0mm

注:1、在同一班内,由同一焊工,按同一焊接数完成的200个同类型接头作为一批。一周内连续焊接时可以累计计算。一周内累计不足200个接头时,也按一批计算;

(2)闪光对焊质量通病及消除措施

异常现象和焊接缺陷

措     施

燃化过分剧烈并产生强烈的爆炸声

1、降低变压器级数

2、减慢烧化速度

闪光不稳定

  1、清除电机底部和表面的氧化物

2、提高变压器级数

3、加快烧化速度

接头中有氧化膜、未焊透或夹渣

1、增加预热程度

2、加快临近顶锻时的烧化程度

3、确保带电顶锻过程

4、加快顶锻速度

5、增大顶锻压力

接头中有缩孔

1、降低变压器级数

2、避免烧化过程过分强烈

焊缝金属过烧

1、减少预热程度

  2、加快烧化速度,缩短烧化时间

3、避免过多带电顶锻

接头区域裂纹

      1、检验钢筋的碳、硫、磷含量,若不符合规定应更换钢筋

      2、采取低频预热方法,增加预热程度

钢筋表面微熔及烧伤

    1、消除钢筋被夹部位的铁锈和油污

2、消除电极内表面的氧化物

      3、改进电极槽口形状、增大接触面积

4、夹紧钢筋

接头弯折或轴线偏移

1、正确调整电极位置

      2、修整电极钳口或更换已变形的电极

3、切除或校直钢筋的弯头

(3)电弧焊

钢筋电弧焊接头焊缝表面平整,不得有较大的凹陷、焊瘤;接头处不得有裂纹;接头处用小锤敲击时,发出与原钢筋同样的清脆声为合格。其机械性能、缺陷及尺寸允许偏差符合下表规定:

序号

项目

允许偏差

检验频率

检验方法

范围

点数

1

抗拉强度

符合材料性能指标

每件(每批个抽3件)

1

应按〈金属拉力实验法〉GB228执行

2

帮条沿接头中心线的纵向偏移

0.5d

每个接头(每批抽查10%且不少于10个)

1

用尺量

3

接头处钢筋轴线的弯折

4o

1

4

接头处钢筋轴线的偏移

0.1d且不大于3.0mm

1

5

焊缝厚度

-0.05d

2

用焊接工具尺和尺量

6

焊缝宽度

-0.1d

2

7

焊缝长度

-0.5d

2

8

横向咬边深度

0.05d且不大于1.0mm

2

9

焊缝表面上

气孔及夹渣

的数量和大

在2d长度上

不多于2个

2

观察和用尺量

直径

不大于3.0 mm

注:1、表中d为钢筋直径,(mm);

2、以300个同类型接头(同钢筋级别、同接头形式)为一批。一周内连续焊接时,可以累计计算。一周内不足300个接头时,亦按一批计算。

7.9.3 钢筋焊接钢筋接头的位置

(1)结构受拉区的钢筋,在同一截面内配置的钢筋接头截面积,不得超过该截面内钢筋总截面积的50%,两焊接接头距离在30倍钢筋直径内及50厘米内即为在同一截面。

(2)构件全长钢筋应尽量少设焊接接头,同一截面内同一钢筋上只准有一个焊接接头。

(3)焊接接头距钢筋弯曲处,不小于钢筋直径的10倍,也不宜于位于构件的最大弯距处。

7.10 钢筋绑扎安装

为了加强钢筋的稳定性,在绑扎安装侧墙立筋时在钢筋两侧搭设一排临时支架来固定钢筋和便于工人在上面绑扎。 按照设计的位置排列钢筋,经检查无误后再进行绑扎。为了保证砼的保护层厚度,在钢筋与模板间放置水泥砂浆垫块,放置垫块时位置要错开,不能贯通断面全长。在现场安装绑扎钢筋网、钢筋骨架或单根钢筋。

7.10.1 钢筋采用绑扎接头时,应符合下列规定:

(1)在普通砼结构中钢筋绑扎接头的搭接长度,不得小于下表规定:

钢筋绑扎接头的最小搭接长度

项次

钢筋级别

受拉区

受压区

1

热扎Ⅰ级钢筋、冷拉Ⅰ级钢筋

30d

20d

2

Ⅱ级钢筋

35d

25d

3

Ⅲ级钢筋

40d

30d

4

冷拔低碳钢丝

250mm

200mm

(2)受拉区内圆钢筋绑扎接头的末端应做弯钩;螺纹钢筋的绑扎接头末端可不做弯钩。

(3)绑扎接头在同一截面内的接头截面积,受拉区不得超过钢筋总截面积的25%,受压区不得超过50%,凡二个绑扎接头的间距在钢筋直径的30倍以内以及50厘米内的为在同一截面。

7.10.2 绑扎要求

(1)钢筋现场绑扎之前要核对钢号、直径、形状、尺寸及数量。

(2)钢筋交叉点采用铁丝绑扎牢固,绑扎丝采用镀锌铁丝,绑扎φ12以下钢筋采用22号铁丝,绑扎φ12以上钢筋采用20号铁丝。

(3)钢筋搭接处,在中心与两端用铁丝扎牢。

(4)箍筋接头的位置,在墙中必须位于上角的纵向钢筋上,交错布置,柱中必须位于角部纵向钢筋上,并交错布置。箍筋与主筋垂直,其末端弯钩向内弯曲。

(5)底板和墙筋除靠近外围两行相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,双向受力钢筋必须全部扎牢。采用绑扎接头,接头位置必须全部错开,在受力钢筋直径30倍区段(且不小于500MM),有接头的受力钢筋截面面积与受力钢筋总截面面积的百分率,在受拉区不大于25%,受压区不大于50%。

(6)绑扎成型时,铁丝必须扎紧,不得有滑动、折断、移位等情况。

成型后的网片或骨架必须稳定牢固,在安装及浇注砼时不得松动或变形。

(7)钢筋搭接长度

受拉钢筋绑扎搭接长度表

钢筋类型

砼强度等级

C20

C25

高于C25

一级筋

35d

30d

25d

二级筋

45d

40d

35d

受压钢筋搭接长度,取受拉钢筋搭接长度的0.7倍。

如设计另有要求,应按设计要求施工。

(8)保证保护层厚度措施:

为确保保护层厚度,钢筋骨架要垫水泥砂浆垫块,砂浆垫块厚度依据设计要求的保护层厚度确定。

对于双向双层板钢筋,为确保筋体位置准确,要垫以铁马凳,间距1m;基础底板铁马凳采用Φ22钢筋制作,其它处Φ12;均梅花状布置。

用定型筋控制钢筋保护层厚度及墙厚度。利用短钢筋控制成定型筋,两端用红笔划出控制线,控制线位置按保护层厚度加水平筋直径确定,然后将定型筋点焊在墙两侧紧闭钢筋上,间距1200mm1500mm,成梅花形布置。

7.10.3 防止钢筋位移变形措施

(1)安装及绑扎钢筋时,不得脚踩钢筋,浇注砼时事先搭好跳板并在浇注砼过程中派专人调整钢筋。

(2)每层施工完毕进行下一道工序施工时,对墙筋全面放线、校核,发现施工中造成偏移,立即进行纠正。

7.10.4 质量检查

钢筋绑扎安装完毕后,检查以下方面:

(1)钢筋级别、直径、根数、位置、间距是否与图纸设计相符。

(2)钢筋接头位置及搭接长度是否符合规定。

(3)钢筋保护层是否符合要求。

(4)钢筋表面是否清洁。

(5)钢筋绑扎是否牢固,有无松动现象。

钢筋成型与安装允许偏差

序号

项目

允许偏差

(mm)

检验频率

检验方法

范围

点数

1

受力

钢筋

+10

每个构筑物或构件

4

在任一个断面连续量取钢筋间(排)距,取其平均值计1点

基础

+20

4

顺高度方向配置两排以上的排距

+5

4

2

箍筋及构造筋间距

+20

5

连续量取5档,其平均值计1点

3

同一截面内受拉钢筋接头截面积占钢筋总截面积

焊接

不大于50%

观察

绑接

不大于25%

4

保护层厚度

基础

+10

6

用尺量

板、墙

+3

检查完毕后,做好隐蔽工程验收记录,并经监理方及建设单位验收通过后方可进行下道工序施工。

钢筋工程的高效优质施工,对于缩短工期、提高工程质量、保护结构安全均具有重要意义。因此,施工中必须加强原材的进场质量控制,加强施工过程中各个环节的控制。

8.桥面铺装

沥青混凝土桥面铺装层与南北引道道路面层同时施工。

9.伸缩缝施工

该桥伸缩缝均采用ZF80型钢伸缩缝,在沥青面层施工完毕后安装,简述如下:

9.1将箱梁与搭板间隙用泡沫板塞紧,上铺碎石与混凝土铺装层平齐。

9.2进行桥面沥青面层施工。

9.3在伸缩缝位置放线,用割缝机将预留槽切出,并将碎石清理干净。

9.4在槽内安装伸缩缝,用[16作临时支撑物,平搁在槽两侧的沥青桥面上,并将伸缩缝的辅助夹片焊在槽钢上,槽钢沿伸缩缝每2m设一道。

9.5仔细用平整仪检查伸缩缝顶面是否与两侧桥面高度一致,不一致时重新调整。

9.6将预埋筋与伸缩缝牢牢地焊在一起,焊接时尽量选接近年平均气温的时间进行。

9.7焊完后,割除辅助夹片,取走槽钢架立杆,将槽内用空压机吹干净,用硬泡沫板塞紧板间缝。

9.8浇筑混凝土时在混凝土中掺加钢纤维,钢纤维搀加含量为每立方米砼100公斤,压光、拉毛,及时养护。

9.9 砼强度达到设计要求后,安装橡胶止水带。

10.附属工程施工

10.1 栏杆施工

栏杆底座、立柱、栏板及扶手均采用C30钢筋混凝土现浇,栏杆外露部分均采用料石镶面,栏杆采用铸铁栏杆栏杆施工前首先在浇注好的砼底座上弹出栏杆底轮廓线,然后严格按照施工线施工,栏杆成型后注意保护栏杆,防止损坏护栏,以免影响其外观的质量。

10.2 台背回填

台背回填是重要工序,回填时,回填料含水量要控制在最佳含水量±2%,分层铺筑,压路机碾压,层厚16-18cm。为增加台背的整体刚度,每50cm加设一层土工格栅。每层按规范规定抽检频率进行检验

11.河底处理

桥下79*91米范围设计进行河底处理,结构为:30cm厚C25砼+100cm厚片石挤淤。

11.1 围堰

现状河道水面宽约30米,水深小于等于1.5米,流速现场测算小于等于0.5米,河底淤泥深度约2-3米。中跨20米行洪道向边跨改水时采用在河桥梁两侧分别填筑6米宽土围堰。

11.1.1 围堰堰顶高度高出现状河道水面50-70cm,断面为梯形,边坡1:1.5-1:2,使之满足堰身强度和稳定的要求.

11.1.2 围堰自新建河道南岸向旧有北岸填筑,先清除堰底河床上的杂物等,边清边填,直至与旧有北岸合龙。

11.1.3 围堰填筑时,将土倒在已出水面的堰头上,顺坡送入水中,以免离析,造成渗漏。

11.2 片石挤淤是依靠片石的自重以及借助其他外力使软弱层遭受破坏后被强行挤出而进行的换填处理。施工中采用地基四周端进抛石挤淤方法,在材料准备充足的前提下,采用装载机配合挖掘机施工,确保高速、连续、全断面堆高片石挤淤体,以大量的片石构成顶部高出淤泥面,底部沉至持力层的拦淤围坝,挖掘机行至坝顶,将四周封闭的围坝中的淤泥清除,分层回填石料,形成人工置换地基。

11.3 30cm厚C25砼施工,支设模板后,采用泵送砼供料,振捣棒及平板振动器振捣,人工抹面成型,施工完毕后,采用草帘覆盖,洒水养生。

(四)河道工程施工技术措施

1.河道导流施工方案

河道开挖工程包括挖除现状南岸土方13500m3以及原河道清淤33000m3,施工期间保证行洪要求。通过对设计图纸分析研究,在服从XXX河指挥部全线施工统一安排的前提下,根据现场的实际情况,综合工期等诸多影响因素,优化河道施工导流方案如下:(河道清淤总体布置示意图见下页)

1.1 先行施工南岸新建挡墙,同时将南岸挡墙与旧南侧上岸墙之间的河道挖至设计标高。

1.2 修建清淤便道:利用原河道两侧上岸挡墙、下岸挡墙,在上岸挡墙、下岸挡墙中间的子槽内修建施工便道,便于清挖导运淤泥。

1.3 导流:南侧挡墙与旧南侧上岸墙河道具备行洪条件后,在K20+700处筑围堰,将原河道导流至南侧河道。

1.4 原有河道清淤:导流完成后,将原有河道内积水用泥浆泵排出,再用18m长臂挖掘机将河道内的淤泥清至施工便道内,具备外运条件时用挖掘机装车,经施工便道外运。

2.南岸钢筋砼挡墙施工

钢筋砼挡墙全长520米,拟分为四个施工段按工序进行流水施工。

挡墙主体浇筑分两次成型,第一次为浇筑底板砼及墙身腋角以上30cm处,第二次为浇筑剩余墙身。现浇挡墙是重要的外部结构,不仅其质量关系到整个堤岸的结构质量,它的外观也直接关系到整个河道的景观质量。在施工前必须做好充分的准备工作,包括现场准备及材料设备准备等。

2.1 组织机构和资源配置

2.1.1 组织机构与职责

根据施工组织和现场作业要求,我单位将按后附表的要求配置管理及作业人员,所有参加挡墙施工的管理人员、技术人员、以架搭设人员、模

板加工制作人员、钢筋制安人员及砼拌和运输浇注人员,均应进行岗前培训,熟悉掌握相应的技术要求和操作要领。

挡墙施工组织管理及作业人员表

序号

编 号

人数

职  责

1

组长

1

全面负责施工的组织、指挥与协调

2

副组长

4

1人负责支架、模板的搭设,验收与监测、拆除

1人负责技术参数的确认,施工方案及施工顺序的确认

1人负责钢筋钢筋制安、现场砼的浇注

1人负责砼的拌制运输

3

材料组

2

材料采购、抽样检验、材料质检

4

支架组

30

支架搭设、检验、监测、拆除

5

钢筋组

40

钢筋制安及检验维护

6

模板组

40

模板的制作安装、拆除、整修

7

砼拌合组

20

砼拌制、检验、运输

8

砼浇注组

40

砼浇注、振捣、养生

9

技术组

2

技术参数的确认、技术方案的选定、施工顺序的确定、技术细节的处理

10

测量组

4

测量放线并复测

11

检验、试验组

4

原材料、混凝土及成品质量检验、试验

12

后勤保障组

1

通讯、交通、生活保障

13

运输组长

1

运输车辆的管理线路选择,办理通行证

14

安全部

2

施工安全管理

2.1.2 配置

四段流水施工组织模板支架,砼浇注施工的要求并适当考虑应急备用的要求施工现场配置的机设备如下:

序号

设备名称

单位

生产能力

数量

1

钢管支架及配套扣件

T

45

2

模板(竹胶板)

m2

2080

3

砼拌合站

240m3/h

1

4

砼运输罐车

8m3/车

8

5

输送泵

60m3/h

1

6

16T吊车

16t

1

7

电焊机

35kVA

4

8

钢筋弯曲机

4KW

2

9

钢筋切断机

5.5KW

2

10

钢筋调直机

4KW

2

11

木工圆锯

450mm以内

1

12

木工平刨床

300mm

2

13

木工压刨床

600mm

2

14

挖掘机

114KW、0.8M3

4

15

装载机

2m3

2

16

斯太尔自卸车

15m3

20

2.1.3 检验试验仪器

拌合站配置原材料、砼性能检验的全部仪器、设备现场配备测量仪器及所有检验试验仪器设备

2.2 钢筋砼挡墙筑施工工艺流程为:旧有河道南岸墙以南至新建挡墙表层土方开挖打降水井旧有河道南岸墙以南至新建挡墙土方二次开挖地基处理挡墙底板及部分墙身钢筋绑扎挡墙底板及腋角上缘30cm 处模板支设砼浇筑至腋角上缘砼养生挡墙上部钢筋绑扎挡墙上部模板支设上部砼浇筑砼养生

2.3 旧有河道南岸墙至新建南挡墙表层土方开挖

该段为河道开挖厚度较大部位,计划施工投入3台CAT320、3台PC220反铲挖掘机,斯太尔自卸车30辆,分至A1、A2、B1、B2四个施工区,按施工分区从分界线向两侧流水,以两端便道和原有清河南路为施工便道,采用反铲挖掘机自上而下连续分层开挖。部分土方现场存放,以备清淤便道、围堰所需;部分土方外运至弃土场。

2.4 挡墙基坑开挖

挡墙基坑开挖断面图见下页

由于地下水位较高,挖深较大,为确保基坑稳定性,采用双侧大口径降水和双侧木桩支护的方式。

2.4.1 降水井

挡墙基坑开挖前,在挡墙南侧距挡墙中心线6.8米处打Φ400无砂滤管大口径降水井。经计算,井深15米,间距15米。

挡墙基础开挖降水井计算:

间距15m,最大影响范围:(15.2+13.62)1/2/2=10.1m

由经验公式计算:水位降低值:

S=(3×1)/3+(5×1)/5+(2.1×1)/10=2.21m

h=2.21+0.5+3+5.9=11.61m

为确保降水效果降水井H=11.61×1.2=13.9 m

  取井深15m,间距15m

2.4.2 木桩

降水井施工完毕后,距降水井中心线2.0米处打木桩支护。经计算,

木桩长6米,入土深度4米.

2.4.3 基坑开挖

降水、支护完成后,采用人工配合反铲挖掘机开挖土方,挡墙北侧沟槽按1:1放坡,距沟槽上边缘1米处,设宽2米,高0.5米挡水围堰,沟内明水采用潜水泵向北排至原有河道。

2.5 挡墙地基处理

南侧悬臂式挡墙地基处理采用1.5米抛石方案。抛石石料质量要求:块石要求石质坚硬,遇水不易破碎或水解,湿抗压强度大于50MPa,软化系数大于0.7,重率不小于2.65t/m3;不允许使用薄片、条状、尖角等形状的石块。风化石、泥岩等亦不得用作抛填石料;采用粒径0.15-0.50m块石抛投,单块重量不得小于10kg/块的块石不少于总量的80%,根据现场条件抛石优先选用原有岸墙拆除石料。

2.6 基坑封底

基底铺设10cmC15砼。

2.7 挡墙浇筑

挡墙底板、墙身砼强度等级都是C25,挡墙浇筑分为两次浇筑。第一次浇筑底板及腋角上缘30cm高墙身,第二次浇筑剩余墙身。

2.7.1 底板

(1)钢筋施工

挡墙钢筋按设计图纸要求进行绑扎,间距、长度及焊接长度均按设计规范要求进行。

挡墙底板钢筋根据一次浇筑长度在加工场加工,其加工精度符合技术规范要求,在各成型钢筋上挂牌标识,钢筋运输过程中要轻移轻放,钢筋现场绑扎成型。

(2)模板支立

模板采用竹胶板,板外搭设双排钢管脚手架支撑,支立时满足设计要求,并采用对拉螺栓,对拉螺栓采用¢16钢筋,间距方木加固,保证模板不变形。钢筋保护层厚度符合规范要求,模板支立见附图。

(3)混凝土浇筑

混凝土在拌合站集中拌和,用砼罐车运输,浇注顺序为自下而上,分层浇筑,分层振捣,每层厚度30-40cm。振动棒垂直振捣,振捣时须防止振动棒碰撞承台模板,混凝土收浆前,抹平1~2次,收浆后再抹平1次,使表面密实,消灭干缩裂纹。

(4)混凝土养生

采用覆盖草袋洒水进行养护,防止顶面出现裂纹。

2.7.2 墙身

(1)施工脚手架

施工脚手架采用轮扣支架搭建,配合缆绳固定模板,同时作为绑扎钢筋平台,控制立柱钢筋外形几何尺寸及垂直度和作为浇筑砼的工作平台。

(2)模板制作及安装

为保证模板具有足够的强度、刚度,能可靠地承受施工过程中各种荷载,保证结构物的外部尺寸,本工程采用竹胶板加背撑及对拉螺栓结合使用。

①模板制作、安装

模板安装前弹好墩、台轴线,钢模板安装时刷脱模剂,竹胶板拼缝间夹海绵胶带以防漏浆。

②浇注砼前即支完全部模板。支设时,在墩台中间设对拉螺栓紧固模板,侧面用钢架管撑牢,撑杆与模板的连接点设在节点上。

③对拉螺栓选用

用对拉螺栓固定模板来抵消砼浇筑时的侧压力,对拉螺栓选用φ16,横向、纵向间距均为80cm。

a浇筑砼时侧压力为:P=Kγh

其中:K取1.0

      γ=24KN/m3

       h=0.22+24.9v/T=0.22+24.9*0.5/15=1.05m;砼浇筑速度为0.5米/秒;入模温度150C。

故P1=1*24*1.05=25.2KPa

    b泵送砼浇注时侧压力为:P2=4.6*0.50.25=3.87KPa

P= P1+P2=25.2+3.87=29.07KPa

c对拉螺栓杆件受力验算

依据对拉螺栓拉杆计算公式:F=P*A

其中A为模板拉杆分担的受荷面积:A=a*b;a、b分别为模板拉杆横、纵向间距:a=0.8m,b=0.8m。

即:F=P*A=29.07*0.8*0.8=18.6KN

取安全系数1.2,有F计=1.2F=1.2*18.6=22.32KN

查对拉螺栓力学性能表,φ16拉杆容许拉力为N=24.5KN

22.32KN<24.5KN,对拉螺栓杆件满足要求。

模板对拉螺栓布置图见下页

(3)钢筋加工

挡墙墙身钢筋根据一次浇筑长度在加工场加工,其加工精度符合技术规范要求,在各成型钢筋上挂牌标识,钢筋运输过程中要轻移轻放,钢筋现场绑扎成型。进场的钢筋应按规定分批验收,进行力学性能试验合格后方能使

用,对焊接的钢筋除焊工应有合格等级证书外,还应按规定进行力学试验合格后方可进行绑扎钢筋。钢筋施工人员应严格按照设计图进行翻样,并按翻样图进行弯配钢筋,确保每根钢筋的尺寸及位置准确。

(4)砼施工

砼集中搅拌,电子计量,搅拌及入模时控制好砼的坍落度和和易性,并派专人监督。砼用罐车运至现场后泵送入模,砼入模要通过串筒,以防砼离析。串筒上口用方木固定于支架上,随浇筑砼高度的增加逐节拆除。砼采用插入式振捣棒,振捣时快插慢拔,充分振捣,以免出现蜂窝、麻面等缺陷。

(5)砼的养生

砼浇筑完成拆除模板后,立即用塑料布包裹墩身,并用胶带缠绕,以防止水分的蒸发,同时起到保护成品的作用。

2.7.3 贴面

块材贴面施工利用挡墙施工支架作为工作平台,采用挂线分格湿贴工艺镶贴。

2.8 回填

挡墙台背回填是重要工序,回填时,回填料含水量要控制在最佳含水

量±2%以内,分层铺筑,压路机碾压,每层厚度20cm。为每层按规范规定抽检频率进行检验,对于台背底部较窄部分采用浆砌片石进行回填,孔隙用级配碎石填充,保证密实度。

3.河道清淤

整个河道清淤分两部分进行,首先在新建挡墙施工完成、旧有南岸墙至新建挡墙范围土方挖土至设计河底后,采用土堆围堰将原河道改水至新建河道,再进行原河道部分清淤。

3.1 组织机构和资源配置

3.1.1 组织机构与职责

河道清淤施工组织管理及作业人员表

序号

编 号

人数

职  责

1

队长

1

全面负责施工的组织、指挥与协调

2

技术组长

1

负责技术参数的确认,施工方案及施工顺序的确认,测量放线,检验试验

3

设备组长

1

拌合站、运输车、泵车、焊机、振动棒,维修保证。

4

技术组

2

技术参数的确认、技术方案的选定、施工顺序的确定、技术细节的处理

5

测量组

2

测量放线并复测

6

后勤保障组

1

通讯、交通、生活保障

7

运输组长

1

运输车辆的管理线路选择,办理通行证

8

安全部

2

施工安全管理

3.1.2 机械配置

两段施工组织土方挖运河道清淤施工的要求并适当考虑应急备用的要求施工现场配置的机械设备如下:

序号

设备名称

单位

生产能力

数量

1

挖掘机PC220

0.8 m3

4

2

挖掘机CAT325L

0.6 m3

2

3

挖掘机CAT320

0.6 m3

4

4

装载机

2m3

2

5

斯太尔自卸车

15m3

30

6

搅吸式挖泥船

100 m3/h

1

7

液压破碎锤

2

3.2 河道施工顺序为:旧有南岸墙至新建挡墙范围土方挖土→围堰导流→旧有河道部分清淤

3.3 旧有南岸墙至新建挡墙范围土方挖土

施工方法:该段为河道开挖厚度较大部位,计划施工投入4台CAT320、4台PC220反铲挖掘机,斯太尔自卸车30辆,分至A、B两个施工区,按施工分区从分界线向两侧流水,以两端便道和原有清河南路为施工便道,采用反铲挖掘机自上而下连续分层开挖。部分土方现场存放,以备清淤便道、围堰所需;部分土方外运至弃土场。

3.4 围堰导流

清淤时需将现状河道内水流改至南侧扩挖新建河道。改水采用在河道施工段起点(K20+700)西侧填筑6米宽土围堰。

3.4.1 围堰堰顶高度高出现状河道水面50-70cm,断面为梯形,边坡1:1.5-1:2,使之满足堰身强度和稳定的要求.

3.4.2 围堰自现状河道北岸向旧有南岸填筑,先清除堰底河床上的杂物等,边清边填,直至与旧有南岸合龙。

3.4.3 围堰填筑时,将土倒在已出水面的堰头上,顺坡送入水中,以免离析,造成渗漏。

3.5 旧有河道部分清淤

旧有河道部分清淤施工顺序为:沿旧有河道子槽修筑纵向施工便道长臂挖掘机清淤PC220挖掘机装车依次循环至清淤结束挖除纵向施工便道及改水围堰

3.5.1 清淤施工前将原有河道子槽(各10米宽)采用石渣倾填法修筑为河道纵向施工便道;

3.5.2 采用CAT325L18米长臂挖掘机,由河道中心线向纵向便道方向清挖淤泥,打堆晾干,然后用PC220挖掘机开挖,将清理出来的淤泥装到自卸车上外运。

3.5.3 按以上施工方式依次循环开挖清淤。

3.5.4 北岸便道随着该段河道淤泥挖完而及时挖除,为岸墙改造提供工作面;南岸便道须待旧有河道淤泥全部清完北岸墙改造完成后,从桥梁端后退挖土,连同河道改水围堰一并挖除。

4.北岸墙改造

北岸墙改造施工时,先拆除上墙及挖除墙后填土,同时为保证保留墙体的稳定,需要人工拆除的部分,严禁使用大型机械拆除甚至爆破。在施工中,采取必要的支护措施并作好排水,确保保留的上部墙体稳定,不发生位移。

4.1 北岸墙改造施工顺序为:拆除上墙及挖除墙后填土子槽A段土方开挖1拆除下墙子槽A段土方开挖2子槽A段浆砌块石施工

子槽B段土方开挖子槽B段浆砌块石施工子槽C段土方开挖子槽C段浆砌块石施工子槽D段土方开挖子槽D段浆砌块石施工上墙预留部分恢复

4.2 拆除砌体

岸墙砌体拆除采用人工配合机械施工。机械拆除改造岸墙50cm以上砌体,人工拆除50cm部分。拆除石方用于片石挤淤和河底护坡。

4.3 护坡砌筑

4.3.1 准备工作

(1)在砌筑石砌体前,应做好以下准备工作:

石砌体用石应选质地坚实、无风化剥落和裂纹的石块,并按石块规格对各砌筑部位进行分配,每个砌筑部位所用石块要大小搭配,不可先用大块后用小块。

(2)砌筑前,应清除石块表面的泥垢,水锈等杂质,必要时用水清洗。

(3)在砌筑部位放出石砌体的中心线及边线。

(4)复核各砌筑部位的原有标高,如有高低不平,应用细石混凝土填平。

(5)按石砌体的每皮高度及灰缝厚度等制作皮数杆,皮数杆立于石砌体的转角处和交接处。在皮数杆之间拉准线,依准线逐皮砌石。

(6)选用的石块,其强度等级应不低于MU20。制备的砂浆应为水泥砂浆,砂浆强度等级应不低于M10。

4.3.2 浆砌块石护坡施工工艺流程:

测量放线   基槽开挖   基槽排水与处理   护坡砌筑   养生

4.3.3 石砌筑

(1)前先双面拉好准线。第一皮按所放的边线砌筑,以上各皮按准线砌筑。

(2)砌第一皮块石时,先在基坑底铺设砂浆,再将石砌上,并使石的大面向下。

(3)砌每一皮毛石时,应分皮卧砌,并应上下错缝,内外搭砌,不得采用先砌外面石块后中间填心的砌筑方法,石块间较大的空隙应先填塞砂浆后用碎石嵌实,不得采用先摆碎石块后塞砂浆或干填碎石块的方法。

(4)灰缝厚度宜为20~30mm,砂浆应饱满,石块间不得有相互接触现象。

(5)每皮石内每隔2m左右设置一块拉结石。拉结石搭接长度不小于150mm,且其中一块长度不应小于基础宽度的2/3。

(6)阶梯形石基础,上阶的石块应至少压砌下阶石块的1/2,相邻阶梯石应相互错缝搭接。

(7)毛石基础转角处和交接处同时砌起,不能同时砌起又必须留槎时,留成斜槎,斜槎长度不小于斜槎高度,斜槎面上石不应找平,继续砌时将斜槎面清理干净,浇水湿润。

(8)有高低台的浆砌块石,从低处砌起,并由高台向低台搭接,搭接长度不小于基础高度。

(9)护坡砌筑从低处砌起,按A、B、C、D分段循环砌筑。

4.3.4 勾缝

砌筑完成后,均用水泥砂浆及时将缝勾完;勾缝前将原砌筑缝剔深,清扫干净,勾缝后覆盖、湿润养护。

(五)道路施工技术措施

1.旧路拆除技术措施

1.1 旧路面拆除拟采用挖掘机配合油锤施工。油锤破碎后,先用反铲挖掘机及装载机打堆,存放于临时的堆土区,待夜间具备交通运输条件后装车外运。施工前切实落实好地下管线情况,特别是电力、供水、通讯、煤气等正在使用的管线,调查好确切位置后,用灰线标注在旧路面上,并在白天实施破除工作,以防旧路破除时将之破坏。

1.2 道路路床施工

为保证车道路床压实度及平整度,采用如下施工方案:

1.2.1 路基处理及回填:路基处理时将各种残余废旧管线全部挖除,路基翻浆部位全部挖出后,换填石灰土或毛石,回填时,按分层厚度标准要求分层填筑夯实,以保证路基整体压实度要求。

1.2.2 路床内管线处理方案:路床下无法拆除的浅层管线,影响基层的连续施工,同时该位置无法采用机械施工,其处理方法为破除管线两侧土渣至管底以下15cm,松散部分予以清除,采用C15砼灌注,对管线进行包封。

1.2.3 路床内检查井的处理:带上板的检查井,由管线单位提供符合本道路设计承载力要求的上板,安装时上板顶面高程在新建路面结构层以下。对不带上板的检查井,基层施工完毕后在检查井四周割缝,剔除松散的填料,统一采用水稳分层回填。

1.2.4 路基施工碾压前检查铺设管线是否到位,避免局部刨掘,影响路床的整体性。

土质路基最低压实度表

填挖类型

深度范围

(cm)

最低压实度(重型击实/轻型击实)

快速路及主干路

填方

0-80

95/98

80-150

93/95

>150

87/90

挖方

0-30

93/95

2.路基土石方施工技术措施

2.1 挖方路基

2.1.1 施工方法

(1)恢复定线,放出边线桩,对不同路段采取不同的施工方法。

对较短的路堑采用横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖。

(2)对较长的路堑采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖。对超长路堑,采用分段纵挖法开挖。

(3)路基土方开挖采用机械化施工方法:土方运距在100m左右,选用装载机倒运;运距在500m,采用挖掘机械配合自卸汽车运输。

(4)路基开工前,考虑排水系统的布设,防止在施工中线路外的水流入线路内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。

(5)对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。

(6)路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路压实,检查压实度。

2.1.2 工艺流程框图

2.1.3 主要机械设备:推土机,挖土机,装载机,平地机,压路机,自卸汽车。

2.2 填方路基

路基填筑工程可用配套的机械化施工。形成挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量,高速度的完成。

2.2.1 施工方法

(1)恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。

(2)清除填方范围内的草皮,树根,淤泥,积水,并翻松,平整压实地基,经监理工程师认可,实测填前标高后,方能上土填筑路基。

(3)选择适宜的填筑材料,提前作好标准击实试验,并经监理工程师批准试验资料和选择的取料场。

(4)地面横坡陡于1:5时,原地面挖成台阶后填筑,地面横坡陡于1:2.5时,须作特殊处理,防止路堤沿基底滑动。

(5)采用水平分层的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度20cm

(6)土方的挖、装、运均采用机械化施工,一般用挖掘机、装载机配和自卸汽车运土,按每延米用土量严格控制卸土,推土机把土摊开,平地机整平。

(7)当路基填土含水量大于最佳含水量时可在路外晾、晒也可在路基上用铧犁翻拌晾晒;当含水量不足时,可用水车洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准。

(8)当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压。压实遵照先轻后重的原则,直到达到设计的压实度为止。

(9)根据路堤的填筑高度,严格按规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。

(10)在雨期施工中,严防路堤积水,填筑层表面应适当加大横坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。

(11)进入初冬填筑路堤时,尽量昼夜连续施工,取土场进行覆盖,保证填土不受冻害影响,每天填筑的土层要当天碾压成型。

(12)达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。

(13)半填半挖路基和填挖交界处的路基,结合填挖方路基的施工要求进行,填方一般从低处开始,按距路基顶面的不同高度控制压实度标准,最后一层要翻松挖方地段,平整后和填方路段一起碾压成型路基。

2.2.2 工艺流程框图

2.2.3 主要机械设备:推土机,挖土机,装载机,平地机,压路机,水车,自卸汽车,蛙式夯,气夯等。

3.路面基层施工技术措施

北引道道路基层结构自上而下为: 18cm水泥稳定碎石,36cm二灰碎石(每层18cm

XXX南路机非混行车道路面基层结构自上而下为:水泥稳定碎石16cm,二灰碎石16cm,碎石灰土20cm

3.1 二灰碎石基层施工技术措施

3.1.1 机械配置表

序号

机械设备称

规格型号

单位

数量

1

光轮压路机

18~21t

1

2

振动压路机

25t

1

3

装载机

ZL30

2

4

洒水车

8t

1

5

摊铺机

WLTL9000

1

3.1.2 施工准备

对下承层进行检查,各项指标达至要求后铺筑基层。

每隔10m打出中心桩和边桩,在设定桩位处钉设钢钎,测定高程,挂好施工线。

对各种机械设备进行检查、调试。参照设计提供的配合比,依据技术规范的有关要求和步骤分组做试验,确定最佳含水量以便施工。

3.1.3 施工流程见下图

3.1.4 试验段摊铺

在正式摊铺前,先选择100m作为试验段,确定二灰碎石的最佳含水量及其他工作参数。在试验段的摊铺过程中,严格按照编制的作业指导书等进行操作,加强施工过程中的检测检查,掌握经验与不足,为下一步的大面积作业积累数据。试验段验收合格后方可进行大面积施工。

3.1.5 摊铺

摊铺前在底基层上洒少量水使表面湿润,采用摊铺机施工。摊铺过程中人工配合修整,并设专人消除粗细集料离析现象,摊铺时掌握好松铺厚度和路拱。

摊铺具体操作如下:

(1)施工放样、设置挂线标注:采用两侧挂基准线来控制摊铺的标高和厚度。

(2)平整度控制。用电子传感器跟踪调平。

3.1.6 碾压与找平

当摊铺长度超过30m后,在混合料的含水量为最佳含水量时,立即开始在结构层全宽内进行碾压,程序如下:振动压路机静压1遍,车速1.5~1.7km/h;振动压路机弱振2遍,车速2~2.5 km/h;强振2遍,车速2~2.5 km/h;光轮压路机静压3遍结束。

碾压时控制以下几点:

(1)直线段由两侧向路中心碾压。

(2)碾压时先轻后重、先慢后快。

(3)碾压过程中混合料的表面始终保持湿润,如水分蒸发过快及时补洒水,严禁含水量过大压实。

(4)严禁在正碾压的基层上调头或急刹车,保证稳定层表面不受破坏。

3.1.7 养生

每层基层碾压完成后,立即覆盖毛毡并用洒水车洒水养护。养生期不少于7天。养护期除洒水车辆外,其他车辆一概不得通行。

3.2 水泥稳定碎石施工技术措施

基层施工计划分段流水作业,各工序紧密衔接。

道路水泥稳定碎石基层集料最大粒径不得超过40mm,水泥采用32.5水泥,水泥含量为6%左右。

3.2.1 机械配置表

序号

机械设备名称

规格型号

单位

数量

1

光轮压路机

18~21t

2

2

振动压路机

25t

2

3

装载机

ZL30

2

4

稳定土摊铺机

WLTL9000

1

5

洒水车

     8t

1

3.2.2 施工准备

对下承层进行检查验收,各项指标达至要求后铺筑基层。

放线采用全站仪,首先测设控制点,然后用经纬仪加密,每隔10m打出中心桩和边桩,在设定桩位处钉设钢钎,测定高程,挂好施工线。对各种机械设备进行检查、调试。参照设计提供的配合比,依据技术规范的有关要求和步骤分组做试验,确定最佳配合比合适的水泥用量,确定最佳含水量以便施工。

为掌握确切的虚铺系数(水泥稳定碎石的虚铺系数一般为1.3~1.4之间)及检验各工种的作业配合情况,施工前选取100m左右作为试验段进行摊铺。通过试验段的施工,确定水泥稳定碎石基层的确切压实系数、汽车的配备数量、施工方法、人员的搭配等,为展开大规模施工提供理论依据。

3.2.3 施工工艺流程如下:

试验段施工     施工放样    摊铺混合料    整 形    碾 压    养护

3.2.4 摊铺

摊铺前在底基层上洒少量水使表面湿润。采用1台WLTL9000稳定土摊铺机施工,人工配合修整,摊铺时控制松铺厚度和路拱,摊铺后严禁任何车辆通行。

(1)摊铺前根据松铺厚度要求将方木置于熨平板下,作为松铺厚度开始控制,然后调试自动安平装置达到高程要求状态,以1.5~2m/min的速度进行摊铺。

(2)松铺过程中运料车停在摊铺机前10~30cm处,并不得撞击摊铺机。卸料过程中运料车要挂空档,靠摊铺机推动前进。摊铺机低速缓慢前进,减少摊铺机停机待料情况。

(3)摊铺机后面设专人清除粗细集料离析现象,特别是局部粗细集料离析该铲除,并用混合料重新填补。

3.2.5 碾压与找平

(1)因为混合料为水泥类材料,有比较严格的时间延迟性,摊铺机摊铺保证从拌合至碾压不超过4小时。

(2)当摊铺机铺筑50m时开始进行碾压,首先采用振动压路机以500m/h的速度进行静压稳压一遍,前后重叠碾压,来回一遍,回到开始碾压位置后,向前继续碾压,与先前碾压完成的重叠30cm。然后用振动压路机以500m/h的速度振压3遍,碾压方法同上,然后再重振两遍,现场用灌砂法以取得此时压实度,现场取样并随时记录检测数据,经检测发现满足要求,压实度数据要求附后。

(3)直线段保证由路肩两侧向路中心碾压,曲线段由内侧向外侧碾压,纵向相邻段形成搭接,碾压时严禁急刹车和调头行驶。

3.2.6 接缝

水泥稳定碎石的接缝处理是施工中的一个重要环节。一段施工结束时,在结束处支设木模板并加固,在模板内填满拌和料,并略高出模板,压路机整段碾压完毕后,沿模板方向横向对端部进行碾压,下段作业段施工前,拆除模板,在接缝处涂刷水泥浆,然后进行摊铺施工,并对接缝处加强碾压,整个碾压过程必须在自检规范规定的时间内完成。

路口基层施工时,选择在夜间施工。夜间行人车辆较少,可以断行交通,与其他各施工段一次性摊铺完成,保证道路的整体性与平整度。

3.2.7 养生

水泥稳定碎石碾压完成后,立即覆盖草袋并用洒水车洒水养护。养生期不少于7天,水泥稳定碎石表面保持适宜的湿度。养护期未满封闭交通,除洒水车辆外,其他车辆一概不得通行。

3.2.8 质量检验及资料整理

(1)规范要求

序号

检查项目

允许偏差

检查方法和频率

1

压实度

代表值96%;极限值92%

200m 每车道2处

2

平整度

12mm

3m直尺:每200m2处X10尺

3

纵段高程

+5;-15

水准仪:每200m测4个断面

4

宽度

不小于设计值

尺量:每200m测4处

5

厚度

代表值-10;极限值-25

200m每车道1点

6

横坡

+0.3%

水准仪:每200m测4个断面

7

强度

符合设计要求

8

弯沉

不大于设计值

(2)外观鉴定:表面平整密实、无坑洼、无明显离析;施工接茬平整、稳定。

(3)施工技术资料的整理:每一施工段完工后,根据要求及时对资料进行整理。施工技术文件要求准确、及时、真实、完整。

4.沥青混凝土面层施工技术措施

4.1 施工准备

4.1.1 组织机构和资源配置

组织机构与职责根据施工组织管理和现场施工作业的需要,按附表的要求配置组织管理及作业人员。所有参加面层施工的管理人员、专业技术人员、检验试验人员以及拌和运输、摊铺、压实作业人员均要进行岗前培训,熟悉掌握相应的技术要求和操作要领。

道路面层施工组织管理及作业人员表

序号

编  号

人数

职   责

1

组长

1

全面负责施工的组织、指导与协调

2

混合料生产副组长

1

拌和站的设备调试、材料准备、混合料生产控制

3

施工作业副组长

1

道路现场机械调试、验收、摊铺碾压整修控制

4

技术副组长

1

技术参数确认、测量放线、检验试验等技术及质量管理

5

设备组

2

拌和站调试、确认、维修保障

6

材料组

2

材料采购、抽样检验、材料质量

7

拌合站

15×2

混合料拌合

8

运输组

2

运输车辆管理,运输路线选择,办理通行证

9

运输队

10×2

生产混合料的运输

10

机械组

2

压实设备的选择、性能确认、组织管理

11

摊铺作业组

40

施工作业面混合料摊铺

12

压实作业组

8

施工作业面路面压实

13

细部处理班

8

施工作业面路面压实

14

技术组

2

技术参数确认、技术方案编制

15

测量组

4

测量放线并复测

16

检验实验组

4

原材料、混合料及成品质量检验

17

后勤保障组

4

通讯、交通及生活保障

18

现场准备组

2

下承层路面清扫、路口及两侧围挡、交通管制

19

宣传组

2

拌和站及施工现场的宣传报道

20

安全部

2

施工安全管理

4.1.2 机械配置

按全幅摊铺作业需要,根据摊铺速度(不少于2m/min)的要求,并适当考虑应急备用的路口同步施工的需求,施工现场需配置的运输、摊铺、压实等机械设备如下表:

在投入使用前,应对摊铺机、压路机等施工机械进行检修保养和调试,并对技术性能进行确认,确保各种机械处于良好的使用状态。

道路面层施工主要机械设备配置表

序号

机械设备名称

规格型号

单位

生产能力

数量

1

全自动沥青拌合站

玛连尼4000

320T/h

1

2

自卸汽车

北方奔驰

载重15T

20

3

装载机

ZL30

85kw

2

4

装载机

WA380-3

146kw

2

5

沥青摊铺机

ABG423

12m幅宽

1

6

非接触平衡梁

RP950W

2

7

振动双钢轮压路机

DD110

100kw

2

8

振动双钢轮压路机

DD130

120kw

2

9

沥青洒布车

FD5070

82kw

1

10

洒水车

4000L

99kw

2

11

小型压路机

DW80AD-2

18 kw

2

4.1.3 检验试验仪器设备

拌和站需配置原材料(包括沥青、粗集料、细集料)、混合料性能检验的全部仪器设备、经纬仪、水准仪、钢尺等测量仪器,以及用于施工温度测量用的红外测量线,插入式温度计等。所有检验、试验仪器设备必须经校准或检定,确保仪器设备在校准有效期内使用。

4.1.4 其它用品用具

施工操作用的铁锨、耙子、扫帚、吹风机、人力推车、柴油筒推车、细筛、镐头、3m平尺等用品用具,以及用作压实遍数标志的红、黄、绿小旗必须满足现场施工要求,并留有充分余地。

4.2 试验路段摊铺

4.2.1 试验段的摊铺:试验段选定工程适当位置,长度约150m,摊铺机全幅宽进行施工,以满足路幅宽度和不留冷接缝的摊铺要求,通过试拌和试铺两个阶段,确定下列试验内容:

(1)通过试拌确定拌和数量、时间、和拌和温度等工艺参数,验证沥青混合料配合比的设计结果,提出生产用的矿料配比和沥青用量。

(2)通过试铺确定摊铺机的摊铺温度、摊铺速度、平衡梁找平方式等操作工艺,以及确定松铺系数、接缝方法。用钻法测定密度,并确定沥青混合料面层的压实标准密度。

(3)通过试拌、试铺确定施工产量及作业段的长度,制定施工进度计划。

4.2.2 根据规范要求的摊铺速度及搅拌站的生产能力和实际摊铺面积,制定摊铺计划,首先进行试验段铺筑,施工总结、试验数据上报监理及工程质量监督部门,取得主管部门的批复后,再进行大面积摊铺,摊铺前及时了解天气情况,选择相对稳定的晴朗天气进行铺筑,如遇雨天,计划工期向后顺延。

4.3 沥青中下面层施工技术措施

沥青中下面层施工作业整体方案:沥青砼的施工采用一次性摊铺成型,以避免纵向和横向施工缝。

4.3.1 施工程序和作业规程(以下面层施工程序为例,见下页图)

4.3.2 原材料采购和检验

沥青混合料所用沥青、外加剂、集料,从合格的厂家采购,矿粉必须使用掺加石灰粉的石灰岩质矿粉。所有原材料必须按技术规范的要求提供生产厂商的产品合格证、检验报告,并按规定频数进行进货检验,不符合要求的原材料不准进入生产环节。各种原材料的技术指标执行规范规定。

4.3.3 拌和站调试和确认

所有投入使用或备用的沥青混合料拌和站在投产生产沥青面层前必须由专业人员进行调试,由监理公司组织有关人员对设备能力进行确认,确保拌和站具备满足沥青混合料生产的过程能力。

4.3.4 基层验收

在面层施工前,要对基层的施工质量进行检验,并由质监部门组织业主代表、监理、设计、施工、项目咨询等有关人员对其进行全面验收,对严重不合格部位进行处理,对离析松散、施工损坏等缺陷部位进行整修。确保符合相关国家、行业标准规范和指挥部所制定的标准的要求。

4.3.5 现场清扫和围挡设置

现场路面的清扫和围挡须在面层施工的前一天完成由相应作业段的项目分部负责。路面清扫必须彻底,先用高压水枪冲洗,同时用铁锨、钢丝刷

沥青面层的施工程序

硬扫帚进行清扫,冲净所有灰尘,铲除所有污物,洁净如初。清扫完的路面再在喷洒结合油前用吹风机(必要时用热风机)吹干,使基层彻底干燥。

路口及机动车道两侧的围挡宜整齐、美观、实用并确实能起到封闭机动车辆通行,疏导过往行人的作用,具体做法执行指挥部的相关要求。

面层施工前,监理公司组织有关方对现场清扫和围挡设置的情况检查验收。

4.3.6 测量放线

测量放线在基层验收的基础上由项目部实施。现场监理工程师组织有关单位对测量的正确性进行复测和验收,确保准确无误。

4.3.7 配合比设计和混合料拌和

拌和站按目标配合比和原材料情况,确定生产配合比,并通过试验段施工对配合比进行验证。混合料拌和过程中如由于原材料变化需对配合比进行调整时,必须经有关的专业技术人员批准。

沥青砼采用间歇式拌和机拌制。拌和机有防止矿粉飞扬散失的密封性能和除尘设备,并配有材料配比、拌和温度的自动检测装置及打印设备,逐盘打印各传感器的数据。沥青拌和站设置专用的取样台,供在运料车上对混合料取样、测量温度、盖篷布使用。

拌和站操作细则:沥青混合料拌和站的各种机电(包括使用微电脑控制进料的)设备,在运转前均由机工、电工电脑操作人员进行详细检查,确认正常完好后才能合闸运转。运转过程中,如发现有异常情况,报告机长、并及时排除故障。停机前首先停止进料,等各部位(拌鼓、烘干筒)卸完料后,才可提起停机。再次启动时,不带负荷启动,运转中严禁人员靠近各种运转机构。

为确保材料级配的准确、路面平整度,每日对拌和楼进行检查维护,尤其是必须检查拌和楼振动筛的完好程度,以防筛子破裂,造成级配变化。同时根据每日抽提试验,及时检查级配情况,为下一班生产微调级配提供必要依据;对逐盘打印各传感器的数据,各个台班作出统计,计算矿料级配、油石比、施工温度、铺装层厚度的平均值、标准差、变异系数,进行总量检验,并作为施工质量检测的依据。

温度控制:沥青加热温度控制在150℃~170℃,沥青混合料出厂温度在140℃~165℃,现场摊铺温度不低于110℃,不超过165℃,碾压终了温度不低于70℃。

4.3.8 透层油洒布

在洒布透层油前,必须对下承层的清扫质量进行检查。

施工前须检查沥青洒布机的油泵系统、输油管道、油量表、保温设备等。大面积洒布前应先进行试洒,确定喷洒速度及洒油量。每次喷洒前喷油嘴应保持干净,管道要畅通,喷油嘴的角度应一致,并与洒油管成15~25°的夹角,洒油管的高度应适中,喷洒后不得形成花白条。粘层沥青洒布过程中采取有效措施保护雨水斗、检查井等市政公用设施,防止其遭受污染。

透层沥青洒布符合下列要求:

(1)透层沥青要洒布均匀,洒布过量处予以刮除,局部不均匀部位可使用胶轮压路机滚压,使之形成均匀沥青膜;

(2)洒布透层沥青后严禁沥青混合料运输车以外的车辆和行人通过;

(3)在乳化沥青破乳,水分蒸发完后紧接着铺筑面层。

4.3.9 运输

(1)运输混合料的车辆需满足手续齐全,运输吨位大,车箱整齐,后挡板关闭严密,车辆整体技术状态好,驾驶员技术成熟、老练的条件。每台车要有两个能轮流开车的驾驶员,各站要对驾驶员进行专门的教育培训。

(2)在混合料向运料车卸下沥青混合料时,特别注意尽量减少离析,运料车不要停在原地不动,让混合料成小山状,运料车要每放下一斗后挪动一点距离,尽可能平均分布在料斗的每一部分,混合料装载后要保持一定的形状,如果过渡塌落说明混合料的级配或沥青含量存在一定的问题,注意及时检查,由于沥青砼粘性较大,运料车要均匀涂刷柴油水混合物。涂刷后将车斗立起,使多余的油水混合物流净。运料车在运输过程中加盖篷布,中途不得停车、休息或用餐。运到施工现场的混合料由监理会同施工单位的质检人员进行外观验收,测量温度,不符合要求的混合料不准卸车。

4.3.10 摊铺

面层进行大面积摊铺时,封闭交通。摊铺前24小时完全封闭交通,进行彻底清洗,干燥后喷洒透层油。摊铺时快车道两块板同时进行摊铺,每块板从开始到结束一次施工完毕后检修设备,调整摊铺设备位置,调整井盖高并加固,改换沥青混合料材料后进行下一层施工。

夜间施工时,利用备好的灯具照明,每台摊铺机保证一台四头发电机专用照明灯,摊铺机后两台照明灯,设专人管理和移动,确保照明角度达到最佳,防止因视线不好影响施工质量。

出厂的沥青混合料应均匀一致,无花白料,不符合要求时不得使用,并应及时调整,达到要求后方可进行施工。沥青混合料运至施工地点时的温度不低于120℃,摊铺温度不低于110℃,在摊铺开始前,摊铺机的熨平板需加热,加热到100℃以上,铺筑过程中不停顿地开动熨平板的振动和压实装置,摊铺机螺旋送料器应不停的转动,两侧保持有不少于送料器2/3的混合料,并保证在摊铺机全宽度端面上不发生离析。沥青砼下面层已施工完毕,厚度的控制直接使用平衡梁,摊铺机速度应调整到与供料速度平衡,必须缓慢、均匀、连续不断的摊铺,摊铺过程中不得随意变换速度或中途停顿,这是保证路面平整度的重要环节。为保证摊铺机平稳通过检查井盖,可在检查井两端安放楔形钢垫,待履带通过后迅速取走,这样可有效防止由于摊铺机突然升高和降低而影响平衡梁的精度。平衡梁的探头尽量避开检查井盖。当沥青混合料由于天气原因或设备严重故障等,致使混合料温度迅速降低,表面结成硬壳的,必须拉回作废料处理。如果不能连续供料,要将剩余的混合料都摊铺完,抬起摊铺机,做好临时接头,将混合料压实。用机械摊铺的混合料,不得人工反复修整。当出现特殊情况时,可用人工局部找平或变更混合料。

4.3.11 碾压

对碾压的基本要求是保证摊铺层达到规定的压实度和平整度。在路面施工中,压实是最重要的工序,路面碾压计划使用2台振动式压路机同时作业,碾压时的初压温度应大于130℃,碾压速度控制在5km/h左右,洒水不能多,DD110、DD130等振动压路机,初始碾压采用高频强振,要紧跟摊铺机,后退时轮迹应与前进时重合,相邻应使轮迹重合20cm左右,如此重复两到三遍,温度降低到115℃左右时,再使用钢轮压路机赶光2遍,即可完成,终压温度不低于70℃。

(1)为了更好地保证施工质量,保证混合料的压实效果,对沥青混合料压实度的检验以钻芯试件的测定为主。

(2)为确保面层的平整度,压路机折返严禁煞车急停,要慢开起步,以免引起摊铺层表面的推移,两端折回处的位置呈阶梯状,随碾压路段向前推进,以免影响面层的整体平整度。

(3)压路机开始碾压前,水箱要加满水,在水箱喷完水前应及时加水,切忌由于缺水而发生粘轮现象。更换碾压道、调头停车等待加水要在已冷却的成型地段进行。

(4)在路面施工结束后24小时内,严禁车辆进入。开放交通一周后,不允许货车在路面上调头或紧急刹车。

4.3.12 接缝处理

面层工作缝均采用平接缝,沥青混凝土上面层全幅摊铺,尽可能减少纵缝。

横缝是沥青砼施工中经常遇到的情况,如果处理不好会导致:接缝处结合强度不够而产生松散裂纹;接缝隙处不平整、出现跳车,故对于横缝处理应引起足够重视,在处理横缝中,必须注意以下方面。

(1)在摊铺作业快结束时,随着摊铺机料斗内混合料越来越少,熨平板将沿着纵坡呈下降趋势,摊铺厚度逐渐变薄,为了获得一个良好的横缝接头,必须进行切缝,采用3m直尺检定来确定预定摊铺段的末端并停止摊铺,用人工将端部混合料拢齐并修成斜坡,所用碾压压路机应碾过斜坡,当碾压完毕,以3m直尺垂直接头每隔1m测量一次,并记下每尺测量的压实层端部开始下塌的位置,以最内侧的那个塌点为基准,画垂直路线方向的横端直线,此直线即为切缝位置,处理好的横缝接头必须做到端头平顺,且断面要涂一层乳化沥青,并注意保护摊铺下段时不被破坏。

(2)横缝碾压

    首先要注意沥青混合料的温度,一般来说,温度控制在110℃左右最好,然后再碾压,碾压时尽量骑缝碾压,骑缝碾压时,可沿横缝顺向碾压,亦可与横缝隙450角斜向碾压,顺向碾压时,碾压先伸入新铺层15cm往返2次,再逐步向新铺层过渡,每次伸入15~20cm直到约2/3轮宽进入新铺层为止,然后改为正常的纵向碾压,并向新铺层驶进,当碾压轮的一半直入新铺层后,即退出,然后错动10~20cm,调头再从中央一侧做斜向碾压,然后改为正常的纵向碾压,横缝经碾压完毕后,要用3m直尺检验是否平整,如有凹凸,要趁混合料末冷却前采取措施整修后重新压实,但须减慢碾压速度,严格控制碾压质量,并用3m直尺实时检测平整度。

4.3.13 与各类检查井口冲突处理措施

为避免检查井对路面平整度的影响,采取如下施工方法:

检查井砌筑至路面基层标高后,不安装检查井盖井座,而用专门制作的圆形钢板将井口封闭,然后铺装粗粒式及中粒式沥青面层,待中粒式沥青砼铺装完毕后,将钢盖板提出,安装检查井座,为最后铺装细粒式沥青砼面层作准备。

4.4 沥青马蹄脂混合料施工技术措施

4.4.1 施工前的准备工作

由于前期交通放开对路面造成一定程度的污染,因此需要由各施工作业队进行彻底的卫生清理,尤其对污染严重的地方必须用高压水枪冲洗,并同时用铁锨、钢丝刷、硬扫帚进行清扫,直至洁净为止。经业主、监理验收认可后,方可喷洒粘层油。为确保工程质量,粘层油喷洒用量为0.4公斤/平方米。另外摊铺前再组织人员进行跟随清扫,吹净尘土和运料车轮胎所造成的污染。

摊铺上面层时整幅连机作业,需要全封闭交通才能进行。各施工作业队抽取18人负责架围挡、设路障、拉彩旗、劝阻车辆行人,前面路口铣刨清扫,后面跟随摊铺机保护成品路面,直至新铺路面温度降低后方可开放交通。

4.4.2 机械设备的配备

为避免沥青面层的冷接缝,计划采用台摊铺机联机作业全幅摊铺,

路口摊铺分为东西两组,各配备一台摊铺机,2台英格索兰DD110压路机,1台英格索兰DD16压路机碾压检查井盖、路边沿石等处,另备1台可移动式发电照明四头灯用于夜间照明。为保证沥青混合料的连续供应,机械设备配备见下表

序号

设备或器具名称

型号

单位

数量

1

沥青砼搅拌站

LB2000

1

2

摊铺机

ABG423

2

3

双钢轮振动压路机

英格索兰DD110

2

4

装载机(搅拌站)

ZL50

台/站

2

5

装载机(现场)

ZL30

1

6

自卸车

15T以上

15

7

油料车

1

8

洒水车

1

9

沥青洒布车

1

4.4.3 人员配备

序号

职别

人数

详细分工

1

管理技术人员

7

总负责1人,现场摊铺技术4人/班,,质检、试验人员2人/班,保障服务2人/班,

2

现场摊铺人员

12

技术人员4人/班,摊铺机操作手4人/班,压路机司机2人/班,装载机手2人/班,

3

拌和站

23

站内生产

4

汽车司机

20

运料车司机等

5

劳务人员

32

摊铺机找平3人/台/班,测量清扫护线工人2人/台/班,车辆指挥1人/台/班,摊铺机工人10人/台/班

4.4.4 技术准备:

(1)原材料的检验:

原材料主要包括粗集料、细集料、矿粉、沥青胶结料和沥青混合料纤维稳定剂等,为保证SMA面层颜色的一致性,应统一指定材料供方,两拌合站用料一致。沥青路面使用的沥青、集料、矿粉等各种材料应附有供应商的质量检验单。运至现场的各种材料要有供应商提供的检测报告或商检报告,同时必须从现场取样进行质量检验,经评定合格方可使用,对改性沥青材料、纤维等工厂生产的材料,应有清晰的标记,标明生产日期和批号。

(2)提前做好SMA的沥青混合料目标配合比的设计及生产配合比的设计,报总监理工程师审核批准。

4.4.5 拌合机的调试

(1)生产SMA混合料前各搅拌站认真检查保养维修设备,消除故障隐患,使搅拌站处于良好的技术状态,尽量避免和减少的故障的发生,同时购置易损配件,准备抢修人员,一旦发生故障及时进行抢修。力争在短时间内修复,做到不间断地供料。

(2)沥青混合料的拌合采用LB2000型自动控制强制式沥青混合料搅拌设备。拌合机调试时参照以往经十路与大纬二路SMA拌合经验,按矿料级配要求计算相关数据,认真检查振动筛尺寸,以及有无破漏现象,如不符合标准应及时更换,直至符合要求为止。沥青混合料的拌和站要对生产配合比进行验证,对反复调整确定的拌合站热料仓比例和最佳沥青含量进行试拌,通过试拌对生产的沥青混合料进行取样抽提和马歇尔试验,试拌取样不少于三次,根据试拌确定热料仓比例和最佳沥青含量为生产标准配合比,各搅拌站的调试工作均在铺筑前完成。
    4.4.6 拌合

各沥青搅拌站在正式生产前应按计划,按设计标准和配比提前采购足够的改性沥青、玄武岩粗细集料、矿粉和木质纤维材料,联系疏通好进货渠道,防止因原材料供应问题影响生产的正常进行。

4.4.7 运输

(1)因提前生产储存混合料占用车辆,加上路途运输占用车辆,运输车辆要保证10-15台以上。运输混合料的车辆需各种手续齐全,运输吨位大(15T以上),车箱整齐,提前彻底清洁干净,后挡板关闭严密,车辆整体技术状态好,驾驶员技术成熟、老练。每台车要有两个能轮流开车的驾驶员,各站要对驾驶员进行专门的教育培训。

(2)在混合料向运料车放下SMA混合料时,要特别注意尽量减少离析,不要运料车停在原地不动,让混合料放下成小山状,运料车要每放下一斗后挪动一点距离,尽可能平均分布在料斗的每一部分,混合料装载后应保持一定的形状,如果过渡塌落说明混合料的级配或沥青含量存在一定的问题,应注意及时检查。由于SMA的沥青玛蹄脂的粘性较大,运料车的车厢底部要涂刷较多的油水混合物,运料车在运输过程中要加盖苫布,中途不得停车、休息或用餐,运料车的数量要满足摊铺现场的要求。

4.4.8 摊铺

(1)试验段的摊铺:试验段选定长度约200米,通过试拌和试铺两个阶段,进行下列试验内容:

据沥青路面各种施工机械相匹配的原则,检验根据经验确定施工机械、机械数量及组合方式的合理性。

通过试拌确定拌合机的上料速度、拌和数量、时间和拌合温度等操作工艺,验证沥青混合料配合比的设计结果,确定准确的生产用矿料配比和沥青用量。

通过试铺确定摊铺机的摊铺温度、摊铺速度、平衡梁找平方式等操作工艺,以及确定松铺系数、接缝方法。用钻孔法测定密度,并确定沥青混合料面层的压实标准密度。

通过试拌、试铺确定施工产量及作业段的长度,调整施工进度计划。

摊铺前及时了解天气情况,选择相对稳定的晴朗天气进行铺筑,如遇雨天,计划工期向后顺延。

(2)摊铺:

上面层进行大面积摊铺时, 需全封闭交通。摊铺前24小时完全封闭交通,进行彻底清扫,喷洒结合油。

摊铺前,在旧路面上垫上模板,其高度正好为混合料层的松铺厚度。对于SMA混合料,混合料的可压实余地很小,松铺系数要比普通混合料小的多,一般在1.05左右,故混合料的铺筑厚度可以在摊铺过程中测量控制好。摊铺后,先用一台较轻的压路机横向碾压,先把接缝做好。接缝处个别大料予以剔除,必要时筛撒上一些细料,仔细碾压做好。

SMA混合料的摊铺速度应调整到与供料速度平衡,必须缓慢、均匀、连续不间断的摊铺,摊铺过程中不得随意变换速度或中途停顿。

摊铺机速度一般在1.0~3米/分钟,平均速度1.7米左右。根据供料、路口摊铺、碾压情况,适量调整摊铺速度,前后摊铺机间隔一般在10~20米以内,前后相互照应,不得出现间隙过大,造成纵接缝温度过低。

夜间施工时,利用备好的灯具照明,每台摊铺机保证一台四头发电机专用照明灯,摊铺机后两台照明灯,设专人管理和移动,确保照明角度达到最佳状态,防止因视线不好影响施工质量。

摊铺时多台联机作业时每台摊铺过程基本一样,只是在摊铺时间上有先后之分,下面只说明一台摊铺机的摊铺过程:

出厂的沥青混合料应均匀一致,无花白料,不符合要求时不得使用,并应及时调整,达到要求后方可进行施工。沥青混合料运至施工地点时的温度不低于170℃,摊铺温度不低于165℃,在摊铺开始前,摊铺机的熨平板需加热,技术要求加热到100℃以上,铺筑过程中必须不停顿地开动熨平板的振动和压实装置,摊铺机螺旋送料器应不停的转动,转动速度保持均匀,摊铺机两侧应保持有不少于送料器2/3的混合料,并保证在摊铺机全宽度端面上不发生离析。由于沥青结构中的中下层已施工完毕,厚度控制直接使用平衡梁,摊铺速度应调整到与供料速度平衡,必须缓慢、均匀、连续不间断的摊铺,摊铺过程中不得随意变换速度或中途停顿,为和路口摊铺同步适当调整摊铺速度时应缓慢渐渐变速,不得忽快忽慢。真正做到“缓慢、均匀、连续不间断的摊铺,摊铺过程中不得随意变换速度或中途停顿”,这是保证路面平整度的最重要的环节。

由于摊铺机摊铺时,熨平板都向前倾斜有一个角度,如果速度不均匀,熨平板的倾斜角也跟着发生变化,势必对平整度有影响,为了尽量减少摊铺机的停顿次数,一般要求在摊铺机前至少有3台以上的运料车等候。必须做到“宁可运料车等候摊铺机,也不能摊铺机等候运料车”。万一SMA改性沥青混合料由于天气原因或设备严重故障等,致使混合料温度迅速降低,表面结成硬壳的,必须拉回作废料处理。如果不能连续供料,应将剩余的混合料全部摊铺完,抬起摊铺机,做好临时接头,将混合料压实,避免出现冷却结硬的情况。用机械摊铺的混合料,不得人工反复修整。当出现特殊情况时,可用人工局部找平或变更混合料。

4.4.9 碾压

对碾压的基本要求是保证摊铺层达到规定的压实度和平整度。在SMA路面的施工中,压实是最重要的工序, SMA必须采用刚性碾碾压,不容许采用轮胎压路机碾压,要求必须采用双驱动双振动压路机。碾压时的初压温度要求大于160℃,碾压速度要缓慢,洒水不能多,对于DD110等振动压路机, 一般要求初始碾压采用高频强震,速度3~5公里/小时(和人行走速度相当), 一定要紧跟摊铺机,后退时轮迹应与前进时重合,相邻应使轮迹重合20cm左右,如此重复两到三遍,温度降低到120℃左右时,再使用钢轮压路机静压赶光2遍, 第三遍震动是如果温度降低到115℃左右,使用刚轮压路机赶光2遍,即可完成。

碾压工艺八字方针:“紧跟、慢压、高频、低幅”

为了更好地保证施工质量,保证混合料的压实效果,对沥青混合料压实度的检验以钻芯试件的测定为主.

为确保面层的平整度,压路机折返严禁刹车急停,应慢开起步,以免引起摊铺层表面的推移,两端折回处的位置应呈阶梯状,随碾压路段向前推进,以免影响面层的整体平整度。

压路机开始碾压前,应加满水,由于改性沥青粘度较大,为了防止粘轮,在水箱内添加一些洗衣粉。始终保持水箱内有水,喷完水前应及时补充加水,切忌由于缺水而发生粘轮现象。更换碾压道、调头停车等待加水应在已冷却的成型地段进行。

在近路缘石处司机要小心驾驶,速度放慢避免出现缘石被压坏或移位现象,但亦应防止漏压。

在路面温度冷却至50℃以前,严禁车辆进入。

特殊路口因交通压力大需尽早放行的,安排专门的洒水车洒水强制降温,等路面温度完全凉下来后才可开放交通。

4.4.10 接缝处理

通常的做法是在每次SMA沥青停工后,稍停片刻,在其尚未冷却之前,就切割整齐,并利用水将接缝冲洗干净,在接着摊铺新混合料之前,一定要等接缝处干燥,在断面上涂刷粘层油,然后再接下去铺新混合料,为了防止跳车,在所有的接缝施工过程中,都必须采用3m直尺随时对平整度进行检查,把低下去的部分切掉,防止接头不好影响全路的平整度。

4.4.11 提高路面平整度的措施

(1)保证基层及中下面层的平整度,这在中下面层施工时就已经严格控制。

(2)表面层采用非接触式平衡梁的自动找平控制方式,消除局部不平误差。

(3)保证连续摊铺,不中途停顿。前面的运料车开走后,后面的运料车接上的空隙中,摊铺机的料斗中不会缺料。

(4)碾压过程要保持均衡的进行,速度要慢,不超过5km/h,掉头倒退时关闭振动,方向要渐渐的改变,不许拧着弯着行走。

(5)除了个别路口边角处迫不得已的情况外,所有施工都必须由机械连续稳定的操作,避免人工修正,往往是越修正越难看,平整度反而不好。

(6)所有机械不能在未冷却的路面上停留。原则上所有机械,尤其是压路机从开始碾压便不能停机休息,直至一天的工作结束。

4.4.12 质量控制、检验和试验

(1)据生产配合比马歇尔空隙率及现场空隙率的空隙率要求,确定其最小压实度(>95%)。

(2)试验段碾压完成后及时对松铺系数进行计算分析调整。

(3)出厂温度、摊铺温度、碾压温度随时检测记录。

(4)对油石比、压实度等均取芯进行室内试验检测。

(5)其他各项指标碾压完成后立即进行检测。

SMA沥青混合料成品路面,现场质量控制应满足常规沥青混合料的技术要求。                 SMA路面的正常施工温度范围

工序

MAC改性沥青

测量部位

沥青加热温度

170~180

沥青加热罐

改性沥青现场制作温度

165~170

改性沥青车

改性沥青加工最高温度

175

改性沥青车或储油罐

集料加热温度

180~190

热料提斗车

SMA混合料出厂温度

175~185

运料车

混合料最高温度(废弃温度)

195

运料车

混合料贮存温度

拌和出料后降低不超过10

贮存罐及运料车

摊铺温度

不低于160

摊铺机

初压开始温度

不低于150

摊铺层内部

复压开始温度

不低于130

碾压层内部

碾压终了的表面温度

不低于90

路表面

开放交通时的路表温度

不高于50

路表面

5.路缘石及花砖施工技术措施

5.1 路缘石施工技术措施

水稳基层完成后,按照图纸进行路缘石的放样,用割缝机将多余的基层切掉,然后进行路缘石的安砌。

路缘石采用砼路缘石。

5.1.1 施工放线、高程测量

根据道路中心线控制桩用经纬仪放出道路边线,立沿石内侧与道路边线相同。曲线部分放出切点位置,计算曲线段长度,换算出立沿石的块数

立沿石高程控制10米布设高程控制点曲线部分的线型根据设计进行放样,切点处为立沿石接缝,保证线型圆顺无折角。施工工艺工作流程如下页:

5.1.2 水稳基层切边、清底

按施工顺序,施工完水稳基层后再安装立沿石,水稳基层宽出的部分需切除。沥青面层切除采用电动切割机,切割前划线或弹线,保证线型直

立沿石安装工作流程

顺,切割缝宽出2cm以便于安装。水稳采用空压机破除配合人工清理,要求空压机尽可能放置在路面以外,并采取必要的保护措施防止油料洒漏污染。切断面清理垂直,水稳宽度不足的用低标号砼补齐。

5.1.3 立沿石石安装

选材是关键,由于是甲方供材,供货厂家较多,立沿石的材质有区别,存在色差较大的问题,因此施工中按路段固定一个厂家供料;选材过程中按尺寸、色差逐块进行标注,基本一致的立沿石备料时放在同一施工段落内。立沿石按标准选用,缺边掉角大于5mm、尺寸误差超过±2mm的均不允许使用。

立沿石安装采用双线控制,上内口线控制直顺度和高程,坡脚线控制外露面平整度及立沿石坡度(坡度不同的不能使用,否则造成错缝),施工线不松垂和撑起,相邻块高差和错缝用水平尺控制;缝宽度控制,按要求为5±1mm,施工中采用4mm薄木板卡在缝内,且至少连续三道缝都卡入木板,以防调整时缝宽变化。

立沿石安装完一段,在稳固砂浆未凝固前及时调整,组织验收,合格后支设模板浇筑后背砼,砼浇筑前将砼高度内的立沿石缝进行封堵,防止水泥浆堵塞缝;砼每10米设一道胀缝。浇筑砼时水泥浆造成的污染,及时进行清理。

5.1.4 成品防护

施工阶段的防护,立沿石完成后分段进行围挡,防止行人踩踏、车辆碰撞及人为污染。

沥青上面层施工过程中对路缘石保护的主要措施:喷洒结合油之前用帆布(可重复使用)全部进行覆盖;沥青摊铺时掀掉覆盖物,摊铺完后及时再覆盖,待沥青路面温度降低后再撤除覆盖,再覆盖时注意不造成污染;沥青碾压完后及时清理路缘石上的沥青污染。

5.1.5 清理

对立沿石的污染主要有水泥浆、油料、沥青、锈迹、密封胶等,清理时分别采用针对性的办法;清理难度最大的是油料、沥青,采用钢丝球、清洗剂擦拭,清水冲洗。

5.2 人行道施工技术措施

5.2.1 高程复测:按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,然后在桩橛上标注该点面层设计标高。

5.2.2 材料要求:根据业主及设计要求选择。

5.2.3 材料的装卸:材料员在装运时要注意检查花砖的强度和外观质量,要求颜色一致,无裂缝、不缺棱角。要轻装轻卸以免损坏。卸车时应先确定卸车地点和数量,尽量减少搬运。

5.2.4 砂浆的拌制:严格按配合比配制水泥砂浆,配合比要准确,砂浆的和易性要好。

5.2.5 修整基层:挂线或用测量仪器检查基层竣工高程,对≤2cm的凹凸不平处,当低处≤1cm时,可填1:3水泥砂浆;当>1cm时,应将基层刨去5cm,用基层同样混合料填平拍实,填补前应将坑槽修理平整干净,表面适当湿润。高处应铲平。

5.2.6 铺装砂浆:于干净的基层上洒水一遍使之湿润,然后铺筑砂浆,厚2cm,用刮板找平,铺砂浆应随砌砖同时进行。

5.2.7 铺砌花砖:按桩橛高程,在方格内由第一行砖位纵横挂线绷紧,按线按标准缝宽砌第一行样板砖,然后纵线不动,横线平移,依次照样板砖砌筑。砌筑时砖要轻放,用锤轻击砖的中心。砖如不平,要拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定无动摇、无任何空隙。铺筑时砖与侧石要衔接紧密,如有空隙应甩在临近建筑一边,在侧石边缘与井口边有空隙可用水泥砂浆填满镶边,并刻缝与花砖相仿以保美观。铺装时留缝1CM

5.2.8 灌沙:铺装完毕验收合格后用网孔3cm筛子筛出细砂,铺于铺完的花砖上,用小笤帚来回扫动,使填缝灌实。

              5.2.9 养护:灌完砂后洒水养护。

              5.2.10 跟班检查:在铺筑整个过程中,班组设专人不断的检查缝距、缝的顺直度、缝宽以及花砖的平整度,发现有不平整的花砖,及时更换。

5.2.11 清理:下班后,将分散各处的物料堆放在一起,保持工地整洁。

6.管线(开槽)施工技术措施

6.1 沟槽开挖

沟槽开挖前要由专人进行地下管线的调查,特别是对于横穿道路的管线,开挖前一定要用醒目的标志标出其确切位置,先由人工挖探孔暴露出管线后再用机械开挖,避免出现挖断管线等事故。

各专业管道采用机械挖掘,首先按设计沟槽中心线放样,然后根据管线及其基础外廓尺寸,再根据管道埋深及土质情况,综合确定放坡系数,并用灰线洒出边线。

6.2 管线安装

    各专业管线安装,按照管线设计与规范要求进行施工。

6.3 沟槽回填

管道施工完毕且经监理工程师验收合格后方可进行回填。沟槽回填是管道施工中的一道关键工序,根据回填材料的不同,采取如下施工方案:

6.3.1快车道下沟槽

快车道下各种改建和新建管线,从沟底至管顶以上30cm内,采用石屑石粉回填,管顶以上30cm至路面结构以下,采用水泥稳定碎石回填。

专业管线对回填材料有设计要求的管腔至管顶30cm范围内的,按设计要求执行。管顶以上30cm至路面结构以下,采用水泥稳定碎石回填。

管道两侧工作面宽度无法使用夯实机具的,用C15砼灌实。

快车道下旧管线,管顶以上至路面结构以下厚度≤30cm的,用C15砼灌实。

6.3.2 慢车道及人行道下沟槽

沟槽底至管顶以上30cm内,采用石屑石粉回填,管顶以上30cm至路面结构以下,采用素土回填。

专业管线,如电力直埋管等,按专业设计要求施行。

沟槽两侧无夯实工作面的,用C15砼灌实。

6.3.3 回填方法

回填前将槽内扰动土壤清除,并将沟内落土、落物、垃圾等清理干净。

管沟回填应水平分层进行,轻型机具夯实虚铺厚度不大于15cm,压路机碾压虚铺厚度不大于25cm,沟槽回填能上压路机的部位,必须上压路机碾压。

管道两侧对称回填夯实。

同沟槽内有双排或多排管道的,同一高程管道之间使沟壁和管道之间对称回填夯实,不同高程管沟先回填较低管沟。

分段回填,接茬处应该修整成阶梯状,错茬搭接,台阶宽度不小于30cm

砼回填:灌实时应振捣密实,避免缺振或漏振。

新建管线与旧管线交叉部位用C15砼灌实。

7.顶管施工技术措施

XXX南路污水工程根据设计要求管道埋深6米,为确保工程施工进度,降低工程造价,采用大口径降水井降水,顶管施工。

7.1 顶管施工工艺流程:

7.2 施工准备:

7.2.1 技术准备:测量交桩完成,并对控制点、坐标点、水准点进行校测,栓桩、补桩等工作已完成;顶管施工前,认真审核图纸;通过沿线调查研究,结合现场地形及交通运输、水源、电源、排水条件,以制定出相应的技术措施。

7.2.2 材料准备:管材要有产品合格证。进场后验收合格后方可使用,

7.2.3 机具准备:

(1)主要设备:顶稿、液压油泵、卷扬机、滑轮、电焊机、气焊设备。

(2)辅助设备:吊管架、工作平台、棚架、触变泥浆设备、横铁、立铁、导轨、测量设备等。

(3)工具:铁楸、水平尺、钢尺、锤球、小线、出土小车等。

7.2.4 施工条件准备:施工占地范围内拆迁到位,地下管线查明,地上、地下障碍物清理完毕;临时道路畅通,场地平整,水、电安装完毕;施工降水低于开挖面0.5m以下。

7.3 工作坑施工的技术措施

7.3.1 定位放线:

根据图纸测放闭合大线及水准点,验证二者与图纸是否相等。在工作坑轴线方向上做两点P1、P2,同时在其垂直方向上做两点T1、T2,在坑内引上两个水准点,工作坑内底尺寸如图所示。

7.3.2 工作坑开挖、支撑、导轨安装、后背墙枕木的制作与安装:

(1)顶管工作坑的开挖断面应根据工作面宽度、现场环境、土质、挖深、地下水位、管径、管长、顶管机具设备规格、顶力、下管、及出土方法等条件确定。

(2)本工程工作坑采用矩形工作坑。

(3)工作坑的支撑应根据开挖断面、挖深、土质条件、地下水位状况及总顶力等进行设计,确定支撑形式。当地质条件较好且埋深较浅时采木板槽钢密集支撑,土质较差采用钢筋砼护壁,如土质差时采用预制钢筋砼沉井法制作工作井,本工程按预制钢筋砼沉井法制作工作井,工作坑尺寸如上图所示。

(4)开挖时土方运至指定点堆放,并及时外运 。需人工配合装载机装土,并在运走后及时清扫路面以给施工段留下干净整洁的环境。工作坑开挖时须随开挖、随检测、随支撑,以确保坑四壁不得有塌方现象,同时防止土方超挖及扰动原状土。坑槽放坡系数为1:0.33。

(5)工作坑的尺寸按下列公式进行计算:

底宽:B= D1+2S+2C

底长:L=L1+L2+L3+L4+L5

式中:B-工作坑宽度(m);L-工作坑底长(m)

S-管两侧操作宽度(m),一般为每侧1.2-1.6m

C-撑板厚度(m),一般为0.2m

D1-管外径(m);L1-管子顶进后,尾部压在导轨上的最小长度,一般取0.3-0.6 m;L2-管节长度(m);L3-出土工作间长度,根据出土工具而定,一般为1.0-1.8 m; L4-液压油缸长度(m );L5-后背所占工作坑长度,包括横木、顶铁、横铁,取0.85 m

工作坑深度应符合下式:H1=h1+ h2 +h3

其中:H1:顶进工作坑地面至工作坑底的深度(m)

h1:接受工作坑地面至工作坑底的深度(m)

h2:管道外缘底部至导轨底面的高度(m)

h3:基础及垫层的厚度,不应小于该处井室的基础及垫层厚度(m)

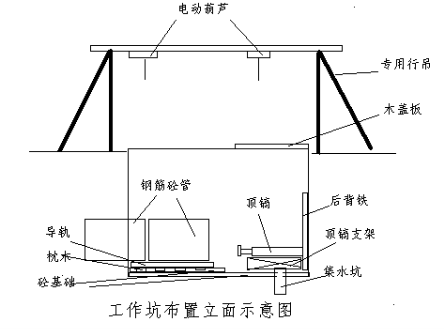

工作坑内的布置及支撑见图示:

              工作坑长度

(6)工作坑的基础及导轨

工作坑采用C20砼基础,下垫20cm碎石,砼基础厚度25cm,浇筑宽度较枕木宽50cm,并在砼内埋设15×15cm方木作枕木。导轨安装在方木上。导轨安装是一项重要工作,安装的准确直接影响管子顶进质量,因而导轨宜选用钢材质量较好的槽钢来制作,并应有足够的刚度,槽钢的凹面用钢板架加强。其安装要求如下:

(7)两导轨应平行等高,或略高于该处的管道设计高程,其坡度应与设计坡度一致。

(8)安装后的导轨应牢固,不得在顶进过程中移位,同时经常性检查校核。

(9)两导轨间距可按下面公式确定:

=2√(d-h+e)(h-e)

式中:A两导轨间距(mm)  e                           h

d—管外径(mm)

    h—导轨高度(mm)              A

    e—管外距导轨底的距离(一般10~25 mm

导轨安装允许偏差高程:+3mm,中线位移±3 mm。

7.3.3 工作坑制作

(1)砂垫层:

砂垫层是保证沉井在制作过程中的稳定性和不致下沉过大的关键,为避免沉井制作阶段和制作完成后,下沉前出现不均匀沉陷,

砂垫层厚度0.5M, 在施工过程中,砂垫层应分层铺设,振密。每层虚铺15~20cm,最佳含水量控制在25~30%左右, 采用平板振动器以一板压半板的方式来回振捣,在振捣过程中,操作者不要拖着振动器走,只要将振动器带住,让自然振动,每层作完之后必须将水抽完方可回填下一层。

砂垫层施工过程中,派人用不小于200cm3 的环刀进行取样, 每层不得少于15 个, 侧出其干容重及密实度作为交工之用。

(2)沉井的制作:

为加快施工进度,本方案沉井拟自先开挖1~2m后在基坑内浇筑沉井,然后下沉。

基坑开挖要在降水井施工完毕后进行。

基坑采用机械开挖,不放坡,沿井周外壁1.0m范围内下挖1~2m。开挖完毕后,人工整平、削边,并用蛙式电夯夯实坑底,尤其是井壁位置要特别密实。

沉井刃角用宽1m,厚50cm砂垫层,每隔0.5m设0.2×0.2×1.0方木一道,浇筑前用黄砂将方木间填实,上铺红砖,与方木衬平。

支撑及模板:

A、支撑方式选择: 支撑采用钢管支撑。搭设满堂脚手架, 在沉井东西侧搭设砼输送道。

B、模板:

沉井井壁厚达0.5m,模板承受的侧压力相当大,因此必须采用对拉螺杆,以保证井壁制作质量。对拉螺栓选用φ16@500,为满足防水要求, 对拉螺杆加止水环。

C、支模工艺流程如下:

搭内架→立内模板→绑钢筋→ 穿对拉螺栓→ 放预埋件及套墙管等→ 立外模板→ 紧固螺栓固定模板→ 检查、校正。

钢筋工程

A 进场钢筋必须要有材质证明, 其力学指标及化学成分符合规范规定才能使用。

B 主钢筋采用直螺纹接头, 同一截面钢筋接头按设计要求错开,随扎随垫好垫块

C 钢筋要做好隐蔽记录。

砼的浇灌工艺:

分成两个捣固组绕井壁转圈浇灌, 每次浇40cm 高,每层砼的最大用量Wmax=2m3, 现场配置砼输送泵车。每台搅砼按10m3/h 考虑, 浇完一圈的时间: T=8/20=0.2h因此,综合考虑其他因素影响,将砼的初凝时间控制在3 小时以外。砼的浇灌路线从对角两端点开始,各浇注一边。井壁涂刷二遍RT-175 养生液, 井壁施工缝处盖草袋浇水进行养护。

7.3.4 沉井的下沉及封底:

(1)清理现场及材料准备:

在沉井下沉施工之前, 应先将沉井内外的垃圾、碎砼块等清除干净, 并将沉井刃脚斜面支撑和模板依次拆除。应对称地由中间向两边进行。同时备好回填用的砂。石料及工具。

(2)劳动力的组织:

劳动力配备2 组,每组10 人,其它人员根据现场实际需要确定。

(3)下沉量观测及要求:

沉井隔墙下及刃脚斜面下的支撑拆除前后, 对刃脚四角高程各测一次。

在沉井下沉过程中, 如发现沉井向一侧倾斜过大时应立即报告施工负责人, 以便及时采取措施。

(4)沉井下沉所需机具材料计划表

序号

名 称

单 位

数 量

备 注

1

中粗砂

M3

300

2

20

3

8

4

8

5

木夯

8

不少于5kg

(5)沉井下沉

在沉井砼达到设计强度后,可进行下沉施工,根据地质资料显示,施工地点土质为粉质土,土质较好,因此采用人工配合抓斗挖掘机开挖下沉法,依靠沉井自重下沉。

出土的顺序及深度是保证沉井下沉质量的关键,施工中要随时进行沉降观测,根据实际情况调整施工顺序和控制开挖深度,以避免沉井不均匀下沉。

挖土采用人工全面同时分层掏挖的办法,削平刃脚四周土堤,使其在挖土堤时边挖边沉,人工掏挖每层深度100, 挖除土方集中于锅底中央, 用行吊或少线吊运于井外。

下沉过程主要分三个阶段控制:

沉井下沉

A 初沉阶段

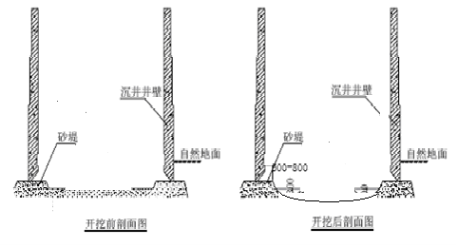

下沉前的基本情况为:沉井重心偏高,下沉系数高,刃脚下回填砂层一经挖除,沉井立即下沉。因此掏挖刃脚下的砂土若不均匀,将会造成沉井倾斜。人工掏挖,沉井突沉时,刃脚下底板予留筋容易造成人身安全事故,因此本方案在考虑利用沉井自重大的条件,初沉阶段先开挖中间土形成锅底状,促使沉静积压下沉。

首先前后左右对称向外抽出枕木,同时利用砂石将枕木的空隙填塞,同时保护刃脚下的砂堤不过多扰动,以防止倾斜下沉。用人工在井底内抓成锅底状.每次抓除深度为20~30cm,当沉井自重形成挤压下沉的条件时,砂堤被挤往锅底。此时根据下沉观测数据及偏斜数据,调整锅底深度和予留砂堤宽度,循序渐进,充分利用沉井自重大下沉系数大的条件,采用宽堤浅挖的挤土下沉方法,直至沉井刃脚插入土层。

当刃脚插入土层后。此时第一段沉井井周摩擦阻力增大,沉井重心降低,根据下沉观测数据仍可采用砂垫层挖除方法下沉,但刃脚下土堤宽度调整到500~800时,为防沉井偏斜下沉,此时应终止挤土下沉法,采用继续挖掘锅底,辅以人工掏挖刃脚土堤,使沉井逐层下沉。

在初沉阶段,沉井入土较浅,土层对沉井的平衡作用差,下沉速度大,易产生偏差,应增加测量次数,控制其不发生大的偏差,形成良好下沉趋势,从进度上不求快,务求准。

B 下沉阶段

沉井已入土一定深度,井外土壤对井壁形成一定压力、摩擦力,下沉速度降低。此时可适当加大一次开挖深度,加快下沉速度,但要随时观测、纠偏。

C 终沉阶段

当沉井下沉至设计标高0.5M时,应控制下沉速度,注意调平沉井,防止因出土量过大及出土不均,使沉井突然大量下沉及产生较大偏差,增加准确下沉至设计标高的困难。

下沉过程中,应注意随时掌握土层变化情况,分析和检验土壤阻力与沉井重量的关系,控制开挖速度,使沉井均匀、平稳下沉;在下沉过程中,应经常做好下沉量、倾斜度及位移的测量工作。

(6)沉井封底

沉井下沉至设计高程后,在基底无水的情况下灌注封底20cm砼。

7.4 管道顶进施工技术措施

7.4.1 为使后背壁面与管道顶进方向垂直。在平直的土壁前横排枕木,与土壁紧贴,枕木卧到工作坑的一定深度,再搁置40mm的后背铁板,顶镐中心着力点的高度应不小于后背高度的三分之一处。

7.4.2工作坑坑顶工作平台的制作与安装:

架设龙门架,同时安装两台电动葫芦,一个不大于2吨用于小型设备吊装和提升土方,另一台为10吨,主要用于下管;工作坑坑顶铺设方木及槽钢,上盖木板,形成操作平台;工作平台上搭设防雨棚。

7.4.3 顶力计算

根据《市政工程施工技术规程》有关钢筋砼管顶力计算公式:

P=nGL

式中  P计算总顶力(吨)

      G管子单位长度自重(吨/米)

      L顶进管道总长度(米)

      n土质系数

      直径1200mm钢筋砼管壁厚为0.14米

      G=(1.2+0.14)×3.14×0.14×2.5=1.47(吨/米)

      本工程最大井段长度约为60米,扣除检查井和工作坑内明铺设管道约3米,故L=60-3=57米

      根据过去在该地区施工对土质的了解,以及顶管施工经验,n取3.0。

总顶力P=1.47×57×3=251吨

为防止不良地质条件造成的阻力增大,按增加顶力50%考虑,故每个工作坑安设两台200吨顶镐,合计总顶力400吨,满足要求。

7.4.4 钢套管的就位及顶进:

(1)下管就位前要做好中心线(桩)引入坑内两侧固定的工作。该中心线作为顶进测量的基线。水准点用水准仪引入基坑底部设置在不易碰撞及不遮挡测量视线的地方,并固定牢靠,经常校对,以确保其准确。同时下管前还要检查管材有无裂缝、坑陷及拥包,以及检查起吊设备是否正常。管子下到导轨上后要测量好管子中心线及其前后端的管底高程,测试准确后方可顶进。

根据管材接口形状制作护口铁,保证管口在顶进过程中不损坏。

采用两台200吨顶镐,使用一台油泵,由专人操作,保证两台顶镐顶力和顶进速度一致。顶镐安放在管下部1/4-1/5D处。

首管顶进时每30cm测量一次。因为首管方向、高程是保证管道顶进质量的关键,为此必须勤挖、少顶、多测,稍有偏差立即校正,等管子顶进顺利后,每次顶进长度不得超过50cm。挖土对顶管质量亦起关键作用,因此管道下部约1350处的土层严禁超挖,上部可超挖1.5 cm。每节管子顶进前须做好内衬,胶圈的安制工作,然后再进行下道工艺的施工。

(2)测量方法:

中心测量:由于顶进长度短,根据《规程》要求施工经验,一是采用垂球拉线方法。二是用经纬仪测量;高程测量:每顶一镐(长度在50厘米内)测量高程一次。根据坑内设置的水准点标高测头节管前端管内高程,以掌握头节管子的走向趋势,测量后与另一水准点闭合,如发生不良趋势,采取措施及时纠偏。

顶管质量要求目测直顺、无反坡、清洁、不积水、管节无裂缝,允许偏高30mm偏低40mm,中线位移左右50mm。当测出高程发现比设计标高高,应在管前稍许挖微低一点,让管逐步复位,测出高程偏低时,在管子前方挖留微坡度,使管子顶进时让管子逐步提高复位。如留坡度无效时,可用短木板插入管底,坡度不能过大,避免顶进时木板向前移位或纠偏过快,会引起相反效果。如果遇到较松土质或流砂,木板纠正无效时,可用薄型铁板插入管底增高。管子中心偏移1.2 cm时在管偏向的反侧适当超挖,并在偏向这面不超挖甚至留坑,形成阻力,使管在顶进时,向超挖侧偏向,逐渐回到设计位置。偏差大于2cm以上时,超挖留坎不起作用时,应用木棒的一端插在管子偏向的另一侧内管壁上,另一端斜撑在垫有木板或铁板的管前土壤上,支撑牢固即可顶进。在顶进中配以超挖纠偏法边顶边撑,逐步校正复位。若偏差较大,木棒校正力度不足,可用千斤顶配合校正。总之,顶进误差的校正要渐进进行,不能猛纠硬调,以防产生相反结果。

施工段的管子顶进过程中,管子一直处于动态,是提高顶进质量的首要保证,因此必须加强顶进施工中的动态管理。顶进施工记录是反映管道在顶进过程中的动态依据,应认真做好顶进记录,做好交接班,使顶进记录连续无误,以便掌握顶进动态,真正做到情况明,问题清,有对策,处理及时。顶进记录必须真实,清晰完整,整个施工段竣工后应分段进行检验。

(3)管前挖土深度,一般等于千斤顶出镐长度,如土质较好,可超前0.5m。超挖过大,土壁开挖形状就不易控制,容易引起管位偏差和上方土坍塌。

在松软土层中顶进时,应采取管顶上部土壤加固或管前安设管檐,操作人员在其内挖土,防止坍塌伤人。

管前挖出的土,及时外运。采用双筒卷杨机牵引四轮小车出土,土运至管外,再用工作平台上的电动葫芦送至平台上,然后运出坑外。

顶管遇流砂层或淤泥层时,管前段加装工具管,采用泥水压力平衡顶管,使工具管内保持一定压力,平衡土体和地下水压力,使土体保持稳定。应及时封闭工具管,采用水力出泥。在工具管中接入含有一定泥量的泥浆,通过水枪射水冲泥,泥水通过吸泥泵排到地表泥浆池中沉淀,反复循环使用,泥浆用槽车运走。

冲泥和吸泥泵稳定工作时,调节冲泥和吸泥的泵量,冲泥舱内应保持一定压力,舱内泥水压力应与地下水压力相平衡,泥水压力过大,将增加主千斤顶负荷,泥水冲破上覆地层,达到地表,造成突顶事故;泥水压力过小,地下水涌入冲泥舱,工具管前方塌方,将破坏上覆地层,造成地面建筑物破坏。

在顶管过程中,由于泥水平衡压力控制不当或停顿时间过长,可能会造成突水冒顶事故和工作面塌方事故。

发生突顶时:应该逐渐降低工具管内泥水压力,使泥水压力略小于地下水压力,关闭冲泥水枪和吸泥泵,启动千斤顶缓慢顶进一缎距离,待顶力升高,采用小水力冲泥,间歇启动吸泥泵排泥,做小量排泥。

发生塌方时:应该逐渐升高工具管内泥水压力,使泥水压力略大于地下水压力,关闭冲泥水枪和吸泥泵,启动千斤顶缓慢顶进一缎距离,待顶力升高,采用小水力冲泥,间歇启动吸泥泵排泥,做小量排泥。

管道渗漏的治理

对管道渗水和漏水点,先凿V形槽,埋入导水水管,用双快水泥封闭管周,待水泥有一定强度后,用手动泵压入水泥水玻璃浆液封堵。

顶管作业面通风

顶管作业面通风采用压入强制性通风措施,用风机通过1.5英寸铁管向工作面压风。

在顶进过程中要注意管道前方是否有地下管线,如有地下管线,要停止顶进。

(4)施工员测量员电工机械操作员和民工分两班不间断作业。

特殊地基处理施工技术措施

地基承载力达不到设计要求时,采用抛石挤淤和旋喷桩处理。

1.旋喷桩施工技术措施

旋喷桩施工的原理为:使水泥浆液以20-28Mpa左右的高压流从喷嘴喷射出来,冲击破坏原地基土体,形成预定形状的空间,随后注入置换材料(水泥浆)将冲下的土体置换成混合凝固体,达到改良土体性能的目的。旋喷桩主要用于加固地基,提高地基的抗剪强度,改善土的变形性质,软基在上部荷载作用不产生破坏或过大的变形。
     本次旋喷桩采用水灰比为1.0-1.5水泥浆作注浆材料,灌入水泥浆液的比值取1.5-1.6,返浆比重取1.2-1.3,水泥用42.5R普硅,水泥用量约250kg,掺适量速凝剂以利于保持旋喷体的形状。

1.1 设备投入

 采用“三重管”施工

设备名称

型号

数量

备注

设备名称

型号

数量

备注

钻机

XY-6

4

引孔

吊车

G4-10T

2

移钻

工程钻机

GXY-4

4

高喷作业

高压泵

3DZ-S/75

4

高压送水

引孔泥浆泵

8

泥浆循环

空压机

VFY-6/7

4

高压送气

排浆泵

DYN50-32

2

排浆

测斜仪

2

测孔斜

搅拌机

WJQ80-1

4

制浆液

回灌泵

HB80

8

保持孔内满浆

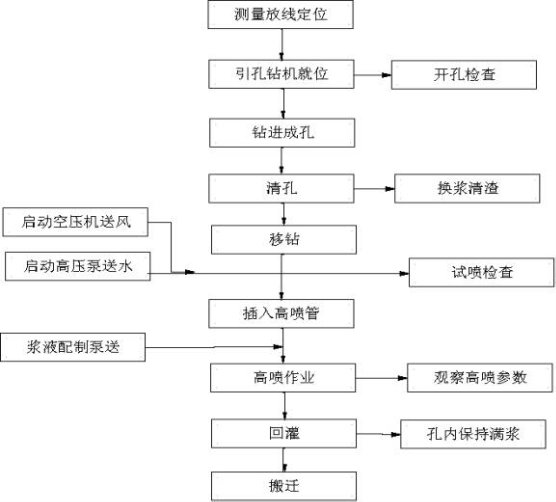

1.2 工艺流程

1.3 参数控制

执行《建筑地基处理技术规范》(JGJ19-91)中有关规定。具体工程参数控制如表:

                  旋喷施工工艺参数表

r/min

Cm/min

流量L/min

压力MPa

流量m3/min

压力MPa

材料

水灰比

流量 L/min

压力 MPa

10

5-10

75

30-40

3

0.7

水泥

11

80

0.3-0.5

施工质量要求:

1.3.1 旋喷结体直径≥¢1.4m,不出现断层。

1.3.2 引孔直径≥Ø130

1.3.3 引孔垂直度<0.5%

1.3.4 引孔深度确保进入隔层>1m

1.3.5 桩位偏差<20mm

1.3.6 引孔沉渣<20mm

1.4 质量保证措施

1.4.1 设备安装平稳对正,开孔前须严格检查桩位和开孔角度。

1.4.2 引孔钻具管长度不小于3m,同心度要好。

1.4.3 确保引孔浓度达到设计要求。

1.4.4 保持引孔泥浆性能,孔壁完整,不坍孔,确保高喷管顺利下至孔底。

1.4.5 高喷管下井前需在井口试验检查,防止喷嘴堵塞。

1.4.6 高喷管下至距孔底0.5m时,应先启动支浆泵送浆,同时旋转下放,下至孔底(开喷深度)后,再启动高压泵和空压机,各项参数符合要求后方可提升。

1.4.7 浆液配制必须严格按照配比均匀上料,经常检查测定浆液比重,并做好记录。

1.4.8 高喷作业中,必须注意观察水、气、浆压力和流量达到设计要求,发现异常,要立即停止提升,查明原因,及时处理。

1.4.9 分节拆卸高喷管时,动作要快,尽量缩短停机时间。

1.4.10 因故停机(卸管或处理故障)时,需将高喷管下放至超过原高喷深度0.1-0.5m处,重新开机作业。

1.4.11 采用两序施工(间隔一个)防止串孔。

1.4.12 及时回灌,保持孔内浆满。连续施工时可采用冒浆回灌。

1.4.13 为确保固结体强度,冒浆不得回收和利用。

1.4.14 高喷作业时,各岗位要明确分工,统一指挥,协调一致。

1.4.15 高喷结束后,要立即清洗管路设施。

1.4.16各种记录资料及时整理上报。

2.抛石挤淤技术措施

片石挤淤属挤淤置换法地基处理。是依靠片石的自重以及借助其他外力使软弱层遭受破坏后被强行挤出而进行的换填处理。具体措施

2.1按图纸将河道一定深度和范围内的淤泥挖除换填片石,换填时,分层铺筑,逐层压实。

2.2 从河道两岸施工段中心点成等腰三角形向前抛填,渐次向两侧对称地抛填至全宽,使泥沼向两侧挤出,当片石抛出淤泥面后,用较小的石块填

塞垫平,用重型压路机压实。

六、工程投入的主要机械、试验仪器和质检设备计划

(一)拟投入主要施工机械表

1.桥梁施工机械表

序号

机械或设备名称

型号规格

数量

国别产地

制造年份

额定功率(KW)

生产能力

备注

1

反循环回旋钻机

KP2200

6

郑州勘察机械有限公司

2004

60

钻孔直径2.2m

2

旋挖钻机

RD15

2

徐工集团

2004

205

钻孔直径1.6m

3

冲击钻

CJF-15

2

山东碳矿机械厂

2005

45

钻孔直径1.5m

4

砼搅拌站

1

山东

2004

320

1小时生产240m3

5

砼搅拌站

1

山东

2004

240

1小时生产120m3

6

砼运输车

PY5300GJB6

8

浦沅工程机械有限公司

2003

168KW6m3

7

砼运输车

PY5300GJB9

8

浦沅工程机械有限公司

2003

279KW9m3

8

汽车输送泵

SY5290THB

2

湖南三一重工股份公司

2005

232

120m3/h

9

砂浆搅拌机

GB8519-87

2

青岛

2002.6

3

10

16t吊车

QY16

1

泰安

1998

154

11

35t吊车

QAY35

1

徐工集团

2004

175

12

70t吊车

QAY70

2

徐工集团

2004

204

13

电焊机

BX3-500

8

济南

2003

40

14

电焊机

BX-250

2

济南

1998

19

15

钢筋弯曲机

GW-30

4

济南

2000

4

16

钢筋切断机

GW-40

4

济南

1999

5.5

17

钢筋调直机

4

青岛

2001

4

18

木工圆锯

450mm

4

济南

2004

2.2

19

木工平刨床

300mm

4

济南

2004

2.2

20

木工压刨床

MB104A600mm

4

济南

2005

3

21

张拉千斤顶

YCW-400A

4

柳州

2002

22

张拉油泵

ZB4-500

4

广西

2004

6

23

压浆泵

2

广西

2004

7.5

24

水泥浆搅拌机

UJW-200

2

山东

1999

3

25

装载机

ZL-40

2

临沂工程

2003

220

26

载货汽车

15t

4

包头

1998

151

27

挖掘机

PC220

2

小松山推

2003

114

28

自卸汽车

斯太尔

10

济南

2005

190

29

打桩机

YZY500

1

武汉桥机有限公司

2006

压桩力5000KN

30

泥浆泵

3”

10

泰金

2003

7.5

31

潜水泵

4”

20

上海

1998

2.2

32

变压器

400KVA

2

 上海

2006

33

发电机组

120KW

2

无锡

2002

120

2、河道施工机械表

序号

机械或设备名称

型号规格

数量

国别产地

制造年份

额定功率(KW)

生产能力

备注

1

挖掘机

PC220

4

小松山推

2003

114

2

挖掘机

CAT320BL

4

徐工卡特

2000

95.5

3

挖掘机

CAT325L

(臂长18m)

2

徐工卡特

2004

4

搅吸式挖泥船

1

2002

100m3/h

5

自卸汽车

斯太尔

30

济南

2005

190

6

砼运输车

PY5300GJB8

8

浦沅工程机械有限公司

2003

257KW8m3

7

地泵

HBT60A

1

湖北建设机械有限公司

2005

85

60m3/h

8

汽车输送泵

IPF90B6N21

1

日本石川岛

2004

125

90m3/h

9

16t吊车

QY16

1

泰安

1998

154

10

电焊机

35KVA

4

济南

2000

35

11

钢筋弯曲机

GW-30

4

济南

2000

4

12

钢筋对焊机

UN-75

1

济南

1995

100

13

钢筋调直机

2

青岛

2001

4

14

钢筋切断机

GQ-40

2

济南

1999

5.5

15

木工圆锯

450mm

2

济南

2004

2.2

16

木工平刨床

300mm

2

济南

2004

2.2

17

木工压刨床

MB104A600mm

2

济南

2005

3

18

砂浆搅拌机

GB8519-87

4

青岛

2002.6

3

19

泥浆泵

Y-161-4

10

泰金

2003

7.5

20

高压泥浆泵

SNC-H30

2

兰州

2005

154

21

高压水泵

3D2-S型

2

上海

2005

45

22

钻机

76型

2

无锡

2006

10

23

普通泥浆泵

BW-150型

2

济南

2006

7.4

24

真空泵

2

济南

2006

3

25

空气压缩机

YV-3/8

2

济南

2006

22

26

泥浆搅拌机

M-200

2

常州

2005

3

27

潜水泵

4“

20

上海

1998

2.2

3、道路施工机械表

序号

机械或设备名称

型号规格

数量

国别产地

制造年份

额定功率(KW)

生产能力

备注

1

挖掘机

CAT320BL

4

徐工卡特

2000

95.5

2

液压破碎锤

HM960-2

1

德国

2000

123

3

装载机

ZJ40

2

临沂工程

1999

220

4

光轮压路机

3Y18/21

2

徐工集团

2003

73.5

5

振动压路机

XSM222

2

徐工集团

2003

136

6

双钢轮振动压路机

DD110

2

英格索兰

2004

110

7

摊铺机

ABG423

2

西安

2005

136

8

沥青拌合站

LB2000

1

西安

2002

500

9

稳定土拌合站

WDB500

1

安丘

2000

90

500t/h

10

洒水车

JYT5112

2

济南

2003

118

11

自卸车

斯太尔

30

济南

2000

500

12

电动油泵

ZB4-500

2

柳州

2002

3

13

千斤顶

200t

4

柳州

2002

14

吊车16T

QY16

1

泰安

1998

154

15

平地机

PY160C

1

天津

2003

160

16

割缝机

φ400

2

靖江

2001

7.5

17

蛙式打夯机

WH-60

4

青岛

2002

6.6

18

潜水泵

4”

20

上海

1998

2.2

19

泥浆泵

3”

10

蚌埠

2003

3

20

沥青洒布车

3.5t

1

杭州

2003

82

21

空压机

0.9/7

4

南京

2003

7.5

4.其它机械

序号

机械或设备名称

型号规格

数量

国别产地

制造年份

额定功率(KW)

生产能力

备注

1

潜水泵

2.2KW

120

上海

1998

2.2

2

污水泵

3KW

60

上海

2001

3

3

泥浆泵

3.5 KW

10

泰金

2003

3.5

4

泥浆泵

7.5KW

10

泰金

2003

7.5

5

离心泵

LS80-50-200

5

江苏

1996

15

6

离心泵

RS100-65-200

5

江苏

2000

15

7

发电机组

120KW

2

常州

2003

120

8

发电机

10KW

5

常州

2003

10

9

变压器

400KVA

2

上海

2006

400

(二)拟投入材料试验仪器设备表

1.拟为本项目配备的试验仪器和质检设备

序号

仪器设备名称

规格型号

单位

数量

进场时间

1

万能材料试验机

WE-600

1

收到中标通知书后一个月内

2

电热鼓风干燥箱

ZB101-3

3

3

光点液塑限仪

SYS-1

1

4

水泥砼养护箱

YH-45B

3

5

路面面沉仪

7.2m

1

6

电脑沥青针入度仪

运达YDLZ-A

1

7

路面多功能钻孔取芯机YD

YDZQ-B

1

8

沥青延伸仪

YS-120

1

9

水泥净浆搅拌机

NJ-16

1

10

砂标准筛

2

11

石子标准筛

2

12

沥青软化点测定仪

YDLR-B

1

13

沥青粘度仪

YDLN-A

1

14

马歇尔电动击实仪

LD-139

15

马歇尔稳定度测定仪

YDMS-B

1

16

沥青混合料密度试验仪

YDLM-A

1

17

压力试验机

WYL-200

1

18

水泥标准稠度测定仪

1

19

水泥净浆搅拌机

NL-160

1

20

水泥胶砂搅拌机

NRJ-411A

1

21

水泥胶砂振动台

GZ-85

1

22

水泥凝结时间测定仪

1

23

雷氏夹膨胀值测定仪

LCY-1

1

24

雷氏蒸煮箱

FZ-31

1

25

水泥标准养护箱

SYB-20B

1

26

自动控温控湿设备

HBS-II

1

27

混凝土振动台

BZT-1×1

1

28

混凝土坍落度筒

1

29

混凝土维勃稠度仪

TCS-1

1

30

混凝土含量测定仪

1

31

混凝土渗透仪

HS49

1

32

混凝土收缩仪

SQ-P540

1

33

混凝土贯入阻力仪

HC-80

1

34

混凝土回弹仪

HT225A

3

35

混凝土强度拉拔仪

TYL-2

1

36

电热恒湿养护室

1

37

混凝土恒温恒湿养护室

60m3

1

38

砂浆稠度仪

SC145

1

39

砂浆分层厚度仪

1

40

砂浆密度测定仪

II

1

41

千斤顶校验仪

1

2.拟为本项目新购置的试验仪器和质检设备

序号

仪器设备名称

规格型号

单位

数量

备注

1

涂层测厚仪

SCh-2

1

收到中标通知书后一个月内

2

电热鼓风干燥箱

CWJ-8

1

3

冷弯冲头

¢6-¢9

1

4

针片状规准仪

新标准

1

5

压碎指标测定仪

新标准

1

6

电动脱模仪

LQ-T1500

1

7

各种试模

1

8

各种筛子

台套

3

9

振动筛

1

10

电子天平

2

11

压力架

1

12

含水量快速测定仪

1

13

支流光谱仪

SPECTR6

1

14

电子传感测力仪

SC-1200Kn

1

15

全站仪

TC905L

1

16

经纬仪

DJDZ

2

17

水准仪

ZEISS

3

18

超声波侧壁测定仪

KE-200

2

19

各种容量筒

100g

2

20

恒温水槽

±0.1℃

1

21

温湿度测定仪

2

22

灌砂筒

5

23

沥青自动抽提仪

LC-II

1

24

沥青混合料拌和锅

YDLB-A

2

七、劳动力安排计划及保证措施

(一)劳动力计划表

根据本工程项目工作内容及工程工期要求,本工程总用工126760工日。计划在工程开工后迅速展开各工作面的施工,施工期间最高峰施工人员达到近800人,保证各施工作业面的劳力资源充足。

劳动力计划安排见下表

                            劳动力计划表           单位    人

工种

级别

按工程施工阶段投入劳动力情况

07.11

07.12

08.1

08.2

08.3

08.4

08.5

钢筋工

50

50

70

60

100

70

40

砼工

50

50

70

70

80

70

20

砌石工

10

50

80

90

80

70

40

瓦工

50

50

80

90

60

80

40

模板工

50

80

80

80

100

80

20

木工

50

60

80

80

60

90

20

架子工

45

50

60

60

90

100

30

电焊工

20

20

20

20

20

20

30

电工

10

10

10

10

10

10

10

机修工

15

20

20

10

20

20

20

机械驾驶员

20

20

80

100

90

80

50

辅助工

80

90

80

50

90

90

60

合计

450

550

680

720

800

780

350

注:本计划表是以每班八小时工作制为基础的.

(二)劳动力曲线表

劳动力曲线表

人数(人)

1000

800

600

400

200

       07.11  07.12   08.1   08.2   08.3   08.4  08.5时间(月)

(三)劳动力安排保证措施

1.劳务队伍组织

1.1 我公司为本地市政工程总承包壹级单位,各种专业施工队伍齐全,劳动力充足,可以随时进场。

1.2 各种专业队伍(土石方作业队、桥梁施工作业队、道路作业队、挡墙砌筑作业队、钢筋作业队、砌石作业队、河道清淤作业队)安排我公司常年施工队伍,有丰富的施工经验。

1.3 目前各专业施工队伍已落实,考虑施工工期及冬雨期、节假日、农忙等多种影响因素,我公司已落实了后备的施工队伍,以确保现场劳动力数量与质量。

1.4 根据施工进度安排,制定劳动力需求计划,动态管理。根据需求计划合理调节劳动力。使劳动力持续满足工程要求。

1.5 对劳务队伍实行承包责任制,根据承包合同下的施工任务单,项目部与劳务队伍签订劳务合同,下达劳务承包责任状,明确施工任务内容和计划安排,明确劳务队伍的进度、质量、安全、节约、协作和文明施工要求,考核标准及作业队应得的报酬以及奖罚规定。

1.6 对劳务队伍进行动态管理,项目部按计划分配施工任务,不断进行劳动力平衡,解决劳动力数量、工种、技术、能力、相互配合存在的矛盾。

2.民工工资发放的保障措施

本工程作为济南市重点工程,我单位坚持“以人为本”的指导思想,为保证工程工期、工程质量和确保每一个民工的合法权益,我单位制定如下民工工资发放保障措施:

2.1 建立民工注册登记制度:按注册登记表为每个民工做工资,进行发放,确保每一个民工的合法权益。

2.2 及时发放的保障措施:民工工资经项目部结算人员按注册登记人员进行逐月做工资发放表,工资按工资表每月及时发放。

2.3 专项资金保障措施:我单位设立相对独立的民工工资账户,专款专用,确保本工程民工工资的发放资金。

2.4 发放的保障措施:民工工资经项目部结算人员签字后,经施工队伍负责人认可签字后,直接发放到民工个人手中,避免了中间环节,有力地保障了民工的合法权益。

2.5 加大对施工队伍负责人的监控力度:

2.5.1 设立民工举报箱。

2.5.2 以监督我单位施工配属队伍的负责人。对流动较快的民工,来不及建立民工个人结算账户的,要由我项目部结算人员监督施工队伍负责人进行民工资发放。

3.确保工期的节假日劳动力保证措施

该工程在施工进度安排时,与劳务人员提供方建立密切的协作关系,根据工程的特点、进度要求确定劳动力供应计划和轮换办法,并由项目部与劳务用工负责人之间签订劳动力保证合同,发放一定数量的节假日补助,确保工程所需劳力,保证施工。做好休假安排,非农业人口安排在非农忙季节休假,农业人口安排在农忙时休假。节假日采用调整轮休或采取补助的办法进行调剂。

八、现场用水、用电量需求计划表

(一)施工现场用电设计

由于工程施工现场条件限制,钢筋加工厂分布于施工现场沿线,施工现场用电集中于现场桩基施工、施工降水、钢筋加工和构筑物施工,主要动力设备及焊接设备计算及相关系数的赋值如下:

序号

设备名称

额定功率(KW)

数 量

额定功率小计(KW)

一、

动力设备

1

潜水泵

2.2

40

88

2

泥浆泵

15

10

150

3

蛙式夯土机

2.2

4

8.8

4

KP2200A回旋钻机

45

6

270

5

CJF冲击钻

45

2

90

6

高压油泵

6

1

6

7

砂浆搅拌机

3

2

6

8

钢筋弯曲机

4

6

24

9

钢筋切断机

5.5

6

33

10

钢筋调直机

4

6

24

动力设备总功率P1

699.8

二、

焊接设备

1

电焊机

40

8

320

2

电焊机

35

4

140

2

对焊机

125

2

250

焊接设备总功率P2

710

峰值用电总量:

P=1.05(K1×P1÷cosφ+ΣK2×P2

=1.05×(0.5×699.8÷0.75+0.5×710)

=862.61KVA

K1——需要系数(动力设备),取0.5;

K2——需要系数(电焊机),取0.5;

cosφ——电动机平均功率因数,取0.75。

现场照明按现场动力用量10%考虑。所以现场总用电量为:

P=862.61×1.1=948.87KVA

施工现场用电接入布置见平面布置图。考虑到工程具体情况,从工程施工现场附近高压线接400 KVA变压器二个,供正常桩基施工、施工降水、钢筋加工和构筑物施工使用,高峰用电时考虑2台120KW发电机配合使用,变压器安装后选择YJ-120m2电缆作为电源干线。

施工现场新辟一路线环绕整个施工现场,并延伸至每个项目分部及钢筋加工场,每根电杆处设一配电闸刀箱,配电箱内需设置自动空气开关、漏电开关、闸刀(三相或单相根据负荷类型确定),各配电箱必须作重复接地,现场所有设备必须实施一机一闸一漏电开关制,电器类型和规格按常规选择。路线设触电保安器,确保安全用电。

(二)、施工用水设计

本工程用水考虑施工用水、生活用水和消防用水三部分,并对施工现场和预制场分别计算。因无特殊用水机械,故不考虑机械用水。

1.施工用水q1

本工程施工用水工序主要有浆砌挡墙施工、混凝土施工、混凝土养护、水泥稳定碎石养护、二灰碎石养护、管道施工、砂浆施工等。依据施工组织,为简化计算主要考虑用水量较大的浆砌挡墙施工、混凝土施工、混凝土养护、水泥稳定碎石养护用水。

混凝土采用商品砼养生用水按每台班80m3;浆砌挡墙按每台班23m3考虑。本工程水泥稳定碎石总工程量17700 m2,养护用水按1.47 m3/100m2计算。养护时间为7天。

水泥稳定碎石养护用水(每台班)计算如下:

17700×1.47×1000÷2÷100÷7÷3=6195L/台班

每台班用水量

施工项目

单位

数量

每m3用水量

(L)

用水量

(L)

混凝土养护

台班

1

80000

80000

模板湿润

台班

1

600

600

砼搅拌机运输车清洗

台班

1

600

4800

砌石工程全部用水

台班

1

23000

23000

水泥稳定碎石养护

台班

1

6195

6195

合计总用水量N1

台班

114595

q1=K1×Q×N1×K2÷(8×3600)

=1.05×114595×1.5÷(8×3600)

6.27 L/S

K1——未预计施工用水系数,取1.05;

K2——用水不均衡系数,取1.5;

N1——耗水量。

2.生活用水q2

现场施工高峰人数以800人计算,每人每天用水以20L计算,

q2=P1×N2×K3÷(t×8×3600)

=800×20×1.3÷(1×8×3600)

=0.72L/S

P1——施工现场高峰昼夜人数(人);

N2——施工现场生活用水定额,取20L

K3——生活区用水不均衡系数,取1.3。

t——每天工作班数,取1。

3.消防用水q3

根据现场情况考虑,q310 L/S

4.供水量选择及供水管径计算

由于q1+q2<q3,故取Q=q310 L/S计算管径,供水管径按消防用水选择:

D=0.08m

v——施工用水管道流速,取2.0 L/s。

故选择管径100mm的供水管线可满足工程施工需要。

(三)施工总用水、电计划

现场用电需求计划表

用电位置

计划用量

用途

需用时间

备注

施工现场

282000 kw.h

降水、夜间照

明、施工用电

施工期间

现场设2台400KVA变压器及自备2台120KW发电机

临时设施

25000 kw.h

办公、生活

施工期间

稳定土拌和站

沥青砼拌和站

73000 kw.h

设备、办公

施工期间

拌和站已有

变压器供电

合计

380000 kw.h

现场用水需求计划表

用水位置

计划用量

用途

需用时间

备注

施工现场

12500 m3

施工用水、文明

施工用水

施工期间

自来水

临时设施

7500 m3

办公、生活用水

施工期间

自来水、降水井抽水结合

稳定土拌和站

沥青砼拌和站

8200 m3

办公、施工用水

施工期间

自来水

合计

28200 m3

九、 施工总平面布置及临时用地

(一)施工总平面布置图

本标段包含桥梁一座,河道清淤520mXXX南路道路管网520m。拟组建一个项目部;施工临时用电由附近高压电网接入,临时用水由市政自来水管网接入;钢筋加工场设置在施工现场。具体布置见施工总平面布置图。

(二)临时用地表

临时用地主要是项目办公、生活、材料堆放场地、钢筋加工场、机械停放场地。

临时占地计划表

用       途

面积(m2)

位置

需用时间

一、临时工程

便道

6000

K20+700南北K21+165南北K21+225南北

07.11.7-08.5.24

便桥

120

K21+165南北K21+225南北

07.11.19-08.4.25

二、生产及生活临时设施

项目经理部及试验室

180

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

工人宿舍

2100

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

钢筋加工场地

900

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

机械停放场地

1600

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

木工加工场地

900

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

材料堆放场地

1300

K21+050南北空地K20+850南侧空地

07.11.7-08.5.24

合计

13100

、冬雨施工保证措施

(一)冬季施工保证措施

1.拌和站冬季施工管理及安排

冬季期间,在砼拌和站设1台2t柴油蒸汽锅炉,对拌和用水进行加热,拌用砂石料采用大棚封闭保温。专人对拌和设备进行保养、维修。拌和站所用原材料专人严格把关,原材料各项指标符合规范要求。水泥仓及砼运输车辆采用保温被包裹保温。搅拌时按砂石、水、水泥的顺序进行,以免出现假凝现象,使成品砼有一定的初始温度,满足砼冬季施工的要求;拌和时间比常温时处长搅拌时间50%;尽量缩短砼运输时间,确保砼入模温度。

2.冬季砼配合比设计

冬季施工用砼的配合比严格按照规范要求进行配制。各种外加剂符合现行国家标准《混凝土外加剂》(GB8076)的规定。

3.钢筋工程冬季施工

冬季进行钢筋加工在室内进行,并于室内设置火炉。当必须在室外进行时,必须采取防雪挡风措施,减小焊件温度差。钢筋焊接后的接头严禁立即接触冰雪。

4.砼冬季施工措施及安排

冬季施工现场安设2台普通锅炉,对现场砼工程(墩柱、箱梁)进行加热养生。

4.1 灌注桩、扩大基础冬季施工

冬季灌注桩、桩基砼的浇筑与常温下相同。砼入模前安排专人测量砼温度砼温度控制在100C以上,并尽量缩短浇筑时间。浇筑完成后及时采用两层塑料布及棉被对桩头及扩基顶面进行覆盖保温养生。

4.2 墩台、挡墙冬季施工

冬季墩台、挡墙浇筑时,在模板外包裹两层棉被保温,拆模后及时采用两层塑料布及棉被包裹养生。浇筑用的砼掺用引气型外加剂,以提高砼的抗冻性。尽量缩短砼运输时间,砼运输车用防寒被包裹。砼入模前安排专人测量砼温度,砼温度控制在100C以上,并在保证质量的前提下尽量缩短浇筑时间。当气温较低时,现场搭设暖棚,在暖棚中进行浇筑及养生。当砼以达到要求的抗冻强度和拆模强度后,方可拆除模板,加热养护结构的模板和保温层,在砼冷却至50C以上,方可拆除,拆除后的砼表面应覆盖,使其缓慢冷却。

4.3 箱梁冬季施工

箱梁在浇筑砼或养生时,底板以下采用暖棚加热保温,设蒸汽锅炉进行加热,表面采用覆盖暖被加塑料布(或彩条布)保温养生。

4.3.1 上部现浇砼的质量目标

对上部现浇砼的浇注成果总的要求是,应达到“内实、外光、均质”的质量目标。具体质量目标要求为:

(1)强度完全符合设计要求,并有一定的富余系数。

(2)全部梁体均质等强,无任何缺陷,特别是梁体关键部位(预应力张拉端,支座处等)。

(3)梁体砼外露面保证光洁、平整、美观,无较大气、水泡和露砂等疵点。

(4)垂直和水平工作缝要处理得完美得当。

(5)顶板、底板、腹板、横梁均无裂纹出现。

(6)上部现浇砼施工时,采取有效措施(如在支座及柱顶粘贴或箍紧塑料布或其它材料并使其下部张开等)避免水泥浆沿立柱流下污染立柱。

4.4 箱梁浇筑砼采用斜向分段(6~8m)水平分层法,每段箱梁的底板、肋板、顶板分三次浇筑砼成型。砼浇筑前,对暖棚进行预热,使暖棚内的温度不低于100C。同时将模内杂物清理干净,用鼓风机将模内灰尘或小的杂物进行清理,大的杂物人工取出,尽量不用水清理,防止模内集水结冰。每段砼都以厚度60cm左右分层浇筑。采用插入式振捣器振捣时,特别注意钢筋密集的底层、根部的振捣,避免管道破损。浇筑砼时,在保证质量的前提下,尽量缩短各工序的操作时间,减少砼热量散失,保证砼温度。

4.5 冷接茬部位的预热

在负温度下旧砼接浇新砼时,如果预热不好,易在接头处产生水膜,降低接头砼的强度。新旧砼接触面温差过大,温度应力作用会造成新浇筑砼开裂,所以对旧砼必须采取预热升温措施,采用蒸汽排管加热,确保接头处砼温度不低于50C,加热深度不低于30cm,预热长度控制在1m左右。

4.6 砼养生

4.6.1 梁体养生

冬季梁体养生在暖棚内进行,暖棚用帆布或质量好的彩条布搭设,搭设暖棚时注意接头处的搭接长度,保证暖棚不漏风,达到保温效果。表面采用底层塑料布覆盖保水,上面覆盖棉被保温。砼浇筑完毕后立即覆盖塑料布和防寒棉被,养生棚内的温度控制在100C以上,但不允许高于500C。当外部气温大于00C时,暖棚内用火炉烧开水养生,当温度低于00C时,采用蒸汽锅炉养生。

在砼养生过程中,如果下道工序施工必须临时开棚时,可在保证棚内正温和棚内外温差不大于250C的前提下,选在当天气温较高的100C140C时进行,但尽量减少开棚次数和时间。

4.6.2 砼试件养生

由于暖棚内各部温差较大,加之砼与环境气温不同,所以常规试件很难代表构件本身的强度。因此应多制作试件,分置于各部有利部位进行养生,用于确定张拉时间。确定张拉时间时参考放置在顶板上的试件强度。

4.6.3 降温

砼强度达到设计要求进行张拉、压浆,并且压浆强度达到要求时即可停止养生。棚内开始降温,但禁止温度骤然下降,降温速度部大于100C/h,且第一个24小时内降温度速度的超过每小时10C,使砼温度逐渐降至外部温度。

砼养生过程中,应安排专人负责温度测试,若发现温度变化异常,立即向技术负责人汇报,以便及时采取措施,避免质量事故发生。

(二)施工保证措施

1.雨季来临之前,掌握年、月、旬的降雨趋势的中期预报,尤其是近期预报的降雨时间和雨量,以便安排施工。

2.拟订雨季施工方案和建立雨季施工组织,了解和掌握施工路段的汇水面积和历年水情,调查施工区段内,路线内排水构造物系统是否畅通,防止雨水和洪水影响铺筑场地和拌和场地。

3.注意雨天材料防护工作,料场排水措施要得当,要使材料堆放下有垫,上有盖,以防雨淋水泡。

4.设备、机具、供电、设施、仪器等要有防雨设施,以防生锈损坏。

5.施工便道要保持晴雨畅通。注意居住地、库房、车辆机具停放地,修建临时排水设施,保证雨季作业的场地不被洪水淹没并及时排除地面水。

6.注意天气预报情况,合理安排施工,尽量避免在雨天施工,以减少人力、物力的浪费。

7.管线雨季施工措施

7.1 在施工过程中切实掌握日、周、旬、月气象信息,密切注视气象动态。施工人员务必做到心中有数,有备无患,科学合理有序的组织施工。

7.2 结合施工现场的具体情况,建立有组织排水与自由排水相结合,临时排水与永久排水相结合的施工现场排水系统。排水系统应保持通畅,在施工期间始终保持良好的场区排水状态。

7.3 管道施工应分段进行并及时回填封闭,不能全线铺开,严禁无序无条理的作业。避免受雨水的浸泡。沟底管道两侧应设排水沟,根据气候状况可在一定的距离设置集水坑以便抽水。槽顶两侧根据地貌及气候条件设置一定的截水沟。

7.4 沟槽开挖分段进行,施工一段安装一段回填一段,流水作业,不得全面开花。

7.5 施工现场备足抽水设备,雨后立即清除排水,尽快晾晒,及早恢复生产。

8.路基工程雨季施工措施

8.1 道路路基被水浸泡后,对翻浆部分要全部挖除换填。

8.2 雨后禁止机动车辆在未晒干的路基上行使,若道路路基被水浸泡后翻浆,对翻浆部分要全部挖除换填。

9.路面工程雨季施工措施

9.1 道路基层施工做好施工中的防雨措施,尽量要避开雷雨天气。施工时必须分好段落,集中力量,重点突击,尽量缩短施工时间。备足防雨蓬布,以备雨来时能覆盖好原材料及未成型路段。

9.2 加强工地现场与拌和站之间的联系,发现天气即将有变时放慢拌料速度,做到随摊铺随碾压。

9.3 运输车和工地备足防雨设施,做好路肩的排水。

9.4 沥青路面不允许在下雨时进行施工,一般应在雨季到来以前半个月结束施工。进入雨季施工时,必须采取如下防雨措施:

    9.5 注意气象预报,加强工地现场与沥青拌和厂的联系。

    9.6 现场应尽量缩短施工路段,各工序要紧凑衔接。

    9.7 汽车和工地应备有防雨设施,并做好基层及路肩的排水措施;

    9.8下雨、基层或多层式面层的下层潮湿时,均不得摊铺沥青混合料。对未经压实即遭雨淋的沥青混合料,应全部清除,更换新料。

9.9阳离子乳化沥青碎石混合料,在施工过程中遇雨应停止铺筑,以防雨水将乳液冲走。

10.砼雨季施工措施

10.1 施工时要有一定数量(雨布、塑料薄膜等)的遮雨材料,雨量过大应暂停户外施工。特别是砼浇捣,如一定要浇捣,则须搭设防雨棚。并及时遮盖砼表面,雨过后应及时做好面层的处理工作。

10.2 工作场地四周排水沟要及时疏通,并备好抽水机。雨期、汛期加强抽水,确保施工正常进行。工作场地、运输道路等应采取适当的防滑措施确保安全。

10.3 雨天时如必须进行钢筋焊接时,应搭设防雨棚后方能进行。

10.4 基础工程做好排水措施如集水槽,备足抽水泵。至基础底时,安排连续作业及时做垫层和浇灌砼,防止雨水浸泡基坑。

十一、确保工程质量的技术组织措施

(一)质量目标及分部分项工程质量控制目标

整体目标:确保合格,争创鲁班奖。

(二)施工质量保证体系

为确保质量目标的实现,建立以项目部经理、作业队队长为第一具体责任人的质量保证体系。项目经理代表本公司对本合标段工程质量负责,把工程创优目标分解到各作业班组,进行质量目标管理。建立以班组为基础,技术人员为核心的QC小组,按照科学的工作程序方法----PDCA循环法,对整个工程自上而下进行全面质量管理。加强工序质量控制,严格按ISO9002质量保证体系组织生产,执行规定的各工序、各环节-的操作标准、工艺标准、检查标准,对工序标准执行情况何做好记录,使工序衔接有序。

明确规定各部门、管理人员在质量工作中具体任务和权利,在整个工程进行中做到环环有人管,人人有专责,办事有标准,过程有检查,发挥全体管理职工的积极性,形成严密的质量管理组织系统,提高工作质量;以保证单项工程质量,实现工程项目质量总目标,达到优良标准。

1.质量管理机构

1.1 项目部成立质量管理领导小组,项目经理任组长。

1.2 项目部设专职质检工程师,并依据作业工序需要设若干名兼职质量检查员。

1.3 各施工队成立质量管理小组,队长任组长。

1.4 设技术组,负责技术交底,并配合质检小组工作。

1.5 各施工作业工班建立QC质量小组,由工班长任组长。

2.质量管理责任制

2.1 总则

2.1.1 本工程质量管理责任制严格执行国家、交通部及本公司现行的质量责任制管理规定、制度。

2.1.2 坚决贯彻执行谁管生产谁负责质量,谁管技术谁监督质量,谁操作,谁把好质量关的原则。

2.2 项目经理质量责任制

2.2.1 项目经理是经理部质量工作的组织者,领导者,对所承担的工程

质量负全部责任。

2.2.2 主持召开工程质量工作会(定期或不定期),对质量工作进行部署、检查、表彰和奖励质量工作中有显著成绩者,处罚质量事故的直接责任者,直至追究法律责任。

2.2.3 对全体职工进行“用户在我心中,质量在我手中”的思想教育,不断提高全体职工质量意识。

2.2.4 强化质量管理,保证人员稳定,树立质量监督人员权威,确保质量工作正常运转。

2.2.5 组织有关人员向班组操作者进行技术、质量交底,按施工程序合理地组织施工,对分项工程要先做好样板,攻点带面,经检查符合要求后,再全面组织施工,推动工程质量不断提高。

2.2.6 督促班组认真开展“三检”制,参加上级部门质量检查工作,主动为质检人员提供便利,并对存在的问题组织质量攻关。

2.2.7 每月一次工长、技术、质量、班组长联合大检查,随时掌握工程目前的质量情况,做好检查记录,找出问题根源,寻求解决办法。

2.2.8 对造成质量事故的直接责任者必须坚持“三不放过”的原则,按有关规定及时上报,不得隐瞒和袒护。

2.2.9 工程用料必须有厂合格证和试验合格证,不合格材料不准使用。对使用不合格材料所造成的质量问题及事故要负领导责任。

2.2.10 参加对质量事故的调查处理工作。

2.3 项目技术负责人质量责任制

2.3.1 认真贯彻执行国家规程、规范和质量标准,确保项目经理部目标实现,在质量和技术上负管理责任。

2.3.2 负责编制本工程施工组织设计,施工方案、技术措施、工艺流程、操作方法和工程质量目标设计。负责向工长、班组长进行详细技术交底,处理好日常技术问题,对工程负有技术质量监督责任。

2.3.3 经常深入施工现场检查施工人员是否按图纸、规范和标准施工,是否达到质量要求,对不按图纸、工艺标准及施工规范班组和个人,有权给予停工、返工、罚款处理。

2.3.4 认真熟悉图纸,及时办理变更、洽商。

2.3.5 积极参加质量活动,对关键部位的放线定位和样板项目,严格把关,督促有关人员做好隐检记录及其它内部资料的管理,对因没有及时检查、制止而造成的质量问题负有重要责任。

2.3.6 建立健全质量资料台帐,做好原始资料的收集和整理工作。资料的整理要及时、齐全。

2.3.7 必须参加结构和竣工质量检查评定工作。

2.4 工长的质量责任制

2.4.1 必须熟悉本专业的图纸,解决好工序间出现的技术质量问题,负责本专业的技术、质量交底工作,对本专业的质量负全部责任。

2.4.2 组织班组严格按图纸、规范、标准、程序进行施工,对违反“五按”原则的操作班组和个人给予停工、返工罚款。

2.4.3 组织开展三检(自检、交接检、专检)活动,组织本专业分项、分部工程的检查、评定和交接检工作,对操作的质量问题必须及时处理。

2.4.4 控制本工序的主要材料使用,对无出厂证明和试验单的材料不得使用,对使用不合格材料造成的工程质量低劣和事故者,应负直接责任。

2.4.5 及时认真填写施工日志,做好三检原始资料的移交工作,积极密切配合质检人员的工作。

2.4.6 负责组织技术员、质检员对在建工程各分项进行隐、预检工作,发现问题及时处理。

2.5 班组长质量责任制

2.5.1 班组长是直接操作的领导者,对操作质量负有直接责任,对造成的经济损失负有不可推卸的责任。

2.5.2领导本班组严格按图纸技术交底,施工规范及操作规程进行施工,严守工艺标准,树立“为用户服务,对用户负责”的思想,端正态度。

2.5.3 把好材料使用关,各种配比关,对不合格的材料有权拒绝使用。

2.5.4 严格按技术交底施工,在没有技术交底、标准不明确、无措施,无法保证质量的情况下,有权不接受工作面,不进行施工操作。

2.5.5 做到以样板引路,达到标准后,再全面开展工作,对不合格的分项工程,下道工序不接,本工序不交。

2.6 专职试验员、测量员的质量责任制

2.6.1 试验员:严把材料进场质量关,特别是钢筋、水泥、石砂的必试关,及时收集材料合格证,一旦发现材料不合格,必须及时向有关人员汇报,隐瞒不报或擅自处理者,按照有关规定给予处理。严把材料使用关,如砼的配比、现场计量。

2.6.2 内业资料严格按规定要求填写处理。

2.6.3 测量员:严格按照设计图纸、现场技术员交底的尺寸及时准确地测放三线位置(结构线、标高线、施工线),同时按照有关规定办理验线程序、手续。内业资料严格按规定的要求填写、整理。

(三)关键工序质量保证措施

1.测量工作的质量控制措施

1.1 对所有施工用的测量仪器,要按检校周期要求定期到指定单位进行检校。施工过程中,如发现仪器误差过大,应立即送去修理,并重新检校,满足精度要求后,方可使用,对已做出的测量结果进行复测。

1.2 对设计单位交付的测量资料进行检查、核对,如发现问题及时补测加固,重测或重新测校,并通知设计单位及现场监理工程师。

1.3 施工基线、水准线、测量控制点,应定期半月校核一次。工序开工前,应校核所有的测量点。

1.4 该工程的平面位置及桥面纵坡、横坡,在计算复核后将数据表格化,以利施工管理。

2.建立工地实验室

加强工程试验工作。施工现场设置满足的工程试验室,严格按照工程设计要求和试验规范标准编制试验大纲,并报有关单位审批,施工过程中的试验工作将严格按照批准的试验大纲实施。严格检验各种工程材料,严格按施工配合比配料,确保各混凝土及试件合格率达到100%。

2.1 工地实验室要具备基本土工实验、筛分实验、水泥含量检测、石灰含量检测、压实度检测等工地现场基本的现场跟踪检测能力。

2.2 工地实验室主要负责现场施工实验检测和材料的跟踪检测等工作

3.模板质量保证措施

3.1 模板要经过结构设计,保证有足够的强度和刚度,并要装拆方便。为满足质量要求,所有结构使用定型钢模。

3.2 加工钢模板要严格按技术规范施工,选定有能力的厂家进行精加工,实行三级验收程序。

3.3 钢模板成套调拨,安装时要涂脱模剂,加贴防漏胶条,并注意控制高差、平整度、轴线位置、尺寸、垂直度等技术要求,流水作业,逐一检查,防止漏浆、错装等失误。

3.4 模板以下工序操作时,应派专人不断检查,发现问题及时解决。

3.5 拆卸模板时,应按规定顺序拆除,小心轻放,决不允许猛烈敲打和拧扭,并将配件收集堆放。

4.钢筋、钢铰线质量保证措施

4.1 钢筋、钢铰线采购:生产厂家必须经过ISO9000质量体系认证,产品出厂要有质量保证书,没有出厂质量保证书的钢筋、钢铰线,不能采购,对使用的钢筋、钢铰线要严格按规定取样试验合格后方能使用。

4.2 钢筋挤压连接或焊接:操作人员必须持证上岗,挤压接头和焊接接头要经过试验合格后,才允许正式作业,在一批接对中,进行随机抽样检查,并以此作为加强对钢筋连接作业质量的监督考核。

4.3 钢筋、钢铰线配料卡必须经过项目总工程师审核后,才准开料,开料成型的钢筋、钢铰线,应按图纸编号顺序挂牌,堆放整齐,钢筋、钢铰线的堆放场地要采取防锈措施。

专人负责钢筋垫块(保护层)的制作,要确保规格准确,数量充足,并达到足够的设计强度,垫块的安放要疏密均匀,可靠地起到保护作用。

4.4 横钢筋骨架要预先做胎具,确保钢筋成型尺寸。钢筋绑扎完毕,要经过监理工程师验收合格后,方可浇注混凝土,在混凝土浇筑过程中,必须派钢筋工值班,以便处理在施工过程中发生的钢筋及预埋移位等问题。

5.混凝土的内在质量和外观质量保证措施

5.1 原材料进场除作常规试验外,还必须做碱骨料反应试验,水质化验,以此选定原材料。

5.2 根据混凝土的强度要求准确计算出混凝土的配合比,并申报监理工程师审批,监理工程师同意后方可使用,使用过程中,要严格按配合比执行。

5.3 混凝土拌合设备配备自动上料计量配料系统,运输设备采用混凝土输送泵,混凝土拌合时派专人(试验人员)到搅拌站监督检查配合比执行情况以及原材料、坍落度、试件取样、称量衡器检查校准以及拌合时间是否相符。

5.4 混凝土运抵现场后,必须经过坍落度试验,符合要求后才能浇筑,若坍落度损失过大,试验人员可根据实际情况征得监理工程师同意后加入适量水泥浆,确保混凝土的水灰比不变,并要搅拌均匀后方可浇注。

5.5 浇注混凝土前,全部模板和钢筋应清洗干净,不得有杂物,模板若有缝隙应填塞密,并经监理工程师检查批准后方能开始浇注,混凝土的浇注方法,必须经过监理工程师的批准。

5.6 混凝土浇注施工时,要严格控制分层厚度,最大不超过40CM,一般在30~40CM左右,同时要严格控制混凝土自身下落高度,最高不能超过2M,超过2M要使用串筒或流槽,以免混凝土产生离析。

5.7 混凝土浇注作业应连续进行,如因故发生中断,其中断时间应小于前次混凝土的初凝时间或能重塑时间,超过中断时间,应采取相应措施处理,并立即向监理工程师报告。

5.8 混凝土振捣时,采用高频振动器,振动器的插入或拨出的速度要慢,振捣点均匀,在振动器不能达到的地方应辅以插铲式振捣,以免发生漏振现象。

5.9 施工缝的处理,应按规定或监理工程师的要求进行,在混凝土表面浇注新混凝土前,必须将表面凿毛清洗干净,用水湿润后,先浇一层水泥砂浆以确保新旧混凝土之间能结合良好。

5.10 混凝土终凝以后要采取适当措施养护,并在浇注部位注明养护起止日期,以免遗漏。

5.11 在监理工程师监督下按照交通部JTJO5383《公路工程水泥混凝土试验规程》规定制作试件测试强度。

5.12 混凝土外观质量控制措施

5.12.1 选用普通硅酸盐水泥,不使用矿渣或粉煤灰水泥。

5.12.2 选用天然洁净的砂子和石子,必要时石子在现场冲洗。

5.12.3 选用高频振动器,减少混凝土表面气泡。

5.12.4 制定合适的混凝土施工工艺。

5.12.5 模板选用大块钢模,模板制作要精加工。

5.12.6 加强操作人员的外观质量教育和技能培训。

6.桩基施工质量保证措施

6.1 钻孔施工所用的护筒必须有足够的强度和刚度,保证施工时不会产生变形。

6.2 认真熟悉设计提供的地理资料,结合实际情况确定每节护筒的开挖深度。

6.3 钻孔过程中,保持水头差1.0m2.0m,注意孔内降水。

6.4 遇到孔身倾斜,应分析原因,及时处理后方可继续造孔。

6.5 钻进过程中,要随时对钻碴取样,核实地质情况,实际地质与设计是否相符。

6.6 钻孔深度达到设计要求后,应对孔径、深度、斜度和孔底沉渣厚度全面仔细检查,并申报监理工程师,符合要求且在监理工程师同意后方可浇注混凝土。

6.7 钢筋笼应符合图纸设计尺寸,笼体应完整牢固,并采用垫保证钢筋笼有适当的保护层。

6.8 保证灌注首批混凝土后导管埋入深度不小于2.0m

7.承台、墩柱质量保证措施

7.1 承台施工时,桩头要严格按设计要求和规范要求处理,且严禁桩头积水或有松散混凝土块。

7.2 承台施工时要根据地下水位高低情况采取相应的降水措施。

7.3 混凝土施工后,应有足够持养生期,拆模时必须达到规定的强度防止拆期过早引起混凝土开裂。

7.4 模板安装前,应进行试拼,并编好号,以保证模板间接缝的严密,安装时按编号顺序进行。

7.5 模板要严格除锈,以免锈斑粘在混凝土表面,影响混凝土外观质量。

7.6 加强混凝土外观质量的控制,用高频振动棒振捣。

7.7 所有混凝土外露面均不得进行装修。

(四)材料及设备质量保证措施

1.材料保证措施

1.1 试验准备

在施工准备规定的时间内,建立工程试验室,配备相应的建材、土工检测试验设备,以满足该工程试验的需要,编制试验大纲,并上报审批,建立健全工程试验管理制度。

本合同段建立一个试验室,在“试验大纲”中明确试验设备的效能。

1.2 原材料检验和试验

对原材料、半成品及成品(使用前都必须进行验证检验和试验,未经检验和试验的物资决不投入使用或加工,以保证使用合格品)。

检验和试验按照国家、部颁发的标准及行业标准的规定进行。

物资的检验和试验由工地试验室负责实施,工地试验室不能完成的试验项目由试验室负责人填写《材料试验委托单》经监理同意后送国家法定检测机构进行试验。

施工中所用的砂子,碎石等材料,先取样试验,合格后再进行开采进料,不得边采、边用、边试验。

1.2.1 水泥

采用强度高,收缩性小,耐磨性强,抗冻性好的水泥。其物理性能和化学成分应符合国家有关标准的规定;道路采用硅酸盐水泥(简称普通水泥),水泥标号不应低于32.5MP。

水泥进场时,有产品合格证及化验单。并对品种,标号,包装,数量,出厂日期等进行检查验收;出厂期超过三个月或受潮的水泥,必须经过实验,按其实验结果决定正常使用或降级使用。已经结块变质的水泥不使用。

袋装水泥:对同期出厂、同品种、同标号的水泥,以一次进厂(场)同一出厂编号的水泥为一批。一批的总量不得超过100t。随机地从不少于20袋中各取等量水泥,经混拌均匀后,再从中称取不少于12kg水泥作为检验试样。

   当水泥来源固定,水泥质量稳定,需方又基本掌握其性能时,视进库水泥情况可不定期地采取试样进行强度检验。

检验试验水泥的项目为安定性、强度、标准稠度、细度。

   1.2.2 砼用砂、碎石:

    在料堆上取样时,取样部位应均匀分布,取样前先将取样部位表面铲除,然后由各部位抽取大致相等的砂(8份)、碎石(卵石)15份,组成一份试样。

   从汽车上取样时,从不同部位和深度抽取大致相同的砂8份,碎石16份,组成一组样品。

检验项目为级配范围、杂质含量、压碎指标、坚固性试验。

采用洁净,坚硬,符合规定级配,细度模数在2.5以上的粗,中砂;当无法取得粗,中砂时,经配合比实验可行,可采用泥土杂物含量小于3%的细砂;砂的技术要求应符合附表的规定。有机物含量标准溶液的配制方法:取2克酸粉液溶解于98ml的10%酒精溶液中即得所需的酸溶液,然后取该溶液2.5ml注入97.5ml浓度为3%的氢氧化钠溶液中,加塞后剧烈摇动,静置24小时即得标准溶液。

                     砂的技术要求

项目

技术要求

颗粒级配

筛孔尺寸(㎜)

方孔

圆孔

0.16

0.315

0.63

1.25

2.50

5.0

I区

II区

III区

100~90

100~90

100~90

95~80

100~90

100~90

85~71

70~41

40~16

65~35

50~10

25~10

35~5

25~0

15~0

10~0

10~0

10~0

泥土杂物含量(冲洗法)(%)

≦3

硫化物和硫盐含量(折算为SO3)(%)

≦1

有机物的含量(比色法)

颜色不应深于标准溶液的颜色

其他杂物

不得混有石灰、煤渣、草根等其他发物

注:I区砂基本属于粗砂。II区砂基本属于中砂。III区砂属于细砂。

碎石技术要求

项目

技术要求

颗粒级配

筛孔尺寸(㎜)(圆孔筛)

40

20

10

5

累计筛余量(%)

0~5

30~65

75~90

95~100

强度

石料饱水抗压强度与混凝土设计抗压强度比(%)

≧200

石料强度分级

≧3级

针片状颗粒含量(%)

≦15

硫化物及硫酸盐含量(折算为SO30(%)

≦1

泥土杂物含量(冲洗法)(%)

≦1

注:石料强度分级,应符合《公路工程石料实验规程》的规定。

注:石料强度可采用压碎指标值(%)。

1.2.3 混凝土掺用的外加剂

为减少混凝土拌合物的用水量,改善和易性,节约水泥用量,提高混凝土强度,可掺入减水剂;

1.2.4 钢筋

钢筋符合图纸及《钢筋混凝土用热轧带肋钢筋》(GB1499—98)和《钢筋混凝土用热轧光圆钢筋》(GB13013—91)的要求。

钢筋顺直,不有裂缝、断伤、刻痕、表面油污和颗粒状或片状锈蚀应清除。

1.2.5 砼质量检测控制

混凝士在浇筑前要测定砂石含水量、换算施工配合比、填写配料单,经项目总工师审签后,送交施工负责人据此施工。施工单位接到配料单后,要按配料单上规定的配料数量及材料规格,指定专人负责过秤,加水,并挂牌标明配合比及每盘各材料用量。

砼组成材料的外观检查、配料和拌合正确性的检查控制,每工班至少一次。砼的坍落度及和易性的检查试验,每一工班至少二次。砂石料含水率(温度)试验和配合比的调整,每日开工前测一次,开工后宜每隔4小时测一次,如遇降雨或其它原因温度发生变化时,要随时进行检测调整配合经。水泥要分种类、分标号覆盖存放,不同品种 和标号的水泥严禁混用。过期或受潮结块的水泥,严禁使用。

要在浇筑地点采取随机取样,每组3块,按试验技术要求和规定制作,检查试件要在标准条件下(湿度20+3℃,相对湿度在90%以上)养护28天,作抗压强度试验,取样制作试件的组数应符合下列规定:不同标号或不同配合比的砼,要分别制作试件; 砼量较大时,每灌注50~100m3做试件一组,不足50m3者也应制作一组。根据施工需要制作的施工检查用试件应在与工程结构同条件下养护,以检查结构或构件养护、拆模、吊装、加荷等强度,试件组数可视需要确定。

1.2.6 砂浆质量检查

通过试验选定,并要按规定填写《砂浆成分配合比选定报告单》,其强度检查试件按下列要求制取。 100m3砌体要制作一组,不足100m3也要制取一组(每组6块)。当水泥品种标号有变动或配合比有调整及砂浆标号有变动时,取试件一组。

2.机械设备的保证措施

工程施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。在以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致。因此,施工单位根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。其中需要维修、租赁和购置的,应按计划落实,并要适当留有备份,以保证施工的需要。

(五)企业内部质量自检制度和奖罚制度

1.进行定期质量大检查

1.1 项目部每10天组织一次质量大检查,并进行质量评定,作为验工计价的依据。

1.2 质量大检查由项目经理主持、项目总工程师、施工技术、计划统计、安全质量、设备、物资、财务负责人、各队施工主管和质量检查人员参加,在质检工程师监督下实施。

1.3 质量大检查以检查工程质量为主。查看规章制度为辅,同时检查质量管理工作。主要检查内容为:

1.3.1 质量管理规章制度

1.3.2 施工中运用科学方法,提高工程质量的保证措施

1.3.3 施工方案中的质量保证措施

1.3.4 工程日志

1.3.5 设计变更记录

1.3.6 物资合格证

1.3.7 试验报告单

1.3.8 “三检制”实施记录

1.4 实施工程项目分解评分制,检查评定,九十分及以上为优秀,八十到八十九分为良好,低于八十分为不合格。

1.5 检查中发现质量问题,检查组要及时提出改进措施,限期改正,并进行复查。

1.6 质量大检查后,检查组经汇总检查情况,并在工程会上进行通报,以便各队了解情况。

2.实行作业队质量“三检制”

自检:分操作工人自检和班组自检。工班长每日(班)收工前,要会同质量检查人员对班组完成的工作量进行一次自检,作出记录,工后讲评。

互检:由队组织工种之间或工班之间的相互检查,一般采用不定期形式,主要是互相观摩,交流经验,取长补短,互相促进,共同提高。

交接检:同一工种的轮班制上下班之间或多工种的上下工序之间的交接检查。各队组织交接检查,各班组要树立“用户是上帝,下道工序是用户的思想,做到不合格产品不出班组,质量事故隐患不留给下道工序。交接检查情况由组织者及时记入施工日志

3.建立健全企业内部的奖罚

项目部成立以项目经理为组长,项目执行经理、项目技术负责人为副组长、施工员、质检员、材料员等为组员质量检查小组,严格按照分部分项质量控制目标施工,对达不到质量要求的相关人员进行处罚,根据质量责任的大小,处于5005000元不等的罚款。对达到工程目标的相关人员分别给予奖励,奖励最高金额达10000元

十二、确保工期的技术组织措施

(一)计划开、竣工日期

根据招标文件要求工期2007年11月7日2008年5月24日,共200日历天,计划施工工期2007年11月7日2008年5月24日

详见施工进度网络图

二)关键线路确保竣工保证措施

保证合同工期并力争早完工是发挥投资效益,降低工程成本的有效途径,也是业主与施工企业的共同目标。

为此在施工组织设计中,充分考虑了工期的重要性,确定了保证工期的关键线路,充分制定了生产要素的配置和工序安排方案,在实施过程中,我们将积极组织,动态管理,确保计划进度目标的实现。

在保证质量的前提下,为确保工期,在施工过程中必须做好:督促检查施工准备,施工计划和工程合同的执行情况;检查和综合平衡劳动力、物资和机械设备的供应;及时发现施工过程中的各种故障和施工中的薄弱环节,及时予以协调和解决:要检查和调整现场总平面管理;要认真仔细地组织好班组之间各工序的衔接关系,确保工序质量,避免返工工序;定期组织调度会议,协调各部门、各班组之间的关系,保证工程进度计划完成。具体措施为:

充分做好施工前的各项准备工作,及时做好图纸会审及技术交底工作,提前做好人员资金和材料组织及机械设备的调配工作。

根据总施工工期的要求合理安排各分项工程项目的施工工期,并在实施过程中适时进行优化,对实际进度与计划进度进行比较和调整,保证计划进度的实施。

做好施工机械设备、原材料和劳动力保障工作,尽可能组织各分项工程采取平行流水作业,以便总工期的控制。

物资供应部门要根据施工现场实际需要提前组织资源,施工人员要提前报送物资需求进场计划,确保施工所需物资的及时供给。

现场的水电供应,拟就近接入当地现有供水供电系统的电源和水源。此外还配备一定数量的储水设备、发电机(车)、水车和加油车,以满足特殊情况的应急需要。

做好后勤保障供应,做好劳力安全保护,做好施工机械的及时维护和检修工作,提高机械的使用率,确保工程施工的顺利进行。

做好特殊条件下施工的防备工作,保证该施工过程的连续性、均衡性和经济性。

要提前做好指导性的试验工作,及时提供各种混合料的配合比通知单和各种材料使用前的检验报告,指导施工。此外还应及时配合监理工程师做好工程施工的验收试验工作,确保施工顺利进行。

做好工程施工过程的验收工作,现场施工人员要与监理工程师紧密配合,及时做好各工序的内业资料和验收交接工作,认真做好施工过程的质量管理,避免因质量问题造成返工而延误工期。

强化施工调度指挥与协调工作,超前布局谋势,密切监控落实,及时解决问题,避免搁置延误。重点项目或工序采取垂直管理,横向强制协调的强硬手段,减少中间环节,提高决策速度和工作效率。

(三)确保工期的节假日劳动力保证措施

在施工进度安排时,调整好节假日施工的工程项目,节假日安排机械化程度高需要劳动力少的工程,对需要劳动力多的工程安排在非节假日施工。

与劳务人员提供方建立密切的协作关系,根据工程的特点、进度要求确定劳动力供应计划和轮换办法,并由项目部与劳务用工负责人之间签订劳动力保证合同,发放一定数量的节假日补助,确保工程所需基本劳力,保证正常施工。

做好施工人员正常休假安排,非农业人口安排在非农忙季节休假,农业人口安排在农忙时休假。节假日采用调整轮休或采取补助的办法进行调剂。

节假日及农忙季节来临前要做好广大职工的思想动员工作,积极宣传施工重要性,领导人员要以身作则,并主动了解困难职工家庭情况,给予额外的关心与补助。采取必要的经济措施,确保节假日正常施工。

节假日期间,由项目部发布文件命令各主要施工人员不离开工地,有违章违纪者,采取经济及行政处罚措施,确保施工期。

(四)确保工期的劳动力、设备及材料供应保证措施

1.组织管理保证措施

实行项目法管理和项目经理负责制,建立强有力的施工指挥机构和施工保障体系,投入能保证施工进度如期实现的足够的施工队伍,实行专业化机械化施工。

1.1 建立从项目经理部到各施工处的调度指挥系统,全面、及时掌握

并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。

1.2 强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,

使作业专业化、正规化。

1.3 实行内部经济承包责任制。使责任和效益挂钩,个人利益和完成工作量挂钩,做到多劳多得,调动施工队,个人的积极性和创造性

2.计划管理保证措施

编制科学合理的总体施工进度计划,运用专业管理软件,对施工计划进行动态控制;并在总计划的基础上分解明确的月及旬计划,项目经理抓住主要矛盾,严格按计划安排组织施工,重点抓好关键工序的施工。定期检查施工计划的执行情况,及时对施工进度计划进行调整;在施工过程中,根据施工进展和各种因素的变化情况,不断优化施工方案,保证各工序的衔接。具体措施如下:

2.1 按照总计划及主要机械设备、主要材料进出场计划,由项目技术负责人提出计划,由现场专职机械调度人员(项目副经理)及现场专职材料调度人员(项目副经理主管,下设专职材料组长)根据实际工程进度安排提前一旬或两旬将机械、材料进场,保证工程顺利进行。

2.2 利用我公司驻地济南优势,广泛联系材料供货单位,择优选择,多储备进货单位,确保货源充足。

2.3 劳动力根据计划安排,提前两周落实,并依据我公司济南工地多的特点,对应急分部分项工程,由项目部提出计划,由总公司统一重点调度,确保工地劳动力充足。

2.4 资金安排上,必要时由项目部根据工程进展情况,提前一个月提出资金使用计划,由总公司统一调度。

2.5 施工组织不断优化

以投标的施工组织进度和工期要求为据,及时完善施工组织设计,落实施工方案,报监理工程师审批。根据施工情况变化,不断进行设计、优化,使工序衔接,劳动力组织、机具设备、工期安排等有利于施工生产。

2.6 安排好冬季的施工

根据当地气象、水文资料,有预见性地调整各项工作的施工顺序,并做好预防工作,使工程能有序和不间断的进行。

2.7 确保劳力充足,高效

根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作效率。

3.技术方面保证措施

接到中标通知书后,快速组织施工人员、机械设备和物资材料进场,按工作内容和计划进度配齐各项生产要素,保证进场快、安家快、开工快,抓住有利的施工季节,实现施工进度良好开端。积极推广和运用新技术、新工艺、新材料、新设备,提高施工技术水平和技术设备含量,不断加快施工进度。

抓好质量、安全工作,确保不出任何安全质量事故,相应加快施工进度。合理安排施工工序,减少施工中的工序互相干扰,保证施工现场正常高速有序的进行。

4.劳力安排保证措施

加强施工人员的思想教育,充分认识完成工期目标的重要性,调动施工人员的积极性,发挥经济杠杆作用,对随意脱岗人员给予经济处罚。

根据工作内容,劳动力按专业队伍组建,形成多个基本的专业队伍:土石方班组、道路基层摊铺班组、面层施工班组、挡墙砌筑班组、桥梁施工班组、管线施工班组、河道清淤施工班组等。每个专业施工班组由3-4个劳务队伍来组成。专业班组按流水作业的要求顺次进场。

4.1 通过网络计划图时间参数的计算来调节施工顺序,节假日及农忙季节,在总时差允许的范围内,调整某些工序的开工时间,以集中有限的人员对关键路线上的工序进行施工。

4.2 能用机械施工的不用人工,提高机械使用率,降低劳动强度。

4.3 劳务队伍管理

道路管网、支架搭设、箱梁浇注、砌体施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳动力来源,按计划适时组织进(退­)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。

目前施工劳力多为民工,组织民工队伍时做好以下工作:

4.3.1 要注重素质。民工素质直接影响工程质量,民工队伍素质审查要严把关,如道德纪律:主要看民工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领队的队伍;身体条件:道路工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:选择参加过市工程施工的队伍,他们中有相对稳定的作业手、泥瓦工、木工、电工、砌石工、钢筋工等技术工人,具有一定的独立施工能力。

4.3.2 要注重教育。教育是先导,只有适时耐心的教育,才能使民工队伍的素质不断提高。教育内容要有针对性,包括:法制教育、纪律教育、文化技术、安全、环境保护教育等。特别是在开工前,对进场民工要进行集中教育。

4.3.3 签订好施工合同。在市场经济条件下,民工参加工程建设,希望获得好的经济效益是无可非议的。要使民工安心施工,把精力集中到工程质量上来,必须按经济规律办事,改过去的任务分配制为合同项目部合同制。合同内容应包含人员数量、工程数量、取费标准、质量标准、奖罚标准、施工进度、安全施工等方面。根据以上条件,优先选择长期配合的劳务队伍。

4.4 节假日按劳动法的要求提高施工人员的工资。节假日按完成的劳动量提高一定的系数,以鼓励留住人员,并根据完成量大小给予一定数额的补助奖励。

4.5 我单位在济南工地较多,可在节日、农忙期间尽可能多地调动其它工程的施工人员到本工程施工。

4.6 我单位有自己的班车,在济南市进行施工人员调动极为方便。

4.7 劳务人员工资及时发放,根据每月做出的劳务人员工资表,按月及时发放,以鼓励劳务人员留住。

5.机械及材料方面保证措施

根据计划安排,投入足够的机械设备,加强机械化施工水平,加快施工进度;做好材料计划,材料员提前订购,特别是对于侧石、平石,需要细加工的材料一定要早预订,不得因材料而影响工期。具体措施如下:

5.1 多方联系供货方,并对供货方的生产能力、质量保证措施和信誉度进行调查,确保合格供货方供货。落实的供货方的供应能力要超过工地总需求量的50%。

5.2 根据工程进度计划制定详细的材料供应计划,并提前通知供货方,以便于提前准备,并派专人巡视、落实供货方的准备情况。

5.3 定期召开材料供货方会议,与他们加强沟通,共同明确材料的供应计划,共同解决材料供应中存在的问题。

5.4 工地实验室负责对即将进场的材料进行提前检测,加强进场材料的质量检查,以防止不合格材料进入现场,影响工期。

5.5 发现不合格材料的情况存在,及时与供货方共同分析原因,并帮助供货方制定解决办法,以便尽快重新组织生产。

5.6 随时分析材料供应对工程施工产生的影响,有预见性的提前落实其他供货方,确保工程的顺利进展。

十三、确保安全生产的保证措施

(一)安全施工目标

我单位严格按照施工组织设计中的安全生产方案组织施工,确保不出现任何重大安全事故,保证零伤亡率。

(二)安全施工组织机构

(三)安全防护措施

把“安全生产”作为一项主要管理工作来抓。制定各种安全措施,使“安全生产”深入人心,把“安全生产”贯穿于整个施工全过程。建立施工班组安全生产管理制度,重点实行以讲评、教育、交底检查为手段的安全管理措施。使每个施工人员都牢牢树立起“以防为主”的安全生产意识。

强化职工的安全生产和安全常识教育,牢固树立法制观念和“安全第一”的思想。认真学习《施工安全技术标准》,对操作人员进行技术培训,经考试合格后再上岗操作。

根据该项目部所需工种,制订各工种的安全操作规程,对操作人员事先进行岗位培训,做到持证上岗操作,同时对各种机械设备在使用过程中进行检查、保养,以确保人机安全,正常生产。

严格执行国家安全生产法令法规和上级有关安全生产的规则规范,并在施工中抓好落实。

施工人员进行施工现场必须戴安全帽和安全劳防用品,不得赤脚、不得穿拖鞋。

遵守交通法规,车辆在工地运输过程中,要按指定的路线行驶,在车辆交叉地点设专人负责交叉车辆的了望。

施工现场沟、槽、坑、井设红色警示灯。

(四)防火措施

1.对全体施工人员进行防火教育,培训兼职消防员,建立健全防火组织机构及防火规章制度。

2.施工现场配备充足的消防器材。

3.用火地区要采取一定隔离防火措施,生活区及工地重要电器设施周围,设置接地或避雷装置,防止雷击起火。

4.仓库及料场置灭火器,并设置醒目的禁止烟火标志。油罐等易然危险品储存处严禁带火种入内,并安排人值班。

5.设专职防火检查员巡查,发现火患及时采取措施灭火,对违反防火规章制度的人员进行严厉处罚。

(五)施工现场临时用电安全措施

施工用电设施投入运行前,明确管理及维修人员的职责和管理范围;

电力施工人员必须持证上岗、有处理触电者的紧急救护的能力;

使用电动工具的人员,要戴绝缘手套。在潮湿现场作业,要穿绝缘鞋。手持电动工具要装安全防护罩。使用时不得用手触刃具、模具、砂轮等,要按国家规定进行定期检查和维修。

施工现场用高、低压线路,严格按照电力线路标准操作规程、规范。严禁使用破损或绝缘性能不良的电线,严禁电线随地走,所有电闸应有门、有锁、有防雨盖板,有危险标志。

加强用电管理,严格执行“三相五线制”和“一机一闸一保护”,配电箱全部采用标准规格,熔丝搭配合理,人走上锁,进出电缆整齐有序。机电设备专人管理,严禁非电工私拉、乱扯乱动机电设备。

施工用电、管线的安装符合规定,排列整齐,禁止任意拉线、接电。夜间施工保证有充足的照明。

雨天时,对所有用电设备进行覆盖,并安装漏电保护器。

1.支线架设

1.1 配电箱的电缆线应有套管,电线进出不混乱,不容量电箱上进线加滴水弯。

1.2 支线绝缘好,无老化、破损和漏电。

1.3 支线应沿墙或电杆架空敷设,并用绝缘子固定。

1.4 过道电线采用硬质护套管理地并作标记。

1.5 室外支线用橡皮线架空,接头不受拉力并符合绝缘要求。

2.现场照明

2.1 危险、潮湿场所和手持照明灯具采用符合要求的安全电压。

2.2 照明导线有绝缘子固定。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在脚手架上。

2.3 照明灯具的金属外壳必须接地或接零。单相回路内的照明开关箱必须装设漏电保护器。

2.4 室外照明灯具距地面不得低于3m;室内距地面不得低于2.4m

3.架空线

3.1 架空线必须设在专用电杆上,严禁架设在树或脚手架上。

3.2 架空线装设横担和绝缘子,其规格、线间距离、档距离等符合架空线路要求,其电板线离地2.5m以上应加绝缘子。

3.3 架空线离地4m以上,机动车道为6m以上。

(六)机械设备安全管理措施

1.根据该项目部所需工种,制订各工种的安全操作规程,对操作人员事先进行岗位培训,做到持证上岗操作,同时对各种机械设备在使用过程中进行检查、保养,以确保人机安全,正常生产。

2.严格要求机械操作人员一丝不苟地按操作规程操作,坚决杜绝违章驾驶和违章作业,特殊工种持证上岗,杜绝违章指挥。

3.遵守交通法规,车辆在工地运输过程中,要按指定的路线行驶,在车辆交叉地点设专人负责交叉车辆的了望。

4.加强机械养护维修,机械停止运转后,机械维护人员立即对机械进行维护保养,保证机械正常运转。

5.安全员及机械负责人负责机械设备安全检查,组织分析事故隐患,采取预防措施,发现紧急情况,有权停止作业,并立即汇报项目经理。

6.操作手有权拒绝违章作业的指令,对他人违章作业劝阻和制止

(七)脚手架搭设与临边防护

1.脚手架搭设与临边防护均采用Φ48×3.5钢管作为基材,以扣件固定。搭设前钢管油漆成红白色标杆。

2.脚手架钢管搭接长度不小于40度cm,不少于2个扣件,扣件设置钢管未端不少于5cm,各类扣件必须紧固,使之扭力距达到4.5~56㎎。

3.脚手架完毕经验收合格后挂牌施工,架件外侧设置醒目的安全标志,夜间施工配足照明灯光。

4.脚手架拆除,按后搭先拆、先搭后拆,自上而下逐步下降的原则进行并设专人看管,在拆除时禁止向下乱抛物件,做好落手清。

)夜间施工措施

由于该工程工作量大,工期紧,整个工程施工期间必须安排,因此应做好夜间施工准备工作。

1.首先从工序及工艺要求上选择安排适于夜间施工的工作,夜间主要安排回填土压实,土方外排等,沟槽下管等。

2.设专职夜间施工安全员4名,确保夜间施工安全并对夜间施工人员、司机等进行专项安全培训。

3.各夜间施工段设专人负责,确保施工质量。项目部安排好夜间施工值班表,项目成员通讯工具夜间正常运行,以便及时处理问题。

4.施工中产生的沟、井、槽、坑应设置分隔设施和警示标志及夜间警示灯,分隔设施做到连续、稳固。如遇恶劣天气应设专人值班,确保夜间施工安全。

5.控制使用强噪声、强振动的施工机具,防止扰民。22点以后禁止使用电锯、电刨、混凝土振捣器等强噪声施工机具。如确因工期或施工技术要求夜间施工的,施工单位会同建设单位办理有关许可手续,并告知周边单位、居民。

(九)其它安全措施

1.凡进入现场的人员, 均要服从值班员指挥,遵守各项安全生产管理制度,正确使用个人防护用品。操作人员必须配戴安全帽,无安全帽者不得进入施工现场进行施工。禁止穿拖鞋、高跟鞋或光脚进入施工现场。

2.抓好现场管理,搞好文明施工,经常保持现场管线整齐。灯明、路平、无积水。易燃、易爆物品仓库要设专人防守,危险区要设有栏杆和标志,备齐消防器材,并能防盗。

3.生活区、拌合站、加工场,要符合防水要求,切实做好防洪、防火、防中毒、防淹等工作。杜绝重大伤亡事故,减少一般性事故。

4.施工场地的油库、 料库、拌和站、变压器等临时设施,设置防雷装置,防止雷击。

5.经常与当地政府联系, 密切同当地群众的关系,征求意见,改进工作,严肃群众纪律,搞好工农联防,共同做好施工期间的安全工作。

十四、确保现场文明施工与环境保护的技术组织措施

(一)文明施工与环境保护目标

建为“文明工地”达到工程建设便民、利民、不扰民的要求。

“两通”:施工现场临时行道畅通,工地沿线单位和居民出入道畅通。

“二无”:施工现场周围道路平整无积水,无重大伤亡事故。

“四必须”:工地现场必须挂牌施工,管理人员佩卡上岗;工地现场施工材料必须堆放整齐;工地生活设施必须清洁文明

(二)文明施工与环境保护组织机构

文明施工与环境保护组织机构框图见下页:

(三)现场环境保护与文明施工措施

1.全面运行ISO14000环境保护体系

济南作为一个高速发展的现代化大城市,环境问题日益受到全社会的普遍关注。为了适应当今社会的潮流,实现社会经济的可持续化健康发展,在本工程施工的全过程中,我们将全面运行ISO14000环境保护体系标准,系统地采用和实施一系列环境保护管理手段,以期得到最优化的结果。

2.对持续改进和污染预防的承诺

文明施工与环境保护组织机构框图

我们在建设施工的全过程中,根据客观存在的粉尘、污水、噪声和固体废物等环境因素,实施全过程污染预防控制,尽可能地减少或防止不利的环境影响。

预防为主,加强宣传,全面规划,合理布局,改进工艺,节约资源,为企业争取最佳经济效益和环境效益。

严格遵守国家和地方政府部门颁布的环境管理法律、法规和有关规定。

3.对环境保护的管理

项目前期管理

3.1 项目招投标

在参与项目招投标编制标书时,根据工程资料及《环境影响评价报告》的内容,在标书中考虑以下涉及环境保护的内容:文明施工、交通组织、防汛防台、消防安全、管线保护和其它业主或政府主管部门提出的环境保护要求。

3.2 施工组织设计

在承接项目后,根据该项目的《环境影响评价报告》,针对周围实际环境状况,提出行之有效的环境保护措施,并按照《编制施工组织设计内容要求的规定》,编入《施工组织设计》。

4.土方运输环境管理

4.1 车辆情况

4.1.1 车次车貌整洁,制动系统完好。

4.1.2 车辆后栏板的保险装置完好,并另再增设一付保险装置,做到双保险,预防后板崩板。

4.1.3 车辆应配置灭火器,以防发生火灾时应急。

4.1.4 设备分公司负责对本公司的运输车辆进行定期检修;土方运输承包方自行负责车辆的定期检修,以保持车况的良好。

4.2 土方装卸

4.2.1 土方装卸时,场地必须保持清洁,预防车轮粘带。

4.2.2 车轮出门时,必须对车轮进行冲洗。

4.2.3 车轮装载土方不得超高超载,并有覆盖物以防止土方在运输中沿途扬撒。

4.2.4 各项目经理部、专业(分)公司负责对土方运输量进行统计。

4.3 土方运输

4.3.1 严格按交通、市容管理部门批准的路线行驶。

4.3.2 配备专用车辆对运输沿线进行巡视,发现问题能够及时处理。

5.建筑垃圾和工程渣土整治措施

5.1 运输

5.1.1 施工单位持渣土管理部门核发的处置证向运输单位办理建筑垃圾、工程渣土托运手续;运输单位不得承运未经渣土管理部门核准处置的建筑垃圾、工程渣土。

5.1.2 运输建筑垃圾、工程渣土时,运输车辆、船舶应随车携带处置证,接受渣土管理部门的检查。处置证不准出借、转让、涂改、伪造。

5.1.3 运输车辆按渣土管理部门会同公安交通管理部门规定的运输路线进行运输。

5.1.4 管理单位签发的回执,交托运单位送渣土管理部门查验。

5.1.5 各类运输车辆进入建筑垃圾、工程渣土储运场地,服从场地管理人员的指挥,按要求倾卸。

5.2 其它管理要求

5.2.1 各类建设工程竣工后,施工单位应在一个月内将工地的建筑垃圾、工程渣土处理干净。

5.2.2 任何单位不得占用道路堆放建筑垃圾、工程渣土。确需临时占用道路堆放的,必须取得有关部门核发的《临时占用道路许可证》。

5.2.3 建筑垃圾、工程渣土临时储运场地四周应设置1m以上且不低于堆土高度的遮挡围栏,并有防尘、灭蝇和防污水外流等防污染措施。

5.3 注意事项

    如施工所在地政府或环境保护主管部门对施工建筑垃圾、工程渣土有特定的要求,将按照其要求执行。

6.排水设施环境管理

6.1 排水设施的建设

    排水设施的建设要遵守国家和济南市规定的技术标准,如区域内实行雨水、污水分流制的,雨水和污水管道不得混接。

6.2 排水设施的验收

6.2.1 工程所属排水设施建设项目竣工后,由所属基层单位新建排水设施的主管部门应当按照国家规定组织验收,并取得《排水许可证》。属于环境保护治理设施的,向环境保护主管部门申报竣工验收。

6.2.2 未经验收或验收不合格的排水设施建设项目,不得交付使用。

6.3 施工期间的管理

6.3.1 因施工确需临时封堵排水管道的,由联合体向区排水行政主管部门提出申请,经批准后取得市市政局或者区排水行政主管部门核发的《临时排水许可证(施工)》方可实施。

6.3.2 施工期间,采取临时排水措施。各类施工作业临时排水中有沉淀物和污泥,足以造成排水设施堵塞或者损坏,必须严格按二次沉淀后再排放。

6.3.3 在施工期间,有可能影响排水设施安全的作业,各项目分分部加强管理工作。

7.施工现场环境控制管理

7.1 施工组织设计

我们在承接项目后,将根据该项目的《环境影响评价报告》提出的环境保护措施、周围实际环境状况,编制《施工组织总设计》报告,报告应对项目可能对周围空气环境造成的影响提出可行的控制措施,并落实在实际施工管理中。

7.2 施工扬尘的控制措施

7.2.1 水泥扬尘

(1)根据项目施工特点,尽可能使用商品水泥及散装水泥,减少使用袋装水泥,以削减使用水泥带来的环境污染。

(2)散装水泥缺罐车下部出口处设置防尘袋,以防水泥散逸。

(3)在水泥搅拌过程中,水泥添加作业应规范,搅拌设施应保持密闭,防止添加、搅拌过程中大量水泥扬尘外逸。

7.2.2 施工扬尘

(1)在施工作业现场按照相关要求,对施工现场进行分隔。

(2)加强建筑材料的存放管理,各类建材及混凝土拌合处应定点定位,禁止水泥露天堆放,并采取防尘抑尘措施,如在大风天气对散料堆放采用水喷淋防尘。

(3)运输车辆进出的主干道应定期洒水清扫,保持车辆出入口路面清洁,以减少由于车辆行驶引起的地面扬尘污染。

(4)由于施工产生的扬尘可能影响周围正常居民生活、道路交通安全的,应设置防护网,以减少扬尘及施工渣土的影响。如防护网发生破损,应及时对其进行修补。

(5)施工现场的建筑垃圾、工程渣土临时储运场地四周设置一米以上且不低于堆土高度的遮挡围栏,并有防尘、灭蝇和防污水外流等防污染措施。

(6)禁止在人口集中地区焚烧沥青、油毡、橡胶、塑料、皮革以及其他有毒有害烟尘和恶臭气体的物资;特殊情况下需焚烧的,须报当地环境保护主管部门批准。

(7)坚持文明施工及装卸作业,避免由于野蛮作业而造成成的施工扬尘。

7.3 施工噪声及振动的管理

7.3.1 施工申报

(1)除紧急抢险、抢修外,不得在夜间10时至次日早晨6时内,从事打桩等危害居民健康的噪声建设施工作业。

(2)由于特殊原因须在夜间11时至次日早晨6时内从事超标准的、危害居民健康的建设施工作业活动的,必须事先向作业活动所在地的区、县环境保护主管部门办理审批手续,并向周围居民进行公告。

7.3.2 施工噪声及振动的控制

(1)施工噪声的控制

    根据施工项目现场环境的实际情况,合理布置机械设备及运输车辆进出口,搅拌机等高噪声设备及车辆进出口应安置在离居民区域相对较远的方位。

合理安排施工机械作业,高噪声作业活动尽可能安排在不影响周围居民及社会正常生活的时段下进行。

对于高噪声设备附近加设可移动的简易隔声屏,尽可能减少设备噪声对周围环境的影响。

   离高噪声设备近距离操作的施工人员应配戴耳塞,以降低高噪声机械对人耳造成的伤害。

    (2)施工振动的控制

如施工引起的振动可能对周围的房屋造成破坏性影响,须向居民分发“米字格贴”,避免因振动而损坏窗户玻璃。

为缓解施工引起的振动,而导致地面开裂和建筑基础破坏,可采取以下措施:设置防震沟和放置应力释放孔。

7.3.3 施工运输车辆噪声

(1)运输车辆驶入城市区域禁鸣区域,驾驶员应在相应时段内遵守禁鸣规定,在非禁鸣路段和时间每次按喇叭不得超过0.5秒,连续按鸣不得超过3次。

(2)加强施工区域的交通管理,避免因交通堵塞而增加的车辆鸣号。

8.文明施工保证措施

8.1 施工现场醒目位置处设置文明施工公示标牌,标明工程名称、工程概况、开竣工日期,建设单位、设计单位、施工单位、监理单位名称及项目负责人、施工现场平面布置图和文明施工措施、监督举报电话等内容。

8.2 施工区域与非施工区域设置分隔设施。根据工程文明施工要求,凡设置全封闭施工设施的,均采用高度不低于1.8m的围挡;凡设置半封闭施工分隔设施的,则采用高度不低于1m的护栏。分隔设施做到连续、稳固、整洁、美观。半封闭交通施工的路段,留有保证通行的车行道和人行道。

8.3 在过往行人和车辆密集的路口施工时,与当地交警部门协商制定交通示意图,并做好公示与交通疏导,交通疏导距离一般不少于50m。封闭交通施工的路段,留有特种车辆和沿线单位车辆通行的通道和人行通道。

8.4 因施工造成沿街居民出行不便的,设置安全的便道、便桥;施工中产生的沟、井、槽、坑应设置防护装置和警示标志及夜间警示灯。如遇恶劣天气应设专人值班,确保行人及车辆安全。

8.5 在进行地下工程挖掘前,向施工班组进行详细交底。施工过程中,与管线产权单位提前联系,要求该单位在施工现场设专人做好施工监护。并采取有效措施,确保地下管线及地下设施安全。

如因施工需要停水、停电、停气、中断交通时,采取相应的措施,并提前告之沿线单位及居民,以减少影响和损失。

8.6 加强对现场施工人员的管理,教育施工人员讲求职业道德,自觉遵守《市民文明守则》及《治安管理条例》,杜绝违法违纪和不文明行为的发生。现场施工人员配备统一的胸卡标志。

8.7 施工区域与办公、生活区域分开设置,制定相应的生活、卫生管理制度。办公、生活临建设施采用整洁、环保材料搭建,不设地铺、通铺。特殊天气条件下,采取有效的防暑降温、防冻保温措施,夏季有防蚊蝇措施。现场配备急救药箱,能够紧急处置突发性急症和意外人身伤害事故。

8.8 工地卫生

8.8.1 有合格的可供食用的水源,保证供应开水,严禁食用生水,茶水桶加盖、加销,并严禁直接置地,场地做到整洁卫生。

8.8.2 厕所严禁设置于河道上,有贮粪池或集粪坑,并密封加盖。

8.8.3 食堂与厕所、污水沟距离应大于30m,内外环境整洁,有消毒,防尘,灭蝇,灭鼠措施,设熟食间或有熟食罩,(必须配冰箱),生熟具分开,定期清洗,要有留样菜。

8.8.4 宿舍、更衣室做到通风、照亮、干燥、无异味、无蛛网、无积灰、无痰迹、无烟头纸屑,床上生活用品堆放整齐。

8.8.5 浴室有专人负责清扫,室内排水畅通,但不得随意排放路边影响交通。

8.8.6 工地设医务室,无医务室配急救药箱,药物品种齐全。有专人负责,做好药品发放记录,医务人员要抓好防病和食堂卫生巡视宣传工作,高温季节做好防暑、降温工作。

8.8.7 生活区设有“五小设施”平面图和卫生包干示意图。

8.9 工程竣工验收前,清理工地及周边环境,做到工完、料尽、场地清。

十五、新技术、新材料、新工艺、新设备的应用

1.计算机的应用:编制施工组织设计、施工计划、网络图、实验检测、工程结算、工程资料、文件及合同管理自动控制等。

2.测量放线等采用全站仪和自动安平水准议,从而提高工作效率和准确度。

3.道路基层全部采用场拌,汽车运输,机械摊铺,以提高工程质量及加快工程进度。

4.采用新型外加剂以提高砼的早期强度以加快工程进度。

5.道路面层施工时,拌和设备采用我单位拥有的全省最先进的意大利原装玛连尼4000拌和站和ABG423、福格勒大型摊铺设备,摊铺设备具有自动找平系统,全幅施工可消除路面纵缝对道路路基的影响。

6.投入小型专用压路机,对沟槽进行压实。

十六、构筑物、管线保护措施

本工程施工时我们将对施工范围内的架空线及地下管线采取保护措施。同时施工范围附近也有许多构筑物,施工期间对构筑物的保护显得非常重要。通过现场勘察,我们将在施工时将采取以下保护措施:

(一)组织措施

1.明确项目的保护构筑物和管线工作的责任人和专职构筑物管线保护监督员,熟悉周围建筑物及地下管线情况,并在施工平面图上详细标明,同时根据施工需求提出具体的搬迁及保护措施。

2.坚持按照政府有关要求办理有关手续和对管线的监护,要求有关单位进行现场交底监护工作。

3.必须在持有关管线单位到场的情况下方能进行相关施工。

4.施工前,根据业主和管线单位提供的地下管线资料采用物探手段对施工范围的地下管线进行确认,并且开挖样洞,并以书面资料上报业主和监理。

5.对需进行加固保护的管线,召开管线协调会,拟定加固方案。工程施工中,严格按照确定的管线加固方案进行实施。并有管线监护人员和施工单位专职管线监护员进行双监护。出现问题,立即停止施工,并上报业主及有关单位。

6.进行信息化施工,加强对因施工而影响范围的构筑物和地下管线动态变化的监控,根据监测数据变化的情况,及时调整施工方案,确保道路与地下管线的正常运行及构筑物的稳定。

7.定期召开与有关管线单位的配合会,随时掌握有关管线的情况,为施工服务。

8.施工中发现管线有异常现象或管位有差异,可能对地下管线的安全和维修产生影响时应立即停止施工,同时与相关管线单位联系,落实保护管线的措施后方可继续施工。

9.施工时,施工管理人员必须向一线直接操作人员作好保护地下管线的交底工作,如因管理不善,措施不当而造成管线事故的有关人员,公司将进行严格处理,以确保地下管线和构筑物的安全。

(二)构筑物保护

1.施工前,对将要拆除的既有结构各设置若干监测标志并编号,通过监理复核后交监理一份书面资料备案。

2.从整个施工过程到竣工结束,须每天复测一次监测点,最后按招标文件要求整理资料成册。

2.1 处在降水坡度线范围内的构筑物必须加强观察或尽量不采用降水措施。必须降水的采取相应的加固措施进行加固保护。

2.2 对特别危险的构筑物,施工前后必须拍摄影像等资料。

(三)管线保护

对公用管线的保护,首先采用挖探沟等方法探测公用管线,摸清管线的位置、深度、直径,在施工图上明确标明,施工前必须进行开挖,使关键部位的管线情况完全暴露。在施工中,将采用适当的方法加以保护。

对于纵向平行的管线,如其中心线距基坑边距离较近,则在开挖基坑时,该部位的基坑支撑必须加强加固,如替换板桩或加密撑柱等,必要时管线搬迁。

对地下管线及架空线,主要采取下列加固措施:

1.给水管等硬管:除对基坑加固支撑外,还应在基坑开挖前,要先在该位置人工挖探沟摸清管线走向,管节的接口位置,再以钢架管或桐木横架将要开挖的基坑上用钢丝绳将管子吊住。如果管子的接头全部暴露在外,则在两节管子的接口处都要以钢丝绳吊牢。

2.通讯管、电力导管等,因这种管线的导管长度较短,安全可靠的方法是采用下托、上吊的措施,即以在导管的背面用4×8寸板或板桩托着,上面用钢架管等连同托板将管子一起吊牢措施。

3.施工区域附近的架空线,在施工期间将采取加固电线杆及派专人监护,防止挖土或大型机械操作时危及线路正常运作。

总之,必须加强对公用管线保护的意识,加强对管线保护的措施。这样,才能保证市政工程的顺利施工。

施工周边环境协调措施

由于本工程地处济南城区,施工期间可能受到来自于多方面对施工干扰的不利情况,在承建本工程过程中,我单位将及时与相关政府部门进行接洽沟通和联络及时有效贯彻政府部门的各项政策法规在施工过程中树立良好的形象,为工程顺利进行创造良好的外部环境以确保工程顺利实施

(一)防止扰民的措施

1.制定环境管理方案和实施措施,防止噪音污染、水污染及大气污染,具体详见环境保护措施及方案。

2.对环境污染尤其是噪音污染进行严格的监控。并请环保部门进行检测,确定噪音污染的程度,并对强噪音设备采取封闭、限时使用,增加降噪设备等措施,最大限度的降低噪音污染。

3.严格遵守环保部门的规定,在22时至次日6时不进行超过国家标准噪声限制的作业。

(二)防止民扰、地方关系协调的措施
    为了防止民扰事件的发生,我们在落实防止扰民措施的前提下,制定如下措施:

1.在施工前公布工程性质、施工工期、安全措施,发放宣传材料,向工程周围的居民做好解释工作。

2.教育施工人员严格遵守各项规章制度,维护群众利益,尽力减少工程施工给当地群众带来的不便。

3.按国家环保部门规定的噪声值标准进行测定,并确定噪声扰民范围。

4.现场设立群众来访接待处,并配备热线电话,24小时接待来访来电,对所有问题均在24小时以内予以明确答复。

5.依靠当地政府并办事处、派出所居民代表、共同开展创建文明工地活动,通过沟通和融洽关系减少或防止民扰。

6.依法处理各种扰乱正常施工秩序的行为和责任人。对通过耐心说服并采取了合法措施仍然阻挠正常施工的人或行为,依法向有关部门申请遵照有关法律进行处理。

施工期间交通组织措施

按照招标文件要求,现场采用全封闭施工,在过往行人和车辆密集的路口施工时,与当地交警部门协商制定交通示意图,并做好公示与交通疏导,交通疏导距离一般不少于50m。封闭交通施工的路段,留有特种车辆和沿线单位车辆通行的通道和人行通道。因施工造成沿街居民出行不便的,设置安全的便道、便桥;施工中产生的沟、井、槽、坑应设置防护装置和警示标志及夜间警示灯。如遇恶劣天气应设专人值班,确保行人及车辆安全。

十九、专业管线施工的配合措施

我公司驻地在济南,与济南市各专业管线管理单位、施工单位都很熟悉,而且我单位与济南市各专业管线管理单位、施工单位有着丰富的交叉施工的经验,彼此之间都很容易配合且配合很好。

为保证工程的顺利进行,方便我单位和专业管线施工的配合措施,我公司特制订以下专业管线施工的配合措施:

1.适时调整的配合措施:根据建设单位指挥部专业管线施工的统一布署调整非关键线路,及时为专业管线提供工作面。

2.专人配合措施:我单位安排专人负责与专业管线单位的交叉施工的协调工作,配合管线施工单位进行协调工作。

3.及时配合措施:我单位及时地同专业管线施工单位进行工作面交接,并由设立专门的负责人员。工作面成型一段交接一段。

4.机械配合措施:专业管线施工单位可充分利用我单位施工现场闲置的机械设备进行施工,费用可协商解决。

5.配合要求措施:专业管线施工单位进入施工现场时,我单位先进行已施工完的成品防护,并告知其他专业管线施工单位,如何进行我单位完成工作的成品防护。

6.施工配合措施:我单位可施工专业管线的土建工程 施工,可减少交叉施工的工作量,更加有利于保证工程总工期。

7.现场配合措施:施工现场我单位可暂时保留专业管线施工单位进入专业管线施工现场的通道。

8.专业管线成品保护的配合措施:对已完成的专业管线,在用机械施工时,在靠近专业管线处采用人工开挖,对有可能造成破坏的,要先进行加固防护,然后进行施工。

二十、绿化工程施工配合措施

为保证工程的顺利进行,方便绿化工程施工及时开展交叉施工,我公司特制订以下绿化工程施工配合及保证措施:

1.适时调整的配合措施:根据建设单位指挥部的统一布署,调整非关键线路,及时为绿化提供工作面。

2.专人配合措施:我单位安排专人负责与绿化工程施工单位的交叉施工的协调工作,配合管线施工单位进行协调工作。

3.及时配合措施:我单位及时地同绿化工程施工单位进行工作面交接,并由设立专门的负责人员。工作面成型一段交接一段。

4.机械配合措施:绿化工程施工单位可充分利用我单位施工现场闲置的机械设备进行施工,费用可协商解决。

5.配合要求措施:绿化工程施工单位进入施工现场时,我单位先进行已施工完的成品防护,并告知其他绿化工程施工单位,如何进行我单位完成工作的成品防护。

6.施工配合措施:我单位可施工绿化工程施工的土建工程 施工,可减少交叉施工的工作量,更加有利于保证工程总工期。

7.现场配合措施:施工现场我单位可暂时保留绿化工程施工单位进入绿化工程施工现场的通道。

8.绿化施工成品保护的配合措施:注意对绿化施工成品采取防护措施,不破坏已施工完的绿化工程。

星欣设计图库资料专卖店拥有最新最全的设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。

 图库网址http://www.xingsc.cn

ftp://xingxin.oicp.net

联系QQ447255935

电话:13111542600
