土方、护坡方案

三里河南区改建工程东二区塔台、住宅楼工程

基础工程设计与施工方案

    中建一局四公司三里河南区危改项目经理部

目录

第一章、              工程概况              1

第二章、              基坑支护方案设计              1

第三章、              施工总体布署              3

第四章、              基坑支护工程              5

第五章、              土方挖运工程              8

第六章、              质量保证措施              9

第七章、              安全生产与文明施工              11

第八章、              雨期施工措施              13

第九章、              图表              13

第1章、          工程概况

1、      工程概况

三里河南区危改工程位于西城区三里河南区危改东二区,建筑面积86096.97m2,由塔台及五栋主楼组成。工程地下2层,地上18层。5栋塔楼之间为1层塔台,塔台结构形式为现浇框架,主楼结构形式为剪力墙结构。±0=47.96 m,垫层底标高为-9.26m,自然地面标高为46.5m,基础埋深在自然地面下7.80m左右。

2、      工程地质及水文条件

(1)    工程地质条件

拟建场区地形基本平坦,地面标高46.19~46.74m,平均46.5m。

表层为厚1.40~5.50m的人工堆积的粘质粉土、粉质粘土填土层,碎石填土1层,房渣土2层;其下为新近沉积的粘质粉土、砂质粉土层,粉质粘土、重粉质粘土1层,夹粘土2层;于标高39.90~43.40m以下为细、粉砂层,圆砾、卵石1层,夹粉质粘土、粘质粉土2层;于标高38.60~40.27m以下为第四纪沉积的卵石、圆砾层,细、中砂1层;于标高30.94~33.47m以下为粉质粘土、粘质粉土层,粘质粉土、砂质粉土1层;于标高29.50~31.71m以下为卵石层。

(2)    工程水文情况

1998年1月上旬勘探时,实测钻孔内地下水(潜水)静止水位标高33.37~33.70m(埋深12.80~13.10m)。1959年为44.00~45.00m;近3~5年最高地下水位标高为34.80m左右。拟建场区地下水水质对混凝土结构无腐蚀性,但在干湿交替的情形下,水中的Cl-介质对钢筋混凝土结构中的钢筋有弱腐蚀性。

第2章、          基坑支护方案设计

1、      设计依据

(1)    本工程《岩土工程勘察报告》及设计图纸;

(2)    建筑基坑支护技术规程》(JGJ120-99)

(3)    《建筑地基与基础设计规范》(GBJ7-89);

(4)    《混凝土结构设计规范》(GBJ7-89)。

2、      基坑支护方案的设计

(1)    基坑支护方案的设计

1.    护坡形式

为确保边坡安全,并降低成本,采取1:0.1土钉墙支护,预留肥槽为0.8m。基坑支护平面图详见附图1,各剖面见附图2、3。

2.    工程地质参数

据该场地勘察报告,本工程场地标高计算时按±0.00考虑的土层厚度见图,计算时选出土层厚度及参数详见下表:

序号

土层

名称

层厚(m)

粘聚力C(KPa)

内摩擦角φ(0)

重度γ(KN/M3)

1

人工填土

4.0

20

30

20

2

细砂

3.0

0

35

20

3

卵石

8.0

0

40

20

3.    结构内力计算:采用启明星基坑支护软件计算。1-1、2-2、3-3剖面围护结构计算书分别附表。

4.    综合计算结果,得出如下数据:

(1)    1-1护坡方案设计如下:

1)  土钉设计参数

序号

名称

设计参数

1

土钉墙放坡

1:0.1

2

土钉垂直间距

1.5m

3

土钉水平间距

1.5m

4

土钉倾角

10°

5

土钉直径

100mm

6

土钉水泥浆体强度

20Mpa

7

土钉水泥浆配比W/C

0.5

2)  土钉主筋规格及长度:

排数

1

2

3

4

5

锚筋规格

Ф20

Ф20

Ф20

Ф20

Ф20

锚筋长度(m)

8.0

7.6

7.2

6.8

6.4

3)  喷射砼:

序号

名称

设计参数

1

C20

2

水泥::碎石:8880速凝剂

1:2:2:0.03(重量比)

3

喷射厚度

100mm

4

钢筋网

Ф6.5@200mm×200mm,保护层为3050mm,另外为保证坡顶稳定,在坡顶做1.5m的钢筋砼翻边

5

锚头

(2)    2-2土钉墙方案设计如下:

土钉水平间距1.3m

土钉主筋规格及长度:

排数

1

2

3

4

5

锚筋规格

Ф20

Ф20

Ф20

Ф20

Ф20

锚筋长度(m)

8.0

9.0

7.2

6.8

6.4

其余同1-1剖面。

说明:为控制位移,其中第二道土钉间隔施加预应力(即二分之一施加),采取螺栓施加预应力30KN,采取200×200×20的钢板作为承压板,自由段长为2m。

(3)    3-3土钉墙方案设计如下:

由于东侧离马路很近,采用垂直喷锚。东侧马路下有地下市政管道,第一道锚杆打在-1.8m的标高,在护坡的上口根据实际情况采取加拉梁的方式进行拉锚,具体在补充方案。

土钉水平间距1.0m。其余同1-1剖面。为控制位移,其中第二道土钉全部施加预应力。

5.    工程量(估算值、不作为报价用)

序号

分项工程

工程量

1

土方

8.5万方

2

土钉墙

4000m2

第3章、          施工总体布署

1、              施工程序(各工序的综合协调)

(1)    土钉墙:

土钉墙与土方密切配合施工,根据地质情况采取分层、分段开挖,并进行土钉墙支护施工。

(2)    土方

1.    开挖顺序:进场后首先开挖土钉墙10m宽工作面,第一步挖至-1.5m(第一层土钉在-1.0m),第二步挖至-3.0m,第三步挖至-4.5m,依此类推。

2.    基坑中间的土方总体上分二步开挖,即第一步土方摘帽挖至-3.5m;第二步土方挖至槽底,槽底预留30cm土方随挖随用人工进行清槽。

3.    坡道收尾:用长臂挖土机收土。

2、      基础施工阶段的施工流程

3、      施工部署

(1)    进度计划

序号

内容

施工时间

工期

1

8.1~8.7

7d

2

测量放线

8.5~8.7

3d

3

土方开挖

8.8~9.8

30d

4

基坑支护

8.10~9.5

25d

5

坡道收尾

9.6~9.8

3d

(2)    工程目标

1.    质量目标:精心施工,确保土钉墙边坡支护安全。

2.    工期目标:30天。

3.    安全文明施工目标:根据业主要求争创北京市安全文明施工工地

4.    管理目标:

实行规范化管理,保证工程在管理、质量、文明施工上创出一流水平。

(3)    施工准备

在基础工程施工前,专门召开施工准备会议,落实各项施工准备工作计划,内容如下:

1.    技术准备:熟悉、审查施工图纸和施工方案。

2.    施工现场准备工作:地上、地下、周边各种管线及障碍物的勘测定位;基坑开挖线的定位;地上、地下障碍物的拆除;施工现场的平整;测量放线;临时道路、临时供水、供电等管线的敷设;临时设施的搭设;现场照明设备的安装。

3.    劳动组织准备:组织劳动力进场,做好施工人员入场教育等工作。

4.    材料、机械准备:根据相关的设计图纸和施工预算,编制详细的材料、机械设备需要量计划;组织材料和机械设备按计划进场。

5.    施工场外协调:对外协调交通、环卫、市容的关系,作好扰民、民扰处理的前期准备工作。

(4)    各项资源需要量计划

1.    劳动力需要量计划:

序号

专业

所需人数

1

土方施工

50

2

基坑支护施工

50

2.    施工机械需要量计划:

(1)    土方挖运机械设备一览表

设备名称

设备型号

数量

反铲挖土机

1.6 m3

8台

翻斗车

太拖拉

60台

(2)    基坑支护施工机械设备一览表

设备名称

设备型号

数量

空压机

9m3

2台

砼喷射泵

Pz-5

2台

锚杆机

10台

正铲装载机

ZL50

1台

张拉设备

1套

注浆设备

1套

(3)    钢筋加工机械设备一览表

设备名称

设备型号

数量

卷扬机

1台

钢筋弯曲机

WJ40-1

2台

电焊机

BX-300

10台

钢筋切割机

GJ51-32

3台

第4章、          基坑支护工程

1、              基坑支护工艺流程

2、      土钉墙护坡工程

(1)    工艺流程

(2)    施工方法

1.    边坡开挖:

采用反铲挖土机,预留20~30cm人工修坡,开挖深度在土钉孔位下50cm,开挖宽度保证10m以上,以确保土钉成孔机械钻机的工作面。土方开挖严格按设计规定的分层开挖深度按作业顺序施工,在完成上层作业面的土钉及喷混凝土地以前,不得进行下一层土方的开挖。

2.    边坡修整:

采用人工清理,为确保喷射砼面层的平整,此工序必须挂线定位。对于土层含水量较大的边坡,可在支护面层背部插入长度为400~600mm,直径不小于40mm的水平排水管包滤网,其外端伸出支护面层,间距为2m,以便将喷混凝土面层后的积水排走。

3.    定位放线:

按设计图纸由测量人员用f8长30cm的钢筋放出每一个土钉的位置。

4.    成孔:

采用机械螺旋钻机成孔,局部可采用人工洛阳铲成孔。钻孔后进行清孔检查,对孔中出现的局部渗水塌孔或掉落松土立即进行压浆处理,并及时安设土钉钢筋并注浆。

5.    土钉主筋制作及安放:

主筋按设计长度加20cm下料,外端设90度20 cm的弯勾,主筋每隔2m焊对中支架,防止主筋偏离土钉中心;安放主筋时,将注浆管与主筋捆绑在一起,注浆管离孔底0.5m左右。

6.    造浆及注浆:

采用搅拌机造浆,应严格控制水灰比为W/C=0.5;注浆采用注浆泵,注浆时,将导管缓慢均匀拔出,但出浆口应始终处于孔中浆体表面之下,保证孔中气体能全部排出。

7.    挂网及锚头安装:

钢筋网片用插入土中的钢筋固定,与坡面间隙3~4cm,不应小于3cm,搭接时上下左右一根对一根搭接绑扎,搭接长度应大于30cm,并不少于两点点焊。钢筋网片借助于井字架与土钉外端的弯勾焊接成一个整体。

8.    喷射砼:

喷射砼顺序可根据地层情况先锚后喷,土质条件不好时采取先喷后锚,喷射作业时,空压机风量不宜小于9m3/min,气压0.2~0.5MPa,喷头水压不应小于0.15 MPa,喷射距离控制在0.6~1.0m,通过外加速凝剂控制砼初凝和终凝时间在5~10 min,喷射厚度大于等于100mm。

9.    养护:

采取浇水养护。

第5章、          土方挖运工程

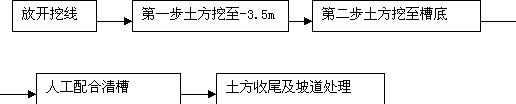

1、      土方挖运工艺流程

在基础施阶段,土方挖运是影响工期的关键。土方与土钉墙施工、土方与塔吊安装施工,土方与护坡桩施工它们之间存在一定的技术间歇,若处理不好这几方面的关系,将直接造成工期的延误和护坡的安全,因此要求在统一指挥的原则下,各施工部之间本着相互配合、互创工作面的原则,精诚合作。根据基础施工阶段的施工流程,基坑四周配合土钉墙施工留出相应的工作面,具体深度为土钉位置下0.5m,将基坑中间的土方总体上分二步开挖,即第一步土方摘帽挖至-3.5m,;第二步土方挖至槽底。具体施工流程如下:

2、      设备能力分析

如整夜作业,平均每车每夜出土50方,60台车共计3000方。根据现场场地情况及扰民,民扰处理情况,夜间施工可能性估测,平均每天完成土方量计2500方。可根据实际情况可调整机械力量以便确保工期。

3、      现场准备

(1)    出口搭设拍土架子。保证每一辆车进行排土,并加盖帆布。

(2)    作冲洗池和沉淀池准备,冲洗池上要有铁篦子,道路作地面硬化。

(3)    平整场地,清除障碍,若遇到大的障碍用冲击炮将其破碎再装车运走。

(4)    基坑四周布置6~8个太阳灯,做好夜间照明准备。

(5)    每日提前完成土方开挖线,并随时跟进测量,保证开挖线尺寸与标高。

(6)    疏通所有交通,作好开工前的民扰工作。

4、      坡道土方收尾

(1)    坡道处土方收尾采用长臂挖土机进行挖除,装车运走。

(2)    再进行坡道处护壁施工。

第6章、          质量保证措施

1、      组织保证体系

基础施工阶段建立由项目经理、现场经理、总工程师领导,质量总监中间控制,责任工程师负责的三级管理系统。

2、      质量管理程序

     基本要素质量         工作质量

3、      各分项工程质量标准

(1)    土钉墙质量标准

            内容

标准

喷射砼面层平整度的允许偏差

±20mm

孔深允许偏差

±50mm

孔径允许偏差

±5mm

孔距允许偏差

±100mm

钢筋保护层厚度

25mm

土钉倾角偏差

±5%

挂网时网片距坡面

3~4cm

(2)    土方开挖质量标准:

1.    国家有关建筑施工规范(GBJ301-88)。

2.    工程设计对土方的质量要求。

4、      各分项工程质量保证措施

(1)    修坡时专人进行测量,确保不吃槽。

(2)    插入钢筋时由专人检查, 若插入深度不足, 则继续取土成孔,插入钢筋时要将注浆管绑在距孔底0.5m处。

(3)    注浆时要严格按配比搅浆, 并随成孔随注浆, 注浆渗漏较多时, 要进行二次、三次补浆直到注满。

(4)    喷砼时, 由专人检查网长及标志杆的安装。

5、      基坑监测方案

采用信息化施工,确保基坑开挖过程中的安全, 必须对基坑进行监测,方案如下:

(1)    观测点的布置:

在坡顶上每隔25m布置一个点。

(2)    观测精度要求:

满足国家三级水准测量精度要求;水平误差控制<6.00mm;垂直误差控制<0.5mm

(3)    观测时间的确定:

1.    基坑开挖每一步都应作基坑变形观测.

2.    观测时间间隔每天一次, 必要时连续观测, 基坑开挖完7天后, 可由每天一次到3天一次, 15天后每周观测一次。

(4)    场地查勘与记录:

1.    施工前对原场地进行全面调查, 查清有无原始裂缝和异常并作记录, 照相存档。

2.    每次观测结果详细记入汇总表并绘制沉降与位移曲线。

(5)    注意事项

1.    每次观测应用相同的观测方法和观测线路。

2.    观测其间使用一种仪器,一个人操作,不能更换。

3.    加强对基坑各侧沉降,变形观测,特别对有地下管线地的各边坡可进行重点观测。

6、      质量问题的处理

如发生质量问题,立即上报监理,并在4小时内递交有关质量问题的书面详细报告,包括时间、部位、细节描述、产生原因、处理的措施等。

(1)    土方开挖过程中,若基坑变形突然加大,应立即停止开挖,并及时回填,也可以在其背后进行挖土卸荷,以保证基坑的稳定。

(2)    开挖过程中,若局部存水,可以采用明排集中,用潜水泵抽到地面排水系统。

7、      技术资料

基础施工过程中及时收集、整理各种原始资料和记录,并上报监理。按照国家有关标准和要求,完成技术资料的分类、归档工作。

第7章、          安全生产与文明施工

1、      安全组织机构

2、      安全生产措施

1.    现场要建立健全的安全领导小组。

2.    全体人员应认真执行各工种的安全操作规程及有关规定。

3.    施工前,施工负责人要向操作人员做专项技术安全交底,关键部位要下技术指导书。

4.    施工人员进入现场要服从安全员的指挥和监督。进场施工人员必须符合有关北京市劳务人员用工的有关规定及条例,证件齐全。

5.    施工人员进入现场要进行三级安全教育。

6.    每天班前五分钟,施工负责人必须做施工安全注意事项专项交底。

7.    现场电器设备要有漏电保护器,电缆应设可靠绝缘。

8.    各种机电设备均应设专人负责管理,电工持证上岗。

9.    现场用电设备必须实行三级供电,两级保护。

10.  夜间施工,工地应有足够的照明。

11.  土方施工机械和运输车辆在进场前进行彻底的检修和保养,确保施工期间机械的正常运转。

12.  土方开挖后,按现场安全防护要求在基坑的周围搭设安全保护栏杆,避免人员跌落坑中。

13.  施工时,挖掘机严禁碰撞支护结构。

14.  施工中如遇地下障碍物(包括古墓、各种管道、管沟、电缆、人防等)时,立即暂停施工,及时报告经理部,待妥善处理后方可继续施工。

3、      文明施工措施

1.    所有土方运输车辆进入现场后禁止鸣笛,以减小噪音。

2.    所有施工人员应保持现场卫生和环境清洁。

3.    为保持环境卫生,避免运土车发生遗洒,在现场搭设拍土架,指派专人负责将运土车上的土拍实并盖好帆布,避免路上遗洒。

4.    在大门出口处设置冲洗车槽,每辆车必冲洗。

5.    每天收车后项目经理部指派专人清扫马路,以达到环卫要求。

6.    现场内施工人员禁止吸烟。

7.    施工机械要经常清洗,保证外表干净。

4、    文物保护

1.      土方开挖过程中,如突遇不明物体时,应立即停止机械开挖,现场工人要及时将情况汇报给工长,工长可带领工人简单察看、进行小范围的清理,确定为正常的砾石后,可继续开挖。如果不能确定,可通知地勘部门前来察看。

2.      如果怀疑是历史古墓,应向区文物局汇报情况,请文物部门的相关同志进行现场察看。

3.      如果现场能够明显判定是古墓或具有历史价值的文物、埋葬品,则现场应有工长专人负责组织看守,可以调动现场经警维持场地现状,不许任何工人进入埋葬品区域,直至文物部门的人员前来。

4.      现场要做好对埋葬品区域的遮挡覆盖工作。

5.      对于由采访证明的记者应通知文物部门的人员,只有在文物部门人员许可的情况下才允许拍照摄像,防止不法分子进入现场。

第8章、          雨期施工措施

1、            场地排水

坡顶做1.5m宽散水、挡水墙,四周做砼路面。基坑内,沿四周挖砌排水沟、设集水井,泵抽至市政排水系统。排水沟布置在基础轮廓线以外,排水沟边缘应离开坡脚0.3m,沟底比基坑底低0.4m,坡度0.1%;集水井设置在基坑脚上,安置四个集水井,井径0.8m,井壁用红砖砂浆砌后抹光,集水井底比排水沟低0.8m。排水设备采用大扬程的潜水泵,雨期抽出的积水应排至基坑以外地面排水系统,防止乱排产生回渗。保证施工现场水流畅通,不集水,四邻地区不倒灌。

2、              做好生活区的下水管道和雨水井,用水应有固定排放途径,保证雨后不陷、不滑、不泥泞、不存水,避免浸泡边坡。

3、            土方施工中,基坑内临时道路上铺渣土或砂石,保证雨后通行不陷。

4、            已暴露还未喷射的桩间土工作面防止雨水直接冲刷,遇雨时覆盖塑料布。

5、            清槽钎探后应立即浇注好砼垫层,防止雨水泡槽。

6、            现场存储的钢材做好防雨水锈蚀的准备。

7、            机电设备要经常检查接零、接地保护,所有机械棚要塔设严密,防止漏雨,随时检查漏电装置功能是否灵敏有效。

8、            喷射砼前,要随时掌握天气预报,尽量避开大雨,现场要准备大量苫布,以备喷射时遇雨进行覆盖。

9、现场要有10台左右的备用潜水泵,遇雨时及时抽水。

第9章、          图表

1、          基坑支护平面图(附图1)。

2、          基坑支护1-1、2-2剖面图(附图2),3-3剖面图(附图3)。

3、          1-1计算报表。

4、          2-2计算报表。

5、          3-3计算报表。
