实施性施工方案

第一章   概述

1.1 编制说明

1.1.1 编制依据

本施工组织设计的编制以下列文件和资料为依据:

1、施工承包合同书。

2、青岛海湾大桥土建工程招标文件技术规范

3、中华人民共和国交通部公路工程国内招标文件范本(2003年版)

4、青岛海湾大桥土建工程第1B合同段施工图设计文件。

5、《青岛海湾大桥土建工程项目1B合同工程量清单》。

6、《青岛海湾大桥第1B合同投标书》。

7、中华人民共和国交通部颁发的现行公路设计规范,施工规范,质量检验评定

1.1.2编制原则

1、规范管理,文明施工,质量优良,保证工期。

2、科学组织、合理安排,优化施工方案,强化组织管理。

3、确保施工安全(人身、车辆安全及周边建筑物安全使用)。

4、合理规划临时设施布局,节约施工占地。

5、控制噪声与空气、海洋污染,切实搞好环境保护工作。

6、推广新技术、新材料、新工艺,降低成本。

1.1.3编制范围

青岛海湾大桥土建工程第1B合同段(K8+770-K10+310)段范围内桥梁、涵洞等工程。

1.2 工程概况

1.2.1工程简介

青岛海湾大桥一期工程是青岛市道路交通网络布局中胶州湾东西岸跨海通道的重要组成部分。本工程建成将进一步完善青岛市东西跨海交通联系,促进青岛市经济战略西移,解决黄岛前湾港外贸集装箱的疏运,缓解青岛胶州湾高速公路日趋饱和的交通压力,扩大青岛市城市主骨架,缩小青岛、红岛、黄岛三岛的时空距离,加强主城区与两翼副城区的联系,发挥青岛在山东省经济发展的龙头作用,加快胶州半岛城市群体的发展等方面,将起到极大的促进作用。

青岛海湾大桥一期工程设计起于青岛侧胶州湾高速李村河大桥北200m处,北距环太原路立交720m,设李村河互通立交与胶州湾高速相接;终于黄岛侧胶州湾高速东1Km处,顺接济青南线设计起点;中间设立红岛互通与拟建的红岛连接线相接。主线全长约26.747Km,其中跨海大桥长25.171Km,青岛侧接线长749m,黄岛侧接线长827.021m。红岛连接线长1.3Km

本标段为1B标段,里程范围:K8+770(含该桩号处桥墩)-K10+310(含该桩号处桥墩),工程主要内容为李村河互通(除A、B、C匝道)和非通航孔桥上下部(不含土、石方)。主要包括:互通范围内的主线桥、环胶州湾高速公路、集散车道及D、E、F、G、H匝道的路基、路面及结构工程,不包含土石方工程

本互通为定向匝道+部分苜蓿叶型组合式互通,设计等级为城市快速路兼高速公路,按双向八车道设计,主体工程80km/h,匝道60m/h(定向匝道)、40m/h(环形匝道)。

1.2.2地形、地貌

青岛地区处胶东半岛西南部,东南濒临黄海,全市地形特征属低山丘陵地貌。青岛地区分为山前冲积平原区、山间河谷冲积平原区、滨海堆积区。山前冲积平原区主要分布天沧口南部、楼山北部、红石崖西北,标高20m左右,地形微向河流倾斜,堆积物厚可达20~26m;山间河谷冲积平原区谷呈带状分布于河流两侧。

胶州湾是一深入内陆的半封闭海湾,湾内水深域阔,东西宽27.8Km,南北长33.3Km,岸线长187Km,水域面积382Km2,零米等深线以下的水域面积为256Km2,平均水深7m左右,最大水深64m。湾口朝东南,一条宽3Km,深30~40m的深水槽与黄海相通。

胶州湾海底地势总体上自北向南倾斜,腹大口小。其西北部有7~8Km宽的潮间滩地和宽阔的浅水区。路线经过区位于海湾中北部,因沉积物淤积,地势较平坦,在水深小于5~10m的区域,形成大片浅水滩,地形坡度小于13º

1.2.3工程地质

第四纪:第四纪工程地质层的划分,主要根据地质时代、成因类型自上而下划分为5个大层组,层号为①~⑤。

①层:淤泥及淤泥质土,具高含水量、高孔隙比、高压缩性、低强度等特征。该层分布于胶州湾海域浅部,具有埋藏浅、厚度较大、分布广泛等特点,该层对桥墩侧阻力较小,其承载力低,为不良工程地质层;

③~⑤层:属晚更新世冲~洪积成因,主要岩性为软塑~硬塑状亚粘土及中密~密实状砂砾层,沿线分布,总体上力学性质较好,具有分布不均,厚度变化大,埋藏浅的特点。

基岩:桥位区基岩面略有起伏,且埋藏深度较浅,在K8+770~K14+250段,顶板埋深25.20~32.80m;K14+250~K17+600段,顶板埋深17.00~21.60m;K17+600~K20+600段,顶板埋深11.20~16.70m;K20+600~K27+950段,顶板埋深23.00~27.90m;K27+950~K28+600段,顶板埋深13.60~18.30m;K28+600以西段基岩顶板埋深不超过10m。从东向西,总体趋势是深-浅-深-浅。

桥位区分布的基岩有软质岩、硬质岩,具风化差异性、软硬不均性。

1.2.4地震

本区的地震烈度小于Ⅵ度。

1.2.5气象、水文

桥位区属季风气候区,季节变化较明显。冬半年(10月至翌年的3月)呈大陆性气候特点,气候干燥、温度低;4月至9月受东南季风影响,空气湿润,雨量充沛,日温差小,呈现海洋性气候特征

胶州湾南连黄海,周围河流主要为李村河、白沙河、大沽河、洋河。

李村河发源于崂山,自东向西穿过青岛市流入胶州湾,全长14.5km,河流水位及流量随季节变化。

胶州湾一般年份12月下旬开始结冰,2月中旬消失。冰期在60天左右,特殊年份,最早初冰期在12月上旬,最晚结冰期在1月下旬。最早终冰期在1月中旬,最晚终冰期在3月上旬。固定冰多出现在1~2月内,一般在2m等深线(海图水深)内分布;堆积冰出现在胶州湾北岸的石桥河、白沙河、大沽河一带,堆积高度在50~100cm左右;浮冰一般年份在5m等深线内分布。

1.3 重点难点工程

本合同段的节点工程为跨越胶州湾高速公路的主线、E匝道、JS2匝道的施工;近70多米宽度下现浇箱梁的海中支架施工;

1.4 主要工程数量

青岛海湾大桥第1B合同段桥梁一览表

名称

跨径布置

墩台个数

截面标准宽度

上部结构形式

下部结构形式

互通主线桥

(27+3×30+27)+4×30+(33+35+33)+(17+3×19+17)+(40+48+40)+(17+19+17)+5×30+(28.5+2×30+28.5)+(23+27.5+23)+3×30+(26+2×30+26.5)+3×(4×30)=1540m

55个

17m

预应力砼连续箱梁,普通砼连续箱梁

桩基

D匝道

3×(5×30)+(29+29.5+29)=537.5m

19

12m

预应力砼连续箱梁

桩基

E匝道南线

(30+2×30+30)+(32+40+32)+4×32=358m

12

12m

预应力砼连续箱梁

桩基

E匝道北线

4×30+(38+48+38)+2×(4×29)+(17+17+18)+3×28+4×30=732m

26

12m

预应力砼连续箱梁

桩基

F匝道

2×(3×30)=180m

7

8.5m

预应力砼连续箱梁

桩基

G匝道

2×(4×30)=240m

9

8.5m

预应力砼连续箱梁

桩基

H匝道

4×30+ 2×(3×30)=300m

11

8.5m

预应力砼连续箱梁

桩基

JS1匝道

2×(3×30)+(26+26)+3×30=322m

12

12m

预应力砼连续箱梁

桩基

JS2匝道

3×30+(23+27.5+23)+(28.5+2×30+28.5)+5×30+(18.306+2×19)+(40+48+40)+(17+3×18+16.694)+(33+35+33)+4×30+(27+3×30+27)=1067.5m

39

12m

预应力砼连续箱梁

桩基

第二章   施工现场平面布置

2.1 临时设施总体布置原则

现场布置本着因地制宜,方便施工,少占农田、林地,安全度汛和有利于环境保护的原则进行布置,详见施工总平面布置图。

2.2 施工临时设施布置及规划

钢筋加工场设置在K9+000右侧,本合同段采用钢筋集中加工,以确保施工质量,钢绞线加工厂、材料库及材料堆放场分别设置结构物附近,共设置三处,以不影响施工为原则。

临时设施布置及规划具体见施工总平面图。

2.2.1 施工便道、便桥

为便于施工,在海岸外侧沿桥梁线路走向方向,在施工现场的施工红线范围内修建施工便道,并与相邻标段的便道衔接。便道采用砂石料处理路面,便道宽度6m,并在便道两侧修建排水沟。

并为保证本合同段连接胶州湾高速公路两侧,在李村河大桥下设施工便道.

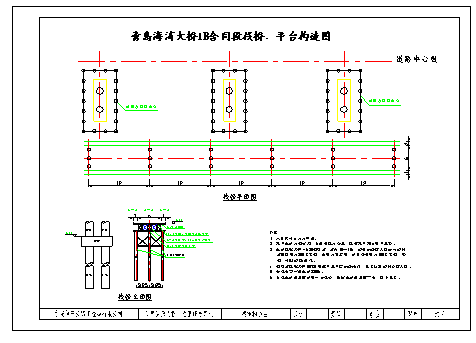

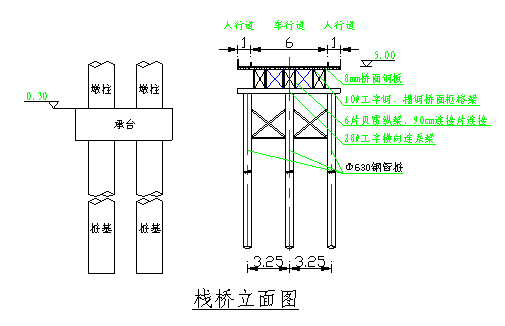

主线(JS2)、D、E、H及JS1匝道桥水中部分的桥边修建施工栈桥,栈桥采用钢管桩基础,上部为贝雷架导,顶面铺设组合桥面板,搭设方案见施工方案中的相应内容。栈桥按两种设置,主栈桥设置在主线左右幅中间按8m宽度设置,其余的栈桥按6m设置。

2.2.2 施工、生活用水

为能确保生活与施工要求,我部另接自来水管至项目经理部驻地、各工区及工地现场。水中施工采用在栈桥边设置水管保证施工用水

2.2.3 施工、生活用电

K9+000、K9+150右侧,K9+900左侧、JS1匝道K0+800、K1+100、K1+450左侧分别400KVA变压器供附近主线桥和匝道桥使用;拌和场另设400KVA变压器一台,水中部分在临时栈桥上铺设电缆输电,同时配备6台的250KW发电机作为备用电源。

2.2.4项目经理部

项目部驻地建设按照指挥部青岛海湾大桥驻地建设管理》分办公区、生活区、生产区规划建设,其中项目经理部办公区、生活区项目经理部设在合同段起点右侧,面积约6240m2,临时驻地的办公室按工作人员5m2建设,生活住房按3m2/人建设,会议室共计86m2、娱乐室、厨房、洗浴室、厕所等综合按1.5m2/人建设。

2.2.5试验室建设

项目部工地试验室分试验办公室、水泥室、土工室、力学室、集料室、养护室,共计建筑面积260 m2

2.2.6拌和站

在胶州湾高速公路四流中路收费站左侧400m位置共计20亩地,,设分别275m3/h砼拌和站与1座30m3备用拌和站,供应所有结构物所需要的砼。

2.2.7 消防设施

根据消防要求,在办公区、生活区、仓库等地按规定配备足够数量的手持灭火器、防火砂等消防器材。

2.2.8 清洁及排污设施

本标段施工产生的固体废料由汽车运至指定地点。在各生活区设废水处理池,钻孔桩施工时,设置泥浆池、沉淀池,泥浆循环利用,废弃泥浆运至指定地点按要求处理,严禁随意排放。

第三章   进度计划安排

3.1 目标工期

本合同段主要的控制工期是跨胶州湾环海高速公路处的箱梁施工,并沿此往两边进行施工,按照合同工期要求,在36个月内完成合同段工程。

3.2 进度计划安排顺序

1、施工进场后立即进行栈桥的施工,并且栈桥计划在100天内完成1500m栈桥工作,并且按序完成相应平台的施工任务,以保证海上桩基的顺利施工;

2、桩基施工在2007年完成50%量,墩柱下部施工完成20%。

3、上部计划在2008初开始,计划在22个月内完成工作任务

3.2 施工横道图

施工横道图见附表

第四章   资源配置

4.1 施工组织机构及人员配置

4.1.1 施工组织管理机构

积极进行了施工组织准备,建立了项目经理部组织机构,项目部组织机构按领导班子、职能部门、施工队三级管理设置和实施。项目领导配有项目经理、书记、副经理、总工程师职能部门设有工程部、质检部、合同部、财务部、机料部、安部、综合办公室、试验室、测量队、综治部;项目经理部组织机构设置及各职能部室职责范围见附图 (施工组织机构图)所示。

确保工程质量和进度,项目经理部成立质量管理领导小组、安全生产领导小组,实行全面质量管理,成立桥梁施工、路基施工QC小组,开展QC小组活动,随时解决施工中遇到的各种难题,精心组织施工。经理部还将成立技术攻关小组,以项目总工程师为组长,负责攻关项目施工中出现的技术疑难问题。

4.1.2 劳动力部署、任务划分及主要技术力量

4.1.2.1 劳动力部署及任务划分

根据工程需要,项目经理部根据施工需要拟配置2工区,队伍安排及任务划分如下。

施工队伍安排表

队伍名称

施工任务

劳动力

一工区(陆上工区)

负责本标段陆上部份桥梁工程

200

二工区(海上工区)

负责本标芳海上部分桥梁工程。

400

4.1.2.2项目部管理职责

4.1.2.2.1项目经理部

青岛海湾大桥1B标项目经理部代表集团公司负责对本工程施工实施组织、指导、协调与监控,对业主负全责。项目经理是法人代表的被授权人,在本工程的实施、完成与缺陷修复等方面以我单位名义执行一切与此有关的事务。

4.1.2.2.2项目经理职责

1   按照合同条款,全面具体地组织工程项目的施工,计划和经营等工作,满足业主的合同要求。

2    制定项目经营管理目标和创优规划,建立完善的管理体系,保证既定目标的实现。

3    组织精干高效、责任到位的项目管理体系,搞好项目机构设置、人员挑选、具体职能划分。

4    科学组织施工,及时正确地组织,作出项目各分项工程的实施性施工方案、施工进度计划、重大施工技术措施、各类施工资源的调配方案,提出合理化建议与设计变更等重要决策。

5    建立严格的经济责任制,强化管理、推动科技进步,搞好工期、质量、安全、成本控制,提高综合经济效益。

6    沟通项目内外联系聚道,及时妥善处理好内外关系。

7    接受建设单位和上级业务部门的检查、监督和指导,及时向建设单位及相关上级业务主管部门汇报工作。

8    参与质量事故的调查处理,组织落实纠正和预防措施,并有权对事故直接责任人进行经济处罚。

4.1.2.2.3项目书记职责

1、在上级党委领导下,组织宣传党的路线、方针、政策、决议、根据上级党委的知识精神,制定党支部工作计划并予以实施。

2、参与项目经理部的重大决策;维护职工的合法权益,做好职工的劳动保护工作。

3、组织职工开展合理化建议、技术革新等活动;组织文体活动,活跃职工业余文化生活。

4、根据现场文明施工和公寓化管理的要求,组织搞好食堂、职工食堂、职工宿舍、浴室的管理工作,保证职工能干好、吃好、休息好。

5、组织好项目经理部的安全、保卫、治安综合管理、消防等工作。

4.1.2.2.4项目总工程师职责

1、  在项目经理的领导下负责项目的技术质量工作。

2、   贯彻落实质量方针、政策、法律、法规、制度、技术标准和规范。

3、   负责建立项目质量保证体系,协调质量相关部门的接口工作,检查质量职责的落实情况。

4、   主持编写施工组织设计和项目质量目标实施计划,并进行宣传和贯彻。

5、   组织项目技术人员熟悉和审查设计图纸和技术文件,严格按要求施工。

6、   严把审核关,组织和审查施工方案,优化设计,使方案经济、合理、安全可靠。

7、   负责技术交底,审定测量恢复定线成果和审定质检、测量、试验方面的检测成果和试验报告。

8、   负责计量管理工作,贯彻国家计量法规和局计量管理办法,确保测量实验数据准确可靠。

9、   领导试验、测量、质检、计量工作,进行全面技术管理,切实实行协调、指导和把关,使其处于受控状态,并有效运行。

10、     组织定期进行工程质量检查,落实三检制度,发现问题及时纠正和预防措施。

11、     认真执行“预防为主”的方针,组织工程质量事故的调查与处理。

12、     负责开展精品工程及优质工程活动,制定实施措施。

13、     审定推广新技术、新工艺、新材料、新设备的应用及实施方案。

14、      负责项目技术质量总结和组织交、竣工资料整理及施工总结。

4.1.2.2.5项目副经理职责

1、配合项目经理具体组织工程项目的施工,提出合理化建议与设计变更等重要决策,并对项目经理负责。

2、贯彻执行国家质量工作方针政策,落实执行工程建设技术标准和规范,负责施工现场的管理,包括施工机具、人员及材料。

3、全面负责项目施工组织设计和质量目标实施计划的落实,具体执行项目经理部制定的施工方案、进度计划、重大技术措施和资源调配方案等。

4、监督检查各部门质量职责的执行情况,协调和处理有关接口工作。

5、贯彻“预防为主”的方针,并负责处理质量缺陷。

6、支持质检工程师行驶质量工作权力。

4.1.2.2.6工程部

1、全面贯彻落实各项质量工作的方针政策和规章制度,对施工过程的质量控制、质量检验评定进行系统管理。

2、在项目总工的领导下,负责项目质量管理的具体事务。

3、根据项目质量目标计划,制定项目质量实施计划,确定各工序的质量目标、控制方法,下发各相关部门和施工工段,并定期检查落实情况。

4、向操作技术人员提供施工所需的技术规范、质量标准、操作规程、施工图纸等,并检查其执行情况。

5、研究编制项目各分部或分项工程质量保证措施,并制定冬、雨季施工的质量保证措施。

6、监督检查关键岗位操作人员的持证上岗情况,及现场技术人员质量职责的落实情况。

7、及时收集、整理、审查施工质量检验记录,并分类妥善保管,应确保其真实、准确、齐全、不得涂改和伪造。

8、对潜在的质量隐患及时制定预防措施,以便及时消除质量隐患和杜绝质量事故。

9、参加质量事故和质量问题的调查工作,并根据调查结果研究、制定处理方案,报项目总工程师或上级主管部门批准后,监督有关人员予以实施。

10、对违章操作、野蛮施工的行为及使用不合格材料的现象及时制止,并向项目有关领导建议给予相应的经济处罚。

11、参加上级组织的质量检查活动和业主组织的交工验收工作。

12、配合驻地监理工程师进行工程质量检查和中间交工验收。

13、负责建立项目“质量通病档案”、“质量事故档案”、“返工损失档案”、“交工验收档案”。

14、负责计量管理工作,做好计量器具管理,正确使用法定计量单位,确保项目质量检测和经营管理工作中单位统一,量值准确。

15、组织项目质量管理工作经验交流和总结。

16、工程技术部自行制定其内部各业务口相应的质量职责。

4.1.2.2.7合同

在项目经理的领导下,负责计划管理、合同管理、施工预算 的编制、计量支付、变更索赔、定额、计划、统计、项目材料管理、方针目标管理等其他标准化管理的推广等工作:

1、执行上报计划管理、合同管理、预算管理、分包管理、等有关规章制度;

2、编制实施性施工总体进度计划及相应的资源需求和进场计划;

3、编制施工预算和操作层切块包干价格,制定各项成本计划和成本控制方案;

4、负责项目经理部期中计量支付、竣工结算、索赔变更工作;

5、负责计划统计报表、限额领料单的签发和定额测定工作;

6、负责保管、立存项目经理部签订的所有合同;

7、负责承包单位的留用考核、储备和选择工作。

4.1.2.2.8财务部

在项目经理领导下,组织贯彻执行上级有关财务、会计、人事、劳资制度等工作,具体职责如下:

1、认真执行资金管理和财务会计工作的规章制度,结合项目实际制定补充规定并贯彻实施;

2、负责项目资金的筹集和使用,检查生产经营各个环节的资金运用情况,讲求经济效益;

3、重视资金管理,及时结算工程价款,及时清理债权、债务,足额上缴各项费用;

4、组织制订费用开支计划,严格执行费用开支标准,节约费用开支;

5、严格会计监督,维护财经纪律;报销手续健全,避免和防止违纪现象的发生;

6、在不违反国家法律法规的前提下,合理安排税费支出;

7、为公司、设备租赁公司代扣代缴操作层职工各种国家统筹费用、设备购置费用和设备租赁费用等;

8、负责项目职工培训、项目管理层聘用人员劳动合同签订,项目管理层人员的工资评定等人事管理工作。

4.1.2.2.9机料

1、   执行公司制定的项目管理办法。

2、        全面负责材料设备的各项工作,制定材料设备相关制度及实施细则和补充规定。

3、        负责设备的修理养护及消耗品的管理。

4、        全面负责材料管理与供应工作,组织实施材料计划、订货、采购、运输、储备、发放及节约工作。

5、        负责收集市场信息,搞好市场调查预测工作。

6、        负责各项材料设备记录报表的编制上报工作。

7、        提供材料设备的成本控制方案,分析成本控制途径。定期提供材料成本分析资料。

8、        审查落实材料采购合同的签订落实情况,努力提高法律意识、避免经济合同的发生。

9、        在材料进货、保管过程中,防止造成环境污染和人身伤害。

4.1.2.2.10工地试验室

在项目总工程师领导下,负责试验体系的建立,试验设备配置计划的制定,试验设备的标定,配比设计,质量检查等工作:

1、熟悉工程合同文件,认真贯彻执行有关的技术标准、施工规范和试验规程。负责编制本工程试验项目的总体实施方案和计划图表。工作中严格执行试验操作规程,提供真实准确的数据;

2、负责本工程的试验检测工作,各种原材料及半成品的物理力学性能试验。必要时,应进行化学试验。当有特殊要求而仪器设备有不足时,可委托有相应资质的外单位进行;

3、提供工程所需的各种混合料配合比组成设计,并逐步调整优化为施工配合比;

4、负责施工过程中的现场试验和检测,实行动态管理,随时指导纠正。试验人员必须持证上岗,对应用、推广“四新”项目相关的试验和操作工艺应持支持态度,并积极参与;

5、根据工程规模及要求,提出试验仪器配置计划,并负责日常使用、维护与保管,按仪器、仪表使用规定周期送检,建立试验台帐和器具设备台帐;

6、负责所有试验报告和试验原始记录的整理、签认和归档。整理提供局试验检测工作范围的交、竣工资料,参加交、竣工验收;

7、在试验工作中,当发现不符合设计要求或有其他问题时,应负责及时报告有关技术领导和质检人员,并提出处置意见。

4.1.2.2.11安全环保部:

1、负责项目安全生产与环境保护的日常管理,协助主管领导开展本项目安全与环保工作管理的具体执行和落实;

2、贯彻执行国家、地方、行业主管部门和上级单位有关安全生产、环境保护法律法规、制度,指导、监督、检查项目安全环保管理工作;

3、组织汇总、编制、修订项目安全环保管理制度、安全操作规程、事故预防措施、安全技术方案、应急预案与措施等,总结、分析、预测项目安全生产与环境保护方面的管理形势;

4、负责收集本单位适用的国家、行业主管部门、上级单位等有关安全环保方面的政策法规与标准;

5、负责组织项目的危险源和环境因素的识别和评价;

6、负责环境和职业健康安全的监测与绩效考核,负责环境和职业健康安全监测仪器设备的使用与管理;

7、负责编制本项目环境保护和职业健康安全、施工生产安全等方面的应急预案,有针对性的组织应急演练;

8、组织项目安全生产与环境保护例会和实施检查、督促、落实;

9、协助项目行政部门对生产员工实施安全环保教育和培训,以及项目安全环保工作方面的宣传与指导;

10、按规定发放和监督协作队伍发放生产员工劳动保护用品和保健用品;

11、负责安全与环保事故的统计、调查、分析、报告、处理,以及相关台帐的建立与登记,组织典型事故防范措施与方案的制定;

4.1.1.2.12综合办公室

在项目经理和项目书记的领导下,负责文书处理、档案管理、生活后勤和党支部、团支部的日常工作:

1、按照“三区分离”的标准对项目进行构建,并对项目经理部实施公寓化管理;负责办公区和生活区的卫生工作;

2、负责项目档案管理系统的建立及档案资料的及时完整归档;

3、负责项目来往信函的处理和打印工作;

4、负责办公室的日常接待等事务性工作;

5、负责食堂所需生活物质的采购工作;

6、负责管理层职能部门、测量队、试验室及后勤用交通车辆的安排调度工作。

4.2 设备配制

4.2.1 主要施工机械

机械名称

规格型号

单位

数量

预计进

场时间

备 注

1

挖掘机

SE-280

1

2007.6

2

载重汽车

10t

1

2007.6

3

试验室设备

1

2007.6

4

测量设备

徕卡PC702

1

2007.6

5

箱式变电站

400KVA/10KV

1

2007.8

6

变电器

400KVA

4

2007.6

7

柴油发电机组

GF500

1

2007.6

8

柴油发电机组

GF250

1

2007.6

9

柴油发电机组

GF120

1

2007.6

10

汽车起重机

QY16,16t

1

2007.6

11

汽车起重机

QY25,25t

2

2007.6

12

履带式起重机

35t

1

2007.6

13

龙门起重机

10t/17m

4

2007.7

14

混凝土搅拌站

HZT60,60 m3/h

2

2007.6

15

混凝土输送泵

HBT80,80 m3/h

2

2007.8

16

混凝土布料机

HG24,24m

2

2007.11

17

混凝土搅拌运输车

6 m3

5

2007.6

18

轮式装载机

ZL50,3m3

2

2007.6

19

直流电焊机

5

2007.6

20

交流电焊机

25

2007.6

21

钢筋调直机

GJT4/14

2

2007.6

22

钢筋切断机

GQ40

8

2007.6

23

钢筋弯曲机

GW6/40B

8

2007.6

24

钢筋对焊机

UN1-100,100KVA

2

2007.6

25

钢筋挤压机

φ22

2

2007.6

26

木工圆锯机

MJ900

1

2007.6

27

空压压缩机

6 m3

1

2007.6

28

空气压缩机

2 m3

2

2007.6

29

回旋钻机

GY25

6

2007.6

30

回旋钻机

GY15

8

2007.6

31

冲击钻机

φ200以内

15

2007.6

32

泥浆泵

3PN,30kw

30

2007.6

33

振动锤

DZ40

1

2007.6

34

泥浆分离器

1

2007.6

机械名称

规格型号

单位

数量

预计进

场时间

备 注

35

插入式振动器

φ75

15

2007.7

36

插入式振动器

φ50

20

2007.7

37

压浆机

YYJ3(配水循环式真空泵)

6

2007.11

38

真空泵

WSD-7.5

1

2007.11

39

张拉千斤顶

YCW250B

4

2007.11

40

张拉千斤顶

YDC240Q

8

2007.11

41

地磅

40t

1

2007.6

42

钢护筒

6mm10mm厚钢扳

t

100

2007.6

43

贝雷架

300×150或600×150

8000

2007.6

44

钢管

Φ800、Φ377

t

2500

2007.6

45

型钢

工钢、槽钢等

t

2000

2007.6

46

碗扣支架

万m

26

2007.10

47

竹胶模板、钢模板

万m2

4.5

2007.10

48

临时住房

彩钢瓦

m2

3000

2007.6

主要设备的管理

1、设备保证

根据工程的特殊性,本项目部将从人员上、设备上、物资上优先考虑,上足人员、设备,满足工期需要。

项目部除设置专门的修理厂外,并安排修理车在现场巡回修理。确保施工设备和车辆的完好率。设备部门备足易损零配件和常用维修设

2、机械设备管理

根据施工设计图纸、施工规范、施工组织设计的要求,认真制定各种机械设备总计划和采购清单。采购前,对机械设备的供方进行调查评价。选择时,认真查验供方的资质证明、营业执照、产品生产许可证、质量检验证明及顾客满意度相关资料,交付后服务的证据、支持能力等,严格选择有实力的供方。对有特殊要求的机械设备,严格组织实地考察,进行产品质量状况评价,确定合格供方。对选择的所有合格供方,签订定购合同,建立评价记录,实行定期考核、动态管理、择优淘劣,保证选择合格和放心的供方。

严格各种机械设备采购的质量过程控制。对供方生产(制造)的各种机械设备做好检验和验证。对各种机械、设备按照采购合同文件的要求,严格进行验证,确保其技术状态良好,运转正常,能够达到应有的施工能力和要求。

严格机械设备的使用和管理。针对本工程涉及领域新、新材料和新设备多的特点,认真执行和落实各种机械设备使用和管理制度及办法,随时和定期组织检查考核。对机械设备实行定机定人定岗管理,落实安全使用、维护、保管和责任制度,严格执行维修、保养、小修、大修计划,保证各种机械设备工作正常,确保施工和工程质量不受影响。

3确保施工设备安全措施

(1)各种机械设备操作人员和车辆必须取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。

(2)操作人员按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。

(3)保持机械操作室整洁,严禁存放易燃易爆物品。禁止酒后操作机械,机械不带病运转、超负荷运转。

(4)起重作业严格按照《建筑机械使用安全技术规程》(JGJ-86)和《建筑安装工人安全技术操作规程》规定的要求执行。

(5)拆除软管或管道时,停止泵的运转,电源设备完整无损。

(6)定期组织机电设备、车辆安全大检查。对检查中查出的安全问题按照“三不放过”原则进行调查处理,制定防范措施,防止机械事故的发生。

(7)水上施工设备同样要按水上施工的相关规定统一指挥和管理,确保作业中的设备和人员安全。

4.2.1 主要材料试验仪器设备

编号

设备名称

规格型号

准确度等级

数量

厂家

性能

状况

进场日期

1

液压式万能试验机

WE-600B

Ι

1

浙江竞远机械设备有限公司

良好

2007.5.20

2

钢筋连续打点机

STD-1

/

2

浙江土工仪器制造有限公司

良好

2007.5.20

3

水泥抗压夹具

40×40

Ι

1

无锡市中科建材仪器有限公司

良好

2007.5.20

4

2000KN压力机

STYE-2000

Ι

1

浙江土工仪器制造有限公司

良好

2007.5.20

5

养护室自动控制仪

60平方米

1

良好

2007.5.20

6

空气压缩机

ZB-0.1/8

/

1

鑫磊工贸有限公

良好

2007.5.20

7

混凝土振动台

ET-1×1m2

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

8

混凝土卧式搅拌机(60

STYJ-60

/

1

良好

2007.5.20

9

水泥混凝土坍落度筒

带捣棒标尺

/

4

良好

2007.5.20

10

水泥浆稠度仪

STSC-1

/

2

良好

2007.5.20

11

砂浆稠度仪

SZ145

/

1

天津市京润仪器厂

良好

2007.5.20

12

水泥胶砂搅拌机

JJ-5

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

13

水泥胶砂振动台

ZT96

/

1

良好

2007.5.20

14

水泥胶砂抗折试验机

DKE-5000

Ι

1

无锡建仪仪器机械有限公司

良好

2007.5.20

15

净浆搅拌机

NJ-160A

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

16

标准稠度与凝结时间测定仪

维卡仪

/

1

良好

2007.5.20

17

水泥负压筛析仪

FSY-150

/

1

良好

2007.5.20

18

沸煮箱

FE-31A

/

1

良好

2007.5.20

19

水泥(砼)恒温恒湿标准养护箱

HBY-40

/

1

良好

2007.5.20

20

雷氏夹

Φ30×30

/

12

浙江土工仪器制造有限公司

良好

2007.5.20

21

雷氏夹测定仪

LD-50

/

1

良好

2007.5.20

22

电子精密天平

MP1002/0.01g

II

1

上海民桥精密科学仪器有限公司

良好

2007.5.20

23

重型手提击实仪

STZJ-2

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

24

光电液塑限测定仪

STGD-3

/

1

良好

2007.5.20

25

渗透仪

TST-70

/

1

南京土壤仪器厂

良好

2007.5.20

26

100Kg磅秤

TGT-100

Ш

1

上海浦东计量仪器厂

良好

2007.5.20

27

5100g静水电子天平

SL5001N

Ш

1

上海民桥精密科学仪器有限公司

良好

2007.5.20

28

石子压碎指标测定仪

/

一级恒加载

1

浙江土工仪器制造有限公司

良好

2007.5.20

29

针片状规准仪

/

/

1

良好

2007.5.20

30

混凝土集料筛

ф300

/

1

良好

2007.5.20

31

砂石筛

ф200

/

1

良好

2007.5.20

32

土壤筛

ф300

/

1

良好

2007.5.20

33

电热鼓风恒温干燥箱

101-3

/

1

良好

2007.5.20

34

电热鼓风恒温干燥箱

101-1

/

1

良好

2007.5.20

35

电子天平

DY15K

Ш

1

上海海康电子仪器厂

良好

2007.5.20

36

电子计价秤

ACS-30B

Ш

1

上海精密科学仪器有限公司

良好

2007.5.20

37

容积筒

/

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

38

环刀

/

/

40

浙江土工仪器制造有限公司

良好

2007.5.20

39

灌砂筒

200mm

/

1

良好

2007.5.20

40

新标准砂

/

/

10

福建

良好

2007.5.20

41

软练试模

/

/

6

浙江土工仪器制造有限公司

良好

2007.5.20

42

砂浆试模

70.7*70.7*70.7

/

20

良好

2007.5.20

43

砼试模

150*150*150

/

120

良好

2007.5.20

44

泥浆比重计

NB-1

/

1

上海东星建材试验设备有限公司

良好

2007.5.20

45

泥浆含砂量计

NA-1

/

1

良好

2007.5.20

46

泥浆粘度计

1006

/

1

良好

2007.5.20

47

铝盒

/

/

90

浙江土工仪器制造有限公司

良好

2007.5.20

48

饭盒

/

/

10

浙江土工仪器制

浙江土工仪器制造有限公司

良好

2007.5.20

49

瓷盘

/

/

10

良好

2007.5.20

50

量筒

250ml

/

2

良好

2007.5.20

51

量筒

500ml

/

2

良好

2007.5.20

52

量筒

1000ml

/

2

良好

2007.5.20

53

容量瓶

500ml

/

4

良好

2007.5.20

54

电液压抗压试验机

STYE-300KN

/

1

良好

2007.5.20

55

水泥细度标准粉

/

/

1

上海东星建材试验设备有限公司

良好

2007.5.20

56

砂子漏斗

/

/

1

浙江土工仪器制造有限公司

良好

2007.5.20

57

水泥留样筒

/

/

10

良好

2007.5.20

58

吸球

/

/

2

良好

2007.5.20

59

雷氏小刀

1cm

/

1

良好

2007.5.20

60

温湿度计

/

/

2

良好

2007.5.20

61

老标准砂

/

/

10

良好

2007.5.20

62

温度计

200℃

/

2

良好

2007.5.20

63

标准筛

0.9mm0.08mm

/

2

良好

2007.5.20

64

氯离子扩散系数

1

良好

2007.6.10

65

氯离子电通量测定仪

STLD-3

1

良好

2007.6.10

66

水泥胶砂流动度测定仪

STNLD-3

1

良好

2007.6.10

67

箱式电炉

4-10

1

良好

2007.6.10

68

水灰比测定仪

1

良好

2007.6.10

69

砂子含水量快速测定仪

PW-1

1

北京申克精密试验仪器厂

良好

2007.6.10

70

电动勃氏透气比表积仪

DBT-127

1

无锡建筑材料仪器机械厂

良好

2007.6.10

71

洛氏硬度计

HR-150A

1

山东省莱州市洛克试验厂

良好

2007.6.10

72

全自动真空饱和器

1

浙江土工仪器制造有限公司

良好

2007.6.10

73

高温电炉

1000

1

良好

2007.6.10

74

超声波清洗机

1

良好

2007.6.10

75

取芯机

1

良好

2007.6.10

76

分析天平

1

良好

2007.6.10

4.3 材料物质供应

本合同段根据招标文件,所以钢筋、钢绞线、支座等主要材料均为业主指令厂家提供以保证施工质量与数量。

  对于一些地方性材料,我部经过认真的考查,选定一些原材料料厂家,经过试验结果及厂家规模等各项指标,最终将水泥、黄砂、碎石、矿粉、粉煤灰、外加剂等确定二到三家,以满足高峰时数量。

4.4 资金需求计划

根据总体施工计划,安排项目资金使用情况,以满足项目施工需要,详细见附表

安全管理网络

质量管理网络

水土保持与环境保护管理网络

治安与消防管理网络

医疗与急救管理网络

文明施工管理网络

章   施工方案、施工工艺及方法

5.1 总体施工方案

5.1.1 总体施工顺序

施工分三阶段进行:

第一阶段为施工准备阶段。主要完成施工便道、供水、供电、临时用房、交接桩和工程复测、控制测量、复核技术资料、砼配合比的选择及进场材料的试验、解决通讯、组织机械设备、人员、材料进场等。

第二阶段为工程施工阶段。完成李村河互通的主线及D、E、F、G、H、JS1、JS2匝道的施工,重点控制性工程为跨越胶州湾高速公路处的箱梁施工,并以此沿两侧进行分另施工

第三阶段为工程收尾阶段。主要完成现场清理、场地恢复、竣工资料编制及验交等工作。

5.1.2栈桥施工方案与平台

为便于浅水区域的基础及墩台施工,按平面图所示的位置搭设施工栈桥,栈桥桥面标高按5m设计,便桥结构形式为:桥面宽8m,跨径为15m一联,每个桥墩由3根φ630mm的钢管桩构成,墩顶横桥向焊接工字钢作盖梁,盖梁上顺桥向固定6片贝雷架作纵梁,纵梁上横铺工字钢分配梁,再铺设工字钢纵梁,最后铺设钢板作为桥面,详见图所示。

打设钢管桩前,先进行地质勘探,探明便桥处的地质情况,进而确定钢管桩的打设深度,保证便桥能够满足施工需要。

便桥的施工步骤为:先由50t履带吊通过DZJ60型振动桩锤依次进行打桩,然后用角钢作剪刀撑把各桩连成一体,以增强其钢度和稳定性。然后在桩顶焊接工字钢盖梁,在盖梁上铺设焊接固定纵向贝雷架并横向加固,然后再在纵梁上铺设8mm钢板作桥面,可用铁丝将方木与纵梁固定,然后在两边安装钢筋简易栏杆。便桥钢梁和桥面的铺设安装可在汽车吊的协助下进行。

在施工栈桥完成后,便进行施工放样,进行平台的施工。平台的施工方法同上。

5.1.3钻孔桩施工方案

5.1.3.1袋围堰筑岛施工

按设计提供的资料及现场调查情况,对于水深较浅(一般小于2m的部位,计划在E匝道南岸李村河口,采用袋围堰中间填粘土筑岛的方法施工桩基和承台筑岛尺寸的大小要充分考虑承台施工要求。

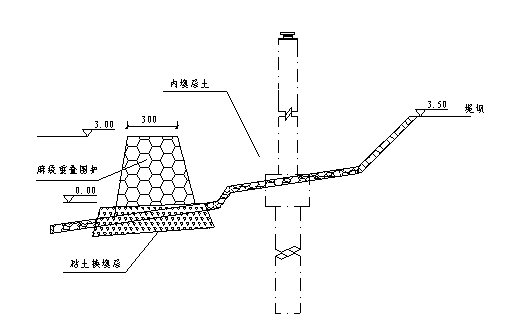

具体做法为:用袋或回收的编织袋装砂砾,处理围堰处的粘土层后,自上游向下游抛砌,在外层沙袋合拢并露出水面后,再用相同的方法围砌内层草袋。合拢并露出水面后,即可填筑粘土填心墙,并把整个围堰加高到施工期间最高水位以上至少1m处。以免水的涨落影响施工,然后再向围堰中填土筑岛形成桩基施工平台。另外在草袋码砌时草袋上下左右相互错开,并尽可能堆放整齐。

麻袋围堰示意图

5.1.3.2钢板桩围堰筑岛施工

在匝道的其他部份,在水深在2~8m以内时,采用钢板桩围堰施工。钢板围堰采用被复板锁口围堰,钢板桩采用德国产拉森Ⅰb型钢板桩。圆端部分采用型钢制成钢导梁,复侧面直接采用钢轨作为钢导梁,具体见下图。

示意图

1、钢板桩的检查

打桩前,首先对钢板桩进行检查、分类、编号和登记,重点是检查锁口。打桩前一般应在锁口内涂以黄油、锯末等混合物,组拼桩时用油灰和棉花捻缝,以防止漏水。

2、插打、合拢

板桩采用逐步插打的办法施工。插打钢板时要严格控制好桩的垂直度。尤其是第一根桩,要从两个互相垂直的方向控制,确保垂直不偏,插打几块桩稳定后,既与导框进行联系。钢板桩在合拢前应提前检查合拢口两端板桩的垂直度,如有问题及时处理。

在插打完成后将进行被复板的进行逐块安装。并进行粘土填塞。

3、抽水堵漏

板桩合拢后即进行抽水,如钢板桩围堰锁口不密,产生漏水,可在抽水发现后,以粘土等在板桩内侧嵌塞。堰角漏水时应先找出漏水位置,采用水下砼封底或水下压浆防渗。

4、拆除

拔除钢板桩前,宜向围堰内灌水,使围堰内外水位相等。可用采用振动拔桩法将钢板桩拔除。拔桩时应从易于拔除的一根或一组开始,并在拔前先锤击几下稍予松动后再拔。

5、其他

在主线桩基形式为单桩单柱时,采用钢护筒围堰方案,也就是用Φ400×12的钢护筒进行围堰。

5.1.3.3钻孔桩施工

结合实际的地质情况,冲击钻机成孔,护筒由钢板卷制,采用冲孔埋设,钢筋笼钢筋加工场集中加工,并在现场进行分节对接,汽车吊配合吊装,导管法灌注水下砼。

水中基础在设置草袋围堰和钢板桩围堰后,排除海水和软土后同样采用旱地上钻孔桩的施工工艺。

1、施工准备

护筒由钢板卷制,采用冲孔后埋设。陆上泥浆循环系统由沉渣池、储浆池组成,泥浆由合格的粘土利用泥浆搅拌机加工水中泥浆循环系统采用浆多余泥浆利用栈桥边上设置两根泥浆管将泥浆浆排到陆上泥浆池中。详见下图:

施工步骤如下:

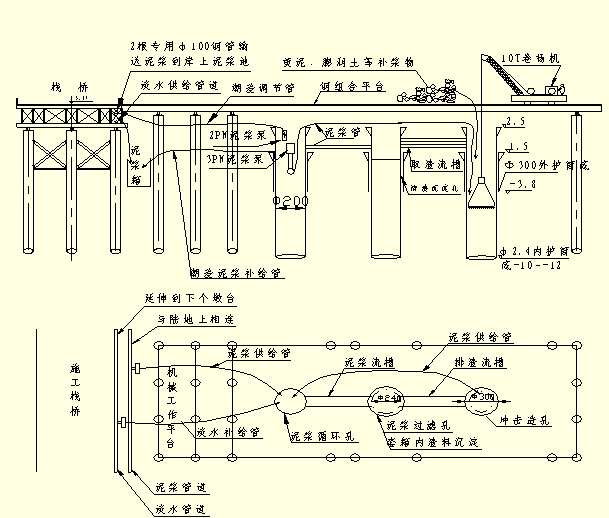

(一)在搭建好锁口桩平台中埋入内外护筒(按照地质图所示淤泥层厚-12~-15m左右),外护筒标高底为-3.8m、顶1.5m,内护筒标高顶2.5m、底-10~-12m左右,埋入钢护筒后并将各护筒稳固相连.

     (二)通过预先架立在栈桥中泥浆管倒吸墩台中淤泥至标高-3.5m左右,也就是到外护筒底左右,并派专人随时测定被吸墩位的地面高程,确认吸完-3.5m以上的淤泥即可。吸淤泥的效用有二点:

     1、考虑淤泥层较厚,在开挖基坑时潮水涨落高差大引起侧向压力大,淤泥会下涌入坑内,为此采用钻孔桩渣料换填,在开挖时阻塞淤泥挤入。因此考虑承台底为-2.5m,渣料底考虑-3.5m,填层厚1.0m考虑。

2、钻孔、泥浆循环、排渣等工作启动时,采用人工排渣,直接排入围堰中,待成桩后可用挖机挖除,车运到陆上指定地点,保证泥浆及渣料不外溢。基坑开挖及桩头凿除时,挖掘机挖不除部分,采用人工清除到承台底以下,然后承台封底。

   (三)泥浆循环系统每桥墩布置钢护筒不小于三个,如果只有2个桩孔,则另外再埋入一个泥浆循环筒,这样,一个在造孔,一个泥浆沉淀排渣,一个供浆,三个一体。同时考虑潮差影响,通过安装在栈桥中的泥浆管来调节孔内泥浆

     1、用黄粘土、膨润土及其它添加剂制作泥浆,由冲击钻机自行冲击造浆,同时利用已储备的泥浆复用,具体视实地需要而定。

     2、三个护筒均按2.5m左右标高开口,焊制流槽,流槽宽50cm,高30cm,泥浆流动时,人工用筛撬排渣到围堰内。

     3、淡水补给利用在栈桥贝雷架导梁中架立的淡水供应管道进行,每个墩台设水阀一个,随时可调节孔内水位。

     4、泥浆补给,每个墩台外设一个浮动泥浆箱。浮动泥浆箱用钢管桩作导向固定桩,储量在20立方左右即可,可随时调节孔内泥浆需求。

     5、泥浆稠度与浓度的调整,采用膨润土掺优质黄粘土直接倒入冲击孔内,由冲击锥自行造浆。

    6、桩基成孔后,多余泥浆通过架设在栈桥中泥浆输送管道直接送到岸上的泥浆池及泥浆储蓄钢箱中,待下个桩基钻孔复用。

2、成孔施工

根据本合同段实际情况,分为陆上桩基、海岸上桩基、海中桩基三种,故采用不同的施工方法进行施工。

在陆上施工时,采用常规施工工艺,海岸上桩基有处在防波堤坝部分,有大量的填石群,所以需采用先用冲抓锥抓除墩台内抛填石后,再进行冲击成孔。海中在进行围堰后按陆上施工方案进行施工。

在终孔和清孔后,采用检孔器检查孔径、孔形和倾斜度等指标。

在终孔经检查合格后,进行第一次清孔,清孔方法视选用的钻机类型不同相应选用。一般采用抽浆法清孔,即在终孔后停止进尺,利用反循环系统的泥石泵持续吸渣5~15min,使孔底钻渣彻底清除干净;安放钢筋笼及导管后,在灌注水下砼前,辅以高压射风喷射法进行第二次清孔,使沉淀物漂浮,立即进行灌注。

3、成桩施工

成桩准备:钢筋笼采用卡板或支架成型法分段制作,主筋接长采用机械接头,主筋与螺旋筋全部焊接,其制作应符合有关规范要求。保护层厚度的控制采用绑扎砂浆垫块或导向钢管来保证。

钢筋笼分段用汽车吊吊入桩孔,牢固定位,以免在灌注过程中发生浮笼或掉笼现象。吊放时应对准孔位轻放、慢放,不得碰撞孔壁引起坍孔,吊入后应校正轴线位置,防止扭转变形。入孔定位标高应准确,超声波检测管按规定设置。

导管采用φ300mm快速接头式导管,导管在使用前和使用一个时期后,除应对质量、拼接构造认真检查外,需做拼接、过球和水密、承压、抗拉试验,以保证不漏水,过球畅通。导管在钻孔旁预先分段拼装,采用钻机机架或吊车吊放入孔。

灌注水下砼是钻孔桩施工的重要工序。钻孔经成孔检查合格且孔底沉渣厚度满足设计要求后,方可开始灌注工作。

先灌入首批混凝土。首批混凝土数量要经过计算,使其具有一定的冲击能量,并能把导管下口埋入混凝土不小于1m深。开导管用混凝土隔水栓,隔水栓预先用8号铁丝悬吊在混凝土漏斗下口,当混凝土装满后,剪断铁丝,混凝土即下沉至孔底,排开泥浆,埋住导管口。

首批砼灌入孔底后,立即测探孔内混凝土面高度,计算出管内埋置深度,如符合要求,即可正常灌注。灌注要紧凑、连续进行,严禁中途停工,中途停歇时间不得超过30min,并防止砼拌和物从漏斗顶溢出或从漏斗外掉入孔底,使泥浆内含有水泥而变稠凝结,致使测深不准确。

导管在混凝土中埋深以1.5m4.0m为宜,既不能小于1m也不能大于6m。灌注过程中,设专人密切注意观察管内混凝土下降和孔内水位升降情况,及时测量孔内砼面高度及管内外混凝土面的高差,正确指挥导管的提升和拆除,填写水下混凝土灌注记录。拆除导管动作要快,时间一般不应超过15min,要防止工具等掉入孔内,已拆管节立即清洗干净,堆放整齐。

利用导管内的混凝土超压力使混凝土的灌注面逐渐上升,上升速度不低于2m/h,直至高于设计标高0.5~1.0m,以便凿除浮浆,确保混凝土质量。在灌注过程中,当导管内混凝土含有空气时,后续混凝土宜通过溜槽慢慢地注入漏斗和导管,不得将混凝土整斗倾入导管内,以免导管内形成高压气囊,挤出管节间的橡胶垫而使导管漏水;同时,对灌注过程中的一切故障均记录备案。

灌注将近结束时,在孔内加水稀释泥浆,并掏出部分沉淀土,使灌注工作顺利进行。在拔出最后一节长导管时,速度要慢,防止桩顶泥浆挤入导管下形成泥心。

在施工过程中应严格控制钻孔泥浆的比重粘度、含砂率、PH值和泥皮厚度等指标,使其满足规范要求

桩基灌筑结束后,在初凝前垂直地拔除钢护筒,至此钻孔桩灌注施工完毕。

桩头处理:桩头超灌50-100cm左右部分在基坑开挖时用人工凿除。

4、施工注意事项及事故处理措施

钻孔桩的质量要求较高,可能影响桩的质量的因素较多,需在施工操作、材料选用等各个方面严格把关,主要在如下几个方面加以注意:

a、认真复核测量桩位,并在护筒就位、钻机钻进过程中随时检查。

b、桩的钻孔和开钻,只有在距该桩的中心距离5m内的其它任何桩的混凝土浇注24小时后才能进行。

c、钻孔过程中和灌注过程中,认真做好记录,并保证分班连续作业。

d、不能用加深孔底深度的方法代替清孔。

e、灌注砼前导管做气密试验,水压承压试验和接头抗拉试验,防止导管漏气、漏水造成断桩和导管脱节等现象。

f、钻孔过程中,产生的泥浆暂时存放在临时泥浆池内,然后清理运走,保证施工现场整洁有序。

g、配制砼的原材料必须符合技术规范及施工规范的要求。外加剂必须严格把关,材料出厂报告、材料试验报告、砼配比试验报告等取得监理工程师批复后,该材料方可被投入使用。在施工过程中砼坍落度控制在18—20cm

h、在钻孔过程中,密切注视地层变化,进尺有突变或其他异常情况立即停止钻孔,并报告监理工程师和设计单位,采取有效措施,保证安全施工。

i、钻进过程中,经常检查钻具及其连接件。防止因机械或人为事故,使钻具掉落水中。

j、混凝土终浇面应高于设计桩顶50—100cm,以保证桩头质量。

k、每车混凝土均应检测坍落度,和易性不良的砼坚决不用。

l、封口失败:拔出导管,空气吸泥机吸出已浇混凝土,检查导管接口是否严密牢固以及有无孔洞,重拼导管,再次灌注。

m、导管气堵:适当上提导管,减少埋深,下料时偏向一方,迫使气流溢出。

n、在施工过程中,应作好钻孔桩施工全过程的完整记录,并及时将记录送交监理工程师审查。

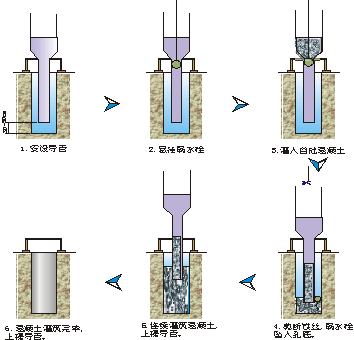

导管法灌注水下砼工艺流程

5.2.3旱地及浅水承台施工

旱地和利用围堰施工的部位,承台和系梁由人工配合挖掘机开挖,桩基附近由人工开挖,避免损伤桩身。采用大块钢模板施工,人工绑扎钢筋,通过“顶拉结合”的方法加固,即内设通长拉筋,外部利用方木或杆件支顶,砼输送车运输,泵送入模并水平分层浇筑,插入式振动棒振捣,洒水并覆盖养护。

开挖基坑

(1)采用挖掘机开挖,人工配合。机械开挖至基底设计标高以上20~30cm时停止作业,由人工开挖至设计标高,严禁对基底土进行扰动,破坏土壤结构。基坑的开挖尺寸要求,根据承台或基础的尺寸,支模及操作的要求,设置排水沟及集水坑的需要等因素进行确定。基坑开挖完成后首先进行地质签定和承载力检验,合格后及时通知监理工程师进行验收。勿使基坑暴露过久而受到水的浸泡。遇到岩石地段采用爆破施工,人工整修。

(2)基坑的开挖坡度以保证边坡的稳定为原则,根据地质条件,开挖深度,现场的具体情况确定,当基坑壁坡不易稳定或放坡开挖受场地限制,或放坡开挖工作量较大时,可按具体情况采取加固坑壁措施,如挡板支撑,混凝土护壁,钢板桩,锚杆支护等。

(3)基坑顶面设置防止地面水流入基坑的截水沟。

(4)当基坑地下水采用普通排水方法难以解决,可采用井点降水,井点类型根据其土层的渗透系数,降水的深度及工程的特点进行确定。

3、承台、基础底的处理

当基底层土质有足够的承载力,又无地下水或能排干时,检查合格后立即支立模板,模板采用组合钢模板。可按天然地基上修筑基础的施工方法进行施工。当承台底层土质为松软土,且能排干水施工时,可挖除松软土,换填10—30cm厚砂砾土垫层,使其符合基底的设计高并整平,即立模灌筑承台砼。如不能排干水时,用静水挖泥方法换填水稳性材料,立模灌筑水下砼封底后,再抽干水灌筑承台砼,或采用C15#低标号混凝土封底处理。

4、模板及钢筋

在设置模板前按前述做好承台底的处理,破除桩头,调整桩顶钢筋,作好喇叭口。模板采用整体钢模,纵、横椤木采用型钢,在施工前必须进行详细的模板设计,以保证模板有足够的强度、刚度和稳定性,能可靠的承受施工过程中可能产生的各项荷载,保证结构各部形状、尺寸的准确。模板要求平整,接缝严密,拆装容易,操作方便。一般先拼成若干大块,再由吊车或浮吊(水中)安装就位,支撑牢固。钢筋的制作严格按技术规范及设计图纸的要求进行,墩身的预埋钢筋位置要准确、牢固。

5、砼的浇注

(1)砼的配制要满足技术规范及设计图纸的要求外,还要满足施工的要求。如泵送对坍落度的要求。为改善砼的性能,根据具体情况掺加合适的砼外加剂。如减水剂、缓凝剂等。

(2)砼的拌和采用拌和站集中拌和,砼灌车运输到浇注位置。采用流槽、漏斗或泵车浇注。

(3)基础砼浇注采用水平分层法施工,每层浇注厚度不大于30cm,振捣器振捣插入要快,拔出混凝土的速度要慢,以免产生空洞,振捣器垂直插入混凝土内,并要插至前一层混凝土5~10cm,以保证新浇混凝土与先浇混凝土结合良好,振捣时应尽可能避免与模板、钢筋及预埋件相接触,振捣充分,一般以振动到砼不再下沉,不出现大量气泡,表面摊平且开始泛浆为度,防止漏振、欠振和过振,务必使混凝土表面无蜂窝麻面、混凝土达到内实外美的标准。

6、砼养生和拆模

砼浇注后要适时进行养生,尤其是体积较大,气温较高时要特别注意,防止砼开裂。砼强度达到拆模要求后再进行拆模。在基础脱模后及早进行基坑回填。回填土要分层回填,分层夯实,基坑四周同步进行。若基坑内有积水时,需将积水排出,清淤后再回填。

5.2.4墩施工

1、钢筋绑扎

桩基验收合格后,对其顶面进行凿毛、清理。绑扎前检查桩基顶端钢筋笼的中心或承台中心,当发生偏移时进行调整,以满足墩柱的结构要求。

在钢筋主钢筋上外侧按规范要求绑扎水泥砂浆垫块,以保证钢筋的保护层。施工脚手架采用WDJ碗扣式支架,脚手架顶铺设木板作为工作平台。

2、模板安装

模板为在工厂统一加工的大块定型钢模板,模板间利用螺栓固定,模板设置角钢为加固肋。

人工配合汽车吊分片吊装模板,模板就位前进行清理并按要求涂抹脱模剂,模板的缝隙可利用胶带密封,连接螺栓要逐个上紧。

模板就位后进行微调,直到各项指标满足规范和技术标准的规定。模板安装完毕后用地锚固定模板口,再用水泥砂浆或木条将模板底部和桩基结合部位的缝隙堵严,以防止在的浇筑过程中因漏浆而产生“麻面”现象。

3、浇筑

浇筑前先将基面加已润湿,并铺一层2-3cm厚的水泥砂浆,在水泥砂浆凝结前浇筑第一层,以免底部产生蜂窝现象,砂浆成分与中的砂浆成分相同。

输送泵泵送到模板口后再通过串筒分层浇筑,人工利用插入式振捣棒振捣,每墩一次性连续浇筑完成。

浇筑时控制的倾落高度不超过2m,并以不发生离析为度,串筒出料口下面的堆积高度不超过1m

浇筑过程中要严格控制的浇筑速度,泵入速度与振捣协调进行,防止泵入的速度过快而导致振捣不足或漏振。振动到停止下沉、不再冒气泡、表面呈现平坦、泛浆。振捣过程严防漏振或过振发生,以免墩柱表面产生蜂窝、麻面。

4、模板拆除

拆模前防止模板被撞击或振动,拆除时间要通过试验确定,一般可在强度达到2.5Mpa后拆除模板。人工放松螺栓后,直接利用汽车吊分段、分片起吊拆除。拆除过程中防止碰撞、刮伤墩柱,尤其是边角部位,以保证墩柱的外观和结构。

6、养护

拆除模板后的墩用薄膜包裹养生。浇筑完成的墩身利用薄膜包裹的方法养护,并按要求在水位变动区和浪溅区的墩身进行涂装,溅浪区以上的墩身涂装要保证全桥一致。

5.2.5垫石施工

墩身浇筑完毕且初凝前,利用小块钢模板浇筑垫石,浇筑严格控制垫石顶面标高,四角高差应符合设计及规范要求。

5.2.6肋板式桥台施工

桥台砼用量小,可由汽车吊吊运砼吊斗来浇筑。

台身采用大块钢模板和组合钢模板施工,脚手架为碗扣式支架,钢筋在现场绑扎。每隔1m设置一道型钢(槽钢或工字钢)以加固模板。

耳背墙模板为大块钢模板和组合钢模板,一次性浇筑完成。通过拉筋和侧面支撑的方法进行加固,支架采用碗扣式支架。台帽模板为组合钢模板,砼通过吊斗浇筑。浇筑台帽时,应注意预埋件(垫石钢筋网)或预留孔的设置并按设计设置横向坡度,垫石施工与帽梁相同。

5.2.7现浇砼箱梁施工

5.2.7.1基础处理

1、一般基础处理

根据支架搭设处原地面地质情况,对于钻孔桩施工的泥浆池采用换填宕渣的方法进行处理,然后对整跨的地面整平。

首先进行掺灰处理,在含水量合适时按8%的比例洒布生石灰粉,翻拌均匀,用压路机碾压使压实度达到90%以上;

然后分二次填筑80cm厚的宕渣,整平并用20吨的振动压路机进行碾压,做承载板试验,要求基底承载力要大于150KPa

最后,铺设10cm碎石找平层后浇筑10cm的C15素混凝土硬化层即可。

2、海中基础处理

海中地段充分利用承台基础及原围堰施工时钢管桩的承托力,即在钢管桩施工中,根据上部荷载平均分布到每根桩,确定钢管桩施工进的贯入度及回弹荷载,避免二次打设,沿海岸线地段采用素片石混凝土基础,设置钢支撑,与海中的钢支撑(钢管桩基础)用贝雷梁共同构成跨海段支架的构架。

3、跨公路基础处理

环胶州湾高速公路地段采用沿公路两边设置混凝土基础,预埋钢板和螺栓与刚性支墩相连,形成过车门洞的刚性支架。

支架基础周围设好排水沟,避免因排水不畅造成地基沉陷。采用砂砾石换填前将承载力较差的原地面土清除干净,基底处理满足要求后换填砂砾石并夯实。

5.2.7.2支架设计与安装

1、满布支架设计

现浇连续箱梁的满堂支架采用WDJ碗扣式多功能钢管脚手架搭设,根据梁体自重及施工附加荷载计算立杆布置间距和横杆竖向步距,基础采用现浇一层10cm厚C15级砼,上铺方木作脚手架支垫。车辆通行道路处预留门洞采用321贝雷片搭设成2×3.5m桥跨型式,预留相应的来往通道,基础采用现浇20砼而成,支墩为321贝雷片制成,支墩与道路之间采用连续整齐、牢固美观的钢围墙隔开,净空大于4.5m

碗扣式满堂支架结构见所示。

2、满布支架安装

碗扣式满堂脚手架搭设前铺好垫木,检查脚手架有无弯曲、接头开焊、断裂等现象,无误后方可安装。

(1)安装准备

按桥梁各跨不同的支架高度计算,计算支架数量,确定支架纵横间距。拼装到顶层立杆后,装上顶层可调“U”型托,并根据设计标高将“U”型托顶面调整到设计标高位置。

2)支架立杆位置放样

用全站仪放出梁中心线,然后用钢尺放出底座十字线,标示清楚。

(3)安放底座

按标示的底座位置先安放底座,然后将旋转螺丝顶面调整在同一水平面上。可调底座与垫木间用铁钉固定。

4安装立杆、横杆和上托座

从一端开始,按照顺桥向60cm,横桥向底板区60cm、翼缘板区90cm间距安装底层立杆,横杆间距120cm,调整立杆垂直度和位置后并将碗扣稍许扣紧,一层立杆、横杆安装完后再进行第二层立杆和横杆的安装,直至最顶层,最后安放上托座。

拼装时,脚手架立杆必须保证垂直度,尤其必须在第一层所有立杆与横杆安装调整完成无误后,方可继续向上拼装,否则会引起以后各层拼装困难,并依设计标高将U型上托座调至设计标高位置。

车辆通行道路处预留门洞,支架搭设采用人工配合汽车吊进行,钢支墩立柱提前加工好,通过砼基础中的预埋螺栓与基础连接牢固,立柱安装好后,连接立柱间的纵联,安装支墩顶部垫梁和梁跨纵向工字钢,最后铺设横向方木和箱梁底模,贝雷片支墩的安装必须保证竖直。

5安放方木、铺底模

在上托座调整好后铺设纵向方木,铺设时注意使其两纵向方木接头处于U型上托座上,接着按30cm间距铺设横向方木,根据放样出的中线铺钉涂塑板做为箱梁底模。

铺设顶层顺桥向方木,在铺设时注意使两纵向方木接头处位于“U”型托可调支撑处,铺设横向方木,使用水平仪检查标高,使用木楔调整标高,无误后安装箱梁底模。横、纵向顶层方木交叉处使用扒钉做梅花状加固。必须注意横、纵向方木接头位置要错开,且任何相邻横向方木接头不能在同一竖直面上。

(6)设置剪刀撑

横向、纵向剪刀撑采用普通钢管脚手架通过扣件与碗扣架的立杆相连,当支架高度在10m以上时,每隔一排立杆设置一道横向剪刀撑,每跨设置2道纵向剪刀撑;10m以下每隔二排立杆设置一道横向剪刀撑,每跨设置2道纵向剪刀撑。

(7)设置横向斜撑

由于在受当地气候及潮汐的影响,在水上施工部分,还需额外增加横向斜撑,保证支架在横向外力作用下,增加抵抗力,一般与剪刀撑配合使用。

3、海上支架搭设

钢管桩和贝雷架的设置方法与施工栈桥类似,钢管桩由φ80cm的钢管桩构成,同样由履带吊逐排打设。贝雷架在施工栈桥上拼装后利用履带吊吊装就位。贝雷架上铺设方木后搭设满布式碗扣支架,其打设方法同前。

海上支架布置立面图

海上支架布置立面图

4支架系统预压及检测

支架与模板安装完成后在箱梁施工前,为确保支架施工使用安全,保证箱梁施工线形,需对支架进行压载试验,目的有三:一是检验支架及基础是否满足受力要求;二是消除支架非弹性变形及地基变形;三是实测支架各处挠度变形量,为设置施工预拱度提供依据。施工时对每施工段支架都进行预压,按箱梁自重与施工荷载累加后的1.3倍进行分级加载预压以取得基本数据,根据压载数据及结构设计预拱度进行立模标高设置。

压载试验取箱梁自重与施工荷载之和的1.3倍分级加载,压载时在支架、基础上设置若干沉降、变位观测点以便对沉降、变位进行观测(见图)。观测点的设置原则上在每跨跨中、墩顶、支架基础上设置,且每个断面不少于3个测点。在附近已完工的墩身上作一临时水准点,采用三等水准测量观测方法观测压载全过程各测点的标高、变位变化情况,分析整理数据得出控制立模标高和设置预拱度时的取值。

预压荷载采用防水油布配合钢管扣件铺设简易水箱加水和水袋进行加载,因为箱梁底模有变化的纵坡,且箱梁断面横桥向荷载分布不均(腹板位置最大,底板次之,翼缘板最小),在纵桥向每10m采用沙袋隔断围成水箱,底侧面用防水油布铺垫围水,腹板位置增加水袋构成。加载时,直接向水箱中注入水,应注意加水时要对称进行,防止荷载不均对支架造成不安全。压载量根据注入水的多少进行计算,压载荷载应尽量与施工荷载分布一致,如果由于坡度分布而影响压载荷载分布时,可采用沙袋或型钢临时对荷载进行调节。预压施工时采用分级加载,加载至50%、80%、100%后停止加载进行1天的支架沉降、变位连续观测,在各分级荷载施加、观测完成且无异常情况方可进行下一级荷载的施加。全部加载完成后以天为一个观测单位进行连续观测,若连续2天观测支架沉降、变位均小于3mm则可认为地基沉降基本稳定。然后抽掉水箱中的水进行卸载并对观测点进行复测,重新调整底模并设置予拱度(设置预拱度的依据为压载实验实测弹性变形和设计提供的预拱度值之和,算得各点处的预拱度值后,支架顶托调整底模标高,使箱梁线形顺直流畅美观),准备绑扎箱梁钢筋。

加水和泄水时,应注意施工用水的排放问题,开挖畅通的排水沟,防止施工水漫流,影响基础的承载力和沉降量;同时,也影响文明施工。

沉降观测布置图

5.2.7.3模板工程

箱梁模板主要包括外模和内模,外模为定型竹胶模板;内模为小块钢模和木模组拼利用脚手管支撑加固。

1、外模

外模包括底板底模、翼板模及腹板侧模,采用竹胶模板。翼板模及腹板侧模连成整体,横桥向由3块底模和2块侧模组拼而成,侧模与底模、底模与底模之间采用螺栓拉杆连接。

底模采用面板,用木方按间距《30cm进行背带,底模搁置于顺桥向的木方分配梁上。底板底模除桥墩处外,其它模板以1.22m×2.44m为制作单元,安装时各单元间用螺栓连成整体。

翼板底模及腹板侧模与底模类似,均采用竹胶模板,翼板底模与腹板侧模标准加工尺寸为1.22m×2.44m,模板纵桥向长度根据设计利用非标段进行长度调节。底模、翼缘板模板和腹板模板之间均采用螺栓进行连接。

a加工

外模在专门加工厂进行加工,加工时应制作专门胎架,对标准模板进行放样,确保加工模板外形尺寸;面板与背带木方之间采用螺钉连接,加工完成后对拼缝要进行刷胶处理。出厂前对模板进行组拼,检查外形尺寸及拼缝、平整度等是否满足要求,验收合格后才运至现场应用。

b堆放与运输

单块模板加工完成后,均要进行质量检查,然后做好标记(写明部位、尺寸和编号),运至存放区进行堆放,底模和侧模分开堆存,便于运输。堆放场地应平稳,布设防水、防雨设施,以防锈蚀。堆放模板应受力均匀,防止受力不均模板变形或造成面板损坏。

模板根据拼装顺序进行编号,便于吊装。运输过程中,铺设枕木,模板接触平稳密实,装卸起吊过程中防止撞击模板,造成模板变形。

c模板安装

外模采用25t汽车吊安装,按照支架预压后试验所得数值设置立模标高预拱值。根据模板拼装顺序,先逐块拼装底模,然后再拼装侧模,模板之间采用螺栓进行连接。模板拼装完成后,测量先对标高及边线进行复核,在钢筋绑扎前,先将模板表面清理干净,并均匀地涂刷脱模剂;钢筋绑扎期间,对模板要进行保护,以防止污物污染模板面,同时也可避免脱模剂污染钢筋。

d模板拆除

当预应力施工完成后,利用顶托调节螺栓卸荷而完成脱模。卸载以后,解除模板之间的连接螺栓,先拆除翼缘板模板,后拆除底板底模。拆除翼缘板模板时,先人工脱模后,直接采用25t汽车吊车外移起吊拆除。

2、内模

箱梁内模由顶板底模、腹板侧模、横隔梁侧模及压脚模组成,为方便拆除,内模采用加工成定型小块钢模板,以方便模板之间的连接和人工运输的需要,加快施工速度。内模采用φ48mm的脚手钢管支撑和顶撑螺杆进行加固。

内模在加工场分片分段加工、拼装成压脚模板、腹板模板和顶板模板几大块。当底板、腹板及横隔梁的钢筋及预应力管道安装完成后,安放混凝土垫块,搭设钢管支撑,由下至上分别安装压脚模、腹板侧模、顶板模板。为加快施工进度,内模在安装时,可在地面或已浇好的箱梁顶按2~3个节段拼成大块,然后分别吊装、连成整体。

内模拆除时,先旋松可调顶托,使模板脱落,拆除钢管支撑架,卸下连接卡,然后将模板逐块取出。及时进行清理拆出的模板,并按要求组装,以备下次使用。

为了内模板从箱梁内腔中取出以及砼施工时人员通行需要,在箱梁顶部预留施工人孔,施工人孔尺寸按设计预留,待模板拆除预应力钢束张拉后,焊连接割断钢筋,重新补浇施工人孔砼。

5.2.7.4桥梁支座安装

本桥支座按结构形式分为:单向活动支座、双向活动支座、固定支座三种。按设计要求支座类型和布设图安装支座。

支座开箱后不得任意松动连接螺栓,不得任意拆卸支座。安装支座板时,在下支座板四角用钢楔块调整支座安装标高及支座水平,找正支座纵横向中线位置,使之符合设计要求,支座支撑面应水平及平整,其四角高差不得大于2mm。支座安装后经监理工程师检验合格后,用环氧砂浆浇注地脚螺栓孔及支座底面垫层。待现浇混凝土梁形成整体达到设计要求强度后,在张拉梁体预应力之前拆除上、下连接板,并安装支座外防尘罩,以防止约束梁体正常转动。

安装活动支座,由于箱梁联长度较大,工期较长,在施工期内,各支座的上下部分相对位移值变化较大。为使支座从安装到以后长期使用,其上下部分的相对位移均在允许值内,要根据施工情况综合考虑混凝土箱梁的徐变收缩、弹塑性变形、温度变化、环境条件、相对湿度以及施工过程中箱梁在预应力作用下的梁长压缩量及临时固定和体系转换等因素的影响,按设计列出公式求出各支座在安装时的纵向预偏值,调整上下座板的相对位置,使得混凝土的收缩徐变全部完成后,在平均气温时支座的上下座板中心能重合,以满足使用要求。

5.2.7.5钢筋工程及波纹管安装

箱梁钢筋分两次安装,第一次安装底板和腹板部分,待梁体第一次砼浇筑完毕,安放好内模后安装顶板和翼缘板钢筋,钢筋骨架在加工场集中制作,运至现场,用汽车吊吊放入模,按设计图进行绑扎、焊接,同时注意波纹管定位筋的布设及预埋件的埋设,钢筋与波纹管道位置冲突时,应给波纹管道让路,按设计保护层厚度采用塑料垫块进行预留。

波纹管定位严格按照设计曲线布设,采用坐标法用钢筋网片定位,钢筋网片的间距直线段0.8m,曲线段0.5m,波纹管穿设后,在定位网片处,固定牢靠,严禁在波纹管周围进行电焊作业,接头处两端波纹管应插入接头管10~15cm,以防施工中脱落,用宽胶带纸缠裹、密封,确保灰浆不能通过接头管渗入管道中,预应力管道锚具处空隙用海绵、泡沫填塞,防止漏浆,现时根据真空压浆的需要,布设好真空排气管,并用宽胶带纸缠裹、密封。

6.1.6混凝土工程

在各项准备工作全部到位,且钢筋、模板、预应力管道、锚具组装件及其它各种预埋件等经监理工程师检查合格后,方可进行箱梁砼浇筑。并检查各排水孔及排气孔是否按要加以布设,确认无误后,方可进入下道工序的施工。

箱梁砼浇筑顺序分两次浇筑为宜,每次必须从纵坡较低的一端开始往较高的一端进行浇筑,严禁从两端往中间同时浇筑,以防钢筋温度应力使砼产生裂纹。在第一次浇筑底板腹板砼时,从较低的一端横梁开始布料,按照“纵向分段、竖向分层、左右对称”的原则先底板及腹板根部,再分层浇筑完腹板砼并略高1520mm。具体操作为先纵向浇筑底板及腹板根部砼34m,然后返回分层浇筑完腹板砼,接着继续往前浇筑底板及腹板根部砼34m,再返回分层浇筑完腹板砼,依次阶梯式浇筑完整联砼。第二次浇筑顶板砼时,考虑现浇支架为满堂碗扣架,不像梁式支架在浇筑砼时会在支架跨中发生最大变形量,因此,在选择浇筑顺序上不采用先浇正弯矩区,然后负弯矩区,可从较低的一端往另一端浇筑完成的顺序施工。

1、砼的浇筑

砼在拌合站集中拌制,搅拌运输车运至现场,泵车泵送入模,水平分层浇筑,插入式振动器捣固密实,梁体砼分两次浇筑成型,第一次浇筑底板及部分腹板(腋下25cm为止),第二次浇筑剩余腹板,顶板及翼缘板。

因为桥梁墩台为刚性支撑,桥跨下的支架为弹性支撑,在浇筑梁部砼时,桥墩台与支架之间将发生不均匀沉降,因此,每跨梁的砼浇筑方向应由跨中向两端进行,于桥墩台顶部设置临时工作缝,以防梁部在此处产生裂缝,待梁体砼(工作缝除外)浇筑完成,支架沉降稳定后,再浇筑工作缝处砼。另外,砼在凝固时,将发生收缩,如果一次浇筑梁段过长,则容易在梁体中产生收缩裂缝,因此设置临时工作缝以避免收缩裂缝的产生。

根据本桥的梁部设计图,一联梁体中部的临时工作缝取1.7m宽,墩顶的临时工作缝取2.0m宽,这样工作缝的分隔模板可以利用内模端头部分,便于施工。工作缝的分隔模板采用木板,由梁底一直隔到桥面板顶部,并预留分布加强筋通过的孔洞。浇筑工作缝砼前将两端面浮浆清除、凿毛,用清水冲洗后,绑孔接缝处分布钢筋,然后浇筑补偿收缩砼。

以单幅连续箱梁第一施工区段为例,砼浇筑顺序见图,其余连续箱梁砼浇筑顺序与其类似。

2、砼的养护

梁体砼浇筑后应立即进行养护,在养护期间,使砼表面保持湿润,防止雨淋、日晒。因此,对砼外露面,待表面收浆、凝固后即用麻袋片覆盖,并经常在模板及麻袋片上洒水,养护期不少不于设计及规范规定的时间。当日平均气温低于+5℃或日最低气温低于-3℃时,按冬期施工要求进行养护,并保证砼在浇筑后的头7d不低于10℃

5.2.7.7预应力施工

待梁体砼强度达到设计张拉强度值后,方可张拉,按设计要求和张拉顺序对钢铰线束进行单端或两端张拉,千斤顶选用YCM-270型,油泵选用ZB4-500型,油表选用0.4级精密型。

1、施工准备

在具有相应资质的计量单位进行油表标定,油表和千斤顶的配套标定工作。检查波纹管道,用梭形清孔器清除孔内杂物,确保孔径及孔道畅道,若发现堵孔及时采取措施处理。

绞线在下料场集中下料编束,按长度和孔位编号,人工配合卷场机穿束。

从箱梁顶板预留天窗进入拆除内模,以便在箱室内进行相应预应力束的张拉。

2、张拉

待预应力砼达到设计强度的90%以上,即可进行预应力的张拉。钢束张拉原则符合设计与规范要求

a、整体现浇时腹板束通长布置,在联端两端张拉。逐跨现浇时腹板束在每道施工缝处交错锚固,每道施工缝锚固总钢束数的一半左右,剩下的另一半通过连接器接长到下一施工缝锚固。

b、顶板束布置在支点附近的顶板内,整体现浇时,在箱梁内设100㎝×80人孔张拉,采用逐跨现浇时,一端锚头预埋在砼内,另一端在施工缝处张拉。

c、底板束布置在靠近腹板的底板内,整体现浇时箱梁内设齿块张拉。采用逐跨现浇时,在每个施工缝处根据需要或通过或用连接器连接或张拉锚固。

②预应力施工前的准备工作:a、检查梁体砼是否达到设计张拉强度。b、检查梁体、锚板下是否有蜂窝、孔洞。c、清理锚板上及孔道边的砂浆等杂物,用空压机吹孔清理孔道。d、锚具按规定进行复检,千斤顶按规定进行校验,钢绞线进行强度、弹性模量和松驰试验。e、钢束的张拉顺序图。

③预应力钢束张拉安装:a、安装工作锚板,锚板与锚垫板要位于同一轴线上;b、安装工作夹片:OVM锚夹片为两片式,后端有橡胶圈,对安装夹片非常方便。c、安装限位板,限位板上有止口与锚板对位。d、安装千斤顶。千斤顶前端止口应对准限位板。e、安装工具锚,与工作锚、千斤顶对正在同一轴线上,钢绞线要平行顺直不得扭绞。

④钢束张拉:a、初应力张拉,并记录其伸长值;b、继续向张拉缸加油,分级张拉至设计拉力。测出各分级的伸长量,作出记录,并用理论伸长量进行校核。c、张拉到位后,打开高压油泵载止阀,张拉缸油压缓慢地降至零,活塞回程,卡片即自动跟进锚固。d、卸下工具锚、千斤顶、限位板。

⑤滑丝和断丝的原因及处理:在张拉过程中,由于各种原因会导致预应力钢筋的破断或滑移,其结果会使预应力钢筋受力不均,甚至使构件不能建起足够的预应力。因此在施工过程中,应严格控制滑丝和断丝的数量,使之不超过设计规定的数值。

a、造成滑丝和断丝的主要原因有:钢绞线自身质量有问题,如粗细不均等;编束时造成钢束交叉混乱;钢绞线表面有油污、锈斑等;锚具加工尺寸不准,锥度偏差大。夹片硬度不足或过大;锚垫板放样不准,支承垫板倾斜,千斤顶安装不正等。

b、为防止滑丝和断丝,除按以上原因进行事先控制外,对于在施工过程中发生的、滑丝和断丝现象,应使用千斤顶退锚,更换钢束后重新张拉并锚固。

按照设计要求顺序分批进行张拉,张拉时要同步对称进行,张拉过程中采用张拉应力和钢绞线伸长值双控,以张拉应力为主,钢绞线伸长值作校核,张拉步骤为:

0→初应力→σcon(持荷2min锚固)

5.2.7.8孔道压浆与封锚

预应力束张拉后,孔道应尽早压浆,采用一次压浆工艺,将水泥浆从波纹管道一端压入,至另一端冒出浓浆时为止。压浆前用对预应力筋和管道无腐蚀作用的中性洗涤剂稀释后冲洗孔道,冲洗后采用不含油的压缩空气将孔道内的所有积水冲出,水泥浆采用52.5硅酸盐水泥加适量减水剂配制,活塞式压浆机压入,压浆最大压力控制在1.0MPa,待孔另一端流出浓浆后,关闭出浆口,持压0.5MPa保持2min以上,关闭压浆口、卸压。孔道压浆顺序先下后上,要将集中在一处的孔道一次压完。

对需封锚的锚具,压浆后先将其周围冲洗干净并对端面砼凿毛,然后设置钢筋网、支模浇筑封锚砼,按规定进行养护。

5.2.7.9落架与模板拆除

当箱梁砼强度达到设计强度后,进行落架和模板拆除,碗扣式满堂支架落架采用“U”型托下面的可调螺帽,车辆通行道路处预留门洞支架采用砂筒进行落架。落架和模板拆除应对称、均匀、有序地进行,先拆侧模后拆底模,从跨中对称往两端拆,支架和模板拆除后,及时进行保养维修,以备再用。

海上支架有人工配合汽车吊进行拆除。

5.2.7.10预留天窗封顶

天窗封顶采用吊模法施工,首先将天窗四周砼凿毛,冲洗干净,绑扎并焊接钢筋,经监理工程师同意后浇筑封顶砼,按规定进行养护。

5.2.7.11桥面及附属工程

主要包括:钢筋砼护栏、桥面铺装、桥台锥体护坡装等项目。

1、桥面铺装施工

桥面铺装水泥砼施工采用型钢作为模板,以滚筒和其顶面保持线接触进行高程控制。砼人工摊铺,其中砼的浇注是整个桥面铺装施工的最重要环节,施工工艺顺序为:混凝土人工摊铺→平板振动器振实→滚筒滚压提浆→真空吸水→抹光机粗平→钢管刮尺刮平→直尺检查、人工精平→拉毛→养生。

施工时应注意预埋护栏、伸缩缝、落水管等构件的预埋件。

伸缩缝亦安排专业班组根据厂家提供资料进行安装。安装温度一般控制在20℃左右。

2、防撞护栏施工

(1)施工工序

精确放样→凿冒、预埋筋调整→防撞墙钢筋加工及安装→模板安装→浇筑砼→拆模→养生。

(2)施工工艺及方法

a、测量放线

对护栏进行放样,划出其内边线,根据线行进行微调,确保护栏线形顺畅。放样时,对于直线段,每10m测一护栏内边缘点,曲线段根据实际计算确定,确保误差不大于4mm

b、钢筋加工及安装

钢筋骨架按设计要求制作,并与桥面预埋筋连接。安装时应根据放样点拉线调整钢筋位置,确保保护层。

c、模板安装

护栏模板采用自制大块定型钢模组成,施工时精确放样,斜向分层仔细振捣,并防止拆模时人为破坏棱角,确保内实外美,线形平、顺、直。

d、砼浇筑

防撞护栏砼浇筑时,控制砼的坍落度在5~6cm。振捣时,控制好振捣的质量,振捣棒快插慢拔,直至振捣的砼泛浆,不再冒气泡或冒的气泡很少为止。

e、拆模养生

防撞护栏的拆模在砼浇筑完24小时后进行,拆模过早容易产生因砼强度不高而掉脚现象,另一方面还容易引起砼表面龟裂。拆模后护栏砼及时洒水养护,一般情况洒水养护14天。

第六章  重点工程施工措施

6.1跨越胶州湾高速公路处箱梁施工

根据本工程的实际特点,确定跨越胶州湾高速公路处的箱梁施工为控制性工程,所以在施工中特别注意对其的重视。

首先,在施工前制定周密的施工组织计划,考虑时主线与2条匝道同时桩基开工,并达到施工条件,确保基本上处于同时结束,有待墩柱下部结构的同时进行。

其次,在施工上部构造前,跟高速公路的路政、交警等相关单位进行积极的沟通,制订详细的安全措施,设备足够的标志标牌,保证有24小时的人员值勤等措施,确保施工与高速公路的通行安全。

在大体积砼施工时,选择适合的天气施工,配备足够的砼设备,保证在最短的时间内完成整体现浇任务,以减少施工裂缝等质量通病。各分项工程施工方案见第5章。

本次跨越胶州湾高速公路施工计划在4个月内完成全部工作量。

6.2 海中近70m宽箱梁整体支架施工

根据施工图,主线与多条匝道相会,其中主线与JS2、D、E匝道相交会处最大,达到将近70m,并且处在海中,所以施工难度比较大,我部计划加大支架投入,在海中支架基础设置时考虑最大承载力因素。

支架施工方案见第5章“支架施工”。

6.3施工措施

6.3.1质量保证措施

6.3.1.1施工队伍及设备

由专业桥梁施工队负责施工,施工队配备自动计量拌和站、汽车吊、混凝土输送泵、搅拌运输车等相应的施工设备,保证工程顺利进行。

6.3.1.2混凝土质量保证

严格按设计要求进行配合比设计,施工时根据骨料的实际含水量调整拌和水用量,保证混凝土的强度及和易性。严格控制骨料的粒径,尤其在梁体及板式结构等部位,以保证结构物密实。

6.3.1.3外观保证

施工中保证各种材料的质量,同时为保证混凝土的色泽一致,相同的部位均采用相同产地、材质的砂石料及同种品牌的水泥。

结构物的外露面全部采用定型钢模板,且每块模板的面积尽量不小于1.2m2。混凝土浇注前清理模板并按规定满涂脱模剂,调整模板接缝不大于2mm,并利用止浆胶条填塞和胶带密封。在钢筋的主筋上按保护层厚度安装塑料保护层块,避免钢筋外露或保护层厚度不够。混凝土由专业人员负责振捣,不同的部位采用不同的振捣方法,例如梁体、桥台肋板等板式结构采用附着式振捣器和振捣棒联合振捣;基础、墩台、盖梁等采用振捣棒振捣。

6.3.1.4施工监控

本工程的监控内容主要是对现浇箱梁线形、几何截面及支座位移监控等。

1、线形监控

保证箱梁线形的重点在于对地基的处理。施工前按施工方案对地基进行加固处理,并按规定进行加载试验,记录地基在规定荷载下的沉降情况。实际施工过程中,在模板安装过程中,按设计要求和试验结果设置预拱度和预留沉降量。分别在梁体跨中及1/4跨度等位置的底模板上设置观测点,利用水准仪分别测量梁体底模标高在绑扎钢筋及各阶段混凝土浇注过程中的变化情况,对观测结果进行分析,用以改进施工方案控制好梁体的线形。

预应力施工前,按同样上述位置在梁体顶面分别设置观测点,利用水准仪观测并记录预应力施工过程中梁体顶面的变化情况,分析观测结果以便控制梁体的线形。

2、截面的监控

主要是对施工过程中模板变形情况的控制,梁体模板安装并进行加固处理后,选择几个断面并记录模板的安装情况。混凝土浇注过程中定时测量相应断面的变化情况,针对模板的变化情况,及时进行调整和改进加固方案,确保在施工过程中梁体断面符合设计规定。

3、支座位移监控

支座位移监控主要是在梁体预应力施工阶段,梁体浇注完成后检查支座的平面位置,在支座上设置观测点,利用经纬仪等进行观测和记录,及时掌握支座的位移情况。

6.3.2环境保护措施

为减少污染,关键部位将采取封闭措施,减少粉尘污染;尽量避免夜间施工并采取隔音措施,在保证当地人民正常生产、生活秩序的基础上安排施工。施工便道定时洒水,裸露的土场等部位进行覆盖,运土车辆全部按规定进行密封。钻渣统一回收、处理,送到国家海洋局北海分局指定的倾弃区。海中泥浆将通过栈桥中预留管道运送至陆上泥浆池中。

水上施工设备防止漏油,禁止机械在运转中产生油污水与维修施工机械时的油污水,未经处理就直接排放。

设专职协调员负责处理与当地政府及村民的关系,为施工生产创造良好的环境。

章  工程质量控制

7.1 质量目标

质量总目标:以“以人为本,创优质工程;追求卓越,让用户满意”争创国内一流水平。确保本工程实体质量安全可靠、经久耐用,功能上以人为本、方便使用,外观质量上与生态景观协调统一,建“示范工程,创精品工程”的目标

在交工验收阶段:大于90分的单位工程所占的比例≥95%;总合同段的工程质量评分均大于90分。

在竣工验收阶段:标段中单位工程的优良率≥85%;标段和建设项目质量鉴定得分≥90分,等级优良;标段和建设项目竣工验收工程质量评定得分≥90分,等级优良。

7.2 质量保证体系及机构设置

7.2.1 质量保证体系

对本工程,我项目经理部将坚持“百年大计,质量第一”的方针,按照中交三公局ISO9002体系和公路工程质量管理的特点、要求,从思想保证、组织保证、技术保证、施工保证、经济保证五个方面严格入手,建立有效的质量保证体系,制定完善的工程管理制度,在单位工程的分部、分项施工工序技术上严格把关,确保质量目标的实现。切实实行首件认可制原则。

7.3.2 质量管理组织机构及职责

质量管理组织机构见图。质量管理职责见表。

质量管理职责

成员

管理职责

组长

项目经理是青岛海湾大桥工程1B合同段质量管理的第一责任人,对本标段的质量管理工作负组织领导责任;负责主持质量工作会议;组织经常性的质量检查,开展创优活动,行使质量一票否决权;严格执行质量奖罚规定,对质量问题,组织分析原因和整改落实措施;推行全面质量管理。

副组长

配合经理抓好本标段的施工质量管理,并根据本标段施工特点,指导和督促质检部门制订相应的、行之有效的质量管理措施,并贯彻落实。

质检部

负责依据质量目标,根据本标段的工程特点,有针对性地制定相应的质量管理工作规划,负责质量综合管理与检查,行使质量监察职能。对试验、检测等专项技术工作直接检查,负责对本标段的工程质量进行检查、监督和指导;负责全面质量管理,组织开展QC小组活动;确保本标段质量目标的实现。

施工队

负责各自管段范围内施工项目的质量管理与创优工作,保证各分项、分部工程的施工质量,及时记录和报告质量检查情况,确保质量目标实现。

质检员

负责本队施工的各项质量检查,定期向上一级质检部门汇报工作,协助施工负责人落实各项保障质量的规章制度,消灭施工中的质量隐患。

7.4 保证工程质量的措施

采取严格的质量管理措施,层层落实质量责任制。健全“政府监督、法人管理、社会监理、企业自检”的质保体系。

7.4.1 质量自检制度

强化以第一管理者为首的质量自检、自控体系,完善内部检查制度,配齐质量管理人员,实行工程部管理、质检部监控的监管分离体制,立足自检、自控,责任落实到人,严格考核奖罚,对工程重要结构和隐蔽工程建立预检和复检制度。

自检体系由项目经理部和施工队、施工班组三级组成,项目经理部为自检内控核心;项目经理部质检部为实施单位,中心试验室配合;施工队设专职质检员,按照“跟踪检查”、“自检”、“复检”、“抽检”的检测方法实施检测工作,严格质量一票否决制。

自检体系依据有关法规、标准与规范、设计文件、工程合同和施工工艺要求,细化分解质量目标,对重点部位、重要工序、关键环节指定专人负责,进行施工质量跟踪控制。自检人员监控各个施工环节的施工质量,随时进行放线测量、材质试验、工序与工艺检查、质量跟踪检测等工作,保证质量检查控制的及时性和有效性。

自检体系以建设单位质量奖罚管理机制为基础,制定和完善岗位质量责任及考核办法,强化质量管理,使企业内部经济效益与质量挂钩,确保层层落实质量责任。让业主让社会放心,必须首先自己放心。

7.4.1.1 自检制度

施工过程中自觉进行自检、互检、交接检,并定期不定期地组织质量检查,严格奖罚制度,确保实现质量目标。

严格执行施工队旬检、经理部月检的检查制度,并严格按照优质工程标准进行对照检查。

凡属隐蔽工程项目,首先由班组、施工队、经理部职能部门逐级进行检查,检验合格后再次会同监理工程师一起复检,检查结果填入验收表格,双方签字。

测量资料经换手复核,交总工程师审核后报监理工程师批准,现场测量基线、水准点及有关标志须定期复测检验,确保测量精度符合规范要求。

任何一项工程完工后,都进行质量检测,验收检测在项目经理部内部分两级进行,先由施工队和现场技术负责人进行全面检测,并认真作好记录,确认质量合格后交项目经理部审查,并由项目经理部进行“复检”或“抽检”,确认合格后报监理工程师“复检”或“审批”。

7.4.1.2 各阶段施工自检工作程序

※、工程开工前原材料的验证、配合比设计等标准试验及定线测量工作;

※、特殊材料或工艺的试验、研究、论证及报批;

※、施工准备情况的自检自查;开工报告完成和报批;

※、施工过程中负责进行工序及工艺过程的试验检验控制;

※、纠正不良操作方法,改进和提高落后的工艺水平、控制工程质量标准;

※、记录、整理施工原始记录;对完工的分项工程或部位进行自检评定,形成自检记录,对自检合格的工程提交转序申请报告;

※、对工程施工过程中出现的各种影响施工和工程质量的情况、问题及时进行协调、改正和处理;

※、对施工过程中出现的质量事故负责按规定程序和要求进行报告、处理;

※、负责落实有关方面关于工程施工及质量的要求或指令;

※、工程竣工后负责对工程进行自检评定工作;

※、整理竣工资料;完成竣工报告;

※、负责工程质量责任期内出现的质量问题处理;

※、配合有关部门对工程进行交(竣)工工程质量鉴定和验收工作。

※、施工过程中,除严格执行质量自检制度外,同时建立并执行其他质量管理制度,具体见下表

质量管理制度

管理制度

制度内容

质量评定制度

凡经检验合格的工程,按规定填写分项、分部和单位工程检验评定表进行评定,作为考核质量成绩和验工计价凭证;检验不合格的工程,按未完工程处理。

项目经理部不定期抽查,对不符合规范规定的予以纠正,并追查责任。

施工过程中接受业主黄衢管理公司和监理的质量监督,服从管理公司和监理提出的建议和措施。

隐蔽工程检查制度

隐蔽工程按规定经监理工程师检查合格并签证后再进行覆盖。

工程检查签证,除执行国家、部颁的规定外,还执行建设项目的有关规定并与业主和监理工程师协商,明确职责分工,由指定的质量检查人员办理。

隐蔽工程未经监理工程师签认而自行覆盖的,揭盖补验,由此产生的全部损失由具体施工队负责

隐蔽工程先由经理部总工程师组织自检合格后,约请监理工程师检查签认,地质不良的基础或暴露时间不宜过长的工程签证后尽快封闭,以免破坏。

验工签证制度

验工计价是控制工程质量的重要手段,未经检查或检查不合格的项目,不予计价、拨款,并追究相关责任人的责任。

质量事故申报制度

质量事故处理严格按国家以及浙江省和建设单位的有关规定执行。

质量奖罚制度

制定严格的质量奖罚制度,完善工程质量激励约束机制。开工前,从本合同中提取一定比例的费用用作质量保证金,按旬考核,逐月结算。对质量管理工作、工程创优做出成绩的单位和个人给予奖励,对违章施工的单位和个人给予处罚,并追查责任。

贯彻精神奖励与物质奖励相结合的原则,根据贡献大小实施奖励,严禁质量奖金挪作它用。根据施工质量,奖励分优质工程奖、优秀QC小组奖、一次性质量奖;

质量处罚以教育和预防为主。根据质量事故等级,对不同质量责任人进行不同程度的处罚,并建议有关部门进行党政或行政处分,情节严重者,将依法追究法律责任。

质量责任终身制

从项目经理部到工程施工队实行领导责任终身制。质量目标层层分解,终身责任,一级包一级,一级保一级,从严格技术把关入手,抓好全过程的质量管理。

旁站制度

关键工序实行施工负责人、专业技术工程师旁站制度,在工程中,对施工关键部位、关键工序、关键环节实行旁站。

7.4.2 质量保证管理措施

质量保证管理措施见下表

质量保证管理措施

管理措施

具体内容

加强质量教育

不断加强对职工进行有关质量法规的教育,增强全员的质量责任意识,使创建优质工程真正成为每个建设者的自觉行动。

深入开展一学、五严、一追查(学法规、严守设计标准、严守操作规程、严用合格产品、严格程序办事、严格履行合同;追查责任者)和质量月活动,充分发动职工群众,切实履行法定的质量义务,做到依法经营。

加强技术培训

定期或不定期组织职工开展职业岗位培训,学习有关规范、标准和操作规程,进行四新(新技术、新材料、新工艺、新设备)成果的技术培训和推广。

建立全面质量管理积极开展QC小组活动

采取自愿结合或行政组织等多种方式,做好质量管理小组的活动组织、资料管理、成果推广总结工作。结合施工特点,从实际出发,成立提高工序质量和工程质量的QC小组,解决施工中的关键质量问题,提高工程产品质量,降低物能消耗,提高经济效益。

强化企业质量自控能力

严格按照设计文件(图纸)、技术标准和施工规范施工,进一步加强全面质量管理,认真贯彻ISO90012000质量保证体系标准,确保有效运行。

加强检测试验中心的建设,按有关规定做好计量、试验工作。

建立质量情报信息网络

工程管理人员、技术人员、质量检查人员经常深入施工现场,认真掌握大量、准确的第一手质量情报信息资料。做到及时收集、及时反馈、及时分析、及时应用。

质量情报信息的内容主要包括:进入工地的各种原材料、成品、半成品的产品合格证及质量检查验收情况;施工组织设计或施工方案、技术交底、图纸会审、变更、隐蔽工程和有关质量记录情况;历次质量检查、各种验收检查记录情况,质量事故调查记录和处理;新材料、新技术、新工艺、新标准等信息的收集整理情况;机械设备、计量测试仪器、人员素质等其它影响工程质量的调查记录和处理情况;同行业有关工程质量的管理办法和手段,以及发展方向等概况

7.4.3 质量保证控制措施

建立三全控制措施,即全过程质量控制、全面质量控制、全员参与控制。质量保证控制措施见下表

质量保证控制措施

控制措施

具体内容

劳动主体控制

包括所有参与工程各类人员的生产技能、文化素养、生理体能、心理行为等方面的个体素质以及经过合理组织充分发挥其潜在能力的群体素质。

通过择优录用、加强思想教育及技能方面教育培训,合理组织、严格考核,并辅以必要的激励机制,使职工在施工过程中其潜在能力得到最好的组合和充分的发挥,从而保证劳动主体在质量控制系统中发挥主体自控作用。

劳动对象控制

劳动对象有原材料、半成品、工程用品、设备等,工程质量是工程项目实体质量的组成部分,其控制内容为:控制材料设备性能、标准与设计文件的相符性,控制材料设备各项技术性能指标、检验测试指标与标准要求的相符性,控制材料设备进场验收程序及质量文件资料的齐全程度等。

工程工艺控制

单位工程开工前,全面正确地分析工程特征、技术关键及环境条件等资料,明确质量目标、验收标准、控制重点和难点。

认真编制施工组织设计,制定合理有效的施工技术方案和组织方案,合理选用施工机械设备,合理布置施工总平面图和各阶段施工平面图,经监理工程师审批后,严格按照施工组织设计施工。主要分部、分项工程编制施工方案,科学组织施工。在施工过程中,经常检查施工组织设计及施工方案落实情况,以确保施工生产正常进行。

工程材料控制

工程材料和辅助材料(包括构件、成品、半成品),都将构成建筑工程的实体。保证工程材料按质、按量、按时的供应是提高和保证质量的前提。因此,对采购的原材料、构(配)件、半成品等材料,建立健全进场前检查验收和取样送检制度,杜绝不合格的材料进入现场。

水泥、钢材等其它外购材料必须三证(出厂证、合格证、检验证)齐全,进场后按规定抽检,合格后方可使用;地方材料先调查料源,取样试验,试验合格经监理认可后方可进料。现场设专人收料,不合格的材料拒收。施工过程中若发现不合格材料及时清理出现场。

施工操作控制

施工操作者具有相应操作技能,特别是重点部位工程及专业性很强的工种,操作者必须具有相应工种岗位的实践技能,做到考核合格持证上岗。

坚持三检制度,即自检、互检、交接检;所有工序坚持样板制;牢固树立上道工序为下道工序服务下道工序就是用户的思想,坚持做到不合格的工序不交工。

按已明确的质量责任制检查操作者的落实情况,各工序实行操作者挂牌制度,促进操作者提高自我控制施工质量的意识。整个施工过程中,做到施工操作程序化、标准化、规范化,贯穿工前有交底、工中有检查、工后有验收的一条龙操作管理方法,确保施工质量。

施工设备控制

对施工所用设备根据工程需要从设备选型、主要性能参数及使用操作要求等方面加以控制,对施工方案选用的模板、脚手架等进行专项设计,工程所用的现场安装起重机械设备,不仅要对其设计安装方案进行审批,在安装使用前须经专业管理部门验收。

施工环境控制

环境因素主要包括地质水文状况,气象变化及其他不可抗力因素,以及施工现场的照明、安全卫生防护设施等劳动作业环境等内容,要消除其对工程的影响主要采取预测预防的方法,对地质水文方面影响根据设计要求采取降水排水加固等技术方案,对天气气象等方面在施工方案中制订专项施工方案,如冬雨季及高温季节明确施工措施,落实人员、器材等方面各项准备以紧急应对。

进度和质量关系的控制

在实施工程项目施工与管理过程中,正确处理质与量的关系。生产指标(任务)、进度(任务)完成后,必须检验质量是否合格。坚持好中求快,好中求省,严格按标准、规范和设计要求组织、指导施工。

7.4.4 隐蔽工程质量保证措施

隐蔽工程质量保证措施见下表

  隐蔽工程质量保证措施

措施

具体说明

把好隐蔽工程检查验收关

隐蔽工程施工完毕后,由工班长在隐蔽验收记录中填写工程验收的基本情况,由施工队技术负责人签字,并邀请项目工程技术负责人、质量检查员和建设单位、监理单位现场代表,重要或特殊部位还邀请设计单位和质量监督单位派员参加,共同对隐蔽工程进行检查验收。

参加检查人员按工程检查证的内容进行检查验收后,提出检查意见,由质量检查员在工程检查证上填写工况,然后交参加检查人员签证。

若检查中存在问题需要进行整改时,施工工班长整改后,再次邀请有关各方进行复查,达到要求后,方可办理签证手续。

把好隐蔽工程检查签证关

坚持隐蔽工程检查签证的制度。

先由施工质量检查员检查合格后,报请监理工程师进行复检签证,不经签证的工程不得进行隐蔽和下道工序作业。

把好隐蔽工程检验关

实行工班自检、工序互检、质检人员专检的三级检查制度,按质计价,不合格工程,坚决返工重做,并对交接人员进行追查,按照奖优罚劣制度,做到奖罚分明。

7.4.5 质量保证技术措施

7.4.5.1 钻孔桩

Ø         施工时严格按规范安装护筒,确保埋置深度和顶标高,严防周围封填不密实发生漏水现象,钻孔前检查钻机是否安放平稳,钻头、护筒与孔位的中心偏差须符合规范规定。

Ø         钻进严格按操作工艺进行,及时记录岩性变化,发现地质与设计不符时及时报告。钻进过程中,确保水头高度,泥浆稠度等主要技术指标满足规范要求,并根据钻进中不同地质情况及时调整。提钻时防止触壁事故发生,认真填写钻孔记录。

Ø         钻孔完成后,严格按规范要求进行成孔检查。并在初次清孔至灌注水下混凝土前,进行二次清孔,确保孔底沉渣符合设计及规范要求。成孔后更换清底钻头,进行清底,并测定指标。

Ø         钢筋骨架按设计及规范要求进行制作和安装。骨架外侧均匀绑扎混凝土垫块,保证保护层厚度。吊放钢筋骨架竖直下放,防止刮壁受损坍塌,并固定牢靠,防止浮笼现象。钻孔桩成孔后清孔和吊装钢筋笼时间不大于10小时,避免孔空时间过长影响承载力。

Ø         水下混凝土的配制满足设计及规范规定。混凝土的坍落度控制在1822cm。首盘灌注混凝数量经过计算,确保导管埋入深度1m,灌注过程中导管埋入混凝土24m

Ø         灌注过程中每灌注2m3左右派专人测量导管埋深,填写好水下混凝土灌注记录表。提升导管时避免碰挂钢筋笼。当混凝土面上升到钢筋笼内34m,再提升导管,使导管底端高于钢筋笼底端,以免钢筋笼上浮。

Ø         灌注工作组织严密、紧凑,确保灌注连续、顺畅进行。一旦发生机具故障或停电等突发情况时,立即启用备用设备,并做好记录。

Ø         混凝土灌注最后高度高出设计高度70100cm,确保桩头混凝土质量。成桩质量采用无破损法全桩数检测,凿除桩头后逐根进行。

7.4.5.2 承台

Ø         基坑开挖过程中,注意不碰损桩头,并及时抽排基坑中积水。

Ø         严格基坑隐蔽工程检查,基底处理方法按设计及规范进行,在基底检查后及时实施。

Ø         钢筋、模板的制作安装、桩顶伸入筋、墩台预埋筋满足设计、规范要求。

Ø         钢筋混凝土钻孔桩桩头与承台的连接采用桩身主筋伸入承台内的连接方式。凿除桩头后,桩顶及桩身主筋埋入承台的长度符合设计要求。

Ø         基础回填后及时回填基坑,分层夯实,确保填筑质量,并加强防、排水措施。

7.4.5.3 墩台身

Ø         模板板面平整,具有足够的强度、刚度、稳定性,支撑牢固。横竖缝排列有序,连接紧密,保证板缝不漏浆。并设专人在混凝土灌注过程中加强检查、调整,以保证混凝土各部形状、尺寸及预埋件的准确位置。

Ø         浇注混凝土坚持动态质量控制和三方值班制(分项工程施工负责人、技术和试验人员),工、料、机各个环节有一项不具备条件,不进行施工。

Ø         一般钢筋接头按有关规程及标准办理。钢筋接头分散布置,在同一截面内钢筋接头数量不大于50%

Ø         墩台身、基础身以及墩台与基础之间的施工缝,当截面四周无主筋通过时,按规范要求预埋接缝钢筋。

Ø         墩身混凝土浇筑一次完成,不能完成时,施工缝不设在墩台身截面突变处。墩身混凝土水平分层进行灌捣,厚度为30cm(即插入振动器作用部分长度的1.25倍),且一次连续灌注。如因故中途停灌,灌注面立即整理成水平面,严格禁止斜面接缝。

Ø         控制混凝土坍落度,混凝土自由倾落高度超过2m时,用滑槽、串筒等灌注,防止混凝土离析。混凝土适当振捣,既防止振捣不足,又防止振捣过量,以混凝土不再下沉、表面开始泛浆、不出现气泡为度。

Ø         墩顶预埋件,牢固固定在钢模板内侧,确保预埋件位置正确、保护层符合设计要求。外露部分进行锌铬涂层防锈处理,并符合设计要求。

Ø         墩台身混凝土强度达到设计强度的60%以上,拆模时,确保不损坏结构棱角,气温急剧变化时不拆模。

Ø         混凝土浇筑完毕后,立即用塑料布覆盖,并在终凝后立即洒水养护。在养护期内,洒水次数确保混凝土表面保持潮湿。

7.4.5.4 梁体混凝土保证措施

Ø         混凝土的材料符合规定要求。

Ø         水泥采用正规厂家生产的不低于42.5级的低碱硅酸盐水泥,其性能符合GB175的规定。

Ø         细骨料采用硬质洁净的天然中砂,细度模数为2.63.0,含泥量不大于1.5%,其余技术指标符合GB10210-2001的规定。

Ø         粗骨料为坚硬耐久的碎石,压碎指标不大于8%,粒径为519mm,最大不超过26.5mm,含泥量不大于0.5%,其技术指标符合TB10210-2001的规定。

Ø         选用的骨料施工前进行碱活性试验,不使用碱-碳酸盐反应的活性骨料和膨胀率大于0.2%的碱-硅酸盐反应的活性骨料。当所采用骨料的碱-硅酸盐反应膨胀率在0.100.20%时,混凝土中的总碱含量不超过3kg/m3,并符合TB/T3054的要求。

Ø         混凝土外加剂采用符合GB8076的规定的或经部级鉴定的产品,并经检验合格后使用。

7.4.5.5 保证测量精度

Ø         位布设高精度三角控制网,采用GPS全站仪、精密水准仪进行测量,采取换手复核,确保中线、高程、跨距准确。

7.5 控制和防止质量通病的措施

7.5.1 桥梁工程质量通病控制和防止措施

桥梁工程质量通病控制和防止措施见下表

  桥梁工程质量通病控制和防止措施

通病

控制和防止措施

坍孔

钻孔泥浆选择良好的造浆粘土,保证钻孔内泥浆顶标高始终高于外部水位或地下水位1.52.0m,使泥浆的压力超过静水压力。严格控制粘土的种类、泥浆配合比的选择,泥浆的各项性能指标达到要求。

钻孔倾斜

遇板结砂层钻进时,低速钻进、控制进尺,经常检查钻机底座水平、钻杆接头,并及时调正。

桩混凝土空洞

正确执行水下混凝土的灌注程序,严格执行混凝土的灌注工艺标准,同时严把混凝土的原材料关。

墩、台外形不美观,线条不顺畅

墩、台模板由有资质、信誉好的专业厂家定做,确保模板的强度和刚度,采用大块整体钢模,内侧均匀涂刷脱膜剂。模板安装牢固,尺寸准确,确保不跑模、不漏浆。

浆砌圬工砂浆不饱满,通缝、有空洞

浆砌片石采用挤浆法施工,砂浆饱满,丁顺相间,上下层错缝大于8cm,统一平缝压槽,质检人员现场旁站,严格检查。

7.5.2 钢筋工程质量通病控制和防止措施

钢筋工程质量通病控制和防止措施见下表

钢筋工程质量通病控制和防止措施

序号

通病

控制和防止措施

1

咬边防治

根据被焊接钢筋直径选择合适的焊接电流及通电时间。

钢筋端头在熔池中要压入一定深度,保持上下钢筋在熔池中有良好的结合。

2

气孔防治

焊剂在使用前烘干。焊前把钢筋端部铁锈及油污清除干净。

3

夹渣预防

焊前将钢筋端部铁锈和油污清除干净,夹具电极上粘附物清除干净,焊前把钢筋夹紧。

7.5.3 混凝土工程质量通病控制和防止措施

混凝土工程质量通病控制和防止措施见下表

混凝土工程质量通病控制和防止措施

通病

控制和防止措施

和易性不好

根据有关技术规定设计配合比。选择合理的水泥标号,采取在混凝土拌和物中掺加混合材料或减水剂等技术措施,以改善混凝土拌和物的和易性。原材料计量建立岗位责任制,计量方法力求简便易行、可靠。在混凝土浇筑过程中,按规定检查混凝土组成材料的质量和用量。 在拌制地点及浇筑地点检查混凝土的坍落度。在一个工作班内,如混凝土配合比受到外界因素影响而有变动时,及时检查。随时检查混凝土搅拌时间。

麻面

模板表面清理干净,不得粘有干硬水泥砂浆等杂物。模板脱模剂要涂刷均匀,不得漏刷。混凝土必须按操作规程分层均匀振捣密实,严防漏振,每层混凝土均振捣至气泡排除为止。

露筋

浇筑混凝土前,检查钢筋位置和保护层厚度是否准确,发现问题及时修整;为保证混凝土保护层的厚度,要注意固定好垫块。一般每隔1m左右在钢筋上绑一个水泥砂浆垫块;钢筋较密集时,选配适当的石子,石子最大颗粒尺寸不得超过结构截面最小尺寸的1/4,同时不得大于钢筋净距的3/4

蜂窝

混凝土拌合时严格控制配合比,经常检查,保证材料计量准确;混凝土应拌合均匀,颜色一致;控制混凝土自由倾落度,可以采取串筒、溜槽等措施下料;混凝土分层捣固,插入式振捣器移动间距不大于其作用半径的1.5倍,振捣器至模板的距离不大于振捣器有效作用半径的1/2;混凝土浇筑时,掌握好振动时间,并观察模板、堵缝等情况。

7.6 质量奖罚

Ø         施工期间如因施工原因发生工程质量等级事故及未达到质量要求时,给予事故责任人相应的行政、经济处罚,触犯刑律者,移送司法机关追究刑事责任。

Ø         发生一级、二级重大质量事故,每次罚款1020万元,取消项目管理机构主要领导人今后的上岗资格,并追究相关责任人。

Ø         发生三级、四级重大质量事故,视造成影响轻重,每次罚款110万元,整顿1520天,并追究相关责任人。发生两次以上,经业主同意,取消项目管理机构主要领导人本项目的上岗资格。

Ø         发生一般质量事故的,视情节轻重,每次罚款0.51万元,整顿7天,并追究相关责任人。发生两次以上,经业主同意,取消项目管理机构主要领导人本项目的上岗资格。

Ø         不服从业主、监理工程师、质检工程师的指令,发生违章作业,视情节轻重,每次罚款0.10.5万元,并追究相关责任人;造成工程质量缺陷的责任人,视情节轻重,给予行政警告直至撤消职务,吊销职业资格证书的处分。达不到工程质量目标要求的将接受合同条款规定的相应处罚。

章  施工安全控制

8.1 安全目标

全面推行安全合同管理和全员安全管理,杜绝重大伤亡事故发生。无工伤死亡事故,负伤率低于行业标准,无重大交通及机械安全事故,无火灾、洪灾事故。

8.2 安全保证体系及机构设置

8.2.1 安全保证体系

Ø         安全生产是工程项目重要的控制目标之一,也是衡量企业的施工管理水平的重要标志。为确保施工作业安全,我们将建立、健全各项安全规章制度,做到依法办事;加强安全教育,提高广大职工的安全意识和防范安全事故的能力;及时开展安全生产大检查,消除事故隐患;建立高效精干的安全组织机构,制定切实可行的安全技术措施,在施工中严格执行;并从技术上入手,针对本标段工程的实际情况,及时解决施工中的安全问题,以确保实现安全目标,创建安全生产标准化工地。

Ø         本标段工程施工坚持安全第一、预防为主和坚持管生产必须管安全的原则,加强安全生产宣传教育,增强全员安全生产意识,建立健全各项安全生产的管理机构和安全生产管理制度,配备专职及兼职安全检查人员,有组织、有领导地开展安全生产活动。各级领导、工程技术人员、生产管理人员和具体操作人员,必须熟悉和遵守各项规定,做到生产与安全工作计划、布置、检查、总结和评比。建立、健全安全保证体系。

Ø         安全保证体系见下图

安全保证体系

8.2.2 安全生产原则

Ø         管理与自律并重:在加强管理的同时,所有施工从业人员有保护自己和他人安全的义务。

Ø         强制与引导并重:通过开展安全教育、培训和采取激励措施,引导施工从业人员主动参与安全生产并服从安全管理。

Ø         治标与治本并重:应用安全科学与技术,同时加强安全检查,分析事故机制,采取措施切实加强事故预防及治理。

Ø         现场管理与文件管理并重:通过签字来划分和确认安全责任,通过检查和纠正来保证安全管理的顺利实施,建立可追溯性的安全管理机制。

8.2.3 安全生产策划

Ø         实施全面、全员、全过程的安全生产管理,施工控制必须包括安全管理与控制。

Ø         施工过程中执行安全生产法、合同条件、技术规范、公路工程施工安全技术规程(JTJ076-95)、项目经理部制定的安全管理办法和安全操作规程。

Ø         对爆破施工、高边坡施工、 高墩桥施工、水上施工、隧道施工、通车路段交叉施工等应制定专门的安全操作规程。

8.2.4 安全管理组织机构及职责

项目经理部设安全环保部,配专职安全,具体负责本合同段工程项目的全部安全监察和管理工作,各施工队、施工班组设兼职安检员。安全监察(检查)员选派工作责任心强,有多年现场工作经验,经过安全管理专业技术培训的人员担任。

按照国家规定建立健全各级安全管理机构和设立专职安全检查人员,并按规定要求全部到位。

项目经理部安全管理领导小组的任务和职责:

Ø         贯彻执行上级各项安全法规规程;定期召开安全工作会议;总结和布置安全生产工作;决策重大施工安全方案;制订本项目各项安全制度规定;落实安全责任制;组织安全教育培训;开展安全检查等。

Ø         建立高效灵敏的安全管理信息系统。系统规定各种安全信息的传递方法和程序,在施工中形成畅通无阻的信息网,准确及时地搜集各种安全信息(如执行五同时的信息,安全技术措施方案的编制、审批、交底、落实、确认信息,安全隐患、险肇事故及工伤信息等),并设专人负责予以处理。

Ø         依法加强安全生产责任,设立安全生产管理机构,建立健全合同段的安全生产责任制度,完善安全生产条件,确保安全生产。

Ø         认真贯彻执行安全生产的法律、法规和规定,制定安全生产内部控制管理制度,组织落实安全生产管理措施,确保整个施工过程中的生产安全。

Ø         对生产过程中的安全状态进行有效管理和控制。

Ø         配备必要的劳动保护用品,保证安全生产所必需的资金投入。

Ø         对从业人员进行安全生产教育和培训,保证从业人员具备必要的安全生产知识,熟悉有关的安全生产规章制度和安全操作规程,掌握本岗位的安全生产技能,并督促从业人员严格执行。

8.3 安全保证措施

工程开工前,根据施工地段的地形、地质、水文、气象等资料,在编制施工组织设计的同时,制定相应的安全技术措施。

8.3.1建立健全各项安全制度

根据本标段工程特点,制定具有针对性的各项安全管理制度:各类机械的安全

8.3.1.1 安全生产责任制

Ø         安全生产责任制是施工中最基本的安全管理制度,从项目经理到生产工人(包括临时雇佣的民工)的安全管理系统必须做到纵向到底,一环不漏;各职能部门和人员的安全生产责任制横向到边,人人有责。

Ø         安全生产责任制是综合各种安全生产管理、操作规程,对各级领导、各职能部门、工程技术人员、工程管理人员、施工人员应负的安全责任明确出来。使安全工作形成一个人人讲安全,事事为安全,时时想安全,处处要安全的氛围。

8.3.1.2 安全生产包保责任制

Ø         项目经理、项目副经理、项目总工程师、各职能部门负责人、各工点技术负责人、施工队长至施工人员,逐级签订安全生产包保责任书,自最基层的施工人员起,逐级向上级管理层的安全生产负责,直至项目经理,以各级、各部门的安全确保整体工作的安全。形成下一级的安全工作保上一级的安全工作,上一级的安全管理抓下一级的安全管理,层层落实安全责任制的局面。安全生产包保责任书每年进行签订,并逐年考核,达到安全生产包保责任的给予奖励,达不到安全生产包保责任的给予处罚。在各项评比工作中给予安全否决。

8.3.1.3 安全生产风险抵押金制度

Ø         建立安全生产风险抵押金制度。为进一步做好安全工作,贯彻落实全国安全生产工作会议和国务院有关决定精神,坚持消除影响安全的重大隐患,努力做到安全隐患一个不留。在各工程队执行安全风险抵押金制度。

Ø         根据本标段特点,分析、评估、评价存在的安全风险以及风险的危险程度,预测施工过程中承担的安全风险,确立各工程队具体的安全管理目标,对各工程队长收取风险抵押金,实现安全目标后退回风险抵押金并给予奖励,没有实现安全目标的,没收风险抵押金并给予处罚。

8.3.1.4 安全生产检查制度

Ø         建立安全生产检查制度。通过安全检查增强广大职工的安全意识,促进企业对劳动保护和安全生产方针、政策、规章制度的贯彻执行,解决安全生产上存在的问题。

8.3.2 安全控制措施

8.3.2.1 采购控制

Ø         对材料、设备供应商进行评价,选择安全的供应商,明确材料、设备的质量要求和安全性能要求,签订采购合同,按合同进行采购和验收。

Ø         严禁采购和使用国家、浙江省和省高指明令淘汰、禁止使用的危及生产安全或使用的工艺设备、材料和产品。

Ø         易燃、易爆、易腐蚀危险物品的采购、运输、保管与使用应符合有关规定。

Ø         安全设施所需的材料、设备的采购及防护用品的采购应指定专门负责的部门进行采购,采购的材料应符合国家标准或行业有关标准的要求。

Ø         机电工程设备采购严格按照有关规定进行开箱检测,开箱检验合格率达到100%,必要时进行设备调试,并检查有效的设备检验合格报告或证书等资料齐全,符合《公路工程质量检验评定标准》(JTGF80/2-2004)有关规规定。

Ø         交通安全设施必须按《高速公路交通安全设施设计及施工技术规范》(JTJ074-94)进行施工,交通安全设施产品须经有资质的检测机构检测,并经工地检验确认满足要求后方可使用。

8.3.2.2 施工现场的安全控制

Ø         进行安全策划,编制安全保证计划,制定施工现场安全、劳动保护、文明施工和环保措施。

Ø         准备材料、设备、安全设施、防护用品,依法办理意外伤害保险和第三者责任险,各项工作应符合合同、国家标准或行业标准的要求。

Ø         对从业人员进行安全教育、培训、 考核,对特种作业人员应进行专门培训并取得上岗资格,特种作业应办理有关审批手续。

Ø         施工过程中,对各类持证上岗人员的资格、安全设施、设备和防护用品进行验证,必须符合要求。

Ø         检查施工过程中人的行为,必须符合安全要求,对违反安全操作规程的行为和不正确使用安全防护用品的情况,应进行纠正。

Ø         检查施工机械、工程部位的状态,符合安全要求,对不安全的状态进行整改。

Ø         改善施工环境,对危险物品、危险源、影响安全生产的重点作业和薄弱环节进行有效管理和控制,预防事故的发生。

Ø         对安全保证计划中确定的危险部位和过程,落实监控人员,确定监控措施和方式,实施重点监控;监控人员具有相应的素质和技能,能够正当行使职权,能够正确做好记录并能及时反馈和处理有关安全信息。

8.3.2.3 检查、检验和标识

Ø         执行国家、行业、地方和本工程项目的相关标准和要求,当已有标准不能包括全部安全控制环节时,应在安全保证计划中明确规定。

Ø         进行开工前检查、施工中检查和验收时检查,对重点控制部位和薄弱环节进行重点检查,并加强控制。

Ø         施工检查包括项目经理部的专项检查、安全员日常检查、施工员的检查和操作人员自检、互检等环节。

Ø         对检查过程和结果应做好记录,对事故隐患应进行分析和处理。

8.3.2.4 事故隐患控制

Ø         建立事故风险分析评估制度,由安全负责人和专职安全专业技术人员组织对各工程分项的施工安全和风险进行评估。

Ø         纠正与预防措施应有效,并能降低风险,可按下列顺序选择采用:

ü         消除危害,可使用替代方案、改进设计改变工艺。

ü         取代,可使用安全性能较好的材料、设备或其它物品取代原来的物品,或用安全意识较强,安全状态较好的操作人员和管理人员取代原有人员。

ü         隔离,将危险物、危险源从操作现场撤离至安全地点。

ü         分离,将操作人员和有关人员从危险处撤离至安全地点。

ü         工作轮换以减少危害。

ü         使用预警信号、指示性标识。

ü         使用个体防护装置,只有在其它措施无法采用时,才能作为最后措施使用。

Ø         纠正与预防措施应具体化,并定期进行评估,确定措施与危害程度及风险相适应。

8.3.3安全生产教育与培训

Ø         对参加施工的人员,必须接受安全技术教育,熟知本工种的各项安全技术操作规程,并定期进行安全技术考核,合格者方可上岗操作,对从事电气、起重、 建筑登高架设作业、压力容器、焊接、车辆驾驶、机动船艇驾驶、爆破、瓦斯检验等特种工种的人员,经过专业培训,获得合格证后,方可持证上岗。

Ø         培养遵纪守法、技术过硬的安全管理人员和施工操作人员。安全教育应确保受教育面达到现场所有人员,未受过安全教育和培训的人员不得上岗作业。安全理念,本工程质量安全目标为零缺陷和零事故,实行全员质量管理和全员安全管理。各施工标段在合同范围内严格执行安全的法律法规和有关技术规范、规程、标准,确保安全施工。在建设过程中,人人讲安全,事事讲安全,时时讲安全,处处讲安全。

Ø         开工前,对所有参建员工进行上岗前的安全教育。对于从事电器、起重、高空作业、焊接、机动车驾驶等特殊工种的人员,经过专业培训,获得《安全操作合格证》后,方准持证上岗。

8.3.3.1 安全教育培训制度

Ø         建立安全教育培训制度。施工单位具有劳动安全管理部门颁发的安全生产许可证,参加施工的人员接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,定期进行安全技术考核,合格者方能上岗操作。对于从事电气、起重、建筑登高架设作业、锅炉、压力容器、焊接、机动车驾驶、爆破、潜水、瓦斯检测等特殊工种的人员,经过专业培训,获得《安全操作合格证》后,方准持证上岗。加强全员安全教育和技术培训工作。使企业各级领导和广大职工认识到安全生产的重要性、必要性。懂得安全生产、文明施工的科学知识,自觉地遵守各项安全生产法令和规章制度。

8.3.3.2 开工前安全教育培训

Ø         每一单项工程开工前,对全体职工进行针对工程技术措施、施工方案、方法、工艺、质量标准的教育,以及重点、难点工程的安全和技术培训工作。

8.3.3.3 “三级”安全教育培训

施工人员进入施工现场,进行三级安全教育和培训。

Ø         一级为项目经理部安全教育培训。内容包括:一般教育(建筑施工的特点,它给劳动者安全带来的不利因素;当前的安全生产情况);安全生产法规和安全知识教育(建筑法、消防法、宪法、刑法有关条款、建设部颁布的建筑企业安全生产条例、规定,地方政府和主管部门发布的有关安全生产规定,联合体成员单位、项目经理部有关安全生产管理规定及细则,劳动部关于重伤事故范围的意见等);建筑工程施工时容易发生的伤害事故及其预防。

Ø         二级为施工队安全教育培训。内容包括:《建筑工人安全技术操作规程》有关规定;建筑工程现场的安全管理规定细则;在建工程基本情况和必须遵守的安全事项等。

Ø         三级为班组安全教育培训。内容包括:本班组生产工作概况、工作性质及范围;个人从事生产工作的性质,必要的安全知识,各种机具设备及其安全防护设施的性能和作用;本工种的安全操作规程;容易发生事故的部位及劳动防护用品的使用要求等。

8.3.3.4 “四新”技术教育培训

Ø         在采用新设备、新工艺、新材料、新技术时,首先对直接接触和从事该项工作的人员进行具体的方法、性能、规程等的技术培训,然后再上岗。

8.3.3.5 特种作业人员安全教育培训

Ø         特种作业人员除进行一般安全教育外,还要通过地方劳动部门对特种作业人员进行培训,和本工种的安全技术教育,经考核合格发证后,方准上岗操作。

Ø         定期对特殊工种进行复审。对从事有尘毒危害作业的工人,进行尘毒危害和防治知识教育。

8.3.3.6 各级领导和安全管理干部的安全教育培训

Ø         定期培训各级领导干部和安全管理干部,提高政策水平,熟悉安全技术,劳动卫生业务知识,做好安全生产工作。

Ø         培训主要内容:安全生产的重大意义;国家有关安全生产、健康与环境卫生方面的方针、政策、规定;安全生产法规、条例、标准;施工生产的工艺流程和主要危险因素,以及预防重大伤亡事故发生的主要措施;企业安全生产的规章制度、安全纪律以及保证措施;各级领导在安全生产中的职能、任务以及如何管理;编制、审查安全技术措施计划及施工组织设计安全技术措施的基本知识等。

8.3.3.7 安全生产的经常性教育培训

Ø         在做好对普通工种、特种作业人员安全生产教育和各级领导干部、安全管理干部的安全生产培训的同时,把经常性的安全教育贯穿于管理工作的全过程,并根据接受教育的对象的不同特点,采取多层次、多渠道和多种方法进行。内容包括:安全生产宣传教育;普及安全生产知识宣传教育;适时安全教育等。

8.3.4 安全生产检查

Ø         开工前的安全检查。主要内容包括:施工组织设计是否有安全措施,施工机械设备是否配齐安全防护装置,安全防护设施是否符合要求,施工人员是否经过安全教育和培训,施工安全责任制是否建立,施工中潜在事故和紧急情况是否有应急预案等。

Ø         定期安全生产检查。每月组织安全生产大检查,积极配合上级进行专项和重点检查;班组每日进行自检、互检、交接班检查。

Ø         经常性的安全检查。安全工程师、安全员日常巡回安全检查。检查重点:石方爆破施工、炸药库设置及危爆物品管理、施工用电、机械设备、模板工程、高空作业、起吊运输等。

Ø         专业性的安全检查。针对施工现场的重大危险源,对施工现场的特种作业安全、现场的施工技术安全、现场大中型设备的使用、运转、维修进行检查。

Ø         季节性、节假日安全生产专项检查。

8.3.5 危险性较大工程的安全技术方案的编制审批

Ø         开工前制定好安全生产保证计划,编制安全技术措施,确保施工方案的安全可靠性。

Ø         对于石方爆破工程、脚手架工程、模板工程、施工用电等安全重点防范工程,结合现场和实际情况,单独编制安全技术方案。

8.3.6 施工现场及临时工程安全技术措施

针对工程特点、施工环境、施工方法、劳动组织、作业方法、使用的机械、动力设备、变配电设施、以及各种安全防护设施等制定切实可行的安全施工技术措施。

8.3.6.1 施工现场

Ø         施工现场常设一名经过培训具有担任安全工作资格的专职安全员,负责制定健康保护与事故预防措施和个人检查,查看所有安全规则和条例的实施情况。

Ø         驻地管理人员一律佩证上岗,佩证内容有姓名、职务和本人照片,安全员的佩证为红色以示醒目。

Ø         施工现场设置足够的消防设备。

Ø         施工现场的各种机具设备和劳动保护用品,定期进行检查和必要的检验,保证其经常处于完好状态。

Ø         施工现场的生活用房、变电所、发电机房、临时油库等均设在干燥地基上,并符合防洪、防火、防风、防爆、防震的要求。

Ø         易燃易爆品仓库、发电机房、变电所,采取必要的安全防护措施,严禁用易燃材料修建,炸药库的设置符合国家有关规定,工地小型临时油库远离生活区50以外,并设围护栏。

Ø         工地上较高的建筑物、临时设施及重要库房,如炸药库、油库、发(变)电房、塔架、龙门吊架等,均架设避雷装置。

Ø         操作人员在工作中不得擅离岗位,不得操作与操作证件不相符合的机械,不得将机械交给无本机种操作证的人员进行操作。

8.3.6.2 场内交通及水电设施

Ø         临时道路通过既有公路及其它机动车道时,经有关部门批准,并设置路标及防护措施,另外派专人负责指挥。

Ø         临时道路、通道在狭窄、陡坡、急弯、穿越电力通讯地段设置交通标志,大型施工机械及特种车辆通过时设有专人负责指挥。

Ø         工地施工用水和饮用水在施工前对水质进行化验鉴定,并采取相应的处理和防护措施。生活用水必须符合中国卫生组织对饮用水的要求,PH值介于7.57.8之间。

Ø         工地内合理布置排水沟。排水沟不得妨碍工地内的交通。

8.3.6.3 临时电力及照明安全

Ø         临时电力及照明严格按照安全规定执行和设置,不得变通。在施工作业区、施工道路、临时设施、办公区和生活区设置足够的照明。

Ø         能产生大量蒸汽、气体、粉尘等工作场所,使用密闭式电器设备,有爆炸危险的工作场所应使用防爆型电器设备。

Ø         电工在接近高压线操作时,其安全距离为:10KV以下不得小于0.7m2035KV不得小于1.0m44KV不得小于1.2m,否则必须停电后方可操作。

Ø         各种电器设备配有专用开关,室外使用的开关、插座应外装防水箱并加锁,在操作处加设绝缘垫层。

Ø         三相四线制中性点接地供电系统中,电器设备的金属外壳应做接零保护;非三相四线制供电系统中,电器设备的金属外壳应做接地保护,接地电阻不应大于,不得在同一供电系统上有的接地,有的接零。

Ø         各种电气设备的检查维修应停电作业,如果必须带电作业时,由专人操作并设专人监护。

8.3.6.4 安全标志

Ø         在施工区内设置标准的安全标志,以引起职工对现场不安全因素的注意,对威胁安全与健康的物体和环境作出快速反应。以红色安全色为主,提示内容有禁止标志、停止标志、交通禁令标志、消防和危险标志。如禁止入内、禁止火种、禁止通行、禁止停留、禁止起动、禁止攀登等。各种安全标志按国家标准GB2894-82《安全标志》要求的尺寸、颜色、几何图形、图形符号及补充标志等制作。

8.3.6.5 易燃易爆物品的保管及运输

Ø         对于易燃易爆的材料除专门妥善保管外,还配备足够的消防设施,所有施工人员都熟悉消防设备的性能和使用方法;不将任何种类的爆炸物给予、易货或以其它方式转让给任何其他人,或允许、容忍上述行为。

Ø         炸药、雷管和油料的存放符合有关规程规定,存放仓库与施工现场和生活区保持足够的安全距离,确保不在施工现场存放炸药;火工材料的存放和运输方式严格遵守国家有关规定。

Ø         土石方爆破作业,以及爆破器材的管理、加工、运输、检验和销毁等工作均应按照国家现行《爆破安全规程》执行。

8.3.7 桥梁施工安全保障措施

Ø         高桥、大跨、深水、结构复杂的大型桥梁施工,对施工安全做专项调查研究,并制定相应的安全技术措施。

Ø         桥涵施工,采用多层作业或桥下通车、行人等立体施工时,布设安全网。

Ø         高处露天作业、缆索吊装及大型构件起重吊装时,根据作业高度和现场风力大小,对作业的影响程度,制定适于施工的风力标准。遇有六级以上大风时,停止上述施工作业。

Ø         人工挖孔,除经常检查孔内气体情况外,并应遵守下列规定:

ü         挖孔人员下孔作业前,应先用鼓风机将孔内空气排出更换;

ü         二氧化碳含量超过0.3%时,应采用通风措施,对含量虽不超过规定,但作业人员有呼吸不适感觉时,亦采取通风或换班作业等措施;

ü         人工挖孔超过10m时,应采用机械通风。

8.3.7.1 墩上施工作业安全保障措施

Ø         墩身施工平台实行全封闭安全防护措施,平台顶四周的栏杆高度不小于1.2m,栏杆间用多道钢筋连起。栏杆及整个平台吊架外侧满挂密目安全网。

Ø         在墩下通道处设置安全防护棚,保证施工车辆和人员的安全。

Ø         平台上堆放设备材料要均匀对称,防止平台偏斜和倾覆。

Ø         为防止大风对高墩墩身施工的影响,采取抗风措施。

8.3.7.2 高空作业安全保障措施

Ø         从事高空作业的人员,开工前和施工中定期进行体检,凡患有恐高症等不适应高空作业的人员,严禁从事墩上工作。

Ø         严禁酒后登高作业。高空作业人员必须戴安全帽、系安全带、穿防滑靴,施工人员所持工具必须用绳挂在工具栏内,防止坠落伤人。

Ø         悬空高处作业必须设有可靠的安全防护措施。悬空高处作业包括:在开放型结构上施工,如高处搭设脚手架等;在无防护的边缘上作业;在受限制的高处或不稳定的高处作业;在没有立足点或没有牢靠立足点的地方作业等。

Ø         高处作业所用的梯子不得缺档和垫高,同一架梯子不得二人同时上下,在通道处(或平台)使用梯子应设置围栏。

Ø         高处作业与地面联系,应有专人负责,或配有通讯设备。)运送人员和物件的各种升降电梯、吊笼,应有可靠的安全装置。严禁乘坐运送物件的吊栏。

8.3.8 其他安全技术措施

8.3.8.1 交通安全设施工程

Ø         交通安全设施采用钢质材料时,必须进行防腐,构件用螺栓组合时,材料的质量和规格应符合设计要求

Ø         防眩设施的材质、镀锌量应符合«公路防眩设施技术条件»JT/T333)及设计和施工规范的要求

Ø         隔离栅和防落网用的材料规格及防腐处理应符合«隔离栅»JT/T374)及设计和施工规范要求

8.3.8.2 机械使用安全技术

Ø         操作人员应经过专业培训、考核合格取得建设行政主管部门颁发的操作证或公安机关颁发的机动车驾驶证后,方可持证上岗,学员应在专人指导下工作。

Ø         在工作中操作人员和配合人员必须按规定穿戴劳动保护用品,高处作业时必须系安全带

Ø         机械必须按照出厂使用说明书规定的技术性能、承载能力和使用条件,正确操作,合理使用,严禁超载作业或任意扩大使用范围

Ø         在机械产生对人体有害的气体、液体、尘埃、渣滓、放射线、振动、噪声等场所,必须设置相应的安全保护和三废处理装置;在隧道、挖孔桩施工中,应采取措施,使有害物限制在规定限度内。

Ø         各种电源导线严禁直接绑扎在金属架上。

Ø         进行起重吊装作业的指挥人员必须持证上岗,作业时应与操作人员密切配合,执行规定的指挥信号;操作人员应按照指挥人员的信号进行作业。

Ø         起重作业时,起重臂和重物下方严禁游人停留、工作或通过;重物吊运时,严禁从人上方通过;严禁用起重机运载人员;严禁起重机进行斜拉、斜吊和起吊地下埋设或凝固在地面上的重物以及其他不明重量的物体;严禁超重物长时间悬挂在空中,作业中遇突发故障,应采取措施将重物降落到安全地方,并关闭发动机或切断电源后进行检修,在突然停电时,应立即把所有控制器拨到零位,断开电源开关,并采取措施使重物降到地面。

Ø         土石方机械施工应符合以下要求:作业前,应查明施工场地明暗设置物的地点及走向,并采取明显记号表示,严禁在离电缆1m距离内作业;机械运行中,严禁接触转动部位和进行检查,在修理工作装置时,应使其降到最低位置,并应在悬空部位垫上垫木。

Ø         挖掘机在行使或作业中,除驾驶室外,任何地方严禁乘坐或站立人员。

Ø         推土机行驶前,严禁有人站在履带或刀片支架上,机械四周应无障碍物,确认安全后,方可开动

Ø         装载机转向架未锁闭时,严禁站在前后车架之间进行检修保养。

Ø         载重汽车运输应符合以下要求:不得人货混装,应工作需要搭人时,人不得在货物之间或货物与前车箱板间隙内,严禁攀爬或坐卧在货物上;运载易燃、有毒、强腐蚀等危险品时,其装载、包装、遮盖必须符合有关安全规定,并应备有性能良好、有效期内的灭火器,装卸时严禁火种。

8.3.8.3 行车安全保证措施

Ø         车辆运输坚持三个合理安排五定五上路的方法。

Ø         坚持四项车管制度

Ø         严格执行三定保养制度,定人、定位、定项分工保养。

Ø         施工时,派专人负责各种机械设备安全作业范围监督、检查,杜绝伤人事故的发生。

8.3.8.4 电器设备安全操作保障措施

Ø         编制施工现场临时用电的施工组织设计,按《施工现场临时用电安全技术规范》的要求进行设计、验收和检查,进行安全技术交底,建立、健全安全用电管理制度,严格落实防止误触带电体、防止漏电、实行安全电压三项技术措施。

8.3.8.5 消防安全保障措施

Ø         成立各业务部门和施工队负责人参加的防火领导小组。建立现场消防保卫机构,负责施工现场的消防保卫工作。建立各级责任制和消防检查制度,签订消防保卫协议,定期进行检查和培训;建立消防保卫档案。组建职工消防队,定期进行消防演习,对施工人员进行消防保卫知识教育,提高消防保卫意识。

Ø         严格执行《建设工程施工现场消防安全管理办法》的规定,尤其要做好节日的安全环保工作。建立电工、电焊工、木工、危险品管理工、物资仓库管理工防火责任制,明确重点防火部位,落实安全防火措施,配备足够灭火器材。

Ø         施工现场材料的堆放、保管必须符合防火要求,工地要明确重点防火部位,有严格防范措施,每月定期检查一次,做到有隐患及时整改,并有书面记录。

Ø         施工现场消防器材要有专人负责保养,定期检查,并记录检查日期和责任人。油库及危险物品库要重点配置。

8.3.8.6 夜间施工安全保障措施

Ø         项目经理部各级领导轮流在工地进行夜间现场值班,保证只要工地开工,就有领导在场。

Ø         保证夜间施工照明设施的完备,各作业面配备足够的照明,并确保照明电路的良好运行。对夜间施工人员经常进行教育,提高夜间施工的安全意识,避免产生麻痹大意的思想。

Ø         机械作业时至少有1名人员配合司机进行现场指挥,防止出现车辆翻车及机械伤人等安全事故的发生。

8.3.8.7 防洪安全保障措施

Ø         加强组织领导,有针对性的进行抗洪防汛安全教育,提高广大职工的抗洪防汛意识和警觉性。汛期到来之前,开展抗洪防汛大检查,重点检查抗洪防汛方案是否可行,职工住房环境、设备停放地点、材料储存场所等是否安全可靠,排水、防水设施是否齐备等。并认真执行雨季、雨后两检查制度。

Ø         项目经理部成立防汛抗洪领导小组,由项目副经理兼职负责。在汛期,由项目经理部统一领导,组成抗洪防汛抢险突击队,明确责任,落实到人,做好防汛抗洪工作。

Ø         施工现场合理布置,制定防汛、防洪预案,以防万一,确保人员安全。

Ø         汛期到来之前,防汛器材、防雨材料、防护用品、抽排水设备等材料备足,配备发电机确保供电,以防汛期交通受阻,影响工程正常施工。与当地气象部门保持联系,掌握气象动态,及时了解汛情,以便做好整体工作安排和防雨防汛工作。

8.3.8.8 工程保险保障措施

Ø         为减免自然灾害造成的损失,我单位在中标后将及时按照建设单位确定的投保范围和费率与指定的保险公司签订保险合同。若发生保险范围内的灾害损失,我单位直接向保险公司办理索赔事宜,同时报建设单位核备。

8.3.8.9 安全环保保障措施

Ø         建立健全安全环保制度,落实治安、防火管理责任人;建立严格来访制度;经常对工人进行法纪和文明教育,采取各种合理的预防措施,防止员工发生任何违法、违禁、暴力或妨碍治安的行为。

Ø         机电工程施工,电源、通信线路按规范和设计要求连接到位,各种检测器处于正常工作状态。

8.4 安全应急救援预案

依法建立应急求援组织,配备应急求援器材、设备,并经常进行维护。发生安全事故后,事故现场有关人员应当立即报告本单位负责人;单位负责人接到报告后,应当迅速采取有效措施,减少人员伤亡和财产损失,并按照国家有关规定立即如实报告当地负有安全生产监督管理职能部门。

8.4.1 安全应急救援预案

对可能发生的重大生产安全事故和自然灾害制定应急救援预案。

8.4.1.1 安全应急机制

按照本项目工程特点,组织制定本工程实施中的安全事故应急救援预案;如果发生安全事故,按照《国务院关于特大安全事故行政责任追究的规定》以及其它有关规定,及时上报有关部门,并坚持三不放过的原则,严肃处理相关责任人。

8.4.1.2 突发事故应急处理措施

8.4.1.2.1 突发事故应急处理的队伍

Ø         建立突发事故应急工作领导小组,由项目经理任组长,负责处理一切突发事件。

Ø         组建应急救援队,根据不同突发事故,组建应急救援队。队员从各工程施工队中选取,正常情况下随工程队施工,对突发事故的应急措施进行演练,在突发事故时快速组建。应急救援队的工作包括实施抢险预案、抢救人员、抢救财物、维护秩序等,应急救援队的人员有明确分工。

Ø         组建应急医疗队,主要任务是医疗救护,由工地医疗卫生室的医生和有关人员组成,配备常规医疗器械和药品。

8.4.1.2.2 突发事故应急处理工具和器材

Ø         在工作车间、施工工区、生活营区备足与突发事故救援相适应的各种应急工具和器材,经常对工具与器材进行保养与更新,保证完好与使用。

Ø         在突发事故时,保证通讯设备的完好与畅通。

8.4.1.2.3 突发事故应急处理设备和物资

Ø         应急事故的救援物资提前足量储备,单独储存保管,不能移作它用。应急救援物资在进场前必须有出厂合格证或材料品质证明,其性能与材质须经试验室检验合格,满足工程需要。材料不合格、不能满足工程需要或不能满足设计要求,不能进场。

Ø         应急救援的设备和机械提前落实,实行定人定岗定设备责任制度,经常对机械设备进行维护与保养,始终处于完好无故障状态。救援指挥车辆、救援工程车辆、医疗卫生车与司机,保持良好状态。确保应急救援工作需要。

8.4.1.2.4 突发事故应急处理的协调

Ø         一旦发生人为不可抗拒的特殊事故,由应急工作领导小组统一指挥,协调行动,快速组建突发事故应急救援队,各有关部门和人员通力合作,相互配合,协同作战,各尽其责,按突发事故的紧急预案措施,尽快控制事故态势的发展,缩小事故的扩散范围,最终消除事故。把突发事故的危害降低到最小限度,努力减少突发事件带来的损失。与此同时,立即向建设单位、监理单位、地方政府有关部门报告。

Ø         发生突发事故后,要密切注意现场周围的动态,非救援和无关人员禁止进入或随意出入现场,尽力保持通往现场与外界道路的畅通。

Ø         突发事故应急处理的原则是把人身安全放在第一位,应急医疗队利用现场医疗卫生条件对伤员进行急救处理,减少其痛苦,尽快送往附近医院进行检查和治疗。

8.4.1.3 防台风措施

Ø         各种临时建筑结构、材料符合防风要求,使受风力影响最小。

Ø         了解历年台风情况,做到心中有数,同时积极与当地气象部门联系,做到预防提前到位。

Ø         各种风、水、电设施固定牢固,尽量设置在背风一面;管线在满足设计要求的情况下,尽量降低高度。

Ø         隧道洞内备发电机,一旦供电线路受到台风破坏,仍能够保证洞内用电。

Ø         台风到来之前组织人员对机械设备、建筑物进行安全检查,对工地所有用电线路、设备、用电器材进行检查、维修和保养;清理和疏通施工区与生活区内的排水系统,及时消灭隐患。

Ø         成立抢险救援小组,定期进行针对性训练,随时听候调遣。

Ø         在汛期来临前做好防洪、防台、抗汛的应急预防方案,包括组织、人员、机械、交通、通讯、疏散、物资器材、抢险、医疗与急救、灾后恢复等方面的内容。

Ø         汛期坚持24小时全天候值班制度,指派专人负责收听、记录天气预报、台风警报、每日潮水位等信息,并及时进行综合分析,做出防汛安排和部署。

Ø         台风来临前,对工棚和较高设施进行加固,系好缆风绳。

Ø         台风洪水过后,对发生险情地段及时进行修复、加固,做好善后工作,尽快恢复生产。

8.5 安全奖罚

Ø         项目经理、副经理、总工程师、副总工程师、各职能部门负责人、现场技术负责人、各施工队长至施工人员,逐级签订安全生产包保责任书,自最基层的施工人员起,逐级向上级管理层安全生产负责,直至项目经理。以各施工队、各部门的安全确保整体工作的安全。形成下一级的安全工作保上一级的安全工作,上一级的安全管理抓下一级的安全管理,层层落实安全责任制的局面。安全生产包保责任书每年签订,逐年进行考核,达到安全生产包保责任的给予奖励,达不到安全生产包保责任的给予处罚。在各项评比工作中给予安全否决。

Ø         建立安全生产风险抵押金制度。为进一步做好安全工作,贯彻落实全国安全生产工作会议和国务院有关决定精神,坚持消除影响安全的重大隐患,努力做到安全隐患一个不留。在各工程队执行安全风险抵押金制度。

Ø         根据本标段特点,分析、评估、评价存在的安全风险以及风险的危险程度,预测隧道、路基、桥梁等各专业工程队在施工过程中承担的安全风险,确立各工程队具体的安全管理目标,对各工程队长收取风险抵押金,实现安全目标后退回风险抵押金并给予奖励,没有实现安全目标的,没收风险抵押金并给予处罚。

Ø         发生特大、重大、大事故或一次职工因工死亡3人以上事故,特大火灾事故,处以经济罚款58万元。给予事故责任者留用察看或开除处分。

Ø         发生险性事故,一次职工因工死亡12人事故、一次重伤3人以上的事故、重大火灾事故、特大交通事故、特大设备事故,处以经济罚款15万元,给予事故责任人待岗610个月,行政记大过直至撤职处分。

Ø         发生一般事故,一次职工因工重伤12人,设备重大事故、交通重大事故、一般火灾事故,处以经济罚款0.51万元,给予事故责任人警告或记过处分,待岗36个月。

Ø         发生职工因工一次14人轻伤事故,一般设备事故、一般交通事故及严重违章违纪事件,处以经济罚款0.10.5万元,给予事故责任人警告处分,待岗13个月。

Ø         对发生事故负有领导责任或管理责任的干部,视事故性质,责任大小和经济损失程度,给予行政处分直至追究刑事责任。

Ø         对不听从业主、监理工程师、安检工程师指令造成安全事故的责任人,玩忽职守、未能履行职责造成安全事故的安检人员、隐瞒事故不报或弄虚作假降低事故等级的责任人,依照查实的事故等级加倍严肃处理。

章  环境保护及水土保持措施

9.1 对环境保护和水土保持的理解与认识

青岛海湾大桥位于青岛胶州湾内,工程项目施工环境的特殊性,施工区域沿线均在海上、水质清澈、风景怡人。此处施工环境保护工作具有高度的环境敏感性和影响。由此我们深刻意识到山东省政府和沿线广大人民对青岛海湾大桥施工环境保护的高度关注。根据以往成功的施工经验,为了确保我们将对固体废弃物、大气、水、施工噪音等生态环境做好严格的保护。

同时我们也充分认识到,在施工过程中,将不可避免地会对周围环境和生态带来一定影响,其影响主要表现在以下几个方面。

Ø         污水污泥废弃物料:包括对污染土泥浆的处理以及污水、废弃物料的处理、排放等。

Ø         对沿线主要水系的保护:主要是对李村河及胶州湾水质保护。

Ø         施工噪声:主要来自施工动力机械设备的运作及车辆运输等过程。

Ø         水土保持:主要是由于土石方开挖、弃碴场设置、降雨等因素可能造成的水土流失。

就以上影响因素,我们拟订并实施相应措施,尽可能地减少污染源,消灭或降低污染带来的影响,最大限度地避免对环境造成影响。

9.2 环境保护和水土保持工作的目的和依据

本合同工程施工规模大、周期长,施工过程中不可避免地会产生一系列的环境问题。我们将根据国家环保总局和浙江省环保局以及省高指、衢州市的要求,针对工程施工期面临的敏感环境问题、敏感点和产生的主要环境影响,依照国家、地方环境及相关法规和对工程环境保护的评估,确定施工过程中的环境保护工作及具体的工作安排,使施工期的环境保护和水土保持工作有序、有效进行,减少施工过程对周围环境造成的不利影响。

9.3 环境保护和水土保持工作的指导思想

借鉴环境管理体系ISO1400系列标准的先进思想和科学方法,编制与施工运作程序相吻合、满足环境主管部门要求、便于业主管理的施工现场环境保护措施,将环境保护工作规范、系统地贯穿施工的全过程,使施工期的环境影响达到相关环境法规、标准的要求。

环境保护、水土保持工作原则见下表

环境保护、水土保持工作原则

序号

工作原则

原则具体内容

1

依法行事

遵守国家有关环境保护的法律、法规和规章,严格执行ISO14000《环境保护体系》,并按招标文件规定,做好环境保护和水土保持工作,按受国家和地方政府对环境保护和水土保持的监督检查。

2

三同时

工程施工中,认真贯彻环境保护、水土保持工作同正式工程同时设计、同时施工、同时验交。

3

同一尺度

把环境保护和水土保持工作与工程质量、安全、进度放在同等位置管理;环保水保工程质量标准同工程质量标准放在同一尺度来验收。

4

一把手负责

由项目经理担任环保水保领导小组组长。作为环境保护和水土保持的第一管理者,对环境保护和水土保持工作负总责。

5

预案在先

工程开工前,预先制定环境保护和水土保持方案,报经当地环境保护和水土保持管理部门批准,并报建设单位、监理单位核备。

9.4 环境保护适用的环境法规、标准

Ø         《中华人民共和国环境保护法》(198912)

Ø         《中华人民共和国噪声污染防治法》(199610)

Ø         《中华人民共和国水污染防治法》(198412)

Ø         《中华人民共和国大气污染防治法》(19886)

Ø         《中华人民共和国固体废物污染环境防治法》(19964)

Ø         《建设项目环境保护管理条例》(199811)

Ø         《工业企业噪声卫生标准》

Ø         《中华人民共和国海洋环境保护法》(199912月修订)

9.5 环境保护工作的目标

在施工临时设施的规划时,对临时设施的选址、建设等进行严格的环境影响评估,并采取有效的环境保护措施,避免造成环境破坏;在工程施工期间,对噪声、振动、废水、废气和固体废弃物进行全面控制,对运输作业机械设备进行严格的管理与控制,切实做好施工区域的环境保护工作,同时满足国家及工程所在地方政府主管部门颁布的法律、法规和规范性文件规定的数值。

9.6 环境保护工作内容

9.6.1 施工准备阶段

Ø         成立环境管理领导小组,负责整个施工阶段的环境保护工作。明确各级、各部门在施工期环境保护工作中的职责分工,建立、健全施工期环境管理体系和各项环境管理规章制度,详见环境保护和水土保持管理体系图

Ø         环保体系图

Ø         核实、确定施工影响范围内的环境敏感点和环境现状与特点,施工过程重大环境因素。

Ø         明确施工范围内各施工阶段应遵循的环保法律、法规和标准要求。

Ø         制订培训计划,建立培训、考核程序,定期对直接参与环境管理的人员进行环境保护专业知识培训,对各层次工作人员进行必要的环境保护知识培训,对关键岗位员工进行岗位操作规程、能力和环境知识的专门培训,新工进场和人员转岗进行相关的环境保护培训和教育。

Ø         在《施工组织设计》和分阶段《施工方案》中编制相应的环境保护工作内容,工作方案通过环境审核后实施。

Ø         在《施工计划》中安排环境保护的具体工作任务,包括方案、措施、设施、工艺、设计、培训、监测、检查等。

Ø         做好施工现场开工前的环境保护准备工作,对开工前必须完成的环保工作列出明细表,明确要求,逐项完成。

9.6.2 施工阶段

Ø         指定专人负责施工现场和施工活动的环境保护工作,完成施工环境保护设计方案和环境保护工作方案中的各项工作。

Ø         将环境保护工作和责任落实到岗位、个人,日常施工中随时检查,出现问题及时纠正。

Ø         根据不同的施工阶段及时调整环境保护工作内容,保证工作质量。

Ø         安全质量部每周对环境保护工作进行一次例行检查,并记录检查结果。

Ø         指定专人负责应急计划的执行,环境管理领导小组每季度进行一次应急计划落实情况的检查工作,一旦发生事故或紧急状态时,积极处理并及时通知业主。

Ø         在事故或紧急状态发生后,组织有关人员及时对事故或紧急状态发生原因进行分析,编写事故或紧急状态分析报告,并根据分析报告制订减少和预防环境影响的措施,报送业主批准后组织实施。同时,根据事故或紧急状态发生后,内、外部条件的变化,对有关的应急计划进行评审、修订。施工期环境保护工作内容见下表

  施工期环境保护工作内容汇总表

施工阶段

环保工作内容

准备阶段

建立机构、配备人员、明确职责

建立环境管理体系和各项环境管理制度

核实环境敏感点和施工区域环境特点,确定重大环境因素和法规等要求

对相关人员进行环保培训

编制施工组织设计中的环境保护工作方案

审核环境保护工作方案

按照环境保护工作方案进行施工现场准备

施工阶段

建立环境保护责任保证体系

按照环境保护工作方案开展环境保护工作

发现方案不适用时找出原因并及时申请变更

每周进行一次环境保护检查、定期巡查施工区域的环境

每年进行一次内部环境保护工作总结,全面审核及时纠正施工中出现的环境问题

申投诉处理、污染事故处理

不符合纠正和持续改进

竣工

清场、恢复,环境保护工作总结

9.7 环境保护组织机构

Ø         为保证环保措施的顺利实施,及时掌握现场实施情况,我们拟建立环境保护管理机构(环保小组)。对全体施工人员进行环境保护教育,使全员树立环境保护意识,养成自觉执行环境保护措施的良好习惯,确保在整个施工过程期间不发生环境保护违例现象,做到规范作业,文明施工。

Ø         项目经理部由副经理胡风明分管环境保护工作,制定相应的环境保护责任制,并与经济效益挂钩,和各施工队队长具体负责实施环境保护措施。了解收集各种环境保护信息和数据,经常加强与当地环境保护监测部门的联系,必要时邀请其来现场监督指导工作,各部门积极协作,确保环境保护措施在工程实施期间得到全面的落实和完善。此外我们还将建立完善监督体系。在项目经理部设置投诉电话,自觉地接受社会监督。

9.8 环境保护措施

9.8.1 环保水保措施规划

Ø         上场后先核实、确定施工范围内的环境敏感点,施工过程的重大环境影响因素。明确施工范围内各施工阶段应遵循的环保法律、法规、标准和要求。其次,在编制施工组织设计和分阶段施工方案时有相应的施工区和生活区环境保护措施规划。主要包括:施工场地开挖的边坡保护和水土流失防治措施;防止饮用水污染措施;施工活动中的噪声、粉尘、废气、废水和废油的治理措施;施工区和生活区卫生设施以及垃圾的治理措施。

Ø         施工计划中安排环境保护的具体工作任务,包括方案、措施、设施、工艺、设计、培训、监测、检查等项目,计算环境保护工作量并做出经费预算。最后,做好施工现场开工前的环保准备工作,对开工前必须完成的环保工作列出明细表,明确要求。在开工前完成工地排水和废水处理设施的建设,在生活营地设置污水处理系统,保证工地废水处理设施在整个施工过程的有效性,做到现场无积水、排水不外溢、不堵塞、水质达标。

Ø         建立严格的环境保护和水土保持管理体系。

9.8.2 环境保护、水土保持制度

建立、健全施工过程中的环境管理体系和各项环境管理规章制度。运用技术的、管理的手段及其它制度措施,对污染源进行监督管理,控制污染物的排放量,改善环境质量。

9.8.2.1 环保水保管理制度

建立环保、水保管理制度。管理制度的内容有:

Ø         组织对污染源进行调查,弄清和掌握污染状况,建立污染源档案,定期开展环境监测。

Ø         编制环境保护的规划和计划,纳入施工生产中。

Ø         制定符合环保要求并便于考核的污染物排放指标、环境设施运转指标、绿化指标等,与施工生产一样考核。

Ø         加大对环保的投资,对污染源的治理从资金上给予保证。

Ø         加强环保管理,采用防治污染的新工艺、新技术、新设备。

Ø         开展绿化工作,及时恢复已完工程的植被,控制新污染源。

Ø         加强环境检测,对污染物的排放要定期进行检测,确保污染物排放达标。

Ø         经常检查环境保护工作,开展环保教育和技术培训,将环境保护纳入劳动竞赛活动中,推动环境保护工作。

9.8.2.2 环保水保责任制度

Ø         建立环保、水保责任制度。明确各级、各部门在环保水保工作中的职责分工,形成环保水保工作的责任体系。

9.8.2.3 环保水保检查制度

Ø         建立环境保护检查制度。环保工作的检查由项目经理部安全环保部牵头实施,由工程部、材料设备部、主管劳动卫生监测的人员配合。检查要明确检查的内容,检查方法、检查周期频次及检查人员,检查要有记录、有总结,有污染物超标排放的限定整改措施和跟踪整改报告。

Ø         环境保护检查制度见下表

环境保护检查制度表

检查项目

检查内容

检查方法

检查频率

检查人员

大气环境

粉尘的浓度及含量是否超标

仪器检测

每周检测

劳动卫生、检测人员

固体废弃物

施工、生活垃圾是否固定分类存放

观测

每周一次

环保管理人员

废水排放

是否达到级水质排放标准

水质量分析仪器检测

每周一次

试验人员

噪声与振动

声级是否超标

仪器检测

每工班一次

劳动卫生、检测人员

饮用水

水质是否达到饮用水标准

送地方防疫部门检测

每月一次

劳动卫生

检测人员

植被绿化

已完工的工程是否恢复植被

观测

每一单项工程完工后

工程技术、

环境保护人员

Ø         本合同段主要为芳村溪、东案溪及沿线水网、支流的水环境保护。

9.8.3 水环境的保护措施

9.8.3.1 污染源及影响

Ø         污染源:水环境污染的污染源主要为施工泥浆水、设备油污、车辆冲洗水、施工人员生活污水等。

Ø         影响:水环境污染的影响主要表现为污染受纳水体、破坏水质、破坏施工现场的水环境,

9.8.3.2 水环境的保护措施

Ø         废水排放严格执行各项排放标准,废水排入自然水体时悬浮物(SS)严格执行《污水综合排放标准》(GB8978-1996)的二级标准(150mg/L)。

Ø         在开工前完成工地排水和废水处理设施的建设,在生活营地设置污水处理系统,并配备临时的生活污水汇集设施,防止污水直接排入溪河及沿线水网、支流或其他沟渠;保证工地排水和废水处理设施在整个施工过程的有效性,做到现场无积水、排水不外溢、不堵塞、水质达标。

Ø         桩基施工泥浆沉淀池,并用泥浆运输车将泥浆运至衢州市环保部门指定地点。

Ø         将工地生活区的生活垃圾、工程废料及废油分类堆放,将建筑垃圾等每天收集,并及时集运至当地环保部门指定的地点,避免造成污染。

Ø         对有害物质和施工废水进行处理,严禁直接排放。

Ø         优先安排电动机械施工,对柴油机械安装防漏油设施,对机壳进行覆盖围护,避免漏油污染。

9.8.4 大气环境的保护措施

8.8.4.1 污染源及其影响

Ø         污染源:大气环境的污染源主要为车辆、燃油机械施工、生活营地炉灶等。

Ø         影响:大气环境污染的影响主要表现为扬尘、粉尘、废气。

9.8.4.2 大气环境的保护措施

Ø         对易产生粉尘、扬尘的作业过程,制定操作规程和洒水降尘制度,保持湿度、控制扬尘。

Ø         严禁在施工现场焚烧任何废弃物和会产生有毒有害气体、烟尘、臭气的物质等。

Ø         水泥等易飞扬细颗粒散体物料在平台上建库存放,散装物料露天堆放场进行覆盖。

Ø         对进出施工营地的施工便道,定期压实地面和洒水,减少灰尘对周围环境的污染。

Ø         生活营地使用清洁能源,炉灶符合烟尘排放标准。

8.8.5 噪声环境的保护措施

8.8.5.1 污染源及其影响

Ø         污染源:噪声环境的污染源主要为施工期间施工机械、施工活动、运输车辆造成的噪音。

Ø         影响:噪声环境的影响主要表现在对居民区和企事业单位、参建职工的生产活动等造成噪音污染。

9.8.5.2 噪声环境的保护措施

Ø         严格执行《工业企业噪声卫生标准》,控制和降低施工机械和运输车辆造成的噪音污染。

Ø         施工组织采用两班制或三班制作业,使工人每工作日实际接触噪音的时间符合国家卫生部和劳动总局颁发的允许工人日接触噪音时间标准的规定。

Ø         设备选型优先考虑低噪声产品,机械设备合理布置,正确安装、固定,减少阻力及冲击振动。

Ø         采用低噪音的施工工艺和方法。

Ø         出入辅助施工区域的机械、车辆做到不鸣笛,不急刹车;加强设备维修,定时保养润滑,以避免或减少噪音。

8.8.6 振动环境的保护措施

8.8.6.1 污染源及其影响

Ø         污染源:振动环境的振动源主要有钻机作业、震动沉桩等施工活动。

Ø         影响:振动环境污染的主要表现为对生产活动所造成影响。

8.8.6.2 振动环境的保护措施

Ø         其控制措施与噪声污染防治基本相同。

9.8.7 固体废弃物

9.8.7.1 污染源及其影响

Ø         污染源:固体废弃物的污染源主要有建筑废料、生活垃圾。

Ø         固体废弃物的影响:固体废弃物的影响主要包括对环境卫生等方面的影响。

9.8.7.2 固体废弃物的控制措施

Ø         制定废渣等固体废弃物的处理、处置方案,及时清运,建立登记制度,防止中途倾倒事件发生并做到运输途中不撒落。

Ø         剩余料具、包装及时回收、清退。对可再利用的废弃物尽量回收利用。各类垃圾及时清扫、清运,不随意倾倒,每班清扫、每日清运。

Ø         施工现场无废弃砂浆和混凝土,运输道路和操作面落地料及时清扫,砂浆、混凝土倒运时采取防落措施,对于固定废弃物每天进行清理,并运输至集中地点,然后定期清运至指定地点。

Ø         教育施工人员养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁。

Ø         严禁垃圾乱倒、乱卸。施工营地设垃圾站,各类生活垃圾按规定集中收集,及时清运。

9.8.8 水土保持措施

9.8.8.1 水土保持方案

Ø         标段工程上场后,对水土保持工作将做全面规划,综合治理。会同监理工程师及时与当地水土保持机构取得联系,遵守有关水土保持的法规,从组织管理、水土保持等多方面采取一切合理措施,做好水土保持工作。

9.8.8.2 水土保持措施

Ø         尽可能做到路基土石方基本平衡,尽量减少取弃土占地及污染周边环境。

Ø         路基工程尽可能以挡护工程收坡,避免破坏天然植被,防止水土流失。

Ø         路基排水设施设置于地质稳定、地形平缓地段,并以最短路径排至天然沟槽,避免造成人为冲刷而破坏天然平衡。

Ø         充分考虑集中取弃土,取土场在施工结束后进行绿化或返还地方用地;弃土不占压天然沟槽,避免引起不良冲刷和水土流失。

Ø         路基开挖地段,选择对地形、地貌和植被影响小的施工方法。边坡挖成后,及时做好防护工程,防止水土流失,减少植被破坏。

Ø         山地、台塬切坡时尽量采用机械作业;筑好挡土墙后再切坡,防止弃碴毁坏河道、农田和造成水土流失。

Ø         弃土本着高土高弃、低土低弃、劣土废弃、优土还田的原则。合理确定弃土堆位置与高度,尽量考虑移挖作填,防止水土流失、淤塞排灌沟渠。

Ø         取土场取土后恢复植被、弃碴场设置挡墙、护坡等适宜的防护工程,防止雨水冲刷,给当地环境造成影响。

Ø         为防止水土流失,对路基边坡均根据不同情况采取相应的防护措施。

Ø         对桥涵基础的开挖土方按规定弃置,并采取必要的措施防止弃土流失。

Ø         对隧道洞门做好处理,防止造成水土流失。

Ø         对桥梁施工采用的土石围堰在施工完毕后及时清除出河道,避免淤积河道。

9.9环境保护奖罚制度

Ø         各项措施的贯彻落实要以严格的制度来保证,为此我们将建立严格的配套奖罚制度,以经济杠杆来保证各项环境保护措施的落实到位,最终实现对施工区域的环境保护目标,确保施工区域的环境不受施工生产活动的影响而破坏。

章  其他保证措施

10.1 缺陷责任期的保证措施

Ø         工程完工后,成立由总工程师任组长,技术干部及有关人员组成的工程竣工维护组,负责缺陷责任期内对工程的维护工作。

Ø         缺陷责任期内,维护组定期对所建工程进行全面、仔细的组织检查,对出现的工程缺陷登记清楚,分析缘由,及时向相关单位上报缺陷数量、缺陷范围、缺陷责任及原因等,并立即组织维修。

Ø         缺陷责任期内工程的维护,服从相关单位的安全管理,在不影响正常使用的情况下进行,确定需要中断运行时必须在相关单位同意下才可进行。

Ø         各项缺陷修复均符合规范要求并取得监理工程师和相关单位认可。

Ø         缺陷责任期内,维护组保证管段排水畅通、路面洁净,各种设施齐全无损害,行车标志醒目无毁坏。

10.2 文物保护措施

Ø         成立文物保护领导小组(隶属项目经理部综合办公室),与当地和上级文物主管部门保持密切联系,在文物主管部门的指导下,开展文物保护工作。

Ø         加强对干部、职工文物保护教育,增强全员的文物保护意识,提高文物保护的主动性。营造文物保护责无旁贷的氛围,并建立奖惩制度。

Ø         本着既对工程建设负责又对文物保护负责的原则,施工中,发现有历史文物、古墓葬、古生物化石及矿藏等,立即停工,及时向当地政府、文物及有关管理部门报告并办理有关手续。

Ø         采取严密的专人看守与保护现场措施,绝不允许人员移动及损坏任何这类物品。

Ø         配合文物管理部门做好必要的其它保护,并将对文物遗迹的各类现场保护情况及时书面报告建设单位。

10.3 劳动卫生保证措施

10.3.1 工作目标

Ø         贯彻国家、浙江省劳动卫生部门劳动卫生管理条例精神,落实各项劳动卫生保障措施;杜绝传染病、地方病的发生及流行,保障施工人员的身体健康,保证施工顺利进行;隧道施工氧气含量每立方米不小于20%,粉尘浓度控制在每立方米2mg以下,其他有害气体浓度控制在有关法规的要求以内;改善作业环境,降低员工劳动强度,把职业病控制在最低限度。

10.3.2 劳动保护措施

10.3.2.1 重视劳动保护工作

Ø         施工中,加强行政管理,搞好劳动保护工作。建立工作时间的限制和休息时间,规定休假制度,从时间角度保护劳动者的安全和健康。

Ø         采取各项劳动安全与卫生措施,从作业场所、环境条件保护劳动者安全和健康。

Ø         对女职工的劳动保护和禁止使用未成年人的保护,从生理方面保护劳动者的安全和健康。

Ø         施工前与施工技术人员密切联系,使施工组织措施符合劳动卫生保障要求。

Ø         合理组织劳动力,严格按照劳动定额设计组织施工。在实际施工中,由劳动卫生保障中心负责劳动卫生保障工作的监督与落实,必须强化管理,保证施工人员的身体健康,保障施工顺利完成。

10.3.2.2 劳动保护用品配备

Ø         视施工需要、施工场所中危害因素和劳动安全与卫生的要求,合理配备足够、齐全的劳保防护用品。

Ø         选择齐全防护用品,如安全帽、安全带、雨衣、雨靴、手套、防护口罩、面罩等,既要使用方便,又要对危害和危险具有较好的防护效果。

Ø         选购防护用品符合国家标准,并且保证质量,选购时应审核其产品的生产许可证,产品合格证,安全鉴定证。在使用前进行质量检查,不合格的及时更换。

10.3.2.3 正确使用劳动保护用品

Ø         建立劳动保护用品正确使用管理规定,所有人员进入施工现场必须接受检查,检查内容主要是:是否穿戴劳动保护用品、穿戴是否正确,是否穿戴足够防护用品。

Ø         按规定正确使用防护用品,熟悉、掌握防护用品的使用方法,上岗前必须按规定穿戴,正确发挥防护用品的作用,避免或减少伤害事故的发生。

10.3.2.4 完善劳动安全卫生设施

Ø         施工现场由于机械震动多,噪声大,在水泥装卸、搅拌及电焊中,工人常接触、吸入大量粉尘,易引起矽肺、职业性皮肤病、职业性耳聋、震动病等。在施工中主要采取完善劳动安全卫生设施等预防措施。

Ø         正确使用防护用品,在有毒或粉尘多的地方,作业人员要戴防毒、防尘口罩。

Ø         改变施工工艺,减少生产性粉尘。采用无噪声或低噪声的工艺和设备替代高噪声的工艺和设备,解决施工过程中产生的噪声污染问题。

Ø         改善作业环境,对产生有毒气体和粉尘的场所,设置除尘设备及消毒设施,增加通风换气装置和采光照明设施。

Ø         取消和减少手持震动机械,操作时使用防震垫、防震手套。

Ø         电、气焊作业尽量实行隔离作业,电焊工必须戴专用的防护用品。

Ø         在施工、生活区域内设置标志、信号和防护装置,在坑、洞、沟等设置防护装置。在经常过往的地点,设置通道、便桥,安装防护设施和照明设施。

Ø         机电设备安装防护装置和漏电保护装置,在运转机械上设置安全启动和迅速停车装置,在高空作业时,为防止落物伤人、坠落摔伤设置工具箱和防护网等。

10.3.2.5 卫生勘察

Ø         组织专职人员进行现场卫生勘察,收集气象水文资料、传染病、地方病的流行分布等情况,对水质净化、预防控制疾病提出切实可行的对策。

10.3.2.6 健康教育

Ø         进驻施工现场前,对全体施工人员进行健康教育。开设职工健康教育课,以《卫生防病知识健康教育手册》为培训教材并做到人手一册,使每个人都了解当地的地理、气候特点、施工环境对人体健康的影响,熟悉常见病的特点及预防措施,积极宣传防寒保暖和各项活动时的卫生要求。

Ø         进驻施工现场后,以黑板报等多种形式进行进一步健康宣传教育,向广大施工人员宣传各类疾病的生理反应和临床表现和鉴别诊断要点,积极采取防治措施,防止贻误病情。加强公共卫生和个人卫生宣传,做好卫生防病工作。

10.3.2.7 降低劳动强度

Ø         据国家规定,每人每日工作时间不超过8小时。施工作业尽量采取机械化,体力劳动强度保持在中等强度以下。如必须从事强度较大的体力劳动,则缩短一次持续劳动时间,增加劳动休息的交替次数。

10.3.2.8 实行劳逸结合

Ø         施工现场由于工序施工、工作条件及特殊性需要,工作日不受固定工作时间限制,采用无定时工作日工作。因此要合理安排职工的工作时间和休息时间,做到有劳有逸,劳逸结合。

Ø         加强施工生产的计划性,根据本施工组织方案,制定更加合理的劳动组织,充分利用工作时间,提高工作效率。如工序需要延长工作时间,采取部分职工轮岗休息方式。严格控制加班加点,避免长时间延长工作时间。让职工经过必要、充分的休息,再进行更好地工作。

10.3.2.9 职业危害因素监测

Ø         对施工中可能产生粉尘、有害气体、噪音等职业危害因素的场所予以监测,建立完整的监测技术档案,对作业场所的职业危害程度进行分级。对作业场所有害物质的浓度或含量超过规定允许标准时,提出降低有害物质的浓度或含量的技术方法、措施、方案,在治理过程中进行技术指导。使施工作业场所的有害物质的浓度或含量始终处于允许范围和受控状态。

10.3.2.10 定期体检

Ø         对所有上场人员进行体检,并对施工人员建立健康档案,实行全程动态健康监护。施工中严密监测各种传染病,及时采取预防、治疗措施。

10.3.3 医疗卫生保护措施

10.3.3.1 卫生防病措施

Ø         对施工地段进行卫生学勘察,对该地区传染病、地方病的流行分布,传播途径,病媒生物,进行全面细致的了解,并提供可行的保障措施。

Ø         积极与当地上一级卫生防疫部门协调沟通,接受其卫生防病工作指导,注意当地疫情情况。

Ø         工中体检时,严密监测,防止肝炎、结核等传染病的发生。及时发现,及早处置。

Ø         始终采取必要的预防措施,保护雇佣于现场的所有职工与劳工免受病虫害侵袭,并减少对健康的威胁以及由此造成的普遍危害。遵守当地卫生当局的所有规章并安排使用经批准使用的杀虫剂对建于现场的所有房屋进行彻底的喷洒,此类处理每年至少进行一次或按卫生局的要求进行。

10.3.3.2 疫情报告制度

Ø         建立重大疫情的报告制度。按照《中华人民共和国传染病防治法》和《中华人民共和国国内交通检疫条例》及《国家鼠疫控制应急预案》的有关规定,在突发疫情时,及时上报国家卫生主管部门和地方卫生主管部门,当发生任何传染性疾病时,遵守并执行国家或当地医疗或卫生部门为处理及消灭此类传染病所制定的有关规章、指令和要求。

10.3.3.3 食品卫生管理措施

Ø         保证所用食品及饮水符合卫生防疫要求。防止食物中毒。

Ø         重视食品的运输、贮存、保管,防止食品污染、冻害、腐烂变质。

Ø         采用合理的烹饪方法。配备食品加热设备。

Ø         配备消毒设施。做到饭菜热熟,尽量采用减少营养素损失的烹饪方法。

10.3.3.4 生活区卫生措施

Ø         职工宿舍:项目经理部及各施工队营地,配备防暑降温及取暖措施。宿舍内定期撒药灭跳蚤、蚊虫。定期投放毒铒灭鼠。项目经理部相关部门定期进行宿舍卫生检查。

Ø         饮水:饮用水源须进行水质检验,感官理化、微生物各项指标符合饮用水要求方可饮用。采用热水器加热,保证人员饮用水烧开热饮。严禁饮用生水。

Ø         食堂:严格按照《食品卫生法》设计符合要求的职工食堂,食品制作保证饭菜做熟,营养合理。食品制作人员必须进行培训,了解食品制作的特点和要求。严格实行食品卫生监督和管理。

Ø         生活垃圾:严禁随地丢弃生活垃圾。生活垃圾需有封闭式容器收集,可降解废弃物在距离食堂宿舍较远的距离处随时掩埋,不可降解的废弃物集中收集,运至当地环保部门指定垃圾处理地点统一处理。医疗垃圾单独处理。

Ø         洗澡间:设置有取暖设施的洗澡间,配备淋浴设备、盥洗设备和洗涤设备,保持个人卫生。洗澡间设更衣室及存衣箱,配备工作服的洗涤、干燥、消毒设备

10.3.4 职业病防治措施

10.3.4.1 预防及监测

Ø         存在、使用放射性、高毒的仪器设备或化学品根据有关规定通过企业社会职能管理部门向地方政府卫生部门申报,实行特殊管理。

Ø         项目经理部负责将工作过程中存在或可能存在的职业病危害及其后果、职业病防护设施和职业病待遇等如实告知劳动者。劳动者调动工作岗位,接触的职业病危害因素改变时,重新或补充订立劳动合同。

Ø         采取有效的综合防护措施降低作业场所职业病危害因素的浓度或强度,使之符合国家职业卫生标准;对职业病防护设施定期进行维护和检修,明确管理责任人,确保正常运转。

Ø         任何单位和个人不得将生产过程中可能产生职业病危害因素的设备或工程(包括工程的部分作业环节)转移给不具备有效职业病防护条件的单位或个人。

Ø         优先采用有利于防治职业病和保护劳动者健康的新技术、新工艺、新材料,逐步替代职业病危害严重的技术、工艺、材料。任何单位和个人不得使用国家明令禁止使用的可能产生职业病危害的设备或材料。

10.3.4.2 防治措施

Ø         矽肺病是一种职业病,对人体健康危害性较大,它主要是由于施工人员在有害气体和粉尘较大的工作环境中从事长期或经常性工作造成的。目前隧道中产生粉尘及有害气体的主要施工过程为凿岩、放炮、喷射砼施工等。针对上述原因,为保证工作人员的身体健康,特制定措施如下:

ü         施工通风符合现行隧道设计和施工规范的要求。

ü         洞口安设通风机,通风机功率经严格计算,确保洞内空气换气量。

ü         隧道内空气成份进行取样检验、分析。洞内空气有害气体含量不超过国家卫生标准要求:具体为每立方米空气中含有10%以上的游离二氧化硅的粉尘控制在2mg以下;一氧化碳不大于30mgm3,在特殊情况下,施工人员进行作业时浓度最高可为100mg /m3以内,但工作时间不超过30min。二氧化碳,按体积计不大于0.5%。氮氧化合物(换算成NO2)为5mg/m3以下。

ü         隧道放炮后,进行喷雾洒水,并进行机械通风。为加强排烟效果、减少排烟时间。

ü         为减少出碴时粉尘,出碴前对碴体进行淋水。

ü         喷射砼时采用湿喷工艺,以减少粉尘的产生。钻孔均采用湿式钻孔法,禁止采用干式钻孔作业方式施工。

ü         所有进洞人员均配备防尘口罩。

10.4 冬、雨、夜、台风施工措施

由于1B合同段工程根据总体工期安排跨越三个年度,即经过二个雨季、二个冬季。因此如何采取措施安排好冬、雨季施工,减少冬、雨季对工程的影响,相对延长有效的施工时间至为重要,为此,我们在冬、雨季施工期间做如下安排。

10.4.1 冬季安排与措施

10.4.1.1 冬季施工安排

Ø         根据设计提供的气象参考资料,结合本工程工期安排的实际情况,原则上冬季主体工程正常安排施工,但如混凝土圬工等项目受气温影响较大,则在征得监理工程师的同意后可安排冬季施工,采用符合规定的施工方法和技术措施以确保施工质量。

Ø         根据总体工程进度安排,部分混凝土工程(如预制梁板)在冬季时须进行施工,为保证质量,选用硅酸盐水泥,混凝土浇筑尽量选择白天气温较高时施工。当气温太低时,混凝土拌和必须使用热水,水温以4050℃为宜。并按规范掺加减水剂、防冻剂等,以增强混凝土的抗冻能力。尽量减少混凝土运输距离,且运输过程中采取保温措施,以保证混凝土的入模温度。混凝土拆模后覆盖蓬布养护;梁板则采用蒸汽养护。

Ø         在冬季时应备齐各类防冻、取暖的劳保用品物资,作好防火工作,机械车辆要掺加防冻液,要防滑保安全,水管等采取覆土封盖。总之要采取一切必要措施确保人员、设备以及工程成品、半成品安全越冬。

10.4.1.2 冬季措施

10.4.1.2.1 冬季施工测温与保温措施

Ø         施工现场在入冬前建立测温组织,每日对大气温度、混凝土温度、砂浆温度进行观测。项目技术负责人负责本工程的测温工作,并派专人测温。专职测温人员要认真负责,测试数据真实可靠。

Ø         测温时间和所测温度值详细记录,整理归档。每天、每施工段停止测温后,由技术员审阅测温记录签字后交技术负责人审查。技术员定期将测温记录归入档案,以备存查。

Ø         测温人员保持与供热、保温人员联系,如发现供热故障或保温措施不当使温度急剧变化或降温过快等情况,立即向技术负责人报告进行处理。

Ø         水源及消火栓提前做好保温工作,防止受冻;暂设工程的水管、供热管在入冬前做好保温维持工作,保证冬季施工时能正常供水供热。

Ø         搅拌机棚、水泵房、操作棚搭设好暖棚,准备好必要的取暖设备。

Ø         保温材料进场后,合理堆放苔盖。周转使用的材料每次使用时及时整理凉晒。

10.4.1.2.2 冬季施工外加剂的试验与管理措施

Ø         冬季施工的外加剂,其技术指标必须符合相应的质量标准,并由产品合格证。并补做试验,确认合格后方准使用。

Ø         新品种外加剂,应做掺外加剂混凝土和空白混凝土强度对比试验及其它有关外加剂性能的对比试验。

Ø         冬季搅拌混凝土和砂浆使用的外加剂配置与掺加设专人负责,认真做好记录。

10.4.1.2.3 冬季混凝土质量保证措施

Ø         混凝土搅拌用水的加热温度控制在60~80度之间。温度超过80度的水避免与水泥直接接触。

Ø         混凝土的出机温度一般不低于20度。并根据其运输方式和运输距离予以调整。

Ø         外加剂的掺量按规范要求严格控制。

Ø         混凝土未达到受冻临界强度前不得拆除保温设施。施工员根据试验结果填写混凝土拆模申请,报项目技术负责人批准,否则不准拆模。重点部位及特殊要求的部位进行拆模强度验算。

10.4.1.2.4 冬季钢筋质量保证措施

Ø         从事钢筋焊接施工的焊工必须持有上岗证,才能上岗操作。

Ø         雨天、雪天不得在现场进行施焊,必须焊接时,采取有效遮蔽措施。焊后未冷却的接头避免碰到冰雪。

Ø         当温度低于-10度时,不安排焊接作业。

10.4.2 雨季施工安排

Ø         视实际的天气情况,可安排受雨天影响较小的项目充分利用雨季中的间歇时间组织施工,做到科学、合理地安排和组织施工生产,尽可能地提高工效。

Ø         桥梁水中墩安排在旱季施工,其它安排在雨季施工的墩台,进度适当放缓。

Ø         桥涵施工时,准备充足的的抽排水设备,基坑开挖后要及时组织施工,同时坑外设拦水设施,确保基坑不受水浸泡。钢筋加工存放场搭设防雨棚,以免钢筋淋雨。

10.4.3 雨季施工措施

Ø         加强组织领导,有针对性的进行抗洪、防汛安全教育,提高广大职工的抗洪防汛意识和警觉性。

Ø         在雨季、汛期到来之前,开展抗洪防汛大检查,重点检查抗洪防汛方案是否可行,职工住房环境、设备停放地点、材料储存场所等是否安全可靠,排水、防水设施是否齐备等。并认真执行雨季、雨后两检查制度。

Ø         积极与当地气象局联系,及时收集气象信息,并向各施工队发布信息。

Ø         项目经理部成立防汛抗洪领导小组,在雨季、汛期,各施工队在项目经理部统一领导下,组成应急突击队,明确责任,落实到人。

Ø         坚持值班制度,遇有险情及时组织力量抢修,并及时与当地政府取得联系。

Ø         汛期加强与其它兄弟单位的联系,互相配合,相互支持。

Ø         对施工现场及构件生产基地,根据地形对场地排水系统进行合理布置,以保证水流畅通,不积水,并防止四周水倒流进入场内。

Ø         施工现场主要运输道路路基碾压坚实,做好硬化处理及满足排水要求,保证雨后正常交通。

Ø         防汛器材、工程防雨材料、防护用品及抽排水设备准备齐全。

Ø         机电设备的电闸箱采取防雨、防潮等措施,并安装好接地保护装置。

Ø         对大型机械设备进行全面检查,使其符合规程要求。

Ø         对不宜遭受雨淋的原材料、半成品采取保护措施。

Ø         专人负责已施工段及现场设施的防护,发现问题及时解决,减少对施工的影响。

10.4.4 农忙季节施工安排

由于本合同工程根据总体工期安排跨越春种秋收五个农忙季节,因此如何采取措施安排好春节和农忙季节施工,减少农忙季节对工程的影响,保证合理、足够数量的劳动力投入,相对延长有效的施工时间至为重要。

10.4.4.2 采取的措施

Ø         加强组织领导,有针对性的进行职工思想教育,提高广大职工的工期意识。

Ø         制定相关制度,保证正式职工在位率,特别是关键岗位,在此期间不能休假。

Ø         配属的劳务工采取短休和轮休,严格批假制度,保证满足施工需求。

Ø         合理配置劳力,按施工区段和作业工序进行必要的调整,提高劳动生产率。

Ø         积极与地方劳动部门联系,取得支持,保证劳动力来源。

Ø         采取必要的经济手段,提高相应待遇,最大限度地提高在位率。

Ø         在施工安排上,合理组织,科学安排,以机械作业为主,充分发挥机械效率。

Ø         节后和农忙后采取补救措施,及时增加投入,扩大生产,确保工期不滞后。

10.4.5 夜间施工措施

Ø         辐射强噪音和强振动的施工机械在夜间停止施工作业。

Ø         加强夜间检查力度,防止发生施工人员因疲劳而降低工程质量标准的现象。连续作业施工时要采取相关措施保证施工安全。

Ø         提前检查供电线路与备用电源状况,并与当地供电部门取得联系,保障现场照明充足。

Ø         提前检查维修施工设备与机具,确保夜间设备、机具运行状况良好。提前计划安排夜间施工组织、队伍,确保做到白班与夜班交替作业,避免疲劳与超负荷劳动造成安全、质量隐患。

Ø         提前计划安排夜间施工的现场安全防护、调度等人员值班计划,确保施工安全与行车安全。

10.5 文明施工措施

10.5.1 文明施工目标

Ø         施工过程中采取措施做到:工地现场施工材料堆放整齐,工地生活设施清洁文明,工地现场开展以创建文明工地为内容的思想政治工作,尊重当地的宗教信仰和民族习惯,实行工程项目全面标准化管理,创建文明工地。

10.5.2 文明施工的组织与管理

Ø         文明施工的组织与管理见下表

文明施工的组织与管理

措施

具体说明

组织和制度管理

成立以项目经理为组长的文明施工领导小组。对施工现场的文明施工进行指导、监督、检查,对违反文明施工的行为,有权责令限期整改、停工整顿和处罚。

施工队成立以队长为组长的施工现场文明施工领导小组,负责文明施工的现场管理工作,并结合实际制定文明施工管理细则。

建立收集文明施工的资料及其保存的措施

有关资料包括上级关于文明施工的标准、规定、法律法规等资料,施工组织设计中对文明施工的管理规定,各阶段施工现场文明施工的措施,文明施工自检资料,文明施工教育、培训、考核计划的资料,文明施工活动各项记录资料。

加强文明施工的宣传和教育

在坚持岗位练兵基础上,采取派出去、请进来、短期培训、上技术课、登黑板报、广播、看录象、看电视等方法狠抓教育工作。加强对临时工的岗前教育,专业管理人员熟悉掌握文明施工规定。

10.5.3 施工现场管理

Ø         从工程上场伊始,就把文明施工当作一件大事来抓,强化施工现场管理。施工场内的所有设施严格按施工现场平面布置图进行布置,做到图物相吻。同时根据工程进展,始终实行全面标准化管理。

Ø         建立文明施工责任区,划分区域,明确管理人,实行挂牌制,做到现场清洁整齐。

Ø         施工现场场地平整,道路坚实畅通,设置相应的安全防护设施和安全标志,周边设排水设施;人行通道的路径避开作业区,设置防护设施,保证行人安全。施工现场临时水电派专人管理,杜绝长流水、长明灯。

Ø         在施工操作地点和周围保持清洁整齐,做到活完脚下清,工完场地清,丢洒的砂浆、混凝土及时清除。

Ø         混凝土拌合站及砂石料场地表用混凝土硬化处理。

Ø         砂浆、混凝土在搅拌、运输、使用过程中,做到不洒、不漏。

Ø         施工现场严禁乱堆垃圾及余杂物。在适当的地点设置临时堆放点,并定期外运。并且采取遮盖防漏措施,运送途中不得遗撒。

Ø         针对施工现场情况设置宣传标语和黑板报,并适时更换内容,切实起到表扬先进、促进后进的作用。

10.5.4 现场机械管理

Ø         配备专职的设备管理员,负责现场的机械管理维修、保养、建立机械帐卡,严格执行机械操作规程。

Ø         保持机械状况的良好,机身清洁无灰尘。机械的标记、编号明显,安全装置可靠。

Ø         清洗机械排出的污水有排放措施,不得随地流淌。

Ø         在拌合站和使用的搅拌机、砂浆机等旁设有沉淀池,不得将污水直接排放。

Ø         装运建筑材料、土石方、建筑垃圾等车辆,采取覆盖措施,确保行驶途中不污染道路和环境。

10.5.5 现场物资管理

Ø         进场材料三证齐全,符合设计要求。

Ø         各种材料按平面布置图和不同的规格、型号、品种码放整齐,做到一头齐、一条线。

Ø         水泥库做到上不漏水、下不积水、满足防潮要求。水泥按品种、标号堆码成方,底层离地面高20cm,堆高不超过2m,离墙保持30cm的间隙,并做到先进先用,零星先用。及时清运水泥库内外散落水泥,水泥袋认真打包回收。

Ø         钢材、木材、模板及钢拱架等材料按品种、规格、型号堆放整齐。

Ø         砂石料等分别堆放见方,方便施工,并挂牌说明。

Ø         贵重物资、装备器材存放于库内,并专库专用,加设明显标志,建立严格的领退料手续。

10.5.6 施工营地及施工便道绿化

Ø         为更好地做好现场文明施工和营地建设,创造良好的生产和生活环境,在规划和准备各项大小临时工程时,积极做好绿化规划工作。

Ø         根据现场施工营地的规划和布置情况,做好施工营地的绿化。营地四周采用植树绿化的方式,营地内设置花坛和种草。

Ø         临时施工便道两侧在与当地绿化部门协商后,进行植树绿化,以使便道两侧形成绿化带。

10.5.7 现场消防、治安措施

Ø         严格贯彻谁施工、谁负责的原则,项目经理部建立专门的保卫机构,统一领导治安、安全环保工作。施工队建立、健全现场保卫组织或派专职保卫干部,在现场保卫机构的统一领导下,实行分片包干,协同作战。

Ø         在工程区域内所发生的各类案件,当事单位和个人及时报告现场保卫机构和衢州市公安局及其属地公安派出所,各施工队治保组予以积极配合,认真处理。

Ø         对施工现场的贵重物资、重要器材和大型设备,加强管理,严格有关制度,设置防护设施和报警设备,防止物资被哄抢、盗窃或破坏。

Ø         工地雷管、炸药集中存放,设置专门保安人员和报警装置,严格领取制度。

Ø         广泛开展法制宣传和四防教育,提高广大职工群众保卫工程建设和遵纪守法的自觉性。

Ø         经常开展以防火、防爆、防盗为中心的安全大检查,堵塞漏洞,发现隐患及时向施工队发隐患整改通知书,限期整改,一时整改不了的,采取临时措施,防止发生问题。

Ø         严格执行消防有关要求,按规定配备各种消防器材,并定期检查。

Ø         加强施工队伍的管理,对所有施工人员进行法制、规章制度、消防知识教育,对参加施工的民工进行审查、登记造册、申报临时户口、发工作证,方可上岗工作。对民工中可疑人员进行调查了解,做到心中有数,防止流窜犯、在逃犯等坏人混入施工队伍。

Ø         对管理不善、执法不严、防范措施不力而发生火灾、盗窃、破坏建设和设施等重大案件,影响工程建设以及隐瞒恶性事故不报的,追究单位主管负责人责任。

10.5.8桥涵文明施工措施

Ø         施工场地满足机械及人工施工的要求,施工人员及机械按规划的便道行驶。

Ø         严格按总平面布置图设置临时设施。做到布局合理,既有利于施工作业又确保安全。现场设置合理的排水设施,保持临时道路良好、路面平整、纵坡合理,晴雨畅通。施工场地平整夯实,排水畅通。

Ø         在工地设置鲜明周正的施工标志牌。

Ø         编制详细的施工用料计划,按计划进料,做到材料不积压,不退料,钢材、木材合理使用,长料不短用,优材不劣用。

Ø         建立工点负责人和技术负责人挂牌制度。施工现场设置鲜明周正的标志牌,标明责任划分(工程名称、施工单位、工点负责人、技术负责人、质检员、安全员)、形象进度(工程进度计划、工期安排、实际进度)及质量标准(路基压实度、最佳含水量、应达到的最佳密实度、工后沉降控制标准)。

Ø         严格按施工组织设计制定的土石方调配方案及运行道路施工。保证路基边坡整齐、平顺、宽度及高程符合设计要求。保持施工现场清洁、卫生良好。

Ø         在施工现场设置宣传板报、专栏。

10.6台风期施工措施

由于本项目可能受到台风的影响,因此在工程正式开工前,有项目部指定详尽的台风期的施工安排和科学的应急预案,确保台风期施工中的人员、设备和工程本身的安全。

本桥位在夏秋季节受台风影响,考虑施工设备的安全,拟建立气象水文观测站,并与当地气象水文观测站建立长久密切的联系,以便及时掌握气象水文变化情况,保证施工能在良好天气情况下进行。

生活区、物资存放及构件加工区沿码头岸线设置;修筑砖房,房顶采用水泥板,以防台风。房屋布置方向应避开海湾口方向,从而有利于避开风的影响

10.7工程施工应急措施

10.7.1一般情况的应急措施

施工中特别是施工前期,经常组织进行专门抢险培训和抢险演练,做到分工明确、责任到人,组织有力,行动迅速,遇险不慌不乱。应急预案试验或演练以后,若发现应急预案不能有效控制和避免事故的发生或扩大时及时修订。

备齐专门抢险设备物资,专人看管,定期检查,不得挪做他用。

在施工中出现事故征兆时,及时将人员和机械设备撤离到安全地带。

桥涵施工中如突遇停电,备用发电机立即投入使用,保证桥涵施工等设备的正常运转,确保施工安全。

雨期施工密切注意天气情况,及时和气象部门联系,做到洪水来前有充分准备,人员、机械设备、物资事前转移到安全地点。驻地、各工点排水系统完备,数量充足。洪水到来时应急领导小组成员24小时值班,调集临近工区人员组成抗洪抢险分队,全力以赴,加强抽排水,保护已完工程。

高坠事故发生后,立即对伤员进行现场急救,并在工地医院医务人员的陪护下,转到当地医院抢救,同时确认脚手架、防护网等设施安全状态,必要时进行加固处理。

发生险情和事故后,立即启动应急预案,现场报警人立即向应急指挥中心通报,指挥中心值班人立即向应急领导小组组长报告,同时现场设置警戒线,防止闲杂人员进入。

10.7.3通航安全管理措施

(1)提前向海事局办理好施工期间航行通告,特别是基础施工期间的航行通告。

(2)在海事局的监督管理下,在工地周围设置明显的导航标志。

(3)针对特殊船舶的通航,事先与港监部门共同协商,制定切实可行的特殊护航措施。

(4)重点抓好大风(台风)期间、大汛期间,能见度低以及夜间航行安全措施,加强值班工作,保证船舶航行安全。

10.7.4防台风及海上抢险措施

台风期的施工措施同前。

海上施工过程中,组建海上施工抢险救助队,配备各类抢险船只和具备专业知识的水手,并配备必要的抢险救助设备,实行24小时不间断巡逻,保证海上的施工安全。

10.7.5工程防护

高处露天作业及大型构件起重吊装时,应根据作业高度和现场风力的大小、对作业的影响程度,制定适于施工的风力标准。

桥梁施工前,应对施工现场、机具设备及安全防护设施等,进行全面检查,确认符合安全检查要求后方可施工。

高空作业使用的材料应堆放稳固,工具装入工具袋内,防止坠落伤人。所有进行高空作业的人员要佩戴安全帽、安全绳,重要部位设置防护网。

10.8 承包人对本项目成本控制和目标

10.8.1成本控制目

1、工程静态投资控制在投标报价概算之内,无建设投资超支。

2、按国家和交通部财务规章制度严格建设资金管理,无违规违纪行为;依法接受审计和监督检查。

3、确保工程销号时概算收支总额平衡,无重大外部遗留问题。

10.8.2成本控制措施

1、健全投资控制管理体系,实行总体控制,分类管理,贯彻专业负责制和岗位负责制。即专业工程师对本专业投资计量总量负责,项目经理领导下的施工技术部对标段投资计量总量负责。成本控制结构详见图。

2、严格成本管理,不进行转包和违规分包工程,以减少工程的非直接性费用支出。

3、材料采购进行集中批量采购配送,达到节能降耗、严格控制物资材料单价、定额,限额核算发料,使物资材料消耗成本控制在投标报价范围内,促进施工成本的降低。

4、物资消耗定额是经济核算的基础,也是物资计划编制及物资供应的依据。项目部资源保障部实行“总量控制,单项核算”。主要材料按消耗定额控制;地材按预算责任成本控制;二、三项料按金额控制。

5、依据信息化管理系统,实施动态库存管理,优化物资材料的采购、运输、收发、保管等环节,避免和减少二次倒运,节约物流费用。加强资金管理,减少资金占用成本,增加资金机会收益。

6、改进施工工艺,制订并贯彻节约材料的技术措施。减少流通费用,对重点可控费用限额管理。

7、熟悉研究合同条款,避免潜在法律风险及处理的特殊费用(如重大自然灾害补偿等);寻找潜在索赔项目,实现创收。

8、实行物资材料招投标,便于获取价格优势。通过集中配送,可实现各项目工程所需资源合理调配,避免重复采购造成积压。

9、按业主合同文件签定的工期提前完工,同时考虑到施工、安全、质量等因素均衡安排投资。

10.9 承包人对项目信息管理措施

1、组织机构及人员安排

项目经理部设置管理信息中心,在其他职能部门设立部门级项目兼职信息员,兼职信息员受部门领导和管理信息中心主任双重领导。

2、信息管理设备的配置

为保证信息管理的顺利实施,管理信息中心购置市面主流硬件设备,购置业主指定或认可的项目收集、整理的管理软件,确保信息流畅通无阻。

3、建立项目信息管理系统

以向业主提供项目有关信息的数据采集系统为核心建立信息系统”。建立项目管理系统、项目管理子系统两层系统。子系统负责现场施工记录、情况的收集、初步整理。项目系统负责汇总、整理,根据业主采集、管理系统的要求,按业主指定的数据格式向业主传送数据和信息,同时进行备份。部分子系统直接和业主有关部门接洽,将采集、整理的数据直接传输给业主。

信息管理系统构成图

4、建立现代化信息管理制度

(1)基本作业管理制度

分部工程完成3天内,按照档案管理办法规定要求,将各类施工记录、原始记录、照片、录像等资料编订成册,复制2份,提交监理、业主,并相应建立电子版本保存和提交业主。每天对数据进行安全备份。

(2)建立培训制度,提高信息管理水平

采取不间断培训计划,积极参加业主组织的管理系统培训,以适应信息知识的发展。并组织对项目部领导进行培训,主要侧重于建设信息管理系统的认识和现代项目管理的学习,以提高班子对信息管理的认识。对使用人员的培训,主要侧重于组织信息管理制度、计算机软硬件基础知识、业主指定软件公司的系统操作的培训。

5、建立规范的信息管理流程

(1)信息的采集

信息采集内容:反映工程现场施工情况的数码照片、数码录像;施工图纸的电子化;工程施工方案图纸;设计变更图纸;电子文档签章;人力、材料、机械设备、资金等资源统计;进度、投资等统计报表;安全质量保证资料;天气气象资料;沉降观测数据分析;其他项目需要信息管理所需要的资料。

采集手段和时效:采用绘制、填写、拍摄、扫描等手段,对工程项目信息进行收集,对于静态消息要及时进行上报存储,对于动态消息要及时收集上报,及时更新,保证信息的准确性和时效性。

(2)信息的加工整理

对各方面收集到的数据和信息进行鉴别、选择、核对、合并、排序、更新、计算、汇总,生成不同形式的数据和信息,以提供给业主、监理及项目部各类管理人员。

(3)信息的传递

使用网络平台传输、共享数据,在项目部内部通过数据库、Intranet(局域网)实现数据的传送和共享;通过Internet与业主、监理进行数据和信息的交流和共享,并使用传真、电话等作为辅助手段。

(4)信息存储

处理后的项目信息按照统一编码、固定的格式进行存储,一般存储在服务器,使用移动硬盘和光盘(刻录)进行安全备份。

10.10.承包人对项目经理部的管理考核

10.10.1胜任度的考核

综合办公室负责项目部管理干部任职胜任度的考核。综合办公室制订管理干部任职胜任度考核计划,报项目部最高管理者审批后实施人事部对每年考核结果作出总结,提出改进措施,提交最高管理者。

对管理干部的考核方式主要有:

—组织员工填写考核表

—组织员工召开座谈会

—普遍收集员工意见

10.10.2项目部员工的考核

1、项目部员工岗位胜任度的考核由各职责部门按月进行;

2、各职责部门的负责人每月对所属员工的工作按任职条件和完成岗位工作情况进行评分,并报综合办公室;

3、综合办公室对各职责部门的评分结果复核备案,并反馈意见给各职责部门负责人,作为每年评价员工业绩的依据之一;

4、对于经考核后达不到任职条件的员工,由各职责部门负责人提出评价和处置意见,报综合办公室后采取适宜的措施:

—重新提出培训需求;

—安排转岗;

10.11农民工工资支付保障措施

10.11.1农民工工资按期支付保证措施

根据合同条款,实行计件按月计酬,经现场验收计量支付人工费,足额发放至每位参与工程施工的劳动者。在没有直接将工资足额发给农民工的,业主可作监督,并在下一次进度款拨付时扣出相应的额度。

在业主支付工程进度款有困难的情况下,我公司会积极筹集资金,动用公司的流动资金及时支付民工工资。

10.11.2不拖欠民工工资的措施

我方将从保证社会安定的高度出发,坚决维护农民工的合法权益不受损害,我单位承诺:坚决不拖欠农民工工资。

为保证不拖欠农民工工资,我方制定了一系列行之有效的措施,并在工程进展过程当中予以实施。

1、签订劳动合同

依据《劳动法》第十六条第一款、第十七条第二款、第十九条第二款,建立劳动关系应当以书面形式订立劳动合同,依法订立的劳动合同具有法律约束力,当事人必须履行合同规定的义务。

2、成立农民工工资发放监管部门

成立局级农民工工资发放监管部门,农民工工资发放监管部门随时到项目经理部了解农民工工资发放情况,能够按照国家有关要求指令项目经理部严格执行。

3、建立健全工资支付监管制度

项目经理部每月定期向农民工工资发放监管部门汇报农民工工资发放情况,不得存在错报、漏报、谎报等现象,无论什么原因,一经查出,严肃处理。

4、开展劳动法律法规宣传教育,建立农民工检举制度

在项目经理部开展农民工劳动法律法规宣传教育,设立农民工工资检举箱,农民工有权向农民工工资发放监管部门反映农民工工资发放不及时、拖欠等问题。

10.12廉政建设保证措施

1、认真贯彻落实交通部《关于在交通基础设施建设中加强廉政建设的若干意见》以及有关工程建设,廉政建设地条例,进一步规范项目部的管理责能,把住效益源头,防止腐败,确保工程质量,保证资金安全和有效地运行,加强思想建设,为项目部创造良好的工作环境。

2、实行党风建设责任制,落实我单位《党风廉政建设的责任制》、《副科以上领导干部党风廉政建设责任制》、《党风廉政建设40个不准》。要做到三个坚持:坚持以邓小平理论和党的基本路线为指导;坚持以项目部施工生产为中心;坚持“两个文明”建设一起抓。

3、派出监督小组进驻项目部,对施工管理全过程实施监控。

4、工程开工前,按招标文件要求签订廉政合同,确保廉政建设的落实。

10.13高性能海工混凝土试验研究

随着科学技术的进步与发展,各种严酷环境条件下的跨海湾大桥、海上平台、海底隧道等海上工程不断增多。青岛海湾大桥就是我国建造的又一座跨海桥,大桥设计要求结构使用寿命一百年。欲达此标准,结构必须使用具有高强度、高耐久性的高性能混凝土。高性能混凝土具有高强度、高工作性、高耐久性,能有效地防止氯离子渗透,延长结构的工作寿命。

10.5.1基本原则

为提高海工砼的耐久性,除按招标文件技术规范外,还要满足《海港工程混凝土结构防腐技术规范》(JTJ275-2000)并参照《公路工程混凝土结构防腐蚀技术规范》(JTG/T  B07-01-2006)执行。我们根据海工砼的实际要求,遵循以下原则:

1、选择稳定并有利于改善砼抗裂行能的水泥和集料等原材料。

2、砼中加入活性矿物掺合料。

3、适当降低砼的水胶比,再砼中添加引气剂和减水剂,引气剂控制引气量,提高砼的抗冻性。

4、确保钢筋的保护层厚度和使用定制的保护层块定位块。

5、施工时保证新拌砼能及时养护并有适当的养护时间。

6、选择合理的粗骨料最大粒径和粒径范围。

14.5.2一般要求

1、集料

集料要符合现行国家标准和行业规范(《海港工程砼结构防腐蚀技术规范》(JTJ275-2000)、《水运工程砼施工规范》(JTJ-96)的一般技术要求。必要时应进行清洗和过筛,以除去有害物质。

选择料场时,必须对集料进行碱集料潜在活性的检测,检测按现行标准和方法进行,本工程不得使用可能发生碱——集料反应(AAR)的活性集料。

细集料要符合现行试验规程的要求,不得使用海砂和人砂,要选用颗粒坚硬、强度高、耐风化的天然砂,且使用非活性骨料。

2、

本工程不得使用海水拌制和养护砼,且工程用水要符合《公路工程水质分析操作规程》(JTJ056-84)中的要求。

3、水泥

水泥强度等级应不低于42.5级,且符合《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)标准中Ⅰ或Ⅱ型硅酸盐水泥。不得使用立窑水泥,应避免使用早强、水化热较高和高C3A含量的水泥,水泥中C3A的含量控制在8%范围内,且所有水泥的氯离子含量要低于0.03%

4、混合料

对于海工耐久砼,宜采用矿渣作为胶凝材料的组成成分。作为掺和料的磨细高炉矿渣的比表面积应控制在360~440m2/kg;矿渣需水量比不大于100%,烧失量不大于3%。

没有得到监理工程师和业主的允许,不得使用硅灰。即使使用也要进行必须的试验,保证砼的各项性能满足有关规范、标准和图纸的要求。

5、化学外加剂

海工耐久砼所用的化学外加剂及其使用要符合下列要求:

(1)要有厂家提供的推荐掺量与相应的减水率,主要成分的化学名称,氯离子含量百分比,含碱量,以及施工中要注意的事项。

(2)减水剂或泵送剂的减水率应至少达到25%.

(3)当混合使用高效减水剂、引气剂、缓凝剂、膨胀剂、阻锈剂及其它防腐剂时,应事先专门测定它们之间的相容性。

(4)化学外加剂中的氯离子含量不得大于砼中胶凝材料总重的》0.01%。

6、配合比设计

(1)要结合环境分类、部件类型等实际情况分别进行设计。

(2海工砼的最大水胶比和单方砼胶凝材料的最低用量应满足规范和设计要求。

(3)海工耐久砼必须掺用粉煤灰、磨细矿渣等矿物掺和料;掺和料要求质量稳定,并附有品质的性能参数剂质量检验证书;掺量必须通过试验论证。

(4)侵蚀环境为E等级的构件部位的砼中应加入适量的钢筋阻锈剂,品种和掺量必须通过试验确定。

7、养护

对于本工程的海工砼,施工时尽量减少暴露的工作面,浇筑完成后应立即抹平进入养护程序。

养护用水要符合前面的要求,并使用淡水。桥墩也可涂养护剂后用塑料薄膜覆盖进行养护。

水位变动区和浪溅区部位的砼面,应按耐久性要求采取特殊防水和防腐蚀措施,保证盐分难以从毛细管吸入砼。进行涂装,溅浪区以上的墩身涂装要保证全桥一致。

8、其它

海上部分桩基采用不小于16mm的钢护筒(施工后不拆除),承台砼为防止表面开裂,在保护层厚度内增设防裂钢筋网片,均有力于提高海工构件的耐久性。

砼的拌和和振捣对砼的耐久性也有重大影响,施工中严格按照规范和设计文件的要求进行施工,确保砼的质量。
