第一章 编制原则及依据
编制原则
XX大学教育中心大楼工程答疑资料。
(GBJ 50026-93)
(GB 50202-2002)
(GB 50202-2002)
(GB 50203-2002)
(GB50223-95)
(GB50011-2001)
(GB50210-2001)
(DB62/25-3005-2001)
(GB50303-2002)
(GB 50204-2002)
(GB50212-2002)
(GB50207-2002)
15、《组合钢模板技术规范》 (GB50214-2001)
16、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)
17、《建筑工程文件归档整理规范》 (GB/T50328-2001)
18、《混凝土泵送施工技术规程》 (JGJ/T10-95)
19、《钢筋焊接验收规范》 (JGJ18-96)
20、《钢筋焊接接头实验方法标准》 (JGJ/T27-2001)
21、《多孔砖砌体结构技术规范》 (JGJ137-2001)
22、《建筑机械使用安全技术规范》 (JGJ33-86)
23、《建筑现场临时用电安全技术规范》 (JGJ46-88)
24、《建筑施工安全检查标准》 (JGJ59-99)
25、《建筑施工高空作业安全技术规范》 (JGJ80-91)
26、《钢筋机械连接通用技术规程》 (JGJ107-96)
27、相关国家、部颁发的其他规范和标准
28、机械、机具安全操作技术规程
第二章 工程概况
一、工程说明
工程名称 | 甘肃广播电视大学现代远程教育中心大楼工程 | ||
工程地址 | XX省XX市滨河东路 | ||
建设单位 | XX大学 | ||
设计单位 | XX大学建筑设计研究院 | ||
结构类型 | 框架-剪力墙结构 | ||
建筑性质 | 一类高层建筑 | ||
基础形式 | 天然地基上的平板式筏型基础 | ||
设计使用年限 | 50年 | ||
建筑占地面积(m2) | 4910 | ||
建筑总面积(m2) | 40834.35 | ||
地下部分面积(m2) | 4885.12 | 地上部分面积(m2) | 35949.23 |
建筑基底面积(m2) | 1596.78 | 人防建筑面积(m2) | 997.3 |
建筑结构安全等级 | 二级 | 抗震设防类别 | 丙类 |
地基基础设计等级 | 甲级 | 地下室防水等级 | 二级 |
建筑防火分类等级 | 一类 | 建筑耐火等级 | 一级 |
抗震设防烈度 | 8度 | 人防工程类别 | 甲级 |
防核武器级别 | 核6级 | 人员掩蔽防化等级 | 丙级 |
地下二层框架及剪力墙、连梁抗震等级 | 三级 | ||
地下一层及地上部分框架及剪力墙、连梁抗震等级 | 一级 | ||
建筑总高度(m) | 103.089 | ||
建筑层数 | 地下2层,地上22层 | ||
±0.000 | 1518.45 | ||
计划工期 | 开工日期 | 2008年4月16日 | |
竣工日期 | 2009年12月27日 | ||
合同总工期 | 621天 | ||
工程质量标准 | 合格、争创“金奖” |
二、结构概况
1、混凝土
(1)、混凝土标号
结构部位或层次 | 标高 | 墙、柱 | 梁、板 | 备注 |
地下室底板 |
|
| C40 | 防水混凝土S8 |
地下室 | 底板~-0.05 | C50 | C35 | 外墙及顶板防水混凝土S8 |
1层~12层 | -0.05~50.65 | C50 | C35 | 标高50. 65梁板为C35, 楼梯及雨蓬混凝土同其楼面梁板混凝土标号。 |
13层~19层 | 50.65~77.95 | C40 | C30 | |
20层以上 | 77.95~95.1 | C30 | C30 | |
女儿墙、过梁等其他构件 | C25 |
环境类别
结构部位
一类环境
地下室以上部位
二a类环境
地下室
二b类环境
地下室及一层通道部分、屋顶构架、女儿墙、雨棚等外露构件
(3)、混凝土耐久性要求
一类环境中混凝土最大水灰比为0.65,最小水泥用量为225kg/m3,最大氯离子含量为1%;二b类环境中最大水灰比为0.55,最小水泥用量为275 kg/m3,最大氯离子含量为0.2%,最大碱含量为3%;二a类环境中最大水灰比为0.60,最小水泥用量为250 kg/m3,最大氯离子含量为0.3%,最大碱含量为3%。
构件部位
砖、砌块强度等级
砂浆强度等级
备注
±0.000以下
MU10普通实心砖
M7.5水泥砂浆
±0.000以上
A5.0加气混凝土砌块
M5混合砂浆
砌块容重≤
8. 5KN/m3
3、钢筋
(1)、钢筋接头形式
构件部位 | 接头形式 | 备注 | |
筏板钢筋 | 机械连接 |
| |
地下室剪力墙 | 电渣压力焊 |
| |
顶板 | 绑扎连接 |
| |
梁 | 地下1层~3层及直径≥28 | 机械连接 |
|
其他 | 闪光对焊 |
| |
柱 | 机械连接 |
| |
剪力墙 | 绑扎连接及机械连接 |
|
(2)、钢筋主筋最小保护层厚度
构件部位 | 保护层厚度〔mm〕 | 备注 |
筏板 | 底部50,顶部25 | 保护层厚度均应≥钢筋直径,板、墙中分布筋的保护层不应小于相应主筋保护层-10mm,且不小于10mm。 |
地下室外墙 | 迎水面50,背水面20 | |
地下室临空墙及内墙 | 20 | |
地下室框柱 | 30 | |
地下室顶板、梁 | 梁为30,板为25 | |
剪力墙 | 15 | |
框柱 | 30 | |
梁 | 25 | |
板 | 15 | |
女儿墙、雨棚等外露构件 | 25 | |
屋面构架 | 35 |
(3)、同一构件中相邻纵向受拉钢筋的连接接头面积百分率
| 绑扎搭接 | 机械连接 | 焊接 | 备注 |
连接区段长度 | 1.3L | 35d | 35d,且≥500 | 1〕、d为纵筋最大直径 2〕、轴心受拉及小偏心受拉构件(如拉杆、吊柱、吊板等)不得采用绑扎搭接 3〕、钢筋直径d>28时不宜采用绑扎搭接 |
同一连接区段内钢筋接头面积百分率 | 板、墙宜≤25% 梁应≤50% 柱宜≤50% | 宜≤50% | 应≤50% |
钢筋
种类
钢筋
直径
混凝土强度等级及抗震等级
C30
C35
≥C40
一、二级抗震等级
三级抗震等 级
一、二级抗震等级
三级抗震等 级
一、二级抗震等级
三级抗震等 级
HPB235
27d
25d
25d
23d
23d
21d
HRB335
d≤25
34d
31d
31d
29d
29d
26d
d>25
38d
34d
34d
31d
32d
29d
HRB400
d≤25
41d
37d
37d
34d
34d
31d
d>25
45d
41d
41d
38d
38d
34d
三、建筑概况
1、外墙做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
外墙 | 外墙1 | 填充墙 | 1、涂料面层; 2、20厚1:3水泥砂浆找平; 3、50厚挤塑聚苯板保温层﹝XPS﹞; 4、200厚加气砼砌块墙。 |
|
外墙2 | 混凝土墙 | 1、涂料面层; 2、20厚1:3水泥砂浆找平; 3、50厚挤塑聚苯板保温层﹝XPS﹞; 4、钢筋砼剪力墙。 |
|
2、内墙做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
内墙 | 内墙1 | 涂料内墙 | 1、普通白色内墙涂料一底二度; 2、刮腻子三遍; 3、20厚1:3水泥砂浆面层; 4、界面剂一道﹝砖墙处无﹞; 5、墙体。 | 所有抹灰处按高级抹灰要求,做到阳角找方,按标筋找平;室内柱面、墙面、门窗洞口、楼梯等的阳角处均做1:2水泥砂浆暗护角,宽50mm,高为2100mm﹝门窗洞口处粉到顶﹞。 |
内墙2 | 乳胶漆 燃烧性能A | 1、一底两度乳胶漆面层; 2、刮腻子三遍; 3、5厚1:2.5水泥砂浆罩面压实赶光; 4、13厚1:3水泥砂浆打底扫毛; 5、界面剂一道﹝砖墙处无﹞; 6、墙体。 | ||
内墙3 | 防水砂浆面层 | 1、20厚1:3水泥防水砂浆面层; 2、界面剂一道; 3、墙体。 | ||
内墙4 | 隔声墙面 | 1、10厚穿孔FC板; 2、0.12~0.16mm平纹纤维玻璃布; 3、C50轻钢龙骨框架@600,骨架内填50厚容重32kg/m3超细玻璃棉板; 4、加气砼墙 | ||
内墙5 | 吸音墙面 | 详见二次装修 | ||
内墙6 | 石材墙面 | 30厚干挂石材,详见二次装修 |
3、楼地面做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
楼面
楼面 | 楼面1 | 水泥砂浆楼面 燃烧性能A | 1、20厚1:3水泥砂浆面层; 2、30厚加气混凝土垫层; 3、20厚1:3水泥砂浆找平﹝用于地下室地面﹞; 4、加气混凝土垫层180厚﹝用于人防地部位﹞; 5、钢筋混凝土楼面。 |
|
楼面2 | 水磨石楼面 燃烧性能A | 1、20厚水磨石面层; 2、30厚1:3干硬性水泥砂浆,上撒2厚素水泥﹝洒适量清水﹞; 3、素水泥浆结合层一道; 4、钢筋混凝土楼面。 |
| |
楼面3 | 防滑地砖楼面 燃烧性能A | 1、8厚防滑地砖,素水泥浆擦缝; 2、30厚1:3水泥砂浆结合层; 3、25厚挤塑聚苯板保温层﹝用于地下室地面﹞; 4、1.5厚聚氨酯防水层两道; 5、1:3水泥砂浆找坡层最薄处20厚; 6、水泥砂浆一道﹝内掺建筑胶﹞; 7、钢筋混凝土楼面。 |
| |
楼面4 | PVC地材楼面 燃烧性能B1 | 1、50厚C20细石混凝土整筑层﹝内配Ф4@200双向﹞,随捣随光; 2、2厚高级免保养PVC卷材或块材,专用粘接剂粘贴; 3、素水泥浆结合层一道; 4、钢筋混凝土楼面。 |
| |
楼面5 | 防静电 架空地板 燃烧性能A | 1、600×600防静电活动地板架空150配成套支架; 2、20厚1:3水泥砂浆找平; 3、钢筋混凝土楼面。 |
| |
踢脚 | 踢脚1 | 水泥砂浆踢脚 | 1、灰色耐磨涂料; 2、8厚1: 2.5水泥砂浆罩面压实赶光; 3、12厚1: 3水泥砂浆打底扫毛; 4、界面剂一道; 5、加气砼砌块。 | 高100 |
踢脚2 | 地砖踢脚 | 1、8厚铺地砖踢脚; 2、12厚1: 2水泥砂浆打底; 3、界面剂一道; 4、加气砼砌块。 | ||
踢脚3 | 不锈钢踢脚 | 1、2厚拉丝不锈钢外包; 2、18厚细木工板踢脚。 | ||
墙裙 | 墙裙1 | 水泥砂浆墙裙 | 1、灰色耐磨涂料; 2、8厚1: 2.5水泥砂浆罩面赶光; 3、12厚1: 3水泥砂浆打底扫毛; 4、界面剂一道; 5、加气砼砌块。 | 高1000 |
4、天花平顶做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
顶棚 | 平顶1 | 涂料 燃烧性能A | 1、普通白色内墙涂料一底二度; 2、现浇钢筋混凝土板底。 |
|
平顶2 | 涂料 燃烧性能A | 1、普通白色内墙涂料一底二度; 2、刮腻子三遍; 3、钢筋混凝土楼板。 | ||
平顶3 | 硅钙板吊顶 燃烧性能A | 1、600×1200硅钙天花板﹝局部穿 孔﹞; 2、T型镀塑轻钢龙骨; 3、板内预留Ф8吊筋@1200双向; 4、钢筋混凝土楼板。 | ||
平顶4 | 穿孔铝板吊顶 燃烧性能A | 1、300×600穿孔铝板; 2、T型镀塑轻钢龙骨; 3、板内预留Ф8吊筋@1200双向; 4、钢筋混凝土楼板。 | ||
平顶5 | 铝格栅吊顶 燃烧性能A | 1、氟碳喷涂铝板600×1200,平板与穿孔组合; 2、轻钢龙骨; 3、钢筋混凝土楼板。 | ||
平顶6 | 铝板造型吊顶 燃烧性能A | 详二次装修 | ||
平顶7 | 声学吊顶 燃烧性能A | 详二次装修 |
5、屋面做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
屋面 | 屋面1 | 不上人屋面
| 1、40厚C20防水细石混凝土刚性防水层﹝内配Ф4@200双向﹞,设置20宽分仓缝6m×6m,嵌密封胶; 2、55厚挤塑聚苯板保温层﹝XPS﹞; 3、1.5厚合成高分子防水卷材两道,专用胶粘结; 4、20厚1:3水泥砂浆找平; 5、水泥焦渣找坡层,最薄处30厚,排水坡度为2﹪; 6、现浇钢筋混凝土屋面。 | 建筑找坡2﹪ |
屋面2 | 不上人屋面 | 1、40厚C20防水细石混凝土刚性防水层﹝内配Ф4@200双向﹞,设置20宽分仓缝6m×6m,嵌密封胶; 2、55厚挤塑聚苯板保温层﹝XPS﹞; 3、1.5厚合成高分子防水卷材两道,专用胶粘结; 4、20厚1:3水泥砂浆找平; 5、现浇钢筋混凝土屋面。 | 结构找坡3﹪ |
6、地下室防水做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
地 下 室 | 地下室 底板防水 | 人防部位 | 1、20厚1:3水泥砂浆面层; 2、180厚加气混凝土垫层; 3、40厚C25细石混凝土保护层,内配Ф4@200双向; 4、25厚挤塑聚苯板保温层﹝XPS﹞; 5、现浇防水钢筋混凝土基础底板; 6、40厚C20细石混凝土保护层; 7、环氧沥青厚浆型防水涂料两遍; 8、150厚C15沥青混凝土垫层; | 由上到下 |
非人防部位 | 1、20厚1:3水泥砂浆面层; 2、30厚加气混凝土垫层; 3、40厚C25细石混凝土保护层,内配Ф4@200双向; 4、25厚挤塑聚苯板保温层﹝XPS﹞; 5、现浇防水钢筋混凝土基础底板; 6、40厚C20细石混凝土保护层; 7、环氧沥青厚浆型防水涂料两遍; 8、150厚C15沥青混凝土垫层; | |||
1、8厚防滑地砖,素水泥浆擦缝; 2、30厚1:3水泥砂浆结合层; 3、40厚C25细石混凝土保护层,内配Ф4@200双向; 4、25厚挤塑聚苯板保温层﹝XPS﹞; 5、现浇防水钢筋混凝土基础底板; 6、40厚C20细石混凝土保护层; 7、环氧沥青厚浆型防水涂料两遍; 8、150厚C15沥青混凝土垫层; | ||||
地下室 外墙防水 |
| 1、60厚聚苯板保温兼保护层﹝EPS﹞; 2、环氧沥青厚浆型防水涂料两遍; 3、现浇防水钢筋混凝土墙板; 4、20厚1:2防水水泥砂浆分三道粉平,面层压实赶光。 | 由外到内 | |
D轴与旧建筑相邻外墙 | 1、现浇防水钢筋混凝土墙板; 2、环氧沥青厚浆型防水涂料两遍; 3、40厚聚苯板保温兼保护层﹝EPS﹞; 4、20厚1:2防水水泥砂浆分三道粉平,面层压实赶光。 | |||
地下室顶板室外部分防水 | 广场 | 1、面层用户自理; 2、45厚C25细石混凝土保护层, 内配Ф4@200双向; 3、55厚聚苯板保温兼保护层﹝XPS﹞; 4、环氧沥青厚浆型防水涂料两遍; 5、地下室顶板; | 由上到下 | |
绿化 | 1、300厚覆土,上种植草本植物; 2、45厚C25细石混凝土保护层, 内配 Ф4@200双向; 3、55厚聚苯板保温兼保护层﹝XPS﹞; 4、环氧沥青厚浆型防水涂料两遍; 5、地下室顶板; |
7、道路做法
项目 | 适用范围 | 类别 | 做法 | 备注 |
室外工程 | 道路 | 天然地面部分 | 1、100厚C25混凝土分层捣制, 内配Ф12@200双向钢筋,按规范设伸缩缝; 2、150厚碎石垫层; 3、素土夯实。 |
|
8、门窗
9、排水
10、节能设计
(1)、屋面
屋面采用55厚挤塑聚苯板保温材料+最薄处30厚水泥焦渣找坡2﹪,传热系数为0.51W/﹝m2.K﹞。
(2)、外墙
(3)、窗墙比
南立面0.32﹝可开面积552.53m2﹞,北立面0.49﹝可开面积839.04m﹞,玻璃采用断热铝型材6Low-E+12A﹝需充氩气﹞+6中空玻璃,气密性4级,传热系数为2.3W/﹝m2.K﹞,遮阳系数0.7,可见光透射比0.4。
(4)、地面热阻和地下室外墙热阻
地下室外墙设60厚膨胀聚苯板﹝EPS﹞,地下室外墙热阻为1.53 m2.K / W,地下室地面设25厚挤塑聚苯板﹝XPS﹞保温,地下室地面热阻为1.89 m2.K / W;底面接触室外空气的楼板板底设置50厚挤塑聚苯板﹝XPS﹞,楼板传热系数为0.58W/﹝m2.K﹞。
四、安装概况
10kV 双回路供电,进户线电缆直埋引入,变配电室设在地下室夹层;消防设备的主要功能室及事故照明的电源均采用低压(380V)双回路供电,两回路在末端配电箱内实现自动切换,防雷接地采用TN-S 系统,箱(盘)壳、线槽、桥、架、电机外壳、钢管、插座的接零端子以及正常情况下不带电的导体均与PE 线相接,PE线和N 线在低压盘内分开,基础接地,接地电阻≤1Ω,防雷保护在屋顶设置环型避雷带,用ф12 镀锌圆钢做接闪器,以柱子的主筋做引下线。7 层以上外墙梁内的两根主筋焊接成封闭环作为均压环,此环与外墙金属窗、装饰系统埋铁及引下线主筋可靠焊接,电气竖井内的接地扁钢每层与压环焊接一致。此外电气工程还有电话、综合布线系统、电视系统。
3 层,由市政系统直接供给;高区为4~13 层,由屋顶水箱供给;管材采用镀锌钢管。室内污水排至室外管线,经化粪池处理后排入市政管网;地下室污水汇集至消防电梯井底旁的集水池,经排水泵排至室外管线。屋面雨水采用内排水方式,经室内管道直接排至室外市政雨水管网。
二、工程特点
XX大学教育中心大楼工程造型新颖独特,设计理念先进,使校园增添了新的一景。该工程具有混凝土量大、设计标准高、技术复杂、专业分包单位多等特点,因此,必须引起高度的重视,在建设单位及我项目部的统一协调指挥下,集中优势力量,将优秀的设计与先进的施工技术实现最佳的组合,以便优质、高效、低成本完成本工程,把本工程建成一流的建筑精品工程。
2008年4月16日开工,2009年12月27日竣工,合同总工期为621天。
“合格”,争创“飞天金奖”。
5、装饰标准较高,类型多样。
6、施工场地东邻兰州市人民政府,南邻住宅区,西邻学校西附楼,施工现场环境质量要求较高,给施工进度带来不利因素。
第三章 工程目标
一、指导思想
二、质量目标
该工程在质量管理和质量水平上都上一个新台阶,确保工程竣工达到“合格”标准,争创“飞天金奖”。
三、工期目标
2009年12月27日竣工。
四、安全目标
3‰以内。
五、文明施工
“省级文明工地”。
六、服务目标
七、科技进步目标
八、协调目标
九、环境卫生及职工健康管理目标
第四章 项目经理部组成

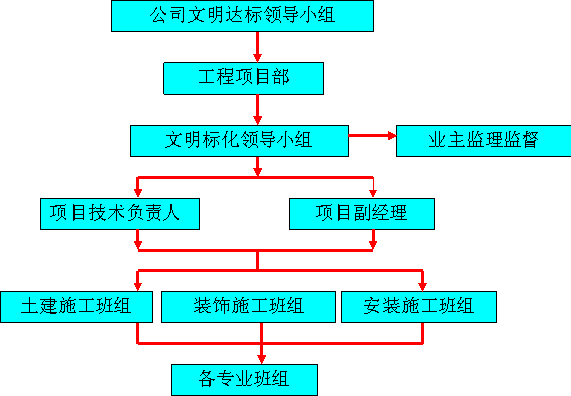

项目组织管理机构图见图4-1
图4-1 项目组织管理机构图
职责和权限
一、项目经理
二、项目副经理
1、协助项目经理落实公司质量、健康安全、环境方针和目标,确保管理体系在本项目的运行,对分管工作负直接领导责任;
2、配合项目经理实施和履行公司向顾客、相关方和社会作出的承诺;
3、严格按施工组织设计,组织施工及管理,随时对工地危险作业、易燃易爆化学危险品的管理进行检查,杜绝“三违”现象,使工程质量、安全生产、环境保护处于受控状态。
4、负责大型机械及垂直运输设备的协调调度。
三、项目(副)总工程师
1、对所承担工程项目的质量、健康安全、环境保护技术工作负直接责任;
2、组织项目工程部、安质部编制工程项目管理计划/实施性施工组织设计,并审批小型工程项目管理计划/实施性施工组织设计;
3、针对本工程特点及公司下发的重要环境因素清单、重大危害/风险因素清单、公司目标、指标,组织并指导制定本工程项目质量、安全、环境目标、指标及管理方案和应急与响应措施;
4、负责指导、检查管理体系的运行过程控制、监测和测量,对事故、事件、不符合、不合格进行调查和处理,并组织制定相应的纠正和预防措施,以及验证其实施效果;
5、组织对“四新”技术的推广和应用,主持制定相应的质量、安全、环保措施。
四、工程部职责
1、对施工进度实施有效管理,从计划进度、实施进度和进度调整等多方面进行控制,确保项目如期完工。
2、具体负责工程项目的技术管理工作,完成现场的验收、检查工作。
3、负责编制施工大纲,并确定施工大纲是否符合工程实际需要。
4、对各班组的施工组织设计和施工方案进行审核检查,协调各班组施工方案上的矛盾冲突。
5、对各专业班组的深化图进行审核协调,避免发生设计与施工的矛盾而造成不必要的返工。
6、完成与项目有关的计量、试验工作确保现场使用的计量、试验设备达到规定标准,使检测工作处于受控状态。
7、负责解决施工现场出现的技术问题与设计、监理协作解决有关技术问题。
8、协助项目总工程师对关键技术难题进行科研攻关,进行新工艺新技术的开发研究。
9、按ISO9001标准管理文件资料,对项目技术资料进行系统化管理。
10、合理安排施工搭接,确保每道工序的接口处于有效管理状态。
11、实施作业过程中的施工指导,确保工序管理点的顺利实施。
12、负责处理和协调各班组之间关系,协调各班组的劳动力使用,合理调配劳动力资源,使工程施工有组织按计划进行。
13、负责不同阶段施工场地和现场堆放场地的协调与管理,有序地组织平面、立体的各种材料和设备的运输、堆放等工作。
14、编制项目进度计划,确保进度计划科学管理,并随工程实际情况不断调整计划安排。
16、负责《施工日记》的记录工作。
五、安质部职责
1、按质量文件与合同要求,向业主全面负责实施全过程质量控制和监督工作。
2、负责对分部、分项工程及最终产品的检验,并参与最终产品的质量评定工作,独立执行施工过程中的质量监督权。
3、对施工全过程进行质量控制,对不合格产品坚决不予放行,待其进行整改后再行检查验收。
4、负责各种质量记录资料的填制、收集、立卷工作。
5、负责整个工程分项分部的质量评定工作及质监站的对口联系。
6、按ISO9001的质量保证体系对工程质量进行监控。
7、组织对未完成产品及产品的保护,组织现场安全工作,做好各种安全检查和评比工作。
8、负责项目的安全生产和施工出场的安全、消防、保卫工作。
9、完善和健全安全管理各种制度,强化安全管理软件资料工作,负责各种安全记录资料的填写,收集和立卷工作。
10、负责完善本项目各类安全生产制度,消防保卫工作制度,并有针对性地制定安全细则。
11、监督班组认真执行安全、保卫、消防法规、条例、标准和规定的实施。
12、负责现场文明施工管理,定期组织各班组进行安全,文明施工的检查考核。
13、监督班组开展安全教育工作,做好分部分项工程技术安全交底工作。
六、保障部职责
1、贯彻执行公司管理体系文件,对合格供应商的选择、物资设备的采购、保管及与物资设备有关的质量、安全、环保工作;
2、严格执行物资设备招标工作,做好市场调查,负责制定本项目设备需求购置计划、大修计划的上报及落实工作;
3、根据工程特点做好防火、防爆、防毒物泄漏的应急措施,保证应急材料设施到位,确保工程质量、健康安全、环境保护万无一失;
4、制定本项目各项物资设备管理制度、操作规程、岗位职责,保证机械设备处于良好状态,提高完好、利用率;
5、严格履行机械、车辆证件和驾驶证(操作证)的审验,以及各种费税的交纳工作和机械车辆维护保养;
6、制定易燃、易爆、危险品的应急预案,预防措施并组织演练。
七、计划部职责
1、具体实施项目的合同管理,参与施工队伍的选择。
2、负责各施工队伍的年、月报的核实。
八、财务部职责
1、严格执行公司管理体系文件,及时保证安全、环境技术措施经费,避免因资金不到位而引起的安全、环境责任事故;
2、保证安全、环境措施经费的专款专用,不得挪用。
九、综合部办公室
1、负责对项目部公司管理体系所要求的文件予以控制和管理;
2、负责编制人力需求计划和员工培训计划,上报公司人力资源部,并实施本级员工培训;
3、负责接收公司调配的大中专毕业生、技校毕业生和复转军人;
4、负责对本辖区“易燃、易爆等危险品”的管理和使用,并对法律法规和有关规定的执行情况进行监督、检查;
5、督促辖区“治安隐患整改”的落实;
6、及时了解工程施工中所存在的职业病危害因素,对职业病防治进行宣传教育和计划的实施与控制。
十、材料员
1、建立材料收、发、存明细帐和材料消耗台帐,及时填制材料点验单、发料单,做好回收记录,按期上报统计报表,向上级业务部门反馈有关工作信息;
2、负责材料的市场调查工作,按要求组织物资采购招投标及下场周转材料的清理处置;
3、负责对供应商阐明采购材料的安全、质量、环境要求;
4、根据项目评估、成本测算及总量要求,编制主要材料消耗定额,节能降耗,搞好材料节能降耗核算工作。
十一、试验员
1、熟悉质量技术标准、测试方法,监测装置性能及使用维护方法,严格按标准要求进行检测和实验,确保监测结果的准确性和真实性;
2、根据公司管理体系要求,建立试验仪器、设备台帐、档案,定期送检和维修,及时填写操作使用及维修保养记录,及时上报报表和反馈信息;
3、收集科技信息,应用新设备、新技术、新工艺,参加质量事故的调查分析;
4、对试验检测工作中所涉及的环境因素、危害/风险因素进行控制。
十二、测量员
1、负责对工程测量、环境监测与测量的实施,对测量、检测结果的真实性负责;
2、负责同设计单位进行交接桩工作,参加大型工程项目和控制工程测量、复测和定位工作,实施施工放样,施工控制测量等;
3、按照公司管理体系要求,建立测量、环境监测仪器设备台帐,对仪器设备定期检查、鉴定和维修,及时上报报表;
4、根据施工进度,实施跟踪测量与监测,及时消除事故隐患;
5、负责有关竣工测量资料的整理。
十三、安全员
1、负责监督、检查本单位、同级业务部门在安全生产上落实国家、地方、行业和公司安全生产方针、政策、法规、法令和规章制度的执行情况,对违反有关规定的有权加以纠正和制止,情节严重的有权建议进行严肃处理;
2、对违章指挥、违章作业,违犯劳动纪律者有权制止,如不听劝阻或严重危及职工生命安全和环境时,有权责令其停止作业进行整改,并建议领导追究当事人的责任;
3、对严重危及职工健康安全的生产作业场所、设备、机具等,有权责令其限期改正,对逾期不改的,应停止使用和作业,并报公司安质部;
4、参加安全事故、事件的调查、分析,并按有关规定处理;
5、及时收集危害、风险因素及当地政府法规,按时上报报表和反馈安全信息。
十四、施工员
1、认真贯彻落实设计文件和技术规范、职业标准、技术措施、管理制度等;
2、编制单项施工方案,进行技术交底,填制技术资料;
3、经常检查各班组的施工情况,对违反施工规范、操作规程、技术措施的班组和个人,有权制止并采取纠正和预防措施;
4、参加质量事故的调查与分析,并参与处理工作
十五、质检员
1、监督检查施工人员对国家有关质量方面的方针、政策、指示及公司颁布的规章制度、措施的贯彻落实情况;
2、参加工程质量检查、审查有关质量保证措施,并对“质量检查表”实施签证;
3、督促并协助现场建立群众性的工程质量“三检”制度,指导兼职检查人员的工作;
4、对不按规定施工或违反操作规程和程序的情况有权提出纠正意见,必要时签发“工程质量问题通知单”令其限期整改。对影响施工质量或有重大质量问题时,有权责令停工,并向领导报告处理意见;
5、及时向上级部门报送质量情况报表及质量情况总结报告。有权越级向上级反映工程质量情况;
6、参加质量事故调查、处理工作,并监督施工单位纠正措施的执行情况。
十七、各工种工长
项目管理人员配备
序 号
拟任职务
姓 名
资 格
经验年限
1
项 目 经 理
XXX
一级项目经理
23
2
项目副经理
XXX
工程师
32
3
总 工 程 师
XXX
工程师
8
4
安 全 员
XX
工程师
5
5
质 检 员
XXX
助理工程师
3
6
材 料 员
XXX
助理经济师
6
7
施 工 员
XXX
工程师
35
8
造 价 员
XXX
工程师
15
9
机 械 员
XXX
工程师
27
10
试 验 员
XXX
助理工程师
8
第五章 现场总平面布置
施工总平面布置原则
一、塔吊
塔式起重机的选择考虑到本工程平面尺寸和生产用地的位置,选用一台QTZ630自升附着式塔式起重机,覆盖建筑物需要塔机的臂长为50米,放置在建筑物北侧轴与轴之间,方便材料的起吊和塔吊的拆卸,满足施工需要。 具体位置见图5-1和图5-2。图5-1 塔吊基础平面图
图5-2 塔吊基础剖面图
二、混凝土搅拌机械
三、混凝土泵
四、施工电梯
一、围墙与门卫
用途 | 面积(平方米) | 位置 | 需用时间 |
钢筋加工 | 40 | 拟建工程北侧 | 17个月 |
木工工场 | 40 | 拟建工程北侧 | 17个月 |
砂浆搅拌场 | 130 | 场地内原有建筑东侧 | 8个月 |
临 建 | 80 | 拟建工程北侧 | 17个月 |
施工现场基本用水点布置如下
1 个。
q1=k1ΣQ1N1⁄T1t•K2⁄(8×3600)
q1—施工用水量L/s
k1—未预计的施工用水系数(1.05~1.15)
Q1—每天砌筑量(以事物量单位表示)200m3/d
N1—施工用水定额(1700~2400)L/m3
T1—天数d
t—每天工作班数
K2—用水不均衡系数(1.05)
q1=1.05×200×1700÷(3×1.05)÷(8×3600)=3.94(L/s)
q2=K1ΣQ2N2•K3/(8×3600)
Q2—同一种机械台数(5 台)
N2—机械台班用水定额
K3 —机械用水不均衡系数(1.05)
q2=1.05×5×1500×1.05÷(8×3600)=0.29(L/s)
q3=P1N3K4/(t×8×3600)
P1—施工高峰昼夜人数(1000)
N3—施工现场生活用水定额(20~60L/人)
K4—施工现场生活用水不均衡系数(1.05~1.15)
t—每天工作班数(取3 班)
q3=1000×40×1.05÷(3×8×3600)=0.49(L/s)
q1+q2+q3=3.94+0.29+0.49=4.72(L/s)
10L/s.应以消防用水量计算。
d= √4Q/πV1000Q—耗水量(L/s)
d—配水管径
V—管网中流速(1.2m/s)
d= √ 4×10 ÷ (3.14×1.2×1000) =0.1(m)DN100
DN100 的入户管能满足用水量要求,可以按消防要求设置主要给水干管。沿现场布置DN100 的管线,埋地敷设,沿施工现场设消火栓口,并配齐水龙带,做好明显标志。施工临时用水从DN100 的管线上接出DN32 的管线,分给到砼及砂浆搅拌区、砌体堆放区、作业层、厕所。
(1)、给水管道的敷设不得妨碍生产操作,交通运输和建筑物的使用。给水埋地管道应避免布置在可能受重物压坏处,管道不得穿越生产设备基础。
(2)、工地排水沟与西附楼排水系统相结合,为防止暴雨季节其他地面水涌入现场,在工地四周设置了排水沟。
500mm厚,明管在冬季用δ=50mm 岩棉管壳保温,外缠玻璃布。
七、 施工用电
一路
二路
序号
名称
功率
台数
序号
名称
功率
台数
1
吊塔
47KW
1
1
混凝土输送泵
75KW
2
2
对焊机
100 kVA
1
2
混凝土搅拌机
24kW
2
3
小冷拉
7.5kW
1
3
卷扬机
4.5kW
2
4
弯曲机
4.5kW
2
4
施工电梯
22kW
2
5
切断机
4.5kW
2
5
电焊机
48kVA
2
6
电焊机
45kVA
2
6
电焊机
32.5kVA
2
7
电焊机
32.5kVA
2
7
水泵
27kW
1
8
电锯
4.5kW
1
8
砂浆机
5.5kW
1
9
照明
15kW
9
照明
15kW
10
其他
10kW
10
其他
10kW
-放射式供电方式,现场分两路供电,一路主供吊塔和钢筋加工区、模板加工区等,二路主供搅拌站和电梯等,总分配电箱位置及线路走向见现场平面图。
3、负荷计算及导线截面选择
ΣPjS1 =225.1kW
ΣQjS1 =270.12kW
0.65
PjS2=225.1×0.65=146.3kW
QjS2=270.12×0.65=175.6kW
SjS= √Pjs22 +Qjs22=228.56kVAIjS=SjS/ 3Ve=347A
120mm2 的塑铜线,电压损耗校验。
Σ(PR +9x) (146.3× 0.172× 0.1+175.6 ×0.06 ×0.1) ×103
□V = = =9.26V Ve 380
9.26
ΔV% = □V /Ve = ×100 = 2.44%<5%
380
,所供用电设备有功计算负荷 ΣPjS1=229.57kW
ΣQjS1=275.4kW
0.65
PjS2=229.5×0.65=149.2kW
QjS2=275.4×0.65=179kVAR
SjS= √Pjs22 +Qjs22=233kVA IjS= SjS/ √3 Ve=354A120mm2 的塑铜线,电压损耗校验:
Σ(PR +9x) (149.2× 0.172× 0.14+179 ×0.06 ×0.14) ×103
□V = = =13.6V Ve 380
13.6
ΔV% = □V /Ve = ×100 = 3.58%<5%
380
漏电保护器选用省级审批许可生产且通过电工产品认证的产品,其中分配电箱漏电保护器的额定漏电动作电流为50-70mA;开关箱漏电保护器的额定漏电动作电流不大于30mA;其中手持式电动工具的漏电保护器额定动作电流不大于15mA;额定漏电动作时间均应小于0.1S。
,自配电室引至各分配电箱内设漏电保护器,分配电箱至用电设备做到一机一箱一闸一漏电。
(2)、所有供电线路采用三相五线制和单相三线制,各配电箱和用电设备要有可靠的接地。
(3)、工作零线,保护零线引自配电室接地装置,在配电室和线路末端做重复接地,要求接地电阻实测≤10Ω。
(4)、现场所有机械设备和电气设备安装及线路敷设必须符合《建设工程施工现场供电安全规范》。
,戴安全帽,持证上岗,学员、实习人员须在持证电工监护指导下进行操作。
,规程和制度,不得违章作业。
,及时准确地填写工作记录和规定的表格,并做好安全用电宣传工作。
,否则应拒绝施工,电气人员有权制止违章作业和违章指挥,确保把安全用电落到实处。
,使用明火应打动火报告,并经有关人员同意方能动火,并有专人看护。
,不得放置易燃物品。
,严禁使用裸导线和有破漏的电线。
,防止导线短接或其他导线物连接产生火花。
0.1%的坡度,使雨水能自然流向排水沟。
300×300MM。
排水管、窨井:排水管采用Ф300管道,并根据现场排水管布置情况,在转弯处等部位设置一定数量的窨井,上盖混凝土盖板。
4、在砂浆机、搅拌机边设沉淀池与排水,以确保周围无积水,以便及时排放清洗用水。
5、强排水:大雨期间,当自然排水不能满足要求时,采用强排水,在沉淀池等处布置水泵,由水泵将水抽出。
第六章 施工部署
总体部署
合理安排。”
第三节 施工顺序
一、单位工程施工顺序
6-2
图6-2 单位工程施工顺序
二、分部工程施工顺序
→放线定位→人工开挖300mm厚预留土层→细石混凝土垫层→地下室底板防水→防水保护层→筏板钢筋绑扎及墙柱插筋就位→筏板砼浇筑及养护→地下二层墙柱钢筋绑扎→地下二层墙柱模板支设→地下二层墙柱砼浇筑→地下二层顶板、梁及南侧坡道处筏板模板支设→地下二层顶板、梁及南侧坡道处筏板钢筋绑扎→地下二层顶板、梁砼浇筑→地下一层墙柱钢筋绑扎→地下一层墙柱模板支设→地下一层墙柱砼浇筑→地下一层顶板、梁模板支设→地下一层顶板、梁钢筋绑扎→地下一层顶板、梁砼浇筑→坡道筏板钢筋绑扎及剪力墙插筋就位→坡道筏板砼浇筑→坡道剪力墙钢筋绑扎→坡道剪力墙模板支设→坡道剪力墙砼浇筑→坡道顶板模板支设→坡道顶板钢筋绑扎→坡道顶板砼浇筑→地下室外墙及顶板防水施工→基础工程验收→基坑回填
一、流水段划分
分两个流水段同时施工,见图6-1。
二、主要分项工程施工部署
3、模板工程
30系列小钢模现场组合、拼装组合模板;筏板四周采用砖胎模;顶板全部采用12mm厚竹胶板、梁底模及侧模采用18mm厚多层板,支撑为钢管支柱支模体系;框架柱采用18mm厚多层板,加固采用钢管加固及斜撑。±0.00以上配足三层模板,然后周转使用。
3、钢筋工程
直径在大于25㎜的钢筋采用直螺纹机械连接。其余钢筋分别采用闪光对焊、电弧焊、电渣压力焊及绑扎搭接等不同的连接方法。
4、混凝土工程
三、项目管理阶段任务部署
管理 阶段 | 管 理 目 标 | 主 要 工 作 |
施工准备 阶段 | 从组织机构、人力、物力、施工设备等方面确保施工项目具备开工和连续施工的基本条件。 | 1、根据需要公司组建工程项目经理部,配备人员; 2、编制实施性施工组织设计和施工项目管理计划; 3、进行施工现场准备,达到开工要求; 4、编写开工申请报告,上报,待批开工。 |
施工阶段 | 完成工程承包合同规定的全部施工任务,达到验收交工标准。 | 1、按实施性施工组织设计进行施工; 2、做好动态控制管理,保证质量、进度、成本、安全等目标的全面实现; 3、管理好施工现场,文明施工; 4、严格执行工程承包合同,协调好业主、监理及相关单位关系; 5、处理好合同变更; 6、作好记录。 |
验收交工与结算阶段 | 对竣工工程验收交工,总结评价对外结清债权、债务,结束交易关系,向业主提供需求的建筑产品。 | 1、工程收尾; 2、进行试运转; 3、在预验基础上接受正式验收; 4、整理移交竣工文件,进行结算; 5、总结工作,编制竣工总结报告; 6、办理工程交接手续。 |
竣工后服务阶段 | 指导用户正确使用,使建筑产品正常发挥功能反馈信息,改进今后工作,提高企业信誉。 | 1、在合同规定的责任期内进行保修服务; 2、为保证正常使用提供必要的技术咨询、服务; 3、进行工程回访,听取用户意见,总结经验,发现问题及时维修、维护; |
第七章 施工进度计划及保障措施
施工进度计划
一.施工进度安排
2008年4月16日开工,于2009年12月27日竣工交付使用。合同工期为621日历天。具体计划详见附图二施工进度计划横道图。
序号
施工阶段
开始时间
完成时间
阶段工期(d)
一
结构工程
2008年4月16日
2009年5月15日
336
1
基础分部
2008年4月16日
2008年7月24日
100
2
主体分部
2008年7月25日
2009年5月15日
236
二
装修工程
2008年11月13日
2009年12月10日
333
1
内装修
2009年11月13日
2009年12月10日
333
2
外装修
2009年6月1日
2009年10月28日
150
三
屋面工程
2009年5月15日
2009年6月24日
40
四
水暖电安装工程
2008年5月1日
2009年12月20日
525
二、施工进度计划管理流程
施工计划管理流程见图7-1
图7-1 施工进度计划管理流程图
一、建立完善的计划保证体系
二、人、财、物的保障
三、技术工艺及措施的保证
“方案先行,样板引路”是我公司施工管理的特色,本工程将按照方案编制计划,编制具有战略指导性的、详细的、有针对性的、可操作性的专项《施工方案》,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程有条不紊的按期保质地完成。施工中强调方案的严肃性,严格按方案执行。
四、总承包管理的保障
4、加强现场平面布置管理
5、加强与政府和社会各方面的协调
6、加强与建设单位、监理、设计方的合作与协调
第八章 主要施工方案
一、施工测量要求
(1)、测量成果及资料的管理制度。
(2)、自检复线及验线制度。
(3)、交接桩及护桩管理制度。
(4)、仪器操作及安全作业制度。
(5)、仪器检校及安全维护管理制度
二、测量工具准备
台,5m铝合金塔尺二根,50m钢卷尺两把,施工测量中所使用的计量器具应经省、市计量监督局检测合格后,方可使用。
三、平面、垂直度控制
(1)、楼层放线基点设置
地下一层顶板砼浇筑后,在~/~轴、~/~轴处分别距、、轴线2m处、~/~轴、~/~轴处分别距、、轴线2m处及~/~2/D轴、~/~轴处分别距、、轴线2m处预埋10mm厚100×100mm钢板。通过平面控制网进行地面层放线时,将以上位置点标出,复核无误后,用电钻钻出一直径1mm的小孔,灌注红油漆。作为主体结构楼层平面放线基点,施工中严格保护。具体详见图8-1。
(2)、楼层放线
各楼层施工中,在楼层放线基点各点相应位置留出100×100mm预留孔,将各点分别投影至相应楼层,各施工段以激光经纬仪投影的各点为放线基点,用经纬仪配合钢尺实施楼层平面放线。
(3)、高程控制
3、基础施工抄平放线
(1)、用水准仪把相应的标高引测到水平桩或轴线桩上,并画出标高标记。
(2)、基坑开挖完成后,基坑坑底开挖宽度应通线校核,坑底深度应经水平标高校核无误后,并把轴线和标高引移到基坑,在基坑中设置轴线,基础边线及高程标记。
4、主体施工抄平放线
(1)、各层柱筋连接安装完毕后把水准点结合建筑物各层相应的50线引测至竖向钢筋上,用红油漆标示。
(2)、砌体施工抄平放线:先根据各层平面的轴线和各层建筑施工平面图,放出墙体的平面轴线、墙边线及门窗洞口等位置,在砌好的砖墙上用墨线标出各楼层相应的50线,以控制门窗洞口等高度。
5、装饰抄平施工
50m钢卷尺相结合的方法,在外墙上用钢丝设控制线,转角两边均需设置。同时用50m钢尺在外墙上拉出每层的+0.500m控制线。用水准仪引测到各楼层内墙上,并弹出墨线。
第二节 土方开挖
一、施工简介
1、施工流程
因为土方一次开挖方量较大,如若挖开后不及时封闭,易造成砂岩风化和被水浸泡,影响地基承载力,故需分区段开挖,根据现场开挖情况以及筏板下垫层标高,划分为4个施工区段,按Ⅰ~Ⅳ的顺序施工。
3、测量放线
5、土方开挖
以轴为界限东西两侧各分两个施工区段,按Ⅰ~Ⅳ的顺序先施工东侧北段,然后施工东侧南段,待土方施工队将轴~轴间土方开挖至筏板下垫层底标高上300mm后,再施工Ⅲ施工段,最后将坡道全部挖除并达到标高后施工最后一个区段,考虑每个施工区段土方量较大,施工作业面小,第Ⅳ施工区段最后出土困难,故除第Ⅳ施工区段分三次完成外,其余三个施工区段分两次完成。
由于土层较坚硬,人工开挖时间较长,且基坑容易被水浸泡,故基坑内200mm厚预留土层由小型挖机挖除,挖土时我部配备两名技术人员随挖随抄标高,严格控制土层标高,为防止砂岩层被扰动,影响地基承载力;剩余100mm厚预留土层采用人工开挖,边拉线控制标高边开挖,边开挖边整平,整平后及时浇筑砼垫层。第Ⅰ施工区段由北向南开挖,第Ⅱ施工区段由东向西开挖,第Ⅲ区段由南北两个方向向中间开挖,第Ⅳ施工区段由南向北开挖,这样方便土方向场外倒运。除~轴/~轴和~轴/~轴集水坑待垫层施工完毕强度超过50%后方可开挖外,其余集水坑必须同300mm土层一起开挖,挖~轴/~轴和~轴/~轴集水坑时,由于深度较深,易塌方,浇筑垫层混凝土时在集水坑四周垫层内预埋钢丝网片并甩出,伸入垫层内不小于500mm,开挖时每次开挖深度不超过1m,每次开挖完后,及时浇筑细石混凝土垫层,并将钢丝网压入垫层内,钢丝网搭接不少于200mm。基础垫层底面标高见附图2。
图8-2 下坑斜道搭设示意图
1、严格执行各项《安全管理制度》、《安全操作规程》及有关《安全施工技术规范》等国家标准;
第三节 土方回填
1、材料及主要机具
靠尺、胶皮管、小线和木折尺等。
(3)、施工前,应做好水平标志,以控制回填土的高度或厚度。
二、工艺流程
→验收
三、操作工艺
1、基坑底地坪上清理、检验土质:填土前应将基坑底或地坪上的垃圾等杂物清理干净;检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
2、分层铺土、平整、打夯:回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mm;回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。
3、检验密实度:回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
4、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
四、成品保护
五、土方回填质量验收标准及控制程序
见图8-3。
图8-3 土方回填工程质量控制程序
六、应注意的质量问题
1、未按要求测定干土的质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员,未达到设计要求的部位,应有处理方法和复验结果。
2、回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有有机杂物或落土清理不干净,这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。
3、回填土夯压不密:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮上”挖出,重新换好上再予夯实。
4、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入糟。
基础及地下室外墙防水
二、主要机具
三、作业条件
四、工艺流程
五、施工工艺
胶做成水泥腻子刮平,对突出墙面的钢筋头,绑丝等异物必须彻底割掉,并凹进墙面2mm,对于阴阳角部位,在阴阳角处用1∶2.5 水泥砂浆把阴阳角抹成小圆角,以利于角部防水质量,墙面的突起物、砂浆疙瘩等异物需彻底铲除,并进行清扫,对于油污,铁锈等需用钢丝刷,砂纸和有机溶剂等彻底清干净。
六、应注意的质量问题
七、质量通病的防治
钢筋工程
一、钢筋的检验
4、按时收听天气预报,雨雪来临前要对钢筋加以覆盖,避免锈蚀和污染。
二、钢筋加工制作
(1)、钢筋拉直应平直,无局部曲折。
(2)、钢筋切断断口不得有马蹄形或起弯等现象,钢筋的长度应力求准确。
(3)、钢筋弯曲成型形状正确,平面上没有翘曲不平现象。
(4)、钢筋加工的允许偏差。
项目 | 允许偏差值(mm) | 测量法 |
钢下料长度 | ±10 | 尺检 |
成型长度 | ±5 | 尺检 |
180弯钩平直段长度 | ±5 | 尺检 |
箍筋135平直段长度 | ±5 | 尺检 |
90弯折 | ±20 | 直角尺检 |
墙板钢筋 | ±10 | 尺检 |
柱主筋 | ±10 | 尺检 |
受力钢筋顺长度方向的净尺寸 | ±10 | 尺检 |
弯起钢筋的弯折位置 | ±20 | 尺检 |
(5)、成型好的钢筋按平面布置图的指定地点堆放,防止锈蚀和污染。挂上标牌,并标注尺寸、型号、规格、形状、使用部位、数量、制作人等。
1、钢筋直螺纹套筒连接
(1)、材料准备
(2)、施工放样
接头位置布置在受力较小区段。相临钢筋接头宜适当错开,以方便操作。钢筋密集区段,应保证套筒横向净距大于25mm,放样工作完成后,应仔细校对无误。加工严格按照放样尺寸加工,避免接头位置不符合要求造成浪费。
(3)、接头螺纹轧制工艺流程
→接头处理→轧制螺纹→安装保护套→做标识分类堆放→现场安装
(4)、直螺纹接头的安装工艺
A、钢筋转动,将套筒装在已在现场安装好的固定钢筋上,旋接上待接钢筋,并拧紧接头;
B、接钢筋长且重,再反转动套筒,将已在现场安装好的固定钢筋连接起来;
C、端部钢筋均无法转动:将其中一钢筋端部螺纹加长,转动销紧螺母和套筒至加长螺纹尽头,再反向转动套筒,使其套住待接钢筋,最后反向转动锁紧螺纹母以锁紧套筒。
D、端钢筋无法转动但可纵向挪动:将套筒内螺纹加工成正、反两向螺纹,钢筋两端分别加工成相应方向的螺纹,安装时靠转动套筒来就位。
(5)、质量控制
2、闪光对焊
(1)、钢筋对焊接头外观要求
A、接头上下不得有横向裂纹,与电极接触的表面不得有明显的烧伤。
B、接头处弯折角度不得大于4°。
C、接头处的钢筋轴线偏移不得大于1/10钢筋直径,同时不得大于2mm。
D、当有一个接头不符合要求时,应对全部接头进行检查,如出现不合格品,切除不合格接头,重焊后再进行二次验收。
(2)、钢筋对焊异常现象、焊接缺陷及防止措施:
项次 | 异常现象和缺陷种类 | 防止措施 |
1 | 烧化过分剧烈并产生强烈的爆炸声 | 1、降低变压器级数 2、减慢烧化速度 |
2 | 闪光不稳定 | 1、清除电极底部和表面的氧化物 2、提高变压器级数 3、加快烧化速度 |
3 | 接头中有氧化膜、未焊透或夹渣 | 1、增加预热程度 2、加快临近顶锻时的烧化速度 3、确保带电顶锻过程 4、加快顶锻速度 5、增大顶锻压力 |
4 | 接头中有缩孔 | 1、降低变压器级数 2、避免烧化过程过分强烈 3、适当增大顶锻留量及顶锻压力 |
5 | 焊缝金属过烧或热影响区过热 | 1、减小预热程度 2、加快烧化速度,缩短焊接时间 3、避免过多带电顶锻 |
6 | 接头区域裂纹 | 1、检验钢筋的碳、硫、磷含量 2、采取低频预热方法,增加预热程度 |
7 | 钢筋表面微熔及烧伤 | 1、清除钢筋被夹紧部位的铁锈和油污 2、清除电极内表面的氧化物 3、改进电极槽口形状,增大接触面积 4、夹紧钢筋 |
8 | 接头弯折或轴线偏移 | 1、正确调整电极位置 2、修整电极钳口或更换已变形的电极 3、切除或矫直钢筋的弯头 |
3、钢筋电渣压力接头
(1)、工艺流程如下:
(2)、电渣压力焊操作应符合下列要求:
A、施焊前,先将钢筋端部120mm范围内的铁锈、油污、精刷干净、钢筋端部必要时可用气割工具吹平。
B、钢筋安装于夹具钳口内预以夹紧,上下钢筋轴线以保持在一条直线上。
C、设置同一构件内钢筋的接头位置应符合设计要求或符合有关规程和规定,同时应考虑钢筋制作时的对焊接头。
D、关闭焊剂盒,装满所需的焊剂。焊剂在使用前,须经烘箱250℃烘焙1-2h后方可使用。
E、采用手工电渣压力焊时,可采用直接引弧法,先将上钢筋与下钢筋接触,接通焊接电源后,立即将上钢筋提升2-4mm,引燃电弧;然后继续缓缓上提钢筋数毫米,使电弧稳定燃烧后。随着钢筋的熔化而渐渐下送,并转入电渣过程。待钢筋熔化达到一定程度后,在切断焊接电源的同时,迅速进行顶压,持续数秒后方可松开操作杆,以免接头偏斜或结合不定。钢筋的上提和下送的速度需经过试焊而确定,以防断路或短路。
F、焊接时要求电压稳定,电压不得小于360V。
G、焊接前,应先试焊三个接头,经外观检查合格后,方可进行焊接。每换一批钢筋都应重新调整焊接参数。对外观检查不合格的接头,应将其切除重焊。
(3)、质量检验
A、取样数量
B、钢筋电渣压力焊接头焊接质量要求
(A)、外观检查
2mm;接头处弯折不得大于4度。相互接头之间或与楼面间距≥500 mm,且还应满足≥35D。外观检查不合格的接头,应切除重焊或采取补强措施。
(B)、拉伸试验
(4)、焊接缺陷及防治措施
缺陷性质 | 防 治 措 施 |
轴线 偏移 | 1、钢筋的焊接端部力求挺直 2、正确安装夹具和钢筋 3、及时修理或更换已变形的电极钳口 4、焊接操作过程避免晃动 |
接头 弯折 | 1、钢筋的焊接端部力求挺直 2、正确安装钢筋,并在焊接时始终扶持端正 3、焊毕,适当延长扶持上钢筋的的时间 4、及时修理或更换已变形的电极或夹具 |
结合 不良 | 1、正确调整动夹头的起始点,确保上钢筋下送到位 2、避免下钢筋伸出钳口的长度过短,确保熔池金属受到焊剂正常依托 3、防止在焊接时焊剂局部泄露,避免熔池金属局部流失 4、避免顶压前过早断电,有效地排除夹渣 |
焊包 不匀 | 1、减少钢筋端面的不平整度 2、装焊剂时,力求钢筋四周一致 3、焊剂回收使用时排除一切杂质 4、避免电弧电压过高,减少偏弧现象 5、防止焊剂局部泄露,避免熔池金属局部流失 |
过热(焊包薄而大) | 1、合理选择焊接参数,避免采取大能量焊接法 2、减少焊接时间 3、缩短电渣过程 |
气孔 夹渣 | 1、遵守使用焊剂的有关规定 2、焊前对钢筋端部的锈斑、杂物清除干净 3、缩短电渣过程,使钢筋端面呈微凸状 4、及时进行顶压过程 |
四、钢筋绑扎
(1)、钢筋摆放位置线的标定:每根钢筋摆放位置线用至少两个粉笔点来标识,插筋在插入部分的底和顶用红漆标点标识。板筋、梁主筋摆放线分别在每层顶板模板四周和梁底模端部标出。柱、梁箍筋摆放线在对角主筋上标出。墙体水平筋摆放线在竖向钢筋上标出。
(2)、钢筋的绑扎:钢筋采用22号钢丝绑扎,钢丝的长度见下表。所有钢筋交错点均绑扎,且必须牢固。同一水平直线上相邻绑扣呈“八”字形,朝向混凝土体内部(局部无法朝向内部的,只有朝向外部,但绑扣露头部分应与水平筋相贴,且同一直线上相邻绑扣露头部分朝向应正反交错),露头部分与水平筋成45°,且同一直线上相邻绑扣露头部分朝向正反交错。
钢筋直径 (mm) | 绑扎钢丝的下料长度(mm) | ||||||
6-8 | 10-12 | 14-16 | 18-20 | 22 | 25 | 28 | |
6~8 | 150 | 170 | 190 | 220 | 250 | 270 | 290 |
10~12 |
| 190 | 220 | 250 | 270 | 290 | 310 |
14~16 |
|
| 250 | 270 | 290 | 310 | 330 |
18~20 |
|
|
| 290 | 310 | 330 | 350 |
22 |
|
|
|
| 330 | 350 | 370 |
(1)、工艺流程
清理→放线→复线→清理→筏板横向下铁钢筋→筏板纵向下铁钢筋→垫块→支撑马凳→纵向上铁钢筋→横向上铁钢筋→暗柱插筋→导墙插筋→墙筋定位加固→导墙垫块→水平梯子筋→自检→交接检→质检→支模→浇筑
(2)、布筋原则
1/3范围内,上铁在墙体或房间跨边1/3范围内。
(3)、施工要点
1500mm。马凳示意图见图8-4。
图8-4 马凳示意图
50mm,按600×600网格分布。
、暗柱位置线,进行墙体、暗柱插筋施工。为了防止插筋位移,采取以下措施:
(A)、将所有插筋与筏板钢筋绑扎牢固,并于墙体两侧加设Ф12钢筋限位。
(B)、暗柱钢筋在两层底板钢筋间设置两道箍筋定位。
(C)、墙体上口用水平梯形定位筋控制钢筋的保护层及水平间距。
(D)、内墙插筋:浇筑筏板混凝土时,在暗柱主筋间拉通线,派专人监控插筋的定位情况,及时调整插筋位置,确保插筋不发生位置偏移。
3、梁、柱钢筋绑扎
(1)、框架柱工艺流程:
(2)、梁钢筋绑扎顺序应根据具体部位,分别对待,若梁截面过高,则采用先支设梁底模板,然后绑扎钢筋,钢筋绑扎完成后,必须对所绑扎钢筋进行校核,当钢筋数量、规格、位置准确无误后方可支设梁侧模的办法。若梁截面不高,则采用先支设梁的底模、侧模,然后将梁的钢筋架空在梁顶上绑扎,最后再把钢筋落下的方法。梁板钢筋,先绑扎梁钢筋,然后绑扎板下层钢筋穿梁而过,板上部钢筋放在最上层,各加密区上下层筋、垫块均按要求设置。
(3)、施工要求:
A、梁、柱钢筋直径、间距及规格应符合设计要求,箍筋与受力筋垂直,梁开口向上,环口沿受力方向错开布置,箍筋弯钩尺寸应满足135º,平直长度不少于10d。主次梁板筋交叉处,应按照板筋在上,次梁筋居中,主梁筋在下的次序布置。柱、梁两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计要求。在主次梁下部受力筋下、柱纵筋外侧均应垫设垫块,以保证其保护层厚度。每一层框柱最上面套一个定位箍筋,浇筑砼时,保证柱筋间距及位置,可重复使用。柱钢筋定位加固见图8-5。
图8-5 框柱钢筋定位加固图
B、梁主筋接头通长上铁在跨中1/3范围内接头,梁的下铁在距支座处1/3跨长处接头。
C、梁主筋上部纵筋水平净距不小于30mm且1.5倍钢筋直径,下部钢筋不小于25mm且不小于钢筋一个直径。当梁下部纵筋多于二层时,则二层以上纵筋的水平中距应比下面二层的中距增大一倍。
D、梁端第一道箍筋应设置在距离柱节点边缘50mm处,梁端与柱交接处箍筋应加密,其间距及加密区长度均要符合设计要求。
柱纵筋应均匀布置,不应并列,其水平净距应≥50mm。
(1)、工艺流程
插筋调整→水平定位钢筋绑扎→竖向钢筋绑扎→水平钢筋绑扎→保护层垫块→验收
(2)、节点构造
,水平筋在内,内墙为竖筋在内,水平筋在外;地上结构墙体均为竖筋在内,水平筋在外。墙体水平筋放置在墙体暗柱主筋外,墙体连梁放置在墙筋内,墙体保护层为净保护层。
(A)、梯子筋:梯子筋起步位置为暗柱边800mm。每道墙焊接梯子筋的钢筋直径要求大于或等于设计纵向钢筋一个规格,水平间距1500m设置一道,梯子筋中的横筋要求按竖向方向,设置上、中、下三道同墙厚的支撑筋,支撑筋端头要求用磨光机打磨平整,刷防锈漆两道。保证端头平整且不会出现锈痕,这样既能控制墙体钢筋的位置,又能保证墙体截面尺寸。在墙体上方设置一道水平“梯型架”定位筋,该“梯型架”位于顶板上皮50~70cm。在绑扎下一层墙体钢筋时就绑扎到位,不再拆除。地下及地上墙体梯子筋的规格和加工尺寸见下图8-6。
(B)、垫块:墙体钢筋保护层垫块采用塑料垫块,垫块间距800×800,垫块布置起点为距楼板第二步水平筋,呈梅花形布置。
图8-6 墙体纵向梯子筋示意图
(3)、操作工艺
,当混凝土强度达到1.2MPa后,可进行楼层放线,弹出墙体位置线及控制线,根据墙体位置线调整墙体插筋位置。如有偏移,应按1:6弯成打弯。
墙体水平起步筋距楼板的距离、墙体纵向钢筋起步筋距暗柱边的距离、梁箍筋起步筋距暗柱边的距离均为50mm;在上述起步筋搭接部位,要求搭接筋贴向楼板、暗柱一侧设置,即与楼板、暗柱的距离不得大于50mm。
C、钢筋绑扎好后,在暗柱和窗下等没有墙体定位筋的部位,按800×800 间距梅花形布置卡好保护层垫块。D、搭接接头任一接头中心至1.3laE范围内或焊接接头任一接头中心至35d且≥500mm范围内,受力钢筋接头面积不能超过规范规定。

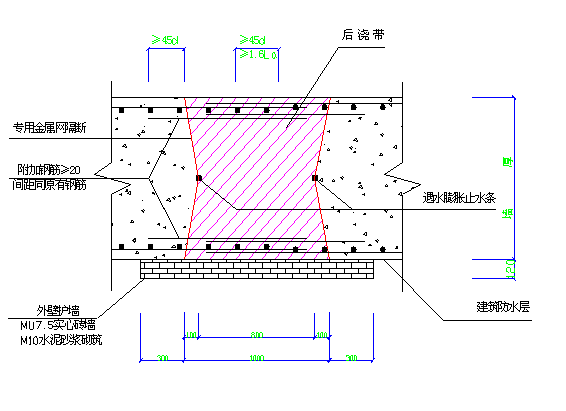

F、墙体端头做法见图8-7。
图8-7 墙体端头做法示意图
(4)、质量控制措施:
在浇筑混凝土前,应详细检查墙体筋和暗柱钢筋的位置是否准确,固定措施是否牢固,检查无误后方可进行下道工序施工。在浇筑混凝土过程中应派专人管理,随时检查钢筋偏位情况,发现问题应随时处理。
可进行下道工序的施工。
焊工必须持证上岗,焊接前应做班前焊试件,以确保所调整的焊接工艺参数满足焊接规范的规定。焊接及机械连接接头必须逐一进行外观检查。
所有原材料、半成品、成品必须有合格证或检验报告,需送检的原材料按标准程序的规定严格执行,坚决杜绝使用不合格的产品。
H、所有预埋件、电管等的固定不得与主筋焊接,如需焊接,必须附加钢筋。
(1)、工艺流程
(2)、操作工艺
C、双层楼板钢筋间距控制采用“马凳铁”。马凳铁钢筋直径要求大于12mm;马凳铁间距600mm,设置在上层铁下筋与下层铁上筋之间。且马凳与下铁主筋交点处必须设置垫块,不得直接接触模板。
5cm开始配置;下部纵向受力钢筋伸至墙或梁的中心线,且不应小于5d(d为受力钢筋直径)。板下部钢筋在支座处搭接,上部钢筋在跨中1/3处搭接,搭接长度≥36d,且≥300mm。
E、施工中设钢筋凳(Φ25)上铺脚手板作为人行通道,防止上筋被踩变形,钢筋凳高度应高于板顶标高150mm以上。
,分布筋在上;上排钢筋只有在有负弯矩筋的地方才有分布筋。上层弯钩朝下,下层弯钩朝上。板、次梁与主梁交叉处,板筋在上,次梁筋在中层,主梁筋在下。
1000mm,并大于搭接长度,接头位置错开应符合有关构造要求。
I、在双向跨度≥4200mm的内跨板四周板角处,板面需按图纸加强。
五、钢筋绑扎安装质量标准
(1)、钢筋绑扎安装必须符合《钢筋混凝土施工验收规范》、《钢筋焊接及验收规程》要求。
(2)、主控项目和一般项目:钢筋品种、质量、机械性能必须符合设计、施工规范、有关标准规定;钢筋表面必须清洁,带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋严禁按原规格使用;钢筋规格、形状、尺寸、数量、间距、锚固长度、接头位置必须符合设计及施工规范规定;气压焊机械性能、接头位置的留设必须符合焊接及验收专门规定。
(3)、允许偏差
项次 | 项目 | 允许偏差(mm) | 检查方法 | |
1 | 绑扎网眼 | ±20 | 尺量连续三挡,取其最大值 | |
2 | 绑扎骨架 | 宽、高 | ±5 | 尺 量 |
长度 | ±10 | 尺 量 | ||
3 | 受力主筋 | 间距 | ±10 | 尺 量 |
排距 | ±5 | 尺 量 | ||
4 | 箍筋、构造钢筋间距 | ±10 | 尺量连续五个间距 | |
5 | 电渣压力焊 | 焊包凸出钢筋表面 | ≥4 | 尺 量 |
6 | 焊接预埋件 | 中心线位置 | 5 | 尺 量 |
水平高差 | +3,-0 | 尺 量 | ||
7 | 受力主筋保护层 | 基础 | ±5 | 尺量受力主筋外表面至模板内表面垂直距离 |
梁、柱 | ±3 | |||
墙板、楼板 | ±3 |
(4)、其他:
100%绑扎,不得有缺扣、松扣现象。
6、避免工程质量通病
(1)、钢筋骨架外形尺寸不准,绑扎时宜将多根钢筋端部对齐,防止绑扎时钢筋偏离规定位置及骨架扭曲变形。
(2)、保护层砂浆垫块厚度应准确,垫块间距应适宜,否则导致平板面出现裂缝,梁底、柱侧露筋。
(3)、钢筋骨架吊装入模时,应力求平稳,吊点应根据骨架外形预先确定,骨架各钢筋交点要绑扎牢固,必要时焊接牢固。
(4)、钢筋骨架绑扎完成后,会出现斜向一方,绑扎时铁丝应绑成八字形。左右口绑扎发现箍筋遗漏、间距不对要及时调整好。
(5)、柱子箍筋接头应错开放置,绑扎前要先检查;绑扎完成后再检查,若有错误应立即纠正。
(6)、浇筑混凝土时,受到侧压钢筋位置出现位移时,应及时调整。
(7)、同截面钢筋接头数量超过规范规定:骨架未绑扎前要检查钢筋接头数量,如超出规范要求,要作调整后才可绑扎成型。
六、砼保护层控制
七、钢筋半成品及成品的管理
,地面用钢管搭设存放架,距地面300mm高,并标明规格、尺寸、简图、部位,堆放整齐。
绑扎完的梁、板钢筋要设钢筋凳,上铺脚手板作为人行通道,防止板负弯矩筋被下移以及受力构件配筋位置变化而改变受力构件。
6、浇筑混凝土时,地泵管应用钢筋凳架起并放置在跳板上,不允许直接铺放在绑好的钢筋上,以免泵管振动将结构钢筋振动移位。
7、浇筑混凝土前,必须对竖向插筋加套管或进行围挡保护,以防止钢筋被污染。
钢筋绑扎完后,严禁施工机械的油污等污染钢筋,如果钢筋被油污污染可采用适当浓度的洗涤液进行清洗,并用清水冲洗干净。
,认真执行三检制度,对钢筋的规格、数量、锚固长度、预留洞口的加固筋、构造加强筋等都要逐一检查核对,骨架的轴线、位置、垂直度都必须实测检查,经质检员检验合格后报请监理公司验收,做好隐蔽验收记录,质量达到优良水平。
八、安全与文明的施工
现场必须戴好安全帽,穿防滑鞋。
人员禁止乱接电线。机电人员应持证上岗,并按规定使用好个人防护用品。
周围的作业环境,并设专人看火。灭火器材配备齐全后,方可进行作业。
时,灯光不得照向场外,影响马路交通及居民休息。
放整齐,码放高度必须符合规定,制作场地要平整,工作台要稳固,照明灯具必须加网罩。
2m区域内禁止行入,人工绞磨拉直,不准用胸、肚接触推杠,并缓慢松卸,不得一次松开。操作人员必须持证上岗。
锤要站成斜角,注意扔锤区域内的人和物体。切断小于30cm的短钢筋,应用夹子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩。
一致,人工上下传送不得在同一垂直线上。钢筋堆放要分散、稳当,防止倾倒和塌落。
、墙体钢筋时,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架,应用临时支撑拉牢,以防倾倒。
,应按施工设计规定摆放钢筋,钢筋支架或马凳架起上部钢筋,不得任意减少马凳或支架。
、挑檐、外墙、边柱钢筋时,应搭设外挂架或安全网。绑扎时要挂好安全带。
、墙钢筋绑扎时,临时脚手架的搭设必须符合安全要求,脚手板2m以上做到一板三寸量,严禁使用探头板、飞板。使用时必须执行高挂低用的规定。
2m以上高空作业必须正确使用安全带。
,需要移动时必须经总包方安全部门批准。移动后应有相应的防护措施,施工完毕后应恢复原有的标准。
,施工场地划分环卫包干区,指定专人负责,做到及时清理场地。
”,生产必须安全,安全为了生产,在结构施工阶段,安全难点集中在:
(1)、施工防止坠落,主体交叉作业防止物体打击;
(2)、基坑周边的防护、预留孔洞口、竖井处防坠落;
(3)、脚手架安全措施;
(4)、各种电动工具施工用电安全;
(5)、现场使用安全。
九、钢筋工程质量控制程序
钢筋工程质量控制程序见图8-8
图8-8 钢筋工程质量控制程序
模板工程
一、施工准备
1、技术准备
(1)、项目部组织经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在疑点作好记录,通过会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工的变更依据和施工操作依据。
(2)、技术交底:熟悉各部在截面尺寸、标高,编制详细的施工方案,对施工班组进行技术交底。
(3)、测量放线:柱模安装之前,在楼层上依次弹出墙体、柱子轴线,柱模的安装位置线和门洞口位置线及20cm控制线。轴线引测后,测量员复验。
(4)、刷脱模剂:刷脱模剂对于保护模板、延长模板寿命、保持混凝土表面的洁净和光滑,均起着重要作用。刷脱模剂之前,必须将模板上的污物清理干净后方可涂刷,涂刷时,必须涂刷均匀。
2、机具准备
名称 | 规格 | 功率 | 数量 |
锤子 | 重量 0.25 、 0.5kg |
| 50把 |
单头扳手 | 开口宽(mm) 17~19 、 22~24 |
| 20把 |
圆盘锯 | MJ-503 | 3KW | 1台 |
手电钻 | 钻头直径 12~20mm |
| 2 把 |
手提电锯 | M-651A | 1.05KW | 3台 |
手提电刨 |
| 0.45KW | 5台 |
活动扳手 | 最大开口宽 35mm |
| 2把 |
钢丝钳 |
|
| 5把 |
水准仪 | DSG280 |
| 1台 |
水平尺 | 长 450 、 500 、 550mm |
| 10 |
钢卷尺 | 5 米、 50 米(2 把) |
| 50个 |
3、材料准备
进场的木枋要经检验合格,对部分弯曲的木枋要用平刨机刨平,并保证木枋的横截面高度误差控制在2mm内。进场的模板也要经检验,确保平整光滑、无孔洞。进场的钢管要调直、扣件及时检验清洗,更换锈蚀或“咬死”的螺杆。模板的堆放场地设置在塔吊工作半径范围内,便于直接调运。脱模剂选用油性脱模剂。
二、模板体系设计选型
1、垫层模板
2、筏板模板
1500mm和700mm,侧模全部采用砖模,沿底板边线外延 50mm 砌筑 240mm、每隔3000mm设置370 厚砖垛,高度 = 底板厚 +50mm。 因有明沟排水,砖模后加固根据现场排水量的情况,如排水量较小采用砂夹石回填并夯实,如排水量较大时,砖模后用竹架板、钢管及顶托顶撑在基坑四周护坡上,300mm到导墙用小刚模板支设钢管加固。
3、墙模板
30系列小钢模拼装,φ48×3.5mm 钢管做背楞,φ 14mm@400mm 对拉杆(±0.00以下为止水对拉杆)和钢管斜支撑加固 ,门口洞口侧模采用12厚竹胶板,背楞采用60*80mm方木,φ 48×3.5mm 钢管加固。
4、柱模板
多层板,竖楞采用 60×80mm 方木,方木均经压刨找平,每20 cm一道。柱箍采用φ 48×3.5mm 钢管,每 400mm 一道,最底一道距地面 200mm ,中间设置两道φ12对拉杆,竖向间距500mm。支撑采用φ 48×3.5mm 架子管刚性支撑。其板块与板块竖向接缝处做成企口式拼接,然后加柱箍、支撑体系将柱固定。
5、梁模板
底模与侧模均采用 18mm 厚多层板,背楞选用 60mm×80mm@200mm 双面刨光方木。梁侧模、梁底模按图纸尺寸进行现场加工,由塔吊吊至作业面组合拼装。然后加横楞并用利用支撑体系将梁两侧夹紧。
6、顶板模板
顶板模板采用12mm竹胶板,主龙骨采用φ 48×3.5mm 钢管,在满堂架搭设过程中根据标高进行搭设,次龙骨选用 60mm×80mm 双面刨光方木。为保证顶板的整体砼成型效果,将整个顶板的竹胶板按同一顺序、同一方向对缝平铺,必须保证接缝处下方有龙骨,且拼缝严密,表面无错台现象。若与柱相交,则不刻意躲开柱头,只要该处将竹胶板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。
7、楼梯模板
60mm 厚方木。制做时在梯段侧板内划出踏步高度线一侧留出踏步侧板厚度定上当。
8、后浇带模板
三、各部位模板施工工艺
1、模板施工一般要求:
(1)、模板的配置:
2~2.5倍,每块板至少要钉2个钉子,第二块板的钉子要朝第一块板的方向斜钉,使接缝紧密。
(2)、模板的支设:
4米时,模板支设时应起拱,当无具体要求时,起拱高度为跨度的2/1000。
F、墙、柱模板底部应开设清理孔。
项 目
允许偏差(mm)
预埋钢板中心线位置
3
预埋管预留孔中心线位置
3
预留螺栓
中心线位置
2
外露长度
+10,0
预留洞
中心线位置
10
截面内部尺寸
+10,0
项 目
允许偏差(mm)
轴线位置
5
底模上表面标高
±5
截面内部
尺 寸
基础
±10
墙、柱、梁
+4, -5
层高垂直
全高≤5m
6
全高>5m
8
相邻两板表面高低差
2
表面平整(2m长度上)
5
240mm宽的砖砌胎模,每隔3000设置一个370mm 砖垛,垫层宽度每边增加砖侧模厚度。砖侧模采用MU7.5机制红砖,M5水泥砂浆砌筑,要求砌体内边线比筏板外边线向外让出5cm,侧模背面用砂夹石填实或用钢管斜撑,砖侧模内表面待达到一定强度后,采用1:2水泥砂浆按照施工基础放线弹出的筏板外边线粉刷压光,要求表面坚实平整无空鼓。
(1)、工艺流程
安装前准备 → 一侧柱模安装就位 → 安装斜撑 → 清扫柱内杂物 → 安装就位对面模板 → 安装斜撑 → 安装另一方向模板 → 调整模板位置 →紧固对拉螺栓 → 斜撑加固 → 预检
(2)、施工方法
A、支设前模板底部板面应平整,沿柱边线向外3-5mm贴好海绵条,检查柱模板编号,检查模板是否清理干净,门窗洞口模板及预埋件是否安装到位。
B、安装斜撑调整至模板与楼面呈45°,使其稳定座落于基准面上,并进行临时固定。
C、柱模板钢管支撑体系采用φ48钢管加快拆头斜撑,在斜撑钢管中部设横向钢管及反拉钢管一道,柱每个面设两道斜撑,所有斜撑通过扫地杆顶在距柱边2m的φ25预埋地锚筋上。详见图8-9。
图8-9 框柱加固示意图
30系列小钢模,模板拉至现场后根据图纸组拼成对应墙体大模板,用塔吊吊至施工现场后安装。
(1)、工艺流程
安装前准备 → 安装洞口模板 → 一侧墙模安装就位 → 安装斜撑 → 插入穿墙螺栓及塑料套管 (或止水螺栓)→ 清扫墙内杂物 → 安装另一侧墙模板 → 安装斜撑 →穿墙螺栓穿过另一侧墙模 → 调整模板位置 → 紧固穿墙螺栓 → 斜撑固定 → 与相邻模板连接。
(1)、施工方法
A、支设前模板底部板面应平整,沿墙体边线向外3-5mm贴好海绵条,检查模板是否清理干净,门窗洞口模板及预埋件是否安装到位。
B、将一侧墙模板按位置线安装就位,安装斜撑调整至模板与地面呈45°,使其稳定座落于基准面上,并进行临时固定。
C、安装穿墙或对拉螺栓和支固塑料套管,将模板内部清理干净。
D、以同样的方法安装另一侧墙模板,使穿墙螺栓穿过模板并在螺栓杆端戴扣件和螺母,然后调整两块模板的位置和垂直,与此同时调整斜撑角度,合格后,固定斜撑,紧固斜撑,紧固全部穿墙螺栓的螺母。
E、采用同样的方法安装相邻模板及角模,模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。
F、地下室剪力墙施工时,为避免割除对拉螺杆时在墙上留下的痕迹影响砼效果,封模时在螺杆两端穿上12厚50×50mm木胶板,砼浇注及模板拆除后取出木塞子,伸入到凹坑内割除螺杆,然后用高标号1:2.5加微膨胀剂水泥砂浆填坑。
G、外墙内侧模板及内墙模板支撑系统采用φ48钢管加斜撑,在斜撑钢管中部设横向钢管及反拉钢管一道。在楼(底)板上预埋φ25地锚,斜撑钢管与地锚通过扫地杆相连。模板支设图见图8-10。地下室/~轴及/~轴处剪力墙一侧靠近西附楼地下室外墙及护坡,只能支设一侧模板,其模板支撑系统见图8-11。
图8-11 地下室一侧模板支撑示意图
粱、板模板支撑体系采用钢管支撑体系,60×80木枋和12厚竹胶板及18厚多层板。顶板、梁支撑按1200×1200mm的间距设置,支撑高度依部位楼层层高,沿竖向高度每1.5m设置一道水平杆,十字交叉固定立杆上,底部距地300mm设置一道扫地杆,顶部设置活动顶撑,每根立杆立在方木或坚硬的地面上,木枋间距按300mm间距设置,侧板木枋按间距300mm立放设置。拼缝必须严密,梁跨中按设计要求起拱。为保证梁侧向的稳定另加设斜向撑杆加固。
(1)、工艺流程
空间放线 → 搭设满堂脚手架(底部垫木枋) → 调整梁底支撑标高 → 安装梁底模 → 安装顶撑并调平 → 安装梁侧模 → 墙边木枋(贴密封条)就位 → 摆设主次龙骨 → 铺设楼板模板 → 支撑架加固
(2)、施工方法
A、 楼板模板施工前应先进行空间放线,根据放线搭设满堂脚手架;脚手架立杆下垫好短木枋,放好梁位置线,采用吊线坠的方式将位置线引至钢管架上。
B、调整梁底支撑标高,调平后,铺设梁底模,梁底模两侧锁紧,防止梁
底模跑位。
C、梁钢筋绑扎完毕后,封梁侧模。
D、 铺设主次龙骨,按配置方案将模板摆放好,模板拼缝要严密,用钉子把模板固定。楼板模板压在梁侧模上。
F、主龙骨上铺间距300mm的次龙骨,次龙骨接长时采用搭接形式,搭接长度不少于500mm。梁板支设详见图8-12。
楼梯模板施工前应根据实际层高放样,先支设平台模板,再支设楼梯底模板(楼梯模板支撑体系见图8-13),然后支设楼梯侧板,底模板超出侧模2-3cm。先在侧板内侧弹出楼梯底板厚度线和侧板位置线,侧模、踢步模板和踏步模板按图加工成型,现场组装。为了保证踏步板一次成型,踢步模板下口背枋倒45度角,便于铁抹子收光。为确保踏步线条尺寸的准确,踏步板的
高度必须与楼梯踏步的高度一致,放样时,须预留出装修面层的厚度。楼梯模板支撑体系采用钢管加快拆头斜撑,中间设横向拉杆一道,侧模固定采用50×100的木枋固定(侧模固定详见图8-14)。
图8-13 楼梯模板支撑体系示意图
(1)、墙、柱根部处理
为确保墙、柱根部不烂根,在安装模板时,所有墙柱根部均需加砂浆找平层以防止混凝土浇筑时因漏浆而导致烂根。
(2)、梁柱接头处理
考虑到梁柱接头处阴阳角多,为确保线条顺直,要求模板接缝平整且缝隙小。模板边线平直,四角归方,接缝平整;梁底边、二次模板接头处和转角处均加垫10mm厚海绵条以防止漏浆。
模板拆除均要以同条件混凝土试块的抗压强度报告为依据,填写拆模申请单,由项目主管工程师和项目总工程师签字后报送监理审批方可生效执行。
A、侧模:在砼强度能保证表面棱角不因拆除模板而受损坏后,方可拆除。
B、底模:构件跨度大于8m的砼强度达到设计强度的100%后,方可拆除。构件跨度小于8m的砼强度达到设计强度的75%后,方可拆除,预应力梁板在预应力张拉完毕后拆除底模。
结构类型
结构跨度(m)
设计的砼强度标准值的百分率计(%)
板
≤2
50
>2,≤8
75
>8
100
梁、拱、壳
≤8
75
>8
100
悬臂构件
≤2
75
>2
100
A、模板拆除顺序与安装顺序相反,先支后拆,后支先拆,先拆非承重模板,后拆承重模板,先拆纵墙模板后拆横墙模板,先拆外墙模板,再拆内墙模板。
B、板模拆除方法为:将旋转可调支撑向下退100mm,使龙骨与板脱离,先拆主龙骨,再拆次龙骨,最后取顶板模。拆除时人站在扣件脚手架下,待顶板上木料拆完后,再拆钢管架。
C、拆除大跨度梁板模时,宜先从跨中开始,分别拆向两端。当局部有砼吸附或粘接模板时,可在模板下口接点处用撬棍松动,禁止敲击模板。
D、拆模时不要用力过猛,拆下来的材料要及时运走,整理拆下后的模板及时清理干净,按规格分类堆放整齐。
E、模板拆除后,应将表面粘结的砼块、砂浆清除干净,铁钉要拨除,然后将支撑、木方、模板等运至集中堆放点堆放整齐,对木方等要搭好防护棚,并做好消防准备工作。
(1)、梁、板模板
(2)、柱模板:
(3)、墙模板:
10、质量要求
(1)、固定在模板上的预埋件和预留孔,应按图准确留设,不得遗漏,而且安装要牢固,其允许偏差如下表示:
项 目 | 允许偏差(mm) | |
预埋钢板中心线位置 | 3 | |
预埋管预留孔中心线位置 | 3 | |
预留螺栓 | 中心线位置 | 2 |
外露长度 | +10,0 | |
预留洞 | 中心线位置 | 10 |
截面内部尺寸 | +10,0 |
(2)、模板应垂直、平直、顺直,其允许偏差如下表示:
项 目 | 允许偏差(mm) | |
轴线位置 | 5 | |
底模上表面标高 | ±5 | |
截面内部 尺 寸 | 基础 | ±10 |
墙、柱、梁 | +4, -5 | |
层高垂直 | 全高≤5m | 6 |
全高>5m | 8 | |
相邻两板表面高低差 | 2 | |
表面平整(2m长度上) | 5 |
模板工程质量控制程序见图8-15。
图8-15 模板工程质量控制程序
1、剪力墙计算
(A)、混凝土侧压力标准值
F1=0.22γct0β1β2ν1/2=0.22×24×200/(15+20)×1.2×1.15×1.81/
=55.82KN/m2
F2=γcH=24×4.35=104.4 KN/m2
取两者中小值,即F1=55.82 KN/m2
(B)、混凝土侧压力设计值
F3=F1×分项系数×折减系数≡55.82×1.2×0.85≡56.94KN/m2
2 KN/m2
水平荷载设计值F4=2×1.4×0.85≡2.38KN/m2
F=F3+F4=56.94+2.38=59.32KN/m2
(A)、钢模板验算
查表得:钢模板截面特征,Ix =26.97×104mm4,Wx=5.94×103 mm3。
q1=56.94×0.3/1000=17.8N/mm
q2=56.94×0.3/1000=17.08 N/mm
q1m2/2=17.8×1802/2=29×104N.mm
σ=M/W=29×104/5.94×103=48.8N/mm2<215N/mm2(满足要求)
ω=q2m(-l3+6m2l+3m3)/24EIx
=12.36×180×(-4003+6×1802×400+3×1803)/24×2.06×105×26.97×104=0.07mm<[ω]=1.5mm(满足要求)
(B)、对拉杆验算
查表得T14螺栓净截面面积A=105mm2
对拉螺栓的拉力:
N=F×内楞间距×外楞间距=59.32×0.4×0.4=9.49KN
σ=N/A=9490/705=90.38N/mm2<170N/mm2(满足要求)
2、梁、板计算
350×800,作为验算对象。梁下计划横距为0.8m,纵距为1.2m。板下横距为1.2,纵距为1.2,步距为1.5m。并且均应设置纵横向扫地杆,重要部位设置剪刀撑,立杆必须设置执垫木,楼板模板应支撑在间距为0.4~0.5m的木楞上,木楞尺为60×80mm。
(1)、梁下承重架的验算
N/ΦA≤f
N=1.2∑N GK +1.4∑N QK
(梁高 -0.10)×2+梁下横距+板下横距=(0.8-0.10)×2+0.8+1.2=3.4m
模板展开长度×纵距=3.4×1.2=4.08m2
查 GB50204-92附录一附表1.1:取0.5KN/m2,则平均每根立杆承担模板重为:
模板作用面积× 0.5÷2根=4.08×0.5÷2=1.02KN
计算区(即2根立杆作用范围)梁重,查GB50204-92规范:混凝土自重取24KN/m3
梁宽×梁高×纵距× 24=0.35×0.8×1.2×24=8.064KN
计算区(即 2根立杆作用范围)板重,查GB50204-92规范:混凝土自重取24KN/m3
(梁、板下横距 -梁宽)×纵距×板厚×24=(0.8+1.2-0.35)×1.2×0.10×24=4.752KN
4.8+4.752)÷2=4.776KN
查 GB50204-92规范:钢筋自重取1.5KN/m3
(梁体积 +板体积)×1.5÷2根=(0.225+0.257)×1.5÷2=0.361KN
一根立杆的∑ GK =1.044+5.789+0.361=7.194KN
施工人员及施工设备荷载标准值,查 GB50204-92规范:取1.0KN/m2
横距×纵距×1.0÷2=2.2×1.2×1.0÷2=1.32KN
振捣混凝土时产生的荷载标准值产生的轴向力,查GB50204-92规范:取2.0KNm2
横距×纵距×2.0÷2=2.2×1.2×2.0÷2=2.64KN
∑ N QK =1.32+2.64=3.96KN
7.194×1.2=8.633KN
=7.194×1.2+3.96×1.4=14.177KN
则 N值为 8.633+14.177=22.81KN
λ长细比,λ =L 0 /i L 0 =h+2a
L 0 =h+2a=1.5+2×0.3=2.1m
λ =L 0 /I=2.1×100cm/1.58cm=132.91
查表得,φ =0.381
A为立杆的截面面积,查表得A=4.89Cm2
N/φA=22810÷(0.381×489)=122.43N/mm2≤f=205N/mm2
(2)、板下承重架的验算
0.5KN/m2
横距×纵距×0.5=1.5×1.2×0.5=0.9KN
作用在一根立杆上的现浇板重,查 GB50204规范:混凝土自重取24KN/m3
横距×纵距×0.11×24=1.5×1.2×0.11×24=4.752KN
作用在一根立杆上的钢筋重,查 GB50204-92规范:钢筋自重取1.5KN/m3
横距×纵距×0.11×1.5=1.5×1.2×0.11×1.5=0.297KN
一根立杆的∑ N GK =0.9+4.752+0.297=5.949KN
施工人员及施工设备荷载标准值,查GB50204-92规范:取1.0KN/m2
横距×纵距× 1.0=1.5×1.2×1.0=1.8KN
振捣混凝土时产生的荷载标准值产生的轴向力,查GB50204-92规范:取2.0KN/m2
横距×纵距× 2.0=1.5×1.2×2.0=3.6KN
∑ N QK =1.8+3.6=5.4KN
=5.949×1.2=7.139KN
=5.949×1.2 +5.4×1.4=12.699KN
N=7.139+12.699=19.838KN
λ长细比,λ =L 0 /i L 0 =h+2a
L 0 =h+2a=1.5+2×0.3=2.1m
λ =L 0 /I=2.1×100cm/1.58cm=132.91
查表得,φ =0.381
A为立杆的截面面积,查表得A=4.89Cm2
N/φA=19.838÷(0.381×489)=106.489KN/mm2≤f=205N/mm2
六、成品保护管理
1、预组拼的模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。
2、工作面已安装完毕的墙、柱模板,不准在吊运其它模板时碰撞,不准在预拼装模板就位前作为临时椅靠,以防止模板变形或产生垂直偏差。工作面已安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面模板标高和平整产生偏差。
3、拆除模板时,不得用大锤、撬棍硬碰猛撬,以免混凝土的外形和内部受到损伤。
4、水暖现浇顶板预留洞截面做成梯形,砼浇筑前事先用“十”字线定出预留洞位置,将紧固构件与模板用钉子固定,将钢筒体套在上面,用螺栓固定,在砼初凝前,松开螺栓,将筒体拔出,这样既可以重复利用,又可以保护预留洞口位置及尺寸的正确。现浇板预留洞模具图见图8-16。图8-16 现浇板预留洞模具图
第六节 混凝土工程
二、砼制备
二、砼运输、泵送
2台砼输送泵,为有效防止固定泵管振动引起的作业面模板支撑体系的偏移,根据以往施工经验垂直运输采用楼层预留300×300mm施工洞,将泵管通过预埋件固定于楼层内部剪力墙或柱边,逐层加固。泵管安装到浇筑面后,采用砼布料机进行砼现场布料,布料机采用电动控制,可方便快捷地将砼输送到要浇筑的地点砼输送泵的实际平均输出量,可根据砼输送泵的最大输出量、配管情况和作业效率计算:
Q1=Qmax×α1×η
式中Q1——每台砼泵的实际平均输出量(m3/h);
Qmax——每台砼泵的最大输出量(m3/h);
60L1/S0+T1)
(1)、砼搅拌运输车行车的线路设置成环行通道,满足重车行驶要求;
(2)、车辆的出入口处,安排专门交通安全指挥人员;
(3)、夜间施工,在交通出入口的运输道路上,设置良好的照明,危险区域设置警戒标志;
(4)、安排监督人员检查砼运输车装料前,将搅拌筒内的积水倒净,运输途中,严禁向拌筒内加水。当运到施工现场,检查发现坍落度过大时,可在符合配合比要求的条件下适量加入减水剂,并强力搅拌后,方可卸料;严重超标时,予以退回。搅拌运输车在行驶中,搅拌筒应保持3~6r/min的转速。
(1)、施工准备
(2)、泵送投料要求
(3)、配管要求
地面水平管一般不小于垂直管长度的1/4,并不小于15m,在砼泵机出料口3~6m处的输送管根部设截止阀,防止砼拌合物反流;
(4)、泵送工艺
100mm到料斗口下150mm之间为宜。避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。
三、砼浇筑与振实
1500mm,局部700mm,工程量较大,在混凝土浇筑中应采用以下措施控制裂缝产生。
(1)、提前做好施工组织准备
(2)、运输车辆组织
(3)、严格监控原材料和配合比
(4)、混凝土浇筑方法
图8-17 混凝土振捣示意图
2m刮杆刮平,然后用木搓板反复搓压,至少两遍,使其表面密实平整,并可控制混凝土表面龟裂。
(A)、加强混凝土的质量检验,按照规范要求留置混凝土试块,特别对坍落度要每车进行检验,并做好详细记录。
(B)、降低水化热,首先选用低水化热的水泥,其次在满足设计要求强度的条件下,尽量减少水泥用量,掺入一定量的粉煤灰。
25℃时,及时采取覆盖湿润的麻包袋保温,当温差少于25℃时,可停止测温。测温记录由专人负责,并交项目总工程师阅签,并及时上报监理部门和业主备案,作为混凝土施工及质量控制依据。
F、测温孔处理
500mm左右,振捣时应观察当混凝土不再下沉,表面不冒气泡时即达到振捣效果,予留洞口两侧要适当加长振捣时间,混凝土应一次浇筑完成,不留施工缝。
大于2m,以防混凝土离析,浇捣必须保证充分到位,以保证振捣密实。浇筑过程中不得挪动钢筋,并经常留意两侧钢筋保护层厚度正确,防止钢筋移位,并留意预埋件和预埋管的牢固程序,发现移位及时校正。梁、板砼浇筑时由一端开始用“赶浆法”推进,先将梁分层浇筑成阶梯形,当达到楼板位置时再与板的砼一起浇筑,用振动泵垂直浇筑方向来回振捣。注意不断用移动标志以控制砼板厚度。振捣完毕,用刮尺或搓板抹平表面。在浇筑与柱、墙连成整体的梁和板时, 应在柱和墙浇筑完毕后停歇1~1.5h,使其获得初步沉实,再继续浇筑。
四、砼养护
砼浇筑后,应在12h内进行洒水养护。洒水次数以能保持砼具有足够湿润状态为宜。对竖向结构混凝土,拆模后用塑料薄膜进行外包或外表刷薄膜养生液进行养护。对梁板等水平结构混凝土覆盖塑料薄膜或派专人进行浇水养护。对施工缝处要进行薄膜和草袋覆盖养护。砼养护至其强度达到1.2N/mm2以上时,才可进行上部结构施工,施工时严禁冲击砼。砼养护时间不得少于7天,并由专人负责做好砼养护记录。
五、施工缝留置、处理
1、施工缝的留置:
(1)、施工缝宜留置在结构受剪力较小且便于施工的部位。
(2)、单向板留设在平行于板的短边的任何位置。
(3)、有主次梁的楼板宜顺着次梁的方向浇筑,施工缝应留置在次梁跨度的中间1/3范围内。
(4)、楼梯的施工缝应留置在楼梯段1/3的部位,并垂直与板面。
(5)、地下室外墙距地≥300mm设置墙体水平施工缝,墙中埋置300*4的镀锌钢板。见图8-18。
图8-18 地下室外墙施工缝构造示意图
2、施工缝的处理:
(1)、施工缝表面应清除水泥浆和松动石子,并将表面凿毛,冲洗干净并保持充分湿润,但不得积水。
(2)、在施工缝处混凝土抗压强度不应小于1.2N/mm2。
(3)、施工缝位置钢筋的周围的混凝土不受松动和损坏。
(4)、在浇筑混凝土前,宜先在施工缝处铺一层10~15mm厚与混凝土成份相同的水泥砂浆,方可浇筑下一层混凝土。
(5)、混凝土浇筑完毕后对施工缝接缝处应加强养护。
六、不同强度等级连接砼的施工方法
图8-19 不同强度等级砼连接示意图
七、冬期施工
5℃后方可拆除。混凝土与外界温差大于15℃时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。
28d 的强度,作为结构验评的依据。
八、砼工程质量控制
砼工程质量控制程序见图8-20
图8-20 砼工程质量控制程序
九、成品保护
1、要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的弯起钢筋,不碰动预埋件和插筋。2、不用重物冲击模板,不在梁或楼梯踏步模板吊帮上蹬踩,应搭设跳板,保护模板的牢固和严密。
3、已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MP以后,方准在上面进行操作及安装结构用的支架和模板。5、冬期施工在已浇的模板上覆盖时,要在铺的脚手板上操作,尽量不踏脚印。
一、材料准备
二、工艺流程
→材料试验→放线→墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→砌块浇水→校正→砂筑镶砖→竖缝灌砂浆→勒缝
(1)、砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。
(2)、砌块排列应从地基或基础面、±0.00面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。
(3)、砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。
(4)、外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。
(5)、砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为20~25mm,垂直灰缝宽度为20mm。大于30mm的垂直缝,应用C20的细石混凝土灌实。
(6)、砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砖块强度等级。
(7)、砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
2min,砂浆如果出现泌水现象,应在砌筑前再次拌合。砂浆应随拌随用。水泥砂浆必须在拌成后3h内使用完毕。当施工期间最高气温超过30℃时,必须在拌成后2h内使用完毕。
1500mm。
3~5mm。
图8-21 后砌墙斜槎砖做法示意图
四、质量要求
(1)、使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。
(2)、砂浆的品种,强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度。
基本项目:
(1)、砌筑错缝应符合规定,不得出现竖向通缝。
(2)、转角处、交接处必须同时砌筑,必须留槎时应留斜槎.
(3)、砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动。
(4)、所有墙身的顶部必须用砌块嵌紧斜砌密实,不得与上面的梁板脱空。
(5)、对于200(100)左右的墙身,当墙净高大于4m(3m)时,应在墙高的中部或门洞顶部设置一道与柱连接的且沿墙全长贯通的水平圈梁,圈梁钢筋应锚入柱30d,当墙长超过5m(4m)中间又无横墙或柱支承时,宜在墙顶与梁板结合处设置拉结筋或设置后浇的砼构造柱。并在其所处的梁面及梁底预留钢筋,当墙长超过层高的两倍时,应设置后浇的砼构造柱。
(6)、填充墙应沿框架柱全高每隔500mm间距设置墙身拉结筋2φ6,沿墙全长贯通,在砼构造柱及墙体相互连接处,也应设置拉结筋。
(7)、卫生间四周墙下,先用C20素砼浇筑200mm高与墙等厚的反梁,然后再砌筑墙体。
(8)、用砖砌筑屋面女儿墙时,应在女儿墙中设置构造柱,其间距应4m;构造住的纵筋底部应锚入梁、柱中,顶部应锚入女儿墙压顶中;构造柱与女儿墙的拉结筋做法同砌体。
(9)、砌块砌体允许偏差
项次 | 项目 | 允许偏差(mm) | 检验方法 | ||
1 | 轴线位置 | 10 | 经纬仪,水平仪检查,并检查施工记录 | ||
2 | 基础或楼面标高 | ±15 | 经纬仪,水平仪检查,并检查施工记录 | ||
3 | 垂 直 度 | 每楼层 | 5 | 吊线检查 | |
全高 | 10m以下 | 10 | 经纬仪或吊线检查 | ||
10m以上 | 20 | ||||
4 | 表面平整 | 10 | 2m长直尺和塞尺检查 | ||
5 | 水平灰缝 平直度 | 清水墙 | 7 | 10m长拉线和尺量检查 | |
混水墙 | 10 | ||||
6 | 水平灰缝厚度 | +10、-5 | 尺量检查 | ||
7 | 垂直缝宽度 | +10、-5 | 尺量检查 | ||
8 | 门窗洞口宽度 | +10、-5 | 尺量检查 | ||
9 | 清水墙面错缝 | 2.0 | 吊线和尺量检查 |
五、成品保护
六、砌体工程质量控制
砌体工程质量控制程序见图8-22。
图8-22 砌体工程质量控制程序
七、应注意的质量问题
抹灰工程
一、施工准备
1、主要材料和机具:
(1)、水泥:32.5R矿渣水泥和普通硅酸盐水泥。应有出厂证明或复试单。
(2)、砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。且不得含有杂质。
(3)、主要机具:砂浆搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2、作业条件:
(1)、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
(2)、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。连接处缝隙用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
(3)、将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1∶3水泥砂浆分层补平。脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐。内隔墙与楼板、梁底等交接处应用砖斜砌严。
(4)、管道穿越墙洞、楼板洞应及时安放套管并用1∶3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
(5)、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
(6)、室内大面积施工前应制定好施工方案,先做样板间,经验收合格后再大面积施工。
二、工艺流程
三、操作工艺
1、墙面浇水:抹灰前一天,应用胶皮管自上而下浇水湿润。
2、根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度。操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(分清抹踢脚板还是墙裙),以确定下灰饼的正确位置,用靠尺找好垂直与平整。方饼宜用1∶3水泥砂浆抹成5cm见方形状。
3、抹水泥踢脚板(或水泥墙裙):用清水将墙面洇透,尘土、污物冲洗干净,根据已抹好的灰饼充筋(此筋应冲得宽一些,8~10cm为宜),因此筋即为抹踢脚或墙裙的依据,同时也是抹水泥砂浆墙面的依据,抹底灰一般采用1∶3水泥砂浆,抹好后用大杠刮平。木抹子搓毛,常温第二天便可抹面层砂浆。面层灰用1:2.5水泥砂浆压光。
4、做护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1∶3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用107胶素水泥抹成小圆角;或用1∶2水泥砂浆做明护角(比底灰高2mm,应与罩面灰齐平),其高度不应低于2mm,每侧宽度不小于5cm。门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。
5、抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好。砖缝划深,用水浇透,然后用1∶2∶3细石混凝土铺实,厚度大于2.5cm。次日,刷掺水重10%的107胶素水泥浆一道,紧跟抹1∶2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。窗台板下口抹灰要平直,不得有毛刺。
6、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm。
7、抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找平一遍,用木抹子搓毛。然后全面检查底灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接处是否光滑平整,并用托线板检查墙面的垂直与平整情况。抹灰后应及时将散落的砂浆清理干净。
8、抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。罩面灰应二遍成活,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用铁抹子压光,随后用毛刷蘸水将罩面灰污染处清刷干净。
9、冬期施工:应符合下列规定:
(1)、冬期施工,室内墙面抹灰时应采取保温措施,拌灰所用的材料不得受冻,涂抹时,砂浆的温度不宜低于5℃。
(2)、室内抹灰工程施工的环境温度不应低于5℃。若低于5℃需提前做好室内的采暖保温和防寒工作。
(3)、用冻结法砌筑的墙,应待其解冻后,而室内温度保持在+5℃以上,方可进行室内抹灰。不得在负温度和冻结的墙上抹砂浆。
(4)、冬期施工要注意室内通风换气排除湿气,应设专人负责定时开关门窗和测温,抹灰层不得受冻。
四、质量标准
序号
项目
允许偏差(mm)
检查方法
1
立面垂直
5
2m托线板检查
2
表面平整
4
2m靠尺和塞尺检查
3
阴阳角垂直
4
2m托线板检查
4
阴阳角方正
4
20cm方尺和塞尺检查
5
分格条 (缝) 平直
3
不足5m拉通线和尺量检查
五、抹灰工程质量控制
抹灰工程质量控制程序图8-23。
图8-23 抹灰工程质量控制程序
六、成品保护
1、抹灰前必须事先把门框与墙连接处的缝隙用水泥砂浆嵌塞密实,门口钉设铁皮或木板保护。
2、要及时清扫干净残留在门框上的砂浆。
3、推小车或搬运东西时,要注意不要损坏口角和墙面。抹灰用的大杠和铁锹不要靠在墙上。严禁蹬踩窗台,以防损坏其棱角。
4、拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
5、墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
6、抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证抹灰层有足够的强度。
7、要注意保护好楼地面面层,不得直接在楼地面上拌灰。
一、施工准备
(1)、涂料:乳胶漆及内墙涂料应有产品合格证、出厂日期及使用说明。
(2)、填充料:大白粉、石膏粉、滑石粉、羧甲基纤维素、聚醋酸乙烯乳液、立德粉等。
(3)、颜料:各色有机或无机颜料,应耐碱、耐光。
(1)、墙面应基本干燥,基层含水率不得大于10%。
(2)、抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。
(3)、门窗玻璃要提前安装完毕。
(4)、地面已施工完,管道设备安装完,试水试压已进行完。
(5)、大面积施工前应事先做好样板间,经有关质量部门检查验收合格后,方可组织班组进行大面积施工。
(6)、冬期施工室内涂料工程,应在采暖条件下进行,室温保持均衡,一般室内温度不得低于+10℃,相对湿度为60%,不得突然变化。同时应设专人负责测试和开关门窗,以利通风排除湿气。
二、工艺流程
三、操作工艺
1、基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
2、修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
3、刮腻子:刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比,有两种,一是适用于室内的腻子,其配合比为:聚醋酸乙烯乳液(即白乳胶)∶滑石粉或大白粉∶2%羧甲基纤维素溶液=1∶5∶3.5;二是适用于外墙、厨房、厕所、浴室的腻子,其配合比为:聚醋酸乙烯乳液∶白水泥∶水=1∶5∶1。具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收的要干净利落。干燥后用1号砂纸磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。第二遍用胶皮刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。第三遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,将墙面等基层刮平刮光,干燥后用细砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
4、施涂底漆:施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。先将墙面清扫干净,再用布将墙面粉尘擦净。涂料(或乳胶漆)使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不均匀。干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
5、施涂第一遍面漆:操作要求同底漆,使用前要充分搅拌,如不很稠,不宜加水或尽量少加水。以防露底。漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
6、施涂第二遍面漆:操作要求同第一遍面漆。由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐涂刷向另一头,要注意上下顺刷互相要衔接,后一排笔紧接前一排笔,避免出现干燥后再处理接头。
四、质量标准
五、成品保护
(1)、施涂墙面时,涂料不得污染地面、踢脚线、阳台、窗台、门窗及玻璃等已完成的分项工程。
(2)、最后一遍涂料施涂完毕后,室内空气要流通,预防漆膜干燥后表面无光或光泽不足。
(3)、涂料未干前,不应打扫室内地面,严防灰尘等沾污墙面涂料。
(4)、涂料墙面完工后要妥善保护,不得磕碰污染墙面。
一、水泥砂浆楼地面
(1)、材料
(2)、作业条件
施工前应在四周墙身弹好+50cm的水平墨线。门框和楼地面预埋件、水电设备管线等均应施工完毕并经检查合格。各种埋管、孔洞、缝隙等应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆堵实)。办好作业层的结构隐蔽验收手续。
(1)、工艺流程
B、刷素水泥浆结合层:宜刷水灰比为0.4~0.5的素水泥浆,并控制一次涂刷面积不宜过大。
打灰饼、冲筋:根据+50cm水平线,在地面四周做灰饼,然后拉线打中间灰饼,再用干硬性水泥砂浆做软筋,软筋间距约1.5m。在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。对于面积较大的地面,则应用水准仪测出面层平均厚度,然后边测标高边做灰饼。
3。操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在半径内打磨完后,即用纯水泥浆(水灰比约为0.6~0.8)均匀满涂在面上,再用铁抹子进行第一遍抹光。操作时向后退着进行,在水泥砂浆初凝前完成。
二、防滑地砖楼地面
(1)、材料要求
(2)、作业条件
门框、各种管线、埋件安装完毕,并经检验合格。楼地面各种孔洞缝隙应事先用细石混凝土灌填密实(细小缝隙可用水泥砂浆灌填),并经检查无渗漏现象。弹好四周墙体+50cm水平墨线,在地面弹开间中心十字线和花样品种分隔线。地砖在铺贴前一天,应浸透、晾干备用。
2、施工工艺流程
→20mm厚1:4干硬性水泥砂浆结合层→撒素水泥面→8~10mm厚地砖,干水泥擦缝。
(1)、抹结合层
根据+50cm水平线,打灰饼及用刮尺推好冲筋。浇水湿润基层,再刷水灰比为0.5的素水泥浆。根据冲筋厚度,用1:4干硬性水泥砂浆抹铺结合层,结合层以手握成团,不泌水为准。用刮尺、木抹子将结合层压平打实,同时应保证基层湿润,不得有风干现象,结合层抹好后,以人站上面只有轻微脚印无凹陷为准)。对照中心线(十字线)在结合层面上弹上地砖控制线,靠墙一行地砖与墙边距离应保持一致,一般纵横每五块地砖设置一道控制线。
(2)、地砖铺贴
1mm为宜。
三、水磨石楼地面
(1)、材料及主要机具:
425号以上的普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证。
425号。
3%。
名 称
允许偏差(mm)
外观要求
长度
宽度
厚度
平整度最
大偏差值
水磨石板材
+0、-1
+1、-2
长度≥400 1.0
长度≥800 2.0
表面要求石子均匀、颜色一致,无旋纹、气孔
45号钢砂轮片、木抹子、木刮杠、靠尺、水平尺、橡皮锤、90度钢度尺、小线笤帚等。
(2)、作业条件:
+50cm水平线。
1.2MPa以上。
基层处理→定线→水磨石板浸水→砂浆拌制→刷素水泥浆结合层→铺干硬性水泥砂浆结合层及预制水磨石板→养护灌缝→贴镶踢脚板→酸洗打蜡
(1)、基层处理:将粘结在基层上的砂浆(或洒落的混凝土)及浆皮砸掉刷净,并用扫帚将表面浮土清扫干净。
(2)、定基准线:根据设计图纸要求的地面标高,从墙面上已弹好的+50cm线,找出板面标高,在四周墙面上弹好板面水平线。然后从房间四周取中拉十字线以备铺标准块,与走道直接连通的房间应拉通线,房间内与走道如用不同颜色的水磨石板时,分色线应留在门口处。有图案的大厅,应根据房间长宽尺寸和水磨石板的规格、缝宽排列,确定各种水磨石板所需块数,绘制施工大样图。
(3)、砂浆拌制:找平层应用1﹕3干硬性水泥砂浆,是保证地面平整度、密实度的一个重要技术措施(因为它具有水分少、强度高、密实度好、成型早以及凝结硬化过程中收缩率小等优点),因此拌制时要注意控制加水量,拌好的砂浆以用手捏成团,颠后即散为宜,随铺随抹,不得拌制过多。
(4)、基层洒水及刷水泥浆:将地面基层表面清扫干净后洒水湿润(不得有明水)。铺砂浆找平层之前应刷一层水灰比为0.5左右的素水泥浆,注意不可刷的过早、量过大,刷完后立即铺砂浆找平层,避免水泥浆风干不起粘结作用。
(5)、铺水泥砂浆结合层及预制水磨石板:
90度角尺及水平尺细致校正。确定标准块后,即可根据已拉好的十字基准线进行铺砌。
2.5~3cm为宜,放上水磨石板时比地面标高线高出3~4mm为宜,先用刮杠刮平,再用铁抹子拍实抹平,然后进行预制水磨石板试铺,对好纵横缝,用橡皮锤敲击板中间,振实砂浆至铺设高度后,将试铺合适的预制水磨石板掀起移到一旁,检查砂浆上表面,如与水磨石板底相吻合后(如有空虚处,应用砂浆填补),满浇一层水灰比为0.5左右的素水泥浆,再铺预制水磨石板,铺时要四角同时落下,用橡皮锤轻敲,随时用水平尺或直板尺找平。
2mm,要拉通长线对缝的平直度进行控制,同时也要严格控制接缝高低差。安装好的预制水磨石板应整齐平稳横竖缝对齐。
(6)、养护和填缝:预制水磨石板铺砌2昼夜,经检查表面无断裂、空鼓后,用稀水泥浆(1﹕1=水泥﹕细砂)填缝,并随时将溢出的水泥浆擦干净,灌2/3高度后,再用与水磨石板同颜色的水泥浆灌严(注意所用水泥的强度)。最后铺上锯末或其他材料覆盖保持湿润,养护时间不应少于7d,且不能上人。
(7)、酸洗、打蜡:
0.5mm时,宜用磨石机磨后再进行酸洗)。
(1)、保证项目:
(2)、基本项目:
项次 | 项 目 | 允许偏差(mm) | 检验方法 | |
高级 水磨石 | 普通 水磨石 | |||
1 | 表面平整度 | 2 | 3 | 用2m靠尺和楔形塞尺检查 |
2 | 缝格平直 | 3 | 3 | 拉5m线。不足5m拉通线和尺量检查 |
3 | 接缝高低差 | 0.5 | 1 | 尺量和楔形塞尺检查 |
4 | 踢脚缝上口平直 | 3 | 4 | 拉5m线,不足5m拉通线和尺量检查 |
5 | 板块间隙宽度不大于 | 2 | 2 | 尺量检查 |
(1)、预制水磨石地面完成后房间应封闭,不能封闭的过道,应在面层上铺覆盖物保护(塑料薄膜等)。
(2)、防止油漆、刷浆污染已完工的预制水磨石板。
(3)、严禁在水磨石地面上拌和砂浆、堆放油漆桶及其它杂物。
(4)、运输材料时注意不得碰撞门口及墙。保护好水暖立管、预留孔洞、电线盒等,不得碰坏、堵塞。
(1)、地面空鼓。其原因和防止措施如下:
(2)、接缝不平不直,缝隙不匀:挑选磨石板时不严格,薄厚不均、宽窄不一致而造成接缝不平不直,缝隙不匀。试铺时应仔细调整,缝子必须拉通线加以控制。
(3)、板块间高低缝差过大:板块之间高低缝差超过允许念头时,宜采取机磨方法处理,并打蜡磨光。
四、踢脚线
45°角。踢脚线安装有以下两种贴镶方法:
(1)、主墙是混凝土或砖砌体时,在已抹好灰的墙面垂直吊线确定踢脚板底灰厚度(同时要考虑踢脚板出墙厚度,一般为8~10mm),用1﹕2水泥砂浆抹底灰(基层为混凝土时应刷一层素水泥浆结合层,其水灰比为0.4~0.5),并刮平划纹,待底子灰干硬后,将已湿润阴干的踢脚板背面抹上2~3mm厚水泥浆或聚合物水泥浆(掺10%107胶)进行粘贴,并用木锤敲实,拉线找平找直,次日用白色水泥浆擦缝。
(2)、主墙是石膏板轻质隔墙时,不用抹底灰,直接用水泥砂浆粘贴踢脚板,操作方法同上。
(1)、首先确定踢脚板出墙厚度(约8~10mm),用木靠尺板(或线坠)测出墙底两端踢脚板位置,然后拉上口水平线。
(2)、将墙面清扫干净并浇水湿润,然后由阳角开始向两侧试安,检查是否平整,接缝是否严密,有无掉角等,不符合要求时应进行调整,然后正式进行安装,下部用靠尺板托平直,板上下口处用石膏作临时固定。石膏凝固后,检查平整度、接缝高低差、上口平直度、出墙厚度,符合标准要求后,用1﹕2水泥砂浆(稠度一般为8~12cm)灌注,并随时将踢脚板上口多余的砂浆清理干净。
(3)、灌浆24h后洒水养护3d,经检查无空鼓,剔掉临时固定的石膏并清擦干净,用同踢脚板颜色的水泥砂浆擦缝。
(4)、贴镶踢脚板时,踢脚板立缝宜与地面地砖缝对缝镶贴。
(1)、踢脚板安装后出墙厚度不一致:主要原因是墙面垂直度、平整度偏差过大,在安踢脚板时要预先处理墙面,达到出墙厚度一致。
(2)、踢脚板根部有孔隙,不严密:主要是安装踢脚板时水平标高线未控制好,因此在安装前首先找好踢脚板上口标高控制点,再拉水平线进行控制施工。
(3)、踢脚板上口不洁净:主要原因是墙面喷浆或刷乳胶漆时,踢脚板未覆盖保护所致,打蜡前应将上口清擦干净。
第十一节 外墙保温及涂料
一、外墙保温
(1)、材料要求
A、挤塑聚苯乙烯泡沫板
50mm厚、平头式、阻燃型,表观密度25~32kg/m3。
B、专用聚合物粘结、面层砂浆
C、固定件
D、耐碱玻纤网格布
用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
(2)、施工条件
A、经业主、监理、总包、外保温施工单位联合验收的墙体垂直、平整度满足规范要求,门窗框安装到位,办理交接单后即可进行施工。
B、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完的粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
C、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
D、大面积施工前需做样板层,经项目部、监理及甲方共同验收合格后方可大面积施工。
(3)、施工工具
2、工艺流程
→配专用聚合物粘结砂浆→刷专用界面剂一道→粘贴聚苯板→钻孔、安装固定件→聚苯板打磨、找平及清洁→拌制聚合物砂浆→刷一遍专用界面剂→抹第一遍面层聚合物抗裂砂浆→粘贴网格布→粘贴分隔条→抹面层聚合物抗裂砂浆→工序验收
3、操作工艺
(1)、基层清理
4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超过6mm 时用1﹕2.5 水泥砂浆抹灰,需找补厚度小于6mm 时用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺,外墙各种洞口填塞密实。
(2)、配制砂浆
(3)、刷专用界面剂一道
(4)、粘贴聚苯板
2mm,板间高差不得大于1.5mm。当板间缝隙大于2mm 时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm 的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
D、按照事先排好的尺寸(见图8-24)切割聚苯板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
图8-24 外墙聚苯板排列示意图
E、用抹子在每块聚苯板周边涂50mm 宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在聚苯板的下侧留设50mm 宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。然后再在聚苯板上抹8 个厚10mmφ100 的圆形聚合物粘结砂浆灰饼,如图8-25所示。
图8-25 外墙聚苯板点框粘结法示意图
2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。
I、网格布翻包:从拐角处开始粘贴大块聚苯板后,遇到窗洞口等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接,目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网。见图8-26。图8-26 门窗洞口附加网络布示意图
图8-27 聚苯板洞口处切割及接缝距离要求示意图
(5)、安装固定件
50mm(有抹灰层时,不包括抹灰层厚度)。
0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。
2m范围内需加密,间距不大于300mm,距基层边缘为60mm。如图8-28所示。
图8-28 墙体边角、洞口处固定件示意图
(6)、打磨
(7)、涂刷专用界面剂
(8)、抹第一遍面层聚合物抗裂砂浆
(9)、埋贴网格布
8-29)
图8-29 阴、阳角处网格布搭接示意图
(10)、粘贴分格缝:首先根据设计要求进行吊垂直、套方、找规矩、弹分格缝。此项工作必须严格按标高控制好,必须保证建筑物四周要交圈,垂直分格缝则必须进行吊直,千万不能用尺量,否则差3mm亦会很明显,缝格必须是平直、光滑、粗细一致等。网格布粘贴完后,在分隔缝的凹槽中嵌满聚合物抗裂砂浆,将塑料分隔条嵌入凹槽中并粘结牢固,用抗裂砂浆抹平茬口。分隔条选用10mm宽的塑料分隔条。
(11)、抹面层聚合物抗裂砂浆
B、所有阳角部位,面层聚合物抗裂砂浆均应作成尖角,不得做成圆弧。
C、面层砂浆施工应选择施工时及施工后24h 没有雨的天气进行,避免雨水冲刷造成返工。
D、在预留孔洞位置处将网格布断开,此处面层砂浆的留槎位置应考虑后补网格布与原大面网格布搭接长度要求而预留一定长度。面层聚合物抗裂砂浆应留成直槎,砂浆具体留槎位置见图8-30。
图8-30 预留洞口处面层砂浆留槎示意图
5、安全措施
(1)、在外脚手架上操作的人员,必须经过培训,持有国家劳动部门颁发的作业证件持证上岗。
(2)、工人在脚手架上作业必须戴好安全帽,系好帽带,必须佩戴安全带,将保险钩挂在大横杆上后方可进行施工。
(3)、安装固定件前打眼用的电锤必须有出厂合格证,末级开关箱必须配漏电保护器,工人必须带绝缘手套进行操作,专业电工进行接线。
(4)、在外脚手架上的操作人员需穿防滑鞋,有恐高症、心脏病的人员禁止上架,严禁酒后上架施工。
6、文明施工及成品保护
(1)、裁切下来的聚苯板碎板条必须随手用袋子装好,禁止到处乱丢,随处飘洒。
(2)、在涂抹聚苯板粘结砂浆时,注意不要污染窗副框,被污染的副框必须及时用湿布擦洗干净。
(3)、粘贴上部聚苯板时,掉落下来的粘结砂浆可能会污染下部聚苯板及网格布,必须及时清理干净。
(4)、拆除脚手架时应做好对成品墙面的保护工作,禁止钢管等重物撞击聚苯板墙面。
(5)、严禁在聚苯板上面进行电、气焊作业。
(6)、施工用砂浆必须用小桶拌制,用完水后关好水管阀门。
(7)、进场的聚苯板必须堆积成方,做好防雨保护。
7、成本降低措施
(1)、施工中依据配板图裁切聚苯板,减少浪费;
(2)、对工人进行交底,使其熟悉节点部位做法,合理利用边角料;
(3)、控制好砂浆的拌制量,特别在施工停歇前应计算好砂浆的用量,防止砂浆超时而无法使用,造成浪费。
(4)、通过样板层的施工,准确掌握每个部位网格布的规格、尺寸,做到定型加工,定点使用。
二、外墙涂料
(1)、材料要求:
(2)、主要机具:
(3)、作业条件:
含水率不得大于8%。
2、工艺流程:
(1)、基层处理:将混凝土或水泥混合砂浆抹灰面表面上的灰尘、污垢、溅沫和砂浆流痕等清除干净。同时将基层缺棱掉角处,用1∶3水泥砂浆修补好;表面麻面及缝隙应用聚醋酸乙烯乳液l,水泥5,水1调合成的腻子填补齐平,并用同样配合比的腻子进行局部刮腻子,待腻子干后,用砂纸磨平。
(2)、具体操作工艺要求是:
(1)、保证项目
(2)、基本项目:
(1)、施工前应将不进行喷涂和弹涂的门窗及墙面遮挡保护好,以防玷污。
(2)、滚涂完成后,应及时用木板将洞口保护好,防止碰撞损坏。
(3)、拆、翻架子时,要严防碰撞墙面和污染涂层。
(4)、油工在施工操作时严禁蹬踩已施工完毕的部位,还应注意切勿将油桶、涂料污染墙面。
(5)、涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭,如一旦发生,应及时进行处理。
(6)、施涂工具使用完毕后,应及时清洗或浸泡在相应的溶剂中,以确保下次继续使用。
(1)、面层空鼓、裂缝:主要原因是结构基底不平,底层抹灰厚薄不匀,没按规程分层打底和分格施工,由于大面积水泥砂浆抹后不分格、不分层,干燥收缩不一,会形成空鼓裂缝;此外,在做面层时,由于基层清理不净,基层比较干燥,亦同样会将面层拉裂。
(2)、颜色不匀,二次修补接槎明显:主要原因是配合比掌握不准,掺加料不匀;或涂层厚度不一;解决办法:设专人掌握配合比和统一配料,且计量要准;滚涂面层施工要指定专人负责,以便操作手法一致,面层厚度掌握均匀。
(3)、底灰抹的不平,或抹纹明显:主要原因是涂层较薄,底灰上的弊病,要想通过面层来掩盖是掩盖不了的,所以要求底灰抹好后,应按水泥砂浆抹面交验的标准检,否则,影响面层的质感。
(4)、面层施工接槎明显:主要原因是面层施工时没将施工槎子留在不显眼的地方,而是无计划乱甩槎,形成面层花感。解决办法:施工中间留槎必须留在分格条、伸缩缝或管后,如水落管等不显眼的地方,严禁在分块中间甩槎。二次接槎施工时注意涂层的厚度,避免重叠涂层,形成局部花感。
(5)、施工时颜色很好,交工时污染不清:主要原因是涂层内的颜色选择不好,施工完到竣工,经风吹雨打日晒,颜色变化,交竣时面层污染不清。解决办法:选用抗紫外线、抗老化的无机颜料,施工时严格控制加水量,中途不得随意加水,以保持颜色一致;要防止面层的污染,可在涂层完工24h后喷有机硅一道,并注意喷时要喷的厚度一致,既要防止漏喷,又要防止流淌或过厚,形成花感。
第十二节 木门安装
一、施工准备
(1)、木门:木门加工制做的型号、数量及加工质量必须符合设计要求,有出厂合格证,且要求木门制作时的木材含水率不应大于12%。
(2)、墙体中用于固定门框的预埋件、木砖和其它连接件应符合规范要求。
(3)、小五金及其配件的种类、规格、型号必须符合规范要求,并与门框扇相匹配。
(4)、主要机具:粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、笤帚等。
2、作业条件:
(1)、门框进入施工现场必须检查验收。门框和扇安装前先检查型号、尺寸是否符合设计及规范要求。
(2)、门框靠墙、靠地的一面应刷防腐涂料,其它各面扇均应涂刷清油一道,刷油后应通风干燥。
(3)、刷好油的门应分类码放在存物架上,架子上面应垫平,且距地20~30cm,码放时框与框、扇与扇之间应垫木板条。如露天堆放时,需用苫布盖好,严禁日晒雨淋。
(4)、门框的安装应符合图纸要求的型号及尺寸,并注意门的开启方向,安装高度应按室内+50cm线控制。
(5)、门框安装应在抹灰前进行,门扇和窗扇的安装宜在抹灰后进行。如必须先安装时,应注意对成品的保护,以防碰撞和污染。
二、工艺流程
弹线找规矩→ 决定门框安装位置→ 决定安装标高→ 掩扇、门框安装样板→ 门安装→ 门扇安装
三、操作工艺
1.2m高的门口,每边预埋两块木砖;高1.2~2m门口,每边预埋木砖3块;高2~3m的门口,每边预埋木砖4块;每块木砖上应钉2根长10cm的钉子,将钉帽砸扁,顺木纹钉入木门框内。
3、弹线安装门框扇:应考虑抹灰层厚度,并根据门尺寸、标高、位置及开启方向,在墙上画出安装位置线。
4、木门扇的安装:
(1)、先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向。
(2)、检查门口尺寸是否正确;边角是否方正,有无窜角,检查门口高度应量门的两个立边,检查门口宽度应量门口的上、中、下三点,并在扇的相应部位定点划线。
(3)、五金安装应符合设计图纸的要求,不得遗漏,一般门锁、碰珠、拉手等距地高度为95~100cm,插销应在拉手下面。
四、质量标准
五、成品保护
20~40cm,并垫平,按其型号及使用的先后次序码放整齐,露天临时存放时上面应用苫布盖好,防止日晒、雨淋。
一、施工准备
1、材料要求
(1)、聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件,并复验以下技术性能。
固体含量:≥93%;
抗拉强度:≥0.6MPa
延伸率:≥300%
φ20mm圆棒无裂纹
不透水性: >0.2MPa
干燥时间: 1~6h
(2)、辅助材料:
A、磷酸:用于做缓凝剂
B、二月桂酸二丁基锡:用于做促凝剂。
C、二甲苯或醋酸乙酯:用于稀释和清洗工具。
(1)、电动机具:电动搅拌器。
(2)、手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。
4、作业条件
(1)、涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。
(2)、涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
(3)、涂刷聚氨酯时基层必须保持干燥,施工的环境温度不应低于5℃,操作时严禁烟火。
二、工艺流程
三、操作工艺
(1)、底胶(基层处理剂)配制:先将聚氨酯甲料、乙料和二甲苯以1∶1.5∶2的比例(重量比)配合搅拌均匀,配好的料在2h内用完。
(2)、底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kg/m2左右,涂刷后约4h手感不粘时,即可做下道工序。
(1)、材料配制:聚氨酯按甲料、乙料和二甲苯以1∶1.5∶0.3的比例(重量比)配合,用电动搅拌器强制搅拌3~5min,至充分拌合均匀即可使用。配好的混合料应2h内用完,不可时间过长。
(2)、附加涂膜层:穿过墙、顶、地的管根部,地漏、排水口、阴阳角,变形缝并薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强涂层。
(3)、涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。
(4)、涂刮第二道涂膜:第一道涂膜固化后,即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,涂刮第二道与第一道相间隔的时间一般不小于24h,亦不大于72h。
(5)、涂刮第三道涂膜:涂刮方法与第二道涂膜相同,但涂刮方向应与其垂直。
四、质量要求
1、保证项目:
(1)、涂膜防水材料及加层玻璃布性能必须符合设计和有关标准规定。并有产品合格证、试验报告。
(2)、涂膜防水层及其局部应加强的变形缝、预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不得渗漏水。
2、基本项目:
(1)、涂膜防水的基层应牢固,表面洁净,密实平整,阴阳角呈圆弧形,底胶涂层应均匀,无漏涂。
(2)、附加涂膜层的涂刷方法、搭接、收头应按设计要求,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。
(3)、聚氯酯涂膜防水层、涂膜厚度均匀、粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。
(4)、涂膜防水层表面不应有积水和渗水的现象。保护层不得有空鼓、裂缝、脱落的现象。
(5)、穿过顶板的管根、预埋件、变形缝处,涂膜施工时不得碰损、变位。
(6)、已涂好的涂膜未固化前,不允许上人和堆积物品,以免涂膜防水层受损坏,造成渗漏。
五、质量通病与预防
1、气孔、气泡:材料搅拌方式及搅拌时间未使材料拌合均匀;施工时应采用功率、转速不过高的搅拌器。另一个原因是基层处理不洁净,做涂膜前应仔细清理基层,不得有浮砂和灰尘,基层上更不应有孔隙,涂膜各层出现的气孔应按工艺要求处理,防止涂膜破坏造成渗漏。
2、起鼓:基层有起皮、起砂、开裂、不干燥,使涂膜粘结不良;基层施工应认真操作、养护,待基层干燥后,先涂底层涂料,固化后,再按防水层施工工艺逐层涂刷。
3、涂膜翘边:防水层的边沿、分项刷的搭接处,出现同基层剥离翘边现象。主要原因是基层不洁净或不干燥,收头操作不细致,密封不好,底层涂料粘结力不强等造成翘边。故基层要保证洁净、干燥,操作要细致。
4、破损:涂膜防水层分层施工过程中或全部涂膜施工完,未等涂膜固化就上人操作活动,或放置工具材料等,将涂膜碰坏、划伤。施工中应保护涂膜的完整。
(仅屋面一做)→素水泥浆结合层→水泥砂浆找平层→卷材防水→XPS板保温层→砼保护层
二、操作工艺
,外露的钢筋头及浮混凝土、垃圾。预埋落水头子,完成伸出屋面的所有管道,各种出气管道预留孔洞用细石混凝土分两次灌密实。竖向立管及落水头子四周应与基层接触处留宽200 mm的凹槽,用防水油膏填实不发生渗漏水。
mm厚,排水坡度要求层面坡度为1:0.02,纵向天沟的坡度不宜小于5‰,天沟宽度为500mm,找披层必须根据上述排水坡度先测饼冲盘筋,以保证坡度准确,找坡层的铺设应拍振密实,表面出现泛浆水为止,并用木抹子搓平。
20mm厚1:3水泥砂浆找平层施工前应先冲筋打饼,以保证排水坡度和表面平整度,不得有积水现象,水泥砂浆应按配合比计量下料,严格控制水灰比搅拌均匀,并应拍实,刮平搓出浆水,防水找平层应分二次压光,压光时间应控制在终凝前完成,并充分养护及成品保护,屋面塔楼、厨房、屋面排气及设备基础四周,女儿墙、天沟、水落口屋脊等各阴阳角均应用特制园弧形模具做成半成径R不小于20mm的圆角,突出屋面的管道屋面排气管四周应做成圆弧形。管道与找平层间应留20mm凹槽。,并嵌填密封材料。
(1)、施工工艺:基层清理→涂刷基层处理剂→特殊部位进行增补处理(附加层)→铺贴防水卷材→收头处理
(2)、 技术要点
D、卷材接缝边缘必须做密封处理,所有卷材收头部位必须做密封处理。 E、伸缩缝处施工应断开以免产生防水层撕裂。
(3)、操作工艺
再用SBS卷材铺贴一层处理。在管根、阴阳角两侧铺贴宽度不小于200mm。铺贴卷材完后用长把滚刷大面积顺序涂刷基层处理剂,涂刷底胶厚度要均匀一致,不得有露底现象,涂刷的底胶经4h干燥,手摸不粘时,即可进行下道工序。
C、铺贴卷材防水层:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为100mm。
E、伸出屋面的管道四周,防水层收头处应用金属箍箍紧,并用密封材料封严,水落口处应设球形网罩或铁栅罩,构造见图8-31。
图8-31 伸出屋面管道防水构造示意图
F、蓄水试验:在防水层铺贴后即做架隔热板或铺地砖前,必须做24h盛水试验,达到不渗漏水和有关设计及施工规范要求,经过监理和有关检验质量单位验收后方可进入下道工序。
三、屋面工程管理和维护
一、模板支设
二、结构混凝土浇筑
采用钢丝网模板的垂直施工缝,在混凝土浇筑和振捣过程中,应特别注意分层浇筑厚度和振捣器距钢丝网模板的距离。为防止混凝土振捣中水泥浆流失严重,应限制振捣器与模板的距离不小于400mm。
三、垂直施工缝的处理
1、对木模板处的垂直施工缝根据现场情况和规范要求,尽早拆模并及时用人工凿毛。
2、对较严重的蜂窝或孔洞应进行修补。
3、在后浇带混凝土浇筑前应用高压水清理表面。
四、后浇带细部做法
后浇带细部做法见图8-32,图8-33,图8-34,图8-35。
图8-32 筏板后浇带细部构造示意图
图8-33 板处后浇带细部构造示意图
图8-34 地下室外墙后浇带细部构造示意图
图8-35 梁处后浇带细部构造示意图
五、后浇带的保护措施
1、为防止底板周围施工积水流进后浇带内,在后浇带两侧500mm宽处,用砂浆做出宽50mm,高50~100mm挡水带。
2、后浇带施工缝处理完毕并清理干净后,顶部用木模板或铁皮封盖,并用砂浆做出挡水带,四周设临时栏杆围护,以免施工过程中污染钢筋,堆积垃圾。
六、后浇带混凝土浇筑
第十六节 外墙悬挑脚手架工程
脚手架钢管选用Φ48×3.5,外挑采用16号槽钢,固定工字钢在楼面上用2Φ20的圆钢,距外墙边为1.5米。立杆纵向间距为1.5米,内立杆距外墙0.35m,外立杆距外墙面为1.4米,大横杆间距为0.6米,小横杆长度为1.5米。脚手架与建筑物的连墙拉结采用刚性连接,垂直间距为3.9m,水平间距为5.5m~9m,连墙件用Φ48×3.5的钢管,其与脚手架的连接采用直角扣件,部分连墙件通过预先埋设的Φ50穿墙套管穿过结构外墙,在结构墙体内外各用一根短钢管锁紧,部分连墙件采用扣件和钢管与框柱四周锁紧连接。
(1)、钢梁必须符合16#槽钢要求,钢管外径为48mm,壁厚不小于3.5mm,必须涂有防锈漆,有严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用。
(2)、扣件要有出厂合格证,有脆裂、变形、滑丝的扣件禁止使用,扣件表面应进行防锈处理,扣件活动部位应能灵活转动。当扣件夹紧钢管时,开口处的最小距离不应小于5mm。
(3)、密目式安全网应紧随架体搭设高度满挂,密目式安全网的目数为在网上任意一处100mm×100mm=10000mm2的面积上大于2000目。使用的密目式安全网须是建设部认证产品。
(4)、所有材料未经报审检验合格的均不得用于本脚手架工程中。
(1)、立杆
立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开1500mm;各接头中心距主节点的距离不大于步距的1/3。立杆在顶部搭接时,搭接长度不小于1m,必须等间距3个旋转扣件固定。
(2)、大横杆
大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少1.8m且同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于1500mm,各接头距立柱距离不大于纵距的1/3,即不大于50cm,大横杆在同一步架内纵向水平高差不超过全长的1/300,本工程不超过20cm,局部高差不超过5cm。
(3)、小横杆
15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cm。
10cm,伸出里排大横杆距离结构外边缘15cm。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。
(4)、剪刀撑及斜撑
45°~60°之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2~4个扣节点。所有固定点距主节点距离不大于15cm。
6跨也必须设置一道。横向斜撑在同一节间,由底至顶层呈之字形连续布置,斜杆采用通长杆件,使用旋转扣件固定在与之相交的立杆或横向水平杆的伸出端上。
(5)、脚手板
4mm的镀锌钢丝箍两道。在作业层下部加设一道水平兜网,随作业层上升,同时作业层不超过两层。首层满铺一层脚手板,以上每隔3层也需要满铺一层脚手板,并设置安全网及防护栏杆。
8cm处用直径14 号镀锌钢丝箍绕2~3 圈固定。
15cm。靠墙一侧的脚手板距离结构墙的距离不大于15cm。拐角处两个方向的脚手板重叠放置,避免出现探头及空挡现象。
(6)、连墙件
3.9m,水平间距为5.5m~9m。连墙件用Φ48×3.5的钢管,其与脚手架的连接采用直角扣件,部分连墙件通过预先埋设的Φ50穿墙套管穿过结构外墙,在结构墙体内外各用一根短钢管锁紧,部分连墙件直接与框柱连接,采用扣件和钢管与框柱四周锁紧。连墙件尽量靠近主节点,偏离主节点不大于300mm。
45°~60°夹角。
(7)、防护设施
1.8m×6.0m规格,用网绳绑扎在大横杆、立杆内侧。作业层安全网应高于平台1.2m,并在作业层下部挂一道水平兜网,在架内高度3.6m 左右设首层平网,往上每隔6步设隔层平网,施工层随层设网。
0.6m和1.2m处设两道防护栏杆,底部侧面设18cm高的挡脚板,挡脚板刷黄黑相间的油漆标识。
(8)、槽钢
1、悬挑式临时钢管脚手架的搭设施工工艺
(1)、搭设顺序
(2)、施工工艺
1500mm,转角处加密。地锚每端锚固于混凝土内长度不小于40d,地锚距墙边或支点1500mm。室内外设置三道大横杆与挑杆固定,其中两道在室内,一道紧靠地锚后连通,另一道在结构墙边连通,设在室外的一道紧靠结构墙面。连墙杆设在二层中部,水平间距5.5m~9m,采用刚性连接。挑架外侧设剪刀撑,采用Φ48 钢管按45°角度设置。架子拆除后,穿墙孔采用与相临部位高一强度等级的混凝土填满捣实。
2、脚手架的拆除施工工艺
(1)、拆除顺序
→防护栏杆→剪刀撑→斜撑杆→大横杆→小横杆→立杆。
(2)、施工工艺
1、构配件允许偏差
2、脚手架搭设的允许偏差和检验方法
3、扣件拧紧抽样检查数目及质量判定标准
(1)、脚手架必须经过安全员验收合格后方可使用,作业人员必须认真戴好安全帽、系好安全带。
(2)、脚手架的验收和日常检查按照以下规定进行,检查合格后,方允许使用或继续使用:
6个月;
15天,在重新使用之前;
(3)、操作架上严禁集中堆放不必要的施工材料。
(4)、在架子的使用过程中,要做好日常的维护、保养工作,派专门人员定期检查钢管、扣件、脚手板及安全网的使用情况,遇有问题及时解决。
(5)、外观质量
1、材质及其使用的安全技术措施
(1)、扣件的紧固程度宜在40~50N·m,并不大于65N·m,对接扣件的抗拉承载力为3kN。对接扣件安装时其开口应向内,以防进雨,直角扣件安装时开口不得向下,以保证安全。
(2)、各杆件端头伸出扣件盖板边缘不小于100mm。
(3)、钢管有严重锈蚀、压扁或裂纹的不得使用,禁止使用有脆裂、变形、滑丝等现象的扣件。
(4)、严禁将外径48mm与51mm 的钢管混合使用。
(5)、钢管和扣件均要现场取样送检,合格后方可使用。
2、脚手架搭设的安全技术措施
(1)、搭设过程中划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必须先告诉对方,并得到允许,以防坠落伤人。
(2)、开始搭设立杆时应每隔6 跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
(3)、脚手架及时与结构拉结或采取临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。
(4)、脚手架必须配合施工进度搭设,一次搭设的高度不得超过相邻连墙件以上两步。
(5)、在搭设过程中应由安全员、架子班长等进行检查、验收和签证。每两步验收一次,达到设计施工要求后挂合格牌。
3、脚手架上施工作业的安全技术措施
(1)、结构外脚手架每支搭一层,支搭完毕后,经项目经理部安全员验收合格后方可使用,任何班组长和个人,未经同意不得任意拆除脚手架部件。
(2)、严格控制施工荷载,脚手板上不得集中堆放荷载,施工荷载不得大于3kN/M2,确保较大安全储备。
(3)、结构施工时不允许三层同时作业,装修施工时同时作业层数不超过两层,临时使用的悬挑脚手架同时作业层数不超过一层。
(4)、当作业层高出其下连墙件3.1m以上,且其上尚无连墙件时应采取适当的临时抛拉措施。
(5)、各作业层之间设置可靠的防护栏杆,防止坠落物体伤人。
(6)、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
4、脚手架拆除的安全技术措施
(1)、脚手架搭拆人员必须是经过考核的专业架子工,并持证上岗。连墙件应在位于其上的全部可拆杆件都拆除之后才能拆除。
(2)、拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准备工作。
(3)、架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、揽风绳、连墙杆及被拆除架体各吊点、附件、电器装置情况,凡能提前拆除的尽量拆除掉。
(4)、拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人围护,禁止非作业人员进入。
(5)、拆除时统一指挥、上下呼应、动作协调,当解开与另一人有关的扣件时必须先告诉对方并得到允许,以防坠落伤人。
(6)、拆架时不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
(7)、每天拆架下班时,不应留下隐患部位。
(8)、拆架时严禁碰撞脚手架附近电源线,以防触电事故。
(9)、在拆除过程中,凡松开连接的杆、配件应及时拆除运走,避免误扶、误靠已松脱的杆件。拆除的杆、配件严禁向下抛掷,应吊至地面,同时做好配合协调工作,禁止单人进行拆除较重杆件等危险性作业。
(10)、所有杆件和扣件在拆除时分离,不准在杆件上附着扣件或两杆连着送至地面。
(11)、所有的脚手板,应自外向里竖立搬运,以防止脚手板和垃圾物从高处坠落伤人。
(12)、拆除的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢靠,双点起吊,严禁从高空抛掷。
(13)、六级风以上(含六级)时停止拆除脚手架施工。
(含六级)大风、大雪、大雾、大雨天气停止脚手架作业。在冬期、雨期要经常检查脚手板、斜道板、跳板上有无积雪、积水等物,若有则应随时清扫,并要采取防滑措施。
七、悬挑式脚手架安全性能计算
钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
采用的钢管类型为Φ48×3.5,施工均布荷载为3.00KN/m2,同时施工2层,脚手板共铺设6层。
1、大横杆计算
(1)、均布荷载值计算
q1=0.038KN/m
q2=0.35×0.8/3=0.093KN/m
活荷载标准值 Q=3.000×0.8/3=0.8KN/m
q1=1.2×0.038+1.2×0.093=0.157KN/m
q2=1.4×0.8=1.12KN/m
(2)、强度计算
M1max=0.08q1L2+0.10q2L2
M1=(0.08×0.157+0.10×1.12)×1.5002=0.28KN/m
M2max=-0.10q1L2-0.117q2L2
M2=-(0.10×0.157+0.117×1.12)×1.5002=-0.33KN/m
σ=0.33×106/5080.0=64.96N/mm2
大横杆的计算强度小于205.0N/mm2,满足要求!
(3)、挠度计算
q1L4 q2L4
Vmax=0.677 +0.990
100EI 100EI
q1=0.038+0.093=0.131KN/m
q2=0.8KN/m
V=(0.677×0.131+0.990×0.8)×15004/(100×2.06×105×121900)
1.776mm
10mm,满足要求!
2、小横杆计算
(1)、荷载值计算
q1=0.038×1.500=0.057KN
q2=0.350×0.8×1.500/3=0.14KN
活荷载标准值 Q=3.000×0.8×1.500/3=1.2KN
荷载的计算值 P=1.2×0.057+1.2×0.14+1.4×1.2=1.916KN
(2)、强度计算
Mqmax=ql2/8
Mpmax=pl/3
M=(1.2×0.038)×0.82/8+1.916×0.8/3=0.515KN/m
σ=0.515×106/5080.0=101.37N/mm2
小横杆的计算强度小于205.0N/mm2,满足要求!
(3)、挠度计算
qL4
Vqmax=
384EI
pL(3L2-4L2/9)
Vpmax=
72EI
V1=5.0×0.038×8004/(384×2.06×105×121900.0)=0.008mm
集中荷载标准值P=0.057+0.14+1.2=1.397KN
V2=1397×800×(3×8002-4×8002/9)/(72×2.06×105×121900.0)=1.013mm
V1+ V2=1.021mm
10mm,满足要求!
3、扣件抗滑力的计算
5.2.5):
R≤RC
其中RC-扣件抗滑承载力设计值,取8.0KN;
横杆的自重标准值 P1=0.038×0.8=0.03KN
脚手板的荷载标准值 P2=0.350×0.8×1.500/2=0.21KN
活荷载标准值 q=3.000×0.8×1.500/2=1.8KN
荷载的计算值 R=1.2×0.03+1.2×0.21+1.4×1.8=2.808KN
4、脚手架荷载标准值
(1)、静荷载标准值包括以下内容:
每米立杆承受的结构自重标准值为0.125 KN/m
NG1=0.125×45=5.63KN
NG2=0.350×4×1.500×(0.8+0.3)/2=1.155KN
栏杆与挡脚手板自重标准值为0.140KN/m
NG3=0.140×1.500×4/2=0.420KN
NG4=0.005×1.5×0.8/2=0.003KN
NG=NG1+ NG2+ NG3+ NG4
=5.63+1.155+0.420+0.003=7.2KN
(2)、活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。
经计算得到,活荷载标准值NQ=3×2×1.5×0.8/2=3.6KN
(3)、风荷载标准值应按照以下公式计算
W=0.7UZ·US·WO
其中:WO-基本风压(KN/㎡),按照《建筑结构荷载规范》(GBJ9)的规定 采用:WO=0.60
UZ-风荷载高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规 定采用:UZ=0.840
US-风荷载体型系数:US=1.000
经计算得到,风荷载标准值WK=0.7×0.60×0.840×1.000=0.353KN/㎡
N=1.2NG+0.85×1.4NQ
=1.2×7.2+0.85×1.4×3.6=12.92KN
风荷载设计值产生的立杆段弯矩MW计算公式
MW=0.85×1.4×WKLah2/10
=0.85×1.4×0.353×1.5×1.82/10
=0.204KN/m2
其中:WK-风荷载基本风压值(KN/㎡),WK=0.353KN/㎡
La-立杆的纵距(m),La=1.5
h-立杆的步距(m),h=1.8
5、立杆的稳定性计算
N
σ= ≤[f]
∮A
σ=12.92×103/0.186×489mm2
=142N/ mm2
其中:N-立杆的轴心压力设计值,N=12.852KN
∮-轴心受压立杆的稳定系数,由长细比LO/i的结果查表得0.186
1.58cm)
LO-计算长度(m)由公式LO=Kμh确定
K-为计算长度附加系数,取值1.155
μ-考虑脚手架整体稳定因素的单杆计算长度系数,查表得1.50
h-立杆的步距(m),h=1.8
LO=Kμh=1.155×1.5×1.80=3.119m
4.89cm2=489mm2
5.08cm3
σ-钢管立杆抗压强度设计值(N/mm2)
[f]-钢管立杆抗压强度设计值为205.00N/mm2
N MW
σ= + ≤[f]
∮A W
其中:N-立杆的轴心压力设计值,N=12.92KN
∮-轴心受压立杆的稳定系数,由长细比LO/i的结果查表得0.186
LO-计算长度(m)由公式LO=Kμh确定
其中:μ查表得1.50,h步距1.80,K计算长度附加系数1.155
LO=Kμh=1.155×1.5×1.80=3.119m
4.89cm2=489mm2
5.08cm3
MW-计算立杆由风荷载设计值产生的弯矩MW=0.204KN·m
σ-钢管立杆抗压强度设计值(N/mm2)
N MW
σ= + ≤[f]
∮A W
=182.15N/mm2
[f]-钢管立杆抗压强度设计值为205.00N/mm2
6、连墙件的计算
N1=N1W+N0
其中N1W-风荷载产生的连墙件轴向力设计值(KN),应按照下式计算:
N1W=1.4×WK×AW
WK-风荷载基本风压值,WK=0.353KN/m
AW-每个连墙件的覆盖面积内脚手架外侧的迎风面积,
AW=4.50×3.60=16.20㎡
N0-连墙件约束脚手架平面外变形所产生的轴向力(KN)为5.000
经计算得到N1W=8.01KN,连墙件轴向力计算值N1=13.01KN
连墙件轴向力设计值Nf=∮A[f]
其中∮-轴心受压立杆的稳定性系数,由长细比L/i=30/1.58的结果查表得到∮=0.94
A=4.89cm2;[f]=205.00N/mm2
经计算得到Nf=94.230KN ∵Nf=94.230KN>N1=13.01KN
经过计算得到N1=13.01KN大于扣件的抗滑力8.0KN,不满足要求!
∴采用双扣件,双扣件的抗滑力为12KN,大于N1=11.0KN,故满足要求!
7、悬挑梁的受力计算
悬臂部分脚手架荷载N的作用,里端B为楼板的锚固点,A为墙支点。见图8-36。
图8-36 悬挑脚手架示意图
水平支撑梁的截面惯性矩I=2571.40cm4,截面抵抗矩W=233.80cm3,截面积A=36.24cm2
受脚手架集中荷载P=1.2×7.2+1.4×3.6=13.68KN
水平钢梁自重荷载q=1.2×36.24×0.0001×7.85×10=0.34KN/m
P·0.8+q·2.5·1.25-N2·1=0
N2=12KN
N1=2p+2.5q- N2=16.21KN
QA= N1-P=2.53KN(↓)
QD左=N1-P-0.8q=2.26KN(↓)
QD右=2P+0.8q- N1=11.42KN(↑)
QB左=QD右+0.2q=11.49KN(↑)
QB右=N2-QB左=0.51KN(↓)
Qc=0
弯矩计算:
MA=0
MD=0.8N1-0.8P+0.82q/2=2.13KN·m(下部受弯)
MB=1P+0.2P+2.5×0.25q-1N1=0.006KN·m(上部受弯)
Mc=0
16b号槽钢,计算公式如下:
M
σ= ≤[f]
∮bWx
570tb 235
∮b= *
Lh fy
经计算得到∮b=570×11.5×79×235/(1050×220×210)=2.51
∮b由于大于0.6,按照《钢结构设计规范》附录表查得∮b=0.813
σ=2.13×106/(0.813×233800.00)=11.21N/mm2
9、拉绳的强度计算
钢丝绳(斜拉杆)的轴向力RU,计算后我们取最大值进行计算,
为RU=13.86KN
αFg
[Fg]=
K
其中:[Fg]-钢丝绳的容许拉力(KN);
Fg-钢丝绳破断拉力总和(KN),计算中可以近似计算Fg=0.5d2,d为钢丝绳直径(mm);
α-钢丝绳之间的荷载不均匀系数,对6×19、6×37、6×21钢丝绳分别取0.85、0.82、0.8;
K-钢丝绳安全系数,K=3.5
K[Fg]
Fg = =59.15KN
α
Fg=0.5d2
11mm才能满足,要求现场采用14直径钢丝绳。
N
σ= ≤[f]
A
其中[f]为吊环受力的单肢抗剪强度,[f]=125N/mm2;
所需吊环的最小直径D=[13680×4/3.14×125]1/2=11.8mm,现场实际采用直径20钢筋作吊环(Ⅰ级钢)。
一、转料平台的构造要求及技术措施
5.0m×4.5m×1.5m(长×宽×高)悬挑长度为3m。平台上要设置限定荷载标牌,本工程卸料平台限重为1.0t。
主梁和次梁均采用槽钢,所有构件为焊接。防护栏杆采用Φ48×3.5钢管,分别在75cm和150cm处设置两道,并与四周槽钢焊接。四周槽钢外侧面及防护栏杆刷黄黑相间的油漆标识,并满布密目安全网。平台每侧设两根6×19、Φ20的钢丝绳,每根绳设夹具不少于3个,钢丝绳与卸料平台钢管架接触处垫橡胶胶皮,以缓冲钢丝绳的拉力。钢丝绳通过梁上侧模对拉螺栓孔拉接,但两根钢丝绳不得拉接于同一个对拉螺栓孔,并且预留的梁上预留的孔洞要保证钢丝绳穿过。平台底面设脚手板,满铺、铺牢、两端用8号度锌铁丝捆紧,并在四周设置18cm高的挡脚板。
1.2m高的自闭式防护门,用Φ12的螺纹钢筋,按照水平间距15cm,竖向间距20cm焊制而成,并在防护门上刷黑、黄油漆标识并挂标识牌。
电梯井筒内每隔一层在入口处设置一个用Φ25螺纹钢筋、钢管及木板搭设的平台,中间一层用钢筋支托安全网一道,网上及平台上均不得存有杂物。电梯井内不准做垂直运输通道或垃圾通道。
二、结构临边防护措施
在结构层外墙所有洞口处设置封闭式防护栏杆,使用材料采用Φ48×3.5钢管。其高度不低于1.2m,立杆间距不大于1.5m,竖向每隔0.6m 设一道通长大横杆。沿钢管长度方向刷黄黑间隔的油漆、挂醒目标志牌;护身栏杆满挂密目安全网。
1.2m高的护身栏,侧边底部设18cm高的挡脚板。
四、施工电梯出口处防护措施
4.5m×3.6m×6m(长×宽×高)出入口防护棚,顶部铺50mm厚的双层脚手板。
JGJ 46-88)标准。
4根避雷针,避雷针采用Φ12镀锌钢筋制作,高度1.5m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避雷网络。
40×4的镀锌扁钢,将立杆分别与建筑物楼层内的避雷系统连成一体。接地线的连接牢靠,与立杆连接采用2道螺栓卡箍连接,螺钉加弹簧垫圈以防止松动,并保证接触面积不小于10mm2,并将表面的油漆及氧化层清除干净,露出金属光泽并涂以中性凡士林。
50m设置一个,位置尽量避免人员经常走动的地方,以避免跨步电压的危害,防止接地线遭机械破坏。两者的连接采用焊接,焊接长度大于2倍的扁钢宽度。焊完后再用接地电阻测试仪测定电阻,要求冲击电阻不大于10Ω,同时注意检查与其他金属物或埋地电缆之间的安全距离不小于3m,以避免发生击穿事故。
PP-R给水管热熔连接
一、施工准备
(1)、外观
(2)、几何尺寸
均须符合ISO15874:1999的规定。管材基本尺寸及允许偏差应符合相关规范规定;管件壁厚不小于相同标准尺寸率(SDR)同规格的管材壁厚。
(3)、物理力学性能
(4)、卫生性能
PP-R管材、管件卫生性能均须符合GB/T17219-1998的规定。
(1)、施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;
(2)、施工方案、施工技术、材料机具供应等能保证正常施工;
(3)、施工人员应经过建筑给水PP-R管道安装的技术培训。
(4)、提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。
(5)、不得使用有损坏迹象的材料。如发现管道质量有异常,应在使用前进行技术鉴定或复检。
(6)、管道系统安装过程中的开口处应及时封堵。
(7)、施工安装时复核冷、热水管压力等级和使用场合。管道标记应面向外侧,处于显眼位置。
二、工艺流程
→ 管道连接 → 支吊架设置 → 管道试压 → 管道清洗、消毒
三、操作工艺
1、管道敷设
(1)、管道安装时,不得有轴向扭曲,穿墙或穿楼板时,不宜强制校正。给水PP-R管与其它金属管道平行敷设时应有一定的保护距离,净距离不宜小于100mm,且PP-R管宜在金属管道的内侧。
(2)、室内明装管道,宜在土建粉刷完毕后进行,安装前应配合土建正确预孔洞或预埋套管。
(3)、管道穿越楼板时,应设置钢套管,套管高出一般地面20mm,高出卫生间、厨房地面50mm,并有防水措施。管道穿越屋面时,应采取严格的防水措施。穿越前端应设固定支架。
(4)、热水管道穿墙壁时,应配合土建设置钢套管,冷水管穿墙时,可预留孔洞,洞口尺寸较管道外径大50mm。
(5)、建筑物埋地引入管和室内埋地管敷设要求如下:
12mm,必要时可铺100mm厚的砂垫层;
12mm的土壤回填至管顶上侧300mm处,经夯实后方可回填原土。室内埋地管道的埋置深度不宜小于300mm;
100mm;
100mm;
700mm时,应采取严格的保护措施。
2、管道连接
(1)、同种材质的给水PP-R管及管配件之间,应采用热熔连接,安装应使用专用热熔工具。
(2)、给水PP-R管与金属管件连接,应采用带金属嵌件的PP-R管件作为过渡,该管件与PP-R管采用热熔连接,与金属管件或卫生洁具五金配件采用丝扣连接。
(3)、PP-R管道与其它材质管道也可采用法兰连接。
(4)、热熔连接应按下列步骤进行:
5℃,加热时间应延长50%。管材、管件经加热、承插后,可立即轻微纠正连接角度,使管道连接处横平竖直。
3、支吊架设置
(1)、管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,安装应牢固,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。
(2)、采用金属管卡或吊架时,金属管卡与管道之间应采用塑料带或橡胶等软物隔垫。在金属管配件与给水PP-R管道连接部位,管卡应设在金属管配件一端。
(3)、立管和横管支吊架的间距不得大于规范的规定。可采用1000~1500mm。
(4)、管敷设的支吊架作防膨胀的措施时,应按固定点要求施工。管道的各配水点、受力点以及穿墙支管节点处,应采取可靠的固定措施。
4、管道试压
(1)、在管道系统最低处安装压力表。
(2)、冷水管试验压力,应为管道系统工作压力的1.5倍,但不得小于1.0MPa。
(3)、热水管试验压力,应为管道系统工作压力的2.0倍,但不得小于1.5MPa。
(4)、管道水压试验应符合下列规定:
(6)、水压试验之前,管道应固定,接头须明露;
(7)、向管道内缓慢注水,注满水后,先排出管道内空气,进行水密性检查;
(8)、加压宜用手动泵,升压时间不少于10分钟,测定仪器的压力精度不应低于0.01MPa至规定试验压力,稳压1小时,测试压力降不得超过0.06MPa;
(9)、在工作压力的1.5倍状态下,稳压2小时,压力降不得超过0.03MPa ,同时检查各连接处,不得渗漏。
(10)、直埋在地坪面层和墙体内的管道,试压工作必须在面层浇捣或封堵前进行,达到试压要求后,土建方能继续施工。
(1)、给水管道系统在验收前,应进行通水冲洗。冲洗水流速宜大于2m/s,应不留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水的水质与进水相当为止。
(2)、生活饮用水系统经冲洗后,还应用含20~30mg/l的游离氯的水灌满管道进行消毒,含氯水在管中应滞留24小时以上。
(3)、管道消毒后,再用饮用水冲洗,并经卫生监督管理部门取样检验,水质符合现行的国家标准《生活饮用水卫生标准》后,方可交付使用。
排水管道安装
一、施工准备
2、主要机具:手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝扳、毛刷、棉布、线坠等。
3、作业条件:
(1)、埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实。
(2)、暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。预留孔洞、预埋件已配合完成。土建模板已拆除,操作场地清理干净,安装高度超过3.5m 应搭好架子。
(3)、室内明装管道要与结构进度相隔二层的条件下进行安装。室内地平线应弹好,初装修抹灰工程已完成。安装场地无障碍物。
二、工艺流程
安装准备→ 预留、预埋→ 管道安装→ 闭水试验→ 通水试验
三、操作工艺
1、预留、预埋,为落实预留、预埋工作。保证质量和进度。现场项目经理和技术总负责及施工员组织班组长及施工人员进行技术交底及安全交底。
2、认真熟悉图纸精神、做好相应的材料、型号、明确预埋、预留的数量、规格、坐标位置。绘制草图以保证预留不漏、不错位置准确。
3、在混凝土浇灌前应有专人全面复核一次,在浇灌过程中有专人巡回检查,防止位移,以保证预留准确。
(1)、现场施工人员认真向班组进行施工方案、宣讲及技术交底、安全交底。
(2)、管道安装应按系统分别进行,从下至上逐步完成。
(3)、管道安装前对管材、阀门、配件规格、质量进行核对检查、对进场材料要严把质量,按质量标准严格侧检。
(4)、管道支架及吊架做法参见省标准02N4图集,应符合规范及设计要求。
(5)、管道坡度应符合图集及规范要求。
5、排水管道安装后,按规定要求必须进行闭水试验。凡属隐蔽暗装管道必须按分项工序进行。卫生洁具及设备安装后,必须进行通水通球试验。且应在油漆粉刷最后一道工序前进行。
1、管道安装完成后,应将所有管口封闭严密,防止杂物进入,造成管道堵塞。
2、安装完的管道应加强保护,尤其立管距地2m 以下时,应用木板捆绑保护。
3、严禁利用塑料管道做为脚手架的支点或安全带的拉点、吊顶的吊点。不允许明火烘烤塑料管,以防管道变形。
室内电缆桥架安装
一、施工准备
(1)、技术准备:审阅设计,现场勘察电气设备的安装位置和电缆桥架安装的路段;电缆桥架途图纸径;建筑结构类型;预埋件和预留孔洞的位置、尺寸。
(2)、编制施工方案:根据阅图和勘察记录,选定电缆桥架在不同建筑结构路段的安装型式;根据合同工期和施工人员组成确定施工组织。确定施工方案时应遵循如下规定:
(如墙、柱、梁、楼板等)上安装。
2.5m;线槽、无孔托盘距地高度不低于2.2m。但敷设在电气专用房间(如配电室、电气竖井、技术层)内除外。
1.8m以下部分应加金属盖保护,但敷设在电气专用房间内时可除外。
(A)、桥架上部距顶板或其他障碍物不应小于0.3m;
(B)、电力电缆桥架间不应小于0.3m;
(C)、控制电缆桥架间不应小于0.2m;
(D)、弱电电缆桥架与电力电缆桥架间不应小于0.5m,如有屏蔽盖板可减至0.3m。
(A)、l kV以上和l kV以下的电缆;
(B)、强电、弱电、控制电缆;
(C)、应急照明和其他照明电缆;
(D)、向一级负荷供电的双路电源电缆。
0.6m。
1.5~3m,垂直敷设时,固定点间距不大于2m。桥架弯曲半径小于300mm时,应在距弯曲段与直线段接合处300~600mm的直线段侧设一个支撑,当弯曲半径大于300mm时,还应在弯曲段中部增设一个支吊架。在进出箱、柜和变形缝及丁字接头的三端500mm内设支撑。
30m,铝合金或玻璃钢制电缆桥架超过15m时,应有伸缩节,其连接宜采用伸缩连接板。电缆桥架跨越建筑物伸缩缝处,应设置伸缩缝或伸缩板。
(指未完全封闭)内,不应直接敷设导线。
40%,控制电缆不应大于50%。
P、JH电缆或导线在桥架内不应有接头,接头应设置在接线箱内。
(1)、土建工程应全部结束且预留孔洞,预埋件符合设计要求,预埋件安装牢固,强度合格。
(2)、桥架架设沿线模板等设施拆除完毕,场地清理干净,道路畅通。
(3)、室内电缆桥架的安装宜在管道施工基本完毕后进行。如需交叉作业,既要做好电气工程的成品保护,又要执行其他分项工程成品保护措施。
(1)、根据设计要求的规格型号、现场勘察记录和施工方案编制材料使用计划,包括各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架等。注意电缆桥架安装所需的各种材料均需使用镀锌材料。
(2)、根据设计要求和现场勘察记录,编制电缆使用计划,包括各种规格、型号的电力电缆、控制电缆等。
(3)、电缆桥架的进货检验:
桥架宽度(㎜)
允许最小厚度(㎜)
<400
1.5
400~800
2.0
>800
25
(直径2 mm以上)等缺陷,螺纹镀层应光滑,螺栓能拧入。电镀锌的锌层表面应光滑均匀,无起皮、气泡、花磨、划伤等缺陷。喷涂应平整、光滑、均匀、不起皮、无气泡水泡。桥架焊缝表面均匀,无漏焊、裂纹、夹渣、烧穿、弧坑等缺陷。桥架螺栓孔径在螺杆直径不大于φ16时,可比螺杆直径大2 mm。同一组内相邻两孔间距允许偏差±0.7 mm,任意两孔间距允许偏差±l mm。相邻两组的端孔间距允许偏差±1.2 mm。
(4)、电线、电缆进货检验:
供应商应提供每个品种、每种规格电线、电缆的出厂合格证、生产许可证、“CCC”认证标志和认证证书复印件。
1kY以下电缆线路,应使用1000V绝缘电阻表测线间及对地的绝缘电阻,且阻值不得低于1MΩ。
E、检验工作完成后,将结果如实存档,将收集的出厂合格证和出厂检验报告等质量证明文件整理后一并存档。
(1)、电工工具、电锤、电钻、钢卷尺、粉线袋等。
(2)、流动配电箱、移动电缆盘、经纬仪、水准仪、绝缘电阻表、万用表、高凳、梯子、电焊机等。
二、质量要求
(GB50303—2002)的规定。
三、工艺流程
四、操作工艺
1、划线定位
(先干线后支线)找好水平或垂直线(建筑物如有坡度,电缆桥架应随其坡度),确定并标出支撑物的具体位置。
2、固定件安装
8 mm的圆钢自制或选用成品,在土建结构施工中按划定的位置预埋,注意固定牢固,用胶布包缠螺纹部分。
3、金属膨胀螺栓安装
(1)、适用于C15以上混凝土构件及实心砖墙上,不适用空心砖墙或陶粒混凝土砌块等轻型墙体。
(2)、钻孔直径的误差不得超过+0.5mm~0.3mm;深度误差不得超过+3mm;钻孔后应将孔内残存的碎屑清除干净。
(3)、打孔的深度应以将套管全部埋入墙内或顶板内,表面平齐为宜。
(4)、用木锤或垫上木块后用铁锤将膨胀螺栓敲人洞内,螺栓固定后,其头部偏斜值不应大于2mm。
(5)、预埋铁的自制加工尺寸不应小于120×60×60mm,在土建结构施工中进行预埋,预埋铁平面应紧贴模板,并应固定牢固。
4、桥架支撑件安装
(1)、桥架支撑件在室内安装常用的几种型式,参照国标图集86SDl69《电缆桥架安装》。
(2)、自制支架与吊架所用扁铁规格不应小于30mm×3mm,扁钢规格不小于25×25×3mm,圆钢不小于φ8。自制吊支架必须按设计要求进行防腐处理。
(3)、支架与吊架在安装时应挂线或弹线找直,用水平尺找平,以保证安装后横平竖直。
(4)、轻钢龙骨上敷设桥架应设各自单独卡具吊装或支撑系统,吊杆直径不应小于8mm,支撑应固定在主龙骨上,不允许固定在辅助龙骨上。
(5)、钢结构:可将支架或吊架直接焊在钢结构上,也可用万能吊具进行安装。
5、梯架、托盘、线槽安装
(1)、梯架、托盘、线槽用连接板连接,用垫圈、弹垫、螺母紧固,螺母应位于梯架、托盘、线槽外侧。
(2)、桥架与电气柜、箱、盒接茬时,进线和出线口处应用抱脚连接,并用螺丝紧固,末端应加装封堵。
(3)、桥架经过建筑物的变形缝(伸缩缝、沉降缝)时,桥架本身应断开,槽内用内连接板搭接,一端不需固定。
(4)、电缆桥架在穿过防火墙及防火楼板时,应采取防火隔离措施,具体做法见相关国标图集。
6、金属桥架的接地保护
(1)、桥架全长应为良好的电气通路。镀锌制品的桥架搭接处用螺母、平垫、弹簧垫紧固后可下做跨接地线。如设计另有要求的按设计施工。
(2)、桥架在建筑变形缝处要做跨接地线,跨接地线要留有余量,跨接地线截面按下表选择。
桥架内最大电缆的相导线截面积S(mm2) | 保护地线最小截面积SP(mm2) |
S≤16 | SP=S |
16<S≤35 | SP=16 |
35<S≤400 | SP=S/2 |
7、室内电缆桥架上敷设电缆
(1)、室内电缆桥架敷设的电缆不应有黄麻或其他易燃材料外护层,否则在室内部分的电缆应剥除麻护层,并对铠装加以防腐处理。
(2)、在有腐蚀或特别潮湿的场所宜选用塑料护套电缆。
(3)、电缆敷设前应清扫桥架,检查桥架有无毛刺等可能划伤电缆的缺陷,并予以处理。
(4)、电缆在桥架上可以无间距敷设,应分层敷设且排列整齐,不应交叉。
(5)、桥架内电缆应在首端、尾端、转弯及每隔50m处设有编号、型号及起止点等标记。标记应清晰齐全,挂装整齐。
(6)、电缆敷设时弯曲半径应满足下表要求。
电缆形式 | 多芯 | 单芯 | ||
控制电缆 | 10D |
| ||
橡皮绝缘电力电缆 | 无铅包、钢铠护套 | 10D | ||
裸铅包护套 | 15D | |||
钢铠护套 | 20D | |||
聚氯乙烯绝缘电力电缆 | 10D | |||
电缆形式 | 多芯 | 单芯 | ||
交联聚乙烯绝缘电力电缆 | 15D | 20D | ||
油浸纸绝缘 电力电缆 | 铅包 |
|
| |
铅包 | 有铠装 | 15D | 20D | |
无铠装 | 20D |
| ||
自容式充油(铅包)电缆 | 20D |
|
注:表中D为电缆外径
(7)、在建筑物中有变形缝处敷设的电缆应留有余量。
五、成品保护
六、应注意的质量问题
七、安全注意事项
40~60 cm处要设拉绳,防止劈开。使用单梯上端要绑牢,下端应有人扶持。
(接零)措施。打眼时,要戴防护眼镜,工作地点下方不得站人。
一、施工准备
(1)、凡所使用的KBG薄壁钢管,其材质均应符合国家标准,并应有检定检验报告单和产品出厂合格证。
(2)、KBG管其外壁应有间距不大于1m的连续标记和制造厂厂标,管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致。
(3)、所用KBG管附件及暗配制品,如各种灯头盒、开关盒、接线盒、插座盒、端接头、管箍等,必须使用配套制品。
(4)、所使用灯头盒,开关盒、接线盒,均应外观整齐,开孔齐全,无劈裂损坏等现象。
(5)、辅助材料:镀锌铁丝,专用粘接剂等。
(1)、铅笔、皮尺、卷尺、尺杆、线坠、小线、水平尺。
(2)、手锤、錾子、钢锯、锯条、刀锯、半圆锉、活扳子、水桶、灰桶、灰铲。
(3)、弯管弹簧(简称弯簧),剪管器,手电钻、钻头、压力案子、台钻等。
(4)、电锤、热风机、电炉子、开孔器、绝缘手套,工具袋,工具箱,煨管器、高凳等。
(1)、配合土建砌体(如砖混结构加气砖、矿渣砖等)施工时,根据电气设计图要求与土建墙上弹出的水平线,安装管路和盒箱。
(2)、配合土建混凝土结构施工时,大模板施工混凝土墙、在钢筋绑扎过程中,根据设计图要求预埋套盒及管路,同时办理隐检手续。
二、工艺流程
弹线定位→ 加工管弯→ 稳注盒箱→ 暗敷管路→ 扫管穿带线
三、操作工艺
(1)、根据设计图要求,在砖墙、大模板混凝土墙、木模板混凝土墙、组合钢模板混凝土墙等处,确定盒、箱位置进行弹线定位,按弹出的水平线用小线和水平尺测量出盒,箱准确位置并标出尺寸。
(2)、根据设计图灯位要求,在现浇混凝土楼板上,进行测量后,标注出灯头盒的准确位置尺寸。
(3)、各种隔墙剔槽预埋开关盒弹线。根据设计图要求,在砖墙、钢丝网架岩棉板墙等,需要预埋开关盒的位置,进行测量确定开关盒准确位置尺寸。
(1)、断管:小管径可使用剪管器,大管径可使用钢锯断管,断口应锉平,铣光。
(2)、用膝盖煨弯:将弯管弹簧(简称弯簧插入KBG管内需要煨弯处,两手抓牢管子两头,顶在膝盖上用手扳,逐步煨出所需弯度,然后,抽出弯簧(当弯曲较长的管子时,可将弯簧用镀锌铁丝拴牢,以便拉出弯簧)。
(3)、使用手扳弯管器煨弯,将管子插入配套的弯管器,手板一次煨出所需弯度。
(1)、盒、箱固定应平正牢固、灰浆饱满,收口平整,纵横座标准确,符合设计图和施工验收规范规定。
(2)、砖墙稳注盒、箱:
300mm处预留出进入盒、箱的管子长度,将管口堵好,甩在盒、箱预留孔外,等待最后一管一孔地进入盒、箱稳埋好。
(3)、组合钢模板、大模板混凝土墙稳埋盒、箱:
(1)、现浇混凝土楼板等,需要安装吊扇、花灯或吊装灯具超过3kg时,应预埋吊钩或螺栓,其吊挂力矩应保证承载要求和安全。
(2)、隔墙稳埋开关盒、插座盒。如在砖墙,剔槽前应在槽两边先弹线,槽的宽度及深度均应比管外径大,开槽宽度与深度以大于1.5倍管外径为宜。砖墙可用錾子沿槽内边进行剔槽;泡沫混凝土墙可用刀锯锯成槽的两边后,再剔成槽。
1m左右用镀锌铁丝固定好管路,最后抹灰并抹平齐。如为石膏圆孔板时,宜将管穿入板孔内并敷至盒或箱处。
(1)、管路连接:
1m距离应有一个固定点,在弯曲部位应以圆弧中心点为始点距两端300~500mm处各加一个固定点。
(2)、管路暗敷设:
1m处用镀锌铁丝绑扎牢,弯曲部位按要求固定,往上引管不宜过长,以能煨弯为准,向墙外引管可使用“管帽”预留管口,待拆模后取出“管帽”再接管。
1m用镀锌铁丝绑扎牢。引向隔断墙的管子、可使用“管帽”预留管口,拆模后取出管帽再接管。
80mm。
四、成品保护
五、应注意的质量问题
<15mm管路有外露现象,应将管槽深度剔到1.5倍管外径的深度,并将管子固定好后用水泥砂浆保护并抹平灰层。
6D(D管子直径)。煨弯应按要求进行操作其弯曲半径应大于6D。
管内绝缘导线敷设及连接
一、施工准备
(1)、绝缘导线:导线的型号,规格必须符合设计要求,并有产品出厂合格证。
(2)、镀锌铁丝或钢丝:应顺直无背扣、扭接等现象,并具有相应的机械拉力。
(3)、护口:应根据管径的大小选择相应规格的护口。
(4)、螺旋接线钮:应根据导线截面和导线的根数选择相应型号的加强型绝缘钢壳螺旋接线钮。
(5)、LC型压线帽:具有阻燃性能氧指数为27%以上,适用于铝导线2.5mm2、4mm2两种,适用于铜导线1mm2至4mm2结头压接,分为黄、白、红、绿、蓝五种颜色,可根据导线截面和根数选择使用(铝导线用绿、蓝;铜线用黄、白、红)。
(6)、套管:有铜套管,铝套管,铜铝过渡套管三种,选用时应采用与导线材质,规格相应的套管。
(7)、接线端子(接线鼻):应根据导线的根数和总截面选择相应规格的接线端子。
(8)、焊锡:由锡、铅和锑等元素组合的低熔点(185~260℃)合金。焊锡制成条状或丝状。
(9)、焊剂:能清除污物和抑制工件表面氧化物。一般焊接应采用松香液,将天然松香溶解在酒精中制成乳状液体,适用于铜及铜合金焊件。
(10)、辅助材料:橡胶(或粘塑料)绝缘带、黑胶布、滑石粉、布条等。
(1)、克丝钳、尖嘴钳、剥线钳、压接钳、放线架、放线车。
(2)、电炉、锡锅、锡斗、锡勺、电烙铁。
(3)、一字改锥,十字改锥、电工刀、高凳、万用表、兆欧表。
(1)、配管工程或线槽安装工程配合土建结构施工完毕。
(2)、高层建筑中的强电竖井、弱电竖井、综合布线竖井内,配管及线槽安装完毕。
(3)、配合土建工程顶棚施工配管或线槽安装完毕。
二、工艺流程
选择导线→ 扫管→ 穿带线(管口带护口)→ 放线与断线→ 导线与带线的绑扎→ 管内穿线→ 导线连接→ 导线接头包扎→线路检查及绝缘摇测
三、操作工艺
(1)、应根据设计图规定选择导线。进出户的导线宜使用橡胶绝缘导线。
(2)、相线,中性线及保护地线的颜色应加以区分,用淡蓝颜色的导线为中性线,用黄绿颜色相间的导线为保护地线。
(1)、清扫管路的目的是清除管路中的灰尘、泥水等杂物。
(2)、清扫管路的方法:将布条的两端牢固的绑扎在带线上,两人来回拉动带线,将管内杂物清净。
(1)、穿带线的目的是检查管路是否畅通,管路的走向及盒、箱的位置是否符合设计及施工图的要求。
(2)、穿带线的方法:
带线一般均采用φ1.2~2.0mm的铁丝。先将铁丝的一端弯成不封口的圆圈,再利用穿线器将带线穿入管路内,在管路的两端均应留有10~15cm的余量。
穿带线受阻时,应用两根铁丝同时搅动,使两根铁丝的端头互相钩绞在一起,然后将带线拉出。
(1)、放线:
(2)、断线:剪断导线时,导线的预留长度应按以下四种情况考虑。
15cm。
1/2。
1.5m。
(1)、当导线根数较少时,例如二至三根导线,可将导线前端的绝缘层削去,然后将线芯直接插入带线的盘圈内并折回压实,绑扎牢固。使绑扎处形成一个平滑的锥形过渡部位。
(2)、当导线根数较多或导线截面较大时,可将导线前端的绝缘层削去,然后将线芯斜错排列在带线上,用绑线缠绕绑扎牢固。使绑扎接头处形成一个平滑的锥形过渡部位,便于穿线。
(1)、钢管(电线管)在穿线前,应首先检查各个管口的护口是否齐整,如有遗漏和破损,均应补齐和更换。
(2)、当管路较长或转弯较多时,要在穿线的同时往管内吹入适量的滑石粉。
(3)、两人穿线时,应配合协调,一拉一送。
(4)、穿线时应注意下列问题:
(A)、标称电压为50V以下的回路;
(B)、同一设备或同一流水作业线设备的电力回路和无特殊防干扰要求的控制回路;
(C)、同一花灯的几个回路;
(D)、同类照明的几个回路,但管内的导线总数不应多于8根。
(A)、截面积为50mm2及以下的导线为30m;
(B)、截面积为70~95mm2的导线为20m;
(C)、截面积在180~240mm2之间的导线为18m。
(1)、剥削绝缘
4mm2以下的导线原则上使用剥线钳。
(A)、单层剥法:一般适用于单层绝缘导线,应使用剥线钳剥削绝缘层,不允许使用电工刀转圈剥削绝缘层。
(B)、分段剥法:一般适用于多层绝缘导线,加编织橡皮绝缘导线,用电工刀先削去外层编织层,并留有约15mm的绝缘台,线芯长度随接线方法和要求的机械强度而定。
(C)、斜削法:用电工刀以45°角倾斜切入绝缘层,当切近线芯时就应停止用力,接着应使刀面的倾斜角度改为15°左右,沿着线芯表面向前头端部推出,然后把残存的绝缘层剥离线芯,用刀口插入背部以45°角削断。
(2)、单芯铜导线的直线连接
4mm2及以下的单芯线连接。将两线芯交叉,互绞三圈后,将两线端分别在另一个芯线上密绕不少于5圈,剪掉余头,线芯紧贴导线。
1.5mm2的裸铜线作为绑线,从中间向两边缠绕,长度为导线直径的10倍。然后将两线芯端头折回,单缠5圈与辅助线捻绞2圈,余线剪掉。
(3)、单芯铜导线的分支连接
4mm2及以下的单芯线连接。用分支线路的导线在干线上紧密缠绕5圈,剪掉余头。
6mm2级以上单芯线的分支连接、将分支线折成90°,紧靠干线,用同材质导线缠绕,其长度为导线直径的10倍,将分支线折回,单卷缠绕5圈后与分支线绞在一起,剪断余下线头。
(4)、多芯铜导线直接连接:多芯铜导线连接一般采用绑扎法,适用于七股导线。先将绞线分别拆开成伞形,将中心一根芯线剪去2/3,把两线相互交叉成一体,各取自身导线在中部相绞一次,用其中一根芯线作为绑线在导线上缠绕5~7圈后,再用另一根线芯与绑线相绞后把原来的绑线压住在上面继续按上述方法缠绕,其长度为导线直径的10倍,最后缠卷的线端与一条线捻绞2圈后剪断。也可不用自身线段,而用一根φ2.0mm的铜线缠绕。
(5)、多芯铜导线分支连接
(6)、铜导线在接线盒、箱内的连接
12mm处用其中一根线芯在其连接端缠绕5~7圈后剪断,把余头并齐折回压在缠绕线上。
2.5mm2)还是多芯软线,均应先进行涮锡处理。再将细线在粗线上距离绝缘层15mm处交叉,并将线端部向粗导线(独根)端缠绕5~7圈,将粗导线端折回压在细线上。
1.0mm2、1.5 mm2、2.5 mm2、4 mm2的2~4条导线的连接。操作方法:将导线绝缘层剥去适当长度,长度按压线帽的规格型号决定,清除氧化层,按规格选用适当的压线帽,将线芯插入压线帽的压接管内,若填不实,可将线芯折回头,填满为止。线芯插到底后,导线绝缘应和压接管平齐,并包在压线帽壳内,用专用压接钳压实即可。
(7)、导线与平压式接线柱连接
2mm。
2mm。
(8)、导线与插孔式接线桩连接:将连接的导线剥出线芯插入接线桩孔内,然后拧紧螺栓,导线裸露出插孔不大于2mm,针孔较大时要折回头插入压接。
(9)、导线接头涮锡:导线连接接头做完后,均须在连接处进行涮锡处理,线径较小的单股线或多股软铜线可以直接用电烙铁加热进行涮锡处理。如果施工场地允许时,可以用喷灯或电炉将锡锅内的焊锡熔化,直接对导线接头涮锡。涮锡时要掌握好温度,使接头涮锡饱满,不出现虚焊、夹渣现象。涮锡后将焊剂处理干净。
(1)、线路检查:导线接头全部完成后,应检查导线接头是否符合规范要求。合格后再进行绝缘遥测。
(2)、绝缘遥测:低压线路的绝缘遥测一般选用500V,量程为1~500MΩ兆欧表。线路绝缘遥测按下面两步进行:
防雷及接地安装
一、施工准备
(1)、镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应意采用冷镀锌还是采用热镀锌材料,应符合设计规定。产品应有材质检验证明及产品出厂合格证。
(2)、镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。
(3)、电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
(1)、常用电工工具、手锤、钢钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶。
(2)、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。
(1)、接地体作业条件:
(2)、接地干线作业条件:
(3)、支架安装作业条件:
(4)、防雷引下线暗敷设作业条件:
(5)、防雷引下线明敷设作业条件:
(6)、避雷带与均压环安装作业条件:
(7)、避雷网安装作业条件:
(8)、避雷针安装作业条件:
二、接地体安装工艺
(1)、接地体的加工:根据设计要求的数量,材料规格进行加工,材料一般采用钢管和角钢切割,长度不应小于2.5m。如采用钢管打入地下应根据土质加工成一定的形状,遇松软土壤时,可切成斜面形。为了避免打入时受力不均使管子歪斜,也可加工成扁尖形;遇土土质很硬时,可将尖端加工成锥形。如选用角钢时,应采用不小于40mm×40mm×4mm的角钢,切割长度不应小于2.5m,角钢的一端应加工成尖头形状。
(2)、挖沟:根据设计图要求,对接地体(网)的线路进行测量弹线,在此线路上挖掘深为0.8~1m,宽为0.5m的沟,沟上部稍宽,底部如有石子应清除。
(3)、安装接地体(极):沟挖好后,应立即安装接地体和敷设接地扁钢,防止土方坍塌。先将接地体放在沟的中心线上,打入地中,一般采用手锤打入,一人扶着接地体,一人用大锤敲打接地体顶部。为了防止将接钢管或角钢打劈,可加一护管帽套入接地管端,角钢接地可采用短角钢(约10cm)焊在接地角钢一即可。使用手锤敲打接地体时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直,当接地体顶端距离地600mm时停止打入。
(4)、接地体间的扇钢敷设:扁钢敷设前应调直,然后将扁钢放置于沟内,依次将扁钢与接地体用电焊(气焊)焊接。扁钢应侧放而不可放平,侧放时散流电阻较小。扁钢与钢管连接的位置距接地体最高点约100mm。焊接时应将扁钢拉直,焊好后清除药皮,刷沥青做防腐处理,并将接地线引出至需要位置,留有足够的连接长度,以待使用。
(5)、核验接地体(线):接地体连接完毕后,应及时请质检部门进行隐检、接地体材质、位置、焊接质量,接地体(线)的截面规格等均应符合设计及施工验收规范要求,经检验合格后方可进行回填,分层夯实。最后,将接地电阻摇测数值填写在隐检记录上。
(6)、人工接地体(极)安装应符合以下规定:
0.6m,角钢及钢管接地体应垂直配置。
2.5m,其相互之间间距一般不应小于5m。
1.5m;遇在垃圾灰渣等埋设接地体时,应换土,并分层夯实。
3m时,应采用均压带做法或在接地装置上面敷设50~90mm厚度沥青层,其宽度应超过接地装置2m。
(A)、镀锌扁钢不小于其宽度的2倍,三面施焊。(当扁钢宽度不同时,搭接长度以宽的为准)。敷设前扁钢需调直,煨弯不得过死,直线段上不应有明显弯曲,并应立放。
(B)、镀锌圆钢焊接长度为其直径的6倍并应双面施焊(当直径不同时,搭接长度以直径大的为准)。
(C)、镀锌圆钢与镀锌扁钢连接时,其长度为圆钢直径的6倍。
(D)、镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在其接触部位两侧进行焊接外,还应直接将扁钢本弯成弧形(或直角形)与钢管(或角钢)焊接。
(A)、对金属腐蚀性弱;
(B)、水溶性成分含量低。
(1)、利用无防水底板钢筋或深基础做接地体。
2根)底部与底板筋搭接焊好,并在室外地面以下将主施焊好连接板,消除药皮,并将两根主筋用色漆做好标记,以便于引出和检查。应及时请质检部门进行隐检,同时做好隐检记录。
(2)、利用柱形桩基及平台钢筋做好接地体,按设计图尺寸位置,找好桩基组数位置,把每组桩基四角钢筋搭接封焊,再与柱主筋(不少于2根)焊好,并在室外地面以下,将主筋预埋好接地连接板,清除药皮,并将两根主筋用色漆做好标记,便于引出和检查,并应及时请质检部门进行隐检,同时做好隐检记录。
(1)、室外接地干线敷设:
3.3,然后将扁钢放平埋入。回填土应压实但不需打夯,接地干线末端露出地面应不超过0.5m,以便接引地线。
(2)、室内接地干线明敷设:
6m。以上。其方法有以下三种:
(A)、施工时可按上述要求尺寸截一段扁钢预埋在墙壁内,当混凝土还未凝固时,抽动扁钢以便待凝固后易于抽出。
(B)、将扁钢上包一层油毛毡或几层牛皮纸后埋设在墙壁内,坝留孔距墙壁表面应为15~20mm。
(C)、保护套可用厚1mm以上铁皮做成方形成圆形,大小应使接地线穿入时,每边有6mm以上的空隙。
50mm×50mm的方木样板放火墙内,待墙砌好后将方木样板剔出,然后将支持件放入孔内,同时洒水淋湿孔洞,再用水泥砂浆将支持件埋牢,待凝固后使用。现浇混凝土墙上固定支架,先根据设计图要求弹线定位,钻孔,支架做燕尾埋入孔中,找平正,用水泥砂浆进行固定。
(A)、敷设位置不应妨碍设备的拆卸与检修,并便于检查。
(B)、接地线应水平或垂直敷设,也可沿建筑物倾斜结构平行在直线段上,不应有高低起伏及弯曲情况。
(C)、接地线沿建筑物墙壁水平敷设时,离地面应保持250~300mm的距离,接地线与建筑物墙壁间隙应不小于10mm。
(D)、明敷的接地线表面应涂以15~100mm宽度相等的绿色漆和黄色漆相间的条纹,其标志明显。
(E)、在接地线引向建筑物内的入口处或检修用临时接地点处,均应刷白色底漆后标以黑色符号,其符号应标志明显。
(3)、接地干线的安装应符合以下规定:
200mm,距墙面应不小于10mm,支持件应采用40mm×4mm的扁钢,尾端应制成燕尾状,入孔深度与宽度各为50mm,总长度为70mm。支持件间的水平直线距离一般为1m,垂直部分为1.5m,转弯部分为0.5m。
2/1000,但全长不得超过10 mm。
2倍。
(1)、避雷针制作:按设计要求的材料所需的长度分上、中、下三节进行下料。如针尖采用钢管制作,可先将上节钢管一端锯成锯齿形,用手锤收尖后,进行焊缝磨尖,涮锡,然后将另一端与中、下二节钢管找直,焊好。
(2)、避雷针安装:先将支座钢板的底板固定在预埋的地脚螺栓上,焊上一块助板,再将避雷针立起,找直、找正后,进行点焊,然后加以校正,焊上其它三块肋板。最后将引下线焊在底板上,清除药皮刷防锈漆。
(3)、避雷针制作与安装应符合以下规定
3mm,针尖刷锡长度不得小于70mm。
3/1000。
19mm镀锌圆钢。
25mm镀锌钢管。
25mm或40mm的镀锌钢管。
25mm镀锌圆钢或直径为40mm镀锌钢管。
12mm镀锌圆钢或截面为100mm2镀锌扁钢,其厚度应为4mm。
三、支架安装及要求
(1)、应尽可能随结构施工预埋支架或铁件。
(2)、根据设计要求进行弹线及分档定位。
(3)、用手锤、錾子进行剔洞,洞的大小应里外一致。
(4)、首先埋注一条直线上的两端支架,然后用铅丝拉直线埋注其它支架。在埋注前应先把洞内用水浇湿。
(5)、如用混凝土支座,将混凝土支座分档摆好。先在两端支架间拉直线,然后将其它支座用砂浆找平找直。
(6)、如果女儿墙预留有预埋铁件,可将支架直接焊在铁件上,支架的找直方法同前。
2、支架安装应符合下列规定:
(1)、角钢支架应有燕尾,其埋注深度不小于100mm,扁钢和圆钢支架埋深不小于80mm。
(2)、所有支架必须牢固,灰浆饱满,横平竖直。
(3)、防雷装置的各种支架顶部一般应距建筑物表面100mm;接地干线支架其顶部应距墙面20mm。
(4)、支架水平间距不大于1m(混凝土支座不大于2m);垂直间距不大于l.5m。各间距应均匀,允许偏差30mm。转角处两边的支架距转角中心不大于250mm。
(5)、支架应平直。水平度每2m检查段允许偏差3/1000,垂直度每3m检查段允许偏差2/1000;但全长偏差不得大于10mm。
(6)、支架等铁件均应做防腐处理。
(7)、埋注支架所用的水泥砂浆,其配合比不应低于1∶2。
四、防雷引下线暗敷设
(1)、首先将所需扁钢(或圆钢)用手锤(或钢筋扳子)进行调直或种直。
(2)、将调直的引下线运到安装地点,按设计要求随建筑物引上,挂好。
(3)、及时将引下线的下端与接地体焊接好,或与断接卡子连接好。随看建筑物的逐步增高,将引下线敷设于建筑物内至屋顶为止。如需接头则应进行焊接,焊接后应敲掉药皮并刷防锈漆(现浇混凝土除外),并请有关人员进行隐检验收,做好记录。
(4)、利用主筋(直径不少于φ16mm)作引下线时,按设计要求找出全部主筋位置,用油漆作好标记,距室外地坪1.8m处焊好测试点,随钢筋逐层串联焊接至顶层,焊接出一定长度的引下线,搭接长度不应小于100mm,做完后请有关人员进行隐检,做好隐检记录。
(5)、土建装修完毕后,将引下线在地面上2m的一段套上保护管,并用卡子将其固定牢固,刷上红白相间的油漆。
(1)、引下线扁钢截面不得小于25mm×4mm;圆钢直径不得小于12mm。
(2)、引下线必须在距地面1.5~1.8m处做断接卡子或测试点(一条引下线者除外)。断接线卡子所用螺栓的直径不得小于10mm,并需加镀锌垫圈和镀锌弹簧垫圈。
(3)、利用主筋作暗敷引下线时,每条引下线不得少于二根主筋。
(4)、现浇混凝土内敷设引下线不做防腐处理。焊接要求见3.2节。
(5)、建筑物的金属构件(如消防梯、烟囱的铁爬梯等)可作为引下线,但所有金属部件之间均应连成电气通路。
(6)、引下线应沿建筑的外墙敷设,从接闪器到接地体,引下线的敷设路径,应尽可能短而直。根据建筑物的具体情况不可能直线引下时,也可以弯曲,但应注意弯曲开口处的距离不得等于或小于弯曲都线段实际长度的0.l倍。引下线也可以暗装,但截门应加大一级,暗装时还应注意墙内其它金属构件的距离。
(7)、引下线的固定支点间距离不应大于2m,敷设引下线时应保持一定松紧度。
(8)、引下线应躲开建筑物的出入口和行人较易接触到的地点,以免发生危险。
(9)、在易受机械损坏的地方、地上约1.7m至地下0.3m的一段地线应加保护措施,为了减少接触电压的危险,也可用竹筒将引下线套起来或用绝缘材料缠绕。
(10)、采用多根明装引下线时,为了便于测量接地电阻,以及检验引下线和接地线的连接状况,应在每条引下线距地1.8~2.2m处放置断接卡子。利用混凝土柱内钢筋作为引下线时,必须将焊接的地线连接到首层、配电盘处并连接到接地端子上,可在地线端于处测量接地电阻。
(11)、每栋建筑物至少有两根引下线(投影面积小于50m2的建筑物例外)。防雷引下线最好为对称位置,引下线间距离不应大于20m,当大于20m时应在中间多引一根引下线。
五、防雷引下线明敷设
(1)、引下线如为扁钢,可放在平板上用手锤调直;如为圆钢叶将圆钢放开。一端固定在牢固地锚的机具上,另一端固定在绞磨(或倒链)的夹具上进行冷拉直。
(2)、将调直的引下线运到安装地点。
(3)、将引下线用大绳提升到最高点,然后由上而厂逐点固定,直至安装断接卡子处。如需接头或安装断接卡子,则应进行焊接。焊接后,清除药皮,局部调直,刷防锈漆。
(4)、将接地线地面以上二米段,套上保护管,并卡固及刷红白油漆。
(5)、用镀锌螺栓将断接卡子与接地体连接牢固。
(1)、引下线的垂直允许偏差为2/1000。
(2)、引下线必须调直后进行敷设,弯曲处不应小于90°,并不得弯成死角。
(3)、引下线除设计有特殊要求者外,镀锌扁钢截面不得小于48mm2,镀锌圆钢直径不得小于8mm。
(4)、有关断接卡子位置应按设计及规范要求执行。
(5)、焊接及塔接长度应按有关规范执行。
六、避雷网安装
(1)、避雷线如为扁钢,可放在平板上用手锤调直;如为圆钢,可将圆钢放开一端固定在牢固地锚的夹具上,另一端固定在绞磨(或倒链)的夹具上,进行冷拉调直。
(2)、将调直的避雷线运到安装地点。
(3)、将避雷线用大绳提升到顶部、顺直,敷设、卡固、焊接连成一体,同引下线焊好、焊接处的药皮应敲掉,进行局部调直后刷防锈漆及铅油(或银粉)。
(4)、建筑物屋顶上有突出物,如金属旗杆,透气管、金属天沟、铁栏杆、爬梯、冷却水塔、电视天线等,这些部位的金属导体都必须与避雷网焊接成一体。顶层的烟囱应做避雷带或避雷针。
(5)、在建筑物的变形缝处应做防雷跨越处理。
(6)、避雷网分明网和暗网两种,暗网格越密,其可靠性就越好。网格的密度应视建筑物的防雷等级而定,防雷等级高的建筑物可使用10m×10m的网格,防雷等级低的一般建筑物可使用20m×20m的网格,如果设计有特殊要求应按设计要求执行。
(1)、避雷线应平直、牢固,不应有高低起伏和弯曲现象,距离建筑物应一致,平直度每2m检查段允许偏差3/ 1000。但全长不得超过10mm。
(2)、避雷线弯曲处不得小于90°,弯曲半径不得小于圆钢直径的10倍。
(3)、避雷线如用扁钢,截面不得小于48mm;如为圆钢直径不得小于8mm。
(4)、遇有变形缝处应作煨管补偿。
七、均压环(或避雷带)安装
(1)、避雷带可以暗敷设在建筑物表面的抹灰层内,或直接利用结构钢筋,并应与暗敷的避雷网或楼板的钢筋相焊接,所以避雷带实际上也就是均压环。
(2)、利用结构圈梁里的主筋或腰筋与预先准备好的约20cm的连接钢筋头焊接成一体,并与柱筋中引下线焊成一个整体。
(3)、圈梁内各点引出钢筋头,焊完后,用圆钢(或扁钢)敷设在四周,圈梁内焊接好各点,并与周围各引下线连接后形成环形。同时在建筑物外沿金属门窗、金属栏杆处甩出30cm长φ2mm镀锌圆钢备用。
(4)、外檐金属门、窗、栏杆、扶手等金属部件的预埋焊接点不应少于2处,与避雷带预留的圆钢焊成整体。
(5)、利用屋面金属扶手栏杆做避雷带时,拐弯处应弯成圆弧活弯,栏杆应与接地引下线可靠的焊接。
(1)、避雷带(避雷线)一般采用的圆钢直径不小于6mm,扁钢不小于24mm×4mm。
(2)、避雷带明敷设时,支架的高度为10~20cm,其各支点的间距不应大于1.5m。
(3)、建筑物高于30m以上的部位,每隔3层沿建筑物四周敷设一道避雷带并与各根引下线相焊接。
(4)、铝制门窗与避雷装置连接。在加工订货铝制门窗时就应按要求甩出30cm的铝带或扁钢2处,如超过3m时,就需3处连接,以便进行压接或焊接。
室内散热器组对与安装
一、施工准备
(1)、散热器:散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。
(2)、散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。丝扣端正,松紧适宜。石棉橡胶垫以1mm 厚为宜(不超过1.5mm 厚),并符合使用压力要求。
(3)、其它材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合质量和规范要求。
(1)、机具:台钻、手电钻、冲击钻、电动试压泵、砂轮锯、套丝机。
(2)、工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
(3)、量具:水平尺、钢尺、线坠、压力表。
(1)、组对场地有水源、电源。
(2)、铸铁散热片、托钩和卡子均已除锈干净,并刷好一道防锈漆。
(3)、室内墙面和地面抹完。
(4)、室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
(5)、散热器安装地点不得堆放施工材料或其它障碍物品。
二、工艺流程
编制组片统计表→ 散热器组对→ 外拉条预制、安装→ 散热器单组水压试验→ 散热器安装→ 散热器冷风门安装→ 支管安装→ 系统试压→ 刷漆
三、操作工艺
(1)、组对前要备有散热器组对架子或根据散热器规格用100×100 木方平放在地上,楔四个铁桩用铅丝将木方绑牢加固,做成临时组对架。
(2)、组对密封垫采用石棉橡胶垫片,其厚度不超过1.5mm,用机油随用随浸。
(3)、将散热器内部污物倒净,用钢刷子除净对口及内丝处的铁锈,正扣朝上,依次码放。
(4)、按统计表的数量规格进行组对,组对散热器片前,做好丝扣的选试。
(5)、组对时应两人一组摆好第一片,拧上对丝一扣,套上石棉橡胶垫,将第二片反扣对准对丝,找正后两人各用一手扶住炉片,另一手将对丝钥匙插入对丝内径,先向回徐徐倒退,然后再顺转,使两端入扣,同时缓缓均衡拧紧,照此逐片组对至所需的片数为止。
(5)、将组成的散热器慢慢立起,用人工或车运至集中地点。
(1)、根据散热器的片数和长度,计算出外拉条长度尺寸,切断φ8~φ10 的圆钢并进行调直,两端收头套好丝扣,将螺母上好,除锈后刷防锈漆一遍。
(2)、20 片及以上的散热器加外拉条,在每根外拉条端头套好一个骑码,从散热器上下两端外柱内穿入四根拉条,每根再套上一个骑码带上螺母;找直后用扳子均匀拧紧,丝扣外露不得超过一个螺母厚度。
(1)、将散热器抬到试压台上,用管钳子上好临时炉堵和临时补心,上好放气嘴,联接试压泵;各种成组散热器可直接联接试压泵。
(2)、试压时打开进水阀门,往散热器内充水,同时打开放气嘴,排净空气,待水满后关闭放气嘴。
(3)、加压到规定的压力值时,关闭进水阀门,持续5 分钟,观察每个接口是否有渗漏,不渗漏为合格。
(4)、如有渗漏用铅笔做出记号,将水放尽,卸下炉堵或炉补心,用长杆钥匙从散热器外部比试,量到漏水接口的长度,在钥匙杆上做标记,将钥匙从散热器对丝孔中伸入至标记处,按丝扣旋紧的方向拧动钥匙,使接口继续上紧或卸下换垫,如有坏片需换片。钢制散热器如有砂眼渗漏可补焊,返修好后再进行水压试验,直到合格。不能用的坏片要作明显标记(或用手锤将坏片砸一个明显的孔洞单独存放),防止再次混入好片中误组对。
(5)、打开泄水阀门,拆掉临时丝绪和临时补心,泄净水后将散热器运到集中地点,补焊处要补刷二道防锈漆。
(1)、按设计图要求,利用所作的统计表将不同型号、规格和组对好并试压完毕的散热器运到各房间,根据安装位置及高度在墙上画出安装中心线。
(2)、托钩和固定卡安装
3/4 画水平线,与散热器中心线交点画印记,此为15 片以下的双数片散热器的固定卡位置。单数片向一侧错过半片。16 片以上者应栽两个固定卡,高度仍在散热器3/4 高度的水平线上,从散热器两端各进去4~6 片的地方栽入。
45mm 画水平线。托钩水平位置采用画线尺来确定,画线尺横担上刻有散热片的刻度。画线时应根据片数及托构数量分布的相应位置,画出托钩安装位置的中心线,挂装散热器的固定卡高度从托钩中心上返散热器总高的3/4 画水平线,其位置与安装数量同带腿片安装。用錾子或冲击钻等在墙上按画出的位置打孔洞。固定卡孔洞的深度不少于80mm,托钩孔洞的深度不少于120mm,现浇混凝土墙的深度为100mm(使用膨胀螺栓应按膨胀螺栓的要求深度)。
M2.0 水泥砂浆到洞深的一半时,将固定卡、托钩插入洞内,塞紧,用画线尺或φ70mm 管放在托钩上,用水平尺找平找正,填满砂浆抹平。
(3)、散热器安装:
第二十六节 室内采暖管道安装
一、施工准备
(1)、管材:焊接钢管。管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。
(2)、管件:无偏扣、方扣、乱扣、断丝和角度不准确现象。
(3)、阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。有出厂合格证,安装前应按有关规定进行强度、严密性试验。
(4)、其它材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等。选用时应符合设计要求。
(1)、机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。
(2)、工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等。
(3)、其它:钢卷尺、水平尺、线坠、粉笔,小线等。
(1)、干管安装:位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。
(2)、立管安装必须在确定准确的地面标高后进行。
(3)、支管安装必须在墙面抹灰后进行。
二、工艺流程
安装准备→ 水平干管安装→ 立管安装→ 支管安装→ 试压→ 冲洗→ 防腐→ 保温→ 调试
三、操作工艺
(1)、认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。
(2)、按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点。预留口、坐标位置等。
(1)、按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐。
(2)、安装卡架。吊卡安装时,先把吊环按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上的管道时,先把管就位在托架上,把第一节管装好U 形卡,然后安装第二节管,以后各节管均照此进行紧固好螺栓。
(3)、干管安装应从进户或分支路点开始,装管前要检查管腔并清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2~3 扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。
(4)、制作羊角弯时,应煨两个75°左右的弯头,在联接处锯出坡口,主管锯成鸭嘴形,拼好后即应点焊、找平、找正、找直后,再进行施焊。羊角弯接合部位的口径必须与主管口径相等,其弯曲半径应为管径的2.5 倍左右。
(5)、分路阀门离分路点不宜过远。如分路处是系统的最低点,必须在分路阀门前加泄水丝堵。集气罐的进出水口,应开在偏下约为罐高的1/3 处。丝接应与管道连接调直后安装。其放风管应稳固,如不稳可装两个卡子,集气罐位于系统末端时,应装托、吊卡。
(6)、采用焊接钢管,先把管子选好调直,清理好管膛,将管运到安装地点,安装程序从第一节开始;把管就位找正,对准管口使预留口方向准确,找直后用气焊点焊固定(管径≤50mm 以下焊2点,管径≥70mm 以上点焊3 点),然后施焊,焊完后应保证管道正直。
(7)、遇有伸缩器,应在预制时按规范要求做好预拉伸,并作好纪录。按位置固定,与管道连接好。波纹伸缩器应按要求位置安装好导向支架和固定支架。并分别安装阀门、集气罐等附属设备。
(8)、管道安装完,检查坐标、标高、预留口位置和管道变径等是否正确,然后找直,用水平尺校对复核坡度,调整合格后,再调整吊卡螺栓U 形卡,使其松紧适度,平正一致,最后焊牢固定卡处的止动扳。
(9)、摆正或安装好管道穿结构处的套管,填堵管洞口,预留口处应加好临时管堵。
(1)、核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。将预制好的管道按编号顺序运到安装地点。
(2)、安装前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。涂铅油缠麻将立管对准接口转动入扣,一把管钳咬住管件,一把管钳拧管,拧到松紧适度,对准调直时的标记要求,丝扣外露2~3 扣,预留口平正为止,并清净麻头。
(3)、检查立管的每个预留口标高、方向、半圆弯等是否准确、平正。将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须加好临时丝堵。
(1)、检查散热器安装位置及立管预留口是否准确。量出支管尺寸和灯叉弯的大小。(散热器中心距墙与立管预留口中心距墙之差)。
(2)、配支管,按量出支管的尺寸,减去灯叉弯的量,然后断管、套丝、煨灯叉弯和调直。将灯叉弯两头抹铅油缠麻,连接散热器,把麻头清净。
(3)用钢尺、水平尺、线坠校对支管的坡度和平行距墙尺寸,并复查立管及散热器有无移动。按设计或规定的压力进行系统试压及冲洗,合格后办理验收手续,并将水泄净。
(4)、立支管变径,不宜使用铸铁补芯,应使用变径管箍或焊接法。
(1)、首先联系好热源,制定通暖人员分工,检查供暖系统中的泄水阀门是否关闭,干、立、支管的阀门是否打开。
(2)、向系统内充软化水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀。再开总进口的供水管阀门,高点放风阀要反复开放几次,使系统中的冷风排净为止。
(3)、放水冲洗,冲净后再按照上述程序通暖运行,直到正常为止。
(4)、冬季通暖时,必须采取临时取暖措施,使室温保持+5℃以上才可进行。遇有热度不均,应调整各分路立管、支管上的阀门,使其基本达到平衡后,进行正式检查验收,并办理验收手续。
第九章 施工机具配备情况
具配备情况
一、机具配备计划说明
施工机械设备是施工现场人、材、机三大投入的重要组成部分,施工机械配备的合理与否,直接影响着进度计划的实施、劳动力的投入及成本的降低,特别是垂直运输的配备更与工程的施工进度密切相关。为了确保本工程的进度计划得以实施,并尽可能的缩短工期,减少劳动力的投入和降低成本,根据本工程的实际特点和建设方的工期要求,本公司对施工机械的周密安排如下:
二、主要施工机械及进出场时间
投入的主要施工机械设备表
序 号 | 机械或 设备名称 | 型号 规格 | 数量 | 国别 产地 | 制造 年份 | 额定功率 (KW) | 生产 能力 | 用于施 工部位 |
1 | 塔吊 | QTZ5013 | 1 | 甘肃 | 2008 | 35 | 1.3~6t | 主体 |
2 | 施工电梯 | SC100/100 | 1 | 佛山 | 2005 | 2×2×8.5 | 2×1000kg | 主体 |
3 | 装载机 | ZL50D | 2 | 江苏 | 2004 | 154KW | 3m3 | 土方 |
4 | 自卸汽车 | LZ3160G1 | 8 | 东风 | 2005 | 132KW | 8t | 土方 |
5 | 砂浆搅拌机 | JT350 | 2 | 无锡 | 2005 | 4KW | 350L | 主体 |
6 | 平板振动器 | ZW-10 | 2 | 浙江 | 2005 | 2.2KW | 2840 次/min | 主体 |
7 | 振动棒 | ZN50 | 10 | 河南 | 2005 | 1.1KW | 2840 次/min | 主体 |
8 | 蛙式打夯机 | ZP-60 | 5 | 无锡 | 2005 | 2.2KW | 60Kg | 土方 |
9 | 钢筋弯曲机 | GW40 | 2 | 浙江 | 2004 | 3KW | φ6~40 | 主体 |
10 | 钢筋切断机 | GQ40 | 2 | 河北 | 2004 | 3KW | φ6~40 | 主体 |
11 | 钢筋调直机 | HLXGT4-12 | 2 | 青岛 | 2005 | 19KW | φ4~12 | 主体 |
12 | 混凝土搅拌机 | JZC500 | 1 | 河南 | 2005 | 11KW | 15 m3/h | 主体 |
13 | 混凝土输送泵 | HBT60-16-90S | 1 | 威海 | 2004 | 90KW | 16MPa | 主体 |
14 | 木工圆锯 | MJ153 | 2 | 山东 | 2005 | 5.5KW | 80~400mm | 主体装饰 |
15 | 木工压刨 | MB105 | 2 | 山东 | 2004 | 10.7KW | 3~300mm | 主体装饰 |
16 | 木工平刨 | MB504D | 2 | 山东 | 2005 | 3KW | 5~400 mm | 主体装饰 |
17 | 台钻 | ZQ4125 | 2 | 北京 | 2004 | 0.55KW | φ25mm | 主体装饰 |
18 | 冲击钻 | TE 2-E | 4 | 深圳 | 2004 | 0.6KW | φ4~20 | 主体装饰 |
19 | 手提式砂轮机 | S3S150 | 4 | 山西 | 2005 | 0.25KW | 150*20*32 | 主体装饰 |
20 | 型材切割机 | J3GA-400 | 2 | 无锡 | 2005 | 3KW/ | 圆钢Φ50 | 主体装饰 |
21 | 混凝土切缝机 | ZP-Q400AA | 1 | 无锡 | 2004 | 7.5KW | 120mm | 主体 |
22 | PP-R管热熔机 | ZTRJQ-63 | 2 | 山东 | 2005 | 0.8KW | Φ20~63 | 安装 |
23 | 弯管机 | WQJ-G90 | 2 | 山东 | 2000 |
|
| 安装 |
24 | 套丝机 | Z3T-R4 | 2 | 山东 | 2005 | 0.75KW | 1/2~4〃 | 安装 |
25 | 交流电焊机 | BX3-300-1 | 2 | 江苏 | 2005 | 21KVA | 40~400A | 主体 |
26 | 直流电焊机 | ZX5-400 | 2 | 江苏 | 2005 | 24KVA | 400A | 主体 |
27 | 直螺纹滚丝机 | HGS-40 | 2 | 河北 | 2005 | 3.1KW | φ14~40 | 主体 |
28 | 离心式水泵 | IBA 80-16 | 2 | 湖南 | 2005 | 1.96KW | 32.4m3/h | 整个工程 |
29 | 发电机 | HDV200E | 1 | 江苏 | 2004 | 148kw | 148kw | 整个工程 |
主要施工机械进出场计划
序 号 | 机械或 设备名称 | 型号 规格 | 数量 | 国别 产地 | 进场日期~出场日期 | 用于施 工部位 |
1 | 塔吊 | QTZ5013 | 1 | 甘肃 | 2008.4.1~2009.6.1 | 主体 |
2 | 施工升降机 | SC100/100 | 1 | 佛山 | 2008.8.30~2009.11.30 | 主体 |
3 | 装载机 | ZL50D | 2 | 江苏 | 2008.8.15~2008.9.15 | 土方 |
4 | 自卸汽车 | LZ3160G1 | 8 | 东风 | 2008.8.15~2008.9.15 | 土方 |
5 | 砂浆搅拌机 | JT350 | 2 | 无锡 | 2009.3.1~2009.9.30 | 主体 |
6 | 平板振动器 | ZW-10 | 2 | 浙江 | 2008.4.10~2009.7.15 | 主体 |
7 | 振动棒 | ZN50 | 10 | 河南 | 2008.4.10~2009.7.15 | 主体 |
8 | 蛙式打夯机 | ZP-60 | 5 | 无锡 | 2008.8.29~2008.10.8 | 土方 |
9 | 钢筋弯曲机 | GW40 | 2 | 浙江 | 2008.3.30~2009.7.15 | 主体 |
10 | 钢筋切断机 | GQ40 | 2 | 河北 | 2008.3.30~2009.7.15 | 主体 |
11 | 钢筋调直机 | HLXGT4-12 | 2 | 青岛 | 2008.3.30~2009.7.15 | 主体 |
12 | 混凝土搅拌机 | JZC500 | 1 | 河南 | 2009.6.13~2009.9.11 | 主体 |
13 | 混凝土输送泵 | HBT60-16-90S | 1 | 威海 | 2008.8.5~2009.7.15 | 主体 |
14 | 木工圆锯 | MJ153 | 2 | 山东 | 2008.3.30~2009.7.15 | 主体 |
15 | 木工压刨 | MB105 | 2 | 山东 | 2008.3.30~2009.7.15 | 主体 |
16 | 木工平刨 | MB504D | 2 | 山东 | 2008.3.30~2009.7.15 | 主体 |
17 | 台钻 | ZQ4125 | 2 | 北京 | 2008.3.30~2009.11.10 | 主体 装饰 |
18 | 冲击钻 | TE 2-E | 2 | 深圳 | 2008.3.30~2009.11.20 | 主体 装饰 |
19 | 手提式砂轮机 | S3S150 | 2 | 山西 | 2008.3.30~2009.9.26 | 主体 装饰 |
20 | 型材切割机 | J3GA-400 | 2 | 无锡 | 2008.3.30~2009.11.20 | 主体 装饰 |
21 | 混凝土切缝机 | ZP-Q400AA | 1 | 无锡 | 2009.6.15~2009.9.30 | 主体 |
22 | PP-R管热熔机 | ZTRJQ-63 | 2 | 山东 | 2009.5.15~2009.11.20 | 安装 |
23 | 弯管机 | WQJ-G90 | 2 | 山东 | 2008.3.30~2009.11.20 | 安装 |
24 | 套丝机 | Z3T-R4 | 2 | 山东 | 2009.5.15~2009.11.20 | 安装 |
25 | 交流电焊机 | BX3-300-1 | 2 | 江苏 | 2008.3.30~2009.11.20 | 主体 |
26 | 直流电焊机 | ZX5-400 | 2 | 江苏 | 2008.3.30~2009.11.20 | 主体 |
27 | 直螺纹滚丝机 | HGS-40 | 2 | 河北 | 2008.3.30~2009.7.15 | 主体 |
28 | 离心式水泵 | IBA 80-16 | 2 | 湖南 | 2008.7.15~2009.9.11 | 整个 工程 |
29 | 发电机 | HDV200E | 1 | 江苏 | 2008.3.26~2009.12.6 | 整个 工程 |
序号
器具名称
规 格
数 量
1
水准仪
AT-G1
2
2
经纬仪
DT—110L
1
3
全站仪
GTS—701
1
4
万能检测尺
2米
2
5
方格网
3
6
塞尺
2
7
深度、角度、直尺
各2
8
反光镜
1
9
钢卷尺
100米50米5米
15
10
小锤
2
11
坡度尺
1
12
游标卡尺
1
13
万用表
500型
1
14
绝缘摇表
500V、1000V
1
15
试电笔
1
16
接地电阻测试仪
500V
1
一、机械设备的使用
二、机械设备的维护
三、机械设备的保养
(1)、必须建立机械管理责任制和机械操作责任制。
(2)、必须制定不同机型的保养规程。
(3)、必须具备一定物质技术条件,配齐随机工具和保养专用工具,按时供应润滑油及必要的备品、备件。
(4)、必须正确及时提供机械统计资料。
(5)、必须设置相应的保养机构,配备一定的保养力量,并对操作、保修人员进行技术培训,以提高巧保养作业的技术能力。
3、定期保养的分级和内容
(1)、定期保养包括每班保养和规定的周期分级进行。结构复杂的大型内燃机械可实行多级保养,结构简单的中小型机械实行一、二级保养制。
(2)、每班保养又称例行保养,是操作人员或设备使用人员在上下班和交接班时间进行保养工作,重点是检查、清洁、润滑。每班保养分工作前、工作中、工作后进行。
(3)、一级保养以润油、紧固为中心。
(4)、二级保养以紧固,调整为中心,除执行一级保养作业项目外,通过检查调整发动机、电气设备、操作、传动、转向、制动、变速和行走机械的工作装置,以及紧固内外紧固件。
(5)、三级保养以消除隐患为目的,作业内容除执行一、二级保养作业项目外,可对机身进行必要的除锈,补漆整容作业。
(6)、各级保养均有其系统和完整性。
第十章 劳动力安排
60人,模板工80人,混凝土工20人,架子工20人;装修阶段配备木工10人,油工10人,瓦工、抹灰工50人,安装工人80人。入场时先进80人作施工准备,结构正式施工时工地保持120人。结构封顶后钢筋工、木工、混凝土工退场,进入施工装修及安装阶段。大量湿作业完成后,人员渐渐退出,装修进入尾声时现场保留120人。
211人左右,具体布置详见《劳动力计划表》。
劳动力安排计划表
单位:人
工 种 | 按工程施工阶段投入劳动力情况 | |||||
基底清理阶段 | 基础底板阶段 | 地下室阶段 | 主体阶段 | 装饰装修阶段 | 安装 阶段 | |
模板工 | 0 | 5 | 60 | 60 | 10 | 0 |
钢筋工 | 0 | 60 | 60 | 60 | 6 | 0 |
瓦 工 | 0 | 10 | 0 | 0 | 30 | 0 |
混凝土工 | 0 | 20 | 20 | 20 | 10 | 5 |
抹灰工 | 0 | 5 | 0 | 0 | 50 | 5 |
电焊工 | 0 | 5 | 5 | 5 | 3 | 10 |
机修工 | 0 | 2 | 2 | 2 | 2 | 4 |
机操工 | 0 | 10 | 10 | 10 | 5 | 15 |
电 工 | 2 | 2 | 10 | 10 | 10 | 40 |
管道工 | 0 | 0 | 2 | 2 | 2 | 40 |
油漆工 | 0 | 0 | 0 | 0 | 10 | 6 |
钳 工 | 0 | 0 | 0 | 0 | 0 | 4 |
普 工 | 20 | 10 | 10 | 20 | 20 | 20 |
架子工 | 0 | 0 | 10 | 20 | 20 | 5 |
测量工 | 2 | 2 | 2 | 2 | 2 | 2 |
合 计 | 24 | 131 | 191 | 211 | 180 | 156 |
第十一章 物资管理
二、物资采购
三、进货检验
四、工程物资、设备搬运
五、工程物资、设备贮存
六、物资发放
第十二章 工程质量保证措施
一、工程质量目标
本工程质量目标:工程质量终验一次合格率100%,争创 “飞天金奖”工程;争创省级文明工地。其中主体结构工程,实现清水混凝土,分项工程合格率100%。
序号 | 分部工程 | 主要分项工程 | 等级 |
1 | 地基与基础工程 | 钢筋工程、砼工程、模板工程 | 合格 |
2 | 主体工程 | 钢筋工程、砼工程、模板工程 | 合格 |
3 | 楼面、地面工程 | 基层分项、面层分项 | 合格 |
4 | 门窗工程 | 门窗制作、门窗安装 | 合格 |
5 | 装饰工程 | 内装饰工程、外装饰工程 | 合格 |
6 | 屋面工程 | 屋面工程、防水工程 | 合格 |
保证体系
项目部组建之初,每个岗位的人员均经过精心挑选,选择有创优经验、组织能力强、有责任感、技术过硬的管理人员组成能打硬仗的项目管理班子。项目开工之前,建立完善的质量岗位责任制,明确责任,确定每个部门的职责,最后落实到每个管理人员,形成一个由项目经理、项目技术负责人为主责任人,监控各职能部门执行监督作业队伍严格实施的网络化项目组织体系。
图12-1 工程质量保证体系
确保工程质量管理制度
一、质量教育制度
1、质量教育是质量管理的基础工作之一,在质量管理中必须树立“始于教育,终于教育”的思想,采用理论与实际紧密结合的方法,避免流于形式。各级管理人员、技术人员和工人必须有计划的接受规定时间的质量教育。
2、质量教育的基本内容包括:质量意识、质量管理知识、专业技能和有关业务知识教育。
3、对技术人员、管理人员进行系统教育,使其掌握质量管理的基本理论、观点和方法。
4、对职工进行质量管理普及教育,增强技术、技能教育,提高技术业务水平和工作能力。
5、对主要工种进行专业培训,合格后方可上岗操作。
二、施工过程质量控制制度
1、对特殊过程和关键过程的施工,由安全质量工程师进行全程监控。
2、安质部依据公司程序文件对检验和试验进行监督,在检验、试验前要制定详细的检验、试验计划和方案。
3、进货检验和试验由物资设备部门负责,技术部配合,安质部定期对工程物资进行抽检,质量检查人员对投入施工的不合格物资,有权制止使用,并通报物资设备部门予以处理.
三、工序三检制度
1、施工作业班在完成施工工序后进行自检,自检按验收规范和施工作业指导书进行,予以记录,记录保存在工班,由工班长确认合格后转入下道工序。
2、若下一道工序由不同班组施工,后续施工的班组应对上道工序进行验证,对发现的不合格项目有权要求上道施工班组整改后再交接,并记录在施工日志中。
3、分项、分部、单位工程完成后,各施工班组在自检合格的基础上按《建筑工程施工质量验收统一标准》(GB50300-2001)的规定由专职质检员进行检查合格后,报请监理工程师验收,并保存检查记录。
四、隐蔽工程检查制度
五、定期施工质量检查制度
六、日常工程质量检查制度
七、工程技术资料管理制度
一、坚持施工组织设计审核
二、坚持技术复核、隐蔽工程验收
分部分项工程名称 | 技术复核的主要内容 |
建筑物位置 | 测量定位的轴线、标高 |
模板 | 模板尺寸、标高、预埋件规格及预留孔位置 |
砌体 | 墙身轴线、标高、预留孔位置、规格 |
钢筋 | 规格、级别、根数、间距、接头形式、位置、构造要求、锚固及搭接长度 |
分部分项
工程名称
检查验收内容
钢筋工程
规格、数量、位置、形状;接头形式、位置尺寸;埋件数量、位置、规格及代表情况;钢筋支架详图
悬挑结构
结构剖面图,注明钢筋规格、数量及形状等
防水工程
屋面的防水层数、细部节点、质量情况
上下水暖管
位置、标高、坡度、试压、通水试验、焊接、防锈、防腐
其他
完工后无法进行检查的工程,需要结构部位和有特殊要求隐蔽工程
三、坚持技术交底
四、坚持施工阶段的级配及试块管理
五、坚持施工阶段“混凝土浇灌令”签发
(1)、模板的支撑系统按施工方案施工完毕。
(2)、模板、钢筋及其支架质量符合规定,验收合格。
(3)、隐蔽工程验收确认签证。
(4)、施工范围内安全设施落实。
(5)、施工机具准备就绪。
(6)、物资供应准备完毕。
六、实行二级验收及分部分项质量验收
3、分部分项工程质量等级评定流程如表所示。
检验批、分项工程验评 | 分部工程验评 | |||
施工班组 | 施工员 | 项目总工程师 | 质检员 | 安质部 |
|
4、公司安质部对项目进行不定期抽样检查,发现问题以书面形式发出限期整改通知单,项目经理负责在限期内将整改情况以整改回复单形式反馈到安质科。
5、分部工程质量验收前项目工程师必须提前5d填写好分部工程报验单,并经项目经理、建设单位、设计单位确认签证报质监站申请验收。
七、竣工资料的编制、审核、移交
八、创优计划措施
施。
一、 阶段质量控制
(1)、施工准备工作应贯穿于施工的全过程,包括全场性施工准备、单位工程施工准备,分项、分部工程施工准备,项目开工前的施工准备,项目开工后各施工阶段的施工准备。
(2)、所有的施工准备工作均由专人负责,项目管理人员集体参加编制施工准备工作计划,每一计划均落实专人负责,明确最迟应完成的时间。
(3)、每一施工准备计划的编制均包括以下内容:
(1)、本工程事中质量控制的策略是:全面控制施工过程,重点控制工序质量。
(2)、对各施工工序之间的交接检查均由专职质检员参加监督。使各专业队伍之间的交接检查养成一种习惯。
(3)、对可能产生质量问题的重点工作:如钢筋工程、模板工程、砼工程等均编制质量预控对策,做到以“预防为主”的原则。
(4)、重点施工项目、均在施工组织设计内单独编制方案及单独的质量保证措施。
(5)、任何单项工程施工前或施工当中均由项目主管工程师负责进行书面的技术交底及现场的实物交底。
(6)、所有材料的配合比均由试验室配制。
(7)、隐蔽工程的验收,提前一天通知监理,做到有一定的回旋余地。
(8)、计量、测量器具等定期送检测站检测,每次使用前均由测量员仔细复核,做好复核记录。
(9)、任何质量问题的处理均要由责任人填写质量问题处理单,并由专人进行复查,填写复查结果。
(10)、各成品的保护均制定专项的方案,派专人负责定期检查成品保护措施的实施情况。
(11)、由监理及专职质检员进行质量控制一票否决权,任何人不得干预(如发现质量异常、隐蔽工程未经验收,质量问题未处理、擅自变更设计图纸、擅自代换或使用不合格材料,无证上岗未经资质审查的操作人员等)只要其中一项未按要求做到,就可以对质量予以否决,进行返工。
(12)、各种质量文件(包括:水准、坐标位置、测量、放线记录;沉降、变形观测记录;图纸会审记录;材料合格证明,试验报告;施工记录;隐蔽工程记录;设计变更记录;竣工图等)均编目建档,由资料员专门负责统一保管。工程竣工验收后,按合同要求进行移交归档。
(1)、每一分部分项检验批完成后,先组织自检、用目测法(看、摸、敲、照),实测法(靠、吊、量、套)进行检查。检查之后再由监理进行检查,分部工程由勘察单位、设计单位、监理(建设)单位、施工单位、分包单位共同参于验收。
(2)、对质量检查不合格的产品,进行返工修整直至达到要求为止。
二、工序质量的控制
(1)、严格遵守工艺规程。
(2)、主动控制工序活动条件的质量,主要控制影响质量的五大因素:(即施工操作者、材料、施工机械设备、施工方法和施工环境)。
(3)、检验工序活动效果的质量。
(4)、在关键部位或薄弱环节设置工序质量控制点。
(5)、为确保各施工人员严格遵守各分项工程的施工工艺规程,在施工展开前,编制施工组织设计时,重点分项工程均列明施工工艺流程,在施工前,由技术员对照既定的工艺流程及相应的施工操作规程现场交底,使每一位职工心领神会。
(1)、人的控制
B、没有规矩,不成方圆,项目部成立后,马上对全体员工进行包括政治思想教育、劳动纪律教育、职业道德教育、项目管理制度的学习、治安保卫的教育,安全、文明卫生教育等的全面教育,使各施工人员充分了解公司的管理制度,加强自身素养的建设。
C、为创造好的施工质量,工人的技术水平是关键,为使各技术工人的技术水平在原有的基础上有进一步的提高,项目部不定期开展技术培训,聘请公司或兄弟单位的技术标兵到现场传授技艺,并请监理单位及有关部门共同参加指导。
D、为充分调动工人的工作积极性及加强工人的工作责任心,施工现场制定明确的质量奖罚制度,质量好的重奖,质量差的重罚直至除名。并将质量奖罚名单定期张榜公布,以资鼓励或警告施工人员。
E、为了给施工人员带来良好的工作环境,宿舍全部按标化、文明工地的要求布置,给工人创造良好的心情投入到工作中去,创造一流的质量。
F、对技术复杂、难度大、精度高的工序和操作,操作工人由项目部事前挑选,由技术熟练,经验丰富的工人完成。
G、对搭脚手架、高空作业等要求万无一失的工序和操作由专人负责组织班前交底,班中检查。
(2)、材料的控制
(A)、对用于本工程的材料,进场时必须具备出厂合格证、检验报告。
(B)、本工程中所有各种构件,必须具备厂家批号和出厂合格证,由于运输、安装等原因出现的构件质量问题,应分析研究,经处理鉴定后方能使用。
(C)、凡标志不清或认为质量有问题的材料;对质量保证资料有怀疑或与合同规定不符的一般材料;需要进行追踪检验,以控制和保证其质量的材料等,均派专人负责进行抽检。
(D)、材料质量抽样和检验的方法,应符合有关规范规定的要求,要能反应该批材料的质量性能,对于重要构件或非匀质的材料,还应酌情增加采样的数量。
(E)、在现场配制的材料,如砼、砂浆、防水材料、绝缘材料、保温材料等的配合比,应先提出试配要求,经试配检验合格后才能使用。
E、重视材料的使用认证,以防错用或使用不合格的材料。
(A)、对主要装饰材料及建筑配件,在定货前要求厂家提供样品或看样定货,主要设备定货时,要审核设备清单是否符合设计要求。
(B)、对材料性能、质量标准、使用范围和对施工的要求必须充分了解,以便慎重选择和使用材料。
(C)、凡是用于重要结构,部位的材料,使用时由专人仔细地核对、认证、其材料的品种、规格、型号、性能有无错误,是否适合工程特点和满足设计要求等。
工序活动效果是评价工序质量是否符合标准的尺度。也是工序活动条件的质量控制是否有效的直接反映。对本工程工序活动效果的质量检验要做好以下几点:
(1)、每一施工过程均由专职质检员跟踪检查,严格按照质量验收标准进行及时的质量验收。
(2)、由质检员负责及时用数理统计的方法掌握各施工过程的质量动态。一旦发现有异常情况,随即研究处理,自始至终使工序活动效果的质量满足规范和标准的要求。
(3)、设置工序质量控制点。
序号 | 分项工程 | 检验项目 | 检验数量 |
1 | 模板工程 | 轴线位移、标高、截面尺寸、垂直度、相邻板面高低差、表面平整、预埋位置、模板接缝、表面清理及隔离措施 | 按检验标准 |
2 | 钢筋工程 | 间距、排距、焊接、绑扎、轴线、保护层、骨架尺寸 | 按检验标准 |
3 | 砼工程 | 配合比、坍落度、轴线位移、标高、截面尺寸、垂直度、平整度、预埋位置、蜂窝、孔洞、露筋、夹渣 | 按检验标准 |
4 | 砌体工程 | 砂浆配合比、通缝、拉接筋、轴线位移、标高、垂直度、平整度、水平灰缝平直度、水平灰缝厚度、灰缝饱满度、洞口尺寸 | 按检验标准 |
5 | 屋面找平层 | 表面平整、基层、空鼓、裂缝、连接处和转、角处、分格缝 | 按检验标准 |
6 | 防水层 | 基层、坡度、搭接宽度、细部处理 | 按检验标准 |
7 | 楼地面工程 | 基层、砂浆配合比、表面平整度、踢脚线上口平直、空鼓、缝格平直、接缝高低差、板块间隙宽度 | 按检验标准 |
8 | 抹灰工程 | 平整度、垂直度、阴阳角方正、基层粘接、滴水线、护角 | 按检验标准 |
(1)、模板工程
(2)、钢筋工程
(3)、混凝土工程
G、砼采用自然养护,即在砼表面加盖草袋,覆盖二层,每层麻包袋搭接缝不少于100mm,上下层错开,派专人洒水养护,洒水次数以麻包袋湿润为宜。
(4)、屋面工程
(5)、装饰工程
三、机械控制
1、全部或尽量采用性能较好的机械。
2、所有机械均由机械人员定期检查维修,并填好检查维修表。
3、需要标定的机械由专业测试单位定期标定。
四、施工方法的控制
1、施工方案、施工工艺、施工技术措施等由主管工程师负责编制,项目工程部部长审核,项目总工程师审批后,再报监理及建设方批准执行。
2、预定的施工方案,施工技术措施形成书面资料前,均要切合工程实际,能解决施工难题,技术可行。
3、最终确定施工方案前,要由经济核算人员对多个方案的经济效益进行比较,及由安质科做出安全性能评价,方能最终定稿。
4、施工方案一经确定,在施工正式展开前,必须组织有关技术人员及施工人员熟悉方案,并做出详细的交底及解释。
五、环境控制
1、施工现场按文明工地的要求布置,保持材料工件堆放有序、道路畅通、工作场所清洁整齐。项目部每月一次定期对施工现场进行综合性检查整理。
2、质量管理严格按公司的ISO9001质量体系认证、职业健康安全管理认证、环境管理体系认证运行,确保良好的工程管理环境。
3、编制详细的冬雨期施工措施,以减少气候变化对质量带来的影响。
第六节 确保工程质量技术措施
一、施工测量施工技术措施
(1)、主轴线设计
(2)、主轴线点精确位置的测定和主轴线方向调整
主轴点放到实地上,并非严格在一条直线调整的方法,可以在轴线的交点上测点轴线的交点,测定轴线的交角β,测角中误差不应超过±2.5″。若交角不为180°,应按下列公式计算改正值δ
a.b
δ=-────(90-β/2).1/p
a+b
(3)、轴线垂直度的控制
(1)、柱垂直度控制
(2)、梁板施工测量控制
二、模板工程施工技术措施
1、现浇板模板支设
(1)、现浇板模下木方及架杆的规格和间距以及支柱的规格和间距应通过设计计算确定,施工时严格按要求进行支设,防止浇筑砼时产生变形。
(2)、模板支柱应设在坚实地面上,并垫通长脚手板,以防下沉使梁下挠。梁模板应按设计要求起拱,避免挠度过大等。
2、剪力墙模板支设
(1)、墙模板必须拼装平整,两片模板之间应根据柱的厚度用钢管撑头,以保证墙厚度,穿墙螺栓套管的长度尺寸下料要准确,两端切口齐整,预防浇筑砼时灰浆进入套管内。穿墙螺栓上紧后,螺栓宜露出螺母外2~3扣。
(2)、墙模板拆除后,应逐段检查,统计需要重新配制和调整的模板,及时改进,不断完善。
(3)、每层砼的浇筑厚度,应控制在施工规范允许范围内。
(4)、支设模板前必须涂刷隔离剂。
三、钢筋工程施工技术措施
Ⅰ级钢筋,可以重新将弯折处直开,再行弯曲调整(只可返工一次);对于其它品种钢筋不得重新弯曲。
(1)、接头偏心和倾斜防治措施:钢筋端部歪扭和不直部分在焊前采用气割切断或矫正,端部歪扭的钢筋不得焊接;两钢筋夹持于夹具内,上下应同心;焊接过程中上钢筋应保持垂直和稳定;夹具的滑杆和导管之间如有较大间隙,造成夹具上下不同心时,应修理后再用;焊接完成后,不能立即卸下夹具,应在停焊后约两分钟再卸夹具,以免钢筋倾斜。
(2)、咬边防治措施:焊接电流的大小是一个非常重要的参数,需根据被焊钢筋直径进行选择。如焊接电流过大,钢筋熔化快,上钢筋很容易发生咬边缺陷。因此应适应当降低焊接电流。钢筋端部熔化到一定程度后,适当加大顶压量,以便使钢筋端头在熔池中压入一定深度,保持上下钢筋在熔池中有良好的结合。焊接通电时间与钢筋直径大小有关。如焊接直径25mm钢筋时,通电时间为40~50S。焊接通电时间不能过长,应根据所需熔化量适当控制。
(3)、未熔合防治措施:在引弧过程中应精心操作,防止操作杆提得太快和过高,以免间隙太大发生断路灭弧;但也应防止操作纵杆提得太慢,以免钢筋粘连短路。适当增大焊接电流和延长焊接通电时间,使钢筋端部得到适宜的熔化量。及时修理焊接设备,保证正常使用。
(4)、焊包不匀防治措施:当钢筋端头倾斜较大时,应事先把倾斜部分切去才能焊接;焊接时应适当加大熔化量,保证钢筋端面均匀熔化;采用铁丝圈引弧时,铁丝圈应置于钢筋端面中心,不能偏移。
(5)、气孔防治措施:焊剂在使用前必须烘干,否则不仅降低保护效果,且容易形成气孔。焊剂一般需经250℃烘干,时间不少2h;焊前应把钢筋端部铁锈及油污清除干净,避免在焊接过程中产生有害气体,影响接头质量。
(6)、钢筋表面烧伤预防措施:焊前应将钢筋端部120mm范围内的铁锈和油污清除干净夹具电极上粘附的熔渣及氧化物清除干净;焊前应把钢筋夹紧。
(7)、夹渣防治措施:应根据钢筋直径大小选择合适的焊接电流和通电时间;更换焊剂和加入一定比例的萤石,以增加熔渣的流动性;适当增加顶压力。
(8)、成形不良防治措施:为了防止焊包上翻,应适当减小焊接电流和加长通电时间,加压时用力适当,不能过猛。焊剂盒的下口及其间隙用石棉垫封塞好,防止焊剂泻漏。
(1)、钢筋下料可用钢筋切断机或砂轮锯,不得用气割下料。钢筋下料时,要求钢筋端面与钢筋轴线垂直,端头不得弯曲、不得出现马蹄形。
(2)、钢筋套丝:套丝机必须用水溶性切削冷却润滑液,不得用机油润滑或不加润滑液套丝。钢筋套丝质量必须用牙形规与卡规检查,钢筋的牙形必须与牙形规相吻合,其小端直径必须在卡规上标出的允许误差之内,直螺纹丝扣完整牙数不得小于下规定值。
钢筋直径 (mm) | 完整牙数不小于 (个) |
16~18 | 5 |
20~22 | 7 |
25~28 | 8 |
(3)、在操作工人自检的基础上,质检员必须每批抽检3%,且不少于3个,并填写检验记录
(4)、检查合格的钢筋直螺纹,应立即将其一端拧上塑料保护帽,另一端按规定的力矩值,用扭力扳手拧紧连接套。
(5)、钢筋连接 :连接套规格与钢筋规格必须一致。连接之前应检查钢筋直螺纹及连接套直螺纹是否完好无损。钢筋直螺纹丝头上如发现杂物或锈蚀,可用钢丝刷清除。连接完的接头必须立即用油漆作上标记,防止漏拧。
(6)、质量检查:在钢筋连接生产中,操作工人应认真逐个检查接头的外观质量,外露丝扣不得超过1个完整扣。如发现外露丝扣超过1个完整扣,应重拧或查找原因及时消除。不能消除时,应报告有关技术人员作出处理。专职质量检查人员要抽查接头的外观质量,并用力矩扳手抽检接头的拧紧力矩,并填成品保护注意对连接套和已套丝钢筋丝扣的保护,不得损坏丝扣,丝扣上不得粘有水泥浆等污物。
(7)、钢筋在套丝前,必须对钢筋规格及外观质量进行检查。如发现钢筋端头弯曲,必须先进行调直处理。
(8)、钢筋套丝,操作前应先调整好定位尺的位置,并按照钢筋规格配以相对应的加工导向套。对于大直径钢筋要分次车削到规定的尺寸,以保证丝扣精度,避免损坏梳刀。
(9)、对个别经检验不合格的接头,可采用电弧焊贴角焊缝方法补强,但其焊缝高度和厚度应由施工、设计、监理人员共同确定,持有焊工考试合格证的人员才能施焊。
四、砼工程施工技术措施
(1)、砼垫块的强度及厚度必须满足要求,每隔1m左右在钢筋上绑扎一个,砼浇筑前必须严格检查,防止漏放或偏移。
(2)、钢筋密集时,选用适当石子,结构截面较小,钢筋较密时,采用豆石砼浇筑。
(3)、为防止钢筋移位,严禁振捣棒撞击钢筋,砼浇筑前应认真检查模板缝隙,过大时采用双面带胶的海棉条嵌缝。
(4)、砼自由倾落高度超过2m时,用串筒或溜槽下料。
(5)、严防踩踏现浇板负弯矩钢筋且不得过早拆模。
2、 蜂窝预防措施
(1)、砼搅拌时应严格控制配合比,并经常检查,保证材料计量准确,拌合均匀,颜色一致。
(2)、现浇板砼自高处落下高度不得超过1m,墙柱不得超过2m,否则,必须使用串筒。
(3)、竖向模板下部抹8cm宽找平层,找平层嵌入柱,墙体不超过1cm,保证下口严密、柱开始浇筑砼时,底部填以50~100mm与浇筑砼成分相同的水泥砂浆,砂浆用铁锹入模。
(4)、柱砼应分段浇筑,每段长度不得大于3m,应分层振捣,每层厚度不大于1.25L(L为振捣器有效部分长度),为保证上下层砼结合良好,振捣器应插入下层砼5cm。
(5)、砼振捣必须达到:砼不再显著下沉,不再出现气泡,砼表面出浆呈水平状态,并将模板边角填满充实。
(1)、钢筋密集处采用豆石砼浇筑,使砼充满模并认真捣实,机械振捣有困难时,采用人工配合捣固。
(2)、预留孔洞处应在两侧同时下料,下部往往浇筑不满振捣不实,采取在侧面开口浇筑的措施,振捣密实后再封好模板,然后往上浇筑,防止出现孔洞。
(3)、采用正确的振捣方法棒棒相接,严防漏振。
(4)、控制好下料,确保砼浇筋时不产生离析。
4、砼缝隙夹层预防措施
(1)、施工缝处继续浇筑砼时应注意下列事项
(2)、在已硬化的砼表面继续浇筑砼前,应除掉表面水泥薄膜和松动石子及软弱砼层,并充分湿润和冲洗干净,残留在表面的水应予以清除。
(3)、在浇筑前,施工缝处先铺抹水泥浆或与砼配比相同的减一半石子砼一层。
(4)、在模板下部开口,以便清理杂物并冲洗;冬期施工时,如有冰雪等,要用热气喷化后清理干净,锯未等杂物,采用高压空气吹扫,全部清理干净后,再将开口封板,并抹水泥浆或减石子混凝土砂浆处理。
5、缺棱掉角防治措施
(1)、模板在砼浇筑前应充分湿润,砼浇筑后应认真浇水养护。
(2)、拆除结构侧面非承重模板时,砼应有足够的强度(1.2MPa以上),确保砼表面及棱角不会受到损坏。
(3)、拆模时不能用力过猛过急,注意保护棱角,吊运时,严禁模板撞击棱角。
(4)、加强成品保护,对于处在人多,运料通道等处的砼阳角,拆模后要用角钢等措施保护以免碰损。
(5)、冬期砼浇筑完毕后,做好覆盖保温工作,加强测温,及时采取措施,防止受冻。
五、清水砼施工技术措施
2、工程测量放线
3、模板支设
4、砼浇筑
六、预防渗漏技术措施
(1)、卫生间的楼板施工完毕,要做蓄水试验,一旦发现渗漏,要尽早处理。
(2)、地面应坡向地漏方向,坡度为1%-3%,地漏口标高应低于地面标高不小于30mm。
(3)、地面标高应低于外地面标高不小于20mm。
(4)、地面及墙面找平层均采用1:3水泥砂浆。
(5)、洁具、器具等设备沿墙周边和门框、预埋件、穿过防水层的螺钉周边均应采用高性能密封材料密封。
(6)、地漏口周围、直接穿过地面管道及预埋件的周围与找平层之间应预留宽10mm,深7mm的凹槽,并嵌填密封材料,地漏离墙面净距离宜为50mm~80mm。
(1)、在层面结构和女儿结构施工完后,清除杂物,结构层清除干净后用水冲洗,并认真检查有无渗漏,一旦发现要认真处理,到不渗漏为止,然后再做保温层和防水层。
(2)、施工穿屋面的管道,必须将管道与预留孔洞边的空隙用防水砂浆堵实,或加套管。
(3)、檐口泛水处的收口,应多涂几遍涂料,或用密封材料封严。
七、抹灰工程施工技术措施
(1)、原因:灰时操作不当,基层过干,容易产生面层起泡和有抹纹现象,过一段时间还会出现面层开起,影响抹灰外观质量。
(2)、措施:
(1)、原因:抹灰前挂线,做灰饼和冲筋不认真,阴阳角两道没有冲筋,影响阴阳角的垂直。
(2)、措施:
B、冲筋宽度为10cm左右,其厚度应与灰饼相平。为了便于作用和保证阴阳角垂直方正,必须在阴阳角两边都冲灰筋一道。抹出的灰筋应用长木杠依照灰饼标志上下刮平。
C、抹灰时如果冲筋较软,容易碰坏灰筋,抹灰后墙面凹凸不平;
D、抹阴阳角时,应随时用方尺检查角的方正,不方正时应及时修正。抹阴角砂浆稠度应稍小,要有阴角抹子上下拉平压直,尽量多压几遍,避免裂缝和不垂直,不方正。
(1)、原因:不同材质的材料随时间增长收缩量大小不同。
(2)、措施:
图12-2 砼墙与砖墙交接处细部做法示意图
八、回填土施工技术措施
九、砌体工程施工技术措施
5、墙体顶部与梁板底连接处出现裂缝。造成原因:砌筑时墙体顶部梁板底连接处没有侧砖或立砖斜砌(60℃),顶贴挤紧。(斜砖应进行割角)。
十、楼地面工程施工技术措施
十一、屋面工程施工技术措施
(1)、找平层应平整、清洁、干燥,底子油涂刷均匀,这是防止卷材起鼓的主要措施。
(2)、原材料在运输和贮存过程中,应避免水分浸入,尤其是要防止卷材受潮。
(3)、防水层施工前,应将卷材表面清刷干净;铺贴卷材时,认真做好压实工序,以增强卷材防水层与基层的粘结能力。
(4)、不在雨天、大雾、大风或风沙天施工,防止基层受潮。
(5)、当屋面基层干燥确有困难,而又急需铺贴卷材时,应采用排气屋面作法。
十二、门窗工程技术措施
(1)、提高门扇的制作质量。
(2)、对已进场的门扇,要按规格堆放整齐,平放时底层要垫实、垫平,距离地面要有一定的空隙,以便通风。并且防晒、防淋。
(3)、安装前对门扇进行检查,翘曲超过3mm经处理后才能使用。
十三、安装工程施工技术措施
(1)、为了保证预留预埋质量,落实预留预埋工作,项目部组织安装施工人员组成各专业综合预留预埋班组,负责工程的全部预留预埋工作。
(2)、预留预埋前必须弄清建筑轴线及标高,由专业施工员核对预留预埋图,以保证预留预埋不漏不错,同时做好预埋件的加工准备和预留预埋技术交底及质量和进度检查。
(3)、为防止预留预埋在浇筑砼时的管洞堵塞,除有保护措施外,还应安排专人巡护。
(1)、各系统至屋面的主立干管,不能一次接至顶层,设分段接口、分段施工。为防止堵塞,应对分段接口做管堵保护。
(2)、根据土建进度和工序安排,各管道系统制订分段试压(给水、热水、消防),灌水和通球(排水)措施。
(3)、保证管道制作进度,组织管道作业流水施工。
(1)、电气安装作业前首先核对材料规格、型号与图纸设计是否相符,穿线结束后要做好回路标记,留足线长度。
(2)、各类电气器具安装必须符合规范,联接送电有专人负责,并做通知和标记,送电必须在全面检查合格后,一路一路送,并有保护防范措施。
十四、高层建筑施工的特殊措施
(1)、将施工进度总计划进行分解,编制出各阶段作业进度计划;
(2)、机械化施工计划;
(3)、材料、设备供应计划;
(4)、技术组织措施计划:其中包括推行新技术应用新材料计划;改善施工工艺和施工操作方法计划;提高工程质量,防止发生工伤事故计划;改善机械设备使用状况,大力提高机械化水平计划;节约材料降低损耗计划;改善劳力组织,压缩非生产用工计划等等。
(5)、降低成本计划;
(6)、财务计划:包括自有流动资金使用计划,工程进度款使用计划等;
(1)、针对本工程的具体情况,制定与本工程相适应的技术责任制;
(2)、制定符合本高层建筑的施工技术管理制度;其内容应包括施工图学习和会审制度;施工组织设计交底制度;技术交底和复核制度;特殊部位作业方案和交底制度;
(3)、技术资料审核制度;
(4)、技术信息工作制度
(1)、建全符合本工程具体情况和特殊条件的质量保证体系,按集团公司《管理手册》、《程序文件》管理体系程序要求进行管理和施工;
(2)、结合本工程的具体施工图设计内容,制定为实现质量管理目标而自行提高的分项检验标准,以及配套的奖罚措施。
(3)、项目质量控制始终坚持“质量第一,预防为主”的方针、坚持“计划、控制、检查、处理”循环工作方法,不断改进过程控制。
第十三章 新工艺、新技术、新材料的应用
钢筋直螺纹连接技术
II级钢筋和新III级钢筋的型式试验、疲劳试验、耐低温试验以及大量工程应用,证明接头试验性能不仅达到了“钢筋机械连接通用技术规程”JGJ107-96中A级接头性能要求,实现了等强度连接,而且接头还有优良的抗疲劳性能及抗低温性能,接头通过200万次疲劳试验接头处无破坏,在零下40℃低温下试验,接头仍能达到与结母材等强连接,直螺纹连接技术适用于直径为16-40mmII、III级钢筋在任意方向和位置的同径、异径连接,可应用于要求充分发挥钢筋强度或对接头延性要求高的混凝土结构、对疲劳性能要求高的混凝土结构。
一、网络计划电脑化管理
二、计算机进行钢筋配料
第十四章 安全生产保证措施
安全生产责任制
一、项目经理安全生产责任制
二、项目副经理安全生产责任制
三、项目总工程师安全生产责任制
四、项目专职安全员安全生产责任制
五、施工队长安全生产责任制
六、班组长安全生产责任制
七、生产工人安全生产责任制
八、保障部安全生产责任制
九、工程部、安质部安全生产责任制
一、安全生产责任制
二、新进公司工人须进行公司、项目部和班组的三级安全技术教育
三、特种作业持证上岗
四、必须建立定期安全检查制度
五、班组“三上岗、一讲评”活动
六、遵章守纪、佩戴标记
七、标识标牌
“六牌一图”与安全标牌,图牌应规格统一,字迹端正,表示明确。
第四节 安全生产教育
一、安全生产宣传教育主要内容
二、安全生产宣传教育主要形式
三、普及安全生产知识宣传教育主要内容
四、适时安全教育
一、一般注意事项
10.8m/s以上和雷电、暴雨、大雾等气候条件下,应停止作业。
二、井口防护
井口处必须设高度不低于1.220cm10cm20cm三、楼层洞口防护
25cm1.2 m5 cm板上均标识“不准拉动”警示牌。
四、安全网
安全网的质量必须符合GB5725-1997规定,即外形尺寸为1.8×6m和4×6m两种,每张网的重量应少于15kg/张大于8kg/张,安全网分平网立网两种。立网的目数应在2000目(10CMX10CM)以上。
100kg底面积为2800cm2 的模拟人形砂包冲击后,网绳、边绳、系绳都不断裂(允许筋绳断裂),冲击高度10m,最大延伸率不超过1.5m。旧网重新使用前,按GB5725-1997规定,应全面进行检查,并签发允许使用证明方可使用。立网边绳、系绳断裂强力不低于300kgf,网绳的断裂强力为150-200kgf,网目的边长不大于1mm。
(1)、网的外观检查:
10cm,边绳、系绳、筋绳的直径不小于网绳的2倍,且应大于7mm。
(2)、网的选择:
3m时,张挂完伸出宽度约2.5m,当网宽4m时张挂后伸出宽度约3m。
(3)、网的安装:
安全网的内外侧应各绑一根大横杆,内侧在横杆绑在事先予埋好的钢筋环上或在墙(楼板)的内侧再绑一根大横杆与外侧安全网的里大横杆绑在一起,大横杆离墙(或楼板)间隙≤15cm。网外侧大横杆应每隔3m设一支杆。
50mm)网的负载高度在5m以内时,网伸出建筑物宽度2.5m以上,10m以内时网伸出建筑物宽度最小3m。
15cm。
(1)、安全网在使用中必须每周进行一次外观检查,杂物应及时清理。
(2)、当受到较大荷载冲击后,应更换新网或及时进行检查,看有无严重变形、磨损、断裂、连接部位脱落等确认完好后,方可继续使用。
立杆:纵横向立杆间距≯1.5m,步距≯1.8m,立杆下应垫枕木并加设扫地杆。
横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm。
4m以内,架板间隙≯20cm。
(1)、立杆间距在1~1.5m以内,步距1.5m~1.8m视建筑物层高而定,平台与每层楼面平。
(2)、每隔1~1.5m高设一道纵横向水平拉杆,在操作层通道处可设在1.8m高处。
(3)、横杆:当平台铺设竹架板时,大横杆间距在40cm以内,当使用钢、木脚手板时,大横杆间距不得大于60cm。
(4)、剪刀撑:外立杆四周应自下而上连续设置,在进、出料口处可断开留出通道。
(5)、栏杆:平台四周按规定设置1~1.2m高的防护栏杆。正面设可开启的安全门。
(6)、缆风绳:当平台高度超过10m时,四面要设缆风绳,或与建筑物固定牢固,并不得固定在井架上。
六、作业平台
10cm,平台宽度以进出料方便为原则。
四、配电系统实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定。箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样配制,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。二级以上配电箱应标识清楚。
2m,并做好绝缘。
5m,两瓶同焊时的距离不得小于10m。
50cm,厚度大于锯盘半径的木料,严禁使用圆锯。
一、消防管理组织
为副组长,其他项目部成员为队员的义务消防队。
二、职责与义务
三、消防安全措施
6、施工现场严禁吸烟。必要时,设有防火措施的吸烟处。
7、施工现场和生活区,未经批准不得使用电热器具。
8、在施工过程中要坚持防火安全交底制度。特别在进行电气焊、油漆粉刷或从事防水等危险作业时,要有具体防火要求。
9、冬施保温材料的存放与使用,必须采取防火措施。
第十五章 季节性施工措施
冬期施工措施
-15℃时不少于4.0N /mm 。
300kg。
5℃。
15cm,或板厚的1/2或墙厚的1/2。测温时测温仪表采取与外界气温隔离的措施,测温表留置在测温孔内的时间不少于3min。
-20℃时不进行施焊。雪天或施焊现场风速超过3级风时,焊接处采取遮蔽措施,焊接后冷却的接头避免碰到冰雪。
80℃,砂浆稠度较常温下适当增大,冬期砌墙不采用无水泥拌制的砂浆。
5℃,抹灰结束后7d内保持室内温度不低于5℃。
5m以上,乙炔气瓶直立,安装回火器装置。
民工宿舍不用易燃材料搭隔断,不躺在床上吸烟,不使用电炉子,电褥子取暖,不在地下室、车库等不通风的室内点火取暖,宿舍安装风斗,防止煤气中毒事故发生。
第十六章 文明施工
图16-1 文明施工管理体系
一、宣传形式
会议室内悬挂荣誉展牌,各项管理制度、规范化服务达标标准、职业道德规范明示上墙。办公室清洁整齐,文件图纸归类存放。
二、现场围墙
三、封闭管理
四、施工场地
(1)、现场所有料具按平面图规划,分区域分规格集中码放整齐,插牌标识,大型工具一头见齐,钢筋垫起,各种料具禁止乱堆乱放。
(2)、施工现场管理建立明确的区域分项责任制,整个现场经常保证干净整洁。落地灰粉碎过筛后及时回收使用。工程垃圾堆放整齐,分类标识。集中保管,不乱扔乱放。楼层、道路、建筑物四周无散落混凝土和砂浆、碎砖等杂物。现场100m以内无污染和垃圾。施工作业层日干日清,完一层净一层。
(3)、水泥库高出地面20cm以上,做防潮层,水泥地面压光。
(4)、易燃、易爆品分类单独存放。
六、治安综合治理
七、保健急救
八、设备机具管理
1、机械设备经常保养,保证技术状况良好,做到漆见本色,铁见光,不带病运转,设备进场办理检验手续,标识、编号齐全。机械员持证上岗,非机械工不准开动机械。机械棚内做混凝土地面,机械棚周围及施工现场设通畅无淤积的排水沟,排水沟采用砖砌水泥抹面,用混凝土预制板覆盖,混凝土搅拌、刷车等污水一律经沉淀后排入市政管道,做到周围干干净净。
2、平刨、电锯、钢筋机械、电焊机、搅拌机安装后先办理验收合格手续再行使用。
3、平刨、电锯、钢筋机械、电焊机、搅拌机、潜水泵均做保护接零,安装漏电保护器。
4、平刨、电锯分别按有关规定安装护手安全罩、传动保护罩、分料器、防护挡板等。
5、电焊机使用空气开关自动电源;气瓶使用互相间距不小于5m,距明火间距不小于10m。
一、现场管理措施
(1)、工程施工前,对周边居民进行走访,了解居民意见并提出切实可行的解决措施,确保周边居民的正常工作和生活。
(2)、将施工现场临时道路进行硬化,浇筑150厚混凝土路面,以防止尘土、泥浆被带到场外
(3)、设专人进行现场内及周边道路的清扫、洒水工作,防止灰尘飞扬,保护周边空气清洁
(4)、建立有效的排污系统。
(5)、合理安排作业时间,将混凝土施工等噪声较大的工序放在白天进行,在夜间避免进行噪声较大的工作,并采用低声振捣棒,减少噪声扰民。
(6)、夜间灯光集中照射,避免灯光干扰周边居民的休息
(7)、散装运输物资,运输车厢须封闭,避免遗撒
(8)、各种不洁车辆离开现场之前,须对车身进行冲洗。
(9)、施工现场设封闭垃圾堆放点,并予以定时清运。
(10)、设置专职保洁人员,保持现场干净清洁。现场的厕所等卫生设施、排水沟及阴暗潮湿地带,予以定期进行投药、消毒,以防蚊蝇、鼠害滋生。
二、降噪声专项措施
(1)、对主体工程采用吸声降噪板和密目网进行围挡。
(2)、混凝土浇筑采用低噪声振捣设备
(3)、塔吊指挥配套使用对讲机。
(4)、高噪声设备实行封闭式隔声处理。
(5)、采用早拆支撑体系,减少因拆装扣件引发的高噪声,监控材料机具的搬运,轻拿轻放。
(6)、主动与当地政府联系,积极和政府部门配合,处理好噪声污染问题,加强对职工的教育,严禁大声喧哗。
(7)、应当实现围挡、大门标牌装饰化,材料堆放标准化,生活设施整洁化,职工明化,做到施工不扰民,现场不扬尘,运输垃圾不遗撒,营造良好的作业环境。
(8)、现场应保持整洁,及时清理,要做到施工完一层清理一层,施工垃圾应集中存放并及时运走。
