砖混施工组织设计

新兴街1号吉铁公安处办公楼施工组织设计

1 编制说明:

1.1 本工程为吉林铁路房地产开发有限责任公司投资建设 该工程建设单位要求200852日开工,2008825日交工报验,质量要求为合格。

1.2 本工程特殊的地方是施工现场场地狭窄,建筑物周围都是临近建筑物。又有两处护线架子,西侧护线架子长80米高约13米,东侧长53米高约13米,造成施工现场非常狭小

1.3 本工程水暖材料甲供,其它材料由施工单位自采。

1.4本工程由于开工时间较晚,图纸来的不及时,建设单位要求本工程今年年末主体封闭,工期短、任务量大,所有周转材料必须一次性投入,人员24小时施工,必要时采取加快工期的技术、施工措施,这样才能保证工程如期交工,施工中尚请有关单位给予配合。

1.5 本施工组织设计已考虑雨季施工;和冬季施工;给排水工程、采暖工程和电气工程因图纸未到,待图纸到全后另行编制施工技术方案。

2 工程概况

2.1 工程地点特征

2.1.1 华辰商贸综合楼位于上海路与兰州街交叉路口处。

2.1.2 由于本工程在上海路闹市区,附近交通运输条件密集,施工现场道路与上海路相连。造成白天运输建筑材料有一定的困难。

2.2 建筑设计概况

华辰商贸综合楼,由吉林市城市规划设计研究院设计,总层数为五层,局部二层、,临上海路和兰州街处为小越层,屋面有一处水箱间;屋面设有停车场。

2.2.1 本工程的外形尺寸长×宽×高为39m×42.1m ×21.3m,占地面积约1308.96㎡。主体五层,一层层高4.5m,二至五层层高4.2m;墙体采用300mm厚空心保温砖,M5混合砂浆砌筑,室内外首层为白色花岗和墨绿色花岗岩;室外二层以上为白色仿铝板涂料;地面为大理石地面;窗为单框双玻平开塑钢窗;门为玻璃门;屋面为有组织排水内排,做法为:20mm厚1:2.5水泥砂浆找平层;2mm厚SBS卷材隔气层;1:10水泥砂浆珍珠岩找坡层i=3%;80厚聚氨脂发泡保温板,容重大于18㎏/m3;20mm厚1:2.5水泥砂浆找平层,上刷冷底子油一道;4mm厚SBS改性沥青防水层;50mm厚粗砂保护层;40mm厚细石混凝土配双向钢筋网内掺10%TS95硅质密实剂。室内天棚及内墙面采用水泥砂浆抹灰,喷内墙涂料。

2.3  结构设计概况

2.3.1  本工程为框架结构基础采用钢筋混凝土预制桩基础,基础承台三桩承台有8个,四桩承台有3个,五桩承台有7个,六桩承台有1个,七桩承台有9个,八桩承台有4个,九桩承台有4个。承台梁与承台的顶标高相同,均为-400mm.承台梁高度有550mm至650mm,混凝土采用C25商品混凝土。基础梁南侧为悬挑结构挑出3.4米,基础梁东侧为悬挑结构,挑出1.5米。东南两侧的悬挑基础梁施工完后,用0.1米的回填土盖好。

2.3.2  基础有一个货梯井,一个滚梯井,梯井的底板顶标高均为-1.600米。

2.3.3  -0.400米至4.5米为一层框架结构。在4.5米标高处8轴向兰州街方向挑出1.5米,B轴向南挑出3.4米。其它四层同本层。承台内升起36根框架柱,柱中心线和梁中心线同心。柱子采用C30商品混凝土。梁板采用C30商品混凝土。

2.4 电气工程概况

采用暗敷设,普通照明。

2.5  工程地质概况

根据地质资料,本工程建筑物重要等级为二级,地基等级为二级,工程勘察等级为乙级,地基基础设计等级为乙级,建筑物抗震设防为丙类。本工程的地面绝对标高高差为1.15米,地貌单元为松花江I级阶地,属二级场地。桩基础持力层为卵石层,该场地地下水较为丰富,初见水位为2.0-2.7米,属于上层滞水,标高为191.85-193.40米,潜水主要赋于砂类土及卵石层中,初见水位为6.0米,标高为188.37米,潜水水位受季节影响有一定的变化,年变化幅度为1.0-1.5米左右。

3 编制依据

3.1  法律、法规的名称及编号

3.1.1 《建设工程安全生产管理条例》

3.1.2《中华人民共和国建筑法》

3.1.3《建设工程施工现场管理规定》

3.1.4《中国人民共和国环境保护法》

3.1.5《城市区域环境噪声标准》

3.1.6《吉林市建筑市场管理条例》

3.1.7《建设工程质量管理条例》

3.1.8《中华人民共和国安全生产法》

3.2  设计文件的名称及编号

华辰商贸综合楼施工图纸:

建施01-15

结施01-16

3.3  规范、规程的名称及编号

3.3.1 《建筑地基基础工程施工质量验收规范》      GB50202-2002

3.3.2 《工程测量规范》                          GB50026-93

3.3.3 《地下防水工程质量验收规范》               GB50208-2002

3.3.4 《地下工程防水技术规范》                   GB50108-2001

3.3.5 《混凝土结构工程施工质量验收规范》         GB50204-2002

3.3.6 《混凝土结构后锚固技术规程》               JGJ145-2004

3.3.7 《混凝土强度检验评定标准》                 GBJ107-87

3.3.8 《钢筋焊接及验收规程》                    JGJ18-2003

3.3.9 《砌体工程施工质量验收规范》               GB50203-2002

3.3.10 《屋面工程质量验收规范》                GB50207-2002

3.3.11 《建筑地面工程施工质量验收规范》         GB50209-2002

3.3.12 《建筑装饰装修工程质量验收规范》          GB50210-2001

3.3.13 《建筑工程施工质量验收统一标准》          GB50300-2001

3.3.14 《建筑施工扣件钢管、脚手架安全技术规程》 TGJ130-2001

3.3.15 《电气装置安装工程电气设备交接试验标准》     GB50150-91

3.3.16 《电气装置安装工程电缆线路施工及验收规范》   GB50168-92

3.3.17 《电气装置安装工程接地装置施工及验收规范》   GB50169-92

3.3.18 《电气装置安装工程旋转电机施工及验收规范》   GB50170-92

3.3.19 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92

3.3.20 《石油建设项目质量检验评定标准  电气装置安装工程》SY4030.2-1993

3.3.21 《建筑电气工程施工质量验收规范》                  GB50303-2002

3.3.22 《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96

3.3.23 《施工现场临时用电安全技术规范》                             JGJ46-88

3.3.24 《电气装置安装工程低压电器施工及验收规范》                   GB50254-96

3.4  企业标准的名称及编号

3.4.1 《施工组织设计(技术方案)管理规定》              Q/JH223•22101.01-2004

3.4.2 《混凝土结构工程施工工艺标准》

3.4.3 《建筑地面工程施工工艺标准》

3.4.4 《屋面工程施工工艺标准》

3.4.5 《地基与基础工程施工工艺标准》

3.4.6 《建筑防水工程施工工艺标准》

3.4.7 《建筑砌体工程施工工艺标准》

3.5  涉及的标准图名称及编号

3.5.1 《钢筋混凝土雨棚》                         03J501

3.5.2 《室外工程》                               02J003

3.5.3 《钢筋混凝土过梁》                         03G322-1

3.5.4 《平屋面建筑构造》                         99J201-1

3.5.5 《硬聚氯乙烯塑钢门窗》                     32SJ704

3.6  建设单位的合同要求及现场情况

4 施工准备

4.1 组建项目部及其职责分配

4.1.1 项目组织结构

具体项目组织机构见下图:

4.1.2  职责分配

4.1.2.1 项目经理:负责在本项目中全面贯彻执行《中华人民共和国建筑法》、《建设工程质量管理条例》、《施工及验收规范》、《质量检验评定标准》等方针、政策、法规、标准;负责组织制定本工程项目质量计划,建立质量责任制,结合实际制定质量奖罚政策,支持本项目经理部各管理人员贯彻落实各项质量制度。牵头编制《项目产品检验计划》,负责按合同科学合理组织施工,负责组织现场的各项质量活动,定期组织质量检查,采取纠正和预防措施,对工程实物质量组织验证。

4.1.2.2 项目技术经理:负责组织执行各种技术文件、规范、规程、标准,牵头编制《项目质量计划》,确定关键工序和特殊过程及作业指导书,验证委托检验、试验实施情况,贯彻落实质量管理手册和程序文件,对质保体系的运行,进行监督检查。

4.1.2.3 施工员:在项目经理的领导下,具体负责按施工图纸、施工组织设计(施工方案)施工,组织现场自检、互检、工序交接检,参加质量评定,落实好现场质量问题的整改,严把工序质量关。

4.1.2.4 技术员:在项目技术副经理领导下,负责本工程的具体技术管理工作,参与编制《项目质量计划》,进行技术交底,领导取样员做好委托检验、试验工作,对质量证明文件、检验报告作出可否用于工程的技术判定,制定预防措施,执行技术规范、规程和标准,对现场质量问题制定纠正措施。

4.1.2.5 质检员:在项目施工副经理的领导下,对施工人员进行质量意识教育,参与编制《项目产品检验计划》,负责现场出库后原材料、半成品的检查、验证与放行工作,负责监督、实施现场自检、互检、工序交接检,负责现场的过程质量检查和产品的质量评定,做好质检记录。

4.1.2.6 材料员:在项目经理的领导下,编制《进货检验计划》,负责向进货单位索取材料质量证明文件,做好进场材料的检查、验收工作。

4.1.2.7 保管员:在项目经理的领导下,负责接收、保管和移交有关材料质量证明文件,做好进场材料的验收、贮存(含标识)、发放等工作,并做好记录。

4.1.2.8 设备员:负责现场设备管理工作。

4.1.2.9 取样员:在技术员的领导下,负责按见证取样要求实施工程中涉及结构安全的试块、试件和材料的现场取样工作,负责做好养护、送检、索取报告和填写记录等工作。

4.1.2.10 计量员:负责本项目各种计量器具的管理工作。

4.2  技术准备

4.2.1 进行图纸自审,按时参加图纸会审,按照设计交底做好记录工作。

4.2.2 根据图纸及现场实际情况设计、绘制现场平面布置图,按规定报批。

4.2.3 提出工程主材和构配件计划,于图纸下发后第二天完成。

4.2.4 组织施工机具、材料、设备、构件等进场,做好物资准备工作。

4.2.5 做好各种强度等级及防水砼的试配委托及2#转运站结构植筋的委托、试验工作。

4.2.6 做好技术交底文件的编制工作,组织各专业技术人员进行施工图对照和学习。

4.2.7 结合施工实际,进行施工用水用电计算,编制临时施工用电方案,并按规定报批。

4.2.8 根据设计要求,对原材料和设备复检提出委托,编制委托试验计划和产品检验计划。

4.2.9 做好雨季施工准备工作。

5 主要分部分项工程施工方法

5.1 工艺流程

5.1.1 华辰商贸综合楼工艺流程图

5.2 施工方法要点

5.2.1 施工测量放线

5.2.1.1 施工测量前的准备工作

5.2.1.1.1 校对测量仪器:为保证测量结果准确无误,本工程使用的经纬仪、水准仪、塔尺、钢卷尺等测量仪器器具都需要经国家法定计量部门校验合格后方可使用;

5.2.1.1.2 根据建筑施工总平面图及其他相关资料进行复核,做好坐标控制点,高程原点、资料的交接工作;

5.2.1.1.3 熟悉图纸,切实了解结构、建筑等细部尺寸与相对位置的关系;

5.2.1.1.4 了解各分部分项工程的施工进度计划与施工工艺流程,确定各细部的轴线、标高的测量时间、方法;

5.2.1.1.5 对测量用辅助材料提前进行准备。

5.2.1.2 工程建筑主轴线控制网的设置

5.2.1.2.1 根据设计图纸及建设单位要求,进行实地踏勘;然后进行建筑物的主轴线的定位(本工程为改造工程,以原建筑物作为参照物),并记录下现场测设的原始数据、图表,经复核无误后,填写资料报请相关部门进行验线。

5.2.1.2.2 主轴线控制网的布设:本工程根据建筑物的实际情况,联测后形成满足施工放样及测量精度的场区主轴线控制网,闭合无误后,埋设主轴线控制网节点控制桩。控制桩应设置在安全、易保存的位置,控制桩前不允许堆放材料,以保证其通视良好。

5.2.1.2.3 验线

5.2.1.3 标高基准点的测量

5.2.1.3.1 标高基准点的引测:根据建设单位要求,根据已有建筑物2#转运站原有坐标,进行新建建筑物的定位基准点引测,引测至施工现场的标高基准点。使用高精度的水准仪及最佳路线、良好的测设方法,现场设置水准点4个合理布置以满足相互校合和分段施工的需要,并能长期保存。

5.2.1.3.2 水准基点测设方法及精度要符合《工程测量规范》对相应工艺流程要求。

5.2.1.3.3 水准基点埋设要稳定、安全可靠,测设的原始记录要整理保存好,以备查用。

5.2.1.4 细部测量

5.2.1.4.1 基础工程施工:在土方开挖时用已建立的主轴线控制网放出大开挖线,并与四周加密轴线控制桩随时检验;基坑开挖时设专职测量员架设仪器控制槽底标高,人工清槽时用经纬仪、钢卷尺及线锤将主轴线投测至槽底并钉桩标识,作为浇垫层、支护结构、基础等施工放样用。

5.2.1.4.2 主体结构施工:利用主轴线控制网,在基础顶板上及顶板外侧设立控制点,与主控制网联测校验合格;待下层底板浇完后,用激光铅直仪、经纬仪把控制点投测到上层,有经纬仪、钢卷尺进行联测即可将主轴线放出,检验合格后进行下一步细部放样;标高的引测可在首层柱上弹出+500mm标高线,作上标识作为梁、板及上层柱施工的基准线。

5.2.2 基础及主体工程

5.2.2.1 土方工程

5.2.2.1.1 承台计承台梁、地沟土方开挖前,现场完成三通一平,经过验收达到进场要求;办理动土证;因挖方工程考虑到有雨天,所以在施工现场内挖临时性排水沟,其纵向坡度≮3‰。为防止积水及塌方现象,基坑内设300×300mm排水沟及集水井,井深500mm,井平面尺寸300×300mm,采用泥浆泵抽水。

5.2.2.1.2 施工程序:定位放线→土方开挖→修边(坡)→基底整平→基底预留土层→基底找平→验槽

5.2.2.1.3 现场土质为亚粘土,地下水位较低,故放坡系数按0.33进行施工。

5.2.2.1.4  本工程挖至设计标高处,应会同现场设计代表、监理工程师和业主检查基底土质、轴线及标高(验槽)。

5.2.2.1.5 本工程挖方工程采用人工挖土,将挖出的土方存放到指定地点以备基础回填。。

5.2.2.1.6 基坑挖土时应随时设人看护边坡的稳定情况,如边坡出现不稳定情况应及时对基坑侧壁进行支护。

5.2.2.1.7 现场土方外运前进行平衡计算,将多余土方外运后,将回填土储存在现场,现场存放土方要经监理及业主指定位置存放,以便回填使用。

5.2.2.1.8 基坑外围要设置围护栏杆,夜间要有警示灯,防止发生人员坠落。

5.2.2.2 脚手架工程

5.2.2.2.1 室外脚手架

    A 室外脚手架采用全钢式,钢管选用Ф48×3.5,用于结构施工、墙体装修等工程;

    B 外脚手架搭设:

a 沿本工程外围搭设双排脚手架,高度略高于建筑物,内外立柱均为单杆立柱;

b 脚手架里排立杆距外墙皮0.7m,立杆横距1.2m,立杆纵距1.5m,步距1.8m,脚手架与建筑物连接点布置,详见下图:

c 外脚手架拉结杆固定方法:拉结杆与现浇砼柱进行有效拉结并用扣件锁牢。

    d 脚手架绑扎必须按施工程序进行,立杆采用对接,横杆、水平杆采用搭接,搭接位置宜设在纵距的1/3处,立杆、横杆、接杆等均要同步流水安装。

e脚手架立杆立到地面上的位置,应将地面土分层夯实,下部通长垫截面不小于ah=200×150的垫木,防止脚手架下沉。

5.2.2.3 钢筋工程

5.2.2.3.1 钢筋采购

钢筋由施工单位自采,但所够钢筋厂家需报建设单位和监理单位。

5.2.2.3.2 钢筋验收

A 钢筋进场应持有出厂合格证;

B 钢筋的出厂合格证应标明钢筋的批号、炉号、规格、材质;

C 施工现场对进场钢筋的数量、规格进行验收,对照发货单核对无误后取样送检,经复检合格后出具验收单,并办理入库手续;

D 入库钢筋计入钢筋库存台帐;

E 钢筋验收合格后将出厂合格证、复验单原件一份及复印件两份移交专业技术工程师,进入交工技术文件。

5.2.2.3.3 钢筋保管

A 钢筋应按照材质、规格分类堆放并设置明显标识,标明钢筋的规格、材质、数量;

B 直条钢筋堆放时应采用木方或其它材料将钢筋垫离地面,保证钢筋不与地面接触,以免锈蚀;

C 盘圆钢筋堆放时一盘一盘用木方隔开以便于吊运;

D 钢筋应进行覆盖,以避免水汽的侵蚀和雨淋;

E 钢筋堆放时除作明显标识外,应按照钢筋的直径顺序整齐排放,以免将相近钢筋用混、用错。

5.2.2.3.4 钢筋下料

A 钢筋下料须有专业技术工程师签发的钢筋下料单;

B 钢筋下料单必须标明图纸编号、构件编号、钢筋规格、下料长度、钢筋总量,附钢筋加工图并标明钢筋各部的加工尺寸及每种钢筋的加工根数;

C 带肋钢筋一律采用钢筋切断机下料;

D 钢筋下料应和加工同时进行,采用流水作业方式进行下料加工。

5.2.2.3.5 钢筋加工

A 弯制钢筋一律采用钢筋弯曲机进行;

B 弯制钢筋时,将回弹角度加入弯曲角,确保钢筋的弯曲质量;

C 钢筋加工之后,按照构件编号将钢筋捆绑存放待用。

5.2.2.3.6 钢筋安装

A 钢筋的现场连接

a 竖向钢筋的现场连接采用电渣压力焊技术;

b 水平钢筋连接均采用绑扎,搭接长度为35d

B 钢筋绑扎

a 钢筋应按照施工图纸进行安装,同时参照钢筋料表执行,图纸不够详尽时,执行相应的施工验收规范;

b 直径在25mm以下钢筋用22#绑线绑扎,直径在25mm以上(含25mm)用20#铁线绑扎;

c 混凝土保护层用混凝土垫块垫离混凝土垫层或模板;

d 双层或多层钢筋网片应用φ12铁马架起,保证钢筋网片的间距;

e 铁马安装在下层钢筋网片的底层钢筋上,铁马的下方安置下层钢筋网片的混凝土垫块;

f 铁马应成排安放,将上层钢筋网片的底层全部架起。当钢筋网片为多层时,铁马应上下对齐重叠安放;

g 2#转运站新增钢筋混凝土侧壁、8#转运站地下部分及13#输煤地道地下部分侧壁钢筋绑扎时需加设φ8对拉螺栓@500mm

h 钢筋安装的允许偏差如下表:

项次

允许偏差(mm

1

受力钢筋的间距

5

2

箍筋、横向钢筋的间距

绑扎骨架

20

焊接骨架

20

3

焊接预埋件

中心线位置

5

水平偏差

+3 -0

4

受力钢筋保护层

基础

10

柱、梁

5

板、墙

3

5.2.2.4  模板工程

5.2.2.4.1  模板工程基本要求

A 模板系统应具有满足施工要求的强度和刚度,不得在混凝土工程施工过程中发生破坏和超出规范允许的变形,根据建设单位要求±0.00以上全部使用钢模板,且工期要求紧,任务量大,所有模板不能进行周转,均按一次摊消进行考虑;

B 模板安装应具有良好的严密性,在混凝土工程施工过程中不得漏浆,影响混凝土的密实性和表面质量;

C 模板的几何尺寸必须准确,必须满足施工图纸的尺寸要求;

D 模板的配置必须具有良好的可拆性,以便于混凝土工程之后的模板拆除工作顺利进行;

E 模板的支撑体系必须具备可靠的局部稳定及整体稳定性,以确保混凝土工程的正常施工。

5.2.2.4.2 模板材料的保管

A 木模板应分类堆放,地面应用木方垫起,以免钢模板变形;

B 进入现场的所有模板材料应作出明显标识,避免混用、错用;

C凡木模板材料均为专用材料,必须建帐管理,不得乱领乱用。

5.2.2.4.3 模板工程施工方法

为保证混凝土外观质量,本工程模板柱子均采用木模板,粱板采用钢模,用扣件式钢脚手固定。

A基础承台、地梁模板

a基础承台底部土方挖至设计标高后,请设计、监理和建设单位代表进行验槽,各相关单位人员签字验收后方可进行下道工序的施工;

b 混凝土垫层浇筑完成后,弹墨线(包括轴线和轮廓线)放出基础承台大样,按线支模;

c 把基础梁下土方整平,铺垫500mm干炉渣,抹20mm1:3水泥砂浆作为底模,用水准仪复核底模标高,及时找平;

d 侧模采用组合钢模板,不合模数辅以木模,支撑系统为钢脚手,钢模板使用前要刷废机油或隔离剂,木模在混凝土浇筑前浇水润湿;

e 侧模后备通长横楞,横楞后备立楞,横楞、立楞为φ48.5钢脚手,横楞间距为300mm,立楞间距不得大于800mm

f 立楞后支斜支撑作用在边坡上,边坡支撑点处加垫木方或红砖以增大受力面积,各个斜支撑间要加拉杆,防止支撑系统整体侧移,待钢筋工程完成后进行加固模板工作;

g 立楞安装长度要比梁高150mm以上,便于其顶部相对的两个立楞相互横杆连接;

h 侧模内侧应弹出标高线,控制混凝土浇筑高度;

i 模板拆除应按照预先编制好的方案拆模板;

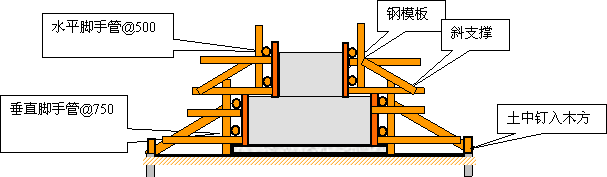

k基础承台支模板简图如下:

基础承台模板支模简图

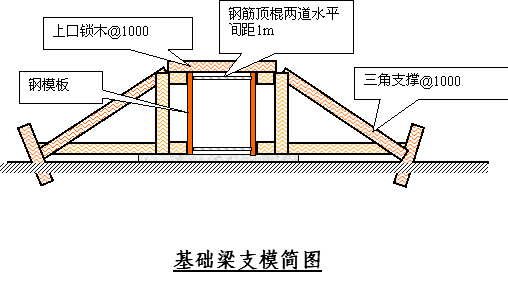

l 基础梁支模板简图如下:

说明:

1.外侧模安装找正之后绑扎钢筋、安装混凝土垫块和预埋件;

2.钢筋、预埋件通过检查之后安装墙壁内模及模板背楞。

C 柱子模板:

a 首先在基础或楼面板上用墨线弹出柱子底盘线;

b 按照柱子底盘线安装柱子模板,在木模板模板底部安装底框;

c 柱子模板的根部用水泥砂浆堵严,以免振捣时漏浆影响柱子混凝土质量;

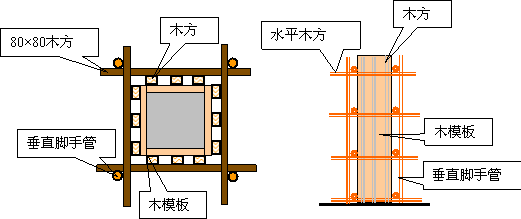

d 柱子模板采用φ48×3.5钢管水平加固,竖向间距450mm,同时用60×90mm木方竖向加固, 检查框架柱模板的各项偏差项目如:轴线位移、垂直偏差、对角线、扭向等,并拉通线校正,经检查合格后,将其固定在满堂脚手架上;

e 超过3m高的框架柱支模时在侧模上每2m预留捣固口;

f 最后形成自检记录报验,经检查合格后方可进行下一道工序施工;

D 梁板模板

a 在地面或楼面上弹出梁板结构模板支撑体系的安装墨线;

b 安装梁模支架前,下面为土壤地面时应平整夯实,无论支架下面是土壤地面或楼板地面,都要在支柱下铺设通长脚手板,同时尽量使楼层间的支柱上下应在同一直线上;

c 选择长度合适的钢管,搭设模板支撑体系的满堂钢脚手架,架子的立杆必须垂直,底部铺垫跳板,脚手架横、纵及高度方向间距均为1.2m(纵、横向遇框架柱时适当调整间距,保证框架柱支模空间),每隔8-10m设置一道剪刀撑;

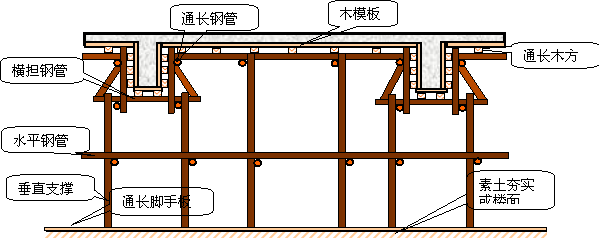

d垂直支撑调整完毕后安装梁底大楞和板底牵杠;

e在梁底大楞上安装梁底通长木方,不但要预留底模及木方的厚度,而且要考虑梁起拱的要求,框架梁跨度大于4m的要按照跨度的1-3‰起拱,底模安装好之后,依次拉通线安装梁侧模;

f依次安装梁侧通长木方、夹杆、梁侧通长钢管;找正梁侧模板,用斜撑固定在梁底横担钢管上;

g在梁侧通长钢管上安装水平钢管,铺设通长木方最后铺设板模;

5.2.2.5 混凝土工程

本工程所有混凝土均为商品混凝土,为了考虑天气温度变化和工期,提高模板周转率,经建设单位和监理单位同意所有混凝土均加超早强剂。

5.2.2.5.1 材料验收

A 混凝土用水泥的验收应按照以下要求进行:

a 混凝土用水泥进入施工现场应持有出厂合格证;

b 水泥进场后应进行材料检验,检验强度指标和安定性等指标;

c 水泥的牌号、强度等级应符合设计要求。

B 混凝土用石子应按照以下要求验收:

a 混凝土用石子应为干净的卵石;

b 强度应满足相应混凝土强度等级的要求;

c 混凝土用的石子含泥量应小于2%,且不得含有泥块;

C 混凝土用砂子应按照以下要求验收:

a 混凝土所用的砂子应该是干净的中粗砂;

b 砂子的含泥量应小于5%;

c石子和砂子均应做筛分试验,砂子的各级筛余量曲线应在砂的范围之内。

5.2.2.5.2 混凝土搅拌

A 搅拌水

a 混凝土搅拌水应是可饮用的清净水,但对水中的大肠杆菌的含量不受限制;

b 混凝土搅拌水不得采用化工废水、锅炉废水和生活污水。

B 搅拌机械的选择

a 采用混凝土集中搅拌站进行搅拌;

b 采用人工上料。

c 为加快施工进度,在搅拌混凝土时应加入早强剂,用量为水泥用量的5%。

5.2.2.5.3  混凝土成型技术

A 混凝土浇筑

a 混凝土浇筑选用吊车和混凝土输送泵车运输、人工配合浇筑;

b 浇筑时放灰高度应控制在2m左右,当进行梁板结构混凝土浇筑时应尽量压低放灰高度,以减小混凝土对模板的冲击。

B 混凝土振捣

a 混凝土采用插入式振动棒振捣应将振动棒垂直插入混凝土;

b 振动棒应快速插入混凝土,再慢慢向上提起,将混凝土振捣同时提出混凝土中所含气泡;

c 振动间距不得大于振动棒的有效影响半径,且不得大于400mm;

d 混凝土的振捣时间应控制在30秒到60秒之间,干硬混凝土的振捣时间可取其上限,塑性混凝土的振捣时间可取其下限;

e 混凝土振捣以混凝土泛浆、表面没有气泡泛出为宜;

f 混凝土振捣应从较低处开始,向高处逐渐排棒进行,不得从混凝土的最高处开始向低处赶浆;

g 混凝土振动棒应插入下层混凝土不小于50mm,但不大于100mm;

h 振动棒不得直接对钢筋进行振捣,振捣时应避开钢筋或直接固定在钢筋上的铁件、套管等预埋件;

i 混凝土梁的振捣从一端向另一端进行。

5.2.2.5.4 混凝土的养护

    在砼浇筑完毕后,应在24小时内加以覆盖和浇水养护,使砼表面保持湿润状态。常温条件下,养护时间不少于14昼夜;

5.2.2.5.5 砼在拌制和浇筑过程中应按下列规定进行检查:

A 检查拌制砼所用原材料的品种、规格和用量,每一工作班至少两次;

B 检查砼在浇筑地点的坍落度,每一工作班至少两次;

C 在每一工作班内,当砼配合比由于外界影响有变动时,应及时抽查;

D 砼的搅拌时间应随时检查。

5.2.2.5.6  砼试块的制作与养护:

A 砼试块的制作

a 每工作班拌制的同一配合比砼,每拌制100盘且不超过100m3的取样不得少于一次;当不足100盘时,取样不得少于一次;

b 每种配合比的砼初次搅拌时应做一组试块,用做开盘检验;

c 砼试块留设时除应留设标准养护试块外,还应根据要求留设同条件养护试块;

B砼试块的养护

a 标准养护:应在20±3摄氏度情况下,静置一昼夜到二昼夜,然后编号拆模,立即进行标准养护;

b 同条件养护:试件成型后应覆盖表面,试件拆模时间可和实际构件的拆模时间相同。用作结构实体检验的试件拆模后仍保持同条件养护。

5.2.2.6 砌筑工程

    墙体砌筑外墙为空心保温转,内墙位陶粒混凝土块夹红砖。

5.2.2.6.1 砌筑砖砌体时,砖应提前1~2天浇水湿润。

5.2.2.6.2 砌砖工程采用“三一”砌砖法。

5.2.2.6.3 埋入砖砌体中的拉结筋,应设置正确、平直,其外露部分在施工中不得任意弯折。

5.2.2.6.4 砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。施工中不能留斜槎时,除转角外,可留直槎,但直槎必须做成凸槎,并应加设拉结钢筋。

5.2.2.6.5 砖砌体应上、下错缝,内外搭砌。

5.2.2.6.6 砌体水平灰缝的砂浆饱满度不得小于80%;竖缝采用挤浆方法,不得出现透明缝,严禁用水冲浆灌缝。

.2.3  装饰工程

5.2.3.1  抹灰工程

a 室内抹灰采用满堂脚手架,室外抹灰应采用吊篮,在屋面结构层施工时预埋钢筋钩,间距为1500mm

b先检查墙面的平整度和垂直度,确定抹灰厚度,然后在墙上角各做一个标准灰饼,根据灰饼厚度挂线,冲筋,刮杠刮平,稍干后进行底层抹灰;

c 抹灰前要先处理基层,清理掉灰浆、污泥等杂物,施工脚手眼等孔洞应按要求堵好;

d 室外抹灰的施工段宜设在分隔缝、阴阳角、腰线或者墙体装饰分界处;

e 墙面阳角抹灰时,先将靠尺在墙角的一面用线坠找直,然后在墙角的另一面顺靠尺抹上砂浆;

f 顶棚抹灰前应在四周墙上弹出水平线,根据水平线抹顶棚四周,圈边找平。

5.2.3.2 涂料工程

a 涂料工程施工前墙面必须干燥,且要求基层坚固,无脱皮、起壳等现象,基层表面的油污、砂浆、杂物必须清理干净;

b 提前将墙面上的孔洞和沟槽用107胶加水泥修补;

c 手工涂刷时涂刷方向和行程长短应一致,勤沾短刷,接茬最好设在分隔缝处;

d 涂刷次数不少于两遍,第二次涂刷要待前一次干后才能进行;

5.2.4  大理石楼、地面工程

5.2.4.1 基层处理:将砼基层上的杂物清净,不得有油污、浮土,用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。

5.2.4.2 找标高、弹水平线:根据墙面上的+50cm标高线,往下量测出大理石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高要相一致。

5.2.4.3 抹找平层砂浆:

5.2.4.3.1根据墙上弹出的水平线,留出面层厚度(25mm厚),抹1:3水泥砂浆找平层,为了保证找平层的平整度,先抹灰饼(纵横方向间距1.5m),大小为8~10cm

5.2.4.3.2灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为8~10cm的纵横标筋。

5.2.4.3.3在基层上洒水湿润,刷一道水灰比为0.40.5的水泥浆,面积不得过大,随刷浆随铺抹1:3找平层砂浆,并用2m长刮杠以标筋为标准进行刮平再用木抹子搓平。

5.2.4.4养护:抹好找平层砂浆后养护24h,待抗压强度达到1.2Mpa,方可进行下道工序施工。

5.2.4.5弹分格线:本工程分格尺寸采用1.2m×1.2m,在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线

5.2.5 屋面工程

5.2.5.1 找平层按照设计要求采用201:2.5水泥砂浆,要保证找平层无脱皮、起砂,找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角形,且要求整齐平顺;

5.2.5.2  找平层分格缝留设位置和间距,应符合设计和施工及验收规范的要求,偏差应保证在允许的范围内;

5.2.5.3 水泥珍珠岩找坡,先将水泥和珍珠盐按照1:10的比例人工混合搅拌均匀,平铺在屋面找平层上面,其厚度比设计高度高250mm左右,然后用木拍子拍平压实,使其平整、密实,符合设计要求厚度和坡度;

5.2.5.4 SBS高聚物改性沥青防水卷材应有出厂合格证和试验报告单,规格、技术性能必须符合设计要求及标准的规定;

5.2.5.5 防水层施工前,要抹找平层,待保温层和找平层内水汽完全蒸发后方可施工,一般约风干5-7天;

5.2.5.6 防水层的施工采用热熔法,在进行防水层施工时,要保证基层坡度符合设计要求,表面平顺,基层表面必须干燥,在女儿墙、管根、阴阳角等细部先做附加层;

5.2.5.7 铺贴时随放卷材随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材刚刚熔化时,将卷材向前铺、粘贴,搭接宽度为应符合规范要求。之后用热熔法进行封边;

5.2.5.8 卷材防水层泛水、水落口、出屋面管根处的细部做法,必须符合设计要求和屋面工程施工质量验收规范的规定;

5.2.5.9 防水层施工完毕后,做蓄水实验检查防水质量。

5.2.6 门窗工程

5.2.6.1 进场门窗必须持有出厂合格证,经验收后必须直立堆放,避免变形。

5.2.6.2 按照图纸要求核对门窗的型号、规格、数量及门窗五金件是否齐全;

5.2.6.3将门窗框临时用木楔固定,待检查立面垂直、左右间隙大小、上下位置一致,均符合要求后,再将连接件与墙体进行固定;

5.2.6.4 找正窗户的垂直度和水平度,然后填塞水泥砂浆(或者用设计要求的材料填塞),最后抹灰找平,将四周的缝隙填堵密实,同时注意72小时内不得碰撞,在外墙的窗应上下校线,保证安装完通线;

5.2.6.5 墙体施工完毕后进行门口的施工,多个门口同时施工时要挂通线,并用线坠校正垂直度;

5.2.6.6 然后安装门扇,检查开关是否正常,必要时可以继续修刨,同时安装门五金件。

5.2.8 电气工程

5.2.8.1 施工程序

接地、避雷安装——车间动力屏安装——电气动力、照明配管——灯具安装 ----电缆敷设——电机校接线——电机单试——系统调试

各工序完成后应同步、准确、完整的做施工记录,并及时会签。

5.2.8.2 施工方法

5.2.8.2.1 接地、防雷系统安装:

A 材料要求:扁钢镀锌层完整无脱落,并具有检验报告及合格证。

B 流程:接地干线敷设——接地支线、避雷线敷设——接地电阻测试

C 接地干线应与原有接地装置可靠焊接,并与建筑物基础内钢筋形成封闭电气回路;接地干线并按图中位置与原有厂区接地网可靠焊接。

D 各转运站室内接地干线采用-40×4镀锌扁钢与主接地网有两点及以上焊接,输煤栈桥内接地干线沿电缆支架预埋的接地干线采用-60×6镀锌扁钢与主接地网有两点及以上焊接。

E室内接地干线沿墙敷设,距地0.3米,遇门及过道则沿地面敷设。而室外接地干线底下0.8米敷设。

F施工时应做接地电阻测试,接地电阻测试时应在前三天无雨的情况下进行;否则应增打接地极,位置及组数与设计及相关单位确认后确定,打接地极时应确认地下无管线或障碍物方可进行。

G 电气装置的外露可导电部分、金属支架、其他专业要求做接地的设备均应做可靠接地。

H 扁钢焊接应双面焊接。焊接后需打掉药皮,补刷防腐漆。

I 及时完成隐蔽工程检查及接地测试报告,并标明隐蔽位置。

5.2.8.2.2动力屏、配电箱安装

A 设备及材料要求:设备及材料均应符合国家或部颁发的现行技术标准,符合设计要求,并具有出厂合格证。设备应有铭牌,并注明厂家名称,附件、备件齐全。

B 测试检验工具:兆欧表、万用表、水平尺、试电笔、塞尺、线坠。

C 作业条件:土建施工结束,土建工程为盘柜基础标高、尺寸、结构及埋件均符合设计要求,墙面、屋顶喷浆完毕、无漏水、玻璃门窗安装完、门上锁,室内地面工程完、场地干净、道路畅通;施工图纸、技术资料齐全,技术、安全、消防措施落实,设备、材料齐全,并运至现场库。

D 工艺流程:设备搬运——设备开箱检查——箱体稳装——柜(盘)二次回路结线——试验调整——送电运行验收。

E 安装单位、供货单位或建设单位共同进行设备检查,按照设备清单、施工图纸及设备技术资料,核对设备本体及附件、备件的规格型号应符合设计图纸要求;附件、备件齐全;产品合格证件、技术资料、说明书齐全。柜体外观检查应无损伤及变形,油漆完整无损。柜内部检查:电器装置及元件、绝缘瓷件齐全无损伤、裂纹等缺陷。并作好检查记录。

F 引进箱内的电缆摆放整齐,避免交叉,固定牢固。每根电缆挂有标牌,标明电缆规格、型号及电缆编号,其内容准确,字迹清晰不脱色。进入箱内的电缆芯线,要按垂直或水平有规律地配置,备用芯线留有适当的余度。端子板配线整齐、清晰、美观,字头清晰,连接准确、牢固。

G 试验调整:将所有的接线端子螺丝再紧一次。接通电源,进行照明试照和动力风机的试运转。对电机控制回路进行试验操作。试验合格,停电。

H 注意事项:盘柜运输、安装时,注意保护盘面的油漆、玻璃、标牌等不受损伤,必要时可将易损元件拆下。

5.2.8.2.3 钢管敷设:

A 材料要求:镀锌钢管壁厚均匀,无劈裂、砂眼、棱刺和凹扁现象。钢管外表层完整,无剥落现象,应具有产品材质单和合格证。

B 敷设要求:线管路宜沿最近的路线敷设并应减少弯曲。电线管路管口应排列整齐,设备侧管口高出地面500mm。

C 预制加工:钢管制作前量好尺寸;煨管(冷煨法)采用弯管器

D 管子切断:使用无齿距进行切管,将需要切断的管子长度量准确,放在钳口内卡牢固,断口处平齐不歪斜,管口刮铣光滑,无毛刺,管内铁屑除净。

E 管子套丝:采用套丝机,根据管外径选择相应的板牙。套丝时均匀用力不得过猛,随套随浇冷却液,丝扣不乱不过长,清除渣屑,丝扣干净清晰。

F 暗配管路连接:管路的连接方法:套管连接,套管长度应为连接管径的1.5~3倍;连接管口的对口处应在套管的中心,焊口应焊接牢固严密。地线焊接:管路应作整体接地连接,跨接地线两端焊接面不得小于该跨接地线截面的6倍。焊缝均匀牢固,焊接处要清除药皮,刷防腐漆。

G 明管敷设基本要求:根据设计图加工支架、吊架、抱箍等铁件以及各种盒、箱、弯。固定间距均匀、管卡与终端、转弯中点、电气具及接线盒边缘的距离为150mm~500mm中间的管卡距离见表:

钢管名称

钢管直径

15~20

25~30

40~50

65~100

厚钢管

薄钢管

1500

1000

2000

1500

2500

2000

3500

H 弯管、支架的预制加工:明配管弯曲半径不小于管外径6倍。如有一个弯时可不小于管外径的4倍。支架、吊架规格不小于以下规定:扁铁支架30mm×3mm角钢支架25mm×25mm×3mm。

I 管路的敷设:水平或垂直敷设明配管允许偏差值,管路在2m以内时,偏差为3mm,全长不应超过管子内径的1/2。检查管路是否畅通,内侧有无毛刺,镀锌层或防腐漆是否完整无损,管子不顺直者应调直。敷管时,先将管卡一端的螺丝拧进一半,然后将管敷设在管卡内,逐个拧牢。使用铁支架时,可将钢管固定在支架上,不许将钢管焊接在支架上。

J 管路连接:钢管间连接应采用丝扣连接,或采用扣压式管连接。管路的连接应牢固通顺,禁止做拦腰管或拌脚管。钢管与设备的连接:应将钢管配进设备内。在不能直接进入时应在电缆出口处加护线帽;管口距离地面不得小于200mm。

K 质量标准:连接紧密,管口光滑,护口齐全,明配管及其支架应平直牢固、排列整齐,管子弯曲处应没有明显褶皱。

L 成品保护:其他专业在施工中,注意不得碰坏电气配管。

M 应注意的质量问题: 煨弯处出现凹扁度过大或半径不够倍数的现象。其产生的原因及解决办法有:使用油压煨管器时,模具要配套。暗配管路弯曲过多,敷设管路时,应按设计图纸要求及现场情况,沿最近的路线敷设,不绕行弯曲处可明显减少。 预留管口的位置不准确。配管时未按设计图纸要求,找出轴线尺寸位置,造成定位不准。应根据设计图纸要求进行修复。暗配管管路堵塞,配管后应及时扫管,发现堵管及时修复。管口不平齐有毛刺,断管后未及时铣口,应用锉把管口锉平齐,去掉毛刺,再配管。

5.2.8.2.4 电缆敷设:

A 设备及材料要求: 所有材料规格型号及电压等级应符合设计要求,应对电缆进行详细检查:规格、型号、截面、电压等级均应符合设计要求,外观无扭曲、损坏等现象。并有产品合格证。每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。电缆外观应完好无损,无明显褶皱和扭曲现象。

B 电缆敷设准备工作:动力控制箱和风机及断路器安装完毕。电缆保护管安装完毕,并检验合格。电缆敷设前应运到指定室内地点。电缆敷设前进行绝缘摇测或耐压试验。1KV以下电缆,用1KV摇表摇测线间及对地的绝缘电阻应不低于10兆欧。编制好敷设计划,并作好电缆编号标志。

C 电缆敷设时,在电缆终端头附近可留有少量备用长度。

D 在支架上敷设时固定可靠,同一侧支架上的电缆排列顺序正确,控制电缆在电力电缆下面,1KV及其以下电力电缆应放在1KV以上电力电缆下面。

E 电缆转弯和分支不紊乱,走向整齐清楚

F 电缆敷设完毕、应请建设单位、监理单位及施工单位的质量检查部门共同进行工程验收,并作好电缆敷设记录。

G 电缆至用电设备间采用直埋敷设,过道处穿钢管保护,到用电设备处穿钢管至用电设备;电缆埋设时应由监理确认后方可隐蔽,并作好隐蔽工程检查记录;直埋电缆沿线及接头处应有明显的标志桩。

H 应注意的质量问题:

a 沿支架或桥架敷设时,应防止电缆排列不整齐,交叉严重。电缆敷设施工前需将电缆事先排列好、划出排列图表,按图表进行施工。电缆敷设时,应敷设一根整理一根,卡固一根。

b 沿支架或桥架敷设电缆时,应防止弯曲半径不够。在桥架或托盘施工时,施工人员应考虑满足该桥架或托盘上敷设的最大截面电缆的弯曲半径要求。

c 防止电缆标志牌挂装不整齐或有遗漏。应由专人复查。

d 成品保护:电缆两端头处的门窗装好,并加锁,防止电缆丢失或损毁。室内沿桥架或托盘敷设电缆、宜在管道及空调工程基本施工完毕后进行,防止其他专业施工时损伤电缆。室内沿电缆沟敷设的电缆施工完毕后应立即将沟盖板盖好。

e 安全措施: 电缆敷设在桥架施工时人员要系好安全带。放电缆时不要太快以防电缆打伤人。

5.2.8.2.5 电动机接线及试验:

A 电动机试运行前的检查:电动机应有铭牌,注明制造厂名,生产日期,电动机的型号、容量、频率、电压、电流、接线方法、绝缘等级等有关技术数据。电动机的容量、规格、型号必须符合设计要求,附件、备件齐全。进行绝缘检查。

B 土建工程基本施工完毕、门窗玻璃安好,电动机安装完毕,电缆线路敷设完毕,电源侧动力盘柜安装完毕

C 控制、保护、启动设备的安装完毕;电机的控制和保护设备安装前应检查是否与电机的容量相符;控制和保护设备的安装应按设计要求进行;电动机、控制设备和所拖动的设备应对应编号;电缆接线完毕。

D 电动机试运行一般应在空载的情况下进行,空载运行时间为2 h,

E 电机试运行接通电源后,如发现电动机不能起动和起动时转速很低或声音不正常等现象,应立即切断电源检查原因。

F 电机试运行中应进行下列检查:电机的旋转方向应符合要求,声音正常;电动机的温度不应有过热现象;电动机的震动应符合设计要求。

G 空载运行无异常情况后,可进行负荷试运行,运行时间2 h ,并作好电机电流、轴承温度记录。

H 质量标准:电动机调试结果,必须符合设计规定。电机接线端子与导线端子必须连接紧密,不受外力,连接用紧固件的锁紧装置完整齐全。。

I 应注意的质量问题:电机外壳接地线不牢,接线位置不正确。措施:接地线应接在接地专用的接线柱上,接地线截面必须符合设计要求,并压接牢。

5.2.8.2.6 照明安装

A 材料要求:灯具检验外观合格,附件及质量证明文件齐全;照明导线绝缘检查合格,质量证明文件齐全。

B 工艺流程:配管——穿线——灯具安装——试照

C 照明配管与动力配管明配施工方法一致。

D 本工程照明穿BV导线,保护钢管与灯具连接处采用挠性管丝扣封闭连接。

E 电源电缆部分采用槽板敷设,部分电缆直埋敷设,直埋敷设电缆在穿钢管保护。

F 灯具安装、接线遵照产品说明书进行。

G 灯具标高依据图纸。

H 照明通电试运行:电气照明试照,先进行绝缘电阻值测试,不应小于0.5MΩ可通电。照明系统通电,灯具回路控制应与照明箱及回路的标识相一致;开关与灯具控制顺序相对应。照明系统通电连续运行时间为24小时;所有灯具均应开启,连续试运行应无故障。

I 成品保护:安装时及安装后应注意不能损伤灯具外壳,穿线时不能损伤线绝缘外皮,接线时不能损伤芯线。

6 施工进度计划(见附图-1

7 资源供应计划

7.1 劳动力需用量计划,见附表1;

7.2 施工机具需用计划,见附表2;

7.3 主要材料需用计划,见附表3;

7.4 主措施材料计划,见附表4;

7.5 工程运输计划,见附表5;

7.6 暂设工程、大宗消耗材料计划,见附表6;

7.7 施工方案编制计划,见附表7;

7.8 职业健康安全、环境设施需用计划,见附表8。

8 施工平面布置(见附图2

8.1 基础工程施工平面布置图,见附图-2;

8.2 主体工程施工平面布置图,见附图-3;

8.3 装饰工程施工平面布置图,见附图-4。

9 施工技术组织措施

9.1工期保证措施

9.1.1 组织保证措施

9.1.1.1 人:抽调精干人员充实项目经理部负责人:项目经理刘喜林,现场合理进行施工组织,协调与管理负责人:刘喜林;

A 以计划为龙头,以本施工进度计划为依据,编制月、周、日作业计划,合理安排施工;

B 每五天由项目经理主持召开生产会,检查施工进度和工期控制点完成情况,以确保总工期,负责人:刘喜林;

C 每七天由项目经理召开一次生产调度会,邀请建设单位、监理单位、设计代表研究解决施工中各要素出现的问题,负责人:刘喜林。

9.1.1.2 机:根据工程进度需要,及时安排所需机械、设备、工具进场。负责人:刘喜林。

9.1.1.3 料:提前采购,加工、租赁工具和安排所需的各种主材,技措材料和暂设材料进场,以保证工程进度的需要。负责人:张福龙。

9.1.1.4 法:科学地编制施工方案和技术交底,及时进行技术立法,依法施工,确保工程进度,负责人:赵红梅。

9.1.1.5 环:开工后,劳动力、机械立即进入现场,进行场地整平,测量放线,障碍物处理,布置暂设等工作,随时具备开工条件,一旦施工图到,立即开工。抓住施工中每个环节,严格执行工序交接制度,负责人:刘喜林。

9.1.2  技术保证措施

9.1.2.1 实行工期目标管理:操作班组制定各级工期目标责任制,明确各自承担各施工阶段中的责任,采取行政组织手段协调统一各工种的施工行动,利用经济合同办法,进行全过程的分段的工期控制,及时处理发生的问题,从纪律上保证工期目标的落实,杜绝各自为政,只顾局部眼前利益的现象。

9.1.2.2 根据总工期,具体制定每个子单位工程的完成期限。每月编制周施工作业计划,执行日调度,周检查,月总结调整,确保工程按期交工。

9.1.2.3 按网络法排列,大交叉、小循环的施工程序,最大限度地利用空间、时差、工作面。

9.1.2.4 搞好甲乙双方及配合单位的友好协作,做好供水、供电等配合,做好各阶段分项施工的充分细致的准备工作,避免等待,相互干扰、忙乱现象。

9.1.2.5 坚持质量第一,严格执行三检制,尤其是自检交接检查,抓住影响进度的关键是质量。标准不放松,保证每次验收一次达到要求,防止返工和大量的维修,发现隐患坚决消除。

9.1.2.6 根据进度计划,预先做好材料备料(看样品、检验、试配、加工订货、储备等),要按规定规格,标准分期进场,提前验收如发现问题及早处理。

9.1.2.7加强技术管理:对多工种,反复多次交叉作业的分项工程,如梁板柱交叉处,要放出大样节点图,尽早发现问题,提前解决,防止等待处理和返工,发动职工提出合理化建议,进行小改、小革提高工效。

9.1.2.8 准备充足的人力、周材、机械,在主体阶段实行完整的三班换作业,连续施工,采取抗雨措施,坚持小雨施工,配备发电设备,满足施工用电。

9.2  质量目标及保证措施

质量目标及保证措施详见附件一:质量计划。

9.2.1 组织保证措施

设立质量管理组织机构,第一责任人为分公司经理杨维鹏,主管领导为项目经理刘喜林,相关领导为技术经理赵红梅,成员为施工员李延光、技术员孙鹏、商振家、孟庆艳、质检员李公明、材料员张福龙、保管员尹桂红、计量设备员金全利、焊条烘干员尹桂红、取样员王锐。

9.2.1.1主要人员职责与权限职能分配

A 项目经理:负责在项目中全面贯彻执行《中华人民共和国建筑法》、《建设工程质量管理条例》、《施工及验收规范》、《质量检验评定标准》等方针、政策、法规、标准;负责组织制定本工程项目质量计划,建立质量责任制,结合实际制定质量奖罚政策,支持本项目经理部各管理人员贯彻落实各项质量制度。并具体领导本项目质量工作,牵头编制《项目产品检验计划》,负责按合同科学合理组织施工,负责组织现场的各项质量活动,定期组织质量检查,采取纠正和预防措施,对工程实物质量组织验证。

B 项目技术经理:负责组织执行各种技术文件、规范、规程、标准,牵头编制《项目质量计划》,确定关键工序和特殊过程及作业指导书,验证委托检验、试验实施情况,贯彻落实质量管理手册和程序文件,对质保体系的运行进行监督检查。

C 施工员:在项目经理的领导下,具体负责按施工图纸、施工组织设计施工,组织现场自检、互检、工序交接检,参加质量评定,落实好现场质量问题的整改,严把工序质量关。

D 质检员:在项目经理的领导下,对施工人员进行质量意识教育,参与编制《项目产品检验计划》,负责现场出库后原材料、半成品的检查、验证与放行工作,负责监督、实施现场自检、互检、工序交接检,负责现场的过程质量检查和产品的质量评定,做好质检记录。

E 材料员:在项目经理的领导下,编制《进货检验计划》,负责向进货单位索取材料质量证明文件,做好进场材料的检查、验收工作。

F 保管员:在项目经理的领导下,负责接收、保管和移交有关材料质量证明文件,做好进场材料的验收、贮存(含标识)、发放等工作,并做好记录。

G 设备员:负责现场设备管理工作。

H 取样员:在技术员的领导下,负责按见证取样要求实施工程中涉及结构安全的试块、试件和材料的现场取样工作,负责做好养护、送检、索取报告和填写记录等工作。

I 焊条烘干员:在质检员的领导下,负责焊条烘干、发放,负责焊接气象记录等工作。

J 计量员:负责本项目各种计量器具的管理工作。

9.2.2 技术保证措施

9.2.2.1 原材料试化验单及构配件合格证

A 所有原材料、构配件必须有出厂合格证或试验单,并按规定及时进行复检,对不合格的原材料、构配件禁止用于工程;

B 强度≥10Mpa的混凝土,必须委托试验室进行试验;

9.2.2.2 钢筋工程

A 钢筋进场必须有出厂合格证,并在使用前按规范规定进行力学性能复检,经检验合格之后方可使用;

B 钢筋进场必须根据施工进度计划,做到分期分批分别堆放,并做好钢筋的维护工作,避免锈蚀或油污,确保钢筋洁净;

C 柱钢筋连接采用电渣压力焊;

D 钢筋的品种、规格、数量、间距必须满足图纸设计要求。

E 钢筋必须经设计部门同意后,方可进行代换。

F 混凝土保护层严格控制,采用50×50mm的预制混凝土小块,22#绑线进行固定。

9.2.2.3 模板工程

A 支模前应将模板内杂物清理干净,模板要支撑牢固;

B 柱模板四角应粘贴胶条,板模板缝隙用宽胶带粘牢;

C 浇筑砼时设专人看模,发现模板松动、涨模及时处理。

9.2.2.4 混凝土工程

A 加强对原材料复检工作,混凝土配合比严格执行重量比,采用商品混凝土,加超早强剂

B 施工缝位置:柱施工缝留在梁底,梁施工缝留在次梁跨中1/3处,所有的施工缝表面必须凿去浮浆,露出石子,浇捣前洒水润湿后,用混凝土相同成分的水泥砂浆进行接搓处理。

C 现浇混凝土面标高控制:在设备基础及钢筋砼池侧模上弹线作为水平高度的控制线,板浇注前应将标高线打到柱插筋上,浇注时拉线检查标高,混凝土用50捣振棒振捣,用木抹子抹平;

D 浇筑混凝土时严格控制其水灰比和坍落度,并用铁锹将混凝土入模,以免产生离析现象;

E 保证独立基础、钢筋混凝土、柱、梁板的钢筋及预埋件、预埋孔位置正确,混凝土振捣密实;

F 在已浇筑的混凝土强度达到1.2Mpa后,方可在其上安装模板及来往人员;

G 混凝土浇水养护不少于7昼夜;

9.2.2.5 抹灰工程

抹灰工程的控制点为空鼓、裂纹。

A抹灰前,基体表面的灰尘、污垢和油渍等,彻底清除干净并浇水润湿;对于表面光滑的基体应进行凿毛处理。

B 严格各层抹灰厚度,防止一次抹灰过厚,造成干缩率增大,造成空鼓、开裂等质量问题。

C不同材料基体交接处表面的抹灰,采取加设钢丝网防止开裂,加强网与各基体的搭接宽度不小于100mm。

9.2.2.6 内外涂料工程

A 基层腻子应刮实磨平达到牢固、无粉化、起皮和裂缝。

B 涂刷均匀、粘结牢固,不得漏涂、透底、起皮和反锈。

C 后一遍涂料必须在前一遍涂料干燥后进行。

9.2.2.7 屋面工程

A 保温层

a 屋面工程采用的保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、密度、导热系数等应符合现行国家产品标准和设计要求。

b 保温层施工前应先将基层清扫干净,基层表面应干燥、平整,不得有松散、开裂、起鼓等缺陷。如干燥有困难,应采取排汽措施。

c 穿过屋面和墙面等结构层的管根部位,应用细石砼填塞密实,以便将管根固定。

d 运输、存放时应注意保护,防止破损、污染和受潮。

e 保温材料应铺贴密实,以确保保温、防水效果,防止找平层出现裂缝。应严格按照规范和质量验收评定标准的质量标准,进行严格验收。

B 找平层

a 找平层施工前,基层或屋面找坡层应进行检查验收,并办理验收手续。

b 各种穿过屋面的预埋管件、女儿墙等根部,应按设计施工图及规范要求处理好。

c 根据设计要求的标高、坡度,找好规矩并弹线。

d 施工找平层时应将表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、刷素水泥浆等。

e 找平层的基层应干燥、平整,表面不得有积水。

f 屋面找平层施工时设置分格缝,控制裂缝的产生。

g 找平层应粘结牢固,没有松动、起壳、起砂等现象。水泥砂浆找平层施工后应加强养护,避免早期脱水;控制加水量,掌握抹压时间,成品不能过早上人。

h 找平层应防止空鼓、开裂。基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理。认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不匀、养护不够,均可造成找平层开裂;注意使用符合要求的砂浆,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。

i 找平层的坡度必须准确,符合设计要求,不能倒泛水。找坡层施工时须保证找坡泛水,抹找平层前应检查找坡层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。

j 水落口周围的坡度应准确,水落口杯与基层接触处应留宽20mm 深20mm 凹槽,嵌填密封材料。

C 防水层

a 防水层采用SBS高聚合物改性沥青防水卷材其品种、规程、技术性能,必须满足设计和施工技术规范的要求,必须有出厂合格证和质量检验报告,并经现场抽查复试达到合格。

b SBS外观不允许有孔洞、缺边、裂口、胎体露白、未浸透,边缘不整齐不允许超过10mm ,每卷材料的接头不允许超过1处,较短的一般不应小于2500mm,接头处应加长150 mm。

c 基层坡度必须符合设计要求,阴阳角应做成R=30~50mm圆弧;基层表面应干燥。

d 卷材搭接及封边是关键,搭接长度必须按工艺标准要求;每层封边必须逐层检查验收无误后方可施工上一层。

e 掌握好火焰加热器与卷材加热面的距离,以及熔化的温度。

f 女儿墙、水落口、管根、阴阳角、排汽帽等细部处理和防水收头是关键,必须验收合格后方可施工保护层。

9.3 职业健康安全策划及保证措施

    职业健康安全策划及保证措施详见附件二:作业计划书。

9.4 环境因素策划及保证措施

   环境因素策划及保证措施详见附件二:作业计划书。

9.5文明施工保证措施

9.5.1 严格按施工现场的总平面图规划布置各种临时设施、机械设备、材料场地。

9.5.2 施工现场做到工完料尽,及时清理、道路畅通,无污水和泥泞,并及时进行现场及临近道路清扫,保持清洁。

9.5.3 暂设规整,室内整洁,生活设施齐备清洁。

9.5.4 现场用彩钢板围护。

9.5.5 施工现场标语醒目、内容得当,必须有利于我公司形象建设。

9.5.6 加强对职工现场文明施工的教育工作,定期进行现场文明检查,进行班组达标制,每周对各班组负责区进行打分,优区进行奖励,不合格区进行罚款,并进行教育。

9.5.7 施工废水要统一处理、统一排放。设置施工废水沉淀池,处理后的废水排放到业主指定的位置。

9.5.8 建筑垃圾要按照当地管理部门的要求,统一运输,集中倾倒,不得随意处理建筑垃圾,以免造成当地环境污染。

9.5.9 出入施工现场的车辆所带的泥土及时派专人清理。

9.5.10 施工用料分类分堆摆放整齐,砂石料场成堆成方。

9.6  降低费用措施

9.6.1 钢筋进料时要严格按材料计划中要求的长度进料,避免长材短用,造成浪费。

9.6.2 浇筑砼梁板时,板面一次压光成型,压光时掺入少量的细石子,既减少了一遍地面做法,质量又能得以保证。

9.6.3 梁板柱支模采用钢木混合模板, 钢模板上铺塑料布,模板支设及浇筑砼时严把质量关,做到内实外光,减少一遍抹灰量。

9.6.4 按照工程进度计划组织材料到货计划,减少库存保管和维护费用,减少资金占用费用,减少仓储设施的投入。

9.6.5 编制资金分配计划,按计划拨付,保证项目执行所需资金的数额。

9.6.6 采取严格的采购询价政策、限价采购。

9.7 季节性施工措施

9.7.1 施工现场平面布置要根据场地具体情况做好竖向排水布置,使场地不积水,排水有方向。

9.7.2 电器设备及电源开关设防雨保护,安装漏电保护器。

9.7.3 施工过程需要大量排水时(如搅拌站等)应设泄水通道,不准将水直接排放到场区内。

9.7.4 场区内堆置机具、材料的部位要铺垫坚实,并略高于周围。

9.7.5 地下工程的雨季施工措施

9.7.5.1 地下工程施工时坑内设排水沟和集水井,用泥浆泵及时将水抽净。

9.7.5.2 地下工程周边应设置防止地面雨水流入的节水沟或挡水堤。

9.7.5.3 土方回填应控制土壤水分,回填时坑内不得积水。

9.7.6 浇筑混凝土应避开大雨天气,外露的混凝土表面在养护期内应敷盖草袋片,防止淋雨冲蚀和暴晒脱水。

9.7.7 支撑在土壤上的模板支撑要设承垫,施工中要派专人定期检查,如有下沉松动应及时加固复位。

9.7.8 承重脚手架、塔吊等要有专人定期检查,发现下沉变形应及时加固纠正。

9.7.9 易潮解、易变质的材料应放置在防雨库房内,或贮存在不会被雨水淋的容器中。

9.7.10 电焊条放置时应保持干燥,室内相对湿度不得大于60%,湿度过大时应启动去湿机或采取相应的去湿措施(如,放置干燥剂等)。

9.8  附表、附图

9.8.1 附表1:劳动力需要量计划表;

9.8.2 附表2:施工机具需用量计划表;

9.8.3 附表3:主要材料需要量计划表;

9.8.4 附表4:主要措施材料计划表;

9.8.5 附表5:工程运输计划表;

9.8.6 附表6:暂设工程、大宗消耗材料计划表;

9.8.7 附表7:施工方案编制计划表:

9.8.8 附表8:职业健康安全、环境设施需要计划表;

9.8.9 附图1:《华辰商贸综合楼施工进度计划》;

9.8.10 附图2:《华辰商贸综合楼施工平面布置图》;

9.8.11 附图3:《华辰商贸综合楼主体工程施工平面布置图》;

9.8.12 附图4:《华辰商贸综合楼装饰工程施工平面布置图》。

附表1:                劳 动 力 需 用 量 计 划 表

序号

需用总工日数

高峰

人数

2005年

8月

9月

10月

11月

1

木工

5200

70

10

70

70

30

2

钢筋工

2840

40

20

40

40

12

3

混凝土

400

5

0

5

5

3

4

起重工

372

8

8

4

4

1

5

2200

40

40

20

20

20

6

电焊工

160

2

1

2

2

1

7

气焊工

140

1

1

1

1

1

8

管  工

310

5

0

5

5

9

瓦  工

900

15

1

4

15

15

10

焊条烘干员

73

1

1

1

1

1

11

电  工

240

4

4

4

4

2

附表2:               施 工 机 具 需 用 量 计 划 表

序号

机具名称

规格型号

单位

需用数量

起止日期

1

塔吊

QT315

1

05.8.30-05.11.30

2

搅拌机

350L

1

05.10.15-05.11.30

5

振动棒

ф50

15

05.8.30-05.11.30

6

振动棒

Ф30

2

05.8.30-05.11.15

7

振动器

PZ-50

30

05.8.30-05.11.15

8

卷扬机

3t

1

05.8.30-05.11.30

9

直流电焊机

14KW

1

05.9.10-05.11.20

10

钢筋切断机

QJ40-1

1

05.8.30.-05.11.20

11

钢筋弯曲机

GJ7-45

1

05.8.30-05.11.20

12

蛙式打夯机

2

05.8.28-05.9.5

13

电  锯

MJ104

2

05.8.30-05.11.20

14

无齿锯

2

05.8.30-05.11.20

15

污水泵

φ100

2

05.8.30-05.10.15

18

电、气焊工具

3

05.8.30-05.11.15

19

电  锤

4

05.8.30-05.11.15

20

经纬仪

J2

1

05.8.8-05.11.30

21

水准仪

DS3-D

2

05.8.8-05.11.30

22

塔  尺

1

05.8.8-05.11.30

23

塌落度筒

2

05.8.8-05.11.15

24

砼试模

150×150×150

4

05.8.8-05.11.30

25

砂浆试模

70.7×70.7×70.7

2

05.8.8-05.11.30

26

台  秤

TGT-500

2

05.8.8-05.11.30

27

焊条烘干箱

55×45×55

1

05.8.8-05.11.30

28

焊条保温筒

1

05.8.8-05.11.30

29

无齿锯

1

05.8.8-05.11.30

30

压接钳子

1

05.8.8-05.11.30

31

喷  灯

1

05.8.8-05.11.30

32

摇  表

1

05.8.8-05.11.30

33

液压弯管器

2

05.8.8-05.11.30

34

打号机

1

05.8.8-05.11.30

35

各种套筒扳手

1

05.8.8-05.11.30

36

各种力矩扳手

2

05.8.8-05.11.30

37

兆欧表

1

05.8.8-05.11.30

38

万用表

1

05.8.8-05.11.30

附表3:               主 要 材 料 需 要 计 划 表

序号

材料

名称

规格

需用量

分期需用量

备注

单位

数量

8月

9月

10月

11月

1

钢筋

φ10以内

t

48

8

20

20

20

2

钢筋

φ10以外

t

245

20

90

90

45

3

水泥

32.5

t

100

10

10

60

20

4

中砂

m3

1000

26

74

400

400

5

混凝土

m3

4200

260

2000

1600

340

8

电力电缆

100

100

9

照明配电箱

OPRM2-006/2

1

1

10

电焊箱

OPJR-02

1

1

11

操作箱

JX(F)-3004

5

5

12

镀锌扁钢

200

200

13

MH气体放电灯

45

45

14

BV导线

1390

1390

15

镀锌钢管

800

800

附表4:               主 要 措 施 材 料 计 划 表

序号

材料

名称

规格

需用量

分期需用量

备注

备注

单位

数量

8月

9月

10月

11月

1

早强剂

HA-1

t

8

0

3

4

1

2

对拉螺栓

φ12

2000

800

800

400

3

膨胀剂

UEA

t

25

10

10

5

4

砼界面处理剂

LG412

Kg

680

680

280

400

5

建筑结构胶

JGN-Ⅱ

桶/kg

6/60

3/60

3/60

6

宽胶带

5cm

240

100

100

40

附表5:                   工  程  运  输  计  划  表

序号

运输项目

单位

数量

货源

运距km

运输量t.km

所需运输工具

备注

1

钢筋

t

293

自供

14

293

12m 板车、16t

2

活动房

1

基地

5

0.8

12m 板车、16t

附表6:              暂设工程、大宗消耗材料需用计划表

序号

材料名称

规格

需用量

分期需用量

备注

单位

数量

8

9

1

活动房

16m 2

1

1

0

2

暂设房

22 m 2

1

1

0

3

镀锌铁丝

8#

t

1.2

1.2

0

4

镀锌铁丝

22#

t

1.15

1.15

0

5

铁钉

t

1.50

1.50

0

6

氧气

m3

41

20

21

7

乙炔气

m3

12.51

10

2.51

8

电焊条

t

0.5

0.1

0.4

附表7:                施  工  方  案  编  制  计  划  表

序号

方案名称

编制人员

计划完成日期

备  注

1

给排水施工方案

张伟东

图纸到后二日内

2

临时施工用电方案

图纸到后二日内

附表8:              职业健康安全、环境设施需用计划表

序号

名称

单位

数量

备注

1

安全帽

200

2

安全带

120

3

橡胶手套

200

4

绝缘手套

40

5

雨  靴

200

6

雨  衣

200

7

雨  帽

200

8

饮水机

2

9

沉淀池

1

10

塑料布

m 2

1000

11

彩条布

m 2

400

12

工作服

200

13

防护眼镜

200

14

防护面罩

4个

15

电焊帽

2

16

电焊镜片

50

17

护耳塞

6

附件一

     华辰商贸综合楼建筑工程质量计划

1 编制依据

1.1 工程合同:

1.2 施工图纸:

吉林市华辰商贸综合楼建筑工程图纸,土建部分共分为1个子单位工程。

1.3 相关标准(规范)及法律规章等

1.3.1技术标准(规范)及法律规章见《华辰商贸综合楼施工组织设计》第3.1条;

1.3.2质量标准(规范)及法律规章见《华辰商贸综合楼施工组织设计》第3.2条;

1.3.3材料、设备标准(规范)及法律规章见

2 项目概况

本工程共分为1个子单位工程:

3 质量目标

3.1 质量总目标:合格

3.2各专业质量目标

土建专业:合格

给排水专业:合格

电气专业:合格

4 质量管理组织机构及主要人员职责与权限

4.1 质量管理组织机构

4.2 主要人员职责与权限职能分配

4.2.1 项目经理:负责在本项目中全面贯彻执行《中华人民共和国建筑法》、《建设工程质量管理例》、《施工及验收规范》、《质量检验评定标准》等方针、政策、法规、标准;负责组织制定本工程项目质量计划,建立质量责任制,结合实际制定质量奖罚政策,支持本项目经理部各管理人员贯彻落实各项质量制度。牵头编制《项目产品检验计划》,负责按合同科学合理组织施工,负责组织现场的各项质量活动,定期组织质量检查,采取纠正和预防措施,对工程实物质量组织验证。

4.2.2 项目技术副经理:负责组织执行各种技术文件、规范、规程、标准,牵头编制《项目质量计划》,确定关键工序和特殊过程及作业指导书,验证委托检验、试验实施情况,贯彻落实质量管理手册和程序文件,对质保体系的运行,进行监督检查。

4.2.3 施工员:在项目施工副经理的领导下,具体负责按施工图纸、施工组织设计(施工方案)施工,组织现场自检、互检、工序交接检,参加质量评定,落实好现场质量问题的整改,严把工序质量关。

4.2.4 技术员:在项目技术副经理领导下,负责本工程的具体技术管理工作,参与编制《项目质量计划》,进行技术交底,领导取样员做好委托检验、试验工作,对质量证明文件、检验报告作出可否用于工程的技术判定,制定预防措施,执行技术规范、规程和标准,对现场质量问题制定纠正措施。

4.2.5 质检员:在项目施工副经理的领导下,对施工人员进行质量意识教育,参与编制《项目产品检验计划》,负责现场出库后原材料、半成品的检查、验证与放行工作,负责监督、实施现场自检、互检、工序交接检,负责现场的过程质量检查和产品的质量评定,做好质检记录。

4.2.6 材料员:在项目经理的领导下,编制《进货检验计划》,负责向进货单位索取材料质量证明文件,做好进场材料的检查、验收工作。

4.2.7 保管员:在项目经理的领导下,负责接收、保管和移交有关材料质量证明文件,做好进场材料的验收、贮存(含标识)、发放等工作,并做好记录。

4.2.8 设备员:负责现场设备管理工作。

4.2.9 取样员:在技术员的领导下,负责按见证取样要求实施工程中涉及结构安全的试块、试件和材料的现场取样工作,负责做好养护、送检、索取报告和填写记录等工作。

4.2.10 焊条烘干员:在质检员的领导下,负责焊条烘干、发放,负责焊接气象记录等工作。

4.2.11 计量员:负责本项目各种计量器具的管理工作。

5 质量控制及管理组织协调的系统描述

5.1 在项目经理领导下,进行资源配备,分三条线抓质量管理工作。

5.2 项目经理直接领导材料员、设备员、计量员,主抓设备、材料、计量的质量管理工作;领导施工员、质检员、焊条烘干员,主抓现场实物的质量管理。

5.3 项目技术副经理领导技术员、取样员,主抓质量体系运行、技术管理、理化检验和无损检测工作。

5.4 通常情况下,项目经理在每周至少一次的项目部施工协调会上进行协调、讲评和处罚。

6 必要的质量控制手段、施工过程、服务、检验和试验程序等

6.1 原材料、半成品的采购、验收、贮存、标识、发放以及出库前的其它质量控制程序与要求,按《材料供应管理规定》执行。

6.2 原材料、半成品出库后、用于正式工程前,包括其外观质量和有关质量证明证件的检查、确认与放行等质量控制程序,按《质量管理标准》执行。

6.3 施工设备进入现场后的的质量控制程序,按《设备管理通用标准》执行。

6.4 计量器具进入现场后的的质量控制程序,按《计量管理标准》执行。

6.5 施工过程中所形成的半成品、成品质量控制(含报验)程序,按《质量管理标准》执行。

6.6 施工过程中的技术交底、预防措施、设计变更、交工技术文件等质量控制程序,按《施工技术通用管理标准》执行;有关施工组织设计、施工技术方案和委托检验、试验计划的编制、审批与备案的管理,按《施工组织设计(技术方案)管理规定》执行。

6.7 原材料、半成品以及施工过程产品的不合格(不符合)控制程序,按《不合格品控制程序》执行。

6.8 纠正、预防措施控制程序,分别按《纠正措施控制程序》和《预防措施控制程序》执行。

7 确定关键工序和特殊过程及其作业指导书

7.1关键工序:2#转运站植筋(详见施工组织设计中施工方法);特殊过程:防水混凝土浇筑工序。

7.2特殊过程施工方法:

7.2.1 材料验收

A 混凝土用水泥的验收应按照以下要求进行:

a 混凝土用水泥进入施工现场应持有出厂合格证和试验报告单;

b 水泥进场后应进行材料检验,检验强度指标和安定性等指标;

c 水泥的牌号、强度等级应符合订货单和相应的技术规范要求。

B 混凝土用石子应按照以下要求验收:

a 混凝土用石子应为干净的卵石;

b 强度应满足相应混凝土强度等级的要求;

c 混凝土用的石子含泥量应小于3%,且不得含有泥块;

d 石子的有机物含量应控制在规定的范围之内。

C 混凝土用砂子应按照以下要求验收:

a 混凝土所用的砂子应该是干净的中粗砂;

b 砂子的含泥量应控制在上述的容许含量范围之内;

c 砂子的有机物含量应按照上述规范的规定进行控制;

d 石子和砂子均应做筛分试验,砂子的各级筛余量曲线应在砂的范围之内。

D 混凝土用外加剂按照以下要求验收:

a 外加剂进入施工现场应持有出厂合格证和试验报告单;

b 外加剂进入施工现场应有使用说明书

7.2.2 混凝土搅拌

A 搅拌水

a 混凝土搅拌水应是可饮用的清净水,但对水中的大肠杆菌的含量不受限制;

b 混凝土搅拌水不得采用化工废水、锅炉废水和生活污水;

B 搅拌机械的选择

a 本工程混凝土均采用混凝土集中搅拌站进行搅拌。

b 本工程混凝土采用铲车上料。

c UEA用量按照配合比试验报告的配比进行投料。

d 为加快施工进度,在搅拌混凝土时应加入早强剂,用量为水泥用量的5%。

7.2.3 混凝土成型技术

A 混凝土浇筑

a 混凝土浇筑可根据工程规模选用吊车吊料斗、人工配合浇筑;

b 浇筑时放灰高度应控制在2m左右,当进行梁板结构混凝土浇筑时应尽量压低放灰高度,以减小混凝土对模板的冲击。

B 混凝土振捣

a 混凝土采用插入式振动棒振捣应将振动棒垂直插入混凝土;

b 振动棒应快速插入混凝土,再慢慢向上提起,将混凝土振捣同时提出混凝土中所含气泡;

c 振动间距不得大于振动棒的有效影响半径,且不得大于400mm;

d 混凝土的振动时间应控制在30秒到60秒之间,干硬混凝土的振捣时间可取其上限,塑性混凝土的振捣时间可取其下限;

e 混凝土振捣以混凝土泛浆、表面没有气泡泛出为宜;

f 混凝土振捣应从较低处开始,向高处逐渐排棒进行,不得从混凝土的最高处开始向低处赶浆;

g 混凝振动棒应插入下层混凝土不小于50mm,但不大于100mm;

h 振动棒不得直接对钢筋进行振捣,振捣时应避开钢筋或直接固定在钢筋上的铁件、套管等预埋件;

i 混凝土梁的振捣从一端向另一端进行。

7.2.4 混凝土的养护

    在砼浇筑完毕后,应在24小时内加以覆盖和浇水养护,使砼表面保持湿润状态。常温条件下,养护时间不少于14昼夜;

7.2.5 砼在拌制和浇筑过程中应按下列规定进行检查:

A 检查拌制砼所用原材料的品种、规格和用量,每一工作班至少两次;

B 检查砼在浇筑地点的坍落度,每一工作班至少两次;

C 在每一工作班内,当砼配合比由于外界影响有变动时,应及时抽查;

D 砼的搅拌时间应随时检查。

7.2.6 砼试块的制作与养护:

A 砼试块的制作

a 每工作班拌制的同一配合比砼,每拌制100盘且不超过100m3的取样不得少于一次;当不足100盘时,取样不得少于一次;

b 每种配合比的砼初次搅拌时应做一组试块,用做开盘检验;

c 砼试块留设时除应留设标准养护试块外,还应同条件养护试块一组;

B砼试块的养护

a 标准养护:应在20±3摄氏度情况下,静置一昼夜到二昼夜,然后编号拆模,立即进行标准养护;

b 同条件养护:试件成型后应覆盖表面,试件拆模时间可和实际构件的拆模时间相同。用作结构实体检验的试件拆模后仍保持同条件养护。

7.3 质量保证措施

7.3.1 保证质量的组织措施

                组织机构及人员职能

序号

职  能

人数(姓名)

职  责

白班

夜班

1

总指挥

刘喜林

刘喜林

负责施工现场组织协调,决定决策

2

技术管理

孙  鹏

孙  鹏

负责技术交底、模板及螺栓的加固、钢筋绑扎、混凝土浇筑过程工艺检查、确定试块制作的时间和数量、缓凝时间的测定和应急预案等

3

质量管理

李公明

李公明

负责钢筋检查、模板验收、螺栓检查、混凝土塌落度检查、试块试作与养护、浇筑完毕后测温的实施与管理等

4

安全管理

于亚波

于亚波

负责现场全面安全管理

5

材料管理

张福龙

张福龙

负责材料供应的保证

6

后勤管理

贾玉梅

贾玉梅

管理伙食,准备各管理人员休息室

7

施工管理

砼班组长

4

4

负责组织工人按交底要求施工

8

木工班组长

4

4

负责组织工人按交底要求施工

9

钢筋班组长

4

4

负责组织工人按交底要求施工

10

架子工班组长

6

6

负责做好各种架子的支设工作

11

维修人员

2

2

负责现场机械设备的正常运转

以上为主要管理人员职能分工,混凝土浇筑时,职能分工逐层细化,直至作业工人。

7.3.2  保证质量的技术措施

a 正式浇筑前,应对机械设备进行试运转试验,检查各种机械性能是否正常,计量检定符合要求,否则不得施工;在施工过程中,如遇搅拌机不能正常使用,应立即更换搅拌机,确保混凝土的正常浇注;

b 进场各种材料、成品、半成品,由材料部门设专人检查验收,检查外观质量和书面材质证明证件,记录由现场材料员和专职检查员签字并终身负责。国家规范有要求的,一律委托复检。各种材料质量证明文件、复检报告单送交技术员,由技术员决定可否用于工程。

c 在具体施工过程中,必须严格按照现行国家及行业施工及验收规范进行施工,任何部位的质量指标不得超过规范所规定的范围;班组必须对每一部位的工程进行100%的检查,发现问题及时处理,将质量通病消灭在施工过程中,每一道工序必须经质检部门及监理部门验收同意以后,方可进行下一道工序的施工。

d 混凝土振捣工应严格执行工艺要求,现场有关人员应按要求做好记录,并加以保存以便追溯。质检员旁站监督,严格控制各项参数的准确性。对混凝土浇注厚度超厚的现象及时制止。

e 施工前必须做好充分的技术准备,严格执行技术交底及混凝土浇灌通知单制度,在浇灌通知单签发的同时,必须严格执行混凝土浇筑卡,相关人员全部在岗,脱岗按违纪处罚。

f交接班人员必须连续作业,换人不停机,确保混凝土浇注的连续性。

g提前三天了解天气变化情况,避免雨天进行混凝土的浇注施工。

8 与施工阶段相适应的检验、试验、测量、验证要求。

8.1 委托检验、试验计划(含无损检测),见《自备电站贮煤场建筑工程委托检验、试验计划》。

自备电站贮煤场建筑工程委托检验试验计划表

序号

检验(试验)点

检验(试验)项  目

控制内容

执行标准

1

硅酸盐、普通硅酸盐水泥(P·O)

水泥物理性能试验

安定性、细度、凝结时间、

GB175-1999

2

钢筋混凝土用热轧带肋钢筋

钢材力学性能试验

拉伸、冷弯

GB1499-1998

3

钢筋混凝土用热轧光圆钢筋

钢材力学性能试验

拉伸、冷弯

GB13013-91

4

低碳钢热轧圆盘条

钢材力学性能试验

拉伸、冷弯

GB/T701-1997

5

钢筋焊接(预埋件)

焊接接头力学性能试验

拉伸、冷弯

JGJ18-2003

6

钢筋焊接(电渣压力焊)

焊接接头力学性能试验

拉伸、冷弯

JGJ18-2003

7

烧结普通砖

砖试验

抗压强度、抗风化性能、外形尺寸、外观质量、泛霜和石灰爆裂

GB5101-2003

8

普通混凝土用砂

砂子试验

颗粒级配、含泥量和泥块含量、表观密度、堆积密度、孔隙率

JGJ52-92

9

普通混凝土用石

碎(砾)石试验

颗粒级配、含泥量和泥块含量、强度、表观密度、堆积密度、孔隙率

JGJ53-92

10

砂浆配合比设计

砂浆配合比试验

配合比、稠度

JGJ98-2000

11

混凝土配合比设计

混凝土配合比试验

配合比、稠度、水灰比

JGJ55-2000

12

砂浆试块

砂浆强度试验

抗压强度

JGJ70-90

13

混凝土试块

混凝土强度试验

抗压、抗折强度

GBJ107-87

14

混凝土抗渗

防水混凝土试验

抗渗等级

15

结构实体检验

实体检验

混凝土强度、钢筋保护层厚度

GB50204-2002

16

涂料

建筑涂料试验

耐碱性、耐洗涮性、耐污染性、耐冻融循环性

17

弹性体改性沥青防水卷材

防水卷材试验

可溶物含量、不透水性、耐热度、拉力、延伸率、柔度、低温柔度、撕裂强度

GB18242-2000

18

塑钢门窗

门窗物理性能检测

抗风压性能、雨水渗透性能、空气渗透性能

8.2 产品检验计划,见《自备电站贮煤场建筑工程产品检验计划》。

8.3施工设备、计量管理的验证计划,见《自备电站贮煤场建筑工程施工设备、计量计划》。

附件二:

作业计划书

1 项目概述

1.1项目概况:

详见施工组织设计“工程概况”。

1.2 气象特征

   由于本工程处于8月,在吉林地区8月为雨季,降雨量较大,应特别注意排水、防滑、塌方及接电等事项。

1.3 工区、营地布置:见施工平面布置图。

2 人员、组织机构与职责

2.1 组织机构与职责

2.1.1 组织机构

2.1.2职责:

2.1.2.1项目经理:(刘喜林)

⑴、贯彻执行有关职业健康安全环境的法律、法规,按照公司环境、职业健康安全体系文件的要求,建立、实施并保证体系的有效运行;

⑵、负责组织制定项目的职业健康安全、环境管理目标;

⑶、确保为职业健康安全环境体系的运行,提供必要的资源保证;

⑷、确保为职业健康安全环境管理体系运行的信息的内部、外部沟通;

⑸、领导、组织紧急情况下职业健康安全环境事故的处理;

⑹、在项目管理实施中有效贯彻环境、职业健康安全的有关要求;

⑺、负责组织应急演习工作;

⑻、负责对体系运行中的不符合、事件及事故,按照文件规定的职责,确保项目部制定预防和纠正措施,并实施验证。

2.1.2.2技术经理(赵红梅)

⑴、负责组织制定项目关于职业健康安全环境管理体系运行的各项管理规定;

⑵、负责组织制定项目的各种管理方案及作业计划书;

⑶、负责审核有关施工技术方案及作业计划书及指导书;

⑷、负责项目部有关环境及职业健康安全的统筹管理工作。

2.1.2.3 经营经理(杨立翠)

  ⑴、负责项目的成本核算监控工作;

  ⑵、协助项目经理提供项目资金供应,确保环境及职业健康安全的有关费用的供应;

  ⑶、负责预算、签证、成本核算等的审核工作。

2.1.2.4 施工员:(李延光)

⑴、负责协助经理对职业健康安全环境管理体系运行的资源配置的调度和管理;

⑵、负责协助组织和协调应急预案的演练工作;

⑶、负责协助进行职业健康安全环境管理体系运行的有关信息交流工作;

⑷、按安全技术交底要求组织操作人员按规定进行操作。

2.1.2.5 安全员:(曹磊)

⑴、负责协助施工经理、技术经理完成对职业健康安全与环境管理体系运行工作的日常维护和管理;

⑵、负责完成项目的环境因素识别、危险源辨识、风险评价和风险控制工作;

⑶、负责组织应急预案的应急演练的准备工作;

⑷、负责日常环境、职业健康安全检查工作,发现问题及时整改或上报;

⑸、负责进场人员的安全教育工作。

2.1.2.6 技术员(康晏来)

⑴、负责编制施工组织设计、施工技术方案及其中的安全技术保证措施;

⑵、负责制定施工项目作业计划书;

⑶、负责制定安全技术交底并对作业人员进行详细交底。

2.1.2.7 质检员(李公明)

  ⑴、负责制定项目的产品检验计划并组织实施;

  ⑵、负责按技术交底要求进行分项、分部工程的质量检查工作,发现问题立即进行整改,并监督实施;

  ⑶、负责成品保护工作。

2.1.2.8 材料员(张福龙)

⑴、在主管领导下,为职业健康安全环境管理体系运行提供适宜的物资保证;

⑵、负责对可望施加影响的相关方,实施管理和控制。

2.1.2.9 成本员:(程志娜)

1、    编制和执行项目资金收支计划;

⑵、协助项目经理为项目的顺利进行提供资金保证;

⑶、协助项目经理为项目提供劳动保护及安全措施的资金保证;

⑷、负责及时地核算施工过程中发生的各项费用,计算施工项目的实际成本;

⑸、反映和监督施工项目成本计划的完成情况,为项目成本预测,为参与项目施工生产、技术和经营决策提供可靠的成本报告和有关资料。

2.1.2.10 预算员(程志娜)

  ⑴、负责为项目提供准确的预算,为成本核算准备第一手材料;

  ⑵、负责施工过程中发生的签证工作。

2.1.2.11 设备员:(金全利)

  ⑴、负责设备的供应,使机械设备能满足施工及安全环保要求;

⑵、负责设备的完好性,并定期进行保养。

2.1.2.12 取样员(王锐)

  ⑴、负责项目的材料检验试验的取样工作。

2.1.2.13 保管员:(尹桂红)

  ⑴、负责物品材料的保管工作,按照安全环保要求摆放物品。

2.1.2.14 施工班组

⑴、负责贯彻执行项目部有关环境与职业健康安全的各项管理规定;

⑵、接受公司及项目部的教育和培训;

⑶、按技术交底及安全操作规程进行施工作业。

3 能力评估

3.1 HSE管理层能力评估表

序号

姓名

学历

资质

能力评估

1

刘喜林

大专

项目经理

满足

2

赵红梅

大专

工程师

满足

3

杨立翠

本科

工程师

满足

3.2 管理人员能力评估表

序号

姓名

学历

资质

能力评估

1

李延光

大专

施工员

满足

2

孙  鹏

大专

技术员

满足

3

李公明

大专

质检员

满足

4

曹  磊

大专

安全员

满足

5

程志娜

大专

成本、预算员

满足

6

张福龙

中专

材料员

满足

7

金全利

中专

设备员

满足

8

王  锐

大专

取样员

满足

9

尹桂红

高中

保管员

满足

3.3 主要技术工种能力评估表

序号

姓名

工种

等级

能力评估

序号

姓名

工种

等级

能力评估

1

韩守森

瓦工

5

满足

35

李桂云

瓦工

6

满足

2

朱贵位

瓦工

5

满足

36

吴从全

瓦工

6

满足

3

朱学彦

瓦工

5

满足

37

张启军

瓦工

5

满足

4

韩仲祥

瓦工

5

满足

38

李怀常

瓦工

5

满足

5

陈会波

瓦工

6

满足

39

陈升全

瓦工

5

满足

6

张  林

瓦工

5

满足

40

孙克全

瓦工

6

满足

7

胡金召

瓦工

5

满足

41

熊传堂

木工

5

满足

8

郑明城

瓦工

5

满足

42

高林

木工

5

满足

9

肖长君

瓦工

5

满足

43

王清龙

木工

5

满足

10

李  生

瓦工

5

满足

44

张明亮

木工

5

满足

11

邵士昌

瓦工

6

满足

45

黄锦林

木工

5

满足

12

费朝凤

瓦工

6

满足

46

赵月鹏

木工

6

满足

13

孙  武

瓦工

6

满足

47

王庆功

木工

6

满足

14

赵喜明

瓦工

5

满足

48

刘丛信

木工

6

满足

15

李纪明

瓦工

5

满足

49

鹿林生

木工

5

满足

16

付  威

瓦工

4

满足

50

张成丰

木工

5

满足

17

夏玉喜

瓦工

5

满足

51

张  友

木工

4

满足

18

李家勤

瓦工

5

满足

52

张春升

木工

5

满足

19

付  友

瓦工

5

满足

53

李德祥

木工

5

满足

20

李泽发

瓦工

6

满足

54

高志强

木工

5

满足

21

张有吉

瓦工

6

满足

55

赵志华

木工

6

满足

22

张  金

瓦工

6

满足

56

刘  有

木工

6

满足

23

侯成党

瓦工

6

满足

57

王胜荣

木工

6

满足

24

宋  洁

瓦工

5

满足

58

孙广友

木工

6

满足

25

胡海峰

瓦工

5

满足

59

李小朋

木工

5

满足

26

闫护伦

瓦工

6

满足

60

李维生

木工

5

满足

27

朱礼伦

瓦工

5

满足

61

韩宝解

木工

5

满足

28

李永红

瓦工

5

满足

62

徐洪湖

木工

5

满足

29

吉家忠

瓦工

5

满足

63

苑日顿

木工

4

满足

30

王端刚

瓦工

6

满足

64

朱文武

木工

4

满足

31

谢修任

瓦工

6

满足

65

熊传续

木工

4

满足

32

刘吉忠

瓦工

6

满足

66

郑明成

木工

5

满足

33

张动善

瓦工

4

满足

67

徐进林

木工

4

满足

34

姚苏平

瓦工

5

满足

68

熊传暖

木工

4

满足

序号

姓名

工种

等级

能力评估

序号

姓名

工种

等级

能力评估

69

石明远

木工

4

满足

100

许国生

钢筋

5

满足

70

徐进兵

木工

5

满足

101

徐进全

钢筋

6

满足

71

姚少云

木工

5

满足

102

张芬礼

钢筋

5

满足

72

王  艳

木工

5

满足

103

孙克典

钢筋

5

满足

73

刘  军

木工

4

满足

104

王宜涛

钢筋

4

满足

74

姜启先

木工

4

满足

105

郭  胜

钢筋

4

满足

75

董淑轻

木工

4

满足

106

陈迪东

钢筋

4

满足

76

张店明

木工

5

满足

107

尹世建

钢筋

4

满足

77

郑怀成

木工

5

满足

108

景怀晓

钢筋

5

满足

78

韩  伟

木工

4

满足

109

车升果

钢筋

5

满足

79

姚铁义

木工

5

满足

110

张考礼

钢筋

5

满足

80

杨希坤

木工

5

满足

111

李  见

钢筋

6

满足

81

周   彬

钢筋

4

满足

112

李如彬

钢筋

6

满足

82

马善乘

钢筋

4

满足

113

马  玉

钢筋

6

满足

83

姚  平

钢筋

4

满足

114

沈兴平

钢筋

5

满足

84

徐大军

钢筋

5

满足

115

韩启善

钢筋

5

满足

85

单纪来

钢筋

5

满足

116

盛乃增

钢筋

5

满足

86

寇排堂

钢筋

5

满足

117

李晓华

钢筋

6

满足

87

谷元计

钢筋

6

满足

118

熊传飞

钢筋

6

满足

88

王  磊

钢筋

5

满足

119

侯俊峰

钢筋

6

满足

89

康延松

钢筋

5

满足

120

朱义勇

钢筋

5

满足

90

李福德

钢筋

5

满足

121

王守好

砼工

满足

91

韩福清

钢筋

5

满足

122

沈仁桂

砼工

满足

92

卞建民

钢筋

4

满足

123

胡燕君

砼工

满足

93

徐德辉

钢筋

4

满足

124

刘仲仙

砼工

满足

94

王林林

钢筋

5

满足

125

赵友金

砼工

满足

95

胡金停

钢筋

4

满足

126

于志国

管工

5

满足

96

林俊文

钢筋

5

满足

127

熊传英

管工

5

满足

97

王  杰

钢筋

5

满足

128

赵元松

管工

5

满足

98

沈荣波

钢筋

5

满足

129

郭树林

管工

5

满足

99

周绍义

钢筋

4

满足

130

王志国

管工

5

满足

3.4 关键岗位人员能力评估表

序号

姓名

学历

资质

能力评估

1

孙  鹏

大专

技术员

满足

2

李公明

大专

质检员

满足

3

曹  磊

大专

安全员

满足

3

王铁生

大专

植筋技术员

满足

4

王春生

大专

植筋专业人员

满足

5

王玉良

大专

植筋专业人员

满足

3.5 特种作业人员能力评估表

序号

姓名

工种

资质

能力评估

1

孙洪波

电工

持有效证件

满足

2

唐立宏

电工

持有效证件

满足

3

张志强

电工

持有效证件

满足

4

宋长青

电工

持有效证件

满足

5

程瑞起

起重

持有效证件

满足

6

袁秀芳

吊车

持有效证件

满足

7

刘玉新

焊工

持有效证件

满足

8

李庆广

焊工

持有效证件

满足

9

王庆学

焊工

持有效证件

满足

10

朱占春

焊工

持有效证件

满足

11

徐道森

焊工

持有效证件

满足

12

岳同怀

焊工

持有效证件

满足

13

王春雷

焊工

持有效证件

满足

14

李  祥

焊工

持有效证件

满足

15

邢海良

焊工

持有效证件

满足

16

郭达英

焊工

持有效证件

满足

17

蔡宏新

焊工

持有效证件

满足

18

胡耀明

焊工

持有效证件

满足

19

王连军

焊工

持有效证件

满足

20

张广林

焊工

持有效证件

满足

21

车宝玉

焊工

持有效证件

满足

22

肖洪馨

焊工

持有效证件

满足

4 主要施工设备,环境、健康安全设施及用品

见施工组织设计中“资源供应计划”。

5 职业健康安全策划及保证措施

5.1 危险源辨识、风险评价及风险控制措施策划

    详见《危险源辨识、风险评价及风险控制措施清单》。

5.2 职业健康安全法律法规

    详见《法律法规及其他要求清单与合规性评价》。

5.3 职业健康安全目标及管理方案

    详见《职业健康安全管理方案》。

5.4 组织保证措施

5.4.1 现场成立安全防火组织机构,各负其责。

安全防火领导小组

群众义务消防小组

5.4.2 定期召开安全生产会议,进行岗前安全教育等。

5.5 技术保证措施

5.5.1 施工用电安全措施

A 配电室要求五防一通”,即防火、防水、防露、防雨、防水,通风良好,保持干燥,门向外开配锁;

B 要求使用三相五线制,做到三级保护;

C 现场一律使用标准电箱,工作零与保护零分开;

D 现场所有电源进出加设软、硬护套管;

E 电箱内的电器要求标明用途,保证一机一闸的使用;

F 熔丝与线路、用电设备的实际负荷应相匹配;

G 现场工地应配有必要的保护用品;

F 工地的线路架设应保证绝缘隔离良好;

G 要求应有用电安全标志牌;

H 电箱要能防雨、防砸,电箱操作位置应安排适当位置,以使操作方便,设门、设锁。

5.5.2 施工机械安全措施

A 现场机械安装位置须平整、坚实、稳固,并设置接零或接地;

B 搅拌机防护棚应齐全牢固、有效;

C 传动部位的防护装置应齐全有效,制动器灵敏可靠。电锯应使用单向开关;

D 电锯外露传动部位装设牢靠防护罩;

E 电锯应使用单向开关。

5.5.3三宝四口防护措施

A 进入施工现场的所有人员必须戴安全帽;

B 高空悬空作业人员必须佩戴安全带;

C 脚手架、井字架外侧张拉安全网;

D 楼梯口、通道口、预留洞口设置严密可靠防护;

E 楼板、屋面等临边防护与外架同步进行,并铺架板作为临边防护;

F “四口的防护措施要移动、拆除,必须经施工负责人批准,并采取其它防护措施后,方可移动和拆除;

G 三宝防护用品质量必须达到市安全站颁布要求;

H 基础土方开挖时,周围用钢管架和安全网围起,严禁闲杂人员和大型机械在坑边逗留,并定时对周围设施进行监测,保证施工安全;

5.5.4 脚手架工程

A 脚手架安装

a搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁、严重弯曲及裂变的杆件不准采用;

b严重锈蚀、变形、裂缝、螺栓螺纹已损坏的扣件不宜采用;

c所有扣件紧固力矩,应达到4-5kg.m

d同一立面的小横杆,应对等交错设置,同时立杆上下对直;

e斜杆接长,不宜采用对接扣件,应采用叠交方式,二只回转扣件接长,搭接距离按二只扣件间隔不少于0.4M

f脚手架的主要杆件,严禁钢木捆绑;

g脚手架搭设完后,由工地负责人组织验收,合格后使用;

B 脚手架拆除

a 拆除现场必须设警戒区域,张挂醒目的警戒标志,警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工,地面监护人员必须履行职责;

b 仔细检查吊运机械包括索具是否安全可靠,吊运机械不允许搭设在脚手架上,应另行设置;

c 如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除;夜间实施拆除作业,应具备良好的照明设备;

d 所有高处作业人员,应严格按高处作业规定执行和遵守安全纪律、拆除工艺要求;

e 建筑立体内所有窗户必须关闭锁好,不允许向外开启或向外伸挑物件;

f 拆除人员进入岗位以后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块,所有清理物应安全输送至地面,严禁高处抛掷。

g 按搭设的逆向程序进行拆除,后搭的先拆,先搭的后拆;

h 不允许分立面拆除或上、下二步同时拆除(踏步式),认真做到一步一清,一杆一清;

i 所有连墙杆、斜拉杆、登高措施必须随脚手架步层拆除同步进行下降,不准先行拆除;

j 所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面;

k 所有脚手板拆除,应自外向里竖立、搬运、防止自里向外翻起后,脚手板面垃圾物件直接从高处坠落伤人;

l 脚手架内必须使用电焊气割工艺时,应严格按照国家特殊工种的要求和消防规定执行,增派专职人员,配备料斗(桶),防止火星和切割物溅落。严禁无证动用焊割工具;

m 当日完工后,应仔细检查岗位周围情况,如发现留有隐患的部位,应及时进行修复方可撤离岗位;

n 输送至地面的所有杆件、扣件等物件,应按类堆放整理。

5.5.5 模板工程

A 进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢;

B 经医生检查认为不适宜高空作业的人员,不得进行高空作业;

C 工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系栓在身上,钉子必须放在工具袋内,以免掉落伤人;工作时要思想集中,防止钉子扎脚和空中滑落;

D 安装与拆除5m以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作;

E遇六级以上的大风时,应暂停室外的高空作业,雨后应先清扫施工现场,略干不滑时再进行工作;

F二人抬运模板时要互相配合,协同工作;传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛;严禁从高处掷下,高空拆模时,应有专人指挥,并在下面标出工作区,用绳子和红白旗加以围拦,暂停人员过往;

G不得在脚手架上堆放大批模板等材料;

H支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等应设在1.8m以上;

I支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落;

J模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好;

K拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模板时,要注意整块模板掉下,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人;

L装、拆模板时禁止使用2×4木料、钢模板作立人板;

M高空作业要搭设脚手架或操作台,上下要使用梯子,不许站立在墙上工作;不准站在大梁底模上行走;操作人员严禁穿硬底鞋及有跟鞋作业;

N装拆模时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识;

O拆模时,临时脚手架必须牢固,不得用拆下的模板作脚手板;脚手板搁置必须牢固平整,不得有空头板,以防踏空坠落;

P砼板上的预留孔,应预设钢筋网架,以免操作人员从孔中坠落;

Q封柱子模板时,不得从顶部往下套;

R禁止使用2×4木料做顶撑。

5.5.6 钢筋工程

A 进入现场必须遵守安全生产规章制度;

B 钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作;

C 搬运钢筋要注意附近有无障碍物、架空电线和其它临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故;

D 起吊钢筋骨架,下方禁止站人,必须待骨架降到距模板1米以下才准靠近,就位支撑好方可摘物;

E 起吊钢筋时,规格必须统一,不准长短参差不一,不准一点吊;

F 切割机使用前,须检查机械运转是否正常,有否漏电;电源线须进漏电开关,切割机后方不准堆放易燃物品;

G 钢筋头子应及时清理,成品堆放要整齐,工作台稳,钢筋工作棚照明灯必须加网罩;

H 高空作业时,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人;

I 在雷雨时必须停止露天操作,预防雷击钢筋伤人;

J 钢筋骨架不论其固定与否,不得在上行走,禁止从柱子上的钢箍上下。

5.5.7 混凝土工程

A 进入现场必须遵守安全生产规章制度;

B 离地面2米以上浇捣过梁雨篷、小平台等,不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险钩;

C 使用振动机前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。

5.5.8 地面

A 进入现场必须遵守安全生产有关规定;

B 操作时必须穿胶鞋,以免水泥浇脚;

C 晚上收光地面要有足够的照明。不得随便移动临时照明线,不要把衣物等挂在电线上;

D 在室内推运输小车时,特别是在过道中拐弯时要注意小车把挤手,人推小车时不准后退;

E 清理楼地面时,清理出的垃圾杂物等,不得由窗口随意向下抛掷。

5.5.9 钢结构

A 大锤、手锤的木把应质地坚实、安装牢固,打锤时禁止戴手套。二人打锤严禁相对站立;

B 多人抬材料和工件时要有专人指挥,精力集中,行动一致;互相照应,轻抬轻放,以免伤人,并应将道路清理好;

C 使用各种机械,要先进行各部检查,试运转正常,方可正式使用。操作人员必须了解机械的性能及安全操作规程;

D 电焊工作地点5米以内不得有易燃、易爆材料;

E 为防止触电必须遵守气焊安全操作规程;

F 气焊、电焊应遵守气焊安全操作规程;

G 使用气焊、电焊时边上无监护人不得进行操作。

5.5.10 屋面工程

A 屋面铺设卷材,四周应设置1.2米高的围栏,靠近屋面四周沿边应侧身操作;

B 五级以上大风时,应停止操作;

6 环境因素策划及保证措施

6.1 环境因素识别及重大环境因素确定

    详见《环境因素识别及控制措施清单》。

6.2 环境因素法律法规

    详见《法律法规及其他要求清单与合规性评价》。

6.3 环境保护目标、指标及管理方案

    详见附表《环境管理方案》。

6.4 组织保证措施

6.4.1 定期组织召开会议研究现场出现的各种有关环境因素的会议,解决施工过程中出现的各种临时事件。

6.4.2 成立组织管理机构,责任到人。

6.5 技术保证措施

6.5.1噪声控制

  ⑴、搅拌机、电锯等设置防护棚降低噪音。

⑵、现场装卸材料时不要高空抛掷或野蛮装卸,出现过大刺耳噪声。

  ⑶、各种机械设备要定期维护保养。

  ⑷、浇筑混凝土尽量安排在白天进行,采用噪音小的振捣棒。

6.5.2 污水排放控制

搅拌机旁设置沉淀池,保证水体排放清洁,且沉淀后的水可用于现场洒水及混凝土养护用水及砌体湿润等。

6.5.3 粉尘排放控制

  ⑴、搭设封闭水泥库,装卸水泥时采用喷雾装置减低粉尘排放。

  ⑵、散装颗粒物运输时进行苫盖。

  ⑶、不准从高处向下直接倒垃圾。

  ⑷、土方施工时,运输车辆应进行清洗,不准污染路面。

6.5.4 土地污染

  ⑴、现场设垃圾箱,有害垃圾和生活垃圾分类存放。

  ⑵、建筑垃圾送环保部门指定位置销纳。

  ⑶、对可利用垃圾尽量回收利用。

6.5.5 光污染控制

  ⑴、现场的强照明一律控制在施工现场界区之内。

  ⑵、超过晚上10:00禁止进行焊接作业。

6.5.6 大气污染控制

  ⑴、易燃易爆物品设库存放,并设专人管理。

  ⑵、现场禁止焚烧有毒有害物品。

7.信息交流与沟通

7.1 项目经理部建立例会制度,及时传递沟通项目管理中各种相关信息。

7.2 会议形式不限,例如开工前动员会、项目部综合调度会、项目部临时碰头会等。

7.3 各种外来文件及沟通联络单等。

8.应急计划:

见《华辰商贸综合楼事故应急救援预案》。

附录一

华辰商贸综合楼

危险源辨识、风险评价及

风险控制措施清单

吉化北建第三分公司

危险源辨识、风险评价及风险控制措施清单

注:现行控制措施中:A—制定目标管理方案;B—制定管理程序、标准或规章;C—制定专项技术方案;

D—制定作业文件(如,交底、作业指导书);E—培训与教育;F—加强现场检查监督;G—进行经济处罚。

H—保持现有措施;

一、前期准备阶段

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控制措施

定性

定量

1

方案编制

无安全措施方案

坠    落

AG

2

方案审批

方案未审批使用

坠落触电

BG

3

设备验收

设备未经验收使用

机械伤害

BG

4

安全交底

未进行安全技术交底

坠落触电

DG

5

安全检查

未按要求做安全检查

物体打击

AG

6

持证上岗

允许无证操作

机械伤害

AG

7

措施落实

违反安全措施方案

起重伤害

EF

8

劳动防护

未使用个人防护用品

高空坠落、物体打击

EFG

9

安全教育

未经三级防护教育

高处坠落

EFG

10

安全教育

变换工种未经教育

高处坠落

EFG

11

责任落实

无安全责任制

高处坠落

EG

12

合同管理

合同书无安全指标

高处坠落

BH

13

持证上岗

施工人员无证上岗

高处坠落

BEFG

14

依法用工

未对女工成年工保护

影响健康

EF

15

制定规程

无各项安全操作规程

高处坠落

EB

二、“三通一平”与现场准备

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

16

挖沟

放坡不规范

土方坍塌

DF

17

挖沟

沟边无防护标志

坠    落

DF

18

下管

操作不当

机械伤害

DF

19

下管

加工工具防护不到位

机械伤害

BF

20

架空线路

电线杆埋设不规范

物体打击

DF

21

架空线路

防护用品缺陷

坠    落

BF

22

通 架空线路

电线架设不规格

触    电

DF

23

配电箱安装

不规范

火    灾

DF

24

灯具安装

不规范

触    电

DF

25

漏电保护

不规范

触    电

DF

26

线路敷设

不规范

触    电

DEF

三、临时设施施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

27

搭    设

未按规程操作

物体打击

EFG

28

拆    除

随意抛物

物体打击

EF

29

电器设备

使用电器交底不清

触    电

EF

30

电器设备

明线铺设太低

触电火灾

DF

31

电器设备

线路过道无防护

触    电

DF

四、基础工程施工

序号

工序或活动

潜在危害因素

可能导致事故

评价方法

是否重

大因素

现行按制措施

定性

定量

32

降    水

电器设施使用不规范

触    电

DEF

33

降    水

违章作业误操作

触    电

EFG

34

土方挖运

挖掘机操作不当

机械伤害

F

35

土方工程

未按规定放坡

坍    塌

DFG

36

土方工程

雨季坡壁未支护

坍    塌

DF

37

土方工程

场边堆土过多

物体打击

DF

38

土方工程

周边未设防护标志

坠    落

DF

39

土方工程

挖土方反坡

坍    塌

DF

40

土方工程

沟槽边无防护设施

高处坠落等

DF

41

土方工程

无基坑支防监测

坍    塌

DFG

42

土方工程

随意向坑内扔物

物体打击

DF

43

土方工程

施工机具安装不当

物体打击

DF

44

土方挖运

挖掘机械支承不当

机械伤害

DF

45

物料运输

吊运违章操作

物体打击

DEFG

46

物料运输

在坑边过多存放物件

塌    方

DF

47

物料运输

抛掷物料

物体打击

DFG

48

人员上下

马道不规范

高处坠落

DF

49

排(降)水

排水不畅

塌    方

DF

50

回填土

砼强度不够

基础破损

DF

51

回填土

一次回填土太多

基础破损

DFG

52

回填土

车辆违章

机械伤害

FG

53

回填土

机械违章

机械伤害

FG

五、结构工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

54

材料堆放

材料码过高

倒塌伤人

BF

55

材料堆放

楼层物料乱放

物体打击

BF

56

材料堆放

劳保用品不符规范

伤    人

FG

57

材料堆放

乱堆乱放

跌    伤

BF

58

材料保管

材料库与其它房屋近

火    灾

BF

59

钢筋作业

钢筋调直违章

伤    人

FG

60

钢筋作业

煨弯机误操作

机械伤害

EF

61

钢筋作业

设备无防雨棚

触    电

DF

62

钢筋作业

作业场内电线拖地

触    电

DF

63

钢筋作业

设备无漏电保护

触    电

DFG

64

钢筋作业

钢筋吊运绑扎不牢

物体打击

DEF

65

钢筋作业

爬钢筋骨架上下

高处坠落

FG

66

钢筋作业

操作人员未培训

触    电

EFG

67

钢筋作业

设备无接地

触    电

DFG

68

钢筋作业

设备未设漏电保护器

机械伤害

DFG

69

钢筋作业

设备无安全防护罩

机械伤害

BFG

70

钢筋作业

冷拉装置不符合要求

机械伤害

DF

71

钢筋作业

冷拉夹具不符合要求

机械伤害

DF

72

钢筋作业

冷拉时两端头站人

机械伤害

DFG

73

钢筋作业

弯曲机作业时清扫加油

机械伤害

DFG

74

钢筋作业

钢筋超直径弯曲

机械伤害

EF

75

钢筋作业

未站在钢筋活动端反方向弯曲施工

机械伤害

DFG

76

钢筋作业

钢筋超直径强度切断

机械伤害

EF

77

钢筋作业

手与切刀距离过近

机械伤害

EF

78

钢筋作业

钢筋切断机周围站人

机械伤害

EF

79

钢筋作业

切刀歪斜继续施工

机械伤害

EF

80

钢筋作业

非正常转速时切断钢筋

机械伤害

BEF

81

钢筋作业

操作者违章作业

机械伤害

EFG

82

钢筋作业

钢筋冷拉未设明显限位标志

机械伤害

DFG

83

钢筋作业

钢筋加工时钢筋过长

伤    人

DF

84

钢筋作业

焊机周围有易燃物

火    灾

F

85

钢筋作业

电焊机无良好的接地

触    电

DF

86

钢筋作业

闪光对焊未设活动罩

灼    伤

DF

87

钢筋作业

焊工劳保用品不全

高处坠落

DF

88

钢筋作业

钢筋安装搬运前后有电线

触    电

F

89

钢筋作业

钢筋安装未站在脚手架上

坠落伤人

FG

90

钢筋作业

电线直接挂在钢筋上

触    电

DFG

91

钢筋作业

雷雨天钢筋操作

雷击、触电

DF

92

钢筋作业

高空作业未系安全带

高空坠落

DEF

93

钢筋作业

电渣压力焊违章操作

触电、灼伤

DE

94

钢筋作业

电渣压力焊离氧气乙炔太近

火    灾

DFG

95

钢筋作业

焊筋时附近有易燃物

火    灾

DF

96

钢筋作业

水电焊作业处未设消防水桶

火    灾

F

97

钢筋作业

电焊机用金属丝代替

触    电

DF

98

钢筋作业

乙炔、氧气瓶无安全回火防止器

火    灾

DFG

99

钢筋作业

水电焊无专人监护

火    灾

DF

100

钢筋作业

焊工无证上岗

火灾、触电

EFG

101

钢筋运输

钢筋捆绑不牢吊运

落物伤人

DF

102

钢筋运输

钢筋长短不一吊运

落物伤人

DF

103

钢筋运输

钢筋绑扎法不正确吊运

落物伤人

DEF

104

钢筋运输

钢筋载重过大吊运

倾    覆

DEF

105

钢筋运输

钢筋吊运起钩降落不稳

伤    人

EF

106

钢筋运输

钢筋粘连一起吊运

伤人车倾覆

EF

107

钢筋运输

吊车违章操作

物体打击

BEF

108

钢筋运输

钢筋吊运起重臂重物下有人

坠物伤人

DF

109

钢筋运输

吊车司机信号不清吊运

机械伤害

EF

110

钢筋运输

吊车司机无证上岗

机械伤害

EFG

111

钢筋运输

信号工无证上岗

机械伤害

EFG

112

钢筋运输

短钢筋箍筋随意放在高处脚手板上

坠物伤人

DEF

113

钢筋运输

人工搬运钢筋失控

伤    人

EF

114

吊运模板

钢木混吊

机械伤害

EF

115

吊运模板

吊运不正确

落物伤人

DEF

116

吊运模板

吊车违章操作

落物伤人

EFG

117

吊运模板

信号不清

落物伤人

EF

118

吊运模板

司机无证上岗

机械伤害

EFG

119

吊运模板

吊物、起重臂下有人

落物伤人

DF

120

吊运模板

信号工无证上岗

机械伤害

EFG

121

吊运模板

超负荷吊运

机械伤害

EFG

122

吊运模板

捆绑不牢

物体打击

DF

123

模板安装

固定不牢

倾覆伤人

DF

124

模板安装

支撑未固定在模板上

坠落伤人

DF

125

模板安装

高空作业未系安全带

高空坠落

BDFG

126

模板安装

六级以上风高空作业

落物伤人

DF

127

模板安装

工具未放工具袋内

落物伤人

EF

128

模板安装

乱抛模板

落物伤人

DF

129

模板安装

模板堆放超高

坠落坍塌

EF

130

模板安装

支撑、搭头不牢

落物伤人

DF

131

模板安装

站在墙上工作

高空坠落

EF

132

模板安装

手压刨无安全装置

机械伤害

BEF

133

模板安装

电锯送料过猛

机械伤害

EF

134

模板安装

锯短料时用手送料

机械伤害

DEFG

135

模板安装

机具无漏电保护器

触    电

DFG

136

模板安装

随手抛物周边无防护栏

落物伤人

EF

137

模板安装

模板固定不牢

落物伤人

DF

138

支模

违章操作

高空坠落

EF

139

支模

随意抛物

坠物伤人

F

140

拆模

违章作业

坠物伤人

EFG

141

拆模

随意乱堆乱放

坠物伤人

EF

142

木工作业

梁模钢筋行走

坠落

EF

143

木工作业

支边模无防护用品

高空坠落

DEF

144

木工作业

对木工机械不检查

机械伤害

FG

145

木工作业

周边乱放物

坠物伤人

F

146

木工作业

电锯无刀罩

机械伤害

BF

147

木工作业

手动工具无漏电保护器

触    电

DFG

148

木工作业

手动工具电源线拖地

触    电

EF

149

木工作业

电锯棚吸烟

火    灾

DFG

150

模板拆除

顶模大片撬下

物体打击

DF

151

模板拆除

违章操作

物体打击

DEFG

152

模板拆除

抛掷模板

落物伤人

DF

153

模板拆除

模板木方等乱堆乱放

落物伤人

DFG

154

模板拆除

木方钉子未拔掉

扎脚伤人

DF

155

模板拆除

已松扣的模板未拆

坠落伤人

DF

156

模板拆除

模板堆放超高

坠落、坍塌

DF

157

模板拆除

周边无防护栏

高空坠落

DF

158

模板拆除

六级风以上操作

坠落或落物伤人

DEF

159

模板拆除

一次将支撑全部拆除

落物伤人

DF

160

模板拆除

临时脚手架不牢

坠    落

CF

161

模板拆除

木工违章作业

坠物伤人

FG

162

模板拆除

拆模无砼强度报告

坍    塌

DF

163

模板拆除

拆除模板无人看护

物体打击

DFG

164

模板拆除

拆模时高空抛物

物体打击

F

165

砼搅拌

机械工无证上岗

机械伤害

BEF

166

砼搅拌

料斗下有人停留或通过

机械伤害

DF

167

砼搅拌

机械工违章操作

机械伤害

EF

168

砼搅拌

搅拌机无漏电保护器

触    电

DFG

169

砼运输

后台输送带无专人

机械伤害

BF

170

砼浇筑

上料时车道板不清扫

伤    人

DF

171

砼浇筑

振捣工未戴绝缘手套

触     电

EF

172

砼浇筑

车道板不清扫

车跳滑跌

F

173

砼浇筑

指挥信号不清楚

料斗伤人

EF

174

砼浇筑

振捣器无漏电保护器

触    电

DFG

175

砼浇筑

移动振捣器硬拉电线

触    电

DF

176

砼施工

后台上料违章

工具伤人

EF

177

砼施工

人力运输违章

人员伤害

EF

178

砼施工

临边作业无防护

高处坠落

ADEF

179

砼施工

砼无防护用品

触    电

DF

180

砼施工

搅拌机违章运行

机械伤害

DEF

181

砼施工

电器开关不符合要求

触    电

DEF

182

砼施工

运水泥无防护用品

矽肺病

DF

183

砼施工

起重臂下操作

坠物伤人

DF

184

砼施工

机动车运输不当

机械伤害

F

185

砼施工

高柱未设操作平台

高处坠落

DFG

186

砼拌制

搅拌机违章运行

机械伤害

BEF

187

砼拌制

后台上料违章操作

工具伤人

EF

188

砼拌制

电气开关不合要求

触  电

DF

189

砼运输

起重设备违章

机械伤害

BEF

190

砼运输

机动车运输违章

机械伤害

BEF

191

砼运输

人力运输违章

人员伤害

DEF

六、结构及装修脚手架、安全网施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

192

脚手架搭设

架子工不戴安全帽

物体打击

EF

193

脚手架搭设

架子工不系安全带

高空坠落

EF

194

脚手架搭设

材料堆放不稳

落物伤人

EF

195

脚手架搭设

工具未放在工具袋内

落物伤人

EF

196

脚手架搭设

抛掷物件

落物伤人

EF

197

脚手架搭设

材料不合格

坍   塌

CFG

198

脚手架搭设

脚手架底部基础不牢

坍   塌

CDF

199

脚手架搭设

随意加大脚手杆距离

倾   倒

CFG

200

脚手架搭设

脚手板有探头

高空坠落

DFG

201

脚手架搭设

脚手板不平稳牢固

高空坠落

CFG

202

脚手架搭设

不及时设联墙杆剪力撑

倾   倒

CDFG

203

脚手架搭设

安全网设置不及时

高空坠落

FG

204

脚手架搭设

脚手架不验收就使用

倾   倒

DF

205

脚手架搭设

无防电避雷装置

雷击触电

DF

206

脚手架搭设

钢脚手架随意搭设电线

触   电

DF

207

脚手架搭设

钢木捆绑

倾   倒

DF

208

脚手架搭设

使用不合格机件

坍   塌

DF

209

脚手架搭设

错误使用机件

坍   塌

DF

210

脚手架搭设

脚手架底部未夯实

坍   塌

CDF

211

脚手架搭设

底部未设垫木扫地杆

坍   塌

DF

212

脚手架搭设

架体与构筑物未拉接

坍   塌

CDF

213

脚手架搭设

未设剪支撑或不合格

坍   塌

CDF

214

脚手架搭设

立杆大横杆间距大

坍   塌

DF

215

脚手架搭设

高层操作人员无防护

高空坠落

DF

216

脚手架搭设

酒后作业

高空坠落

DEF

217

脚手架搭设

衣着不整

高空坠落

EF

218

脚手架搭设

无证操作

高空坠落

BEF

219

脚手架搭设

操作面未满铺

高空坠落等

DF

220

脚手架搭设

无上下斜道

高处坠落等

CDF

221

脚手架搭设

脚手架超荷载

伤   人

CDFG

222

脚手架搭设

斜道无防滑条

坍   塌

DF

223

脚手架搭设

操作面无立网挡脚板

坠物伤人

DF

224

脚手架搭设

操作人员违章

高处坠落等

EF

225

脚手架拆除

无措施方案

倒   坍

CDF

226

脚手架拆除

高处随意抛物

坠物伤人

EF

227

脚手架拆除

违章操作

坍   塌

DEFG

228

脚手架拆除

无人看护

坠物伤人

DF

229

脚手架拆除

脚手工具乱放

跌   伤

EF

230

脚手架搭设

脚手板不符合要求

高处坠落等

DF

231

脚手架搭设

疲劳作业

其他伤害

DF

232

脚手架搭设

安全网无合格证检验单

坍   塌

BF

233

脚手架搭设

旧网未设防护网

高空坠落等

DF

234

脚手架搭设

未按规定设置防护网

高空坠落等

CFG

235

脚手架搭设

密布网封闭不严不牢

高空坠落等

DF

236

脚手架搭设

操作面无立网防护

高空坠落等

CFG

237

脚手架搭设

平网未桉规定架设

高处坠落等

F

238

脚手架搭设

建筑物顶部架未高层面

高处坠落等

F

239

脚手架搭设

网设置不符合要求

高空坠落等

DF

240

脚手架搭设

平网未及时清理

高空坠落等

F

241

脚手架搭设

非架子工操作

高空坠落等

DF

242

脚手架搭设

安全网不阻燃

火   灾

BF

243

安全网拆除

违章操作

高空坠落

EF

244

安全网支挂

安全网质量不合格

落物伤人

BF

245

安全网支挂

网与网之间有间隙

落物伤人

DF

246

吊栏使用

吊栏无安全防护棚

落物伤人

DF

247

吊栏使用

锚点不牢固

坠落、落物伤人

CF

248

吊栏使用

无安全护栏

坠落、落物伤人

CF

249

吊栏使用

无保护器

坠落、落物伤人

BCF

250

吊栏使用

不验收就使用

坠落、落物伤人

BF

251

吊栏使用

乱抛物料

落物伤人

F

252

吊栏使用

荷载过重

坠落、落物伤人

DF

253

吊栏使用

违章使用吊栏

高空坠落

EF

254

吊栏使用

跳板不牢固

坠落、落物伤人

DF

255

吊栏使用

上下吊栏不走安全通道

坠落、落物伤人

EF

256

吊栏使用

升降吊栏配合不协调

坠落、落物伤人

DEF

257

吊栏使用

施工人员不系好安全带

高空坠落

DEF

258

吊栏使用

吊栏与墙体间隙过大

坠落、落物伤人

DF

七、结构及装修安全防护

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

259

安全防护

安全帽不合格

物体打击

ABF

260

安全防护

旧安全帽未试验

物体打击

BF

261

安全防护

不按规定戴安全帽

物体打击

BF

262

安全防护

安全带无合格证

高空坠落等

BF

263

安全防护

旧安全带未做试验

高空坠落等

BF

264

安全防护

未按规定戴安全带

高空坠落

F

265

安全防护

楼梯侧无护栏

坠物伤人

DFG

266

安全防护

框架周边未防护

坠物伤人

DFG

267

安全防护

屋面周边无防护

高空坠落等

DFG

268

安全防护

通道口无防护

物体打击

DFG

269

安全防护

防护棚不牢固

坍   塌

F

270

安全防护

上料平台无荷载标识

坍   塌

F

271

安全防护

平台无护栏或立网

物体打击

DFG

272

安全防护

未设置安全通道

物体打击

DFG

273

安全防护

同一垂直面操作

物体打击

DF

274

安全防护

随意拆改防护设施

高空坠落

DFG

275

安全防护

未设警示标志

物体打击

F

276

安全防护

吊运散装物未用器具

物体打击

F

277

安全防护

物料上料平台无防护

高处坠落

DFG

八、焊接工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

278

气焊作业

焊工无证上岗

火灾、触电

BF

279

气焊作业

未办理动火证

火  灾

BF

280

气焊作业

不了解情况就施工

火  灾

BF

281

气焊作业

焊接不明物件

爆炸、火灾

DF

282

气焊作业

未采取灭火措施

火  灾

CF

283

气焊作业

氧、乙炔瓶距离小于10米

爆  炸

BF

284

气焊作业

氧气瓶漏气

爆  炸

F

285

气焊作业

乙炔瓶漏气

爆  炸

F

286

气焊作业

乙炔瓶放倒使用

爆  炸

F

287

气焊作业

工件翻倒

物体打击

DF

288

气焊作业

焊接时无灭火器材

火  灾

BDF

289

气焊作业

焊接时粉尘

尘  肺

D

290

气焊作业

焊接时无人看护

火  灾

BDF

291

气焊作业

孤光辐射

眼  病

D

292

气焊作业

水电焊放置不合格

火灾等

BF

293

气焊作业

电焊机线过道无防护

触  电

DF

294

气焊作业

二次线压接不严

触  电

DF

295

气焊作业

操作者违章

火灾等

EF

296

电焊作业

焊工无证上岗

火灾、触电

BEF

297

电焊作业

电焊作业无防护

职业病

BF

298

电焊作业

通风不良

职业病

DF

299

电焊作业

电焊机无可靠接地

触  电

DF

300

电焊作业

焊渣引燃起火

火  灾

DF

301

电焊作业

电焊机无防护触电设施

触  电

DF

302

电焊作业

电焊机皮未接零

触  电

BF

303

电焊作业

电焊机未用漏保器

触  电

DF

304

电焊作业

设备与电源间距大于5米

触  电

DF

305

电焊作业

电焊机未设防雨棚

触  电

DF

306

电焊作业

焊钳和把线破皮

触  电

BF

307

电焊作业

电孤光强刺激

职业病

BF

308

电焊作业

设备缺陷

触  电

BF

309

电焊作业

焊渣飞溅

灼伤火灾

DF

310

电焊作业

焊件不稳

物体打击

DF

311

电渣压力焊

电闸箱和电缆不合格

触  电

DF

312

电渣压力焊

立焊时无操作平台

高处坠落等

DF

313

电渣压力焊

临边作业无防护

高处坠落等

DFG

314

电碴压力焊

开关箱或电缆不合要求

触  电

BF

315

电碴压力焊

操作违章

烫  伤

BF

316

电渣压力焊

架子不牢固

坠  落

F

317

电渣压力焊

夹具固定不牢

高空坠落

DF

318

电渣压力焊

未配劳保用品

烫伤灼伤眼睛

BF

319

电渣压力焊

未标识或设人看护

烫  伤

BDF

320

电渣压力焊

施工人员未系安全带

坠落伤人

BDF

321

焊接作业

徒工作业无人监护

触  电

BF

322

焊接作业

大风天作业无措施

火  灾

BF

323

焊接作业

非焊工操作

触  电

BEF

324

焊接作业

操作者违章

火  灾

BEF

九、砌筑工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

325

墙体砌筑

未正确佩戴安全帽

物体打击

BF

326

墙体砌筑

交叉作业未设防护棚

落物伤人

DF

327

墙体砌筑

孔洞未设栏杆或盖板

坠落伤人落物伤人

DF

328

墙体砌筑

机械违章操作

机械伤害

EF

329

墙体砌筑

砍砖时面对人员

物体打击

F

330

墙体砌筑

机具设备未按时检查

机械伤害

F

331

墙体砌筑

上料时信号不清

机械伤害落物伤人

F

332

墙体砌筑

装卸料时用力过猛

伤人

F

333

墙体砌筑

脚手架不牢固

坠落

DF

334

墙体砌筑

脚手架物料堆放超载

坍塌、落物伤人

DF

335

墙体砌筑

楼内向外抛物

落物伤人

F

336

墙体砌筑

面向墙外打砖

物体打击

F

337

墙体砌筑

不使用专用砖托

物体打击

F

338

墙体砌筑

在刚砌完墙上行走

高处坠落

F

339

墙体砌筑

在墙顶上清扫墙面

高处坠落

F

340

墙体砌筑

在吊臂下作业

物体打击

F

十、装修工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

341

楼内清理

随意抛物

物体打击

F

342

室内抹灰

脚手架上料超载

脚手架坍塌

DF

343

室外抹灰

随意抛物

物体打击

F

344

室外抹灰

脚手架不规范

高空坠落

DF

345

室外抹灰

吊栏未按标准验收

高空坠落

ABF

346

室外抹灰

不按规定使用保护

高空坠落

F

347

室外抹灰

脚手架搭设不合格

高空坠落

CDF

348

室外抹灰

脚手架防护不合格

高空坠落

CDF

349

室外抹灰

违章使用吊栏

高空坠落

FG

350

室外抹灰

吊环预埋未挂主筋

高处坠落

DF

351

室外抹灰

吊栏护栏低

物体打击

F

352

室外抹灰

垂直于一直线操作

物体打击

F

353

室外抹灰

高空抛物

物体打击

F

354

室外抹灰

物料放置不合格

物体打击

F

355

室外抹灰

清理随意抛物

物体打击

F

356

室外抹灰

马橙架不规范

坠落伤人

DF

357

室外抹灰

跳板探头

高处坠落等

DF

358

室外抹灰

一组吊栏升降不够

高处坠落

DF

359

室外抹灰

吊栏超载

高处坠落等

DFG

360

室外抹灰

随意拆除防护设施

高处坠落

DF

361

室外抹灰

活动架子无护栏

高处坠落等

DF

362

零星抹灰

楼梯下部未拉结

高处坠落等

DF

363

零星抹灰

活动架子带人移动

高处坠落

DF

364

涂料涂刷

使用有害涂料防护不当

中毒

DF

365

室内粉饰

使用油漆或稀料违章

火灾

BF

366

室内粉饰

脚手架不规范

高空坠落

DF

367

室内粉饰

不按规定使用保护

职业病

DF

368

室内外粉饰

物料放置不合要求

物体打击

DF

369

配    料

配料室通风不良

火灾

DF

370

配    料

违章配料

火灾

EF

371

室内抹灰

脚手架搭设不牢固

坠落

DF

372

室内抹灰

脚手架上材料超载

坍塌

DF

373

室内抹灰

灰斗、灰桶没放稳

落物伤人

F

374

室内抹灰

脚手板支搁在门窗上

倒塌

F

375

室内抹灰

有探头跳板

坠落

F

376

室内抹灰

窗口向下随意抛掷东西

落物伤人

EF

377

室内抹灰

上料时信号不清

机械伤害

DF

378

室内抹灰

搅拌机上料推车不稳

跌倒

DF

379

室内抹灰

后台上水泥无防护

职业病

DF

380

室外抹灰

操作人员未系安全带

高空坠落

BF

381

室外抹灰

脚手架不牢固

坍塌

DF

382

室外抹灰

材料放置不稳

落物伤人

F

383

室外抹灰

上料时信号不清

机械伤害

F

384

室外抹灰

六级以上风天作业

高空坠落

ABFG

385

室外抹灰

机械工无证上岗

机械伤害

BFG

386

室外抹灰

脚手架上荷载过重

坍塌

DF

387

室外抹灰

未设隔离安全棚

落物伤人

DF

388

室外抹灰

吊栏搭设不合格

高空坠落

BF

389

室外抹灰

酒后作业

高空坠落

BF

390

室外抹灰

跳板铺设不稳

高空坠落

DF

391

室外抹灰

吊栏安全器失灵

高空坠落

F

392

室外抹灰

吊栏固定不稳

高空坠落

DF

十一、防水工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

393

屋面防水

施工人员劳保用品不当

烫伤

BF

394

屋面防水

未正确系牢安全带

高空坠落

BF

395

屋面防水

无灭火器及消防水桶

火灾

BF

396

屋面防水

周边无防护栏

高空坠落

DFG

397

屋面防水

六级以上风天作业

高空坠落

BFG

398

屋面防水

随意乱抛杂物

落物伤人

EF

399

屋面防水

通风不好

职业病

DF

400

屋面防水

操作人员吸烟

火灾

EF

401

屋面防水

临边作业无防护

高空坠落

DFG

402

屋面防水

热粘贴违章操作

烫伤

EF

403

屋面防水

煤气罐喷灯乱放

火灾

F

404

屋面防水

煤气罐距明火近

爆炸

BFG

405

屋面防水

易燃品与可燃物混放

火灾

BFG

406

屋面防水

易燃仓库与火源近

火灾

BFG

407

屋面防水

易燃物存放通风不良

火灾

DF

408

屋面防水

危险品不按要求使用

烧伤

BF

409

屋面防水

库房不符防火要求

火灾

BFG

十二、现场起重吊装机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

410

吊装作业

无信号装置

机械伤害

BF

411

吊装作业

指挥无证上岗

机械伤害

BFG

412

吊装作业

指挥信号不清

机械伤害

DFG

413

吊装作业

六级大风及雨天施工

机械伤害

BFG

414

吊装作业

设备老化

机械伤害

BF

415

吊装作业

起重臂及重物下有人

物体打击

FH

416

吊装作业

起重超载

倾覆

BFG

417

吊装作业

起吊不明物

倾覆

BFG

418

吊装作业

起吊重物绑扎不牢

落物伤人

DFG

419

吊装作业

重物长时间悬挂在空中

落物伤人

BF

420

吊装作业

钢丝线不符合要求

落物伤人

DF

421

吊装作业

吊钩、吊环不符合要求

落物伤人

DFG

422

塔式起重机

安拆塔吊不系安全带

高空坠落

DF

423

塔式起重机

塔身升降无专人指挥

机械伤害

DFG

424

塔式起重机

塔身升降照明不足

高空坠落、伤人

DF

425

塔式起重机

四级以上风塔身升降

高空坠落、伤人

DFG

426

塔式起重机

塔身垂直度超过4∕1000

倾覆

BF

427

塔式起重机

附着架埋件不牢

倾覆

DFG

428

塔式起重机

附着架锚点不满足要求

倾覆

DFG

429

塔式起重机

附着架未按方案施工

倾覆

DFG

430

卷扬机

基座不平、不牢固

机械伤害

DFG

431

卷扬机

地锚不牢固

机械伤害

DFG

432

卷扬机

传动部份无防护罩

机械伤害

DFG

433

卷扬机

钢丝绳与卷筒连接不牢

机械伤害

FH

434

卷扬机

钢丝绳与吊笼连接不牢

机械伤害

FH

435

卷扬机

卷筒上钢丝绳重叠斜绕

机械伤害

FH

436

卷扬机

转动中手拉脚踩钢丝绳

机械伤害

FH

437

卷扬机

跨越作业中卷扬钢丝绳

机械伤害

FH

438

卷扬机

休息时物件或吊笼悬空

机械伤害

FH

十三、现场水平和垂直运输机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

439

车辆运输

超速行驶

交通事故

BF

440

运输作业

人货混装

交通事故

BFG

441

运输作业

攀登或坐卧在货物上

交通事故

BFG

442

运输作业

自卸汽车内载人

交通事故

FH

443

机械作业

翻斗车料斗内载人

交通事故

FH

十四、其它机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

444

水泵作业

放入水中未切断电源

触电

BF

445

水泵作业

提出水面未切断电源

触电

BF

446

水泵作业

拉扯电缆或出水管

触电

BF

447

水泵作业

未装保护接零或漏电保护

触电

DFG

448

水泵作业

电缆漏电

触电

BDF

449

砼搅拌机

无保护接零或接地电阻不符

机械伤害

DFG

450

砼搅拌机

齿轮、皮带轮无防护罩

机械伤害

BFG

451

砼搅拌机

进料时把头或手伸入料斗与机架之间

机械伤害

BF

452

砼搅拌机

运转中用手或工具抻入搅拌筒内扒料

机械伤害

BF

453

砼搅拌机

在料下停留或通过

机械伤害

BF

454

砼搅拌机

入筒内无专人在外监护

机械伤害

BDF

455

砼搅拌站

作业中贮料区内有人

机械伤害

BF

456

砼搅拌站

作业中提升斗下有人

机械伤害

BF

457

砼搅拌站

超载作业

机械伤害

BDF

458

振捣器

接地或接零不可靠

触电

BF

459

振捣器

未穿绝缘鞋或绝缘手套

触电

BF

460

振捣器

电缆线上堆压物品

触电

BF

461

振捣器

用电缆线拖拉振捣器

触电

BF

462

振捣器

用电缆线吊挂振捣器

触电

BF

463

振捣器

检修时未断开电源

触电

DFG

464

振捣器

软管出现断裂

伤人

BF

465

振捣器

用软管拖拉电动机

损坏

BF

466

电渣压力焊

控制箱外壳无牢靠接地

触电

BF

467

汽车运输

货物运输超高超宽超长

交通事故

CDF

468

汽车运输

超高超宽超长无许可证

车辆伤害

CDF

469

汽车运输

超高超宽超长无措施

车辆伤害

CDFG

470

汽车运输

货物运输捆扎不牢

高处坠落

FH

471

汽车运输

违章不分道

车辆伤害

EF

472

汽车运输

违章闯红灯

交通事故

EF

473

汽车运输

超速行驶

车辆伤害

EF

474

汽车运输

酒后驾车

车辆伤害

EFG

475

汽车运输

刹车失灵

车辆伤害

BF

476

汽车运输

灯光不全

车辆伤害

BF

477

汽车运输

雨天行车

车辆伤害

BF

478

汽车运输

驾驶室超员

车辆伤害

BFG

479

汽车吊运行

吊装前没接受交底

起重伤害、倾覆

BFG

480

汽车吊运行

吊重不清限制器失灵

起重伤害、倾覆

BF

481

汽车吊运行

司机酒后作业

机械事故

EFG

482

汽车吊运行

吊件下有人

起重伤害

DF

483

汽车吊运行

吊件上有人

高处坠落

DF

484

汽车吊运行

起重回转半径内有人

机械伤害

F

485

汽车吊运行

不按指挥信号吊装

机械伤害

EF

486

汽车吊运行

吊装不按要求支垫

倾  覆

CDF

487

汽车吊运行

钢丝绳超标使用

起重伤害

CDF

488

起重机检修

酒后驾车

车辆伤害

EFG

489

自卸车运输

不按规定路线行驶

车辆伤害

F

490

自卸车运输

现场不平升起

车辆伤害

DF

491

自卸车运输

卸料时不看障碍

车辆伤害

F

492

自卸车运输

卸料斗边走边落

倾  覆

F

493

自卸车运输

卸料安全距离不足

倾  覆

F

494

自卸车运输

检修斗时不支牢车箱

机械伤害

F

495

自卸车运输

轮胎超限使用

车辆伤害

F

496

自卸车运输

车辆漏油,过热

火   灾

F

497

挖掘机作业

作业现场有闲杂人员

机械伤害

F

498

挖掘机作业

铲斗从汽车驾驶室上过

机械伤害

F

499

挖掘机作业

回转半径有障碍物

机械伤害

F

500

挖掘机作业

臂杆与履带不平行

倾   覆

F

501

挖掘机作业

上下坡坡度超过20度

倾   覆

F

502

挖掘机作业

土方坍塌

高处坠落

F

503

挖掘机作业

作业现场勘察不清

火灾爆炸触电

F

504

挖掘机作业

酒后驾车

机械伤害

EF

十五、电气安装

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

505

合梯使用

不规范

坠落

BF

506

电气焊使用

不规范

火灾

BF

507

弯管器使用

不规范

机械伤害

BF

508

焊锡穿线

不规范

灼伤

BF

509

漏电保护

不规范

触电

DFG

510

高空作业

防护用品缺陷

坠落

BF

511

三相五线制

不规范

触电

BDF

512

设备接地

电气设备不规范

触电

BDF

513

送配电看护

不规范

触电

BDF

514

旋转电器

不规范

物体打击

BF

515

电器具安装

不规范

触电

BF

516

外电防护

小于安全距离无防护

触电

BDF

517

外电防护

防护措施不符合要求

触电

BDF

518

外电防护

无保护接地

火灾

DF

519

外电防护

保护零与工作零混用

触电

BDF

十六、临时用电

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

520

施工用电

未执行TN—S系统

触电

CDFG

521

施工用电

带电作业无防护

触电

CDFG

522

施工用电

无临时用电方案

触电

CFG

523

电气线路

人与高压带电部份距离过近

触电

BDF

524

电气线路

同一电网接地接零混乱

火灾、触电

BDFG

525

电气线路

接地线截面过小

火灾

DFG

526

电气线路

低压电路用裸导线

火灾、触电

BDF

527

配电箱

未使用铁箱

火灾、触电

DF

528

配电箱

铁箱皮未接地

雷击

DF

529

配电箱

安装不当操作不便

触电

DF

530

配电箱

箱门引线

触电

BF

531

配电箱

闸具无回路标志

触电

BF

532

配电箱

箱无门无锁无防雨

触电

BFG

533

配电箱

漏电装置不匹配

触电

BFG

534

配电箱

违反三级配电两级保护

触电

BFG

535

现场照明

照明无漏电保护

触电

DFG

536

现场照明

灯具从属外壳未接零

触电

F

537

现场照明

手持工具用220V电

触电

F

538

现场照明

线路混乱露金属丝

触电

F

539

施工照明

照明电线高度过低

触电

F

540

施工照明

行灯电压大于36V

触电

F

541

施工照明

高温灯具离易燃物过近

火灾

F

542

施工照明

室外照明无防雨罩

触电

F

543

施工照明

现场设备无漏电保护器

触电

DFG

544

配电线路

电线老化破皮

触电、火灾

BF

545

配电线路

线路过道无防护

触电

F

546

配电线路

架设太低

触电

F

547

配电线路

裸露地面砸压

触电

F

548

配电线路

架设线直接捆扎

短路

F

549

配电线路

架设在树上或脚手架上

触电

DF

550

变配电

变电所窄小

触电、火灾

F

551

变配电

以其它从属丝代替熔丝

触电

BF

552

变配电

变电所住宿

触电

BF

553

变配电

盘前后杂物多

火灾

F

554

变配电

盘前未作隔离带

触电

F

555

变配电

变电所无灭火器

火灾损失加大

BF

556

变配电

变电所无高压安全用具

触电

F

557

用电档案

无接地电阻测试

雷击

DF

558

用电档案

无巡视记录

其它伤害

F

559

用电档案

非电工操作

触电

BF

560

用电档案

无保护用具产品检测

触电

BF

十七、塔式起重机械运输、安装与拆除

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

561

安装与拆除

不制定安拆技术方案

伤害、倾覆

BCFG

562

安装与拆除

施工前不进行安全交底

物体打击、伤害

BDFG

563

安装与拆除

安拆人员不按方案安拆

倾覆、起重伤害

BFG

564

安装与拆除

吊装现场不设警戒区

物体打击

DFG

565

安装与拆除

吊装现场无专人监护

物体打击

DFG

566

安装与拆除

安拆人员不戴安全帽

物体打击

F

567

安装与拆除

高空作业不扎安全带

高空坠落

F

568

安装与拆除

高空作业人员穿硬底鞋

高空坠落

F

569

安装与拆除

安拆人员酒后作业

高空坠落

F

570

安装与拆除

吊装时没指定专人指挥

起重伤害

DF

571

安装与拆除

吊装前不检查吊装工具

伤害、物体打击

EF

572

安装与拆除

超标使用钢丝绳

机械伤害

DFG

573

安装与拆除

大于四级风作业

起重伤害、倾覆

BFG

574

安装与拆除

恶劣气候下安拆作业

起重伤害、倾覆

BFG

575

安装与拆除

臂杆拉板绑扎不牢

起重伤害

F

576

安装与拆除

臂杆吊装吊点失衡

起重伤害

DFG

577

安装与拆除

安拆工具没有安全绳

物体打击

F

578

安装与拆除

螺丝销轴不用容器盛装

物体打击

F

579

安装与拆除

高空抛物

物体打击

F

580

安装与拆除

螺栓连接不牢,遗漏螺栓

机械伤害

DF

581

安装与拆除

销轴开口销不开口

机械伤害

F

582

安装与拆除

开口销用钢丝绳替代

机械伤害

F

583

安装与拆除

爬梯变形缺横橙

高空坠落

F

584

安装与拆除

爬梯防护圈缺损

高空坠落

F

585

安装与拆除

高塔内爬梯缺缓台

高空坠落

F

586

安装与拆除

起重机平台护栏缺损

高空坠落

F

587

安装与拆除

配重不足

机械事故、倾覆

DF

588

安装与拆除

压重缺少

机械事故、倾覆

DF

589

安装与拆除

安拆起重机高压线过近

触电

DF

590

安装与拆除

吊装起重机超载吊装

事故、机械伤害

DF

591

安装与拆除

安装后不测塔机垂直度

整机失稳、倾覆

BF

592

安装与拆除

预埋点不按要求施工

附着脱落、倾覆

DF

593

安装与拆除

预埋件材质不合格

附着脱落、倾覆

DF

594

安装与拆除

附着杆、耳板变形开焊

附着脱落、倾覆

DF

595

安装与拆除

附着点砼养生期不到

附着脱落、倾覆

DF

596

安装与拆除

附着销轴孔间隙过大

塔身稳定性差

F

597

安装与拆除

附着销轴开口锁不正确

销轴脱落倾覆

F

598

安装与拆除

附着框与塔身连接不牢

倾覆

DF

599

安装与拆除

附着安装后不测垂直度

倾覆

BF

600

安装与拆除

4级风以上顶升

起重伤害

BFG

601

安装与拆除

顶升时起重臂转动、脱落

起重伤害

BFG

602

安装与拆除

顶升时开动小车、脱落

起重伤害

BFG

603

安装与拆除

顶升时起落钩、脱落

起重伤害

BFG

604

装卸与搬运

搬运不按方案进行

车辆、起重伤害

BFG

605

装卸与搬运

超长超宽超高无许可证

交通事故、伤害

BFG

606

装卸与搬运

超长超宽超高无许可证

交通事故、伤害

BFG

607

装卸与搬运

装卸车无人指挥

起重伤害

DFG

608

装卸与搬运

机件捆绑不牢

事故、物体打击

BF

609

装卸与搬运

整机搬运无对讲机

交通事故碰撞

F

610

装卸与搬运

牵引钩脱落断裂

事故、车辆伤害

DF

十八、起重机械检修

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

611

检修作业

工具使用无坠落措施

物体打击

BF

612

检修作业

高空作业不扎安全带

起重伤害

BFG

613

检修作业

制动器制动力矩不足

起重伤害

BFG

614

检修作业

检修现场不戴安全帽

物体打击

F

615

检修作业

高空作业穿硬底鞋

高处坠落

F

616

检修作业

拆装工作放置不牢靠

高处坠落

F

617

检修作业

在高空检修不设警戒区

物体打击

DFG

618

检修作业

吊运时无起重人员指挥

起重伤害

DFG

619

检修作业

机件绑扎不牢

起重伤害

DFG

620

检修作业

吊运时违章操作

起重伤害

DEFG

621

检修作业

吊运工具不符合要求

起重伤害

F

622

检修作业

不按要求使用工具

起重伤害

F

623

检修作业

手用电动工具无漏电保护器

触电

DFG

624

检修作业

手用工具用力过猛或有油污

物体打击

DF

625

检修作业

手锤大锤甩转方向有人

物体打击

DF

626

检修作业

机件不垫实、撑牢

挤    压

DF

627

检修作业

设备清洗无防火措施

火    灾

DF

628

检修作业

设备运转时修理

机械伤害

DF

629

检修作业

在倒链下检修链子不打结

起重伤害

DF

630

检修作业

绝缘检测工具不校验

触   电

DF

631

检修作业

线路安装架设不规范

触   电

EF

632

检修作业

带负荷接电

触   电

CDF

633

检修作业

带电检修

触   电

CDF

634

检修作业

检修时电闸不挂牌上锁

触   电

CDF

635

检修作业

电气修理无人监护

触   电

CDF

636

检修作业

电气设备不接零

触   电

CDF

637

检修作业

设备保险丝与负荷不适应

触电、火灾

CDF

638

检修作业

私拉乱接电线

触电、火灾

BF

639

检修作业

刀闸开关无盖

触电、火灾

BF

640

检修作业

电线老化

触电、火灾

BF

641

检修作业

电线拖地外皮破损

触电、火灾

BF

642

检修作业

电气设备无漏电保护器

高处坠落

DFG

十九、起重机械操作

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

643

规程操作

误操作,塔上部脱落

起重伤害

BEF

644

机械验收

新进厂起重机不验收

机械伤害

BF

645

机械验收

大修设备不验收

机械伤害

BF

646

机械验收

出厂起重机不验收

机械伤害

BF

647

规程操作

高空作业人员带病作业

机械伤害

DFG

648

规程操作

起重机不按时大中修

机械伤害

F

649

规程操作

重要机件采购不合格

机械伤害

F

650

规程操作

领导违章指挥

机械伤害

BFG

651

操作作业

主要受力构件失稳

机械伤害

BF

652

规程操作

主要受力构件腐蚀严重

机械伤害

BF

653

规程操作

主要受力构件产生裂纹

机械伤害

BF

654

规程操作

受力构件产生塑性变形

机械伤害

BF

655

规程操作

吊钩危险断面磨损达10%

吊钩断裂物体打击

BF

656

规程操作

吊钩开口度超10%

吊钩断裂物体打击

BF

657

规程操作

吊钩扭转变形了10%

吊钩断裂物体打击

BF

658

规程操作

吊钩危险断面塑性变形

吊钩断裂物体打击

BF

659

规程操作

吊钩压力轴承磨损严重

卡簧脱落物体打击

F

660

规程操作

吊钩无保险装置

钢丝跳钩物体打击

BF

661

规程操作

使用无合格证的钢丝绳

物体打击

BF

662

规程操作

不正确的选用钢丝绳

起重伤害

BF

663

规程操作

钢丝绳缠绕圈数少于2圈

起重伤害物体打击

BF

664

规程操作

绳卡连接绳卡数不足

绳抽头、物体打击

BF

665

规程操作

绳卡连接松紧度过大

绳抽头、物体打击

F

666

规程操作

钢丝绳断丝超10%

断绳,物体打击

BF

667

规程操作

钢丝磨损超40%钢丝绳

断绳,物体打击

BF

668

规程操作

钢丝绳断股

断绳,物体打击

BF

669

规程操作

钢丝绳严重锈蚀

断绳、机械伤害

BF

670

规程操作

滑轮槽径小于钢丝绳径

磨损、机械伤害

F

671

规程操作

滑轮没有防跳槽装置

起重伤害

F

672

规程操作

滑轮壁磨损在于原厚20%

起重伤害

F

673

规程操作

轮槽直径减少绳径50%

起重伤害

BF

674

规程操作

制动器制动力矩不足

起重伤害

BF

675

规程操作

制动带无补偿能力

制动失灵起重伤害

BF

676

规程操作

制动器零件有裂纹

制动失灵起重伤害

BF

677

规程操作

制动带磨损厚度超50%

制动失灵起重伤害

BF

678

规程操作

制动带露铆钉

制动失灵起重伤害

BF

679

规程操作

制动弹簧出现塑性变形

制动失灵起重伤害

F

680

规程操作

制动轴、孔直径磨损超5%

制动失灵起重伤害

F

681

规程操作

制动器无防雨措施

制动失灵起重伤害

F

682

规程操作

制动器表面有油污

制动失灵起重伤害

F

683

规程操作

起重机无超载限制器

起重伤害

BF

684

规程操作

起重机超载限制器失灵

起重伤害

BF

685

规程操作

起重机无力矩限制器

起重伤害

BF

686

规程操作

起重机力矩限制器失灵

起重伤害

BF

687

规程操作

无上升限制器,断绳

物体打击

BF

688

规程操作

上升限制器失灵,断绳

物体打击

BF

689

规程操作

电器装置无防雨措施

触电

F

690

规程操作

非司机操作

机械伤害

F

691

规程操作

司机不按要求检查

机械伤害

F

692

规程操作

开车前接近人不鸣铃

机械伤害

F

693

规程操作

操作不按指挥信号操作

起重伤害

BF

694

规程操作

大于6级风操作

起重伤害

BF

695

规程操作

恶劣气候操作

起重伤害

BF

696

规程操作

司机酒后作业

机械伤害

BEF

697

规程操作

不停机保养维修

机械伤害

BF

698

规程操作

超载或重物不清吊装

倾覆

BF

699

规程操作

吊物下方有人

物体打击

F

700

规程操作

吊物上站人

高处坠落

F

701

规程操作

吊埋地下物

倾覆

BF

702

规程操作

斜拉、斜牵、吊物

倾覆

F

703

规程操作

松散物捆扎不牢

高处坠落

F

704

规程操作

吊零散物件无容器

高处坠落

F

705

规程操作

吊物时挂其他散件

高处坠落

F

706

规程操作

吊砌块超高

物体打击

F

707

规程操作

吊索具不符合要求

物体打击

BF

708

规程操作

夜间照明不足

起重伤害

F

709

规程操作

非指挥人员指挥

起重伤害

BEF

710

规程操作

司机不专心,操作失误

起重伤害

BF

711

规程操作

吊物变幅

高处坠落

F

712

规程操作

出车前不交底

机械事故

DBF

713

规程操作

工作后不切断主电源

机械事故

F

714

规程操作

工作后电控不规零

机械事故

F

二十、其它施工机具与使用

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

715

施工机具

使用前未经验收

机械伤害

F

716

施工机具

机械设备未做保护接零

触电

F

717

施工机具

机械设备无漏电保护

触电

DFG

718

施工机具

设备无人操作未断电源

触电

F

719

施工机具

设备未按时保养

机械伤害

F

720

施工机具

检修时未切断电源

触电

BFG

721

施工机具

设备与开关箱超3M

机械伤害

F

722

施工机具

平刨无护手装置

机械伤害

F

723

施工机具

传动部位无防护罩

机械伤害

F

724

施工机具

园锯无刀罩

机械伤害

F

725

施工机具

钢筋机械无防护设施

机械伤害

F

726

施工机具

搅拌机斗无保险勾

机械伤害

F

727

搅拌机

钢丝绳磨损锈损

机械伤害

F

728

潜水泵

潜水泵保护装置不全

触电

F

729

潜水泵

用电源线拉潜水泵

触电

F

730

电动工具

手持电动工具无防护品

触电

F

731

电动工具

乙炔瓶氧气瓶混放

爆炸

F

732

电动工具

乙炔瓶氧气瓶高温日晒

爆炸

F

733

翻斗车

制动装置不灵敏

机械伤人

BFG

734

翻斗车

无证驾车

机械伤人

BFG

735

机加工

车订加工杆件过长

物体打击

F

736

机加工

钻床操作违章

人身伤害

EF

737

双轮车运输

运输御料脱把

物体打击

F

738

消  防

防火工具不足

加大火灾损失

F

739

消  防

灭火器具失效

加大火灾损失

F

二十一、雨季施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

740

人员通过

马道不合格

高空坠落

DF

741

高大设备

无良好接地

雷击

DF

742

钢脚手架

无良好接地

雷击

DF

743

作    业

夏季高温下作业

中暑

F

744

办公

办公室漏雨

影响健康

F

745

作    业

无雨衣雨靴

影响健康

F

746

上 下 班

无雨衣等

影响健康

F

747

作    业

上下脚手架滑跌

跌伤、高空坠落

F

748

作    业

支模

高空坠落

DF

749

暑期施工

高温作业

中暑

F

750

暑期施工

无防署措施

其他伤害

F

751

暑期施工

对高温作业人员未体检

其他伤害

CDF

752

雨季施工

施工用电不符合规定

触电

F

753

雨季施工

高大机械无保护接地

雷击

CDF

754

雨季施工

暂设被水泡

坍塌

F

755

雨季施工

地面磨擦力不好

泥泞机械事故

F

756

雨季施工

现场无排水积水多

其他伤害

F

757

雨季施工

误食氯盐

食物中毒

BEF

758

电气设备

无防雨棚

触电

F

二十二、易燃物、危险化学品存放

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

759

易燃物存放

易燃品与可燃物混放

火灾

ABF

760

易燃物存放

易燃物离火源近

火灾

ABF

761

易燃物存放

易燃物存放通风不良

火灾

DF

762

易燃物存放

氧气、乙炔存放不符要求

爆炸

ABF

763

易燃物使用

违章操作

烧伤、火灾

EF

764

易燃物使用

不按要求使用

烧伤

BDF

765

化学品存放

与其它材料混放

爆炸、火灾、烧伤

ABF

766

化学品存放

库房不符合防火要求

爆炸、火灾、烧伤

ABF

767

化学品存放

不按要求使用

中毒、烧伤

ABDF

附录二

华辰商贸综合楼

环境因素与评价清单

吉化北建第三分公司

附录三

华辰商贸综合楼

重大危险源辩识及

控制措施计划清单

吉化北建第三分公司

重大危险源辩识及控制措施计划清单

注:现行控制措施中:A—制定目标管理方案;B—制定管理程序、标准或规章;C—制定专项技术方案;

D—制定作业文件(如,交底、作业指导书);E—培训与教育;F—加强现场检查监督;G—进行经济处罚。

H—保持现有措施;

一、前期准备阶段

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控制措施

定性

定量

768

方案编制

无安全措施方案

坠    落

AG

769

安全检查

未按要求做安全检查

物体打击

AG

770

持证上岗

允许无证操作

机械伤害

AG

771

责任落实

无安全责任制

高处坠落

EG

772

制定规程

无各项安全操作规程

高处坠落

EB

二、基础工程施工

序号

工序或活动

潜在危害因素

可能导致事故

评价方法

是否重

大因素

现行按制措施

定性

定量

773

物料运输

吊运违章操作

物体打击

DEFG

三、结构工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

774

钢筋作业

操作人员未培训

触    电

EFG

775

钢筋运输

吊车司机无证上岗

机械伤害

EFG

776

吊运模板

司机无证上岗

机械伤害

EFG

777

模板安装

高空作业未系安全带

高空坠落

BDFG

778

模板安装

六级以上风高空作业

落物伤人

DF

779

模板安装

锯短料时用手送料

机械伤害

DEFG

780

模板拆除

违章操作

物体打击

DEFG

781

模板拆除

模板木方等乱堆乱放

落物伤人

DFG

782

模板拆除

拆除模板无人看护

物体打击

DFG

783

砼搅拌

机械工无证上岗

机械伤害

BEF

784

砼施工

临边作业无防护

高处坠落

ADEF

785

砼施工

起重臂下操作

坠物伤人

DF

786

砼施工

高柱未设操作平台

高处坠落

DFG

四、结构及装修脚手架、安全网施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

787

脚手架搭设

材料不合格

坍   塌

CFG

788

脚手架搭设

脚手架底部基础不牢

坍   塌

CDF

789

脚手架搭设

随意加大脚手杆距离

倾   倒

CFG

790

脚手架搭设

脚手板有探头

高空坠落

DFG

791

脚手架搭设

脚手板不平稳牢固

高空坠落

CFG

792

脚手架搭设

不及时设联墙杆剪力撑

倾   倒

CDFG

793

脚手架搭设

脚手架底部未夯实

坍   塌

CDF

794

脚手架搭设

架体与构筑物未拉接

坍   塌

CDF

795

脚手架搭设

未设剪支撑或不合格

坍   塌

CDF

796

脚手架搭设

无证操作

高空坠落

BEF

797

脚手架搭设

脚手架超荷载

伤   人

CDFG

798

脚手架拆除

无措施方案

倒   坍

CDF

799

脚手架搭设

未按规定设置防护网

高空坠落等

CFG

800

脚手架搭设

操作面无立网防护

高空坠落等

CFG

801

吊栏使用

锚点不牢固

坠落、落物伤人

CF

802

吊栏使用

无安全护栏

坠落、落物伤人

CF

803

吊栏使用

不验收就使用

坠落、落物伤人

BF

804

吊栏使用

荷载过重

坠落、落物伤人

DF

805

吊栏使用

违章使用吊栏

高空坠落

EF

806

吊栏使用

施工人员不系好安全带

高空坠落

DEF

五、结构及装修安全防护

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

807

安全防护

安全帽不合格

物体打击

ABF

808

安全防护

楼梯侧无护栏

坠物伤人

DFG

809

安全防护

框架周边未防护

坠物伤人

DFG

810

安全防护

屋面周边无防护

高空坠落等

DFG

811

安全防护

通道口无防护

物体打击

DFG

812

安全防护

平台无护栏或立网

物体打击

DFG

813

安全防护

未设置安全通道

物体打击

DFG

814

安全防护

随意拆改防护设施

高空坠落

DFG

815

安全防护

物料上料平台无防护

高处坠落

DFG

六、焊接工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

816

气焊作业

焊工无证上岗

火灾、触电

BF

817

气焊作业

未办理动火证

火  灾

BF

818

气焊作业

焊接不明物件

爆炸、火灾

DF

819

气焊作业

未采取灭火措施

火  灾

CF

820

气焊作业

氧、乙炔瓶距离小于10米

爆  炸

BF

821

气焊作业

焊接时无灭火器材

火  灾

BDF

822

电渣压力焊

临边作业无防护

高处坠落等

DFG

七、砌筑工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

823

墙体砌筑

交叉作业未设防护棚

落物伤人

DF

824

墙体砌筑

孔洞未设栏杆或盖板

坠落伤人落物伤人

DF

825

墙体砌筑

脚手架不牢固

坠落

DF

826

墙体砌筑

脚手架物料堆放超载

坍塌、落物伤人

DF

八、装修工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

827

室外抹灰

吊栏未按标准验收

高空坠落

ABF

828

室外抹灰

脚手架搭设不合格

高空坠落

CDF

829

室外抹灰

脚手架防护不合格

高空坠落

CDF

830

室外抹灰

吊栏超载

高处坠落等

DFG

831

室外抹灰

六级以上风天作业

高空坠落

ABFG

832

室外抹灰

机械工无证上岗

机械伤害

BFG

833

室外抹灰

脚手架上荷载过重

坍塌

DF

834

室外抹灰

未设隔离安全棚

落物伤人

DF

835

室外抹灰

吊栏搭设不合格

高空坠落

BF

836

室外抹灰

酒后作业

高空坠落

BF

837

室外抹灰

跳板铺设不稳

高空坠落

DF

838

室外抹灰

吊栏安全器失灵

高空坠落

F

839

室外抹灰

吊栏固定不稳

高空坠落

DF

九、防水工程施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

840

屋面防水

周边无防护栏

高空坠落

DFG

841

屋面防水

六级以上风天作业

高空坠落

BFG

842

屋面防水

临边作业无防护

高空坠落

DFG

843

屋面防水

煤气罐距明火近

爆炸

BFG

844

屋面防水

易燃品与可燃物混放

火灾

BFG

845

屋面防水

易燃仓库与火源近

火灾

BFG

846

屋面防水

库房不符防火要求

火灾

BFG

十、现场起重吊装机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

847

吊装作业

无信号装置

机械伤害

BF

848

吊装作业

指挥无证上岗

机械伤害

BFG

849

吊装作业

指挥信号不清

机械伤害

DFG

850

吊装作业

六级大风及雨天施工

机械伤害

BFG

851

吊装作业

起重超载

倾覆

BFG

852

吊装作业

起吊不明物

倾覆

BFG

853

吊装作业

起吊重物绑扎不牢

落物伤人

DFG

854

吊装作业

重物长时间悬挂在空中

落物伤人

BF

855

吊装作业

吊钩、吊环不符合要求

落物伤人

DFG

856

塔式起重机

塔身升降无专人指挥

机械伤害

DFG

857

塔式起重机

四级以上风塔身升降

高空坠落、伤人

DFG

858

塔式起重机

附着架埋件不牢

倾覆

DFG

859

塔式起重机

附着架锚点不满足要求

倾覆

DFG

860

塔式起重机

附着架未按方案施工

倾覆

DFG

861

卷扬机

基座不平、不牢固

机械伤害

DFG

862

卷扬机

地锚不牢固

机械伤害

DFG

十一、现场水平和垂直运输机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

863

运输作业

人货混装

交通事故

BFG

864

运输作业

攀登或坐卧在货物上

交通事故

BFG

十二、其它机械与作业

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

865

水泵作业

未装保护接零或漏电保护

触电

DFG

866

水泵作业

电缆漏电

触电

BDF

867

砼搅拌机

无保护接零或接地电阻不符

机械伤害

DFG

868

砼搅拌机

齿轮、皮带轮无防护罩

机械伤害

BFG

869

砼搅拌机

入筒内无专人在外监护

机械伤害

BDF

870

砼搅拌站

超载作业

机械伤害

BDF

871

振捣器

检修时未断开电源

触电

DFG

872

汽车运输

货物运输超高超宽超长

交通事故

CDF

873

汽车运输

超高超宽超长无许可证

车辆伤害

CDF

874

汽车运输

超高超宽超长无措施

车辆伤害

CDFG

875

汽车运输

酒后驾车

车辆伤害

EFG

876

汽车运输

刹车失灵

车辆伤害

BF

877

汽车吊运行

吊装前没接受交底

起重伤害、倾覆

BFG

878

汽车吊运行

吊重不清限制器失灵

起重伤害、倾覆

BF

879

汽车吊运行

司机酒后作业

机械事故

EFG

880

汽车吊运行

吊件下有人

起重伤害

DF

881

汽车吊运行

吊件上有人

高处坠落

DF

882

汽车吊运行

吊装不按要求支垫

倾  覆

CDF

883

汽车吊运行

钢丝绳超标使用

起重伤害

CDF

884

起重机检修

酒后驾车

车辆伤害

EFG

十三、电气安装

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

885

漏电保护

不规范

触电

DFG

886

高空作业

防护用品缺陷

坠落

BF

887

三相五线制

不规范

触电

BDF

888

送配电看护

不规范

触电

BDF

889

外电防护

小于安全距离无防护

触电

BDF

890

外电防护

防护措施不符合要求

触电

BDF

891

外电防护

保护零与工作零混用

触电

BDF

十四、临时用电

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

892

施工用电

未执行TN—S系统

触电

CDFG

893

施工用电

带电作业无防护

触电

CDFG

894

施工用电

无临时用电方案

触电

CFG

895

电气线路

人与高压带电部份距离过近

触电

BDF

896

电气线路

同一电网接地接零混乱

火灾、触电

BDFG

897

电气线路

接地线截面过小

火灾

DFG

898

电气线路

低压电路用裸导线

火灾、触电

BDF

899

配电箱

箱无门无锁无防雨

触电

BFG

900

配电箱

漏电装置不匹配

触电

BFG

901

配电箱

违反三级配电两级保护

触电

BFG

902

现场照明

照明无漏电保护

触电

DFG

903

施工照明

现场设备无漏电保护器

触电

DFG

904

配电线路

电线老化破皮

触电、火灾

BF

905

配电线路

架设在树上或脚手架上

触电

DF

906

变配电

以其它从属丝代替熔丝

触电

BF

907

变配电

变电所住宿

触电

BF

908

变配电

变电所无灭火器

火灾损失加大

BF

909

用电档案

无接地电阻测试

雷击

DF

910

用电档案

非电工操作

触电

BF

十五、塔式起重机械运输、安装与拆除

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

911

安装与拆除

不制定安拆技术方案

伤害、倾覆

BCFG

912

安装与拆除

施工前不进行安全交底

物体打击、伤害

BDFG

913

安装与拆除

安拆人员不按方案安拆

倾覆、起重伤害

BFG

914

安装与拆除

吊装现场不设警戒区

物体打击

DFG

915

安装与拆除

吊装现场无专人监护

物体打击

DFG

916

安装与拆除

吊装时没指定专人指挥

起重伤害

DF

917

安装与拆除

超标使用钢丝绳

机械伤害

DFG

918

安装与拆除

大于四级风作业

起重伤害、倾覆

BFG

919

安装与拆除

恶劣气候下安拆作业

起重伤害、倾覆

BFG

920

安装与拆除

臂杆吊装吊点失衡

起重伤害

DFG

921

安装与拆除

螺栓连接不牢,遗漏螺栓

机械伤害

DF

922

安装与拆除

配重不足

机械事故、倾覆

DF

923

安装与拆除

压重缺少

机械事故、倾覆

DF

924

安装与拆除

安拆起重机高压线过近

触电

DF

925

安装与拆除

吊装起重机超载吊装

事故、机械伤害

DF

926

安装与拆除

安装后不测塔机垂直度

整机失稳、倾覆

BF

927

安装与拆除

预埋点不按要求施工

附着脱落、倾覆

DF

928

安装与拆除

预埋件材质不合格

附着脱落、倾覆

DF

929

安装与拆除

附着杆、耳板变形开焊

附着脱落、倾覆

DF

930

安装与拆除

附着点砼养生期不到

附着脱落、倾覆

DF

931

安装与拆除

附着框与塔身连接不牢

倾覆

DF

932

安装与拆除

4级风以上顶升

起重伤害

BFG

933

安装与拆除

顶升时起重臂转动、脱落

起重伤害

BFG

934

安装与拆除

顶升时开动小车、脱落

起重伤害

BFG

935

安装与拆除

顶升时起落钩、脱落

起重伤害

BFG

936

装卸与搬运

搬运不按方案进行

车辆、起重伤害

BFG

937

装卸与搬运

超长超宽超高无许可证

交通事故、伤害

BFG

938

装卸与搬运

超长超宽超高无许可证

交通事故、伤害

BFG

939

装卸与搬运

装卸车无人指挥

起重伤害

DFG

940

装卸与搬运

机件捆绑不牢

事故、物体打击

BF

941

装卸与搬运

牵引钩脱落断裂

事故、车辆伤害

DF

十六、起重机械检修

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

942

检修作业

高空作业不扎安全带

起重伤害

BFG

943

检修作业

制动器制动力矩不足

起重伤害

BFG

944

检修作业

拆装工作放置不牢靠

高处坠落

F

945

检修作业

在高空检修不设警戒区

物体打击

DFG

946

检修作业

吊运时无起重人员指挥

起重伤害

DFG

947

检修作业

吊运时违章操作

起重伤害

DEFG

948

检修作业

带负荷接电

触   电

CDF

949

检修作业

带电检修

触   电

CDF

950

检修作业

检修时电闸不挂牌上锁

触   电

CDF

951

检修作业

电气修理无人监护

触   电

CDF

952

检修作业

电气设备不接零

触   电

CDF

953

检修作业

设备保险丝与负荷不适应

触电、火灾

CDF

954

检修作业

电气设备无漏电保护器

高处坠落

DFG

十七、起重机械操作

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

955

规程操作

误操作,塔上部脱落

起重伤害

BEF

956

机械验收

新进厂起重机不验收

机械伤害

BF

957

机械验收

大修设备不验收

机械伤害

BF

958

机械验收

出厂起重机不验收

机械伤害

BF

959

规程操作

高空作业人员带病作业

机械伤害

DFG

960

规程操作

领导违章指挥

机械伤害

BFG

961

操作作业

主要受力构件失稳

机械伤害

BF

962

规程操作

主要受力构件腐蚀严重

机械伤害

BF

963

规程操作

主要受力构件产生裂纹

机械伤害

BF

964

规程操作

受力构件产生塑性变形

机械伤害

BF

965

规程操作

吊钩危险断面磨损达10%

吊钩断裂物体打击

BF

966

规程操作

吊钩开口度超10%

吊钩断裂物体打击

BF

967

规程操作

吊钩扭转变形了10%

吊钩断裂物体打击

BF

968

规程操作

吊钩危险断面塑性变形

吊钩断裂物体打击

BF

969

规程操作

吊钩无保险装置

钢丝跳钩物体打击

BF

970

规程操作

使用无合格证的钢丝绳

物体打击

BF

971

规程操作

不正确的选用钢丝绳

起重伤害

BF

972

规程操作

钢丝绳缠绕圈数少于2圈

起重伤害物体打击

BF

973

规程操作

绳卡连接绳卡数不足

绳抽头、物体打击

BF

974

规程操作

钢丝绳断丝超10%

断绳,物体打击

BF

975

规程操作

钢丝磨损超40%钢丝绳

断绳,物体打击

BF

976

规程操作

钢丝绳断股

断绳,物体打击

BF

977

规程操作

钢丝绳严重锈蚀

断绳、机械伤害

BF

978

规程操作

轮槽直径减少绳径50%

起重伤害

BF

979

规程操作

制动器制动力矩不足

起重伤害

BF

980

规程操作

制动带无补偿能力

制动失灵起重伤害

BF

981

规程操作

制动器零件有裂纹

制动失灵起重伤害

BF

982

规程操作

制动带磨损厚度超50%

制动失灵起重伤害

BF

983

规程操作

制动带露铆钉

制动失灵起重伤害

BF

984

规程操作

起重机无超载限制器

起重伤害

BF

985

规程操作

起重机超载限制器失灵

起重伤害

BF

986

规程操作

起重机无力矩限制器

起重伤害

BF

987

规程操作

起重机力矩限制器失灵

起重伤害

BF

988

规程操作

无上升限制器,断绳

物体打击

BF

989

规程操作

上升限制器失灵,断绳

物体打击

BF

990

规程操作

操作不按指挥信号操作

起重伤害

BF

991

规程操作

大于6级风操作

起重伤害

BF

992

规程操作

恶劣气候操作

起重伤害

BF

993

规程操作

司机酒后作业

机械伤害

BEF

994

规程操作

不停机保养维修

机械伤害

BF

995

规程操作

超载或重物不清吊装

倾覆

BF

996

规程操作

吊埋地下物

倾覆

BF

997

规程操作

吊索具不符合要求

物体打击

BF

998

规程操作

非指挥人员指挥

起重伤害

BEF

999

规程操作

司机不专心,操作失误

起重伤害

BF

1000

规程操作

出车前不交底

机械事故

DBF

十八、其它施工机具与使用

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

1001

施工机具

机械设备无漏电保护

触电

DFG

1002

施工机具

检修时未切断电源

触电

BFG

1003

翻斗车

制动装置不灵敏

机械伤人

BFG

1004

翻斗车

无证驾车

机械伤人

BFG

十九、雨季施工

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

1005

暑期施工

对高温作业人员未体检

其他伤害

CDF

1006

雨季施工

高大机械无保护接地

雷击

CDF

1007

雨季施工

误食氯盐

食物中毒

BEF

二十、易燃物、危险化学品存放

序号

工序或活动

潜在危害因素

可能导致的事故

评价方法

是否重

大因素

现行控

制措施

定性

定量

1008

易燃物存放

易燃品与可燃物混放

火灾

ABF

1009

易燃物存放

易燃物离火源近

火灾

ABF

1010

易燃物存放

氧气、乙炔存放不符要求

爆炸

ABF

1011

易燃物使用

不按要求使用

烧伤

BDF

1012

化学品存放

与其它材料混放

爆炸、火灾、烧伤

ABF

1013

化学品存放

库房不符合防火要求

爆炸、火灾、烧伤

ABF

1014

化学品存放

不按要求使用

中毒、烧伤

ABDF

附录四

华辰商贸综合楼

重要环境因素清单

吉化北建第三分公司

职业健康安全管理方案

重大危险源名称

施工现场火灾控制

职业健康安全目标

施工现场不发生火灾中华人民共和国安全生产法

牵头部门

安全员:曹磊

负责人

刘喜林

相关人员

技术员:孙鹏、施工队长:李延光

财务预算

3000

主要技术方案和技术措施:

依据吉化北建公司关于施工现场安全管理条例检查标准。规范施工现场环境卫生和文明施工。

评审:施工现场用火、用电存在的问题

1、电气焊施工:焊机和焊接时周围有易燃物品、;氧气、乙炔瓶无安全回火防止器或相对距离小于10米;焊接现场无灭火器等。木工棚机具漏电;

2、焊工无证件进行施工、或操作不当。

3、施工现场现场吸烟:其中由于在化工区域施工容易引起火灾。

4、不办理动火证:在化工区域施工容易引起火灾,动火前需清厂方人员进行检查。

技术措施:

1、开工前由安全员对现场施工人员进行安全教育,并进行安全防火演习;技术员、安全员要收集焊工、电工证件,并复印留底,焊工焊接之前由技术员进行交底,由安全员和队长对施焊地点进行观察,如发现施焊地点周围有可焰物,需立即清理。施工现场配备灭火器20个。

2、技术员确定施工现场所需灭火器数量由材料员进行采购。

3、由安全员、技术员、队长对每天动火处进行检查后现场可以施工。

4、由安全员、技术员、队长各位领导每天检查动火证办理情况。

项目实施计划

序号

项目内容

进度计划

负责

部门

1

技术处设计

2005821日一2005822

技术员

2

统计现场所需灭火器数量

2005822

安全员

3

购买材料

2005822—2005823

材料员

4

检查验收

2005824

安全员、技术员

拟定

曹磊

审核

李延光

批准

刘喜林

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目经理经理同意按此管理方案进行实施。

2、确定的规格:购买灭火器20

3、每天动火处必须经过检查后现场方可施工。

4、每天检查动火证办理情况后方可施工。

说明:施工现场焊工、电工必须有特殊工种作业证。

项目主管部门:安全员

20058月  24

项目验收情况

2005824日安全员、技术员有关人员对安全防火措施进行了检查验收。

1、   施工现场焊工、电工必须有特殊工种作业证符合要求。。

2、   施焊地点周围可燃物清理符合要求;

3、   动火证办理有专人负责。

验收人:安全员

20058 月  24

备注

                                                   年    月     日

职业健康安全管理方案

重大危险源名称

起重伤害

职业健康安全目标

吊钓、吊绳符合建筑施工安全检查标准JGJ-99

牵头部门

安全员:曹磊

负责人

刘喜林

相关部门

技术员:孙鹏、施工队长:李延光

财务预算

2000

主要技术方案和技术措施:

依据吉化北建公司施工现场安全管理标准。规范施工现场起重吊绳

评审:施工现场现有钢丝绳、吊钩存在的问题

1、钢丝绳规格与起重量不匹配:直径大小、绳索长短不一。经常出现超负荷起吊现象;

2、钢丝绳材质存在问题,断丝、断股、腐蚀现象比较严重,

3、所使用的吊钩存在很大的不安全因素,其中自制吊钩材质上的问题:含碳量不同,钢筋直径不同。制作方法上的问题:有的冷煨,有的热煨。保证不了安全。

4、发生过多次断钩、直钩现象。

技术措施:

1、由技术员、对施工现场在用吊砖、吊灰槽子的起重用绳进行检查,并对吊砖和吊灰槽子的钢丝绳进行设计。所选吊钩必须是符合国家规范规定的煅造钩(原则必须符合国家起重规范要求)。

2、确定钢丝绳、设备员对吊钩规格后上报公司,由公司指定设备租赁公司进行采购,制作。(购买的钢丝绳和吊钩必须满足安全规范要求)

3、由安全员、技术员对现场所用数量的统计。

4、由安全处、技术处各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

负责

部门

1

技术处设计

2005823日一2005824

技术处

2

统计现场所需数量

2005823

安全员

3

购买材料、制做

2005824—2005825

设备租赁公司

4

检查验收

2005826

安全处、技术处

拟定

曹磊

审核

赵喜林

批准

马海峰

职业健康安全管理方案

项目实施结果及说明

1、经请示主管经理同意按此管理方案进行旗实。

2、确定的规格:钢丝绳为4分绳,吊钩采用二吨,

3、每组吊绳采用四根绳,使用中能辟免不均匀问题。

    说明:此吊绳只能用在吊砖、吊灰槽子用。不能做其它之用。

项目主管部门:安全处

20058月  27

项目验收情况

2005827日安全处、技术处有关人员对租赁公司制作的钢丝绳进行了检查验收。

4、   钩买的锻造吊钩表面光滑,尺寸均匀。

5、   采用的钢丝绳合格证符合要求;

6、   插接的长度符合要求

7、   绳子的长度误差在1公分左右。

8、   符合要求。

验收人:

2005年  8月  27

备注

                                                   年    月     日

职业健康安全管理方案

重大危险源名称

物体打击

职业健康安全目标

施工现场无一人因物体打击造成严重事故符合建设工程安全生产管理条例

牵头部门

安全员:曹磊

负责人

刘喜林

相关部门

技术员:孙鹏、施工队长:李延光

财务预算

2000

主要技术方案和技术措施:

依据吉化北建公司全生产管理条例检查标准。规范施工现场安全帽、工作服。

评审:现场现有安全帽、工作服存在的问题

1、安全帽、工作服质量差:由于 经常出现裂纹、破碎现象;

2、安全帽、工作服使用时间存在问题,表面老化、腐蚀现象比较严重,

3、安全帽存在很大的不安全因素,其中安全帽材质上的问题;使用方法上的问题:保证不了安全。

4、经常发现没有下颚带的现象。

技术措施:

1、安全员对施工现场正在使用的安全帽、工作服进行检查,并对安全帽没有下颚带进行安全帽淘汰。所选安全帽必须是符合国家规范规定的合格产品(原则必须符合国家规范要求)。

2、由材料员重新购买一些安全帽由材料员进行采购。(购买的安全帽必须满足安全规范要求)

3、由安全员负责各单位所用数量的统计。

4、由安全员、队长进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

负责

部门

1

安全员检查现场情况

2005820日一2005822

安全员

2

统计现场所需数量

2005822

技术员

3

购买安全帽

2005823—2005824

材料员

4

检查验收

2005824

安全员、队长

拟定

曹磊

审核

李延光

批准

刘喜林

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目理同意按此管理方案进行旗实。

2、确定的规格:重新购买安全帽100个,

3、不符和安全要求的安全帽必须淘汰。

    说明:安全帽必须符合GB2811-89建筑安全技术文件汇编。

项目主管部门:安全员

2005年  8月  24

项目验收情况

2005624日安全员、技术员有关人员对现场安全帽进行了检查验收。

9、   钩买的安全帽有三证。

10、  符合要求。

验收人:曹磊

2005月  24

备注

                                                   年    月     日

职业健康安全管理方案

重大危险源名称

防暑降温

职业健康安全目标

施工现场无一人中暑职业安全健康管理体系审核规范

牵头部门

安全员:曹磊

负责人

刘喜林

相关部门

技术员:孙鹏、施工队长:李延光

财务预算

500

主要技术方案和技术措施:

依据吉化北建公司施工现场安全管理标准。规范施工现场防暑降温。

评审:施工现场施工人员健康卫生的问题:

1、进入夏季施工阶段:时间紧、工程量大特点。经常容易出现工人因缺水造成的中暑现象;

2、中暑现象比较严重,可以直接导致生命危险。

3、如不注意,不但影响工人身体健康而且保证不了工期。

技术措施:

1、施工现场准备糖茶水。由安全员对现场工人数量和需求量进行调查。由安全员对水源问题进行调查。由队长和安全员选烧水工具、盛水工具进行检查(原则必须符合国家规范要求)。

2、确定水源和所用设备后由材料员进行采购。(购买的茶叶、白糖等用品符合中华人民共和国食品卫生法)

3、由安全员、队长进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

负责

部门

1

技术处设计

2005822日一2005823

安全员

2

统计各分班组所需数量

2005823

队长

3

购买材料、制做

2005823—2005824

材料员

4

检查验收

2005825

安全员

队长

拟定

曹磊

审核

李延光

批准

刘喜林

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目经理同意按此管理方案进行旗实。

2、确定的规格:绿茶、白糖等消暑降温物品。

3、烧水工具、盛水设备每天用后清洗消毒辟免污染。

    说明:烧水工具、盛水设备只能用于防暑降温之用。不能做其它之用。

项目主管部门:安全员

2005年  8月  25

项目验收情况

2005625日安全员、技术处员有关人员对施工现场的器具进行了检查验收。

11、  钩买的绿茶、白糖。符合中华人民共和国食品卫生法

12、  符合要求。

验收人:

2005年  8月  25

备注

                                                   年    月     日

职业健康安全管理方案

重大危险源名称

高空坠落

职业健康安全目标

施工现场无高空坠落事故符合建筑施工安全检查标准JGJ-99

牵头部门

安全员:曹磊

负责人

刘喜林

相关部门

技术员:孙鹏、施工队长:李延光

财务预算

1000

主要技术方案和技术措施:

依据吉化北建公司施工现场安全管理标准。规范施工现场安全带。

评审:施工现场现有安全带存在的问题

1、安全带:质量差或磨损比较大。经常出现破坏现象;

2、长期使用后带来不安全因素:其中断丝、断股的问题。使用方法上的问题:没有按交底进行使用。保证不了安全。

4、发生过多次安全绳断的现象。

技术措施:

1、由技术员对施工现场在用安全带进行检查。所选安全带必须是符合吉化北建公司要求。

2、确定安全带规格后由材料员进行采购。(购买的安全带必须满足安全规范要求)

3、由安全员、技术员对各班组所用数量的统计。

4、由安全员、技术员、队长各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

负责

部门

1

技术处设计

2005823日一2005824

技术员

2

统计现场所需数量

2005823

安全员

3

购买材料、制做

2005824—2005825

材料员

4

检查验收

2005826

安全员、技术员

拟定

曹磊

审核

李延光

批准

刘喜林

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目经理经理同意按此管理方案进行旗实。

2、确定的规格:安全带采用20个,

3、每次使用时必须遵守交底和现场管理规定。

    说明:安全带必须有专人保管。

项目主管部门:安全员

20058月  26

项目验收情况

2005826日安全员、技术员有关人员安全带进行了检查验收。

13、  购买的安全带必须有合格证。

14、  采用合格证合格证符合要求;

15、  安全带保管符合要求

16、  发现不合格安全带立即淘汰

验收人:安全员

2005年  8 月  26

备注

                                                   年    月     日

职业健康安全管理方案

重大危险源名称

施工用电

职业健康安全目标

施工现场符合  建筑施工施工现场临时用电安全技术规范

施工现场临时用电安全技术规范条文说明建筑安全技术文件汇编P216

牵头部门

安全员:曹磊

负责人

刘喜林

相关部门

技术员:孙鹏、施工队长:李延光

财务预算

2500

主要技术方案和技术措施:

依据吉化北建公司施工现场安全管理标准。规范施工现场用电箱和电缆架空。

评审:施工现场原有电闸箱和电缆架空存在的问题。

1、用电箱和和电闸安装不匹配:电闸不固定、电闸箱内电线凌乱、不连接接地线。经常出现漏电、跑电现象;

2、电闸箱材质存在问题,破损、漏水、腐蚀现象比较严重。

3、安装、电缆架空产生不安全因素:电闸箱底下接地处地势底有积水且安放不牢固,电缆架空过底。电闸箱安装地点和电缆架空方法符合北建公司安全管理办法规定。

4、发生过漏电现象。

技术措施:

1、由技术员对施工现场的现场需要用电设备进行统计,并对用现场用电量和进行计算。所选用电箱必须是符合吉化北建公司要求。

2、确定电闸箱规格后由设备员上报公司,由北建综合四公司进行制作。(定做的电闸箱必须满足安全规范要求),电缆架空按公司要求。

3、由安全处负责向施工现场指导安装和使用。

    4、电缆架空时由电工进行架空、由安全员和技术员,进行检查,检查合格后方可使用。

项目实施计划

序号

项目内容

进度计划

负责

部门

1

技术员进行统计用电设备

2005820日一2005821

技术员

2

统计施工现场用电量

2005822

技术员

3

定制电闸箱

2005822—2005823

设备员综合四分工司

4

检查验收

2005824

安全处、技术处

拟定

曹磊

审核

李延光

批准

刘喜林

职业健康安全管理方案

项目实施结果及说明

1、经请示主管经理同意按此管理方案进行实施。

2、确定的规格:电闸箱规格为两种800×400×2503个;1200×400×9001个,电缆架空所用工具。

3、电闸箱内配置按公司统一标准由专业电工进行安装,使用中尽量避免漏电问题。

    说明:此电闸箱只能用于施工现场机械设备使用。不能做其它之用。

项目主管部门:安全员

2005年  8月  25

项目验收情况

2005625日安全处、技术处有关人员对吉化北建综合四公司制作的电闸箱检查验收。

17、  电闸箱由铁皮制作,表面无漏洞和腐蚀。

18、  采用电闸箱符合吉化北建公司相关要求;

19、  电闸箱安装符合要求

20、  电缆线架空符合吉化北建公司要求。

21、  符合要求。

验收人:

20058月  25

备注

                                                   年    月     日

              环 境 管 理 方 案

重要环境因素

粉尘排放和控制

环境目标

施工现场粉尘排放达标

指    标

符合中华人民共和国大气污染防治法

项目主管部门

吉化北建三公司

项目负责人

刘喜林

项目相关部门

技术员:孙鹏、安全员:曹磊、施工队长:李延光

项目财务预算

0.3万元

主要技术方案及技术措施:

由技术员对施工现场水泥库、砂石堆位置进行设计。所选地点必须是即符合现场施工现场实际情况、又满足降尘要求。且需要用钢脚手杆、防雨布搭设封闭式水泥库,水泥装卸后必须降水消尘施工现场周围用采钢板进行围挡,防止污染厂区路面进出车辆散装颗粒物运输时进行苫盖,土方施工时,运输车辆应进行清洗,并专人清理路面。符合北建公司关于施工现场环境卫生管理条例求要求,施工现场严禁从高处向下直接倒垃圾违反者,给予警告以及罚款处理。

2、技术员确定搭设水泥库所需防雨布、降尘所需胶皮管阀门数量由材料员进行采购。3、由安全员、技术员对每天用水量的统计。

4、由安全员、技术员、队长各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

责任者

1

2

3

4

5

**

设计技术措施

由技术员对施工现场水泥库、砂石堆位置进行设计。

统计施工现场所需用水量

购买材料、

现场制作

各项进度检查

2005.8.23—2005.8.24

2005.8.24

2005.8.24

2005.8.24

2005.8.25—2005.8.26

在以上各步活动的结束时间必须督查

技术员、安全员

技术员

安全员

材料员

施工队长

推进室组织进行

环境管理方案

项目实施结果及说明

1、经请示主管项目经理同意按此管理方案进行实施。

2、确定的规格:防雨布用100平米水管40米阀门一个脚手杆20根,

3、施工现场严禁从高处向下直接倒垃圾,进出车辆散装颗粒物运输时进行苫盖否则不允许进入现场。

说明:施工现场路面必须有专人清理。

项目主管部门:安全员

20058月  27

项目验收情况

2005626日安全员、技术员有关人员对降尘措施进行了检查验收。

22、  搭设的水泥库经检查符合要求。

23、  采用的降水措施符合要求;

24、  施工现场路面有专人清理。

验收人:安全员

2005年  8 月  27

备注

                                                   年    月     日

环 境 管 理 方 案

重要环境因素

土地污染

环境目标

施工现场对土地污染防治

指    标

符合中华人民共和国大气污染防治法

项目主管部门

吉化北建三公司

项目负责人

刘喜林

项目相关部门

技术员:孙鹏、安全员:曹磊、施工队长:李延光

项目财务预算

0.35万元

主要技术方案及技术措施:

1、由技术员对施工现场垃圾堆位置进行设计。所选地点必须是即符合现场施工现场实际情况、又满足清理、运输需求。施工现场设置两处固定垃圾堆放处一个是建筑垃圾堆放处另一个是有毒有害垃圾堆放处,并设置围挡。施工现场垃圾必须做到日清,并有专职人员进行清理。

2、技术员确定搭设垃圾堆放处所需材料数量由材料员进行采购。

3、由安全员、技术员对每天产生垃圾量进行统计。

4、由安全员、技术员、队长各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

责任者

1

2

3

4

**

设计技术措施

由技术员对施工现场水泥库、砂石堆位置进行设计。

购买材料、

现场制作

各项进度检查

2005.8.22—2005.8.23

2005.8.23

2005.8.23

2005.8.24—2005.8.24

在以上各步活动的结束时间必须督查

技术员、安全员

技术员

材料员

施工队长

推进室组织进行

环境管理方案

项目实施结果及说明

1、经请示主管项目经理同意按此管理方案进行实施。

2、确定的规格:需用采钢板30块,脚手杆20根。

3、施工现场严禁随意倒垃圾,进出车辆散装颗粒物运输时进行苫盖,否则不允许进入现场。

说明:施工现场垃圾站必须有专人清理,必须作到日日清理。

项目主管部门:安全员

20058月  25

项目验收情况

2005627日安全员、技术员有关人员对垃圾堆放和地面污染,措施进行了检查验收。

25、  两处固定垃圾堆放处一个是建筑垃圾堆放处另一个是有毒有害垃圾堆放处。

26、  搭设的垃圾站经检查符合要求。

27、  施工现场垃圾站有专人清理。

28、  进出车辆散装颗粒物运输时进行苫盖。

验收人:安全员

2005年  8 月  25

备注

                                                   年    月     日

环 境 管 理 方 案

重要环境因素

粉尘排放和控制

环境目标

施工现场粉尘排放达标

指    标

符合中华人民共和国大气污染防治法

项目主管部门

吉化北建三公司

项目负责人

刘喜林

项目相关部门

技术员:孙鹏、安全员:曹磊、施工队长:李延光

项目财务预算

0.3万元

主要技术方案及技术措施:

由技术员对施工现场水泥库、砂石堆位置进行设计。所选地点必须是即符合现场施工现场实际情况、又满足降尘要求。且需要用钢脚手杆、防雨布搭设封闭式水泥库,水泥装卸后必须降水消尘施工现场周围用采钢板进行围挡,防止污染厂区路面进出车辆散装颗粒物运输时进行苫盖,土方施工时,运输车辆应进行清洗,并专人清理路面。符合北建公司关于施工现场环境卫生管理条例求要求,施工现场严禁从高处向下直接倒垃圾违反者,给予警告以及罚款处理。

2、技术员确定搭设水泥库所需防雨布、降尘所需胶皮管阀门数量由材料员进行采购。3、由安全员、技术员对每天用水量的统计。

4、由安全员、技术员、队长各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

责任者

1

2

3

4

5

**

设计技术措施

由技术员对施工现场水泥库、砂石堆位置进行设计。

统计施工现场所需用水量

购买材料、

现场制作

各项进度检查

2005.8.23—2005.8.24

2005.8.24

2005.8.24

2005.8.24

2005.8.25—2005.8.26

在以上各步活动的结束时间必须督查

技术员、安全员

技术员

安全员

材料员

施工队长

推进室组织进行

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目经理同意按此管理方案进行实施。

2、确定的规格:防雨布用100平米水管40米阀门一个脚手杆20根,

3、施工现场严禁从高处向下直接倒垃圾,进出车辆散装颗粒物运输时进行苫盖否则不允许进入现场。

说明:施工现场路面必须有专人清理。

项目主管部门:安全员

20058月  27

项目验收情况

2005826日安全员、技术员有关人员对降尘措施进行了检查验收。

29、  搭设的水泥库经检查符合要求。

30、  采用的降水措施符合要求;

31、  施工现场路面有专人清理。

验收人:安全员

2005年  8 月  27

备注

                                                       年    月     日

环 境 管 理 方 案

重要环境因素

土地污染

环境目标

施工现场对土地污染防治

指    标

符合中华人民共和国大气污染防治法

项目主管部门

吉化北建三公司

项目负责人

刘喜林

项目相关部门

技术员:孙鹏、安全员:曹磊、施工队长:李延光

项目财务预算

0.35万元

主要技术方案及技术措施:

1、由技术员对施工现场垃圾堆位置进行设计。所选地点必须是即符合现场施工现场实际情况、又满足清理、运输需求。施工现场设置两处固定垃圾堆放处一个是建筑垃圾堆放处另一个是有毒有害垃圾堆放处,并设置围挡。施工现场垃圾必须做到日清,并有专职人员进行清理。

2、技术员确定搭设垃圾堆放处所需材料数量由材料员进行采购。

3、由安全员、技术员对每天产生垃圾量进行统计。

4、由安全员、技术员、队长各位领导进行验收后交付现场使用

项目实施计划

序号

项目内容

进度计划

责任者

1

2

3

4

**

设计技术措施

由技术员对施工现场水泥库、砂石堆位置进行设计。

购买材料、

现场制作

各项进度检查

2005.8.22—2005.8.23

2005.8.23

2005.8.23

2005.8.24—2005.8.24

在以上各步活动的结束时间必须督查

技术员、安全员

技术员

材料员

施工队长

推进室组织进行

职业健康安全管理方案

项目实施结果及说明

1、经请示主管项目经理同意按此管理方案进行实施。

2、确定的规格:需用采钢板30块,脚手杆20根。

3、施工现场严禁随意倒垃圾,进出车辆散装颗粒物运输时进行苫盖,否则不允许进入现场。

说明:施工现场垃圾站必须有专人清理,必须作到日日清理。

项目主管部门:安全员

20058月  25

项目验收情况

2005827日安全员、技术员有关人员对垃圾堆放和地面污染,措施进行了检查验收。

32、  两处固定垃圾堆放处一个是建筑垃圾堆放处另一个是有毒有害垃圾堆放处。

33、  搭设的垃圾站经检查符合要求。

34、  施工现场垃圾站有专人清理。

35、  进出车辆散装颗粒物运输时进行苫盖。

验收人:安全员

2005年  8月  25

备注

                                                   年    月     日
