17框架结构钢筋绑扎工程

    框架结构钢筋绑扎工程    分项工程质量技术交底卡

GD2301003

施工单位



工程名称



分部工程



交底部位



日    期

        年      月      日































































































































































































































































































































































































































一、           施工准备

(一)                作业条件

1、              筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告并按施工平面图中指定的位置按规格、使用部位、编号分别加垫木堆放。

2、              钢筋绑扎前应检查有无锈蚀除锈之后再运至绑扎部位。

3、              熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。

4、              做好抄平放线工作弹好水平标高线柱、墙外皮尺寸线。

5、              根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进行处理。绑扎前先整理调直下层伸出的搭接筋并将浮锈、水泥砂浆等污垢清除干净。

6、              根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求混凝土施工缝处要剔凿到露石子并清理干净。

7、              按要求搭好脚手架。

8、              根据设计图纸及工艺标准要求向班组进行技术交底。

(二)                材料要求

1、              钢筋原材应有供应单位或加工单位资格证书钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。当加工过程中发生脆断等特殊情况还需作化学成分检验。钢筋应无老锈及油污。

2、              成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量并应进行标识。成型钢筋必须进行覆盖防止雨淋生锈。

3、              铁丝可采用2022#铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求。

4、              垫块用水泥砂浆制成50mm见方厚度同保护层垫块内预埋2022火烧丝或用塑料卡、拉筋、支撑筋。

(三)                施工机具

钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

二、           质量要求

具体要求请参照本书箱型基础工程章节中钢筋工程的相应部分。

三、           工艺流程

(一)                柱钢筋绑扎

套柱箍筋搭接绑扎竖向受力筋画箍筋间距线绑箍筋

(二)                剪力墙钢筋绑扎

24根竖筋画水平筋间距绑定位横筋绑其余横竖筋

(三)                梁钢筋绑扎

1、              模内绑扎

画主次梁箍筋间距放主梁次梁箍筋穿主梁底层纵筋及弯起筋穿次梁底层纵筋并与箍筋固定穿主梁上层纵向架立筋按箍筋间距绑扎穿次梁上层纵向钢筋按箍筋间距绑扎

2、              模外绑扎(先在粱模板上口绑扎成型后再入模内):

画箍筋间距在主次梁模板上口铺横杆数根在横杆上面放箍筋穿主梁下层纵筋一穿次梁下层钢筋穿主梁上层钢筋按箍筋间距绑扎穿次梁上层纵筋按箍筋间距绑扎抽出横杆落骨架于模板内

(四)                板钢筋绑扎

清理模板模板上画线绑板下受力筋绑负弯矩钢筋

(五)                楼梯钢筋绑扎

划位置线绑主筋绑分布筋绑踏步筋

四、           操作工艺

(一)                柱钢筋绑扎

1、              套柱箍筋按图纸要求间距计算好每根柱箍筋数量先将箍筋套在下层伸出的搭接筋上然后立柱子钢筋在搭接长度内绑扣不少于3绑扣要向柱中心。如果柱子主筋采用光圆钢筋搭接时角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°

2、              搭接绑扎竖向受力筋;柱子主筋立起之后接头的搭接长度应符合设计要求如设计无要求时应按表2-13采用。

表2-13              纵向受拉钢筋的最小搭接长度表

钢筋类型

混凝土强度等级

C15

C20~C25

C30~C35

C40

光圆钢筋

HPB235级

45d

35d

30d

25d

带肋钢筋

HRB335级

55d

45d

35d

30d

HRB400级、RRB400级

55d

40d

35d

注:两根直径不同钢筋的搭接长度,以较细钢筋的直径计算。

3、              柱竖向筋采用机械或焊接连接时按规范要求同一段面50%接头位置。第一步接头距楼板面大于500mm且大于H/6,不在箍筋加密区。

4、              画箍筋间距线在立好的柱子竖向钢筋上按图纸要求用粉笔划箍筋间距线。

5、              柱箍筋绑扎

(1)
按已划好的箍筋位置线将已套好的箍筋往上移动由上往下绑扎宜采用缠扣绑扎,如图2-15

(2)       箍筋与主筋要垂直箍筋转角处与主筋交点均要绑扎主筋与箍筋非转角部分的相交点成梅花交错绑扎。

(3)       箍筋的弯钩叠合处应沿拄子竖筋交错布置并绑扎牢固见图2-16

(4)       有抗震要求的地区柱箍筋端头应弯成135°,平直部分长度不小于10d(d为箍筋直径),见图2-17

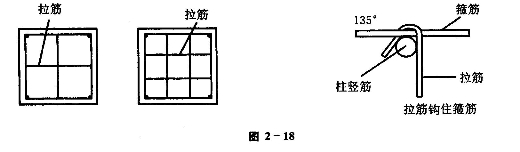

(5)       柱上下两端箍筋应加密加密区长度及加密区内箍筋问距应符合设计图纸及施工规范不大于100mm且不大于5d的要求(d为主筋直径)。如设计要求箍筋设拉筋时拉筋应钩住箍筋见图2-18

(6)       柱筋保护层厚度应符合规范要求如主筋外皮为25mm垫块应绑在柱竖筋外皮上间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。同时可采用钢筋定距框来保证钢筋位置的正确性。当柱截面尺寸有变化时柱应在板内弯折弯后的尺寸要符合设计要求。

(7)       墙体拉接筋或埋件根据墙体所用材料按有关图集留置。

(8)       柱筋到结构封顶时要持别注意边柱外侧柱筋的锚固长度为1.7Lae,具体参见《建筑物抗震构造详图》03G3291(民用框架、框架剪力墙、剪力墙部分框支剪力墙)中的有关作法。同时在钢筋连接时要注意柱筋的锚固方向保证柱筋正确锚人梁和板内。

(二)                剪力墙钢筋绑扎

1、              24根竖筋将竖筋与下层伸出的搭接筋绑扎在竖筋上画好水平筋分档标志在下部及齐胸处绑两根横筋定位并在横筋上画好竖筋分档标志接着绑其余竖筋最后再绑其余横筋。横筋在竖筋里面或外面应符合设计要求。

2、              竖筋与伸出搭接筋的搭接处需绑3根水平筋其搭接长度及位置均符合设计要求设计无要求时应符合本书中纵向受拉钢筋的最小搭接长度表

3、              剪力墙筋应逐点绑扎双排钢筋之间应绑拉筋或支撑筋其纵横间距不大于600mm钢筋外皮绑扎垫块或用塑料卡。

4、              剪力墙与框架柱连接处剪力墙的水平横筋应锚固到框架柱内其锚固长度要符合设计要求。如先浇筑柱混凝土后绑剪力墙筋时柱内要预留连接筋或柱内预埋铁件待柱拆模绑墙筋时作为连接用。其预留长度应符合设计或规范的规定.

5、              剪力墙水平筋在两端头、转角、十字节点、连梁等部位的锚固长度以及洞口周围加固筋等均应符合设计、抗震要求。

6、              合模后对伸出的竖向钢筋应进行修整在模板上口加角铁或用梯子筋将伸出的竖向钢筋加以固定浇筑混凝土时应有专人看护浇筑后再次调整以保证钢筋位置的准确。

(三)                梁钢筋绑扎

1、              在梁侧模板上画出箍筋间距摆放箍筋。

2、              先穿主梁的下部纵向受力钢筋及弯起钢筋将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求绑架立筋再绑主筋主次同时配合进行。次梁上部纵向钢筋应放在主梁上部纵向钢筋之上为了保证次梁钢筋的保护层厚度和板筋位置可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。

3、              框架梁上部纵向钢筋应贯穿中间节点梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。一般大于45d。绑梁上部纵向筋的箍筋宜用套扣法绑扎如图2-19

4、              箍筋在叠合处的弯钩在梁中应交错布置箍筋弯钩采用135°,平直部分长度为10d

5、              梁端第一个箍筋应设置在距离柱节点边缘50mm处。梁与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。梁柱节点处由于梁筋穿在柱筋内侧导致梁筋保护层加大应采用渐变箍筋渐变长度一般为600mm以保证箍筋与梁筋紧密绑扎到位。

6、              在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。受力筋为双排时可用短钢筋垫在两层钢筋之间钢筋排距应符合设计规范要求。

7、              梁筋的搭接梁的受力钢筋直径等于或大于22mm宜采用焊接接头或机械连接接头小于22mm可采用绑扎接头搭接长度要符合规范的规定。搭接长度末端与钢筋弯折处的距离不得小于钢筋直径的10倍。接头不宜位于构件最大弯矩处受拉区域内I级钢筋绑扎接头的末端应做弯钩(级钢筋可不做弯钩),搭接处应在中心和两端扎牢。接头位置应相互错开当采用绑扎搭接接头时在规定搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率受拉区不大于50%

(四)                楼板钢筋绑扎

1、              清理模板上面的杂物用墨斗在模板上弹好主筋、分布筋间距线。

2、              按划好的间距先摆放受力主筋、后放分布筋。预埋件、电线管、预留孔等及时配合安装。

3、              在现浇板中有板带梁时应先绑板带梁钢筋再摆放板钢筋。绑扎板筋时一般用顺扣(2-20)或八字扣除外围两根筋的相交点应全部绑扎外其余各点可交错绑扎(双向板相交点须全部绑扎)

4、              如板为双层钢筋两层筋之间须加钢筋马凳以确保上部钢筋的位置。负弯矩钢筋每个相交点均要绑扎。

5、              在钢筋的下面垫好砂浆垫块间距1.5m。垫块的厚度等于保护层厚度应满足设计要求如设计无要求时板的保护层厚度应为15mm。盖铁下部安装马凳位置同垫块。

(五)                楼梯钢筋绑扎

1、              在楼梯底板上划主筋和分布筋的位置线。

2、              根据设计图纸中主筋、分布筋的方向先绑扎主筋后绑扎分布筋每个交点均应绑扎。如有楼梯梁时先绑梁筋后绑板筋。板筋要锚固到梁内。

3、              底板筋绑完待踏步模板支好后再绑扎踏步钢筋。主筋接头数量和位置均要符合施工规范的规定。

五、           成品保护

1、              楼板的弯起钢筋、负弯矩钢筋绑好后不准在上面踩踏行走。浇筑混凝土时派钢筋工专门负责修理保证负弯矩筋位置的正确性。

2、              绑扎钢筋时禁止碰动预埋件及洞口模板。

3、              钢模板内面涂隔离剂时不要污染钢筋。

4、              安装电线管、暖卫管线或其他设施时不得任意切断和移动钢筋。

六、           应注意的质量问题

1、              浇筑混凝土前检查钢筋位置是否正确振捣混凝土时防止碰动钢筋浇筑混凝土后立即修整甩筋的位置防止拄筋、墙筋位移。

2、              梁钢筋骨架尺寸小于设计尺寸配制箍筋时应按内皮尺寸计算。

3、              梁、柱核心区箍筋应加密熟悉图纸按要求施工。

4、              箍筋末端应弯成135°,平直部分长度为10d。

5、              梁主筋进支座长度要符合设计要求弯起钢筋位置准确。

6、              板的弯起钢筋和负弯矩钢筋位置应准确施工时不应踩倒。

7、              绑板的盖铁钢筋应拉通线绑扎时随时找正调直防止板筋不顺直位置不准观感不好。

8、              绑竖向受力筋时要吊正搭接部位绑3个扣绑扣不能用同一方向的顺扣。层高超过4m搭架子进行绑扎并采取揩施固定钢筋防止柱、墙钢筋骨架不垂直。

9、              在钢筋配料加工时要注意端头有对焊接头时要避开搭接范围防止绑扎接头内混入对焊接头。
