杯型基础 分项工程质量技术交底卡
GD2301003
施工单位 |
| |||
工程名称 |
| 分部工程 |
| |
交底部位 |
| 日 期 | 年 月 日 | |
交
底
内
容
交
底
内
容

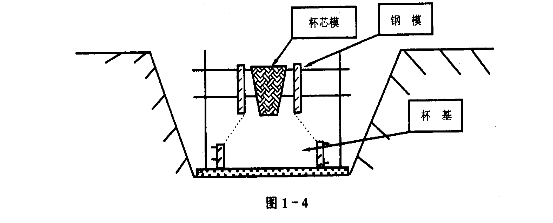

| 一、 施工准备 (一) 作业条件 1、 办完地基验槽及隐检手续。 2、 办完基槽验线验收手续。 3、 有混凝土配合比通知单、准备好试验用工具。 (二) 材料要求 1、 水泥:产品合格证、出厂检验报告和进场复验报告。 2、 粗砂:有进场复验报告,符合标准《普通混凝土用砂质量标准及检验方法》JGJ52。 3、 石子:有出场复验报告,符合标准《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53。 4、 钢筋:产品合格证、出厂检验报告和进场复验报告等。 (三) 施工机具 1、 φ48架子管及相应卡具、组合小钢模、5cm木模、100×100方木、8#铅丝。 2、 φ50插入式振捣器等。 二、 质量要求 (一) 钢筋工程 (二) 模板工程 (三) 混凝土工程 注:(一)、(二)、(三)项具体要求请参照本书“箱型基础工程”章节中相应部分。 三、 工艺流程 垫层混凝土→基础钢筋绑扎→支杯基侧模、杯芯模板→钢筋隐检、模板预检→混凝土浇筑→拆除杯芯模板、侧模→混凝土养护 四、 操作工艺 1、 将基础十字控制线引到基槽下,故好控制桩,并核实其准确性。 2、 垫层混凝土,振捣密实,表面抹平。 3、 利用控制桩放施工控制线、基础边线到垫层面,复查地基垫层标高及中心线位置,无误后,绑扎基础钢筋。 4、 自下往上支杯基第一层、第二层外侧模板并加固(所用材料、连接方式见图1-4).外褐模板一般用钢模现场拼制。 5、 支撑杯芯模板,杯芯模板一般用木摸拼制,并在外侧刷隔离剂或用0.5mm厚薄铁板满包,四角做成小圆角。杯芯模打φ20、间距500mm小孔,利于排除浇筑混凝土时产生的气泡。 6、 模板矫正,并整体加固。 7、 办理钢筋隐检,模板预检手续。 8、 分层浇筑混凝土。浇筑混凝土时,须防止杯芯摸板向上浮或向四周偏移,注意控制坍落度(最好控制在70~9Omm)及浇筑下料速度,在混凝土浇到高于上层侧模50cm左右时,稍作停顿,于混凝土初凝前,接着在杯芯四周对称均匀下料振捣。特别注意混凝土必须连续浇筑,在混凝土分层时须把握好初凝时间,保证基础的整体性。 9、 杯芯模板拆除,视气温情况,在混凝土初凝后终凝前,将模板分体拆除或用撬棍撬动杯芯模用倒链拔出,需注意拆模时间,以免破坏杯口混凝土,井及时进行混凝土养护。
|
专业技术负责人: 交底人: 接受人:
